关于盾构施工工地临时用电问题探讨摘要:盾构施工工地临电布置不同于一般的建筑工地,盾构工地的施工设备较多,且设备基本固定,类似于工厂的流水线生产设备。
本文就盾构施工的临电布置,结合国家颁布的《施工现场临时用电安全技术规范》(jgj46—2005),对盾构工地的临电布置提点自己的意见。
关键词:工地临时用电、配电柜中图分类号:tm246 文献标识码: a 文章编号:一、临时用电施工组织设计作用盾构施工前,需编制临时用电施工组织设计的目的在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其以最低的成本获得最高的效益;另一方面,临时用电施工组织设计作为临时用电工程的主要技术资料,有助于加强临时用电工程的技术管理,从而保障其使用的安全和可靠性。
临时用电施工组织设计的任务是为现场施工设计一个完备的临时用电工程,制定一套安全用电技术措施和防火措施,同时还要兼顾用电方便和经济。
本文工地以一台盾构机的施工要求为基础,制定临电方案,以供各位同行参考。
二、工地配电系统1、用电设备统计根据盾构工程施工方案和施工进度计划安排,在使用盾构机施工期间,项目部一般使用到下列机械设备:如表-12 施工用电负荷计算2.1 变压器容量选择核算1、隧道用高压变压器的容量选择核算(2000kva)主要用于隧道内盾构机的供电,根据隧道内用电情况进行各个用电设备的需求功率计算,如表-2所示:表-2 隧道施工用电设备需求功率统计注1)盾构机动力控制柜内的变压器容量按400v换算。
(400/220v400/100v400/24v用)结论:隧道用电量为2000kva>1961.7kva,隧道配备10kv高压电,容量为2000kva可以满足要求。
地面各种设备及办公、照明等用电,由地面的一个容量为630kva 的变压器提供。
根据用电设备的分布及额定需求情况分别进行各变压器容量的核算。
2、地面变压器的容量选择核算(额定容量630kva)表-3地面1#变压器供电情况容量计算结论:此变压器额定容量630kva>530.5kva,可以满足实际需要。
临电方案目录一、编制依据 (1)二、工程概况 (1)三、负荷计算及配电导线的选择 (1)3.1、10KV供电 (1)3.2、配电导线的选择 (2)四、施工用电安全管理措施 (3)4.1、接地接零保护系统及防雷 (3)4.2、电气防火措施 (5)4.3、配电箱、开关箱 (6)4.4、现场照明 (7)4.5、外电线路防护 (7)4.6、电气设备防护 (8)4.7、变配电装置 (8)4.8、用电档案 (9)五、施工用电安全管理制度 (9)5.1、用电管理操作规程 (9)5.2、用电安全人员管理 (11)一、编制依据1、《施工现场临时用电安全技术规范》JGJ46—2005;2、适用于本工程的合同文件及有关的国家、部及武汉市技术规范、规程、标准、法规文件等;3、《电气装置安装工程接地装置施工及验收规范》4、《电线电缆及其附件实用手册》二、工程概况区间隧道长度为698.215m,设有三个曲线,半径分别为350m、600m、1000m;线路最大纵坡24.9‰,最小纵坡2‰,区间最大埋深15.4m,最小埋深9.3m。
区间隧道为外径6m,内径5.4m,管片拼装衬砌的单洞圆形隧道,管片环宽1.5m,管片砼C50,S12。
三、负荷计算及配电导线的选择3.1、10KV供电施工用盾构机(1250KVA)用电由范湖站提供,线路铺设在已经贯通的左线隧道里,需要增加高压电缆(10KV)3*70+,3*35电缆150m。
Ps=(50+20)+0.85*(110+120+110+55+100+60+22)=560.45KV A视在功率Ss=1.05*Ps=588.4725KV A远远小于800KV A所以,施工期间,800KV A的变电站可以向施工用电设备供电。
3.2、配电导线的选择根据用电设备在施工场地的位置及功率大小,确定设计安排2个1级配电柜,3个2级配电柜,大小级接线图如附件,具体线路级功率计算如下。
1、线路一龙门吊110kw,电瓶车充电柜60kw,W=√3U×I×COSφ,I=170/√3U×COSφ=322A根据《电线电缆及其附件选择》表1-14选用电缆YC3X95+2X50 mm2其许用载流量450A2、线路二泥水分离器中板浆车一次风机I=522A根据《电线电缆及其附件选择》表1-14选用电缆YC3X120+2X70 mm2其许用载流量600A3、生活办公用电、场外照明、循环水和搅拌站I=307.68A根据《电线电缆及其附件选择》表1-14选用电缆YC3X95+2X50 mm2其许用载流量450A4、施工场地临时用电系统图(附后)5、施工场地临时用电系统平面图(附后)四、施工用电安全管理措施4.1、接地接零保护系统及防雷1、在施工现场专用的中性点直接接地的电力系统中必须采用TN-S接零保护系统。
目录一、编制依据 (2)二、工程概况 (2)三、电源提供 (2)四、高压开关柜得接入 (3)五、盾构施工主要用电设备负荷计算及依据 (4)六、配电系统分配 (10)七、盾构施工变压器得配置 (23)八、盾构机供电 (23)九、配电箱安装 (25)十、重复接地 (28)十一、施工照明工程 (29)十二、用电设备得安装 (30)十三、安全用电措施 (31)十四、施工临时用电突发事故应急处置措施 (38)十五、附图 (40)一、编制依据1.依据《施工现场临时用电安全技术措施规范》(JGJ46-2005)2.依据《建设工程施工现场供用电安全规范》(GB50194-93)3.依据《建筑电气工程施工质量验收规范》(GB50303-2002)4.依据《电气装置安装工程接地装置施工及验收规范》GB50169-20065.施工设计图纸及在建工程实施性施工组织设计。
6.施工现场实际情况调查资料及施工工期要求。
二、工程概况三、电源提供盾构机上得变压器与地面变压器并联接入10KV电网实施分区域供电、1. 高压部分:配置组合式箱式变电高配间, 由高配间内得高压开关柜供给盾构机施工用高压用电;高压电缆从配电间高压开关柜引至盾构机变压器。
2. 低压部分:施工工地现场, 盾构施工所需得地上、地下辅助施工设备得动力电源, 施工照明由1台800KVA变压器提供。
整个施工工地区域内得低压线路均采用地埋式, 跨过公路部分采用架空方式, 从组合式低压配电柜引至施工现场得用电配电箱, 最后分配给各低压受电点。
四、高压开关柜得接入1. 与供电局接洽作好用电申请、签订供用电合同与受电工作;做到高压安全、无隐患;低压输送正常、布局合理;符合国家及电力部门得相关规定。
2. 合理安排低压电器受电线路;2.1 作好变压器输出端配电柜得安装调试工作, 作到负载分配合理, 大负荷、冲击负荷单独控制。
2.2 进行场区电缆敷设、(采用低埋式)在不影响场地规划得情况下尽量就近铺设, 合理布局;地面、地下分开供电。
xx市轨道交通1号线一、二期工程土建施工9标盾构施工临时用电方案二0XX年二月xx市轨道交通1号线一、二期工程土建施工9标盾构施工临时用电方案编制:审核:批准:目录一、工程概况 (1)二、编制依据 (2)三、电压、负荷等级分类 (2)四、供配电方式 (2)五、施工负荷统计及计算 (3)六、总体配电方案 (4)七、供电设施施工要求 (8)八、用电安全技术措施 (14)九、用电安全组织措施 (16)十、触电事故应急预案 (18)十一、附表 (19)一、工程概况xx市轨道交通1号线一、二期工程由xx站至徽州大道站,线路长约24.65km,其中地下线23.65km,地面线1km。
一期工程共设车站22座,全部为地下站。
云谷路站~南宁路站区间为盾构区间,区间线路沿规划庐州大道向南敷设,区间沿线以荒地和水稻田为主,线路下穿规划岷江路及规划徐河,本区间上方无管线。
本区间隧道为两条单洞单线圆形隧道,均采用盾构法施工,区间线间距为由北向南由12m渐变至15m;区间最大纵坡25.007‰,最小纵坡2‰;区间设计起讫里程右线:K25+421.529~K25+738.600,左线:K25+421.500~K25+738.600,区间线路长度右线317.071m,左线317.050m,不设置联络通道;隧道穿过土层主要为粘土②层、粘土③层;右线盾构区间在南宁路站始发掘进至云谷路站,于站内调头后始发掘进左线盾构区间至南宁路站,然后吊出。
南宁路站~贵阳路站区间为盾构区间,区间线路沿规划庐州大道向南敷设,区间沿线以荒地和水稻田为主,线路下穿规划漓江路、规划嘉陵江路及规划丙铺路,本区间上方无管线。
本区间隧道为两条单洞单线圆形隧道,均采用盾构法施工,区间线间距为15m;区间最大纵坡6‰,最小纵坡2‰;区间设计起讫里程左、右线:K25+926.000~K26+508.911,区间线路长582.911m,不设置联络通道;隧道穿过土层主要为粘土③层;右线盾构区间在南宁路站始发掘进至贵阳路站,于站内调头后始发掘进左线盾构区间至南宁路站,然后盾构转运至南宁路站右线小里程端头井处。

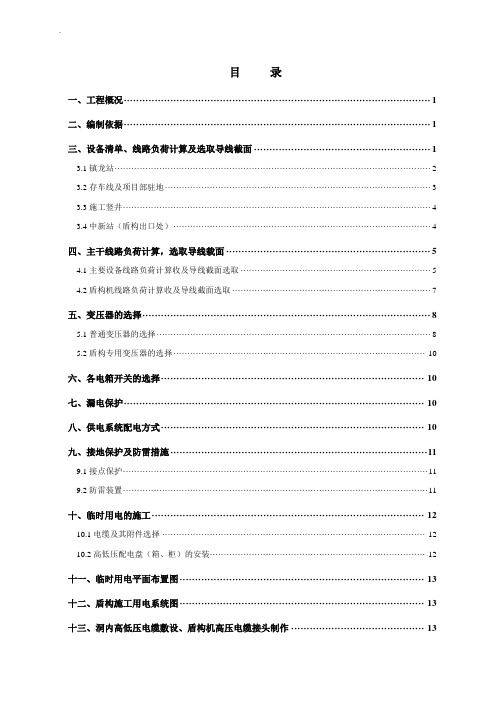

.目录一、工程概况 (1)二、编制依据 (1)三、设备清单、线路负荷计算及选取导线截面 (1)3.1镇龙站 (2)3.2存车线及项目部驻地 (3)3.3施工竖井 (4)3.4中新站(盾构出口处) (4)四、主干线路负荷计算,选取导线载面 (5)4.1主要设备线路负荷计算收及导线截面选取 (5)4.2盾构机线路负荷计算收及导线截面选取 (7)五、变压器的选择 (8)5.1普通变压器的选择 (8)5.2盾构专用变压器的选择 (10)六、各电箱开关的选择 (10)七、漏电保护 (10)八、供电系统配电方式 (10)九、接地保护及防雷措施 (11)9.1接点保护 (11)9.2防雷装置 (11)十、临时用电的施工 (12)10.1电缆及其附件选择 (12)10.2高低压配电盘(箱、柜)的安装 (12)十一、临时用电平面布置图 (13)十二、盾构施工用电系统图 (13)十三、洞内高低压电缆敷设、盾构机高压电缆接头制作 (13).13.1电缆敷设 (13)13.2电缆头制作 (13)13.3洞内高低压电缆及照明布置图 (13)十四、施工现场临时用电管理组织机构图 (14)十五、用电安全技术措施和电气防火安全技术措施 (15)15.1用电安技术措施 (15)15.2电气防火安全技术措施 (23)十六、施工现场临时停电应急措施 (25)16.1制定目的 (25)16.2临时用电停电应急措施 (25)16.3突发性停电的应急措施 (25)16.4接到停电通知的应急措施 (26)十七、触电事故应急预案 (26)17.1应急措施 (26)17.2应急物资 (27)十八、建立施工用电管理档案 (27)附件: (28).一、工程概况广州市轨道交通二十一号线【施工15标】土建工程起讫里程为YDK36+351.800~YDK38+398.000,线路全长约2.046km。
主要施工项目包括镇龙站(含通道、出入口、风道、风亭),镇龙站~中新站区间(含联络通道、施工竖井)土建工程,其中镇龙站采用明挖法施工,建筑总面积为34887m2;镇龙站~中新站区间左右线长分别为1681.593m (长链2.565m)、1679.028m,采用矿山法和盾构法施工。
新玉区间始发井及明挖区间临时用电方案编制人:审核人:审批人:中铁十二局集团地铁6号线二期十三标项目经理部二O一二年十一月目录1编制依据-------------------------------------------------- 1 2工程概况-------------------------------------------------- 1 3 供电引入及供电方式---------------------------------------- 1 3.1供电变压器提供点及用途---------------------------------- 13.2供电方式------------------------------------------------ 24 现场用电量计算及变压器选择-------------------------------- 3 4.1现场用电量计算------------------------------------------ 3 4.2变压器容量计算选择-------------------------------------- 7 5变压器容量验算及电缆开关选择------------------------------ 7 5.1变压器容量验算------------------------------------------ 7 5.2选择导线或电缆----------------------------------------- 11 6配电箱及线路安装施工技术要求----------------------------- 11 6.1变电设施的安装----------------------------------------- 11 6.2配电箱的布置及安装------------------------------------- 12 6.3供电线路的敷设----------------------------------------- 13 6.4重复接地的设置----------------------------------------- 14 6.5施工照明工程------------------------------------------- 16 6.6用电设备的安装----------------------------------------- 17 7安全用电组织措施----------------------------------------- 17 7.1安全组织管理措施--------------------------------------- 17 7.1.1安全用电管理----------------------------------------- 177.1.2管、用电人员职责------------------------------------- 18 7.2安全用电技术措施--------------------------------------- 18 7.2.1临时用电施工组织设计--------------------------------- 18 7.2.2电气设备的绝缘检验----------------------------------- 18 7.2.3保护接地--------------------------------------------- 19 7.2.4保护接零--------------------------------------------- 19 7.2.5漏电保护器------------------------------------------- 20 7.2.6安全电压--------------------------------------------- 20 7.2.7电气设备的设置及安装要求----------------------------- 21 7.2.8电气设备的使用与维护--------------------------------- 22 7.2.9室导线的敷设及照明装置------------------------------- 23 7.3防雷保护和电气防火措施--------------------------------- 23 8施工临时用电突发事故应急处置措施------------------------- 25 8.1安全防组织措施应急救援组织机构------------------------- 25 8.1.1项目应急救援领导小组--------------------------------- 25 8.1.2应急救援组织机构职责--------------------------------- 25 8.2突发事故应急处置措施----------------------------------- 271编制依据(1)《电气装置安装工程电缆线路施工及验收规》GB 50168-92(2)《电气装置安装工程低压电器施工及验收规》GB 50254—1996(3)《施工现场临时用电安全技术规》JGJ46—2005(4)《建筑工程施工质量验收统一标准》GB50300—2001(5)《建筑电气工程施工质量验收规》GB50303—2002(6)《建设工程施工现场供用电安全规》GB50194-93(7)《电气装置安装工程盘、柜及二次回路结线施工及验收规验收规》GB50171-92(8)《轨道交通工程资料管理规程》(土建篇) QGD-001-2008(9)《市轨道交通建设工程施工现场临时用电安全管理规定》通知(2008)4号(10)《北方重工盾构机使用说明书》2工程概况新华大街站~玉带河大街站区间线路北起新华大街北侧、滨路以西200m的规划路环岛路口下的新华大街站,线路出站后下穿新华东街,沿滨路西侧的规划道路向东南敷设,到达玉带河东街北侧、滨路西侧的玉带河大街站。
盾构工程临时用电方案一、盾构施工的电力需求1. 盾构施工现场的电力需求盾构施工现场的电力需求主要包括盾构机的动力供应、施工现场的照明、生活用电、施工设备的动力供应等。
盾构机通常需要较大容量的电源进行驱动,同时施工现场还需要满足各类电器设备的供电需求,因此,盾构施工现场的电力需求是比较大的。
2. 盾构施工的电力特点盾构施工是在地下进行的工程施工,施工现场环境复杂,湿度大、粉尘多、噪音较大等因素会对电力设备造成较大的影响。
因此,盾构施工的电力供应需要具备一定的抗干扰能力和防护能力。
二、盾构工程临时用电方案的制定1. 了解施工需求在制定盾构工程临时用电方案之前,首先需要对施工现场的电力需求进行详细的了解。
包括盾构机的动力需求、施工设备的动力需求、现场照明照明需求等。
只有了解清楚了施工现场的电力需求,才能有针对性地制定临时用电方案。
2. 确定临时用电设备根据施工现场的电力需求,选择合适的临时用电设备。
包括发电机、配电箱、电缆、插座等设备。
需要根据施工现场的电力需求确定发电机的功率和数量,选择适合的配电箱和电缆进行安装。
3. 制定接地保护方案在盾构施工中,电气安全是非常重要的一环,接地保护是电气安全的重要措施之一。
因此,需要制定详细的接地保护方案,确保临时用电设备的接地系统健全可靠。
4. 制定安全管理方案在盾构施工现场进行临时用电时,需要制定相应的安全管理方案。
包括对电气设备的定期检查与维护、防水防潮措施、设备的安全使用培训等方面。
5. 制定应急预案在制定盾构工程临时用电方案时,还需要制定相应的应急预案。
包括应对电气事故的处理措施、电气设备故障的处理方法、突发情况的处理流程等。
三、盾构工程临时用电方案的实施1. 临时用电设备的安装根据制定的临时用电方案,进行临时用电设备的安装。
包括发电机的摆放位置、配电箱的布置、电缆的敷设等工作。
2. 临时用电设备的调试在安装完临时用电设备后,进行设备的调试工作。
确保临时用电设备能够正常运行,并进行必要的测试。
一、工程概况本工程位于城市中心区域,涉及三条盾构区间,分别为锦绣大道站~丹霞站区间、丹霞站~繁华大道站区间和繁华大道站~芙蓉路站区间。
其中,锦绣大道站~丹霞站区间全长952.8米,丹霞站~繁华大道站区间全长366.4米,繁华大道站~芙蓉路站区间全长658.2米。
三个区间均采用盾构法施工,以保证施工质量和效率。
二、施工总体部署1. 施工顺序:按照锦绣大道站~丹霞站区间、丹霞站~繁华大道站区间、繁华大道站~芙蓉路站区间的顺序进行施工。
2. 设备配置:计划投入2台土压平衡盾构机及其配套设备,确保施工效率。
3. 人员配置:根据施工需求,配备专业施工人员、技术人员、管理人员等,确保施工顺利进行。
4. 施工场地布置:在施工场地内设置临时设施,如施工办公室、材料堆场、设备存放区等,确保施工环境整洁、有序。
5. 临水、临电布置:按照施工需求,合理规划临时供水、供电线路,确保施工过程中水电供应稳定。
三、施工方法1. 盾构始发:首先完成锦绣大道站北端始发井及始发段约90米,于2016年9月1日完成。
盾构机9月10日进场,进场后根据场地条件陆续下井组装,计划10月10日第一台盾构具备始发条件。
2. 盾构掘进:盾构机在锦绣大道站始发,经锦绣大道站~丹霞路站区间,继续掘进至繁华大道站区间,最后到达芙蓉路站区间。
3. 联络通道施工:在锦绣大道站~丹霞站区间和繁华大道站~芙蓉路站区间分别设置联络通道兼废水泵房,采用矿山法施工。
4. 管片拼装:采用错缝拼装方式,管片环向和纵向连接均采用M27、8.8级弯曲螺栓链接,确保隧道结构安全。
5. 防水施工:采用防水混凝土和防水涂料,对隧道进行防水处理,防止地下水渗入。
四、施工质量保证措施1. 严格施工工艺:按照相关规范和标准进行施工,确保施工质量。
2. 加强材料管理:严格控制材料质量,确保材料合格。
3. 加强施工过程控制:对施工过程进行全程监控,发现问题及时整改。
4. 加强施工验收:严格按照验收标准进行验收,确保施工质量。
盾构临时用电方案北京地铁北京地铁1515号线号线一期工程一期工程0606标段标段南法信站前入地段南法信站前入地段————石门站石门站南法信站~石门站区间盾构临时用电方案项目经理项目经理::项目总工项目总工::编编制制::北京住总集团有限责任公司北京住总集团有限责任公司北京地铁北京地铁1515号线一期工程号线一期工程0606标段项目经理部标段项目经理部目录一、编制依据.2二、工程概况.3三、临电方案的总体考虑.4四、用电容量计算.6五、设计配电系统.9六、设计防雷装置11七、绘制电气平面图和系统接线图11八、安全用电措施11九、电气防火措施132一、编制依据1.1依据规范1、JGJ46-平均雷暴日数为35.6天,根据JGJ46-2005《施工现场临时用电安全技术规范》表5.4.2“施工现场内机械设备及高架设施需安装防雷装置的规定”中的相关数据,规定机械设备超过32米后需要安装防雷装置。
现场施工设备最高为40吨龙门吊,高度约为15米,不需要安装防雷装置。
七、绘制电气平面图和系统接线图根据文明施工的要求及施工现场各设备的位置,考虑一机一闸制的同时,保证有一定的备用开关,以备现场临时用电的使用。
“施工现场临电系统图”,“施工现场临电平面布置图”附后。
八、安全用电措施((一一))安全用电组织措施安全用电组织措施1、建立安全用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。
2、建立技术交底制度,向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图,技术内容和注意事项,并在技术交底上、文字资料上履行交底人和被交底人的签字手续,并注明交底日期。
3、建立安全检测制度,从临时用电工程开始,定期对临时用电工程进行检测。
主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器动作参数等。
以检测临时用电工程是否可靠,并做好记录。
4、建立电气维修制度,加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容。
新玉区间始发井及明挖区间临时用电方案编制人:审核人:审批人:中铁十二局集团有限公司北京地铁6号线二期十三标项目经理部二O一二年十一月目录1编制依据 --------------------------------------------------------------------------- 1 2工程概况 --------------------------------------------------------------------------- 1 3 供电引入及供电方式------------------------------------------------------------ 1 3.1供电变压器提供点及用途 ---------------------------------------------------- 13.2供电方式 ------------------------------------------------------------------------- 24 现场用电量计算及变压器选择------------------------------------------------ 3 4.1现场用电量计算 ---------------------------------------------------------------- 3 4.2变压器容量计算选择 ---------------------------------------------------------- 7 5变压器容量验算及电缆开关选择 --------------------------------------------- 7 5.1变压器容量验算 ---------------------------------------------------------------- 7 5.2选择导线或电缆 -------------------------------------------------------------- 11 6配电箱及线路安装施工技术要求 -------------------------------------------- 11 6.1变电设施的安装 --------------------------------------------------------------- 11 6.2配电箱的布置及安装 --------------------------------------------------------- 12 6.3供电线路的敷设 --------------------------------------------------------------- 13 6.4重复接地的设置 --------------------------------------------------------------- 14 6.5施工照明工程 ------------------------------------------------------------------ 16 6.6用电设备的安装 --------------------------------------------------------------- 17 7安全用电组织措施 -------------------------------------------------------------- 17 7.1安全组织管理措施 ------------------------------------------------------------ 17 7.1.1安全用电管理 -------------------------------------------------------------- 177.1.2管、用电人员职责 -------------------------------------------------------- 18 7.2安全用电技术措施 ------------------------------------------------------------ 18 7.2.1临时用电施工组织设计 -------------------------------------------------- 18 7.2.2电气设备的绝缘检验 ----------------------------------------------------- 18 7.2.3保护接地 -------------------------------------------------------------------- 19 7.2.4保护接零 -------------------------------------------------------------------- 19 7.2.5漏电保护器 ----------------------------------------------------------------- 20 7.2.6安全电压 -------------------------------------------------------------------- 20 7.2.7电气设备的设置及安装要求 -------------------------------------------- 21 7.2.8电气设备的使用与维护 -------------------------------------------------- 22 7.2.9室内导线的敷设及照明装置 -------------------------------------------- 23 7.3防雷保护和电气防火措施 --------------------------------------------------- 23 8施工临时用电突发事故应急处置措施 -------------------------------------- 25 8.1安全防范组织措施应急救援组织机构 ------------------------------------ 25 8.1.1项目应急救援领导小组 -------------------------------------------------- 25 8.1.2应急救援组织机构职责 -------------------------------------------------- 25 8.2突发事故应急处置措施 ------------------------------------------------------ 271编制依据(1)《电气装置安装工程电缆线路施工及验收规范》GB 50168-92(2)《电气装置安装工程低压电器施工及验收规范》GB 50254—1996(3)《施工现场临时用电安全技术规范》JGJ46—2005(4)《建筑工程施工质量验收统一标准》GB50300—2001(5)《建筑电气工程施工质量验收规范》GB50303—2002(6)《建设工程施工现场供用电安全规范》GB50194-93(7)《电气装置安装工程盘、柜及二次回路结线施工及验收规范验收规范》GB50171-92(8)《轨道交通工程资料管理规程》(土建篇) QGD-001-2008(9)《北京市轨道交通建设工程施工现场临时用电安全管理规定》通知(2008)4号(10)《北方重工盾构机使用说明书》2工程概况新华大街站~玉带河大街站区间线路北起新华大街北侧、滨河北路以西200m的规划路环岛路口下的新华大街站,线路出站后下穿新华东街,沿滨河北路西侧的规划道路向东南敷设,到达玉带河东街北侧、滨河北路西侧的玉带河大街站。
设计里程范围:K36+521.550~K37+733.899,单线隧道长度1212.349m。
区间于右K37+100.000设置1号联络通道,于右K37+680.000设置盾构始发井兼2号联络通道,区间盾构始发井及始发井后K37+689.35~K37+733.899区间采用暗挖法施工。
3 供电引入及供电方式3.1供电变压器提供点及用途现场电源来源为供电局提供的临时工地用电,高压引入现场后在现场最南角设立了高压开关柜,高压柜内下分三路10KV高压出线,其中第一路为左线盾构区间京安号盾构机高压供电开关,第二路为右线盾构区间京通号盾构机高压供电开关,第三路为现场施工用电800KV A变压器供电开关,负责施工机具用电、照明用电等。
另外,在生活区与现场之间单独设置一台315KVA变压器,主要负责生活区用电及部分小型施工机具用电等。
3.2供电方式1、盾构机供电盾构机采用10KV电源直接供电,供电电缆选用UGEFP-3×50+3×10分相屏蔽电缆,电压等级10kv/6kv。
从高压配电室盾构舱位馈出。
电缆从地面高压开关柜到始发井须经过施工路面,在电缆经过处埋设直径150mm 的PVC管,埋设深度80cm,电缆从中穿过。
路面浇筑30cm厚的C30混凝土保证电缆安全。
在地面转弯处,做工作井来保证电缆转弯和方便使用完毕后拆除电缆。
电缆从井口垂直向下沿隧道挂钩敷设到井下盾构车架按S形盘绕,两条电缆之间采用中间连接箱连接(敷设高度大于2.5m),隧道内每隔100米挂“高压危险”警告牌一块,每隔2.4米在隧道管片上高度大于2.5米的位置安装带有绝缘护套的电缆挂钩用来悬挂电缆。
本次盾构机始发采用始发井内整体始发方式,高压进线直接接入盾构车架变压器。
2、现场临时用电(1)箱式变电低压室内设置出线柜,装有自动断路器。
电源变压器中性点和PE接线端子引至出线柜。
引接电源埋地敷设采用YJV电缆由出线柜自动断路器至施工现场总配电箱(A级配电箱)总隔离开关,再由总配电箱分配给各分配电箱(B 级配电箱)。
最后到开关箱(C级开关箱)。
根据现场情况总配电箱出线采用放射式和树干式相结合的配电方式,对负荷比较大的龙门吊等采用单独回路配电,对负荷较远且较小的用电设备电源可采用树干式配电方式。
合理配电,互不干扰。
防止因电气故障影响施工。
(2)供电系统采用三相五线制(TN-S系统),三级配电、二级保护或三级保护。
其中要求一级箱至二级电箱电线额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
开关箱和流动电箱额定漏电动作电流不大于30mA,额定漏电时间不大于0.1S。
