高速公路单位、分部、分项工程划分及质量评定办法(试行)第一章总则第一条为了切实做好项目(以下简称“”)分项、分部、单位、合同段和建设项目的质量检验与评定,使潼西高速公路改扩建项目质量管理工作规范化、系统化,确保工程质量,为竣(交)工验收提供完整的基础资料。
根据《公路工程质量检验评定标准》(JTG F80/1-2004)、交通部《公路工程竣(交)工验收办法》(2004年3号令)和省交通厅《省公路工程竣(交)工验收办法实施细则》规定,特制订本办法。
第二条合理划分单位、分部、分项工程,是项目质量管理的基础和前提。
各施工、监理单位进场后,根据标段工程项目和工程量,及时划分单位、分部、分项工程,为工程质量评定创造条件。
第三条本办法适用于潼西改扩建项目。
第二章单位、分部、分项工程划分第四条单位工程划分的依据条件1、路基以独立标段为一个单位工程,标段内的全部主线小桥和符合小桥标准的通道合并为一个单位工程;2、路面以每标段为一个单位工程;3、主线特大桥、大桥、中桥以每座为一个单位工程;4、每座(处)互通式立交为一个单位工程;5、标段内的全部跨线桥及引线工程为一个单位工程;6、交通安全设施以标段为一个单位工程;7、环保工程以标段为一个单位工程;8、机电工程以标段为一个单位工程;第五条房建工程按国家建筑施工质量验收有关标准进行单元划分。
第六条分部工程划分的依据和条件1、路基单位工程内,连续型工程(如路基土石方)和间断密集型工程(如排水、涵洞、砌筑工程等),原则上以1-3 km长路段为一个分部工程。
小桥和符合小桥标准的通道以每座为一个分部工程;涵洞工程、排水工程、防护工程原则上以1-3 km长路段为一个分部工程;大型挡土墙以每处为一个分部工程。
2、路面单位工程原则上以1-3 km长路段为一个分部工程,每座立交区路面为一个分部工程。
3、桥梁单位工程内,基础及下部构造以墩、台为单位划分分部工程,上部构造的预制、安装、现浇、总体和桥面系及附属、防护工程划分为分部工程。
高速公路单位分部分项工程具体划分要求高速公路的单位、分部和分项工程是指根据工程管理和经济核算的需要,将工程划分为不同的单位、分部和分项,以方便施工组织、物资采购、资金管理和工程支付。
下面将介绍高速公路单位、分部和分项工程的具体划分要求。
一、单位工程划分要求单位工程是高速公路工程划分中的主要划分单位,通常按照工程规模、施工顺序和经济核算的需要进行划分。
单位工程应具备以下要求:1.施工组织合理:单位工程的划分应考虑施工操作的连续性、相互关联性和配套性,保证施工过程的连续性和高效性。
2.经济核算明确:单位工程的划分应具备独立核算的能力,使得每个单位工程的成本、工期和质量可以独立评估和控制。
3.管理便利:单位工程的划分应符合施工管理的要求,便于施工组织、动态控制和资金支付。
4.施工安全可控:单位工程的划分应符合安全防护的要求,确保施工安全可控。
二、分部工程划分要求分部工程是对单位工程进一步细化的划分,以增加施工管理的可操作性和精细化。
分部工程应具备以下要求:1.工程性质明确:分部工程应根据工程性质、功能和施工特点进行划分,确保每个分部工程的施工内容单一、工艺要求明确。
2.施工条件相对独立:分部工程的划分应考虑施工条件的可控性,使得每个分部工程都可以根据需要独立施工。
3.施工流程清晰:分部工程的划分应使得施工流程清晰明确,便于施工组织和协调。
4.资金支付合理:分部工程的划分应使得资金支付能够独立进行,符合经济核算的要求。
三、分项工程划分要求分项工程是对分部工程进一步的分解,是对具体施工内容的划分。
分项工程应具备以下要求:1.施工工序明确:分项工程的划分应使得施工工序能够单独进行,便于施工管理和控制。
2.施工方法相对独立:分项工程的划分应使得施工方法相对独立,便于施工组织和动态调整。
3.物资采购可行:分项工程的划分应使得物资采购工作能够独立进行,符合采购的要求。
4.质量控制明确:分项工程的划分应保证质量控制的可行性和可监督性,方便质量验收和保证工程质量。
高速公路9标单位分部分项工程划分高速公路工程是一项复杂而庞大的项目,涉及到许多不同的单位、分部和分项工程。
下面分别介绍一下高速公路工程的单位、分部和分项工程划分。
一、单位划分:1.设计单位:负责进行高速公路的规划设计工作,包括道路线形、路基砂石、路面结构、桥梁隧道、交通标志标线等各个方面的设计。
2.施工单位:负责根据设计单位提供的图纸和规范要求进行实际的施工工作,包括路基填筑、路面铺设、桥梁建设、隧道开挖等各项施工工作。
3.监理单位:负责对施工单位的工作进行监督和检查,确保施工过程中符合设计要求和规范要求,以及保证工程质量的监管单位。
4.环评单位:负责进行项目的环境影响评估,评估项目对周边环境的影响,并提出相应的环境保护建议。
5.土地征收单位:负责对需要建设高速公路的土地进行征收,并进行相应的补偿工作。
二、分部划分:高速公路工程一般可以分为以下几个分部:1.土建分部:包括路基、路面、桥梁、隧道等土建工程的施工。
2.机电分部:包括路灯、交通信号灯、风电设备等机电工程的安装及调试。
3.交通分部:包括交通标志、交通标线、交通信号等与交通安全相关的工程。
4.绿化分部:包括高速公路两侧的绿化带、隔离带、人行道等相关的绿化工程。
5.管道分部:包括给水管道、排水管道、燃气管道等基础设施工程。
三、分项工程划分:高速公路工程按照不同的施工内容可以划分为以下分项工程:1.路基工程:包括挖土方、填土方、夯实方、桩基处理等各个方面的工程。
2.路面工程:包括沥青混凝土、水泥混凝土、铺装养护等与路面相关的工程。
3.桥梁工程:包括桥梁的设计、施工、养护等各个环节。
4.隧道工程:包括隧道的开挖、支护、洞口处理等与隧道相关的工程。
5.管线工程:包括给水管道、排水管道、燃气管道等管线的设计、施工及养护。
6.电气工程:包括道路照明、交通信号、电缆敷设等与电气相关的工程。
7.绿化工程:包括绿化带、隔离带、人行道等与绿化相关的工程。
以上仅为高速公路工程单位、分部和分项工程划分的一些基本概念和划分方式,具体的划分还需要根据具体的项目要求和规范要求来进行。

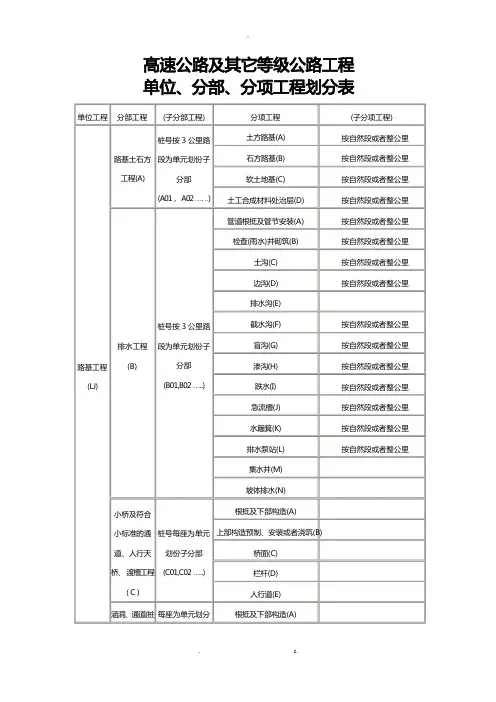

-单位工程分部工程路基土石方工程(A)排水工程路基工程(B)(LJ)小桥及符合小标准的通道、人行天桥、渡槽工程( C )涵洞、通道(桩(子分部工程)桩号按 3 公里路段为单元划份子分部(A01, A02 ……)桩号按 3 公里路段为单元划份子分部(B01,B02 …..)桩号每座为单元划份子分部(C01,C02 …..)每座为单元划分分项工程土方路基(A)石方路基(B)软土地基(C)土工合成材料处治层(D)管道根抵及管节安装(A)检查(雨水)井砌筑(B)土沟(C)边沟(D)排水沟(E)截水沟(F)盲沟(G)渗沟(H)跌水(I)急流槽(J)水簸箕(K)排水泵站(L)集水井(M)坡体排水(N)根抵及下部构造(A)上部构造预制、安装或者浇筑(B)桥面(C)栏杆(D)人行道(E)根抵及下部构造(A)(子分项工程)按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里按自然段或者整公里-号按 3 公里) 子分部子分部(D) (D01,D02 …..)桩号按 3 公里路砌筑工程段为单元划份子(E)分部(E01,E02 ….) 单位工程分部工程 (子分部工程)大型挡土墙,组桩号每处为单路基工程合式挡土墙元划份子分部(LJ)(F) (F01,F02 ….)桩号按 3 公里路段为单元划路面工程份子分部(A)(A01,A02 ……) 上部构造预制、安装或者浇筑(B)填土(C)总体(D)挡土墙(A)墙背填土(B)抗滑桩(C)锚喷支护(D)锥、护坡(E)导流工程(F)石笼防护(G)分项工程根抵(A)墙身(B)墙背填土(C)构件预制(D)构件安装(E)筋带(F)锚杆(G)拉杆(H)总体(I)底基层(A)基层(B)面层(C)垫层(D)联结层(E)路缘石(F)路肩(G)每处为单元(自然段起止桩号)每处为单元(自然段起止桩号)每处为单元(自然段起止桩号)每处为单元(自然段起止桩号)每处为单元(自然段起止桩号)每处为单元(自然段起止桩号)每处为单元(自然段起止桩号)(子分项工程)按整公里摆布幅分按整公里摆布幅分按整公里摆布幅分按整公里摆布幅分按整公里摆布幅分按整公里摆布幅分按整公里摆布幅分路面工程(LM)桥梁工程(桩号) (Q1,Q2 ….)单位工程桥梁工程(Q1,Q2 ….) 以每一个墩台为根抵及下部构造单元划份子分(A) 部(A01,A02 ……)分部工程 (子分部工程)每一个孔为单元预制和安装(B) 划份子分部(B01,B02 …)每一个孔为单元现场浇筑(C) 划份子分部(C01,C02 …)路面边缘排水设施(H)明挖根抵(A)桩基钢筋加工及安装桩基(B)桩基系梁钢筋加工及安装系梁(C)系梁侧墙钢筋加工及安装侧墙(D)侧墙台(墩)身、柱钢筋加工及安装台(墩)身、柱(E)台(墩)身、柱台(墩)帽钢筋加工及安装台(墩)帽(F)台(墩)帽盖梁钢筋加工及安装盖梁(G)盖梁台背填土(H)支座垫石和挡块(I)承台(J)(子分项工程)主要构件(梁、板)预制(A)其他构件预制(B)梁板安装(C)钢筋加工及安装(D)预应力筋的加工和*拉(E)预应力筋的加工和*拉(A)主要构件浇筑(B)主要构件浇筑钢筋加工及安装(C)其他构件浇筑(D)按整公里摆布幅分明挖根抵分项工程其他构件浇筑钢筋加工及安装(E)桥梁总体(A)桥面防水层施工(B)桥面铺装钢筋加工及安装(C)桥面铺装(D)支座安装(E)搭板钢筋加工及安装(F)总体及桥面总体及桥面(D)(每座)(D01)每座摆布防护工程(E)搭板(G)伸缩缝安装钢筋加工及安装(H)伸缩缝安装(I)砼护栏钢筋加工及安装(J)护栏(K)栏杆(L)人行道铺设(M)灯柱安装(N)护坡(A)护岸(B)导流工程(C)单位工程拱桥(Q1,12…)分部工程根抵及下部构造(A)(E01,E02)(子分部工程)以每一个墩台为单元划分子分部(A01,A02..)石笼防护(D)砌石防护(E)砌石工程(F)分项工程号台、拱座(A)(子分项工程)明挖根抵桩基钢筋加工及安装桩基拱座钢筋加工及安装拱座浇筑每一个孔为单预制和安装元划份子分(B)部(B01,B02..)每一个孔为单元划份子分现场浇筑(C)部(C01,C02…)台(墩)身钢筋加工及安装台(墩)身台(墩)帽钢筋加工及安装台(墩)帽台背填土预制主拱桥面板钢筋加工及安装(B)预应力筋的加工和*拉(C)预制主拱桥面板(D)预应力筋的加工和*拉(E)预制引孔桥面板钢筋加工及安装(F)预制引孔桥面板(G)预制拱肋腹板钢筋加工及安装(H) 资料较多,可分梁板预制拱肋腹板(I)预制拱肋隔板钢筋加工及安装(J)预制拱肋隔板(K)预制肋间系梁钢筋加工及安装(L)预制肋间系梁(M)梁板安装(N)拱圈钢筋加工及安装拱圈现浇砼主拱立柱钢筋加工及安装主拱立柱立柱(梁板)(A) 引孔立柱钢筋加工及安装引孔立柱主拱立柱系梁钢筋加工及安装主拱立柱系梁引孔立柱系梁钢筋加工及安装单位工程分部工程总体(A)明洞(B)洞口工程(C)洞身开挖(D) 隧道工程(S1,S2…)洞身衬砌(E)防排水(F)隧道路面(G)(子分部工程)一个分部一个分部一个分部一个分部一个分部引孔立柱系梁主拱立柱盖梁钢筋加工及安装主拱立柱盖梁引孔立柱盖梁钢筋加工及安装引孔立柱盖梁(子分项工程)隧道总体(A)明洞浇筑(A)明洞防水层(B)明洞回填(C)洞口开挖(A)洞口边仰坡防护(B)洞门和翼墙的浇(砌)筑(C)截水沟(D)洞口排水沟(E)以 100m 为单元分段划分分项(A)喷射砼(A)锚喷支护(B)钢筋网(C)仰拱(D)衬砌砼(E)钢支撑(F)衬砌钢筋(G)防水层(A)止水带(B)排水沟(C)基层(A)以 100m 为单元分段划份子分项以 100m 为单元分段划份子分项以 3km 为单位(摆布幅分开)洞身开挖(分段分项工程绿化与环保工程(LH)单位工程交通安全设施工程(JA)装饰(H)辅助施工措施(L)声屏障(A)1-3km 路段或者每绿化工程(B)处分部工程标志(A)标线、突起路标(B)护栏、轮廓标(C)(子分部工程)按5-10公里路段为单元按5-10公里路段为单元按5-10公里路段为单元以 3km 为单位(摆布幅分开)装饰工程(A)超前锚杆(A)超前钢管(B)声屏障(A)中央分隔带绿化(A)路侧绿化(B)互通立交绿化(C)效劳区绿化(D)取弃土场绿化(E)(子分项工程)(资料摆布幅分开)标线(A)突起路标(B)波形梁护栏(A)缆索护栏(B)砼护栏(C)轮廓标(D)分项工程标志(A)面层(B)每处按5-10公里路防眩设施(D) 防眩板、网(A)段为单元划分子分部按5-10隔离栅、防落网(E) 公里路隔离栅、防落网(A)段为单元车辆检测器(A)气象检测器(B)闭路电视监视系统(C)可变标志(D)光电缆路线(E)监控设施(A)监控(分)中心设备安装及软件调测(F)(A)大屏幕投影系统(G)机电工程地图板(H) (JD)计算机监控软件与网络(I)通信管道与光电缆路线(A)光纤数字传输系统(B)数字程控交换系统(C)通信设施(B)紧急系统(D)无线挪移通信系统(E)通信电源(F)收费系统(C) 入口车道设备(A)出口车道设备(B)收费站设备与软件(C)收费中心设备及软件(D)IC 卡及发卡编号系统(E)闭路电视监视系统(F)内部有线对讲及紧急报警系统(G)收费站内光、电缆及塑料管道(H)收费系统计算机网络(I)(子分部工单位工程分部工程分项工程 (子分项工程)程)低压配电设施(D)照明设施(E)机电工程(JD)以座为单隧道机电设施(F)位中心(站)内低压配电设备(A)外场设备电力电缆路线(B)照明设施(A)车辆检测器(A)气象检测器(B)闭路电视监视系统(C)紧急系统(D)环境检测设备(E)报警与诱导设施(F)可变标志(G)通风设施(H)照明设施(I)消防设施(J)本地控制器(K)隧道监控中心计算机控制系统(L)隧道监控中心计算机网络(M)低压供配电(N)-以处为单房建工程效劳系统及房屋建位效劳系统及房屋建造(A) 处(A01,A02…) (FJ) 筑(A)(A01,A02..)。
附件1:单位、分部、分项工程具体划分要求一、单位工程划分:1、路基工程:每10Km或每标段划分一个单位工程;2、路面工程:每10Km或每标段划分一个单位工程;3、桥梁工程:每座整体式的特大桥、大桥分别划分为一个单位工程;每座分离式的特大桥、大桥按左右幅分别划分为一个单位工程;中桥不论整体式还是分离式,以每座桥划分为一个单位工程;4、互通立交工程:每个互通立交工程划分为一个单位工程;5、隧道工程:特长隧道可按左、右线划分为两个单位工程,每座长隧道划分一个单位工程,一个合同段内多个中、短隧道可合并为一个单位工程;6、环保工程:每个标段划分一个单位工程;7、交通安全设施:每20公里或每标段划分为一个单位工程。
二、分部工程划分:1、路基工程:1)1-3Km路段的路基土石方工程、排水工程、砌筑防护工程均划分为一个分部工程,具体划分段落需考虑以大型结构物分隔,避免出现一段排水、砌筑防护、路基填方工程分为两个分部;如整体式路基土石方工程按整幅进行划分,分离式路基左右幅也为一个分部工程,划分应结合桥、隧分布情况和土石方自然段落进行合理划分,尽可能以桥梁、隧、互通立交起止桩号为界;分项工程的划分宜以自然段、小型构筑物结合分部工程划分,软土地基直接明确到具体的处治形式,如:CFG桩、袋装砂井等;排水工程、防护工程的分部工程划分的长度,尽可能与路基土石方分部工程划分的长度相一致,分项工程划分段落与分部工程一致,并直接明确到具体的结构形式,除互通区外,不设立子分项工程;2)每座小桥及符合小桥标准的通道、人行天桥、渡槽划分为一个分部工程,可将每个墩台作为一个子分部工程,分项工程根据实际情况参照桥梁工程分项工程的划分,除互通区外,不设立子分项工程;3)当平均墙高达到或超过6m,且墙身面积不小于1200m2时,为大型挡土墙,每处可划为一个分部工程,悬臂式和扶壁挡土墙,桩板式、锚杆、锚碇板和加筋挡土墙每处可划为一个分部工程;4)每1-3公里路段内的涵洞(通道)工程可划为一个分部工程,每道涵洞(通道)划分为一个子分部工程。
附件1:单位、分部、分项工程具体划分要求一、单位工程划分:1、路基工程:每10Km或每标段划分一个单位工程;2、路面工程:每10Km或每标段划分一个单位工程;3、桥梁工程:每座整体式的特大桥、大桥分别划分为一个单位工程;每座分离式的特大桥、大桥按左右幅分别划分为一个单位工程;中桥不论整体式还是分离式,以每座桥划分为一个单位工程;4、互通立交工程:每个互通立交工程划分为一个单位工程;5、隧道工程:特长隧道可按左、右线划分为两个单位工程,每座长隧道划分一个单位工程,一个合同段内多个中、短隧道可合并为—个单位工程;6、环保工程:每个标段划分一个单位工程;7、交通安全设施:每20公里或每标段划分为一个单位工程。
二、分部工程划分:1、路基工程:1)1-3Km路段的路基土石方工程、排水工程、砌筑防护工程均划分为一个分部工程,具体划分段落需考虑以大型结构物分隔,避免出现一段排水、砌筑防护、路基填方工程分为两个分部;如整体式路基土石方工程按整幅进行划分,分离式路基左右幅也为一个分部工程,划分应结合桥、隧分布情况和土石方自然段落进行合理划分,尽可能以桥梁、隧、互通立交起止桩号为界;分项工程的划分宜以自然段、小型构筑物结合分部工程划分,软土地基直接明确到具体的处治形式,如:CFG桩、袋装砂井等;排水工程、防护工程的分部工程划分的长度,尽可能与路基土石方分部工程划分的长度相一致,分项工程划分段落与分部工程一致,并直接明确到具体的结构形式,除互通区外,不设立子分项工程;2)每座小桥及符合小桥标准的通道、人行天桥、渡槽划分为一个分部工程,可将每个墩台作为一个子分部工程,分项工程根据实际情况参照桥梁工程分项工程的划分,除互通区外,不设立子分项工程;3)当平均墙高达到或超过6m,且墙身面积不小于1200m2时,为大型挡土墙,每处可划为一个分部工程,悬臂式和扶壁挡土墙,桩板式、锚杆、锚碇板和加筋挡土墙每处可划为一个分部工程;4)每1-3公里路段内的涵洞(通道)工程可划为一个分部工程,每道涵洞(通道)划分为一个子分部工程。
