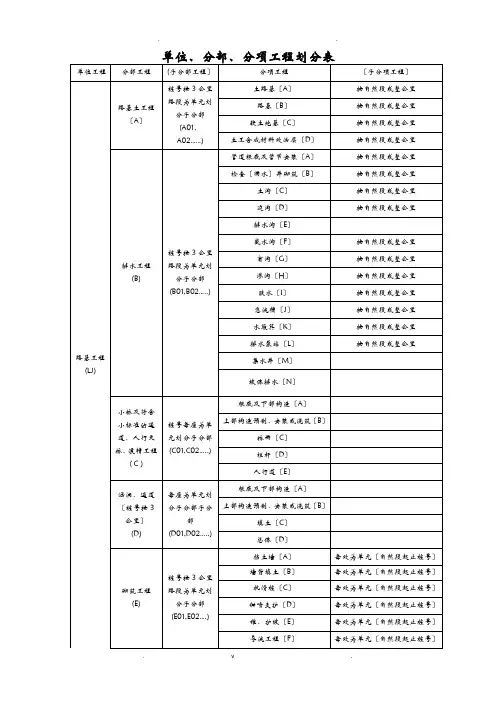

单位工程分部工程( 子分部工程 ) 分项工程( 子分项工程 )桩号按 3 公里路土方路基 (A) 按自然段或整公里路基土石方段为单元区分子石方路基 (B) 按自然段或整公里工程分部软土地基 (C)(A) (A01,按自然段或整公里A02)土工合成资料处分层 (D) 按自然段或整公里管道基础及管节安装 (A) 按自然段或整公里检查 ( 雨水 ) 井砌筑 (B) 按自然段或整公里土沟 (C) 按自然段或整公里边沟 (D) 按自然段或整公里排水渠 (E)截水渠 (F) 按自然段或整公里桩号按 3 公里路盲沟 (G) 按自然段或整公里排水工程段为单元区分子路基工(B) 分部渗沟 (H) 按自然段或整公里(B01,B02 ..)程跌水 (I)按自然段或整公里(LJ)急流槽 (J) 按自然段或整公里水簸箕 (K) 按自然段或整公里排水泵站 (L) 按自然段或整公里集水井 (M)坡体排水 (N)基础及下部结构 (A)小桥及切合上部结构预制、安装或浇小标准的通桩号每座为单元筑(B)道、人行天区分子分部桥、渡槽工桥面 (C)(C01,C02 ..)程栏杆 (D)( C )人行道 (E)涵洞、通道每座为单元区分基础及下部结构 (A)( 桩号按 3 公子分部子分部里 ) (D01,D02 ..)(D)桩号按 3 公里路砌筑工程段为单元区分子(E)分部(E01,E02 .) 单位工程分部工程( 子分部工程 )大型挡土路基工程墙,组合桩号每处为单元式挡土区分子分部(LJ)墙(F01,F02 .)(F) 上部结构预制、安装或浇筑(B)填土 (C)整体 (D)每处为单元 ( 自然段挡土墙 (A)起止桩号 )每处为单元 ( 自然段墙背填土 (B)起止桩号 )每处为单元 ( 自然段抗滑桩 (C)起止桩号 )每处为单元 ( 自然段锚喷支护 (D)起止桩号 )每处为单元 ( 自然段锥、护坡 (E)起止桩号 )每处为单元 ( 自然段导流工程 (F)起止桩号 )每处为单元 ( 自然段石笼防备 (G)起止桩号 )分项工程( 子分项工程 )基础 (A)墙身 (B)墙背填土 (C)构件预制 (D)构件安装 (E)筋带 (F)锚杆 (G)拉杆 (H)整体 (I)底基层 (A)基层 (B)面层 (C)桩号按 3 公里路垫层 (D)路面工程路面工段为单元区分子程分部联络层 (E) (LM)(A) (A01,A02) 路缘石 (F)路肩 (G)路面边沿排水设备 (H)明挖基础 (A)桩基 (B)系梁 (C)侧墙 (D)桥梁工程 ( 桩基础及下以每个墩台为单台( 墩) 身、柱号 ) 部结构元区分子分部(Q1,Q2 .) (A) (A01,A02)(E)台( 墩) 帽(F)盖梁 (G)台背填土 (H)支座垫石和挡块承台 (J) 按整公里左右幅分按整公里左右幅分按整公里左右幅分按整公里左右幅分按整公里左右幅分按整公里左右幅分按整公里左右幅分按整公里左右幅分明挖基础桩基钢筋加工及安装桩基系梁钢筋加工及安装系梁侧墙钢筋加工及安装侧墙台( 墩) 身、柱钢筋加工及安装台( 墩) 身、柱台( 墩) 帽钢筋加工及安装台(墩)帽盖梁钢筋加工及安装盖梁(I)单位工程分部工程( 子分部工程 ) 分项工程( 子分项工程 )主要构件 ( 梁、板 ) 预制(A)预制和安每个孔为单元划其余构件预制 (B)装分子分部梁板安装 (C)(B) (B01,B02 )钢筋加工及安装 (D)预应力筋的加工和张拉(E)预应力筋的加工和张拉(A)主要构件浇筑 (B)现场浇筑每个孔为单元划主要构件浇筑钢筋加工及分子分部(C) 安装 (C)(C01,C02 )其余构件浇筑 (D)桥梁工程其余构件浇筑钢筋加工及安装 (E)(Q1,Q2 .)桥梁整体 (A)桥面防水层施工 (B)桥面铺装钢筋加工及安装(C)桥面铺装 (D)整体及桥整体及桥面 ( 每支座安装 (E)面座) 搭板钢筋加工及安装 (F)(D) (D01)搭板 (G)伸缩缝安装钢筋加工及安装(H)伸缩缝安装 (I)砼护栏钢筋加工及安装(J)防备工每座左右程(E01,E02)(E) 护栏 (K)栏杆 (L)人行道铺设 (M) 灯柱安装 (N) 护坡 (A)护岸 (B)导流工程 (C) 石笼防备 (D) 砌石防备 (E)砌石匠程 (F)单位工程分部工程 ( 子分部工程 )分项工程基础及下以每个墩台为单号台、拱座部结构元区分子分部(A)(A)(A01,A02..)拱桥(Q1,12 )预制主拱桥面板钢筋加工及安装预制和安每个孔为单元划(B)装分子分部(B) (B01,B02..) 预应力筋的加工和张拉 (C) ( 子分项工程 )明挖基础桩基钢筋加工及安装桩基拱座钢筋加工及安装拱座浇筑台 ( 墩 ) 身钢筋加工及安装台(墩)身台 ( 墩 ) 帽钢筋加工及安装台(墩)帽台背填土资料许多,可分梁板预制主拱桥面板(D)预应力筋的加工和张拉 (E)预制引孔桥面板钢筋加工及安装(F)预制引孔桥面板(G)预制拱肋腹板钢筋加工及安装(H)预制拱肋腹板(I)预制拱肋隔板钢筋加工及安装(J)预制拱肋隔板(K)预制肋间系梁钢筋加工及安装(L)预制肋间系梁(M)梁板安装 (N)拱圈钢筋加工及安装拱圈现浇砼主拱立柱钢筋加工及安装现场浇每个孔为单元划立柱( 梁板 ) 主拱立柱筑分子分部(A)(C) (C01,C02 ) 引孔立柱钢筋加工及安装引孔立柱主拱立柱系梁钢筋加工及安装单位工程分部工程( 子分部工程 )整体 (A)一个分部主拱立柱系梁引孔立柱系梁钢筋加工及安装引孔立柱系梁主拱立柱盖梁钢筋加工及安装主拱立柱盖梁引孔立柱盖梁钢筋加工及安装引孔立柱盖梁分项工程( 子分项工程 ) 地道整体 (A)明洞浇筑 (A)明洞 (B)洞口工程(C)地道工程(S1,S2 )洞身开挖(D)洞身衬砌(E) 一个分部一个分部明洞防水层 (B)明洞回填 (C)洞口开挖 (A)洞口边仰坡防备 (B)洞门和翼墙的浇 ( 砌) 筑(C)截水渠 (D)洞口排水渠 (E)以 100m为单元分段划洞身开挖 ( 分段分分项 (A)以 100m为单元分发射砼 (A)段区分子分项锚喷支护 (B)钢筋网 (C)仰拱 (D)绿化与环保工程(LH)衬砌砼 (E)钢支撑 (F)衬砌钢筋 (G)以 100m为单元分段区分子分项防水层 (A)防排水 (F) 一个分部止水带 (B)排水渠 (C)基层 (A)以 3km为单位( 左地道路面右幅分开 )一个分部(G) 以 3km为单位( 左面层 (B)右幅分开 )装修 (H) 装修工程 (A)协助施工超前锚杆 (A)举措 (L) 超前钢管 (B)声屏障 (A) 每处声屏障 (A)中央分开带绿化 (A)路侧绿化 (B)绿化工程1-3km 路段或每处互通立交绿化(C)(B)服务区绿化 (D)取弃土场绿化 (E)单位工程分部工程( 子分部工分项工程( 子分项工程 ) 程)标记 (A) 按 5-10 公里标记 (A) ( 资料左右幅分开 ) 路段为单元交通安全设标线 (A)施工程标线、崛起按 5-10 公里(JA) 路标 (B) 路段为单元崛起路标 (B)护栏、轮廓按 5-10 公里波形梁护栏 (A)机电工程(JD) 标(C) 路段为单元缆索护栏 (B)砼护栏 (C)轮廓标 (D)按 5-10 公里防眩设备 (D) 路段为单元防眩板、网 (A)区分子分部隔绝栅、防按 5-10 公里隔绝栅、防落网落网 (E) 路段为单元(A)车辆检测器 (A)气象检测器 (B)闭路电视监督系统(C)可变标记 (D)光电缆线路 (E)监控设备 (A) 监控( 分) 中心设备安装及软件调测(F)(A)大屏幕投影系统(G)地图板 (H)计算机监控软件与网络 (I)通讯管道与光电缆线路 (A)光纤数字传输系统(B)通讯设备 (B) 数字程控互换系统(C)紧迫电话系统 (D)无线挪动通讯系统(E)收费系统 (C) 通讯电源 (F)进口车道设备 (A)出口车道设备 (B)收费站设备与软件(C)收费中心设备及软件 (D)IC 卡及发卡编号系统 (E)闭路电视监督系统(F)内部有线对讲及紧迫报警系统 (G)收费站内光、电缆及塑料管道 (H)收费系统计算机网络 (I)单位工程分部工程( 子分部工程 ) 分项工程( 子分项工程 )低压配电设备中心 ( 站) 内低压配电设备(A)(D)外场设备电力电缆线路 (B) 照明设备 (E) 照明设备 (A)机电工程车辆检测器 (A)(JD) 气象检测器 (B)地道机电设备闭路电视监督系统 (C)以座为单位(F) 紧迫电话系统 (D)环境检测设备 (E)报警与引诱设备 (F)可变标记 (G)通风设备 (H)照明设备 (I)消防设备 (J)当地控制器 (K)地道监控中心计算机控制系统(L)地道监控中心计算机网络(M)低压供配电 (N)房建工程服务系统及房以处为单位处 (A01,A02 )服务系统及房子建筑 (A)(FJ)屋建筑(A)(A01,A02..)。

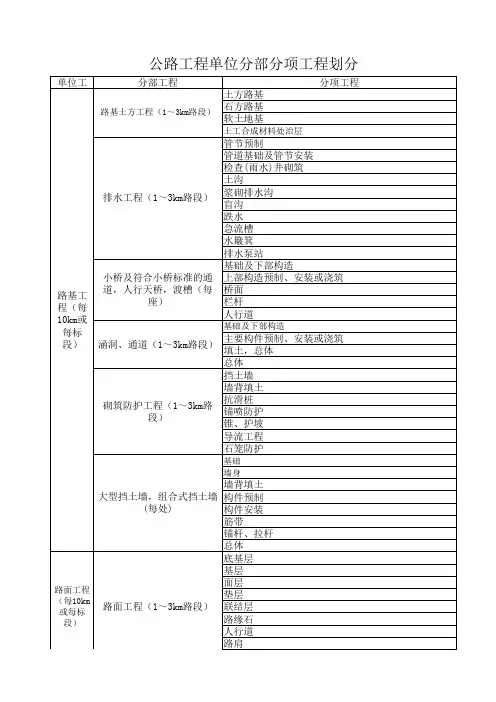

公路工程单位分部分项工程划分表公路工程单位分部分项工程划分表公路工程单分位分部工程划分项单位分工部程工方路基土石路基方路土方基工(1程~k3m段)路软土地土基工成合材料治处层分工项程水工程排1(~3km段路)路基程工每1(km或0每标)段小桥符及小桥标准的合道,人通行天,渡桥槽每座)(管节预制道管础基管及安装节检查(雨水井砌)筑土浆沟排水砌沟盲跌水沟急槽流水箕簸水泵排站础基及部下构造上部构造制、预安装浇筑或桥栏面杆行人道基础下及部构造洞涵、道通(13~mk路段)砌筑防工护程1(~km3路)段主要构件制、安装或预浇筑土填,总体总挡体墙土背墙土填抗桩滑喷锚防护、锥坡导护流工石笼程护基防础墙身墙填土背型大挡墙,组合土挡式土构墙预制(每件) 处件构装筋安锚带、杆拉杆总体基底层基层层面路面程工垫(层10每km 路工面(程13~k路m段)结层联每或标路缘石) 段人行道路肩公路工程单位分部分项工程划分公路工程单位分部分项工程划分表(每1k0m 或每标)段面工路程(1~3km路)段桥工梁程(特大、大、中桥)路边面缘捧系水扩大基础桩统基下连地续承墙沉井桩台制的作基及下部础构(造每或每桥筋钢工加安装墩及、台)台身(砌体)墩筑墩浇身安装台墩台帽组合台桥背台填土支座垫石块挡主要件预制构它构其预制件钢筋工加及装安应力筋预加的和工张拉板梁安装臂拼装顶推施悬工拱梁圈节段预制上部构造预制和装安拱的装安体转工拱施劲性骨拱架安装肋钢管肋拱作制钢拱肋安管装吊杆的制作安装钢梁制作钢梁安装钢防护钢梁加工筋及装安应力预的加工和张筋拉要构主件筑浇上部构造现场浇其筑构他件浇筑悬臂浇筑劲性骨架混凝土钢管拱凝土混拱桥总梁体钢筋工加及装安桥面防层水工施桥面铺装钢面桥铺装支座装总体安桥面系、附和属程工搭板缩伸缝安大装伸缩缝型装安杆安装(每10km或每标段)公路工程单位分部分项工程划分表桥梁工栏程特大(大、、中)桥体总、面系和桥属工程附防护程工引道工程混凝护土栏行人铺道灯柱设安装护坡,护岸流工导程石笼防砌石工护程路基路面土墙挡小涵桥洞护栏。
1、单位、分部、分项工程的划分和质检台帐的建立“质量评定”的过程就是质量控制的过程,同时也是项目文件收集整理编制的过程。
工程完工时,所有分项、分部工程质量评定均已完成,需要做的评定工作,仅是按评定标准的规定进行单位工程、合同段工程、建设项目质量评定。
因此,工程开工之前承包人应按《公路工程质量检验评定标准》(JTG F80/1-2004)附录A 的要求进行单位、分部、分项工程的划分;施工过程中进行分项、分部质量评定,为项目文件归档做好准备工作。
分部工程、分项工程的划分,应从设计理念、计量单元、使用功能、施工阶段、结构构件等方面综合考虑。
承包人和总监办划分体系应保持一致,报总监办审批。
经总监批准的工程划分方案作为施工单位、监理单位、质监部门进行工程质量评分的依据,应在第一次报送资料时向管理组报送完整全套的单位、分部、分项工程划分表。

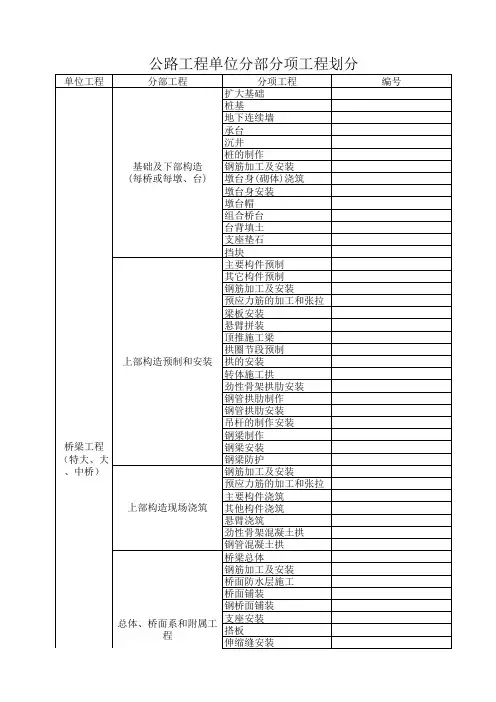

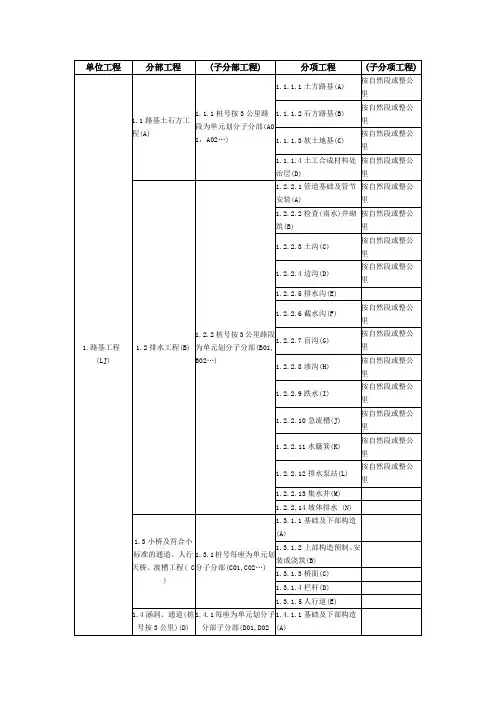

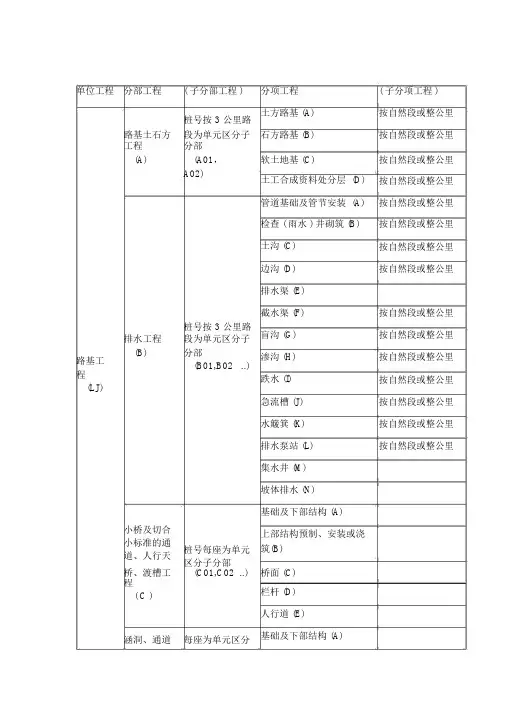

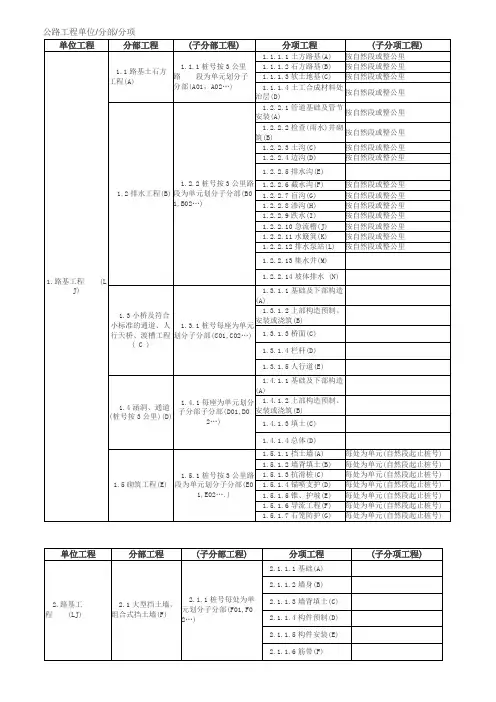

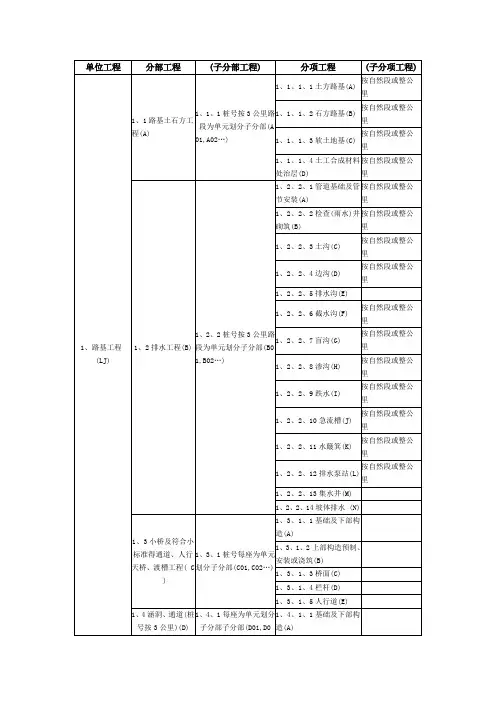

1.1单位、分部、分项工程划分1.1.1 单位工程划分单位工程包括路基、路面、桥梁、互通立交、隧道、绿化环保、交通安全设施、机电工程、房建等九大类单位工程,其中:路基、路面、绿化环保、交通安全、机电每一合同段的为一个单位工程,桥梁(小桥及互通立交的桥梁除外)、互通立交、隧道、房建为每座(处)为一个单位工程。
1.1.2 分部、分项工程划分(1)路基单位工程路基单位工程分为路基土石方,排水,小桥及渡槽(每座),涵洞、通道,砌筑防护,大型挡土墙工程等分部工程,其中:路基土石方,排水,涵洞、通道,砌筑防护每1~3km 为一个分部工程,并且,上述各分部工程的段落划分应相同。
小桥渡槽、大型挡土墙每处为一个分部工程。
在划分分部、分项工程中,注意以下几种情况:①相邻标段接头桩号导致出现的小于1km长度的段落,归入相连的前、后公里的分项(部)工程。
案例1:1标与2标接头桩号为YK29+060。
对于1标,yk28+000~yk29+060段土方路基分项工程,长度为1.060km;对于2标,yk29+060~yk31+000段土方路基分项工程,长度为1.940km。
