掘进机检修工艺及工
- 格式:doc
- 大小:121.00 KB
- 文档页数:21
掘进机检修工操作规程范本一、安全操作规范1. 在进行掘进机检修工作前,必须佩戴个人防护装备,包括安全帽、安全鞋、防护眼镜和防护手套等,并确保这些装备在良好的状态下。
2. 在进行火焰切割、电焊、喷漆等操作前,必须对作业现场进行防火安全检查,并配备相应的灭火器材和应急设备。
3. 检修工作时,必须确保设备的供电源已切断,并进行有效的锁定和标示,以防止误操作导致事故的发生。
4. 在进行机械设备拆卸和安装时,必须使用正确的工具,并按照正确的顺序和方法进行操作,严禁使用不合适的工具和力量过大的冲击工具。
5. 当进行高处作业时,必须佩戴安全带,并采取有效的安全措施,如设置安全防护栏、使用安全网等,以防止坠落事故的发生。
6. 在进行电气设备维修时,必须先切断电源,并对电线进行正确的接地和短路保护,以确保操作人员的电气安全。
7. 对于易燃易爆的化学品和气体,必须进行正确的储存和处理,遵守相关的安全操作规范,严禁与这些物质接触。
8. 当进行液压系统维修工作时,必须先切断液压系统的供应,并松开系统内的压力,以防止液压系统的突然运动导致人身伤害。
9. 若发现作业现场存在潜在的安全隐患或异常情况,应及时上报并采取相应的措施,确保作业的安全进行。
二、操作规范1. 在开始掘进机检修工作前,必须对设备进行全面的检查和测试,确保设备处于正常工作状态。
2. 在拆装掘进机配件时,必须按照正确的拆卸和安装顺序进行操作,并注意配件的存放,防止配件丢失或损坏。
3. 对于需要进行清洗和涂抹润滑剂的部件,必须先进行清洗,并确保润滑剂的种类和用量符合要求。
4. 当进行电气元件维修工作时,必须按照相关的电气图纸和说明进行操作,并注意正确连接和固定电线。
5. 在进行液压系统维修时,必须使用合适的工具进行操作,确保液压元件的安装和接口的严密性。
6. 当需要进行焊接和切割作业时,必须进行严格的安全控制,并对作业现场进行有效的防护,以防止火灾和爆炸事故的发生。
掘进机检修安全技术措施一、概况我矿二采区南轨道巷使用的 1台 EBZ160型悬臂式掘进机在运行过程中发生左侧 铲板与油缸连接耳损坏的故障。
根据矿委会研究决定,需在井下对此台掘进机进行 现场维修,为了确保检修期间施工安全顺利的完成,特制定本安全技术措施。
二、地质条件该巷道为南北走向,矩形断面,采用锚网索钢带支护形式,倾向南西的单斜结 构,局部略有起伏。
煤层顶板大多为泥岩、细砂岩。
对应地面位置位于闫家山东部、 刘家焉头村西部、庙湾村北部荒地一带,地表无河流、公路和建筑物分布,均为山 体及沟壑等,大面积黄土覆盖,入渗不给地下水条件差,对矿井充水影响微小。
巷 道煤层表面采用喷浆覆盖,瓦斯涌出相对减少。
三、组织措施(一)施工时间2018年11月 19日— 2018年11月25日(二)施工组织 施工前准备所需材料、工具、吊具→确定施工单位及负责人→制定贯彻安全技 术措施→拆除截割部→用后支撑部将掘进机支撑好→在掘进机本体部下方垫实枕木 →拆除掘进机操作台、油箱→拆除铲板部→将铲板装在事先准备好的枕木上→拆除 右履带部→对本体部的接耳进行焊接→依次安装履带部、铲板部、截割部→对整机 调试、验收、运行。
(三)劳动组织采用一班 8 小时制组织施工四)为保证此次检修工作顺利进行,矿委成立专门指挥领导组王永峰 李俊有 薛季军 掘进机检修班人员 机运中心 安监站 通风队 领导组下设办公室于机运中心,贺小龙为办公室主任,负责拟定有针对性的安 全技术措施和措施贯彻学习,及检修具体事项的总结、汇报工作。
具体职责分工如 下:组 长:贾玉珍副 组 长:闫海平 成 员:康建国 参与部门:掘1.组长贾玉珍为掘进机维修期间第一责任人,对掘进机检修工作全面负责,担任总指挥工作。
2.副组长闫海平负责拆除、安装期间现场检修人员配置和具体协调工作。
3.副组长王永峰负责现场技术指导工作。
4.副组长李俊有负责掘进机拆解、安装过程的安全工作。
5.成员康建国、薛季军为现场检修工作主要负责人。
煤矿机电设备检修作业指导书编制:审核:批准:2017年02月25日目录一、锤式破碎机检修工艺流程 (3)1.适用范围: (3)2.交接检查与清理: (3)3.部件拆卸要求: (3)4.零部件的清洗: (4)5.零部件检查及技术鉴定: (4)6.零部件的修复: (5)7.组装: (5)8.整机试验: (6)9.填写设备修复档案。
(7)设备修复流程及出厂检验记录表 (8)年月日 (8)二、掘进机检修工艺流程 (9)1.适用范围: (9)2.交接检查与清理: (9)3.部件拆卸要求: (9)4.零部件情况: (10)5.零部件检查: (10)6.零部件的修复: (10)7.组装: (11)8.部件试验: (12)9.整机试验: (12)10.填写设备修复档案。
(13)三、液压支架检修工艺流程 (14)1.适用范围: (14)2.交接检查与清理: (14)3.液压支架的解体: (15)4.立柱检修工艺规范: (16)5.千斤顶检修工艺规范: (18)6.操纵阀检修工艺规范: (19)7.安全阀检修工艺规范: (20)8.液控单向阀检修工艺规范: (21)9.高压胶管检修工艺规范: (22)10.液压支架组装工艺: (22)11.填写设备修复档案。
(24)四、带式输送机检修工艺流程 (25)1.适用范围: (25)2.交接检查、清煤、冲洗: (25)3.带式输送机拆卸、解体: (25)4.机头架检修、修复: (26)5.滚筒检修、修复: (26)6.减速器检修、修复: (26)7.托辊检修: (26)9.张紧绞车传动装置检修、修复: (27)10.中间架检修、修复: (27)11.机尾架检修、修复: (27)12.整体组装: (28)13.试运转: (28)14.整机喷漆、防腐处理。
(28)15.填写设备修复档案。
(28)五、刮板运输机、转载机检修工艺流程 (29)1.适用范围: (29)2.交接检查与清理: (29)3.部件拆卸要求: (29)4.零部件情况: (30)5.零部件检查: (30)6.零部件的修复: (30)7.组装: (31)8.部件试验: (32)9.整机试验: (32)10.填写设备修复档案。
第三章施工工艺第一节施工方法及施工顺序一、施工方法北翼回风大巷采用炮掘开门,使用刮板运输机配合出渣;开门施工60m后,采用掘进机掘进,胶带输送机出渣。
二、炮掘段施工顺序1)炮掘施工工艺:安全检查(检查瓦斯)、准备施工----打眼----检查瓦斯----装药联线----检查瓦斯----警戒----放炮----检查瓦斯----安全检查----临时支护----出货----顶部支护----帮部支护----全面验收进行下一循环。
2)爆破作业炮掘巷道采用打眼爆破的方法进行掘进,爆破后,人工配合刮板运输机进行出货。
3)爆破方式掏槽方式:斜眼掏槽法。
装药结构:正向装药。
炸药选用矿用水胶炸药附图4: 北翼回风大巷炮眼布置示意图4)炮掘支护技术要求1、每班开工前、爆破后,严格执行敲帮问顶制度,严禁空顶作业。
2、打眼前,应熟悉巷道炮眼布置图表,点好炮眼,然后打眼。
炮眼应平直,眼底落在同一平面;爆破后,巷道成形规整,做到帮直、顶平,不欠挖,局部超挖不超过200mm ;煤岩性发生变化时,及时调整爆破参数,采用多打眼、少装药、放小炮的方法施工。
三、综掘机施工顺序 1、生产工艺流程:交接班、安全检查(检查瓦斯)、准备施工——掘进机割、装、运——运料——临时支护——永久支护——全面验收进行下一循环。
2、检修工艺流程:检修前准备——检修掘进机各部位、加油、更换截齿、检修各部溜子、皮带机、其他工作——正常掘进。
3、掘进机截割工艺:掘进机采用横向往复截割,截割时将截割头调至巷道中,由巷道下中部开口进刀,左右摆动先割出槽窝,形成自由面,然后由下向上进行截割,待截割完毕支护完好后在进行下循环。
附图5: 北翼回风大巷综掘机截割工艺图4200(4000)m m第二节 装、运岩(煤)方式一、装岩(煤)方式炮掘掘进时,采用人工配合刮板运输机攉矸。
综掘机掘进时,掘进机配合二运出货。
二、运输方式炮掘掘进时,采用刮板运输机出货。
综掘机掘进时,采用掘进机、胶带机联合出货。
煤矿掘进机年度检修计划
内容:
一、检修目的
制定本检修计划的目的是对我司煤矿掘进机进行规范化的年度检修,确保设备安全可靠运行。
二、检修原则
1. 安全第一。
加强安全管理,确保检修过程中的人身和设备安全。
2. 规范操作。
严格按照操作规程进行检修,不得随意改动工艺流程。
3. 精心组织。
合理安排检修时间,提高工作效率。
4. 质量为本。
认真做好每道工序,确保检修质量。
三、检修内容
1. 对设备进行全面清洗。
2. 拆卸关键部件,进行维修或更换。
包括主电机、减速器、液压系统、传动系统等。
3. 对电气系统进行测试和维护。
4. 重新组装设备,进行无负荷试运行。
5. 试切煤,检查设备运行情况。
四、检修时间
每年2月进行年度大检,历时15天。
五、检修标准
各系统指标均达到设备出厂标准和国家安全规程要求。
六、质量验收
对检修质量进行严格验收,确保设备运行安全可靠。
七、备品备件
提前准备好所需的备品备件,确保检修工作的顺利进行。
八、其他
加强安全管理和环境保护。

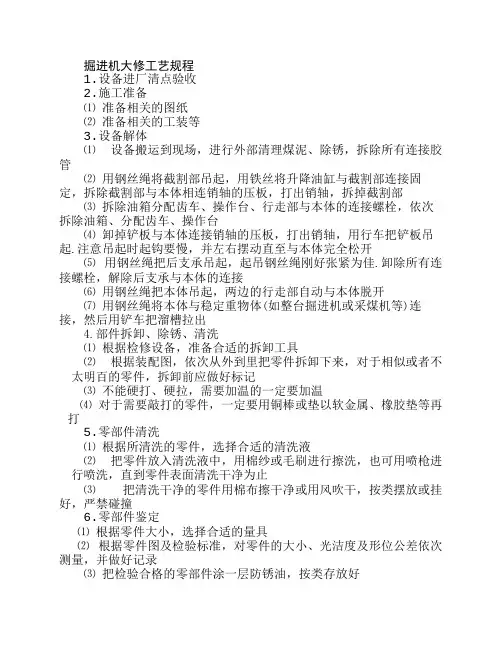

掘进机大修工艺规程1.设备进厂清点验收2.施工准备⑴ 准备相关的图纸⑵ 准备相关的工装等3.设备解体⑴ 设备搬运到现场,进行外部清理煤泥、除锈,拆除所有连接胶管⑵ 用钢丝绳将截割部吊起,用铁丝将升降油缸与截割部连接固定,拆除截割部与本体相连销轴的压板,打出销轴,拆掉截割部⑶ 拆除油箱分配齿车、操作台、行走部与本体的连接螺栓,依次拆除油箱、分配齿车、操作台⑷ 卸掉铲板与本体连接销轴的压板,打出销轴,用行车把铲板吊起.注意吊起时起钩要慢,并左右摆动直至与本体完全松开⑸ 用钢丝绳把后支承吊起,起吊钢丝绳刚好张紧为佳.卸除所有连接螺栓,解除后支承与本体的连接⑹ 用钢丝绳把本体吊起,两边的行走部自动与本体脱开⑺ 用钢丝绳将本体与稳定重物体(如整台掘进机或采煤机等)连接,然后用铲车把溜槽拉出4.部件拆卸、除锈、清洗⑴ 根据检修设备,准备合适的拆卸工具⑵ 根据装配图,依次从外到里把零件拆卸下来,对于相似或者不太明百的零件,拆卸前应做好标记⑶ 不能硬打、硬拉,需要加温的一定要加温⑷ 对于需要敲打的零件,一定要用铜棒或垫以软金属、橡胶垫等再打5.零部件清洗⑴ 根据所清洗的零件,选择合适的清洗液⑵ 把零件放入清洗液中,用棉纱或毛刷进行擦洗,也可用喷枪进行喷洗,直到零件表面清洗干净为止⑶ 把清洗干净的零件用棉布擦干净或用风吹干,按类摆放或挂好,严禁碰撞6.零部件鉴定⑴ 根据零件大小,选择合适的量具⑵ 根据零件图及检验标准,对零件的大小、光洁度及形位公差依次测量,并做好记录⑶ 把检验合格的零部件涂一层防锈油,按类存放好7.零部件修复⑴ 对于承载小及不需要热处理或非关键部件的零件、键件、铆焊件允许用合适的焊条,外焊修复⑵ 对于孔、轴等零件,可以采用电镀、刷镀或喷涂等方法修复⑶ 焊出断在孔内的螺栓,并把所有阴丝用丝锥重攻一遍⑷ 补后的零部件,应根据图纸重新加工,所有尺寸和技术要求都必须符合图纸要求8.部件组装⑴ 准备好装配图、明细表和组装工具⑵ 根据明细表,把所需零件全部备齐,并擦拭干净⑶ 把零件依照装配图依次装好,装时应注意拆卸标记并涂少量润滑油或防锈油,需要敲打时应用铜棒敲打⑷ 装轴承时应放入轴承空间内60%的润滑脂⑸ 轴承套等应用专用工具组装,需热装时一定要加热9.部件试验⑴ 把组装好的部件进行一次全面检查⑵ 把所有需要加油的地方全部加上规定牌号的油,并加至规定的油位⑶ 对机器进行空载运转1小时,正反各30分钟⑷ 对更换新齿轮的应先进行2小时跑合试验,再正、反转各30分钟10.组装整机⑴ 本体部和履带行走部的安装方法① 利用截割部机架销孔和本体后部的销孔作为起吊位置,用钢丝绳将本体部吊起② 用枕木将本体部垫起,使其由底板距履带部的安装面为200MM③ 用钢丝绳将一侧的履带部吊起,与本体部相联接④ 用枕木等物垫在已装好的履带下面,以防偏倒⑤ 用相同方法安装另一侧的履带⑥ 两侧履带联接完后,将本体部吊起抽出枕木等物⑵ 后支承的安装方法① 起吊后支撑与本体部的后部连接② 联结螺栓的紧固力矩为90KG.M⑶ 铲板部的安装方法① 用钢丝绳将铲板吊起,与本体的机架相联结② 装铲板升降油缸③ 安装完后,使铲板的前端与底板接地,或者垫上枕木等物耙爪的装配方法:一个油压马达,通过中间轴驱动二个减速机,因此,如果装配方法不对,则会造成两个耙爪相互碰撞,进行装配时,转动偏心圆盘,确认耙爪的位置后,在联结中间轴⑷ 第一段运输机装配方法① 用钢丝绳将运输机吊起从后方插入本机架内② 运输机溜槽装好后调整刮板链当第一运输机的溜槽与铲板联结后,装入链条③ 将链条的调整螺栓完全松开,同时也将运输机用的减速机前推④ 将链条的一端用长的铁丝捆住,由上部向前引入,在前导轮处反向,由链条的返回侧拉出铁丝⑤ 在溜槽后端的链轮处,将链条弯曲与链轮牙相啮合后,用桃形环把链条连接好⑥ 调整螺栓,将链条调至规定的张紧程度⑸ 截割部的安装方法① 用钢丝绳将截割部吊起与本体机架相联② 装截割头上下用的油缸③ 装好后或者使头前端与底板相连,或者用枕木垫起⑹ 按拆卸时的反顺序,依次将操作台、油箱和分配齿轮车组装,并紧固螺栓⑺ 联机配管的方法① 由操作台切换阀出来的配管,以及横贯操作者的配管,必须顺次排列整齐② 另外,当分解或装配时,必须把相联的配管与接头扎上相对应的号码盘⑻ 装配时的注意事项① 当起吊各部分时,必须按着吊孔和吊环所定的位置挂钢丝绳② 当装销子或螺栓时,必须涂抹防锈剂或者涂黄干油③ 在有防尘圈的部位装销子时,必须注意不要划伤其防尘圈.因此,在插销子时,一边稍稍转动,一边插入④ 调整螺栓露出的螺纹部分,为防止生锈,应涂抹黄干油⑤ 紧固螺栓的紧固力矩,应按所规定的紧固力矩进行紧固⑥ 在更换易损件时,应先清洗.然后用压风机吹干后装入⑦ 烘装部位,必须确保装配要求⑧ 应均匀紧固,防止由于紧固不均而造成的偏斜⑨ 粘贴所有标示牌和铭牌11.加油,空运转试车⑴ 静态检查:对整机进行一次全面检查,确认无误后,往油箱内注入要求牌号的液压油,并注到油位显示的2/3处以上⑵ 所有无关人员离开现场,对整机进行试运转,空载试验2小时12.加载试车、调试⑴ 确认空载运转无误时,按工艺要求对操作系统加载调试,确保各部分压力都能达到技术要求13.外部喷漆⑴ 对所有标示牌以及外漏镀铬层等部件涂抹一层黄油⑵ 整机外部喷面漆两遍⑶ 在机身明显处印上设备施工号14.整理资料,验收出厂⑴ 整理所有资料并存档⑵ 根据《掘进机检修质量标准》对整机进行全面验收⑶ 整机分解、出厂。
煤巷掘进机施工工艺标准煤巷掘进机施工工艺:交接班→掘进机割煤(出煤)→敲帮问顶→临时支护→刷帮清柱窝煤→永久支护→验收工程。
第一节交接班1. 由跟班队长或班组长负责带领全体人员与交班人员现场交接班,具体交接内容如下:1.1 质量验收员交接班内容1.2 安全员交接班内容1.3机电检修(维护)工交接班内容1.4架棚工交接班内容1.4.1询问上班施工情况。
1.5 掘进机司机交接班内容1.6胶带输送机司机交接班内容1.7 防尘工交接班内容第二节掘进机割煤2.1经检查确认机器正常,开机前先发出报警信号,并确认除机组操作人员外其他作业人员撤至安全地点后,方准合上电控箱总开关,按操作程序进行空载试运转,禁止带负荷起动。
2.2开启抑尘装置,同时打开各点喷雾装置。
启动油泵电机,同时启动桥式机和刮板输送机。
2.3向前推铲板操作手把,使铲板的前端部向上抬起约350㎜。
2.4将行走机构左、右操作手把一起向前推,使掘进机向前运行,移动到工作面合适位置,向后拉铲板操作手把,使铲板的前端部落回地面,然后向前推动支撑操作手把,使撑腿落下站稳。
2.5按下切割预报警信号按钮,开始报警,按下切割电机启动按钮,切割电机开始工作,同时向前推扒装系统操作手把,使耙爪正转。
2.6切割头在旋转状况下,才能开始截割。
切割头不许带负荷起动,推进速度不宜太大,禁止超负荷运转。
2.7严格按作业规程规定的割煤路线进行作业。
先底部掏槽,掏槽时向前切割100~150mm,必须向左或向右水平切割200~300mm,然后再向纵深切割,在完成一个水平掏槽之后,由左或右边缘向上切割,每向上切割100~150mm,须水平摆动200~300mm,如此切割完整个断面。
掏槽时,不准使切割臂处于左、右极限位置。
2.8割完中部后,依同样方法割顶部,并使割出的顶板平整,然后看准中腰线将巷道轮廓进行修整,做到不超挖或欠挖,刷齐煤墙,不允许留有伞檐。
2.9当切割够一个循环进度时,收起稳定器,升起铲板将掘进机退出窝头,放下铲板,由外向里扒装底板上的浮煤,并保证巷道底板平整。
第三部分岗位工种基本技能与知识本部分主要介绍煤矿综合机械化掘进生产工艺流程及各工艺间的协作关系,依据《煤矿安全操作规程》及《煤矿安全规程》中工种要求,根据综合机械化掘进生产期间各类工序操作要求,对主要的工种进行岗位技能培训,通过岗位技能与知识学习,从而提高其个人业务技术水平。
综掘岗位工种部分第一章掘进机司机安全操作规程一、上岗条件1、掘进机司机必须经专门培训、考试合格后,方可持证上岗。
2、司机必须熟悉机器的结构、性能、动作原理,能熟练准确地操作机器,并懂得一般性维护保养和故障处理知识。
二、安全规定3、必须坚持使用掘进机上的所有的安全闭锁和保护装置,不得擅自改动或甩掉不用,不能随意调整液压系统、雾化系统各部的压力。
4、掘进机必须装有只准以专用工具开、闭的电器控制开关,专用工具必须由专职司机保管。
司机离开操作台时,必须断开掘进机上的电源开关。
5、在掘进机非操作侧,必须装有能紧急停止运转的按钮。
6、掘进机必须装有前照明灯和尾灯。
7、开动掘进机前,必须发出警报。
只有在铲板前方和截割臂附近无人时,方可开动掘进机。
8、掘进机作业时,应使用内、外喷雾装置,内喷雾装置的使用水压不得小于3MPa,外喷雾装置的使用水压不得小于1.5MPa;如果内喷雾装置的使用水压小于3MPa或无内喷雾装置,则必须使用外喷雾装置和除尘器。
9、掘进机停止工作和交班时,必须将掘进机切割头落地,并断开掘进机上的电源开关和磁力启动器的隔离开关。
10、各种电气设备控制开关的操作手柄、按钮、指示仪表等要妥善保护,防止损坏、丢失。
11、掘进机必须配备正副两名司机,正司机负责操作,副司机负责监护。
司机必须精神集中,不得擅自离开工作岗位,不得委托无证人员操作。
12、司机必须严格执行现场交接班制度,填写交接班日志,对机器运转情况和存在问题要向接班司机交待清楚。
13、司机工作时精力要集中,开机要平稳,看好方向线,并听从工作面人员指挥。
前进时将铲板落下,后退时将铲板抬起。
掘进机检修工操作规程模版掘进机是一种重要的矿山设备,经常需要进行维护和检修工作。
以下是一份掘进机检修工操作规程的模板,供参考:第一章总则第一条目的和依据为了保证掘进机的正常运行和设备的安全使用,规范掘进机检修工的操作行为,制定本操作规程。
本操作规程依据国家相关法律法规和矿山安全生产管理体系要求制定。
第二条适用范围本操作规程适用于掘进机检修工的操作行为,必须严格遵守。
第三条定义1. 掘进机:指用于矿山掘进工作的专用设备。
2. 检修工:指负责掘进机维护和检修工作的操作人员。
第二章掘进机检修工的责任和权利第四条职责和义务1. 掘进机检修工应按照规定的程序和标准进行维护和检修工作,保证设备的正常运行。
2. 掘进机检修工应具备相应的技术和操作能力,保证工作的质量和安全。
3. 掘进机检修工应严格遵守矿山安全生产管理制度和操作规程。
第五条权利1. 掘进机检修工有权了解和熟悉设备的工作原理和操作要点。
2. 掘进机检修工有权要求配备必要的维修工具和设备,并保持良好的维修环境。
3. 掘进机检修工有权拒绝执行不安全或不合理的工作任务。
第三章掘进机检修工操作流程第六条检查掘进机设备和环境1. 掘进机检修工在开始工作之前,应仔细检查设备的工作状态,确保设备和周围环境的安全。
2. 掘进机检修工应检查设备的润滑油、冷却水等消耗材料的供应情况,确保充足。
第七条拆卸和更换部件1. 当需要拆卸和更换掘进机部件时,掘进机检修工应按照设备操作手册的要求进行操作。
2. 掘进机检修工应采取正确的工具和设备,保证拆卸和更换部件的安全和质量。
第八条清洁和润滑1. 掘进机检修工应定期清洁设备,包括清除灰尘、积水等杂物,并保持设备的干燥。
2. 掘进机检修工应按照设备操作手册的要求进行润滑工作,确保设备的顺畅运行。
第九条调试和试运行1. 在拆卸和更换部件后,掘进机检修工应按照设备操作手册的要求进行调试工作,确保设备的正常运行。
2. 在调试完成后,掘进机检修工应进行试运行,检查设备的工作状态和性能。
掘进机维修工操作规程范本1. 修理工的责任和义务1.1 修理工应具备一定的机械维修技能和安全操作知识,了解掘进机的工作原理和结构。
1.2 修理工应按照维修计划和工作安排,及时到达工作现场,确保维修工作的有效进行。
1.3 修理工要保持良好的职业操守,维护维修操作的机密性。
1.4 修理工应严格遵守安全操作规程,保障个人和团队的安全。
2. 维修前的准备工作2.1 修理工应检查所需的维修工具和设备,并确保其正常工作。
2.2 修理工应穿戴适当的个人防护装备,如安全帽、安全鞋、防护眼镜等。
2.3 修理工应对维修现场进行全面的安全检查,确保没有危险因素存在。
2.4 修理工应详细了解需要维修的部件和相关维修图纸,确保操作的准确性。
3. 维修操作步骤3.1 维修工应先对掘进机进行全面的检查,了解故障部件的具体情况。
3.2 维修工应根据故障情况拆卸相关部件,并进行细致的观察和测量。
3.3 维修工应修理或更换故障部件,并确保装配的正确性和稳定性。
3.4 维修工应进行功能测试,确认维修的有效性,及时解决其他可能存在的问题。
3.5 维修工应对掘进机进行清洁和保养,延长其使用寿命。
3.6 维修工应填写详细的维修记录,包括故障原因、维修过程和维修方法等。
4. 安全注意事项4.1 修理工应注意个人安全,不得穿拖鞋、长发应扎好,并严禁戴手表、项链等饰品。
4.2 修理工应按规定佩戴各种安全标识和防护装备。
4.3 修理工应熟悉掘进机的安全操作规程,严禁在运行状态下维修设备。
4.4 修理工应确认设备停机后,才可进行维修操作,并确保设备安全锁定。
4.5 修理工应遵守电气维修操作规范,注意避免电击和电器设备的损坏。
4.6 修理工应根据维修工作的需要,合理使用和存放维修工具和设备。
5. 环境保护措施5.1 修理工应遵守环境保护法律法规,保护工作现场的环境。
5.2 修理工应合理使用和存放化学品,注意防止污染土壤和水源。
5.3 修理工应妥善处理废弃物,做到垃圾分类和无害化处理。

采煤机井下检修工操作规程一、检修前的准备工作1. 检查个人工具和装备是否齐全,并确保其正常运转;2. 确认检修区域已停电,并在进入工作区域前迅速通知其他工作人员;3. 穿戴个人防护装备,包括安全帽、安全鞋、防护手套和防尘口罩等。
二、检修设备的操作流程1. 确认设备处于停机状态,并拉下电源开关;2. 检查设备的周围环境是否安全,并清除可能存在的障碍物;3. 迅速排除设备上可能存在的故障,并进行必要的修复;4. 在开启设备前,检查各个活动部件是否处于正常状态,并确保其连接牢固;5. 根据操作手册的指导,准确调整设备的参数和配置;6. 检查各个传感器和监控装置是否正常工作,并确保监控系统的可靠性。
三、检修过程中的注意事项1. 检修人员需与其他工作人员进行有效的沟通,确保工作进展顺利;2. 在检修期间,如果发现设备存在明显的故障或隐患,应立即停止操作,并上报相关部门;3. 不得随意更改设备的工作参数,以免引起设备运行异常;4. 注意个人安全,严禁在操作设备时穿戴松散的衣物或携带易燃物品;5. 在检修中,如需使用动力工具或电气设备,应确保其符合安全标准,并遵守相关操作规程;6. 检修结束后,清理工作区域,并进行设备的定期保养和维护。
四、检修后的工作及记录1. 检修完成后,检查设备的运行情况,并确保其正常工作;2. 做好检修记录,包括检修的时间、地点、设备问题和解决方法等;3. 如果发现设备存在重大问题或需要更换部件,应及时上报设备管理部门;4. 在上报问题后,做好与设备管理部门的沟通,确保问题得到及时解决;5. 定期参加相关培训和学习,不断提升自己的操作技能和维修水平。
五、总结本操作规程旨在确保采煤机井下检修工的操作规范和安全,减少事故发生的风险。
检修工应具备扎实的专业知识和良好的操作技能,严格按照操作流程执行工作,并时刻关注自身安全和设备的运行情况。
只有这样,我们才能保障采煤机井下的生产安全和高效运转。
根据《煤矿安全规程》、《煤矿机电设备完好标准》、《煤矿机电设备检修标准》、中的相关规定,需对综掘设备大修理,按《掘进机检修规范》的标准、修理步骤对各部件表面清洁、各运转部位拆卸清洗,各部件逐项检查、更换缺损件,检修、恢复零部件性能、喷漆防锈、组装、试运转。
为确保大修理质量,各项检修符合设备完好标准,特制定检修施工安全技术措施如下:一、检修时间: 2022 年 10 月 27 日-2022 年 10 月 30 日二、单位负责人:检修负责人:安全负责人:技术负责人:电气检修负责人:机械检修负责人:施工人员:检修班、电工班共 10 人,司机 1 人。
三、检修项目及内容:1 掘进机:按照掘进机定期检修规定的项目进行全面检查,各机械、电气部件外表面清洁,各运转部件及液压系统清洗,各减速箱更换齿轮油,检查更换损坏的螺栓、密封件、衬套、销轴、截齿、履带板、履带销、刮板链、过滤器、轴承,电器损坏件,磨损部件焊补修复,喷涂防锈漆,组装及试运转。
2 带式输送机:各部件的清洁、磨损、损坏、缺失部件制作、焊补修复、按说明书要求清点配齐原有数量,新加工制作 18 个滑动小车导轨架拉杆, 35 架缺损的机尾导轨上托辊架,喷涂防锈漆。
3 二运转载带式输送机:清洁、喷涂防锈漆,修复二运机尾部运煤簸箕口,更换缺损的上托辊、下托辊、缓冲托辊,滑动小车拆卸,重新装配,电滚筒换油。
4 液压锚杆(锚索)泵站:清洁、清洗、检修、更换易损件,装配、调试。
液压锚杆钻机检修、调试。
四、检修前准备工作1 检修前准备所必须的工器具和材料,如倒链、移溜器、铁丝、起吊用钢丝绳扣、花篮螺丝、力矩扳手,套筒,丝锥,板牙,梅花扳手,氧气、乙炔、电焊机等工器具。
棉纱、白棉布、钢丝刷、刷子、柴油、黄油、堆焊焊条等材料。
2 检修前由检修负责人和技术负责人组织对所有检修人员进行安全质量技术交底,保证各部件清洗检修彻底、装配完好无损、设备各件齐全,做到文明施工。
3 施工中坚决杜绝因操作不当损坏零部件的事发生,保证检修安装工作能够如期顺利进行。
采煤机井下检修工操作规程模版一、安全准备1.检修工在进入井下前,应穿戴好个人防护装备,包括安全帽、防护眼镜、防尘口罩、耳塞、防护手套、防滑鞋等。
确保工作环境的安全。
2.检修工应持有效证件,并经过上级主管单位的安全教育与培训。
二、进入井下1.检修工在进入井下前应与井下工作人员进行沟通,了解最近一次停机时的设备状态和其他相关情况。
2.检修工必须配备必要的工具和设备,并确保其完好无损。
三、操作规程1.检修工必须按照上级领导或指挥员的指示进行操作。
2.检修工应确保自己的操作处于安全位置,并随时关注周围环境的变化。
3.检修工在进行设备检修前,应先切断电源,并进行必要的安全检查。
4.对于需要让步操作的设备,检修工必须与井下工作人员进行沟通,并确保双方了解操作的步骤和要点。
5.检修工在进行设备维修时,应具备相应的技术知识和操作经验,确保操作的安全和正确性。
四、设备维护1.检修工在进行设备维护时,应先关闭设备并切断电源。
2.检修工应按照设备维护手册的要求进行相应的维护操作。
3.检修工在拆卸设备时,应先进行逐一记录,确保零部件的完整性和安全性。
4.检修工在安装设备时,应按照设备安装手册的要求进行相应的安装操作。
五、工作环境整理1.检修工在完成设备维护后,应对工作环境进行清理,确保现场干净整洁。
2.检修工应将使用过的工具和设备归位,并妥善保管。
六、安全检查1.检修工在完成设备维护后,应对设备进行安全检查,并将检查结果及时上报。
2.检修工应按照操作规程进行设备巡检,并发现问题时及时进行处理。
七、危险情况处理1.检修工在发现危险情况时,应及时向上级领导或指挥员报告,并立即采取相应的措施进行处理。
2.检修工在处理危险情况时,应优先保护自己的安全,并按照应急预案进行处理。
八、培训与学习1.检修工应按照要求参加相关的安全培训和学习,提高自身的技术水平和安全意识。
2.检修工应定期进行自我安全检查,及时更新相关的知识和技能。
九、违章行为处理1.检修工在井下工作时,严禁擅自更改设备的运行状态和参数,必须遵守相关规定和制度。
采煤机井下检修工操作规程一、工作范围及目的1、适用范围:本规程适用于采煤机井下检修工,包括采煤机、转载机等设备的日常维护和紧急维修。
2、目的:为确保井下采煤设备的正常运转,保证生产安全,规范检修工作,提高检修工作效率和质量。
二、检修前的准备和检查1、检修前应进行安全交底,了解维修设备的具体情况,掌握维修正确方法和注意事项。
2、检查维修设备是否处于停电、停车状态,必要时应切断动力源并停机。
3、检查维修工具、测量仪表是否准备齐全,确保无隐患。
三、检修工作步骤1、拆卸设备:根据设备所在位置,拆除设备外壳或密封件,将需要检修或更换的部件取下来,包括各种连接管、阀门、电缆等。
2、检查设备:将拆下来的设备部件进行检查、清洗、维修或更换,发现损坏、磨损、老化部件及时更换,确保设备运行的可靠和安全。
3、检测性能:进行设备部件的性能测试,包括电气测试、液压试验、机械测量等,确保更换部件的正确性和设备的可靠性。
4、组装设备:将检修、更换完毕的部件组装起来,并进行调整、校正,使其符合运行要求。
组装前,应将设备内部清理干净,确保无异物。
5、检查联接:将所拆下的连接件重新安装,并进行紧固和调整,确保连接紧密、不漏油、不漏电。
四、检修后的测试和拆除1、测试设备:在设备组装完毕后,对设备进行性能测试,包括动态测试、静态测试等,确保设备运行正常,参数稳定。
2、试运行设备:选定适当的时机,进行设备的试运行,观察设备的运行情况,确保设备稳定、无异常状况。
3、拆除设备:试运行完毕后,对设备进行拆除,将拆卸下来的部件重新组装安装,并进行联接测试。
五、相关注意事项1、在工作中要认真遵守规定、注意安全,严禁带电状态检修设备。
2、在检修设备其间,应注意保养好相关工具、仪表等,不得放置散乱而随意,设备外皮上禁止涂写任何标记。
3、在检修进程中,由于各种情况的变化都会影响到整个工作的进度和安全,因此要及时进行沟通和交流,并尽量预想可能出现的问题和解决方法。
掘进机检修工艺及工艺流程图掘进机大修工艺一、掘进机检修工艺作业流程设备入厂→预检验收→外部清洗→解体分类→零部件清洗鉴定→零部件分类修理、修复→部件组装→部件试验→总装→试运转、调整→喷漆防腐→验收出厂。
二、掘进机检修标准(一)截割机构1.伸缩部应伸缩灵活、可靠;伸缩距离应符合技术文件要求。
更换截齿座时应首先保证与原设计得几何位置相同,然后采用预热或保护焊等特殊工艺,保证焊接强度,且齿座应具有互换性。
2.截齿尖不得磨损,截齿体磨损严重应更换。
3.同轴度要求较严得箱体,涨套等应按对角线顺序逐级拧紧螺钉,重要联接螺栓,应按设计要求采用力矩扳手操作,并达到规定得扭矩范围。
4.拆卸或装配无键过盈联接得齿轮与轴,应用专用工具与采取特殊工艺.5.喷嘴若堵塞应修复畅通,否则应更换.6.外喷雾架开焊、变形应修复,修复中应保护水道,防止喷嘴螺孔损伤。
7.托架等开焊、变形应修复,达到原设计要求。
8.内喷雾配水装置中易损件、密封件应更换,两金属零件密封面磨损应全部更换。
9.截割速度可变得掘进机,变速器应灵活,手把固定应可靠。
10.截割头可伸缩得掘进机,其滑动表面不得锈蚀、损伤,伸缩应灵活,伸缩量符合设计要求,不得有爬行动作。
(二)本体机架1.回转台上、下基座间轴承得油封必须完整;轴承内、外圈与滚珠或滚柱不得有裂纹、剥落现象。
截割部与基座连接面应完好,螺纹孔完好无损坏。
2.回转油缸销轴与衬套间隙不得大于0。
2mm。
回转台与机架结合面得螺钉损坏应按设计要求得材质强度配制,安装时应交叉对称紧固。
3.截割部得衬套不得有裂纹,衬套与机架不得有间隙。
回转台应回转灵活,回转得角度应符合设计要求。
4.机架不得有裂纹,左、右不得弯曲。
5.机壳镗孔修复后,其轴孔尺寸精度、粗糙度、中心距、各孔得形位公差,均应符合技术文件得要求。
6.机壳上得螺纹孔、定位孔、定位台修复后符合技术文件得要求。
7.轴承无明显磨损痕迹,游隙符合要求。
8.紧固件无明显塑性变形。
掘进工作规程13篇第1篇各掘进工作面安全保障措施规程为了更好的贯彻安全第一,预防为主的方针,为了有效的进行瓦斯、顶板以及提升运输等管理,特编制词安全保障措施:一、加强对瓦斯排放管理:由通风队长亲自带领人员打排放钻孔,当班安全员现场监督钻孔的深度,由队长和安全员共同向调度室汇报,上报钻孔数据时,必须实事求是,不得弄虚作假,反之,安全员、队长各罚款贰佰圆。
调度室收集数据,掘进工作面迎头离预留米数5m 时,必须立即通知安全矿长,以便安排下一次的排放安排。
二、加强瓦斯管理:1、瓦斯检查员严格执行现场交接班制度,随时掌握工作面瓦斯情况。
发下瓦斯异常或超限,必须立即撤出人员,及时向调度室汇报,调度室必须及时向矿总工程师汇报,以便采取措施。
若因风筒破漏,风筒不到正头,或是人为原因造成瓦斯超限,对当班瓦斯检查员处罚叁佰圆。
2、机电队要临时停风停电,必须请示调度室,经调度室同意后,方可停风停电,反之,罚款贰佰圆。
3、当班班长、瓦斯检查员、安全员、矿值班人员必须随时观察各工作面的突出预兆,发现有突出预兆时,必须立即撤出人员,及时向调度室汇报,调度室必须请示总工程师,反之,罚款贰佰到伍佰圆。
三、加强顶板管理:施工连队必须严格按照规程措施进行作业,如当班出现空顶作业,对队长、班长、安全员、瓦斯检查员各罚款贰佰员。
四、加强提升运输管理:绞车司机必须持证上岗,严格按照操作规程操作,由安全员负责对特种作业人员持证情况进行检查,无证上岗罚款100元,检查不到位罚款100元,五、加强放炮管理:放炮员必须持证上岗,严格按照火工品管理制度进行放炮(一炮三检三人联锁)放炮制度,设置警戒按规程指定地点设岗,由安全员、班长、放炮员监督,反之对安全员、班长、放炮员罚款200元。
六、安全员严格按照安全评估表对当班安全生产进行评估,如有一项达不到要求,责令停止作业,进行处理,处理合格经安全员验收后方可作业,寻强令违章者罚款200元,并取消当月带班津贴,安全员监督不严罚款200元。
掘进机维修工安全技术操作规程范本一、引言本规程旨在规范掘进机维修工的操作行为,确保工作过程中的安全,并旨在保障员工的身体健康。
操作人员必须严格遵守本规程,在维修工作中始终贯彻安全第一的原则,全面落实科学的安全管理措施。
二、工作准备1. 确保工作区域清洁整齐,无杂物阻碍通道。
2. 配戴防护用品,包括安全帽、防护眼镜、耳塞、防护手套等。
3. 确保所有维修工具齐全、完好,并放置在易取得的位置。
三、维修操作1. 在进行任何维修操作前,必须先切断掘进机的电源。
2. 进行维修操作时,必须使用绝缘工具,避免因电击导致的事故。
3. 在更换零部件时,确保选择的零部件与原件相匹配,避免因安装错误造成故障。
4. 维修过程中,切勿同时进行多项操作,以确保集中精力完成单项任务。
5. 如果发现需要移动掘进机进行维修,必须严格按照操作规程进行移动,并确保周围人员的安全。
四、维修工作后1. 完成维修工作后,必须仔细检查所维修部分的功能是否正常。
2. 清理维修现场,将废弃的工具和零部件妥善处理,避免对其他工作人员造成伤害。
3. 检查工作区域的周围环境,确保没有遗留的危险物质或杂物。
五、应急措施1. 发生突发状况时,维修人员必须立即停止操作,并向相关负责人汇报。
2. 遇到火灾时,维修人员应立刻使用灭火器进行扑灭,同时报警并撤离现场。
3. 在发生人员伤害事故时,切勿擅自移动伤者,应立即进行紧急救援,并报告相关负责人。
六、安全培训和监督1. 维修工作人员必须定期接受安全培训,并参加安全知识考核。
2. 定期开展现场安全检查,发现问题及时处理。
3. 对违反安全规程的维修工作人员,将依据规定给予相应的纪律处分。
七、工作总结本规程所列操作规范是维修工作的基本要求,必须严格遵守。
维修工作人员应时刻保持警惕,保障自身安全,并将安全意识贯穿于工作中,以确保工作的顺利进行。
八、附则1. 本规程仅适用于掘进机维修工作。
2. 绝对禁止未经授权的人员进行掘进机维修工作。
掘进机大修工艺一、掘进机检修工艺作业流程设备入厂→预检验收→外部清洗→解体分类→零部件清洗鉴定→零部件分类修理、修复→部件组装→部件试验→总装→试运转、调整→喷漆防腐→验收出厂。
二、掘进机检修标准(一)截割机构1.伸缩部应伸缩灵活、可靠;伸缩距离应符合技术文件要求。
更换截齿座时应首先保证与原设计的几何位置相同,然后采用预热或保护焊等特殊工艺,保证焊接强度,且齿座应具有互换性。
2.截齿尖不得磨损,截齿体磨损严重应更换。
3.同轴度要求较严的箱体,涨套等应按对角线顺序逐级拧紧螺钉,重要联接螺栓,应按设计要求采用力矩扳手操作,并达到规定的扭矩范围。
4.拆卸或装配无键过盈联接的齿轮与轴,应用专用工具和采取特殊工艺。
5.喷嘴若堵塞应修复畅通,否则应更换。
6.外喷雾架开焊、变形应修复,修复中应保护水道,防止喷嘴螺孔损伤。
7.托架等开焊、变形应修复,达到原设计要求。
8.内喷雾配水装置中易损件、密封件应更换,两金属零件密封面磨损应全部更换。
9.截割速度可变的掘进机,变速器应灵活,手把固定应可靠。
10.截割头可伸缩的掘进机,其滑动表面不得锈蚀、损伤,伸缩应灵活,伸缩量符合设计要求,不得有爬行动作。
(二)本体机架1.回转台上、下基座间轴承的油封必须完整;轴承内、外圈与滚珠或滚柱不得有裂纹、剥落现象。
截割部与基座连接面应完好,螺纹孔完好无损坏。
2.回转油缸销轴与衬套间隙不得大于0.2mm。
回转台与机架结合面的螺钉损坏应按设计要求的材质强度配制,安装时应交叉对称紧固。
3.截割部的衬套不得有裂纹,衬套与机架不得有间隙。
回转台应回转灵活,回转的角度应符合设计要求。
4.机架不得有裂纹,左、右不得弯曲。
5.机壳镗孔修复后,其轴孔尺寸精度、粗糙度、中心距、各孔的形位公差,均应符合技术文件的要求。
6.机壳上的螺纹孔、定位孔、定位台修复后符合技术文件的要求。
7.轴承无明显磨损痕迹,游隙符合要求。
8.紧固件无明显塑性变形。
9.各零件无损伤,无明显磨损痕迹、变形。
掘进机检修工艺及工艺流程图掘进机大修工艺一、掘进机检修工艺作业流程设备入厂→预检验收→外部清洗→解体分类→零部件清洗鉴定→零部件分类修理、修复→部件组装→部件试验→总装→试运转、调整→喷漆防腐→验收出厂。
二、掘进机检修标准(一)截割机构1.伸缩部应伸缩灵活、可靠;伸缩距离应符合技术文件要求。
更换截齿座时应首先保证与原设计的几何位置相同,然后采用预热或保护焊等特殊工艺,保证焊接强度,且齿座应具有互换性。
2.截齿尖不得磨损,截齿体磨损严重应更换。
3.同轴度要求较严的箱体,涨套等应按对角线顺序逐级拧紧螺钉,重要联接螺栓,应按设计要求采用力矩扳手操作,并达到规定的扭矩范围。
4.拆卸或装配无键过盈联接的齿轮与轴,应用专用工具和采取特殊工艺。
5.喷嘴若堵塞应修复畅通,否则应更换。
6.外喷雾架开焊、变形应修复,修复中应保护水道,防止喷嘴螺孔损伤。
7.托架等开焊、变形应修复,达到原设计要求。
8.内喷雾配水装置中易损件、密封件应更换,两金属零件密封面磨损应全部更换。
9.截割速度可变的掘进机,变速器应灵活,手把固定应可靠。
10.截割头可伸缩的掘进机,其滑动表面不得锈蚀、损伤,伸缩应灵活,伸缩量符合设计要求,不得有爬行动作。
(二)本体机架1.回转台上、下基座间轴承的油封必须完整;轴承内、外圈与滚珠或滚柱不得有裂纹、剥落现象。
截割部与基座连接面应完好,螺纹孔完好无损坏。
2.回转油缸销轴与衬套间隙不得大于0.2mm。
回转台与机架结合面的螺钉损坏应按设计要求的材质强度配制,安装时应交叉对称紧固。
3.截割部的衬套不得有裂纹,衬套与机架不得有间隙。
回转台应回转灵活,回2转的角度应符合设计要求。
4.机架不得有裂纹,左、右不得弯曲。
5.机壳镗孔修复后,其轴孔尺寸精度、粗糙度、中心距、各孔的形位公差,均应符合技术文件的要求。
6.机壳上的螺纹孔、定位孔、定位台修复后符合技术文件的要求。
7.轴承无明显磨损痕迹,游隙符合要求。
8.紧固件无明显塑性变形。
9.各零件无损伤,无明显磨损痕迹、变形。
10.各零部件要认真清洗,不得有锈斑,机壳内不得有任何污杂物。
(三)装运机构1.耙装式装载部位应符合下列规定:1)装煤爪应转动灵活,装煤爪臂下平面与铲煤板表面,在转动的全周上允许间隙为2~2.5mm;2)铲煤板衬板不得有裂纹,最大磨损不得超过原厚度的1/3。
3)星轮爪长度减小20mm以上时,应更换,或补齐至规定长度。
2.刮板式装载部位应符合下列规定:1)刮板弯曲不得超过5mm;2)刮板链销、孔磨损不得大于0.5mm;3)刮板链的松紧程度,应保持其松弛度为30~50mm;4)链道磨损厚度不得超过3mm;5)驱动链轮与从动链轮不得有裂纹,齿部磨损不得超过原齿厚的20%;6)安全防撞板耐磨棒磨损后应补焊修复至原设计要求。
3.驱动装置不得有变形。
4.修复后的刮板输送机应无变形、无开焊及严重损伤,刮板弯曲变形不大于5mm,中板和底板磨损量应不大于原厚度的35%。
5.刮板输送机必须准确的固定在铲板中心线上。
6.安全摩擦离合器的打滑扭矩值,应根据设计要求进行调整,以保证耙爪运转3安全平稳可靠。
7.装载部回转机构应灵活,不得有卡阻现象。
(四)行走机构1.履带板无裂纹或断裂。
行走减速箱与机架的结合面应完好,若有划伤、凸边等应修平。
2.履带销轴最大磨损不得超过0.5mm。
履带架若有局部变形应整形,若重要受力部位有裂纹等缺陷修复时,保证其强度及刚度要求。
3.液压张紧装置中张紧柱塞镀铬层若有锈蚀、划伤、剥脱现象应修复或更换,机械张紧装置修复后应灵活可靠。
4.支承轮直径磨损不得大于5mm。
5.驱动链轮与导向链轮齿部磨损不得超过原齿厚的20%。
履带板表面上防滑钉,磨损后低于原高度的40%,否则应更换。
6.导向链轮铜套磨损后最大顶间隙不得超过0.5mm。
履带板销孔磨损不圆度不大于直径的10%,否则应更换。
7.耐磨铁的磨损不得超过表面硬化层厚度的50%,且必须保持履带不得碰及其他装置。
链轮齿部严重磨损后,应重新更换链轮,不允许使用补焊修复轮齿。
8.履带支重轮内易损件、密封件应更换,无支重轮的履带滑动耐磨板,磨损后应用耐磨材料补焊。
9.驱动链轮与导向链轮齿部磨损不得超过原齿厚的20%。
10.更换履带板时应将履带处于最大悬垂点,悬垂度应达到40~65mm。
(五)液压部分1.所有液压部分应密封良好,不得渗漏。
2.检修时高压管应更换,硬管应做耐压试验合格后才可使用,系统管路应齐全,敷设整齐,固定可靠。
3.各种油缸应符合下列规定:1)轴向划痕深度小于0.2mm,长度小于50mm;42)径向划痕深度小于0.3mm,长度小于圆周的1/3;3)轻微擦伤面积小于50mm2;4)同一圆周上划痕不多于2条,擦伤不多于2处;5)镀层出现轻微锈斑,整件上不多于3处,每处面积不大于25 mm 2。
6)油缸活塞杆表面粗糙度Ra≤1.6μm,缸体内孔表面粗糙度Ra≤3.2μm。
7)油缸做1.5倍额定压力试验5min,不能有内外渗漏。
8)油缸密封件应更换。
9)油缸在空载工况下逐渐升压,活塞杆应能自由平稳的伸缩,无阻滞、爬行等现象,分别测定伸、缩时,活塞腔与活塞杆腔的最低启动压力均不得超过3.5MPa。
10)油缸在各级活塞杆伸出全行程的1/3和2/3的情况下,分别向各供液口供2MPa压力的液压油,停止供液后保压2min,压降不得超过0.5MPa,且不得有渗漏;4.各种阀件应符合下列规定:1)各种阀体不得有磁性,配合面不得有毛刺、划伤、锈斑和点蚀等缺陷。
2)各种阀类密封件损坏应更换,主要元件损坏应更换新件,各种阀修复后应能满足液压系统要求。
3)阀体上各种配合孔道表面、阀芯表面以及其他镀层表面不得剥落和出现锈蚀。
4)阀用弹簧不得有锈蚀、腐蚀斑点,否则应更换。
5)方向控制阀检修后,应保证其动作灵活,做1.5倍额定耐压试验5min,不得渗漏。
6)各种阀在额定工作压力应动作灵活,位置准确,不得有卡阻现象,试验动作不少于五次。
7)在额定压力与流量下,各种阀分别在开、闭工况下,不得有噪音和振5动。
8)单向阀的开启压力不得大于1MPa。
(六)整机空载试验1.掘进机质量调整:1)耙爪臂与铲板间隙应为2~3mm,且不允许有局部摩擦;2)行走履带及中间刮板机链条悬垂度应为50~70mm,且链轮正确啮合运转平稳;3)调整截割机构及铲板的单向阀或平衡阀,使其下降速度适中、平稳、无振动冲击现象;4)截割臂与铲板防碰系统调整符合原生产厂家技术要求;5)装运系统过载系数按原生产厂家技术要求调整;6)各手把、按钮动作灵活可靠,接触器、转换开关等电器元件动作灵敏,工作性能正常;7)各指示灯显示无误;8)警铃、安全装置的动作应正确无误;9)液压系统、截割机构的启、停顺序符合要求;10)各机构的操作手把位置应符合操作指示牌的要求;11)开动喷雾冷却泵后,调试系统和液压阀的动作性能;12)操纵阀放在中间位置,启动油泵,持续空运转30min。
2.截割机构空载试验:1)将悬臂置于左右、上下极限位置,开动运转不少于30min,电动机减速机等运转平稳,无异常声响及过热现象(如可变速,各档均按此方法试验);2)将悬臂置于水平位置,从一侧极端到另一极端摆动3次,全行程所用时间计算平均值应符合原机要求,误差小于10s。
3)试验准备:截割部组装注油后,接通电源,按设计要求的水量接上冷6却水,冷却水温度不低于10℃。
4)轻载跑合试验:每台截割部都应进行轻载(额定功率的25%)跑合,跑合时间不得少于2h。
试验过程中,不得有异常噪音和温升。
跑合后,放油清洗油池。
5)加载试验:重新加油,进行2.5h的连续加载试验。
其中按电机50%的额定功率运转1h;按电机75%的额定功率运转1h;按电机的额定功率运转0.5h。
6)运转过程中,应无异常噪音和撞击声,无渗漏现象。
试验后检查齿面接触情况,应无点蚀、剥落或胶合现象,最高油温不得大于100℃。
3.装运机构空载试验:1)将铲板置于上、中、下三个位置,做正反运转,每次不少于5min,运转正常,无卡阻现象及撞击声;2)装载、回转和输送分别在中间、左侧和右侧极限位置,并进行试运。
每个位置持续时间不少于5min。
各部转动灵活、工作平稳、无卡阻现象。
4.行走机构空载试验1)在硬地面上前进、后退各行驶25m,速度符合原生产厂家技术要求,跑偏量不大于5%;2)原地转向90°左右各3次,转向灵活、无脱链及异常声响。
5.液压系统空载试验1)各换向阀手柄在中位,液压系统空转30min,操作各手柄,每项动作不少于10次,做到运转正常无过热现象;2)当系统压力不大于16MPa时,试验压力为额定压力的1.5倍;当系统压力大于16MPa时,试验压力为额定压力的1.25倍。
保压3min,不得有渗漏及损坏现象。
3)在公称转速、最大排量下,逐渐加载至最高输出压力或额定压力的125%,运转1min以上,不得有异常现象。
76.喷雾系统试验:将喷雾系统开动,旋转截割头,观察喷雾效果,不允许有堵塞及损坏现象。
三、主要检修内容为:1.对掘进机的截割部、铲板部、第一运输机、行走装置等上井冲洗、分解、清洗、检修、修理或更换;2.各种油缸全部分解、清洗、检查、修理,对镀层有锈蚀、划痕或碰伤超过标准的,应重新电镀,更换全部密封件并做打压试验;3.阀类备件全部分解、清洗、更换损坏的零部件,更换全部密封件,按规定做打压试验,逐个调整安全阀的压力。
逐条检查高压胶管,更换全部密封件和不合规格的高压胶管;4.对大修检查合格的掘进机除锈、喷漆;5.做好检修试验记录。
四、检修工艺流程图见附表五、各主要检修工序工艺规程(一)冲洗掘进机1.掘进机进入厂房,打扫掘进机上的浮矸、浮煤等,以减少冲洗工作量;2.用叉车或天车将掘进机分段吊至冲洗室,用高压水(压力达到30MPA)冲洗掘进机上的矸石、煤尘以及其它杂物等;3.清理地上的煤泥,并冲洗干净。
(二)截割部检修1.截割部解体1)从运输机的内槽帮上拆卸截割臂连接销盖板,拆卸连接销2)拆开截割电机的电缆,拆卸截割部各部分连接电缆和电缆压套。
拆掉截割臂两侧冷却水管。
3)用行车、钢丝绳吊起截割部,启动掘进机,使掘进机退离截割部。
4)用叉车托举,拆卸连接螺钉,依次拆下截割头、截割臂、减速器、电机。
2.截割头检修81)检查截割头不得有裂纹,不得损坏喷嘴螺纹,对有裂纹或开焊的要报废,喷嘴损坏的要更换。
2)齿座应仔细检查,对磨损较严重的采用气焊切割掉,注意防止损伤截割头。
将新齿座点焊在截割头上,注意齿座角度。
将截割头整体预热到100~150℃,再进行满焊。
齿座前部焊缝高约15mm,其余焊缝高约9mm。
焊后应做保温处理以减小焊接应力。
焊接时截割头前部温度应不超过250℃,焊缝强度不低于420MPa。
3)检查齿座和截齿配合情况,新截齿与齿座配合应转动灵活4)检查内花键,键齿厚的磨损量不得超过原齿厚的5%,否则更换。
