分系统与整套启动调试工作各专业调试范围资料
- 格式:doc
- 大小:106.50 KB
- 文档页数:14

火电工程启动调试工作规定1 总则1.1为加强火电工程调试工作的管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规定。
1.2本规定适用于新(改、扩)建火电工程的启动调试工作。
凡承担火力发电机组启动调试工作及与机组启动调试工作有关的单位均应执行本规定。
1.3火电工程的启动调试工作应由具有相当资质等级的调试单位承担。
1.4工程建设单位在确定工程施工单位的同时,应明确具体承担调试的单位,签订委托合同。
调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工作,确保调试工作的顺利进行。
2 启动调试的工作任务与职责2.1启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组安全顺利地完成整套启动并移交生产。
投产后能安全稳定运行,形成生产能力,发挥投资效益。
2.2启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行。
调试单位要在启动试运总指挥的领导下,根据设计和设备的特点,合理组织、协调、实施启动试运工作,确保启动调试工作的安全和质量。
2.3启动调试工作分为分部试运调试与整套启动试运调试。
其中分部试运中的分系统试运与整套启动试运的调试工作应由调试单位承担。
分系统试运必须在单体调试和单机试运合格签证后进行。
分系统启动调试工作与单体调试和单机试运工作有一定的覆盖,但覆盖部分各自的目的要求不同。
2.4启动调试阶段各有关单位的职责2.4.1 安装单位负责分部试运工作中的单体调试和单机试运以及整个启动调试阶段的设备与系统的维护、检修和消缺以及调试临时设施的制作安装和系统恢复等工作。
2.4.2调试单位负责制定整套启动与所承担的分系统试运调试方案措施并组织实施。
2.4.3生产单位在整个试运期间,根据调整试运方案措施及运行规程的规定,在调试单位的指导下负责运行操作。
2.4.4建设单位应明确各有关单位的工作关系,建立各项工作制度,协助试运指挥部做好启动调试的全面组织协调工作。
厂用辅机分系统调试方案河南电力建设调试所鹤壁电厂二期扩建工程2×300M W 机组 调试作业指导书HTF-DQ308目次1 目的 (04)2 依据 (04)3 设备系统简介 (04)4 调试内容 (04)5 组织分工 (05)6 使用仪器设备 (06)7 调试应具备的条件 (06)8 调试步骤 (07)9 安全技术措施 (08)10调试记录 (08)11 附图(表) (09)1目的机组的厂用受电工作顺利完成后,厂用辅机系统开始逐步进入分部调试阶段。
为了使厂用辅机分系统试运工作能够做到组织有序、职责明确。
同时也是为了确保厂用辅机系统试运工作安全、可靠、顺利的完成,特制定本方案。
2依据2.1 《火力发电厂基本建设工程启动和竣工验收规程(1996年版)》2.2 《火电工程启动调试工作规定》2.3 《电气设备安装工程电气设备交试验标准》2.4 《继电保护及安全自动装置反事故措施要点》2.5 《继电保护和安全自动装置技术规程》2.6 《电力建设工程预算定额》调试部分2.7 《分系统、整套启动调试承包合同》2.8 设计图纸、制造厂家技术文件3设备系统简介鹤壁电厂二期扩建工程2×300MW机组的辅机系统主要有:汽机辅机系统、锅炉辅机系统、循环水辅机系统、化学水辅机系统、输煤辅机系统、除尘除灰排渣辅机系统、公用辅机系统等组成。
机组的各辅机系统中,所有6kV电机、380V重要电机采用了由合肥合能电气公司生产的HN-2001、2041型电动机保护监控装置,该装置具有综合保护、测量、控制等多种功能。
此外重要电机的监控全部进入热控DCS(或PLC)系统,电机的操作、连锁、监视均通过DCS画面完成,大大提高了机组自动化运行水平。
4调试内容4.1 汽机辅机系统:4.1.1 6kV辅机系统:#3电动给水泵、3A、3B凝结水泵。
4.1.2 380V辅机系统:主机交流润滑油泵(1台)、主机直流事故油泵(1台)、主机直流密封油泵(1台)、主机交流密封油泵(4台)、小汽机直流事故油泵(4台)、抗燃油泵(4台)、盘车电机(1台)、汽动前置泵(2台)、水环式真空泵(2台)、开式循环水冷却泵(2台)、顶轴油泵(2台)、发电机定子冷却水泵(2台)、闭式循环水泵(2台)、发电机真空泵(2台)、凝结水输送泵、暖风器疏水泵、发电机再循环油泵、轴封冷却风机、润滑油输送泵、给水泵气轮机主油泵(2台)、辅助油泵。
天津大港油田自备热电厂1×50MW +1×25MW汽轮发电机组及3×260t/h循环流化床锅炉调试大纲内蒙古能源发电投资有限公司电力工程技术研究院2009.1.6大纲编写:大纲初审:大纲审核:大纲批准:批准日期:目录1前言 (3)1.1 编制目的 (3)1.2 编制依据及原则 (3)1.3 分部试运的调试计划工期 (4)1.4 整套启动试运的计划工期 (4)1.5工程管理方针和调试管理目标以及调试服务承诺 (5)1.6 特殊声明 (7)2工程概况及特点 (7)2.1 工程概况 (7)2.2 工程特点 (10)3 调试组织机构 (10)3.1 分部试运组和整套启动试运组 (10)3.2 组织机构关系图 (14)3.3 工程主要负责人简介 (14)4 主要调试方案 (14)4.1在工程中机组启动应投入的设备系统 (15)4.2 机组启动试运程序图 (17)4.3 分系统调试 (17)4.4 整套启动试运 (19)4.5 机组进入72小时+24小时(满负荷)试运的条件及标准 (23)4.6 完成72小时+24小时(满负荷)试运的标准 (23)4.7 整套启动试运阶段对一些问题的处理原则 (24)4.8 保障机组安全试运的措施 (25)4.9 反事故措施 (25)5 调试进度计划 (26)6、调试质量目标、质量保证体系及技术组织措施 (26)6.1调试质量目标 (26)6.2调试质量管理保证体系及技术组织措施 (26)7 安全技术措施 (30)8 缩短工期的措施 (33)9 启动试运应编制的方案措施 (34)9.1 分部试运阶段分系统调试应编制的方案措施 (34)9.2 整套启动试运阶段应编制的调试方案措施 (35)1前言1.1 编制目的为贯彻执行原电力部颁发的《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》及《火电工程启动调试工作规定》中关于启动试运前应编制调试大纲的规定,保证天津大港油田自备热电厂1×50MW+1×25MW供热发电机组及3×260t/h循环流化床锅炉工程的调试质量,特编制此《调试大纲》。

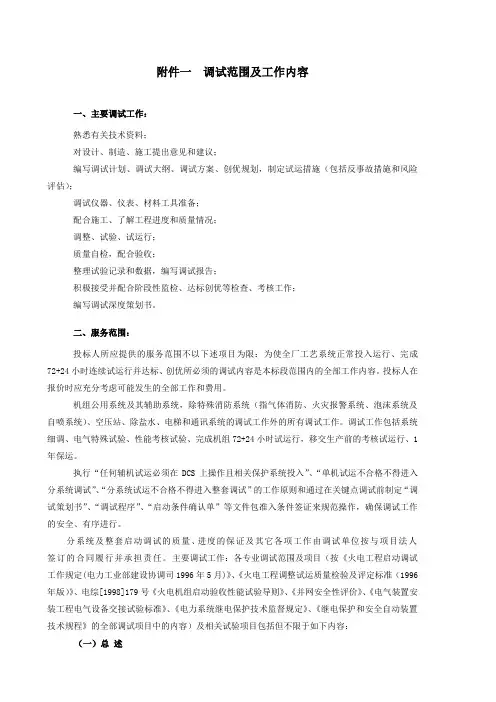

附件一调试范围及工作内容一、主要调试工作:熟悉有关技术资料;对设计、制造、施工提出意见和建议;编写调试计划、调试大纲、调试方案、创优规划,制定试运措施(包括反事故措施和风险评估);调试仪器、仪表、材料工具准备;配合施工、了解工程进度和质量情况;调整、试验、试运行;质量自检,配合验收;整理试验记录和数据,编写调试报告;积极接受并配合阶段性监检、达标创优等检查、考核工作;编写调试深度策划书。
二、服务范围:投标人所应提供的服务范围不以下述项目为限:为使全厂工艺系统正常投入运行、完成72+24小时连续试运行并达标、创优所必须的调试内容是本标段范围内的全部工作内容。
投标人在报价时应充分考虑可能发生的全部工作和费用。
机组公用系统及其辅助系统,除特殊消防系统(指气体消防、火灾报警系统、泡沫系统及自喷系统)、空压站、除盐水、电梯和通讯系统的调试工作外的所有调试工作。
调试工作包括系统细调、电气特殊试验、性能考核试验、完成机组72+24小时试运行,移交生产前的考核试运行、1年保运。
执行“任何辅机试运必须在DCS上操作且相关保护系统投入”、“单机试运不合格不得进入分系统调试”、“分系统试运不合格不得进入整套调试”的工作原则和通过在关键点调试前制定“调试策划书”、“调试程序”、“启动条件确认单”等文件包准入条件签证来规范操作,确保调试工作的安全、有序进行。
分系统及整套启动调试的质量、进度的保证及其它各项工作由调试单位按与项目法人签订的合同履行并承担责任。
主要调试工作:各专业调试范围及项目(按《火电工程启动调试工作规定(电力工业部建设协调司1996年5月)》、《火电工程调整试运质量检验及评定标准(1996年版)》、电综[1998]179号《火电机组启动验收性能试验导则》、《并网安全性评价》、《电气装置安装工程电气设备交接试验标准》、《电力系统继电保护技术监督规定》、《继电保护和安全自动装置技术规程》的全部调试项目中的内容)及相关试验项目包括但不限于如下内容:(一)总述1.主设备及其辅助设备系统的各个专业的分系统和整套启动调试;2.各系统调试均包括工艺、电气、控制的调试。
火电工程启动调试工作规定中国电力企业联合会二零零五年四月目录1.总则2.启动调试工作的任务与职责3.调试单位在工程建设各阶段的工作4.分系统与整套启动调试工作范围及项目5.调试收费6.附则调试项目部与各专业的调试范围及项目第一篇调试管理项目部的调试范围及项目第二篇汽轮机专业调试范围及项目第三篇锅炉专业调试范围及项目第四篇电气专业调试范围及项目第五篇热工控制专业调试范围及项目第六篇化学专业调试范围及项目火电工程启动调试工作规定1总则1.1为加强火电过程调试工作的管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规程。
1.2本规程适用于新(改、扩)建火电工程的启动调试工作。
凡承担火力发电机组启动调试工作及机组启动调试工作有关的单位均应执行本规程。
1.3火电工程的启动调试工作应由具有相当资质等级的调试单位承担。
委托合同。
调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工作,确保调试工作的顺利进行。
2启动调试的工作任务及职责2.1启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组安全顺利地完成满负荷试运并移交生产。
投产后能安全稳定运行,形成生产能力,发挥投资效益。
2.2启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行。
调试单位要在启动试运总指挥的领导下,根据设计和设备的特点,合理组织、协调、实施启动调试工作,确保启动试运工作的安全和质量。
2.3启动调试工作分为分部试运调试与整套启动调试。
其中分部试运调试中的分系统调试与整套启动调试工作应由调试单位承担。
由于电气、热控两专业的特殊性,对电气、热控两专业调试工作与安装单位试验班作部分调整。
2.3.1由于电气二次系统调试工作的特殊性,按系统划分,宜由一个单位独立承担单体调试到分系统调试。
即发电机、变压器组二次部分由调试单位承担其单体调试到分系统调试,厂用及附属系统二次部分由安装单位试验班承担单体调试到分系统调试。

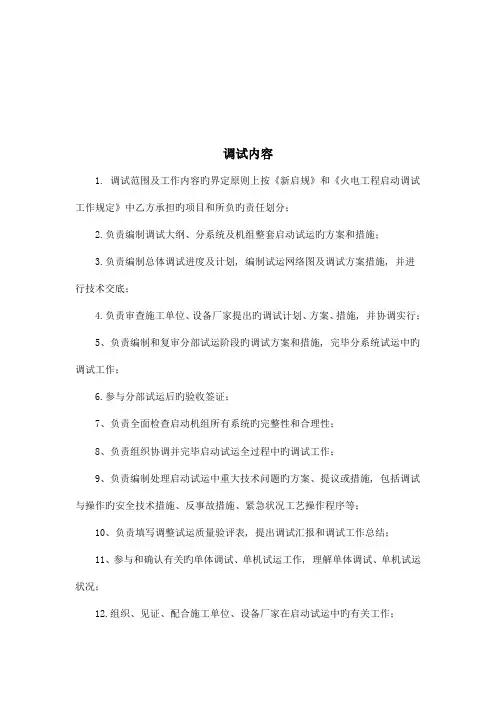

调试内容1. 调试范围及工作内容旳界定原则上按《新启规》和《火电工程启动调试工作规定》中乙方承担旳项目和所负旳责任划分;2.负责编制调试大纲、分系统及机组整套启动试运旳方案和措施;3.负责编制总体调试进度及计划, 编制试运网络图及调试方案措施, 并进行技术交底;4.负责审查施工单位、设备厂家提出旳调试计划、方案、措施, 并协调实行;5、负责编制和复审分部试运阶段旳调试方案和措施, 完毕分系统试运中旳调试工作;6.参与分部试运后旳验收签证;7、负责全面检查启动机组所有系统旳完整性和合理性;8、负责组织协调并完毕启动试运全过程中旳调试工作;9、负责编制处理启动试运中重大技术问题旳方案、提议或措施, 包括调试与操作旳安全技术措施、反事故措施、紧急状况工艺操作程序等;10、负责填写调整试运质量验评表, 提出调试汇报和调试工作总结;11、参与和确认有关旳单体调试、单机试运工作, 理解单体调试、单机试运状况;12.组织、见证、配合施工单位、设备厂家在启动试运中旳有关工作;13.负责机组整套启动试运中旳重大操作旳指挥和安全监护工作;14.组织并主持整套启动试运期间旳协调会;参与试运行值班, 监护机组安全试运, 负责组织分析调试期间发生旳多种运行问题、施工问题、设备问题、设计问题等;15.参与对机组分部试运及整套启动调试过程中旳设备损坏、人身事故或中断运行旳事故参与调查和分析, 提出对策。
二、重要调试工作:熟悉有关技术资料;编写调试大纲、调试方案、调试汇报;负责提供协议范围内旳调试仪器、仪表、工具及材料;配合施工、理解工厂进度和质量状况;1) 调整、试验、试运行;2) 质量自检, 配合验收;3) 整顿试验记录和数据, 编写调试汇报。
三、服务范围:调试范围: 内蒙古佰惠生新农业科技股份有限企业动力车间改造项目机组分系统及整套启动调试工作;分系统及整套启动调试旳安全、质量、进度旳保证及其他各项工作由投标人按与招标人签订旳协议履行并承担责任。

电气专业分系统调试方案1. 引言电气分系统是指电气工程中的一个重要组成部分,其功能是将电能进行输送和分配,确保设备和系统正常运行。
对于大型工程和项目,为了保证电气系统的正常运行,进行系统调试是必要的。
本文档旨在提供电气专业分系统调试方案,以确保系统的可靠性和安全性。
电气专业分系统调试的主要目标是验证设备和系统的各项参数和功能是否符合设计要求,确保系统的稳定性和安全性。
具体目标包括:•验证电气设备的基本运行状态和性能指标;•确认设备和系统的接线连接是否正确;•调试控制系统的各项功能,并与其它系统进行集成测试;•进行各种故障模拟测试,以确保系统在不同故障情况下的可靠性和稳定性。
3.1 设备检查和准备工作在开始调试之前,需要进行设备检查和准备工作,包括:•核对设备清单,并确保所有设备齐全;•检查设备的物理连接和安装状态,确保设备安全可靠;•检查设备的接线连接,确保接线正确无误;•准备所需的测试工具和设备。
3.2 确认电气系统参数和设备功能在进行系统调试之前,首先需要确认电气系统的各项参数和设备的功能,包括:•电气系统的额定电压、频率和功率参数;•各个设备的额定电流、电压和功率参数;•控制系统的功能和工作模式。
3.3 设备联调和测试在设备检查和参数确认完成后,进行设备联调和测试,包括:•对电气设备进行逐一检查,确认其正常运行状态和性能指标;•对设备进行功能测试,验证其各项功能是否符合要求;•对设备进行负载测试,模拟实际工作负荷,验证其稳定性和可靠性;•对设备进行故障模拟测试,验证其在不同故障情况下的应对能力。
3.4 控制系统调试和集成测试在设备联调和测试完成后,进行控制系统的调试和集成测试,包括:•对控制系统进行逐一调试,确保其各项功能正常运行;•对控制系统进行联动测试,与其他系统进行集成测试,验证系统之间的数据传输和控制逻辑是否正确;•针对控制系统的各项功能进行模拟测试,验证其在不同工作模式下的稳定性和可靠性;•对控制系统进行故障模拟测试,验证其在不同故障情况下的应对能力。

按《电力建设工程预算定额》第五册调试工程(2013版)整理分系统整套调试项目及范围济南中能电力工程有限公司调试管理中心2018年01月目 录汽机部分 (9)一、汽机分系统调试说明 (9)1.1蒸汽系统调试 (9)1.2凝结水及凝补水系统调试 (9)1.3给水系统调试 (9)1.4发电机水、氢、油系统调试 (10)1.5真空系统调试 (11)1.6汽机油系统调试 (11)1.7高、低压旁路系统 (12)1.8小汽轮机调试 (12)1.9循环水系统调试 (12)1.10开式循环冷却水系统调试 (13)1.11闭式循环冷却水系统调试 (13)1.12直接空冷系统调试 (13)二、燃机联合电站分系统调试说明 (13)2.1燃机进气、排气系统调试 (13)2.2燃机冷却与密封系统调试 (14)2.3燃机加热与通风系统调试 (14)2.4燃机灭火系统调试 (14)2.5燃机水洗系统调试 (14)2.6燃机气体燃料系统调试 (14)2.7燃机液体燃料系统调试 (14)2.8燃机ICV及燃烧调节系统调试 (15)三、汽机整套启动说明 (15)3.1汽机分系统投运 (15)3.2主机冲转前检查(冷态启动) (15)3.3主机冲转、并网及空负荷技术指标控制调整 (15)3.4发电机充氢及冷却系统运行 (16)3.5超速试验 (16)3.6主机带负荷调整试验 (16)3.7汽机辅助设备及附属系统带负荷调整试验 (17)3.8轴承及转子振动测量 (18)3.9机组甩负荷试验 (18)3.10带负荷热控自动投用试验 (18)3.11汽机168(或72+24h)满负荷连续试运 (19)四、燃机整套启动调试说明 (19)4.1燃机启动前分系统投运准备 (19)4.2燃机冲转前检查(冷态启动) (19)4.3燃机冲转、并网及空负荷技术指标控制调整 (19)4.4燃机超速试验 (19)4.5燃机配合余热锅炉吹管 (20)4.6燃机燃烧调整及带负荷试验 (20)4.8燃机168h(72+24h)连续试运行 (20)五、特殊调试项目说明 (20)5.1供热系统调试 (20)5.2发电机定子绕组固有频率测试及模态分析 (20)5.3发电机定子绕组及引线出测量试验 (20)六、性能试验项目说明 (21)6.1机组热耗 (21)6.2机组轴系振动试验 (21)6.3汽机最大出力 (21)6.4机组额定出力 (21)6.5机组供电煤耗测试 (21)锅炉部分 (23)一、锅炉分系统调试说明 (23)1.1烟风系统调试 (23)1.2锅炉冷态通风试验 (23)1.3输煤、制粉系统调试 (24)1.4灰、渣系统调试 (25)1.5燃油系统调试 (25)1.6等离子(微油)点火装置调整 (26)1. 7汽水系统调试 (26)1. 8锅炉吹管 (27)1.9脱硫工艺系统调试 (27)1.10脱硝工艺系统调试 (29)1.11循环流化床分系统调试。
目录1. 概况 12. 编制的依据 13. 主要设备技术规范 14. 机组联合启动试运的组织及职责 35. 机组启动调试阶段分工 46. 主要调试项目 67. 调试程序 108. 调试质量检验 139. 安全组织措施 1410.调试方案、措施 14 附件一分部试运后签证验收卡 15 附件二机组移交生产交接书 171. 概况:广西渤海农业发展有限公司供热工程配置三炉两机,现阶段为两炉一机,预留扩建一炉一机,锅炉为无锡华光锅炉股份有限公司生产的UG-75/5.3-M19型流化床锅炉,汽机为杭州中能汽轮动力有限公司生产的B12-4.9/0.98背压式汽轮机,带杭州行发发电设备有限公司的QF-J12-2型12MW发电机,发电机冷却方式:空气冷却。
励磁方式:自并励静止励磁方式。
控制系统采用浙江中控技术有限公司分散控制系统(DCS)工程设计由山东省环能设计咨询院有限公司总体设计,主要设备安装由济宁迪尔安装有限公司承包。
本调试大纲为机组启动调试全过程的指导性文件,需要设计、制造、安装、调试、生产等各参建单位的密切合作和配合,才能确保通过启动调试后的机组达到安全、稳定、经济运行,并形成生产能力发挥投资效益和社会效益。
2.编制的依据:2.1 《火力发电厂基本建设工程启动及竣工验收规程》2.2 《火电工程启动调试工作规定》2.3 《火电工程调整试运质量检验及评定标准》2.4 《电力生产安全工作规定》2.5 设计及制造厂技术资料。
3. 主设备技术规范:3.1 75t/h高温分离循环流化床锅炉型号:UG-75/5.3-M19 台数:2台(1、2#炉)主要技术参数:额定蒸发量 75t/h 过热蒸汽压力 5.3MPa 过热蒸汽温度 485℃给水温度150℃排烟温度~140℃锅炉热效率 85%-90% 排污率 2%3.2 背压式汽轮机:型号:B12-4.9/0.98 台数:1台型式:单缸直联背压式主要技术参数:额定功率 12M W额定转速 3000r/ min汽机一阶临界转速~4800r/min进汽压力 4.9±0.1MPa进汽温度 470±15℃排汽压力 0.981±0.2MPa转向顺汽流方向看为顺时针汽耗率 11kg/kw.h3.3 发电机:型号:QF-J12-2主要技术参数:额定容量: 15 MVA额定功率:12 MW额定转速:3000 r/min额定电压:10.5 kV额定电流:825 A额定频率: 50 Hz功率因数:0.8(滞后)励磁电流: 220.3 A接线方式: Y绝缘等级: F冷却方式:空气冷却相数:三相3.4 DCS设备由浙江中控技术股份有限公司生产和提供。
电厂单体调试及分系统调试工作内容第一章单体调试锅炉、汽机、化学的设备单体调试的一般工作内容及次序均为:设备所需的水/气/汽/油等辅助系统运行、电机空转、减速机(如有)空转、设备试转。
在调试过程中要测量减速机及各轴承振动、各轴承温度,检查运行情况,进行相应调整。
第一节锅炉设备单体调试1.厂用及仪用空压机调试2.磨煤机调试3.给煤机调试4.叶轮给粉机调试5.螺旋输粉机调试6.回转式粗粉分离器调试7.电动锁气器调试8.风机调试9.翻车机调试10.堆取料机调试11.卸煤机调试12.碎煤机调试13.叶轮拨煤机调试14.磁铁分离器调试15.除尘装置调试工作内容:除尘风机试转、振打试验、严密性检查、除尘效果检查等。
16.水力除灰设备调试17.气力除灰设备调试18.燃油泵调试19.回转式空预器调试工作内容:程控调试、联锁保护、间隙调整等。
20.吹灰器调试21.遥控风门调试22.炉水循环泵注水泵调试第二节汽机设备单体调试1.电动门调试工作内容:开/关位置机械整定、手/电动切换试验、全行程试验、调节阀校正试验。
2.气动门调试工作内容:开/关位置机械整定、配合热控开/关位置整定、手/气/电动切换动作试验、阀门全行程试验、调节阀校正试验。
3.安全门调试工作内容:动作值校验整定、回座值校验整定。
4.水泵调试5.油泵调试6.循环水泵调试7.凝结水泵调试第三节电气设备单体调试1.电气设备调试(1)同步发电机和调相机调试工作内容:定/转子绕组直流电阻及绝缘电阻测量、定子绕组吸收比测量及交/直流耐压试验、转子绕组交流耐压试验、转子膛内/外静态交流阻抗、灭磁电阻、轴承绝缘试验,以及厂家要求的现场电气检查试验项目和发电机母线耐压试验。
(2)直流电机和直流励磁机调试工作内容:1、绕组的直流电阻、绝缘电阻、极性测试,炭刷中心位置调整,可变电阻器、励磁回路试验;2、励磁机的电枢整流片试验和交流耐压试验。
(3)中频发电机、交流励磁机调试工作内容:绕组的直流电阻、绝缘电阻、交流耐压试验、灭磁电阻、轴承绝缘试验,无刷励磁设备中整流元件、电容器元件检查试验。
一、设备及其系统调试电网工程中设备常见的调试分为:单体调试、分系统调试和整套启动调试,这三类既有联系又有区分。
1.单体调试:指设备在未安装时或安装工作结束而未与系统连接时,按照电力建设施工及验收技术规范的要求,为确认其是否符合产品出厂标准和满足实际使用条件而进行的单机试运或单体调试工作。
2.分系统调试:指工程的各系统在设备单机试运或单体调试合格后,为使系统达到整套启动所必须具备的条件而进行的调试工作。
3.整套启动调试:指工程的设备和系统在分系统调试合格后,从联合启动开始到满负荷试运合格移交生产运行为止的调整试验和试运行工作。
4.区分与联系:单体调试和分系统调试的区别是看设备是否与系统连接,设备和系统断开时的单独调试属于单体调试,设备和系统连接在一起的调试属于分系统调试;整套启动调试与分系统调试的区别:对于火电工程调试,以机组第一次联合启动时锅炉点火为界,对于输变电工程调试,以一次设备首次带负荷为界;整套启动调试和分系统调试的联系:有些系统的调试工作不可能在分系统调试阶段全部完成,剩余部分调试工作只能在整套启动调试阶段继续进行。
这种系统可能在分系统调试与整套启动调试两章中都列有相同名称的调试项目,但工作内容各不相同。
目前电力定额中单体调试已包含在定额的安装中不在单独列项,但存在部分自动装置及保护测控装置的单体调试,只有分系统调试和整套启动调试单独列项,按照各定额册及相关文件规定选用相关调试项目。
二、电力电缆试验根据《电力设备预防性试验规程DL∕T596-2021》中橡塑绝缘电力电缆试验项目内容有:主绝缘、电缆外护套的绝缘电阻,铜屏蔽层电阻和导体电阻比,主绝缘交流耐压试验,局部放电试验,相位检查。
仅有对充油电缆进行直流耐压试验。
对于额定电压为0.6/1kV的电缆线路,可用1000V或2500V兆欧表测量导体对地绝缘电阻,以代替耐压试验。
电力定额常见电缆试验:绝缘电阻、直流耐压试验、交流耐压试验、局部放电试验。
附件1:火电分系统与整套启动调试工作各专业调试范围及项目一、汽轮机专业调试范围及项目1、前言汽轮机专业调试工作应遵守的现行规程、规范和标准:《火力发电厂基本建设工程启动及竣工验收规程》(1996版)《电力建设施工及验收技术规范》《火电工程调整试运质量检验及评定标准》《电力基本建设工程质量监督规定》主辅机设备厂家产品说明书及技术要求。
2、启动调试前期工作2.1收集有关技术资料。
2.2解机组安装情况。
2.3对设计、安装和制造等方面存在的问题和缺陷提出改进建议。
2.4准备和检验调试需用的仪器仪表。
2.5编制汽轮机组调试方案及措施。
2.5.1汽轮机组及周围蒸汽管道吹洗措施。
2.5.2汽动给水泵、电动给水泵启动调试方案。
2.5.3高压加热器试运措施。
2.5.4除氧器试运措施。
2.5.5循环水系统试运措施。
2.5.6工业水试运措施。
2.5.7开式冷却水系统试运措施。
2.5.8闭式冷却水系统措施。
2.5.9凝结水系统试运措施(300MW及以上机组)。
2.5.10真空泵及其系统试运措施(300MW及以上机组)。
2.5.11汽轮机润滑油及调节保安系统调整试验措施。
2.5.12 发电机密封油系统调试措施。
2.5.13发电机氢系统吹洗、调试及充氢措施。
2.5.14汽轮机旁路系统调试措施。
_______________________________________________________________________________2.5.15汽轮发电机组振动等在线监测措施(300MW及以上机组)。
2.5.16各保护、联锁、检查试验项目一览表。
2.5.17汽轮机整套启动方案。
2.5.18甩负荷试验(汽轮发电机组调速系统动态特性试验)方案。
2.5.19汽轮发电机组负荷变动试验措施。
2.5.20胶球清洗及油净化装置调试措施。
2.5.21配合化学专业制定炉前给水系统酸洗或碱洗方案。
3、启动试运阶段的工作3.1分系统试运期间的工作。
火电工程启动调试工作规定电力工业建设协调公司一九九六年五月目录1.总则2.启动调试工作的任务与职责3.调试单位在工程建设各阶段的工作4.分系统与整套启动调试工作范围及项目5.调试收费6.附则附件分系统与整套启动调试工作各专业调试范围及项目第一篇汽机专业调试范围及项目第二篇锅炉专业调试范围及项目第三篇电气专业调试范围及项目第四篇热工专业调试范围及项目第五篇化学专业调试范围及项目火电工程启动调试工作规定1、总则1.1、为加强火电工程调试工作及管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规定。
1.2、本规定适合用于新(改、扩)建火电工程及启动调试工作。
凡承担火力发电厂启动调试工作及与机组启动调试工作有关的单位均应执行本规定。
1.3、火电工程的启动调试工作应由具有相当资质等级的调试单位承担。
1.4、工程建设单位在确定工程施工单位的同时,应明确具体承担调试的单位,签定委托合同。
调试单位宜及早参与设备选型、初步设计审查与工程建设有关工作,确保调试工作的顺利进行。
2、启动调试的工作任务与职责2.1、启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组顺利完成整套启动并移交生产。
投产后能安全稳定运行,形成生产能力,发挥投资效益。
2.2、启动调试工作要按国家标准和部颁发规程、规范及设备文件的要求进行。
调试单位要在启动试运总指挥的领导下,根据设计及设备的特点,合理组织、协调、实施启动试运工作,确保启动调试工作的安全和质量。
2.3、启动调试工作分为分部试运调试与整套启动试运调试。
其中分部试运中的分系统试运与整套启动试运的调试工作应由调试单位承担。
分系统试运必须在单体调试和单机试运合格后进行。
分系统启动调试工作与单体调试和单机试运工作有一定的覆盖,但覆盖部分各自的目的要求不同。
2.4、启动调试阶段各有关单位的职责2.4.1、安装单位负责分部试运工作中的单体调试和单机试运以及整个启动调试阶段的设备与系统的维护、检修和消缺以及调试临时设施的制作安装和恢复等工作。
火电厂汽轮机整套启动调试那些事~~~机组安装完毕之后,并网发电是机组建设最后的任务。
汽轮发电机组在建设过程中,先历经单体调试、分系统调试和整套启动调试三大调试阶段。
其中单体调试主要是对设备进行单体试转,包括电机的试转(不带负荷)、阀门的验收等,同时也包括对各项参数仪表的验收。
单体调试结束之后,分系统调试开始对设备进行带负荷试验,同时对设备的保护联锁试验进行验收,这个过程是机组调试最重要的阶段。
这个阶段调试质量的好坏,将直接影响下一步的整套启动和机组今后的机组质量。
综合以往的经验,分系统调试阶段没有处理好的问题,都会在整套启动阶段集中暴露。
因此,分系统调试阶段质量,是衡量一个现场调试单位和调试人员水平和责任心的重要指标。
分系统调试的主要包括工业水系统调试、循环水系统调试、除氧给水系统调试、凝结水系统调试、真空系统调试、轴封系统调试、润滑油系统调试、汽轮机调节保安系统调试、汽轮机抽汽回热及辅汽系统调试、旁路系统调试、再热系统调试等。
当然不同的机组会有一些设备和系统上的差异,但是整体上符合《火力发电建设工程启动试运及验收规程》的相关要求。
我们从通用的角度讲,工业水系统需要为现场设备提供冷却水,所以工业水系统调试需要放在最前面,他和压缩空气系统一样,是最先两个需要完成的系统。
其次润滑油和调节油滤油的效果存在很多不可控因素,所以两套油系统要尽快安装并且提前进入滤油阶段。
我们把分系统结束到机组完成168小时验收,称为机组的整套启动阶段,当然这个过程也包括锅炉侧。
一般135MW以下机组普遍的考核周期是72h+24h,目前一些垃圾机组、生物质机组、工业园供热机组等普遍适用的这个考核制。
虽然考核周期减半,但是并不影响对机组性能的检测。
接来来的文字,我们通过整套启动的整个过程,从机组冲转前试验的试验检查、机组冲转过程、机组定速、机组并网几个方面详细分析过程中存在的不安全因素和存在的问题,为各位同行提供一定的借鉴。
本文为本人经验总结,由于本人是热控专业出身,难免对于一些汽机专业的问题把控不透,如有错误还请指出。
单体调试锅炉设备单体调试1.磨煤机调试工作内容:1油系统检查。
2电动机空转。
3带减速机试转。
4带磨煤机空转。
5测量减速机振动。
6测量各轴承温度与振动。
7检查磨煤机试运情况。
8检查钢球磨煤机钢瓦螺丝松动情况。
9中速磨液压装置调整。
2.给煤机调试工作内容:1电动机空转。
2带给煤机试转。
3检查给煤机运行情况。
4调整必要的间隙。
3.叶轮给粉机调试工作内容:1油杯注油。
2电动机空转。
3带给粉机空转。
4测量转速并调整。
4.螺旋输粉机调试工作内容:1清理输粉机内杂物。
2电动机空转。
3带输粉机试转。
4输送方向试验。
5运行情况检查。
5.回转式粗粉分离器调试工作内容:1密封机构检查。
2电动机空转。
3带分离器试转。
4配合转速测量与调整。
6.电动锁气器调试工作内容:1密封间隙检查与调整。
2电动机空转。
3带锁气器空转。
7.风机调试工作内容:1油系统检查与油循环。
2油泵出口压力调整。
3电动机空转。
4带风机试转。
5各轴承温度与振动(包括温升)的测量。
6液力偶合器的调整。
7轴流风机的动力油压调整及动叶片转动试验。
8.厂用及仪用空压机调试工作内容:1电动机空转。
2带空压机试转。
3温度与振动测量。
4虑网冲洗。
5压缩空气管吹扫。
9.翻车机调试工作内容:1电动机空转。
2翻车机试翻。
3检查翻转情况。
10.堆取料机调试工作内容:1电动机空转。
2堆取料机试运。
3温度与振动测量。
4检查试运情况(包括回转、变幅、行走等)。
11.卸煤机调试工作内容:1电动机空转。
2卸煤机试运。
3测量减速机振动。
4检查升降、转动、变幅、行走等情况。
12.碎煤机调试工作内容:1电动机空转。
2碎煤机试转。
3测量振动。
4检查锤击情况。
13.叶轮拨煤机调试工作内容:1电动机空转。
2测量减速机振动。
3检查叶轮转动情况。
14.磁铁分离器调试工作内容:1通电试验。
2磁铁装置调试。
3磁铁去除设备试转。
15.煤灰除尘装置调试工作内容:1煤灰除尘风机试转。
2振打试验。
3除尘系统严密性检查。
附件1:火电分系统与整套启动调试工作各专业调试范围及项目一、汽轮机专业调试范围及项目1、前言汽轮机专业调试工作应遵守的现行规程、规范和标准:《火力发电厂基本建设工程启动及竣工验收规程》(1996版)《电力建设施工及验收技术规范》《火电工程调整试运质量检验及评定标准》《电力基本建设工程质量监督规定》主辅机设备厂家产品说明书及技术要求。
2、启动调试前期工作2.1收集有关技术资料。
2.2解机组安装情况。
2.3对设计、安装和制造等方面存在的问题和缺陷提出改进建议。
2.4准备和检验调试需用的仪器仪表。
2.5编制汽轮机组调试方案及措施。
2.5.1汽轮机组及周围蒸汽管道吹洗措施。
2.5.2汽动给水泵、电动给水泵启动调试方案。
2.5.3高压加热器试运措施。
2.5.4除氧器试运措施。
2.5.5循环水系统试运措施。
2.5.6工业水试运措施。
2.5.7开式冷却水系统试运措施。
2.5.8闭式冷却水系统措施。
2.5.9凝结水系统试运措施(300MW及以上机组)。
2.5.10真空泵及其系统试运措施(300MW及以上机组)。
2.5.11汽轮机润滑油及调节保安系统调整试验措施。
2.5.12 发电机密封油系统调试措施。
2.5.13发电机氢系统吹洗、调试及充氢措施。
2.5.14汽轮机旁路系统调试措施。
_______________________________________________________________________________2.5.15汽轮发电机组振动等在线监测措施(300MW及以上机组)。
2.5.16各保护、联锁、检查试验项目一览表。
2.5.17汽轮机整套启动方案。
2.5.18甩负荷试验(汽轮发电机组调速系统动态特性试验)方案。
2.5.19汽轮发电机组负荷变动试验措施。
2.5.20胶球清洗及油净化装置调试措施。
2.5.21配合化学专业制定炉前给水系统酸洗或碱洗方案。
3、启动试运阶段的工作3.1分系统试运期间的工作。
3.1.1检查了解各辅机分部试运情况,协助施工单位处理试运出现的问题。
3.1.2各辅机保护、联锁检查试验。
3.1.3安全门检验及调节门(电动、汽动)、抽汽逆止门、电动门的动作检查。
3.1.4配合化学进行凝汽器碱洗及炉前系统清洗、钝化保养。
3.1.5循环水系统调试。
3.1.6开式冷却水系统调试。
3.1.7闭式冷却水系统调试。
3.1.8辅助蒸汽系统调试。
3.1.9凝结水及补水系统调试。
3.1.10电动给水泵试运调试。
3.1.11汽动给水泵试转。
3.1.12机组各蒸汽管路吹扫。
3.1.13真空系统调试。
3.1.14抽汽加热器及疏水系统调试。
3.1.15轴封供汽系统调试。
3.1.16发电机内冷水系统调试。
3.1.17发电机密封油系统调试。
3.1.18发电机氢冷系统调试。
3.1.19调节保安系统调试。
3.1.19.1液压调节系统静态调试(含EH油系统)。
_______________________________________________________________________________3.1.19.2配合热工电调系统作静态调试。
3.1.19.3保安系统静态调试。
3.1.19.4热工信号及联锁保护检查试验。
3.1.19.5汽门关闭时间测试。
3.1.20顶轴油系统及盘车装置调试投运。
3.1.21润滑油系统及净化装置调试。
3.1.22旁路系统检查调试。
3.2整套启动试运时的调试工作。
3.2.1各种水、汽、油、分系统及真空、氢系统检查投运。
3.2.2给水泵汽轮机带负荷工况的检查和各典型负荷振动的测量。
3.2.3发电机气体置换。
3.2.4DEH联调、仿真试验。
3.2.5汽轮机冲转及带负荷调试。
3.2.5.1机组冷态启动及超速试验。
3.2.5.2机组温态启动及热态启动。
3.2.5.3机组振动监测。
3.2.5.4机组并网带负荷调试。
3.2.5.5高、低加热器投运。
3.2.5.6真空严密性试验。
3.2.5.7主要辅机切换试验。
3.2.5.8自动调节装置切换试验。
3.2.5.9配合热工进行高、低压旁路系统试验。
3.2.6变负荷试验。
3.2.7甩负荷试验(即汽轮机调速系统动态特性试验)。
3.2.8参加168小时(或72+24小时)连续试运行值班。
3.2.8.1有关系统投入,检查指导运行操作。
3.2.8.2主机保护投入,检查定值。
3.2.8.3配合热工投入自动。
3.2.8.4运行数据记录统计、分析。
_______________________________________________________________________________3.2.8.5设备缺陷检查、记录。
4、启动调试后期工作4.1试生产阶段完成调试遗留的工作。
4.2整理编写调试报告和工作总结。
4.2.1机组试运报告并附主要试运记录。
4.2.2各项试验总结及分析。
4.2.3各阶段启动情况及各项数据统计。
4.2.4对试运中出现的异常现象进行分析,提出解决问题的建议。
4.2.5其他要说明的情况。
4.2.6对机组进行综合性技术评价。
4.3进行质量回访。
二、锅炉专业调试范围及项目1、前言锅炉专业调试工作必须遵守的先行规程:《火力发电厂基本建设工程启动及竣工验收规程》(1996版)《电力建设施工及验收技术规范》(锅炉机组篇)《火电工程启动调试工作规定》《电力工业锅炉监察规程》《火电工程调整试运质量检验及评定标准》设备厂家的技术标准。
2、启动调试前期工作2.1收集有关技术资料。
2.2了解锅炉安装情况。
2.3对设计、安装和制造的方面存在的问题和缺陷提出改进建议。
2.4准备和检验测试需用的仪器仪表。
2.5编写锅炉调试方案和措施2.5.1锅炉整套启动调试方案及措施。
2.5.2锅炉过热器、再热器系统及蒸汽管路吹洗措施。
_______________________________________________________________________________2.5.3蒸汽严密性试验及安全门调整措施。
2.5.4制粉系统试运方案。
2.5.5除灰渣、除尘系统启动方案。
2.5.6锅炉主要辅机分系统调试方案(300MW及以上机组)。
2.5.7锅炉冷态通风试验措施。
2.5.8燃烧调整试验方案。
2.5.9锅炉低负荷断油稳燃措施。
2.6配合有关专业制定启动调试有关的措施,如炉前系统水冲洗或化学清洗措施、锅炉本题化学清洗措施,锅炉范围内自动装置投入措施,汽机甩负荷试验措施,汽机旁路系统调试投入及负荷变动试验等措施。
3、启动试运阶段的工作3.1分系统试运期间的工作。
3.1.1参加锅炉机组范围内各主要辅机的分部试运工作,掌握试运情况和问题,确认其是否符合整套启动条件。
3.1.2对锅炉机组范围内的主要设备及系统进行检查。
3.1.3组织检查和试验各汽水电动阀门、烟风调节档板及门。
3.1.4参加工业水系统、取样加药及排污等系统的试运工作。
3.1.5参加空压机系统试运工作。
3.1.6进行轴流风机踹振保护试验。
3.1.7对烟风系统进行冷态通风试验,对送风系统流量测量装置进行标定。
3.1.8参加储仓式制粉系统冷态调试。
3.1.8.1磨煤机油系统调整试验。
3.1.8.2给粉机转速调整及最低转速确定。
3.1.8.3热工联锁及保护试验。
3.1.8.4测定装球量与电流关系曲线。
3.1.9直吹式制粉系统冷态调试。
3.1.9.1液压调节系统及润滑油系统调整试验。
3.1.9.2磨煤机入口流量测量装置标定。
3.1.9.3磨煤机联锁保护及程控试验。
_______________________________________________________________________________3.1.9.4各风门及阀门动作检查试验。
3.1.9.5配合热工进行电子秤校验。
3.1.10除灰、除渣系统调试。
3.1.11吹灰系统调试。
3.1.12配合化学专业进行锅炉和炉前系统化学清洗和冲洗工作。
3.1.13炉水泵系统调试。
3.1.14配合热工进行给水、减温水调节门漏流量测定及自动调节门流量特性试验。
3.1.15燃油系统调试。
3.1.15.1参加油管路及蒸汽加热系统水压试验及管道吹扫。
3.1.15.2系统运行方式调整试验。
3.1.15.3油泵联锁试验及低油压报警试验。
3.1.15.4电磁阀、速断阀联锁保护试验。
3.1.15.5进行油喷嘴冷态雾化试验及出力测定。
3.1.16参加回转空气预热器试运转。
3.1.17暖风器系统调试。
3.1.18配合化学专业进行锅炉化学清洗工作。
3.1.19摆动式燃烧器动作试验和同步性检查。
3.1.20参加汽包内部装置检查。
3.1.21参加安全阀热工控制回路冷态试验。
3.1.22检查锅炉膨胀系统。
3.1.23锅炉蒸汽管路吹洗。
3.1.23.1提供锅炉蒸汽管路吹洗系统图,并对临时系统提出要求。
3.1.23.2检查消音器、=集粒器、靶板架设计安装情况。
3.1.23.3蒸汽吹洗温度与压力控制点选择。
3.1.23.4蒸汽吹洗各系统的投运及临时门开关试验。
3.2整套启动试运期间的工作3.2.1整套启动前准备性检查试验。
3.2.1.1热工信号及报警系统动作检查试验。
_______________________________________________________________________________3.2.1.2辅机设备事故按钮、联锁及保护试验。
3.2.1.3系统及辅机设备程控启、停检查试验。
3.2.1.4MFT保护静态试验。
3.2.1.5油系统运行压力、温度及雾化蒸汽压力调整。
3.2.1.6油枪程控启停动作检查试验。
3.2.1.7配合热工进行火焰监视器投入及频率调整。
3.2.1.8给水及减温水系统、上煤及燃油系统、烟风及制粉系统和除灰渣系统等分系统具备投入条件。
3.2.2整套启动工作3.2.2.1指导运行人员按启动方案及运行规程的要求进行点炉操作,调整燃烧,控制升温升压速度,完成启动中有关工作。
3.2.2.2疏水排污系统调试。
3.2.2.3安全阀校验及蒸汽严密性试验。
3.2.2.4配合化学专业进行洗硅运行,控制汽水品质。
3.2.2.5配合汽机和电气专业进行汽机试转和发电试验。
3.2.2.6发电机并入电网后,指导运行人员进行整套机组带负荷,调整燃烧,维持蒸汽参数在要求范围内。
3.2.2.7储仓式制粉系统热态调试。
3.2.2.8直吹式制粉系统热态调试。
3.2.2.9燃烧调整试验。
3.2.2.10断油试验。
3.2.2.11带负荷运行与满负荷试验(含50%及75%负荷)。
a)进行燃烧调整控制蒸汽参数和汽水品质。
b)配合热工投入自动调节系统。
c)断油进行满负荷试验。
3.2.2.12变负荷试验。
