15012回风巷与总回风巷贯通风量调整
- 格式:doc
- 大小:28.50 KB
- 文档页数:6
1502回风顺槽联络巷掘进工作面与1501综采工作面一次串联通风安全技术措施由于在1501运输顺槽开口掘进1502回风顺槽联络巷,布置独立通风比较困难。
部分回风流通过1501运输顺槽进入综采工作面,形成一次串联通风。
为确保安全生产,特制定本措施:一、根据《煤矿安全规程》第114条规定:“采用串联通风时被串工作面的进风巷必须安设甲烷断电报警仪器”。
因此在以下地点安设甲烷传感器。
1、在巷道开口前至掘进深度小于5m范围时,在1502开口处下风流15m处安设一台甲烷传感器,巷道深度大于5m 且小于20m时,回风流的甲烷传感器不变,工作面甲烷传感器挂在风筒对侧距工作面小于5m范围内。
2、在1501运输顺槽口向工作面进风流≤10米处安设甲烷传感器一台。
二、安设甲烷传感器的报警浓度、断电浓度及复电浓度设置必须根据《煤矿安全规程》第169条及煤矿监控AQ相关标准规定:距联络巷口向工作面≤10米处, T4 报警值≥0.5% 断电值≥0.5% 复电值<0.5% 掘进工作面≤5m,T1报警值≥1.0% 断电值≥1.5% 复电值<1.0% 距掘进回风口10—15米处,T2报警值≥1.0% 断电值≥1.0% 复电值<1.0%三、安装甲烷传感器标准(1)、甲烷传感器在入井前必须用标准气样进行报警浓度、断电浓度、复电浓度调校,保证传感器灵敏可靠。
(2)、甲烷传感器应采用吊架吊挂在巷道顶板上,探头应垂直距顶板不大于300mm,距巷帮不小于200mm,悬挂处应顶板完好、避开淋水,无其它机械损伤,并不影响行人和行车。
(3)、必须用安全监测专用电缆连接,连接处要用专用接线盒连接牢固,防止失爆,电缆必须距动力电缆不小于0.1m,不能与通信电缆混用,电缆悬挂必须符合标准。
(4)、严格规定每10天对以上甲烷传感器调校一次,每天安排监测人员对以上传感器进行巡检,发现问题及时处理。
四、其它安全技术措施(1)、加强管理:1、在以上每个地点设置瓦检牌板,对甲烷、二氧化碳、温度等每班检查不少于2次检查。
15#煤回风大巷贯通后通风系统调整安全技术措施15#煤回风大巷贯通后通风系统调整安全技术措施根据矿生产技术科生产计划,我矿目前施工15#煤回风大巷,根据《煤矿安全规程》第一百四十三条规定:巷道贯通后,必须停止该区域一切工作,立即调整通风系统,风流稳定后,方可恢复工作,因此,特编制本设计。
一、矿井概况1.矿井概况井田位置位于**市**区**镇西沟村村东,属**镇管辖。
井田地理坐标为:东经113°03′09″~113°05′11″;北纬36°22′07″~36°22′56″。
该井田东距潞城市15km,西距屯留县18km,南距**市27km,榆黄铁路及太焦铁路均从井田外东侧通过,潞安矿区石圪节煤矿铁路专用线在本井田南部通过,交通十分便利。
井田南北宽约2.33km,东西长约3.78km,整合后井田面积为6.2101km2。
开采深度由910米至660米标高。
本井田为煤层浅埋区,3号煤层最大垂深为86.11m,9号煤层最大垂深为163.15m,15-1号煤层最大垂深为263.62m,15-3号煤层最大垂深为267.55m,矿井设计可采储量1376.4万t,其中9号煤层为246.5万t,15-1号煤层为385.9万t,15-3号煤层为744万t。
根据山西省煤矿企业兼并重组整合工作领导组办公室晋煤重组办发[2009]50号《关于**市郊区煤矿企业兼并重组方案(部分)的批复》,确定矿井的设计生产能力为0.6Mt/a。
矿井为斜井开拓。
井田内共有三个井筒:主斜井、副斜井和回风斜井。
2.矿井通风概况矿井采用中央并列式、两进(主斜井、副斜井进风)一回(回风斜井回风)、两台F BCDZ№22/2×160kw主要通风机(一用一备)机械抽出式通风,系统完整可靠。
井下掘进工作面均采用FBD系列隔爆对旋局部通风机压入式供风,且均实现了“三专两闭锁”和“双风机双电源”自动切换。
根据晋能煤管函[2018]456号《关于对山西煤炭运销集团保安煤业等45座矿井2018年度矿井瓦斯等级鉴定(瓦斯涌出量测定)报告的批复》,三元吉祥煤业属低瓦斯矿井。
铁鑫煤矿巷道贯通调整通风系统安全技术措施巷道贯通后调整通风系统时,特编制专门的安全技术措施:(一)工程概况1、施工巷道情况介绍:包括施工单位、巷道名称、岩性、长度、断面等。
2、待贯通巷道情况巷道名称、岩性、长度、断面、是否正常通风、巷道支护、瓦斯、积水等。
(二)贯通前通风系统1、进回风路线、风向与风量2、主要通风设施设置情况(三)贯通后通风系统1、通风系统调整方案、进回风路线、风向与风量预计2、主要通风设施设置调整情况。
(四)通风系统调整准备工作1、风向、风量测定2、通风设施预筑及施工质量要求3、其他准备(五)通风系统调整1、通风系统调整的程序2、工作安排3、安全技术措施(1)放炮管理措施和放炮警戒地点及人员安排。
(2)防冒顶措施。
(3)加强瓦斯检查措施和探清采空区(老空)水、火、瓦斯情况的措施。
(4)加强综合防尘措施(5)电器设备(设施)防爆措施和保护电缆、管路、设备的措施。
巷道贯通措施的贯彻由生产副矿长负责。
在一般掘进巷道根据同其它巷道贯通相距20米、综合机械化掘进巷道相距50米前必须进行贯彻并签字、对现场贯通工作进行具体分工,明确井上下负责人,并以会议纪要形式记录备查。
通风部门在贯通之前,及时编制贯通前后通风系统调整方案,明确调整风流的设施位置、数量和质量,以及贯通后的风流方向、风量、瓦斯情况,绘制相关通风系统图纸。
生产技术科根据贯通情况建立巷道贯通台帐或卡片,存档备查,做到统计认真、汇报及时、信息准确。
存在临时设施的单位,必须在贯通卡片上标注清楚,临时设施改为永久设施后,通风部门要及时向集团公司调度说明。
生产副矿长统一指挥巷道贯通全过程,落实巷道贯通措施的编制、贯彻及执行情况。
巷道贯通必须在八点班进行。
地面指挥是矿总工程师或副总工程师。
贯通时派干部现场统一指挥,矿通风部门负责人或工程师是贯通现场总指挥,生产、安检、地测等部门协助指挥,施工队长是现场贯通责任人。
通风设施必须按照质量标准构筑成永久设施,并履行验收制度,确保通风系统合理、稳定、可靠。
15101回风系统巷与集中回风巷贯通措施一、工程概况:由工程队负责施工的15101回风系统巷设计全长112.5m,首先向南水平90°沿煤层顶板掘进12米,然后向西平走5米,以20.9°上坡32米,平段走5米,再以14.9°下坡31米,然后以22.6°下坡32.5米,最后水平掘进5米与二水平集中回风巷贯通。
至9月30日8点班已通过轨道巷立交段,贯通剩余距离为25米,为保证施工安全及顺利贯通,特编制以下措施。
二、贯通组织机构:贯通总负责人:韩瑞平施工负责人:贾军祥三、贯通准备工作:(一)当贯通距离剩余20米前,地测部门必须下达贯通通知单。
同时向公司调度、施工队组、通风工区、安监处下达贯通通知书。
(二)巷道贯通严格执行“探三进一”原则,跟班队干及时填写进度和剩余长度上报调度,生产部每三天核实一次贯通数据,以准确掌握贯通剩余距离。
(三)贯通20米前,地测部门必须在贯通侧标记处贯通点,施工队组在集中回风贯通处采用29u型钢+7200mm锚索进行加强支护。
(四)每次放炮时必须在通往贯通处的各个入口处设置警戒,确认警戒把好后,方可进行放炮施工。
每个警戒点搁两人警戒,一人负责警戒,另一人返回通知已设好警戒,只有在每个警戒点的警戒员都通知后才可装药放炮,爆破后警戒员只有接到撤除警戒的命令后才能撤放炮警戒设点:1、内错尾巷与集中回风交叉口处2、回风系统巷开口向前12米处3、回风顺槽与回风系统巷交叉口4、轨道巷和胶带巷立交点向北20米处(五)当贯通剩余20米时,每次放炮前,瓦检员必须对施工面和集中回风巷两侧的瓦斯进行检查。
当瓦斯浓度超过0.5%时,必须先停止工作,然后处理瓦斯,只有在两侧瓦斯浓度都降到0.5%一下时,方可装药放炮。
(六)贯通时,严格执行“一炮三检”和“放炮三人联锁”制度。
(七)贯通剩余20-5米时,要采用“探三进一”的方法;剩余5米时,应采用长探短掘放小炮方法施工;剩余2米时,应用掏槽贯通,然后扩大成设计断面。
巷道贯通时通风系统调整制度
巷道贯通时通风系统调整制度
1、掘进工作面巷道贯通前20m,技术科必须下贯通通知单给分管矿长、调度室、施工单位、安通科,要写明测量日期、贯通距离、被贯通的巷道及示意图。
贯通时,被贯通的巷道必须保持正常通风,同时在贯通前每放一次炮都要事先检查瓦斯和通风情况,证实已符合《煤矿安全规程》的要求,方可通知进行放炮,直至贯通以后。
2、巷道贯通由技术室编制贯通安全技术措施,由矿总工组织生产、调度、机电、地测等相关部门审查(参加审查人员必须签字),安全技术措施内容包括:满足通风要求,防治瓦斯,放炮管理,防止冒顶和防透水等:安通科在巷道贯通前要做好调整风流的准备工作。
3、巷道贯通的安全措施要由主管副矿长或总工向有关部门贯彻,所有参加贯彻人员必须签字备查。
4、巷道贯通的全过程由总工、主管安全的副矿长统一组织指挥,贯通时,必须有施工单位的区队长亲临现场指挥,专职安全员盯头,在现场监督贯通措施的执行情况。
贯通后通风部门要立即调整通风系统,保证有足够的风量,防止瓦斯积聚,待通风系统风流稳定后,且瓦斯浓度在1%以下,方可恢复工作。
5、掘进工作面在过老洞子、溜煤眼时,地测部门必须下发贯通通知单,按巷道贯通处理。
巷道贯通时通风系统调整制度巷道贯通时通风系统调整制度
1、巷道贯通要配套措施有专门的安全技术措施,报总工程师批准。
2、贯通前,地测部门要准确探清贯通剩余距离。
综合机械化掘进
巷道在相距50m(突出煤层内相距60m)、其它掘进巷道在相距20m前,
必须全部停止一个工作面作业,地测职能部门必须相关部门向总工程
师汇报,并书面通知通风、安全、技术承建商和施工单位等做好贯通
准备。
3、通风部门在接到贯通通知书后,要按措施规定做好调整通风系
统的准备工作工作,未准备好不准贯通。
4、贯通时,通风部门后勤保障必须派专人在现场统一指挥,施工
单位要派科干跟班,并协助现场统领指挥调整通风系统,安全部门派
人现场监督检查。
停掘的工作面须要必须保持正常通风,设置栅栏及
警标,经常检查风筒的完好状况和工作面及其回风流中会完整的瓦斯
浓度,瓦斯浓度超限时必须立即处理。
掘进工作面每次爆破前,必须
派专人和瓦检员共同对停掘的工作面检查工作面及其回风流中的瓦斯
浓度,瓦斯浓度超限时,必须中断先停止在掘工作面的工作,然后处
理瓦斯,只有在2个工作面及其回风流中的瓦斯浓度都在1.0%以下时,掘进的工作面方可爆破。
每次爆破前,2个工作面入口必须有站岗专人值守。
5、贯通后,全部停止必须停止采区内的一切管理工作,立即调整
通风系统内,风流稳定后,风流中瓦斯熔点在1.0%以下时,方可恢复
工作。
6、石门与突出煤层中已掘巷道贯通时,被贯通巷道应竖井超过石
门贯通位置5m以上,并保持正常通风。
7、间距小于20m的平行巷道的联络巷贯通,必须遵守上述各项规定。
煤矿通风系统调整措施目前我矿1206工作面回风上山与1205运输巷、1205运输巷的回风上山与+1175水平的1205回风巷即将贯通,矿井通风系统调整的时机已成熟,为了进一步确保通风系统调整工作的顺利开展,特制定如下安全措施。
一、组织措施为了进一步保证调整工作的顺利开展,成立通风系统调整工作领导小组。
组长:总工程师副组长:通风矿长机电矿长生产矿长安全矿长成员:通防科、安全科、技术科、机电科、调度室、各班队负责人。
二、矿井通风系统调整时间以1206回风上山和1205回风上山贯通时间开始调整。
三、系统调整前的准备工作通风队作好调整系统所需要的设施材料准备工作,构筑好通风设施,应加设的通风设施为1206巷道开口处及主皮带井+1175水平巷道处正反向防突风门。
二部皮带机头处设挡风墙,1205运输巷安设风桥设施。
四、工作顺序第一步将1206回风上山局部通风的风筒调整到1206回风巷迎头。
第二步将1205回风上山局部通风机关停及1205回风上山风筒拆除。
五、调整前、后的通风系统1、调整前的通风系统见附图《XXX煤矿调整前的通风系统示意图》。
2、调整后的通风系统见附图《XXX煤矿调整后的通风系统示意图》。
六、通风系统调整所需要的设施增加的通风设施是1206巷道开口处及主皮带井+1060水平巷道处一组风门。
二部皮带机头处设挡风墙,1205运输巷安设风桥设施。
七、测风工作1、测风地点及测风人员安排如下:1)、主井、副井和回风井:负责人李涛2)、1206回风巷及1205运输巷:负责人高应贤2、测风要求:通风系统调整前测2~3次风量,调整后在一级和二级运转模式下各测2~3次风量,以确保各地点风量变化情况。
八、安全注意事项1、井下停止所有工作;2、除瓦检员5人,电工1人和测风控风人员外,其他人员一律撤出矿井;3、中央变电所切断矿井其他所有动力电源;4、通风系统调整过程当中,必须设1人守在中部车场避灾硐室电话处,以便井下和地面保持联系。
巷道贯通通风系统调整安全技术措施
生产部门负责编制巷道贯通安全技术措施,通风部门参与审批。
需要调整通风系统的,通风部门必须编制巷道贯通专项通风系统调整安全技术措施。
(一)工程概况
1.施工巷道情况介绍:
包括施工单位、巷道名称、岩性、长度、断面等。
2.待贯通巷道情况
巷道名称、岩性、长度、断面、是否正常通风、巷道支护、瓦斯、积水等。
(二)贯通前通风系统
1.进回风路线、风向与风量
2.主要通风设施设置情况
(三)贯通后通风系统
1.通风系统调整方案、进回风路线、风向与风量预计
2.主要
通风设施设置调整情况。
(四)通风系统调整准备工作
1.风向、风量测定
2.通风设施预筑及施工质量要求
3.其他准备
(五)通风系统调整
1.通风系统调整的程序
2.工作安排
3.安全技术措施
(六)附图
贯通前、后的通风系统图。
回采工作面调风方案和安全技术措施一、工程概况1501切眼掘进工作面将与1501回风巷贯穿,通风系统调整为1501运输巷进风→1501切眼→1501回风巷→1501回风斜巷→一采区回风平巷→风井。
〔附图〕二、组织措施为了保证调整工作的顺利进行,成立工作领导小组,组长由总工程师担任,副组长由机电工程师、机电矿长、安全矿长、生产矿长担任,通防科、机电科、调度室相关人员及通风队人员为小组成员。
组长:祝俊江(总工程师)副组长:叶斌( 机电工程师)、王希峰(机电矿长)、陈作(安全矿长)、郭电海(生产矿长)小组成员:通防科、机电科、调度室相关人员及通风队人员三、工作安排1、系统调整前准备工作1)、系统调整前作好调整系统所需的仪器仪表检查工作,如风表等,提前完善工作面各地点通风设施,检查通风设施的完好性等。
通风科测风人员对主斜井和主斜井、副平硐、一采区轨道下山、1501运输巷和回风巷、1502运输巷和回风巷、总回风巷等地用风进行一次测风。
2)、贯穿前在1501运输巷回风斜巷处准备搭建临时板墙所需材料,包括木柱,风筒布、钉子、木条等。
3、由当班瓦斯员负责检查切眼、运输巷、回风巷的瓦斯浓度,低于1%时,方可实施贯穿作业。
4、贯穿后,由瓦斯员协助当班掘进班长撤出运输巷、回风巷所有工作人员,并于运输巷、回风巷巷道口设置栅栏,悬挂警示牌板,禁止与调整风流无关人员入内。
5、贯穿后,停止运输巷、回风巷局扇运转。
6、在1501运输巷与1501运输巷回风斜巷之间搭建临时板墙。
要求该1501回风巷内有进风100m3/min左右,防止1501回风斜巷至一采区回风上山之间形成无风段(该巷道将作1801运输巷回风绕道,绕道形成后再进行密闭施工和撤出1501运输巷的防突风门)。
2、系统调整工作安排1)、1501切眼完全贯穿前在1501运输巷与回风斜巷交汇处设置好临时板墙,控制好回风斜巷板墙处通风风量。
2)、1501切眼完全贯穿并强化支护后(回采前需改换单体液压柱和超前支护等工作),通知调度室,局部通风机停止运转。
编号:AQ-JS-01606( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑回风道与总回风巷贯通通风系统调整安全技术措施Safety technical measures for adjustment of ventilation system through return air duct andmain return air roadway回风道与总回风巷贯通通风系统调整安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
根据000000运输顺槽回风道掘进进尺知,000000运输顺槽回风道即将与三采区回风巷贯通,为保证贯通施工安全,特采取以下安全技术措施进行通风系统调整:一、贯通前的准备工作:1、通风科测风员对三采区各用风地点风量进行全面测量,特别是三采区胶轮车大巷、三采区皮带大巷、三采区胶轮车巷、三采区皮带巷、1312胶轮车运输巷、3303运输顺槽掘进面、3302运输顺槽回风道掘进面、3301工作面、三采区变电所。
各主要地点风量如下:①、三采区胶轮车大巷风量为:2535m3/min。
②、三采区皮带大巷风量为:723m3/min。
③、三采区胶轮车巷风量为:987m3/min。
④、三采区皮带巷风量为:754m3/min。
⑤、1312胶轮车运输巷风量为:1324m3/min。
⑥、3303运输顺槽掘进面风量为:356m3/min。
⑦、3302运输顺槽回风道掘进面风量为:338m3 /min。
⑧、3301工作面风量为:1010m3/min。
⑨、三采区变电所风量为182m3/min。
2、通风科安排通风组相关人员准备砌筑3303运输顺槽回风道临时风门的材料。
陕西··煤业开发有限责任公司1502运顺岩巷段与1502运顺煤巷贯通风流调整方案审批总工程师:审查安监部:生产部:机电部:通风科:编制单位:通风科编制人员:1502运顺岩巷段即将与1502运顺煤巷贯通,为了保证贯通期间通风系统稳定可靠,特编制本方案,要求相关单位及个人认真学习并严格贯彻执行:一、工程概况:1502运顺岩巷段为半圆拱形断面,净断面9.3m2,巷道贯通后需施工两道通风设施,(两道通风设施均预留皮带穿墙口、调节风窗和风筒穿墙孔)。
两道通风设施均设在平巷段,第一道位于1501运顺岩巷平巷段(岩巷30米)距变坡点2m处,第二道与第一道风门间距5米处砌筑。
二、设施砌筑要求及参数:⑴风门净口规格:高×宽=1500mm×600mm;调节风窗净口规格:高×宽=200mm×400mm;风筒穿墙规格:φ=600mm,长度=500mm;底槽规格:宽×深=1000mm×300mm。
⑵风门墙体(1502运顺岩巷段掘进方向)左侧预埋2个缆线穿墙孔,缆线穿墙孔采用φ89mm焊接钢管,最上端钢管距底板1400mm,两钢管间距100mm,孔中心距帮100mm;风门墙体(1502运顺岩巷段掘进方向)右侧预埋4个缆线穿墙孔,缆线穿墙孔采用φ89mm和φ50mm焊接钢管;最上端钢管距底板1400mm,两钢管间距100mm,孔中心距帮100mm。
钢管穿墙外漏长度不得大于10mm。
缆线穿墙孔,必须用黄泥封堵,确保严密不漏风。
⑶风门门头采用5根100mm的槽钢进行架设,槽钢长度1m;皮带窗墙孔采用100mm×100mm×1600mm的方木进行架设,要求排列整齐。
⑷风门门墙主体采用料石砌筑,灰砂比为1:3。
⑸砌筑墙垛时,要求灰浆饱满、墙面平整、灰缝均匀一致,竖缝要错开,横缝要水平,排列整齐。
1m内凹凸不大于10mm,且墙垛四周要求有不少于100mm的裙边。
山西临汾西山生辉煤业有限公司新回风立井与总回风巷贯通安全技术措施审批总工程师:安监处:调度中心:生产科:机电供应科:通风科:编制:新回风立井与总回风巷贯通安全技术措施新回风立井经过数月的施工,根据设计,即将与总回风巷距原回风井底10m处12#密闭内封闭的巷道贯通,全长110 米,截止4月25日剩余贯通距离16米。
为保证巷道安全贯通,贯通后通风系统稳定,特编制该措施。
一、贯通施工方案1、贯通前,提前启封总回风巷12#密闭,并排放巷道内的瓦斯。
2、完成启封密闭及排放瓦斯后,在该巷道口建筑一组风门,防止贯通后风流短路,造成井下无风、微风。
风门墙体的材料为砖、砂子、水泥等不燃材料,建造标准必须符合《煤矿安全规程》要求。
施工位置见附图1。
3、风门施工完成后先保持打开,待贯通后关闭风门,然后关闭巷道内供风的局部通风机。
4、贯通后通风系统见附图2.二、巷道贯通前现场应具备的条件:1、被贯通巷道内,设置警戒线,范围内的一切工作必须停止,保持正常通风,并在巷道入口处设置栅栏,揭示警标。
2、向下施工的立井工作面和被贯通巷道及其回风流中的CH4浓度都必须在1.0 %以下。
3、被贯通巷道内贯通处支护完好,若顶帮破碎要加强支护。
4、贯通处无积尘、无积水,有流水要进行引排水处理,不影响贯通安全。
5、施工时,贯通巷道两侧各20米范围内严禁有爆炸材料和易燃物品置放在巷道内。
6、调整通风系统用的材料、工具要准备好。
提前构建通风设施,以便贯通后能够及时调整通风系统有效控制风量。
通风设施规格:风门净高1.7米,净宽1.7米,门扇采用30mm厚木板制作,两层板间夹胶皮或风筒布,同时施工与正门规格相同开启方向相反的方向风门。
墙体厚度500mm,开帮掏槽嵌入煤帮0.5米(见硬煤),完成后在风门门墙上设置管理牌板。
三、施工要求与工程质量①按照管理规定,需要对风门施工地点进行开帮、掏槽、拉底,开帮、拉底必须见实帮实底,拉底要求深度不得低于200mm。
山西黄土坡鑫运煤业有限公司9101风桥施工通风系统调风安全措施编制:通风科副科长初审:通风科长兼矿长助理批准:总工程师山西黄土坡鑫运煤业有限公司通风科9101风桥施工通风系统调风安全措施9101风桥现也正式开始施工,为保证井下正常供风需要,特制订以下安全措施:一、危险因数1、风桥施工期间,放顶岩石堵挡巷道通风断面,可能造成有些区域风量不足现象;2、风桥施工期间,打炮眼时,脚手架支设状态可能不够完好,作业人员上去打炮眼时,可能出现左右晃动现象;3、风桥施工期间,出矸石时,人员配合不够和谐,作业人员可能出现相互碰撞现象。
二、实施步骤1、9101运输顺槽及安装工作面必须保持现有通风系统;2、9101风桥放顶前先将9101回风绕道贯通,以满足9101安装面现有通风系统的需求;3、9101风桥放顶后在胶回7号联巷东5米处设置风障两道,以保证轨道巷正常供风需要;4、9101风桥施工期间必须在胶回7号联巷安设2道正向行车,以保证轨道巷、胶带巷风流稳定需要;5、9101风桥施工接近尾声(投入使用前)需在9101回风绕道安设两道推开对拉式风门,同时拆除胶回6号联巷现有行车风门。
三、安全措施1、9101风桥施工期间配备的跟面瓦斯员,需加强“一炮三检”与“三人连锁”放炮制度,一旦发现瓦斯超过1%,或二氧化碳超过1.5%时,立即停止作业,采取措施进行处理;2、放顶期间重点检查风桥放顶后上部空间瓦斯浓度,发现超过规定值时,立即停止作业,采取措施进行处理;3、跟面瓦斯员需认真履行瓦斯检查制度,认真执行“一班五检”等相关瓦斯检查制度;4、在该区域巡回员巡检期间重点加强风桥各处的瓦斯检查工作;5、施工期间,跟面安全员随时检查脚手架完好状况,确保各连接点牢固可靠;6、工人相互之间分工明确,必须相互配合,不得出现埋头苦干,应相互得知,相互照看,确保各自安全,跟面安全员盯岗作业;7、本措施未尽事宜按《煤矿安全规程》及所有规定执行;8、本措施未能指导现场作业时,必须立即停止作业,需另行制定安全措施,贯彻学习后方可作业。
关于回风立井贯通后矿井通风系统调整计划公司领导:根据公司今年的工作计划,回风立井贯通交付使用后,将进行全矿井通风系统调整。
回风立井在225m于8#、9#合并层贯通,截至到8月8日已掘164m,剩余61米,预计8月底贯通。
贯通前、后须对全矿井通风系统按以下步骤进行调整:第一、贯通后主扇迁移前回风立井贯通后,尚有其他配套工程需要施工,主扇暂不迁移,矿井通风系统无大的变化,不需做大的调整,只是增加新立井为进风井,这段时间需对井下各地点进行详细测风,防止出现无风、微风巷道。
第二、主扇迁移后预计11月底,回风立井具备主扇迁移运行条件,启用新立井回风,全矿井通风系统须做大的调整,需提前做好如下系统调整准备工作。
一、回风立井贯通启用后,现主井进风、副井回风将改为主、副井进风、新立井回风,主、副井之间部分通风设施需要拆除:1、副井口正反4道风门。
2、总进、回风巷第一横贯、第二横贯共4座正、反风门。
3、采区进、回风联络斜巷拆除2座4道正、反风门。
二、在调整通风系统时,需增加和新施工部分通风设施,而且还需对原有通风设施进行维护、修整,以符合质量标准化要求。
1、恢复煤仓上口正、反永久风门4座。
2、集中运输皮带巷(原9313进风巷口)施工永久挡风墙1座。
3、9310回风巷口(卡轨车机头)施工正、反永久调节风门2座。
4、9310旧回风巷口施工永久挡风墙1座。
5、9310新机电硐室(原9315进风联络巷)施工正、反永调节久风门2座。
6、9411皮带机头横贯施工正、反永久风门2座。
7、原9315回风联络巷施工正、反永久风门2座。
8、原总回风巷里口根据配风情况施工调节风门2道。
三、启用回风立井、调整通风系统安全措施:公司成立通风系统调整工作指挥部总指挥:张景坤副总指挥:高玉芳、韩增朝、于军、李海成员:张会生、高二平、孙树立、要立峰、李建彬、张未狗办公室设在矿调度室,负责指挥、协调矿井通风系统调整相关工作。
(一)回风立井配套工程全部完成后,开始进行新主扇安装,期间,现回风井单台主扇运转,要确保主扇安全运行,须执行如下措施:1、提前将两台主扇进行检修,确保完好。
兴文县建设煤矿补掘1511回风巷与原1511回风巷贯通安全技术措施二0一七年七月二十九日会审意见会审人签名时间会审人签名时间编制调度室安监科安全矿长机电科生产矿长通风科机电矿长生产技术科防突技术负责人技术负责人矿长会审意见:补掘1511回风巷与原1511回风巷北运输巷贯通安全技术措施补掘1511回风巷与原1511回风巷贯通距离现余30m,按照相关要求,确保安全贯通,特编制本贯通安全技术措施,望施工单位及相关部门认真学习并贯彻。
一、工程概况根据补掘1511回风巷设计要求,该巷在第一次贯通回风巷总距离为27.6米,第二次贯通全长59.4米。
第一次贯通点在原1511工作面岩石回风巷前拐点处,第二次贯通点在1511工作面岩石回风巷后,全部绕过岩石回风巷段。
二、施工方案贯通期间,煤巷采取“边掘边支”施工工艺,“三八制”正规作业循环方式,临时支护、永久支护必须符合《补掘1511回风巷掘进作业规程》之规定。
贯通前,必须遵守相关规定,在1511工作面回风石门巷风门外车场处,一采区临时避难硐室处分别设置警戒栅栏并揭示警标。
贯通期间,警戒及或受影响区域严禁从事与贯通无关的作业。
三、贯通安全技术措施1、按照《煤矿安全规程》第一百零八条之规定,贯通安全距离为20m前,由地测部门下达书面贯通通知单,通知施工队及有关部门。
2、施工队接到的贯穿通知单后,立即在现场进行定点收尺,悬挂“井巷工程贯通管理牌”,每班跟班管理人员必须掌握好贯通距离,及时填制,并向矿调度室汇报,调度室要准确掌握贯通距离。
3、贯通期间,通防部门要加强通风管理,做好调整通风系统的准备工作。
4、警戒点设置,因矿上坚持井外放炮制度,不存在放炮警戒点。
5、贯通期间,地测部门应加强贯通巷道的中、腰线及巷道底板标高闭合管理,对巷道走向、巷道底板标高严格控制,避免巷道贯通后两条巷道底板标高无法闭合,地测组要绘制贯通进度图,并根据现场实收进尺每班上图,确保安全、顺利贯通。

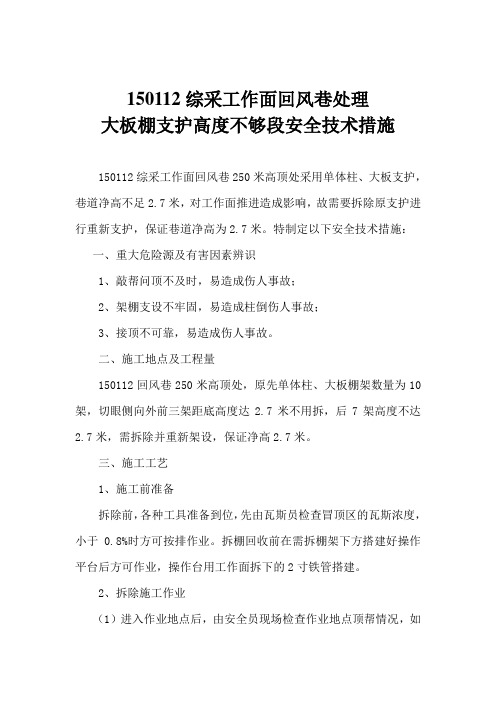

150112综采工作面回风巷处理大板棚支护高度不够段安全技术措施150112综采工作面回风巷250米高顶处采用单体柱、大板支护,巷道净高不足2.7米,对工作面推进造成影响,故需要拆除原支护进行重新支护,保证巷道净高为2.7米。
特制定以下安全技术措施:一、重大危险源及有害因素辨识1、敲帮问顶不及时,易造成伤人事故;2、架棚支设不牢固,易造成柱倒伤人事故;3、接顶不可靠,易造成伤人事故。
二、施工地点及工程量150112回风巷250米高顶处,原先单体柱、大板棚架数量为10架,切眼侧向外前三架距底高度达2.7米不用拆,后7架高度不达2.7米,需拆除并重新架设,保证净高2.7米。
三、施工工艺1、施工前准备拆除前,各种工具准备到位,先由瓦斯员检查冒顶区的瓦斯浓度,小于0.8%时方可按排作业。
拆棚回收前在需拆棚架下方搭建好操作平台后方可作业,操作台用工作面拆下的2寸铁管搭建。
2、拆除施工作业(1)进入作业地点后,由安全员现场检查作业地点顶帮情况,如有不安全因素,要及时采取措施处理,安全后方可进行作业。
(2)在作业时,现场要有专职人员看护顶帮,做到安全施工。
(3)在拆除时,要相互答通,防止伤人事故。
(4)在拆除时一次只准拆一架棚,先将棚梁固定,把棚子上方的圆木取下,在取圆木过程中应边取边敲帮问顶,发现问题及时处理,取完后对单体柱卸液拔出棚腿,慢慢放下棚梁。
(5)每拆除三架后,重新支护一次,不准一次全部拆除。
由切眼方向向外拆除,前三架不用拆除。
(6)拆下的支护材料整齐堆放在巷道帮。
3、架设施工作业(1)架棚时班长必须在现场监督作业。
(2)架棚前必须对架棚处进行安全检查,对顶板浮煤、浮矸要及时的用长柄工具将其敲掉,确定安全后方可进行架棚工作。
(3)架棚时必须采用专用的梯子(靠于两帮),要4人以上同时操作,先将单体柱放在要支设的位置,然后用小链将柱子与帮网连接,使位于梯子上的人员减轻扶柱力度,接着由位于地面的两人抬棚梁递给位于梯子上的两人,两人将其架在两根单体柱的柱帽上,最后由地面的两人扶柱并使用液枪将柱子升起、升紧,4人必须各负其责、相互配合。
15012回风石门与回风斜井贯通
风量调整措施
龙泰煤矿15012回风石门与回风斜井相距18m,为确保贯通后通风系统的安全稳定,特制定本风量调整措施。
一、贯通前的准备
1、每天各掘进工作面必须报出掘进进尺(该工作由跟班队长负责),由矿技术员负责填图,且技术员每天必须现场了解情况,及时掌握贯通距离。
2、贯通前必须做好风量调整所需仪器仪表的检查维护工作,确保随时能够正常使用。
3、贯通前要确保通风系统正常稳定,使全矿井整个通风系统的风压、风阻、风量、风速不产生波动,影响贯通。
4、贯通前两巷要将杂物清除,确保断面与巷道相当,以免影响风流的流速、流量。
5、贯通前15012回风石门是使用FBDN056/2×11KW局扇供风,其中:
吸风口风压为——638.9pa;
风量为——187.11m3/min;
风速为——8.1m/s、
风筒出口风量为——184 m3/min;
风速为——15.6 m/s;
石门回风断面为——7.2m2;
风速为——0.44 m/s;
风量为——179.5 m3/min。
平时巷道风流中瓦斯最高浓度为——0.3﹪
二、贯通后该地点风量、风压、风速调整及设施
1、根据现场揭露煤层及巷道瓦斯涌出量,按目前的供风量,已经足够满足将所有涌入该巷道的瓦斯稀
释。
(1)按C501#煤层瓦斯涌出量计算
Q掘=100×q501×K d=100×0.2×2.0=0.67m3/s
式中:Q掘:15011运输巷的掘进工作面实际需要风量:m3/s;
q501:501#煤层瓦斯绝对涌出量 0.2 m3/s
K d:掘进工作面瓦斯涌出不均匀的备用风量系数,取K d=2。
(2)按炸药使用量计
Q掘= A j·b/(t·c)=16×0.1×(1200×0.0024)
=4.608 m3/s
A j:掘进工作面一次爆破所用的最大炸药量,取16kg;
b:每公斤炸药爆破后生成的当量CO的量,取
0.1m3/kg;
t:通风时间,一般不少于20min即1200s,取1200s。
c——爆破经通风后,允许工作进入工作面工作的CO浓度,一般取c=0.0024%。
(3)按局部通风机吸风量计算
Q掘=Q f×I×K f
式中Q f:掘进工作面局部通风机最大吸风量,Q f=3.42m3/s;
I:掘进工作面同时运转的局部通风机台数,取2台;
K f:为防止局部通风机吸循环风的风量备用系数,取1.34
故Q掘=3.42×2 ×1.34=9.16(m3/s)
(4)按工作面工作人员数量计算
Q采=4n j/60=0.067n j
式中0.067:每人每秒钟应供给的最低风量,m3/s;
n j:掘进工作面同时工作的最多人数,取15人。
故Q掘=0.067×15=1.005 (m3/s)
(5)按风速验算
0.25×S j≤Q掘≤4×S j,
则0.25×S j=0.25×5.5=1.37(m3/s)<Q掘
4×S j=4×5.5=22 (m3/s)>Q掘
故Q掘=7.8m3/s满足要求。
(6)硐室需风量计算
根据矿开拓及采区布置,ΣQ硐=1.6m3/s;
(7)井下其它巷道需风量计算
井下其它巷道通风主要为瓦斯抽放系统、设有调节风门的巷道进行配风。
按掘进、硐室风量的5%计算。
Q其它=(ΣQ掘+ΣQ硐)×5%
=(9.16×2+1.6)×5%
=0.996m3/s
(8)矿井实际需风量
Q=(∑Q掘+∑Q硐+∑Q其它)K
=(9.16×2+1.6+0.996)×1.2=25.099(m3/s)
综上所述,取Q=25.099m3/s为该矿井供风量(9)矿井风量分配
按风量Q=25.099m3/s 进行配风:
,∑Q掘=2×10m3/s(风机安设巷道配风10m3/s,进入掘进工作面风量为5.8 m3/s),ΣQ硐=2m3/s,∑Q其它=2m3/s(主要为安设调节风门及其它巷道进风)。
量分配为:∑Q掘=2×10m3/s(风机安设巷道配风10m3/s,进入掘进工作面风量为5.8 m3/s),∑Q其它=3m3/s。
2、贯通后只要将现有的供风量保持不变即可。
因此,贯通后在15011运输石门往里7-8m处建筑一组风门将其隔断,即能满足二片口以后15011运输巷的供风要求。
3、该风门建成后隔绝副井进入的新鲜风流由此进入回风斜井的通路,杜绝风流由此短路,并确保全矿井的风压平衡稳定。
4、贯通后各地点的各通风设施不用改变,只将二片口的新建风门维护好就能确保通风系统的稳定。
三、贯通后全矿各用风地点的风流路线
1、一片口:地面→副井→一片口石门→15011回风巷风机→15011回风巷工作面→15011回风巷→一片口回风石门→回风斜井→引风道→抽风机→地面。
2、二片口:地面→副井→二片口石门→15011运输巷风机→15011运输巷工作面→15011运输巷→二
片口回风石门→引风道→抽风机→地面。
3、主井:地面→15011运输石门、煤仓绕道→井底联络巷→井底副水仓、井底车场→副、风井底联络巷→回风斜井井底→回风斜井→引风道→抽风机→地面。
4、井底泵房:地面地面→副井→井底水泵房→回风斜井井底→回风斜井→引风道→抽风机→地面。
四、贯通后全矿各用风地点的风量、风压、风速变化
贯通后各用风地点的风量、风压、风速都变化不大,基本维持原有大小。
15012回风石门与总回风斜井贯通后通风系统调整措施
矿长:
技术负责人:
安全矿长:
生产矿长:
机电矿长:
技术科:
通风科:
调度室:
编制日期:2010年8月26日。
