格构柱的施工要求
- 格式:doc
- 大小:2.85 MB
- 文档页数:2

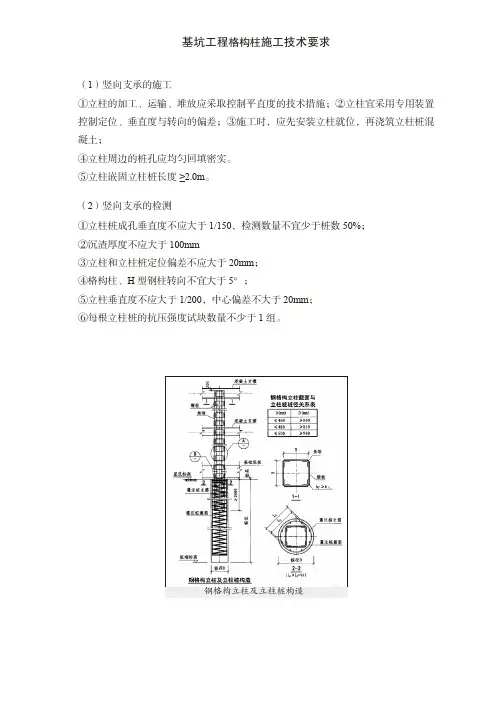

(1)竖向支承的施工
①立柱的加工、运输、堆放应采取控制平直度的技术措施;②立柱宜采用专用装置控制定位、垂直度与转向的偏差;③施工时,应先安装立柱就位,再浇筑立柱桩混凝土;
④立柱周边的桩孔应均匀回填密实。
⑤立柱嵌固立柱桩长度≥2.0m 基坑工程格构柱施工技术要求。
(2)竖向支承的检测
①立柱桩成孔垂直度不应大于1/150,检测数量不宜少于桩数50%;
②沉渣厚度不应大于100mm
③立柱和立柱桩定位偏差不应大于20mm ;
④格构柱、H 型钢柱转向不宜大于5°;
⑤立柱垂直度不应大于1/200,中心偏差不大于20mm ;
⑥每根立柱桩的抗压强度试块数量不少于1
组。
格构柱安装施工安全技术交底本次工程项目交底内容为地下一层区域支撑立柱以及塔吊基础采用钢格构柱插入钻孔灌注桩的形式,其中立柱24根,塔吊基础钢格构柱8根。
一、施工准备(1)施工前用全站仪、水准仪复核测量轴线水准基点和桩位,确定桩基施工顺序,制定专项施工方案及安全方案,确保桩位精确度,并报监理复核。
根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行。
(2)做好施工前与设计单位、甲方及质监部门对施工图纸的技术交底及安排技术交底。
(3)按照施工总平面布置图,做好场地排水系统工作。
(4)施工场地应事先平整,清除桩位处地上、地下一切障碍包括大块石、树根和生活垃圾等,场地低洼时应回填粘土,不得回填杂土,查清地下管线的位置及确定架空电线的位置高度,作好施工准备,以及供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。
(5)施工机械、机具及临时设施施工准备就绪。
施工机械应进行编号,并对每台机械做好记录,钻机开钻之前应由监理工程师和项目部组织检查验收并经有资质的检测单位检测合格后方可施工。
(6)施工用型钢、钢筋、焊条等材料必须有产品合格证、出厂检验报告、进场复试报告等相关证件,并符合设计及规范要求。
钢筋笼分批制作,并经项目部及监理单位验收通过;(7)施工记录及资料每日应整理、复印完毕,每式四份,不迟于第二天中午前,报监理工程师及甲方工程师核签完毕。
二、施工要点及质量要求1、钢格构柱的制作(1)本工程的钢格构柱,采取现场加工制作的形式。
焊缝等级为三级。
(2)焊工应经过考试并取得合格证后方可从事焊接工作。
合格证应注明施焊条件、有效期限。
(3)采用E43焊条焊接,焊接时,不得使用药皮脱落或焊芯生锈的焊条和受潮结块的焊剂及已熔烧过的渣壳。
(4)施焊前,焊工应复查焊件接头质量和焊区的处理情况。
当不符合要求时,应经修整合格后方可施焊。
(5)对接接头、T形接头、角接接头、十字接头等对接焊缝及对接和角接组合焊缝,应在焊缝的两端设置引弧和引出板,其材质和坡口形式应与焊件相同。
格构柱施工方案一、引言格构柱是一种常见的建筑结构元素,广泛应用于大跨度建筑中,如体育馆、会展中心等。
其作用是支撑和传递上部结构的荷载,同时能够提供美观的外观效果。
本文将介绍格构柱的施工方案,包括前期准备工作、施工流程和安全措施等。
二、前期准备工作1. 施工图纸的准备:在施工前,需要提前准备好格构柱的详细施工图纸,包括柱的尺寸、布置图、加固措施等。
这些图纸需要满足相关国家标准和设计要求。
2. 材料采购:根据施工图纸的要求,采购所需的钢筋、混凝土、模板等材料。
要确保材料的质量符合相关标准,同时要保证供应的及时性。
3. 施工人员的培训:组织施工人员进行相关的培训,使其了解格构柱的施工原理及注意事项。
确保施工人员具备必要的技能和经验。
三、施工流程1. 模板安装:根据施工图纸的要求,按照规定的位置和尺寸安装模板。
要确保模板的水平度和垂直度,同时检查模板是否牢固。
2. 钢筋加工和安装:根据施工图纸的要求,对钢筋进行加工,并按照预定位置和布置进行安装。
要注意钢筋的弯曲半径、间距和连接方式,确保钢筋的牢固性和符合设计要求。
3. 混凝土浇筑:在模板和钢筋安装完成后,进行混凝土的浇筑。
要控制好混凝土的配合比,确保混凝土的强度和质量。
同时,要注意浇筑过程中的振捣和排气,以防止混凝土中的空洞和裂缝。
4. 养护处理:在混凝土浇筑完成后,进行养护处理。
根据混凝土的类型和环境条件,采取适当的养护措施,如浇水、覆盖保护层等。
养护时间一般不少于28天,以保证混凝土的强度和耐久性。
四、安全措施1. 安全防护:施工现场应设置明显的安全警示标志,并配备必要的安全设施,如护栏、安全网等。
2. 施工人员的培训:施工人员要经过安全教育和培训,了解施工过程中的安全注意事项,严格遵守安全规章制度。
3. 施工现场的管理:建立施工现场的安全管理制度,定期进行安全检查和隐患排查,并及时采取相应的措施加以解决。
五、总结格构柱作为建筑结构的重要组成部分,其施工过程需要严格按照设计要求和相关标准进行,确保其安全、稳定和美观。
格构柱施工工艺及技术措施一、施工工艺格构柱主要包含钢立柱和立柱桩两部分,上部钢立柱为钢构件,下部立柱桩为钢筋混凝土钻孔灌输桩基础,施工工艺以下:钻架定位→ 钻孔→ 第一次清孔→ 测孔深→ 安置钢筋笼→ 固定安置格构柱→ 下导管→ 第二次清孔→ 测孔深(合格后)→ 安置隔水球→ 灌输砼→ 钻机移位(一)立柱桩施工1、丈量控制方法依据施工图纸及现场导线控制点,使用全站仪测定桩位,依据地质状况直接定点或打入木桩定点,并以“十字交错法”引到四周作好护桩点。
标高控制标记2、护筒埋设据桩位标记,开挖护筒孔,护筒直径比设计孔径大20cm ,护筒高度不小于。
放入护筒后,护筒孔坑内再次精放桩位点,吊线锤校验垂直度,校订护筒地点和垂直度并固定,护筒与坑壁之间用粘性土夯填240 100 d 100 240实,保证护筒地点的长久正确及稳固。
图人工挖孔桩定位表示图护筒应使用钢护筒,能蒙受地面附带荷载产生的挖侧孔压桩力轴,线根、据标工高程示地意质图,护筒直径比设计孔径大20cm,埋设深度应不小于,护筒宜高于地面30cm ,防备地表水流入;放入护筒后,护筒孔坑内再次精放桩位点,吊线锤校验垂直度,校订护筒地点和垂直度并固定,护筒与坑壁之间用粘性土夯填实,保证护筒地点的长久正确及稳固,护筒中心地点偏差不得大于30mm 。
3、钻进成孔成孔开始前应充足做好准备工作,施工过程应做好施工原始记录。
钻机定位时要求钻机安装牢固、周正、水平、安全靠谱,保证在施工中不发生倾斜、挪动。
保证钻塔滑轮槽缘、锤头中心和桩孔中心三者在同一铅垂线上,而且锤头中心与桩孔中心偏差不大于20mm ,保证钻孔的垂直度与桩位偏差知足设计与规范要求。
护壁泥浆:依据本工程地质特色,注进口泥浆比重指标定为≤,排放口泥浆比重指标为~,泥浆采用自然土造浆。
开孔时,应低锤密击,如表土为脆弱土层,可加黏土块夹小片石频频冲击造壁,孔内泥浆面应保持稳固。
在各样不一样的土层岩层中钻进时,其冲程按其参数进行。
格构柱施工方案1. 引言格构柱是建筑结构中常用的支撑构件,其承担着承重和传力的重要作用。
本文档旨在介绍格构柱施工方案,包括施工前准备、施工步骤和注意事项等内容,以确保施工过程安全高效。
2. 施工前准备在进行格构柱施工前,需要进行充分的准备工作,包括以下步骤:2.1 施工方案设计针对具体的工程要求和设计方案,需要进行格构柱的施工方案设计。
设计应考虑施工的安全性、稳定性和可靠性等因素,确保施工方案符合相关标准和规范。
2.2 材料准备根据施工方案,准备所需的材料和工具。
格构柱的主要材料包括钢筋、混凝土和模板等。
材料的选择应符合设计要求,并具备良好的质量保证。
2.3 施工人员培训施工人员应经过专业培训,熟悉施工方案和操作流程,并掌握相关的安全知识和操作技能。
培训应包括施工图纸的阅读和理解、操作规范的学习以及施工现场安全注意事项等内容。
2.4 施工现场准备施工现场应做好准备工作,包括清理、平整和围栏设置等。
确保施工现场的安全和整洁,为施工提供良好的工作环境。
3. 施工步骤格构柱的施工可分为以下几个步骤进行:3.1 安装模板根据设计图纸,在施工现场进行模板的安装。
模板的选择应根据构件的形状和尺寸进行,以确保模板的稳定性和适配性。
3.2 钢筋加工和布置根据设计要求,进行钢筋的加工和布置。
对钢筋进行弯曲、剪切和焊接等处理,然后按照设计图纸的要求进行布置。
其中,需要注意钢筋的排布密度、连接方式和对齐度等。
3.3 混凝土浇筑在钢筋布置完成后,进行混凝土的浇筑。
根据设计要求,选择适当的混凝土配合比和浇筑方式,确保混凝土的均匀性和质量。
同时,需要注意混凝土的养护工作,以防止开裂和变形等问题。
3.4 柱体抹灰和处理在混凝土养护完成后,对柱体进行抹灰和处理。
根据设计要求,选择适当的抹灰材料和工艺进行施工。
抹灰完成后,对柱体进行检查,处理表面平整度和残留杂质等问题。
3.5 模板拆除待混凝土达到强度要求后,进行模板的拆除。
拆除模板前,需要进行安全评估,并采取相应的防护措施。
基坑支护格构柱剪刀撑施工专项方案一、施工准备在进行基坑支护格构柱剪刀撑施工前,应进行详细的施工准备。
这包括对施工图纸的审查,理解设计意图,制定施工计划,准备施工材料和设备,以及对施工人员进行技术交底和安全教育培训。
二、格构柱制作格构柱的制作应按照设计要求进行,选择合适的材料,如钢材、混凝土等。
制作过程中应严格控制质量,确保格构柱的尺寸、形状和承载能力符合设计要求。
制作完成的格构柱应进行质量检验,合格后方可进行下一步施工。
三、基坑开挖基坑开挖应按照设计要求进行,控制开挖深度和宽度,避免超挖或欠挖。
开挖过程中应注意安全,采取必要的安全措施,如设置支护结构、排水设施等。
开挖完成的基坑应及时进行质量检验,合格后方可进行下一步施工。
四、格构柱安装格构柱安装应在基坑开挖完成后进行,按照设计要求确定格构柱的位置和角度,进行安装。
安装过程中应控制质量,确保格构柱的垂直度和稳定性。
安装完成的格构柱应进行质量检验,合格后方可进行下一步施工。
五、剪刀撑安装剪刀撑是连接相邻格构柱的支撑结构,能够提高整体结构的稳定性和承载能力。
剪刀撑的安装应在格构柱安装完成后进行,按照设计要求确定剪刀撑的位置和角度,进行安装。
安装过程中应控制质量,确保剪刀撑的稳定性和连接强度。
安装完成的剪刀撑应进行质量检验,合格后方可进行下一步施工。
六、支撑体系监测支撑体系监测是确保施工安全和质量的重要措施。
在施工过程中应对支撑体系进行实时监测,及时发现和解决异常情况。
监测内容包括支撑体系的变形、位移、应力等方面。
根据监测结果及时调整施工参数和工艺,确保支撑体系的稳定性和安全性。
同时,监测结果还可以作为工程验收和质量评估的依据。
七、安全措施在施工过程中,应采取必要的安全措施,确保施工人员的安全和健康。
这包括设置安全警示标志、穿戴防护用品、定期检查设备等。
此外,还应制定应急预案,对可能出现的意外情况进行及时处理和救援。
八、环境保护在施工过程中,应采取有效的环境保护措施,减少对周围环境的影响。
格构柱施工方案1. 引言格构柱是建筑物结构中的重要组成部分,它承担着承载和传递荷载的作用。
合理的施工方案对于保证格构柱的稳定性和安全性至关重要。
本文将介绍一种适用于格构柱的施工方案。
2. 施工准备在施工前,需要做好以下准备工作: - 完成施工图纸的制作并获得相关批准; - 准备好所需的材料和设备,包括钢筋、混凝土、模板等; - 组织专业施工人员,并制定详细的施工计划。
3. 施工步骤3.1 模板安装模板的安装是格构柱施工的第一步,它为后续的施工提供了一个基准。
具体步骤如下: 1. 在施工现场确定好模板安装位置,并使用激光仪等工具进行精确测量;2. 根据测量结果制作模板,并在安装位置固定好;3. 检查模板的水平、垂直度,并进行调整,确保模板安装牢固且符合设计要求。
3.2 钢筋布置钢筋的布置是格构柱施工中的关键步骤,它直接影响着柱子的强度和稳定性。
以下是钢筋布置的操作步骤: 1. 根据施工图纸上的要求,确定钢筋的尺寸、间距等参数; 2. 钢筋的加工和预制,确保各根钢筋的长度和形状符合要求; 3. 在模板内部设置好钢筋支撑和间隔器,确保钢筋的位置和间距正确; 4. 将预制好的钢筋依次放入模板内,并使用钢筋连接件将其连接起来; 5. 检查钢筋的位置、间距和连接是否符合设计要求,并进行必要的调整。
3.3 混凝土浇筑混凝土的浇筑是格构柱施工的最后一步,也是最关键的一步。
以下是混凝土浇筑的具体操作步骤: 1. 在钢筋布置完成后,进行混凝土搅拌和配制,保证混凝土的配合比例正确; 2. 将混凝土从搅拌车或搅拌站输送到施工现场; 3. 根据设计要求和施工图纸,使用料斗或输送泵将混凝土导入到模板内; 4. 在混凝土浇筑过程中,使用振动器进行振实,确保混凝土的密实性; 5. 混凝土浇筑至设计高度后,使用平整工具进行表面整平; 6. 在混凝土凝固前进行养护,保持适当的湿度和温度。
4. 安全注意事项•在施工过程中,严格遵守相关安全规范,确保施工人员的人身安全;•制定详细的施工计划,保证施工过程的有序进行;•定期检查施工现场的安全状况,并进行必要的整改和维修;•使用合格的材料和设备,确保施工质量和工程安全。
格构柱施工工艺及技术措施
格构柱施工工艺是指在建筑物内部或外部设置的格构柱的施工方法和工艺。
格构柱一般用于支撑楼层或屋顶,具有较高的承重能力和稳定性。
在进行格构柱施工时,需要采取以下的技术措施和工艺:
1. 设计和制定施工方案:在进行格构柱施工前,需要根据设计要求和实际情况制定具体的施工方案,包括施工流程、材料选择和施工方法等。
2. 施工现场准备:在施工现场进行准备工作,包括清理施工区域、搭建施工场地和搬运设备和材料等。
3. 搭设脚手架:在施工现场搭设脚手架,用于支撑施工人员和材料的安全操作。
4. 安装模板:根据设计要求,安装预制的模板,用于浇筑混凝土。
5. 搭设钢筋:根据设计要求,在模板内搭设钢筋网,并进行焊接或绑扎。
6. 浇筑混凝土:将预先调配好的混凝土倒入模板中,通过振捣机械或人工振捣,使混凝土达到一定的均匀性和紧实度。
7. 养护混凝土:在混凝土浇筑完成后,进行一定的养护,以确
保混凝土的强度和稳定性。
8. 拆除模板和细部处理:在混凝土达到一定强度后,拆除模板,并进行细部处理,修整施工接口和表面装饰。
以上是格构柱施工的一般工艺和技术措施,具体施工过程中需要根据实际情况和设计要求进行调整和操作。
格构柱施工技术交底一、引言格构柱是建筑物中起支撑与承重作用的重要结构元素之一。
在施工过程中,格构柱的正确施工和处理至关重要,因此有必要对格构柱施工技术进行详细交底,以确保施工质量。
本文将介绍格构柱的施工步骤、要点和注意事项。
二、施工步骤1. 柱基准线确定在进行格构柱施工前,首先需要确定柱的基准线。
通过使用水平仪和测量工具,可以确保柱的垂直度和平整度。
柱基准线的确定将为后续施工提供准确的参考。
2. 模板搭设根据设计要求和施工图纸,进行模板的搭设。
模板应该牢固、平整,并符合施工规范。
在搭设模板时,需注意模板与柱体的结合处要严密,以防止混凝土漏出。
3. 钢筋的安装按照设计要求,在模板内安装钢筋。
钢筋的直径和间距应符合设计要求,并严格按照施工图纸的要求进行布置。
在安装钢筋时,需要保证钢筋的垂直度和正确的位置,以确保柱体的承载能力。
4. 混凝土浇筑在钢筋安装完毕后,进行混凝土的浇筑。
混凝土应选择质量可靠的供应商,并按照混凝土添加剂的配比进行搅拌。
在浇筑过程中,需注意混凝土的均匀性和密实性,并及时消除气泡和空洞。
5. 混凝土养护混凝土浇筑完成后,对其进行养护。
养护的目的是保持混凝土的湿度和温度,以促进混凝土的强度发展。
养护期间,需防止外界环境对混凝土的影响,如阳光直射和风吹等。
三、施工要点1. 施工前的准备工作在进行格构柱施工前,需要从材料供应、设备准备等方面做好充分准备。
确保施工所需的材料和设备充足,并进行检查和试验,以确保其质量符合要求。
2. 施工现场的安全措施在施工现场需要设置合适的安全警示标志和安全措施,确保施工人员的人身安全。
施工期间,严禁开玩笑、吸烟或进行危险行为。
3. 施工过程中的质量控制在施工过程中,需要进行严格的质量控制,对施工中的各个环节进行检查和测试。
如检查混凝土的强度、钢筋的质量和尺寸等。
4. 施工过程中的协调与沟通在施工过程中,需要与其他施工单位和相关人员进行有效的协调与沟通。
及时解决施工中遇到的问题和困难,并确保施工进度和质量的控制。
专业的论文在线写作平台
格构柱焊接技术交底
一、施工准备:
(一)作业条件
1、钢格构柱周围土方开挖完毕,且具备焊接施工的工作面
2、钢格构柱上画有清晰的焊接标高线
3、将钢格构柱焊接部位的泥土、混凝土块、锈物等杂物清理干净。
4、认真熟悉图纸明确焊接材料的型号规格和做法
5、焊工必须持有合格的焊工操作证
(二)材质及主要机具
1、电焊条:E422型
2、电焊机、焊把线、焊钳、护面罩、小锤
二、工艺流程:
挖出作业面→清理表面杂物→抄测标高控制线→手工电弧焊→焊缝检查验收
三、施工工艺:
1、清理焊口:施焊前将钢格构柱施焊位置周围的泥土、混凝土块、油污、锈物等清理干净。
2、焊接电流:根据焊件厚度、焊接层次、焊条型号、直径、焊工熟练程度等因
素选择适宜的电流、不宜过大或过小。
3、焊接速度:要求等速焊接,保证焊缝厚度、宽度均匀一致,从面罩内看熔池。
钢格构柱专项施工方案一、施工准备1.1 工程概述明确钢格构柱的类型、规格、数量及其在整个项目中的作用。
同时,要熟悉施工图纸,理解设计要求及施工难点。
1.2 现场勘查对施工现场进行详细勘查,了解地形、地质、环境及其他可能影响施工的因素。
1.3 施工方案制定根据工程概述和现场勘查结果,制定具体的施工方案,包括施工流程、技术要求、人员配备等。
1.4 施工人员培训对参与施工的人员进行专业培训,确保他们熟悉施工方案,掌握相关技能。
二、材料准备2.1 材料采购按照施工要求,采购符合标准的钢格构柱、连接件、防腐涂料等材料。
2.2 材料检验对采购的材料进行质量检验,确保符合施工要求。
2.3 材料储存合理储存材料,避免受潮、锈蚀等。
三、施工过程3.1 基础施工按照施工图纸,进行基础施工,确保基础平整、稳固。
3.2 钢格构柱安装采用合适的安装方法,如吊装、滑移等,确保钢格构柱的安装精度和稳定性。
3.3 连接件安装根据设计要求,安装连接件,确保连接牢固、可靠。
3.4 防腐处理对钢格构柱进行防腐处理,如涂刷防腐涂料,以延长其使用寿命。
四、检验与维护4.1 施工验收施工完成后,进行验收,确保施工质量符合设计要求。
4.2 定期维护定期对钢格构柱进行检查和维护,如清洁、紧固连接件等,以确保其正常使用。
4.3 损坏修复一旦发现钢格构柱损坏,及时进行修复,避免影响整体结构的安全性。
五、安全注意事项5.1 施工安全在施工过程中,要严格遵守安全操作规程,确保施工人员的安全。
5.2 防护设施在施工现场设置必要的防护设施,如安全网、警示标志等,以减少事故发生的可能性。
5.3 应急处理制定应急预案,对可能发生的安全事故进行及时、有效的处理。
以上是本钢格构柱专项施工方案的主要内容,希望能为您的施工工作提供参考。
格构柱施工方案doc.完整版范本一:格构柱施工方案一:项目概述本施工方案为格构柱的施工方案,旨在确保施工过程安全、高效、质量稳定。
本方案详细描述了施工过程中所需的材料、工艺、技术要求等内容。
二:施工准备工作1. 确定施工区域:根据设计要求,确定格构柱的位置,并划定施工区域。
2. 准备材料和设备:准备所需的钢筋、模板、混凝土、支撑杆等施工材料和设备,并进行检查,确保材料和设备的质量。
3. 组织人员:合理组织施工人员,包括工程师、技术人员、施工工人等。
4. 安全保障措施:制定并执行施工安全管理措施,确保施工过程中人员安全。
三:施工工艺流程1. 地基处理:将施工区域进行清理,并进行地基处理,确保地基平整、坚固。
2. 模板安装:根据设计要求,安装格构柱的模板,包括底板和侧板。
3. 钢筋布置:根据设计要求,对格构柱进行钢筋布置,并进行必要的连接和固定。
4. 浇筑混凝土:按照设计要求,进行混凝土的浇筑,并使用振捣器进行振捣,确保混凝土的密实度。
5. 养护处理:混凝土浇筑后,按照规定对其进行养护处理,确保混凝土强度和稳定性。
6. 拆卸模板:混凝土养护完成后,拆除格构柱模板,并进行整理和清理。
7. 收尾工作:清理施工区域,并进行验收和总结。
四:质量控制要求1. 构筑物的尺寸、形状、偏差等应符合设计要求。
2. 钢筋的布置要符合设计要求,并确保钢筋的质量和连接牢固性。
3. 混凝土的配合比、浇注工艺等应符合规范要求。
4. 混凝土的养护期间应进行监测和检查,确保混凝土的早期强度和稳定性。
五:附件本文档涉及的附件包括:1. 格构柱设计图纸2. 施工材料验收报告3. 混凝土配合比试验报告六:法律名词及注释1. 设计要求:根据工程的需要,对构筑物的形状、尺寸、力学性能等方面做出的规定和限制。
2. 钢筋布置:钢筋在构筑物中的位置和连接方式的规定和安排。
3. 混凝土配合比:混凝土中水泥、砂料、骨料和水的配合比例,以及参与配合的各材料的用量。
地下室格构柱的施工方法嘿,咱今儿就来讲讲地下室格构柱的施工方法,这可真是个有意思的事儿呢!你想啊,那地下室就像是个神秘的大洞穴,而格构柱就是要在这洞穴里撑起一片天的大柱子。
那怎么把这些柱子给稳稳地立起来呢?首先呢,得做好准备工作。
就好比你要去打仗,不得先把武器弹药准备好呀!要把场地清理干净,不能有那些乱七八糟的东西挡道。
然后呢,得把材料都准备齐全了,钢筋啦、型钢啦,一个都不能少。
接下来就是关键的施工步骤啦!就像搭积木一样,得一步一步来。
先把基础做好,这就像是给柱子找个安稳的家。
然后把型钢啊、钢筋啊按照设计要求组装起来,这可得细心点儿,不能马虎,不然柱子立不稳可就麻烦啦!在焊接的时候,那可得注意火候,不能焊得太马虎,也不能焊过头了。
这就跟炒菜似的,火候掌握好了,菜才好吃,焊接火候对了,柱子才牢固。
然后呢,还得注意柱子的垂直度。
想象一下,柱子要是歪歪扭扭的,那多难看呀,而且还不安全呢!所以得用各种工具把它校正好,让它笔直笔直地站在那里。
还有啊,在施工过程中,要时刻注意安全。
这可不是闹着玩的,要是不小心出点啥事儿,那可不得了。
就像走钢丝一样,得小心翼翼的。
施工完成后,也不能掉以轻心,得检查检查再检查。
看看柱子是不是稳稳当当的,焊接的地方有没有问题。
这就跟考试后检查试卷似的,多检查几遍总是没错的。
总之呢,地下室格构柱的施工可不是一件简单的事儿,需要我们认真对待,每一个步骤都不能马虎。
只有这样,才能造出坚固可靠的格构柱,让地下室稳稳当当的。
大家可都得记住啦!别嫌我啰嗦,这可都是经验之谈呐!。
格构柱专项施工方案一、项目概况格构柱是一种新型的建筑结构构件,其结构特点为中空筒体和多个竖向格构柱相结合,具有重量轻、强度高、抗震性能好等优点。
本施工方案旨在对格构柱专项施工进行详细的说明和指导。
二、施工准备1.施工人员:项目经理、技术员、施工队长和普通工人。
2.施工设备:塔式起重机、吊篮、梯子、水平仪等。
3.施工材料:混凝土、钢筋、模板支撑材料等。
4.施工工艺:准备施工施工方案、确定材料规格、制定施工计划等。
三、施工步骤1.基础处理:根据设计要求,在地基上进行标高测量,做好基础定位,并对原有基础进行清理和修补。
2.基础浇筑:根据基础施工图纸,进行基础混凝土浇筑,确保基础平整、牢固。
3.模板制作:根据格构柱的尺寸和形状,制作相应的模板,确保模板的精度和稳定性。
4.钢筋布置:按照设计要求,进行格构柱内、外钢筋的布置,并采取措施确保钢筋的精度和稳定性。
5.混凝土浇筑:在经过验收的模板中,进行混凝土的浇筑。
浇筑时应注意混凝土的质量,禁止出现空鼓、裂缝等现象。
6.混凝土养护:在混凝土浇筑完成后,进行养护,包括保持湿润、防止晒干、防止外来物体损害等。
7.格构柱连接:在混凝土养护完成后,对格构柱进行连接。
连接时应确保连接的稳固性和密合度。
四、施工注意事项1.安全防护:施工现场应设置相关的安全警示标志,并确保施工人员进行安全防护,如佩戴安全帽、安全鞋等。
2.施工质量:施工过程中应按照设计要求进行施工,严格控制施工进度和质量,确保施工质量达到设计标准。
3.施工技术:施工人员应具备相应的施工技术,严格按照施工方案和操作规程进行操作,确保施工过程的安全和顺利。
4.环境保护:施工现场应设置相应的环境保护设施,确保施工过程中不对周围环境造成污染。
5.施工记录:施工过程中应及时记录施工工艺、施工情况等相关信息,为后续的验收和整改提供依据。
五、施工进度根据实际情况,制定详细的施工计划,并按照计划进行施工,确保施工进度和质量。
格构柱塔吊基础施工方案一、前言在建筑工程中,格构柱塔吊基础施工是至关重要的一环。
良好的基础施工方案不仅可以保证施工质量,还能提高施工效率,确保工程顺利进行。
本文将介绍格构柱塔吊基础施工的方案安排及注意事项。
二、施工准备1. 地基处理在施工前,需要对地基进行必要的处理,确保地基承载力符合要求。
根据实际情况选择适当的加固措施,如灌浆加固、振动加固等。
2. 材料准备准备好所需的建筑材料和设备,包括水泥、砂石、钢筋等。
确保材料的质量符合标准,设备操作正常。
3. 安全防护在施工现场设置必要的安全防护措施,包括警示标识、围挡网等。
施工人员需佩戴合格的安全装备,遵守相关规定。
三、施工流程1. 基坑开挖根据设计要求开挖基坑,确保基坑尺寸、深度符合要求,并保证侧坡稳定。
2. 基础浇筑将混凝土按照设计配比进行搅拌,然后进行基础浇筑。
注意浇筑过程中的抖动和振捣,确保混凝土密实。
3. 格构施工根据指导图纸进行格构的安装,注意结构的稳固和层间的对接。
强化格构与基础的连接,确保安全稳固。
四、施工注意事项1. 施工质量施工中需严格按照设计要求和规范执行,确保施工质量符合标准。
2. 安全监控定期进行安全巡查和监测,发现问题及时处理,确保施工现场安全。
3. 环境保护施工过程中要注意保护环境,合理利用资源,减少对环境的影响。
五、结束语格构柱塔吊基础施工是建筑工程中不可或缺的环节。
只有保质保量地完成基础施工,才能为后续工程提供稳固的支撑。
希望本文介绍的施工方案能够对相关从事此方面工作的人员有所帮助。
一、柱的施工的工艺流程
翻样号料下料组装焊接矫正运输
拼接安装砼浇筑
二、操作工艺:
1、格构柱放样、号料:格按照设计要求进行施工。
切割前清理原材,
预留适当焊接收缩余量和切割余量,并尽可能节约材料。
2、格构柱组装、焊接:如格构柱长度大,不便于运输,格构柱采用
分节组装焊接。
保证格构柱的垂直度。
3、格构柱的吊装、运输和堆放:采用吊车吊装钢格构柱,吊装时要
慢提轻放。
4、格构柱安装定位:格构柱吊入桩孔后,与钢筋笼牢固焊接,钢筋
笼主筋与格构柱焊接要可靠、牢固,搭接长度按规范要求,焊接要求与工程桩的要求一致,必须满足规范要求。
三、质量要求:
1、原材料:格构柱的角钢、钢板严格按照图纸及规范要求进行采购,
必须要有出厂合格证明及检测报告。
2、焊接要求:格构柱焊接要求较高,焊缝表面应均匀、平滑,无折
皱间断和未满焊,并与基本金属平缓连接,严禁有裂纹、夹渣、焊瘤、烧穿、弧坑、针状气孔和熔合性飞溅等缺陷。
3、安装的质量要点:为确保钢柱的垂直度,安装时要对格构柱的垂
直度进行监控,钢柱要和钢筋笼有可靠的连接(见图),砼灌注桩施工工艺下导管进行柱桩砼灌注,砼灌注标高符合图纸要求。
钢立柱和钢筋笼的固定
钢立柱吊装立柱桩节点大样。
格构柱施工工艺及要点格构柱施工工艺及要点一、引言格构柱是建筑结构中常用的一种构件,主要起到支撑和增加结构稳定性的作用。
在建筑施工中,格构柱的施工工艺对于保证结构的安全性和质量至关重要。
本文将对格构柱的施工工艺和要点进行详细介绍。
二、施工前准备工作1.设计方案审查:施工前应仔细审查设计方案,包括格构柱的尺寸、布置、连接方式等,确保方案符合施工要求和相关规范。
2.材料采购:根据设计方案确定所需的材料,并按照材料规格进行采购。
同时,对采购的材料进行质量检查,确保符合施工要求。
3.施工方案制定:根据设计方案和材料的情况,制定详细的施工方案,包括施工流程、施工步骤、工期计划等。
三、施工工艺与要点1.基础处理:在进行格构柱的施工前,需要对基础进行处理,确保基础的坚固和水平度。
处理方式可以采用打桩、打钢板桩或灌注桩等方式。
2.板模搭设:在进行格构柱的施工前,需要先搭设好板模。
板模的搭设需要符合设计要求,并采用合适的支撑和固定方式,以确保施工过程中的稳定性。
3.钢筋加工与安装:进行格构柱的施工时,需要对钢筋进行加工和安装。
在加工钢筋时,要按照设计方案的要求,进行正确的弯曲和切割。
在安装钢筋时,要注意保持正确的间距和位置,并采用合适的连接方式,确保钢筋的牢固性和稳定性。
4.灌浆:在钢筋安装完成后,需要进行格构柱的灌浆工作。
灌浆材料应符合设计要求,并按照施工方案进行适量的灌浆。
灌浆时要注意控制灌浆的速度和压力,以确保灌浆的均匀性和一致性。
5.混凝土浇筑:灌浆完成后,可以进行混凝土的浇筑。
在浇筑混凝土时,要控制好浇筑速度和浇筑高度,以确保浇筑的均匀性和紧密性。
6.养护:在混凝土浇筑完成后,需要进行适当的养护工作。
养护时间一般为7至14天,期间要注意保持结构的湿润和避免外界损坏。
四、质量控制在进行格构柱的施工过程中,需要进行质量控制,以确保施工质量的稳定性和安全性。
1.材料质量控制:对采购的材料进行检查,确保符合设计要求和相关标准。
钢立柱(格构柱)施工工艺
一、柱的施工的工艺流程
翻样号料下料组装焊接矫正运输
拼接安装砼浇筑
二、操作工艺:
1、格构柱放样、号料:格按照设计要求进行施工。
切割前清理原材,
预留适当焊接收缩余量和切割余量,并尽可能节约材料。
2、格构柱组装、焊接:如格构柱长度大,不便于运输,格构柱采用
分节组装焊接。
保证格构柱的垂直度。
3、格构柱的吊装、运输和堆放:采用吊车吊装钢格构柱,吊装时要
慢提轻放。
4、格构柱安装定位:格构柱吊入桩孔后,与钢筋笼牢固焊接,钢筋
笼主筋与格构柱焊接要可靠、牢固,搭接长度按规范要求,焊接要求与工程桩的要求一致,必须满足规范要求。
三、质量要求:
1、原材料:格构柱的角钢、钢板严格按照图纸及规范要求进行采购,
必须要有出厂合格证明及检测报告。
2、焊接要求:格构柱焊接要求较高,焊缝表面应均匀、平滑,无折
皱间断和未满焊,并与基本金属平缓连接,严禁有裂纹、夹渣、焊瘤、烧穿、弧坑、针状气孔和熔合性飞溅等缺陷。
3、安装的质量要点:为确保钢柱的垂直度,安装时要对格构柱的垂
直度进行监控,钢柱要和钢筋笼有可靠的连接(见图),砼灌注
桩施工工艺下导管进行柱桩砼灌注,砼灌注标高符合图纸要求。
钢立柱和钢筋笼的固定
钢立柱吊装立柱桩节点大样。
