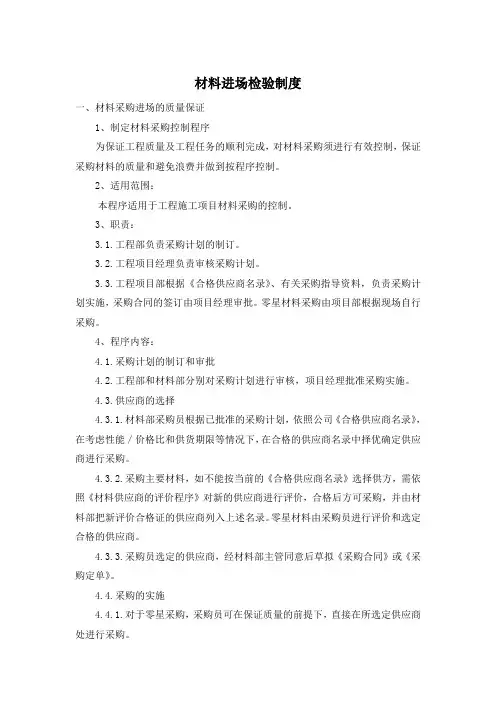

材料进场检验制度一、材料采购进场的质量保证1、制定材料采购控制程序为保证工程质量及工程任务的顺利完成,对材料采购须进行有效控制,保证采购材料的质量和避免浪费并做到按程序控制。
2、适用范围:本程序适用于工程施工项目材料采购的控制。
3、职责:3.1.工程部负责采购计划的制订。
3.2.工程项目经理负责审核采购计划。
3.3.工程项目部根据《合格供应商名录》、有关采购指导资料,负责采购计划实施,采购合同的签订由项目经理审批。
零星材料采购由项目部根据现场自行采购。
4、程序内容:4.1.采购计划的制订和审批4.2.工程部和材料部分别对采购计划进行审核,项目经理批准采购实施。
4.3.供应商的选择4.3.1.材料部采购员根据已批准的采购计划,依照公司《合格供应商名录》,在考虑性能/价格比和供货期限等情况下,在合格的供应商名录中择优确定供应商进行采购。
4.3.2.采购主要材料,如不能按当前的《合格供应商名录》选择供方,需依照《材料供应商的评价程序》对新的供应商进行评价,合格后方可采购,并由材料部把新评价合格证的供应商列入上述名录。
零星材料由采购员进行评价和选定合格的供应商。
4.3.3.采购员选定的供应商,经材料部主管同意后草拟《采购合同》或《采购定单》。
4.4.采购的实施4.4.1.对于零星采购,采购员可在保证质量的前提下,直接在所选定供应商处进行采购。
4.4.2.对于主要材料和大批量采购,性能拟定采购合同,合同内容必须明确材料的名称、型号规格、品牌、数量、质量指标或必要的质量保证要求,经材料部主管审核后报项目经理批准签订正式采购合同。
4.4.3.采购材料验证。
在采购合同或采购定单中应明确规定采购方或业主(工程委托方)到材料供应商处对采购材料的验证事宜。
4.4.4.当采购方要求到材料商处采购材料验证时,应在采购文件中规定验证的安排及产品放行方式。
4.4.5.当合同有规定时,业主可到材料供应商处(可在本公司)对采购材料进行验证,本公司应为业主的验证提供条件和安排。
项目部安全物资和进场验收程序范文一、背景介绍随着社会的发展和科技的进步,建筑工程项目在数量和规模上不断增加。
为了保障项目部工作的安全,项目部需要配备一定数量的安全物资,并对进场的安全物资进行验收。
本文将详细介绍项目部安全物资的配备和进场验收程序。
二、项目部安全物资的配备1. 安全帽安全帽是项目部工作中必备的个人防护用品。
根据工人的人数和工作环境的特点,项目部需要确定安全帽的种类、规格和数量,并保证每个工人都配备一顶符合国家标准的安全帽。
2. 防护手套防护手套是防护工人的手部受到伤害的个人防护用品。
根据工人的工作内容和手部受到的伤害风险,项目部需要选择符合国家标准的防护手套,并保证每个工人都配备一双适合的防护手套。
3. 防护鞋防护鞋是防护工人的脚部受到伤害的个人防护用品。
根据工人的工作环境和脚部受到的伤害风险,项目部需要选择符合国家标准的防护鞋,并保证每个工人都配备一双适合的防护鞋。
4. 防护眼镜防护眼镜是防护工人眼部受到伤害的个人防护用品。
根据工人的工作内容和眼部受到的伤害风险,项目部需要选择符合国家标准的防护眼镜,并保证每个工人都配备一副适合的防护眼镜。
5. 防护耳塞防护耳塞是防护工人听力受到伤害的个人防护用品。
根据工人的工作环境和听力受到的伤害风险,项目部需要选择符合国家标准的防护耳塞,并保证每个工人都配备一对适合的防护耳塞。
6. 其他个人防护用品根据项目部的实际情况,可能还需要其他个人防护用品,如防护服、防护带等。
项目部需要根据工作环境的特点,选择符合国家标准的防护用品,并保证每个工人都配备适合的个人防护用品。
三、进场验收程序项目部在采购安全物资之前,需要制定进场验收程序,以确保购进的物资符合要求。
1. 制定进场验收标准项目部需要参考国家相关法律法规和行业标准,制定进场验收标准。
验收标准应包括物资的质量、数量、包装、使用说明等方面的要求。
2. 厂家筛选和承诺书签订项目部需要对供应商进行筛选,并与选定的供应商签订合作协议。
材料、设备、构配件进场检验及储存管理制度1. 引言本文档旨在规范材料、设备和构配件的进场检验及储存管理流程,以确保项目施工质量和安全。
本制度适用于所有相关的进场检验和储存管理工作。
2. 材料进场检验2.1 材料进场检验的目的材料进场检验的目的是验证所采购材料的质量和规格是否符合项目要求,并在发现问题时及时进行处理,确保施工质量。
2.2 检验程序•接收材料:材料进场后,负责人员应按照采购合同和要求进行签收,并填写相关记录。
•检查外观:对材料的外观进行检查,包括检查外包装是否完好无损、无腐蚀等。
•检查规格:核对材料的规格、型号等是否与采购合同一致。
•检查数量:核对材料的数量是否与采购合同一致。
•抽检样品:根据抽检计划,抽取相应数量的样品进行质量检测。
•样品检测:对抽取的样品进行严格的质量检测,包括化学成分、力学性能等。
•检查合格证明:核对材料的合格证明是否齐全和有效。
2.3 不合格处理•发现材料不合格时,应立即通知供应商,并协商解决方案。
•若供应商无法解决或多次出现不合格情况,应考虑更换供应商。
•不合格材料应妥善保管,并填写详细的不合格报告。
3. 设备进场检验3.1 设备进场检验的目的设备进场检验的目的是验证所采购设备的质量和性能是否符合项目要求,并确保设备能够正常使用。
3.2 检验程序•接收设备:设备进场后,负责人员应按照采购合同和要求进行签收,并填写相关记录。
•检查外观:对设备的外观进行检查,包括检查是否有损坏、缺陷等。
•检查规格:核对设备的规格、型号等是否与采购合同一致。
•检查数量:核对设备的数量是否与采购合同一致。
•安装调试:按照设备的安装调试要求进行操作,并记录相应的测试结果。
•运行试验:按照设备的运行试验要求进行操作,并记录相应的测试结果。
•检查合格证明:核对设备的合格证明是否齐全和有效。
3.3 不合格处理•发现设备不合格时,应立即通知供应商,并协商解决方案。
•若供应商无法解决或多次出现不合格情况,应考虑更换供应商。
建筑工程物资进场检验、试验要求钢筋(材)1钢筋(材)及相关材料(如钢筋连接用机械连接套筒)必须有质量证明文件。
2钢筋及重要钢材应按现行规范规定职样做力学性能的复试。
承重结构钢筋及重要钢材应实行有见证取样和送检。
3有抗震要求的框架结构,其枞向受力钢筋的进场复试应有强屈比和屈标比计算值。
4当使用进口钢材、钢筋脆断、焊接性能不良或力学性能显著不正常时,应进行化学成分检验或其它专项检验,有相应检验报告。
水泥1水泥必须有质量证明文件。
水泥生产单位应在水泥出厂7天内提供28天强度以外的各项试验结果,28天强度结果应在水泥发出日起32天内补报。
2用于承重结构的水泥;使用部位有强度等级要求的水泥;水泥出厂超过三个月(快硬硅酸盐水泥为一个月)和进口水泥在使用前必须进行复试,有试验报告。
砼和砌筑砂浆用水泥应实行有见证取样和送检。
3用于钢筋砼结构、预应力砼结构中的水泥,检测报告应有有害物含量检测内容。
砂与碎(卵)石1砂、石使用前应按规定取样复试,有试验报告。
2按规定应预防碱—集料反应的工程或结构部位所使用的砂、石,供应单位应提供砂、石的碱活性检验报告。
外加剂1外加剂主包括减水剂、早强剂、缓凝剂、泵送剂、防水剂、防冻剂、膨胀剂、引气剂和速凝剂等。
2外剂必须有质量证明书或合格证、有相应资质等级检测部门出具的检测报告、产品性能和使用说明书等。
3应按规定取样复试,具有复试报告。
承重结构砼使用的外加剂应实行有见证取样和送检。
4钢筋砼结构所使用的外加剂应有有害物含量检测报告。
当含有氯化物时,应做砼氯化物总含量检测,其总含量应符合国家现行标准要求。
掺合料1掺合料主要包括粉煤灰、粒化高炉矿渣粉、沸石粉、硅灰和复合掺合料等。
2掺合料必须有出厂质量证明文件。
3用于结构工程的掺合料应按规定取样复试,有复试报告。
防水材料1防水材料主要包括防水涂料、防水卷材、粘结剂、止水带、膨胀胶条、密封膏、密封胶、水泥基渗透结晶防水材料等。
2防水材料必须有出厂质量合格证、有相应资质等级检测部门出具的检测报告、产品性能和使用说明书。
施工期间的材料进场与验收管理流程引言:在建设项目中,材料进场与验收是保证工程质量和安全的重要环节。
为了确保施工过程顺利进行,合理管理材料的进场与验收是必不可少的。
本文将详细介绍施工期间的材料进场与验收管理流程。
一、材料进场管理流程1. 制定采购计划在施工前阶段,项目经理团队应根据项目需求制定材料采购计划。
该计划包括确定所需材料种类和数量,并结合施工进度安排合理的采购时间。
2. 寻找供应商和签订合同根据采购计划,项目经理团队需要寻找可靠的供应商,并与其签订合同。
合同内容应包括供货周期、价格、质量标准等相关条款,并明确双方责任和权益。
3. 确认材料交付时间在签订合同后,项目经理团队应与供应商协商确定具体的交付时间,并提前告知施工方,以便做好准备。
4. 材料运输和接收在物流运输过程中,项目经理团队需密切关注材料的运送情况,确保按时到达工地。
一旦材料抵达工地,验收人员需对货物进行核对和记录,确保无误。
5. 材料登记与入库验收合格的材料应经过严格登记并入库。
项目经理团队应建立完善的仓库管理系统,将各类材料存放整齐,并通过标签或电子记录方式做好分类、编号等工作。
二、材料验收管理流程1. 采用合格供应商在选择供应商时,项目经理团队需要认真筛选,选择质量可靠、信誉良好的供应商。
与供应商签订合同前,还可以通过调查和了解其他客户意见来评估其产品质量和服务水平。
2. 设立验收标准在施工前制定明确的验收标准是必要的。
该标准应包括相应产品的技术规范、安全要求以及相关法律法规等。
项目经理团队可以借鉴行业标准,并根据实际情况进行调整。
3. 验证产品质量在验收过程中,项目经理团队需要对进场材料进行质量验证。
这包括检查是否符合规定尺寸、外观是否完好、包装是否妥善等,确保产品的质量符合验收标准。
4. 进行抽样检测为了确保进场材料符合质量要求,项目经理团队可以选择抽样检测。
通过代表性样品来评估批次材料的整体质量,并与验收标准进行对比。
物资进场验收管理制度范文物资进场验收管理制度一、背景和目的为了保证物资的质量和数量,合理利用资源,提高物资进场验收管理水平,特制定本制度。
本制度的目的是规范物资进场验收的程序和要求,确保物资进场验收的公正、公平和科学,并严格执行监督管理,确保物资使用的安全和效益。
二、适用范围本制度适用于所有需要进场验收的物资,包括设备、器材、工具、材料等。
三、管理责任1. 采购部门负责组织和管理物资的进场验收工作。
2. 物资供应商负责按照合同提供符合要求的物资,并配合进场验收工作。
3. 物资使用部门负责参与进场验收工作,并按照验收结果进行物资的接收和处理。
四、物资进场验收程序1. 采购部门在物资供应商交付物资前,应向物资使用部门通知预定验收的时间、地点和要求。
2. 物资供应商在预定时间和地点交付物资,并向采购部门提供相应验收单据和货物清单。
3. 采购部门和物资使用部门按照清单逐项检查,对符合要求的物资进行确认,并在清单上签字。
4. 对于不符合要求的物资,采购部门和物资使用部门应及时通知物资供应商,并要求其进行整改或替换。
5. 物资验收合格后,采购部门和物资使用部门签署验收单,并将验收单据归档保存。
五、物资进场验收要求1. 质量要求:物资应符合国家、行业和企业的相关标准,不存在瑕疵和缺陷。
2. 数量要求:物资的数量应与合同约定的一致,不得存在盗、抽、少、漏等情况。
3. 包装要求:物资的包装应符合相应的标准,保证物资在运输过程中不受损。
4. 配套要求:物资是否具备相应的配套设备、工具和材料,是否完整无缺。
5. 技术要求:物资的技术参数和性能应满足使用部门的需求。
6. 安全要求:物资不得存在安全隐患,符合相关的安全规定和要求。
六、物资进场验收流程1. 明确物资的进场验收标准和要求。
2. 编制物资进场验收计划,明确验收的时间、地点和人员。
3. 采购部门通知物资供应商进行交付,并提供相应的验收单据和货物清单。
4. 物资供应商交付物资,并在现场提供相应的支持和配合。

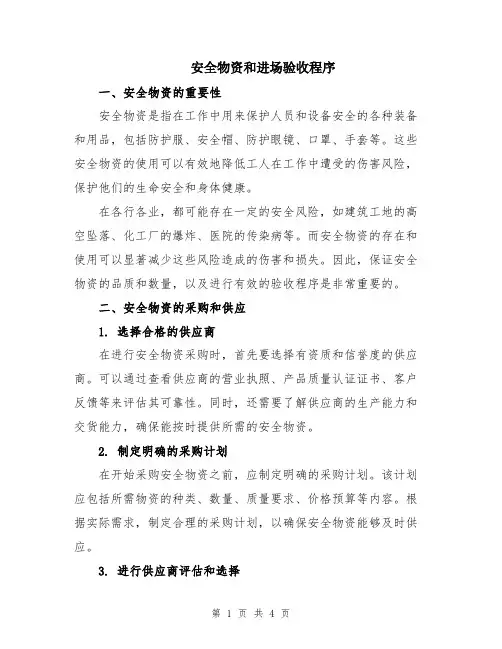

安全物资和进场验收程序一、安全物资的重要性安全物资是指在工作中用来保护人员和设备安全的各种装备和用品,包括防护服、安全帽、防护眼镜、口罩、手套等。
这些安全物资的使用可以有效地降低工人在工作中遭受的伤害风险,保护他们的生命安全和身体健康。
在各行各业,都可能存在一定的安全风险,如建筑工地的高空坠落、化工厂的爆炸、医院的传染病等。
而安全物资的存在和使用可以显著减少这些风险造成的伤害和损失。
因此,保证安全物资的品质和数量,以及进行有效的验收程序是非常重要的。
二、安全物资的采购和供应1. 选择合格的供应商在进行安全物资采购时,首先要选择有资质和信誉度的供应商。
可以通过查看供应商的营业执照、产品质量认证证书、客户反馈等来评估其可靠性。
同时,还需要了解供应商的生产能力和交货能力,确保能按时提供所需的安全物资。
2. 制定明确的采购计划在开始采购安全物资之前,应制定明确的采购计划。
该计划应包括所需物资的种类、数量、质量要求、价格预算等内容。
根据实际需求,制定合理的采购计划,以确保安全物资能够及时供应。
3. 进行供应商评估和选择根据采购计划,可以邀请多个供应商进行竞标或报价。
在评估供应商时,可以综合考虑其产品质量、价格、交货期和售后服务等因素。
最终选择合适的供应商,签订正式的采购合同,并明确双方的责任和权益。
4. 进行货物验收和入库在收到供应商提供的货物时,应进行货物验收。
验收时应按照采购合同的要求,对货物的品质、数量、包装等进行检查。
对于不符合要求的货物,可要求供应商补足或退换。
合格的货物应按规定进行入库,进行相应的记录和管理。
三、进场验收程序进场验收是指在施工或生产过程中,将安全物资从仓库或供应商处运送到现场,并对其进行检查和验收的过程。
1. 准备工作在进行进场验收之前,需要进行一些准备工作。
首先,要核对验收物资的清单和数量,确保所需物资的齐全。
同时还要准备好验收所需的测试工具和记录表。
2. 物资检查对于每一个进场的安全物资,都要进行检查。
安全物资和进场验收程序范本一、前言在工程建设过程中,为了保障施工人员的安全以及工程质量的达标,必须加强安全物资的管理和进场验收程序的实施,以确保施工现场的安全和顺利进行。
本文将就安全物资的管理和进场验收程序进行详细阐述,以期为工程项目的安全管理提供有效的参考。
二、安全物资的管理为了降低施工现场的安全风险,并保护施工人员的生命安全,需要建立健全的安全物资管理制度,具体要求如下:1.安全物资的选购在选购安全物资时,应首先考虑其品质和安全性能,选择符合国家标准和相关规范要求的产品。
同时,还要参考市场反馈信息,选择具有良好信誉和口碑的供应商。
2.安全物资的验收安全物资到达现场后,应由专人进行验收。
验收人员首先要对物资的规格、型号和数量进行核对,确保其符合合同约定的要求。
此外,还要对物资的质量和性能进行抽检,以确保物资的可用性和安全性。
3.安全物资的储存储存安全物资的场所应具备良好的通风、防潮、防火和防盗等设施。
不同类别的物资应分开储存,并标明明确的货位号,以便随时查找和使用。
储存过程中,要定期检查和保养物资,确保其良好状态。
4.安全物资的领用和使用安全物资的领用和使用应按照合同约定和相关规定进行。
领用人员必须具备相关的操作技能和防护意识,使用物资前要仔细阅读使用说明书,并按照操作要求进行使用。
同时,在使用过程中要注意个人和他人的安全,如佩戴防护用品、遵守操作规程等。
三、进场验收程序进场验收程序的目的是确保工程施工的正常进行和施工现场的安全。
以下是进场验收程序的具体内容:1.入场准备进场之前,施工单位应提前与业主或监理单位联系,了解进场时间以及相关的规定和要求。
进场时,施工单位应按照要求携带相关的资料和证件,并提前通知相关人员。
2.验收申请施工单位到达现场后,应向业主或监理单位提出进场验收申请。
验收申请包括施工单位的基本信息、施工人员的资质证明以及工程施工计划等。
3.验收安全物资业主或监理单位对施工单位携带的安全物资进行验收。

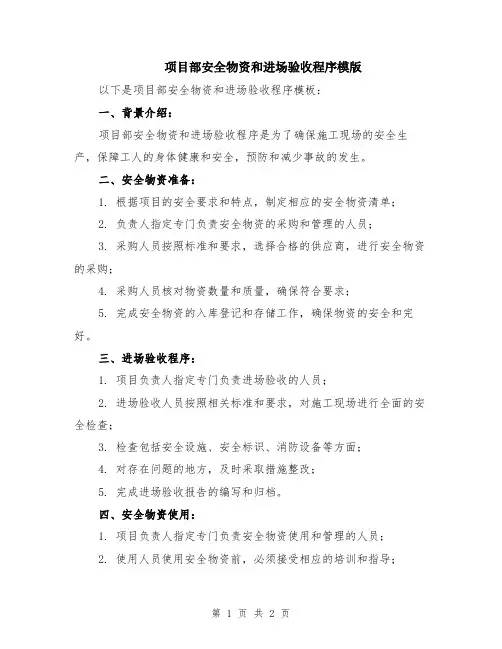

项目部安全物资和进场验收程序模版以下是项目部安全物资和进场验收程序模板:一、背景介绍:项目部安全物资和进场验收程序是为了确保施工现场的安全生产,保障工人的身体健康和安全,预防和减少事故的发生。
二、安全物资准备:1. 根据项目的安全要求和特点,制定相应的安全物资清单;2. 负责人指定专门负责安全物资的采购和管理的人员;3. 采购人员按照标准和要求,选择合格的供应商,进行安全物资的采购;4. 采购人员核对物资数量和质量,确保符合要求;5. 完成安全物资的入库登记和存储工作,确保物资的安全和完好。
三、进场验收程序:1. 项目负责人指定专门负责进场验收的人员;2. 进场验收人员按照相关标准和要求,对施工现场进行全面的安全检查;3. 检查包括安全设施、安全标识、消防设备等方面;4. 对存在问题的地方,及时采取措施整改;5. 完成进场验收报告的编写和归档。
四、安全物资使用:1. 项目负责人指定专门负责安全物资使用和管理的人员;2. 使用人员使用安全物资前,必须接受相应的培训和指导;3. 清点和核对安全物资的数量和完好程度,确保物资的有效使用;4. 使用结束后,及时进行安全物资的归还和报修;5. 定期对安全物资进行检查和维护,确保设备的正常运行。
五、安全物资报废:1. 完成物资的使用寿命后,进行报废处理;2. 进行安全物资报废的人员,必须具备相应的资质和许可;3. 报废前对安全物资进行检查,确保不存在重大安全隐患;4. 完成报废手续和记录,做好报废物资的处置工作。
六、安全物资管理和监督:1. 安全物资管理人员负责物资的进出库、使用和报废等工作;2. 监督人员负责对安全物资的使用和管理情况进行监督和检查;3. 做好安全物资台账的管理,及时报告和处理异常情况;4. 做好安全物资的定期检查和维护工作,确保设备的正常使用。
以上是项目部安全物资和进场验收程序模板,通过制定和落实这些程序,可以有效地保证施工现场的安全生产,降低事故的发生率。

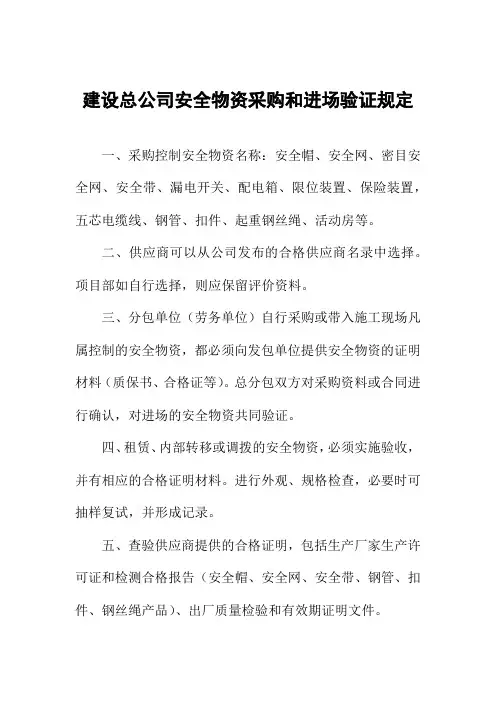

建设总公司安全物资采购和进场验证规定
一、采购控制安全物资名称:安全帽、安全网、密目安全网、安全带、漏电开关、配电箱、限位装置、保险装置,五芯电缆线、钢管、扣件、起重钢丝绳、活动房等。
二、供应商可以从公司发布的合格供应商名录中选择。
项目部如自行选择,则应保留评价资料。
三、分包单位(劳务单位)自行采购或带入施工现场凡属控制的安全物资,都必须向发包单位提供安全物资的证明材料(质保书、合格证等)。
总分包双方对采购资料或合同进行确认,对进场的安全物资共同验证。
四、租赁、内部转移或调拨的安全物资,必须实施验收,并有相应的合格证明材料。
进行外观、规格检查,必要时可抽样复试,并形成记录。
五、查验供应商提供的合格证明,包括生产厂家生产许可证和检测合格报告(安全帽、安全网、安全带、钢管、扣件、钢丝绳产品)、出厂质量检验和有效期证明文件。
六、查验实物质量,包括外观检查和规格检查。
七、按规定要求通知试验员抽样复试。
八、应对进场安全物资的验证状态进行标识和记录,防止无用或错用。
严禁未经验收或验收不合格的安全物资投入使用。
九、材料根据计划采购进场,盛皈必须硕到“三关”,即质量关、数量关、凭证关。
十、验收中实行材料组与施工队共同验收的方式,相互监督。
十一、进场材料、钢材、地材、钢模、钢管一次性调转施工队,对本料、本模、扣件卡等材料验收入库,由材料组按照规定保管发放。
采购物资的验证1、物资进入现场后,由项目部材料员崔安军组织检验,项目质量员孙成山、专业工长贾建奎、周恩银参加(电气安装材料王书恒参加,水暖材料张国强参加),必要时项目技术负责也参加。
检验内容为物资的规格、型号、数量及标识,外观有无明显质量问题及运输过程中是否损坏,并验证随货的技术文件或产品合格证等。
2、所有进场的物资均应由项目部材料员刘永国做好进场记录(R16—06)并进行检验。
对规定必须试验的物资,由材料员负责通知试验员取样送验。
3、试验员按国家现行有关标准规定的取样规则和数量抽取试样,做好编号和标记、记录(R16—07),及时送当地经主管部门认可的试验室进行试验,按时取回试验报告移交项目技术负责人,并将试验结构及时通知材料员。
检验合格后与供应部门办理验收单(R16—08),并将进场物资的有关质量证明资料(产品合格证、出厂试验记录),随时按技术资料要求整理后转交技术负责人或资料员。
4、对装饰性物资,除符合物资的物理特性外,还应符合国家有关环保的要求。
民用建筑工程中所采用的无机非金属装饰材料(包括石材、建筑卫生陶瓷、石膏板、吊顶材料等)必须有放射性指标检测报告;人造木板及饰面人造木版必须有游离甲醛含量或释放量检测报告;装修所采用的水性涂料、水性胶粘剂、水性处理剂必须有总挥发性有机化合物(TVOC)和游离甲醛含量检测报告;溶剂型涂料、溶剂性胶粘剂必须有总挥发性有机化合物(TVOC)、苯、游离甲苯二异氰酸脂(TDI)(聚氨酯类)含量检测报告。
5、对周转工具,应进行材质和使用安全性检查,如脚手架用钢管的外观、尺寸、壁厚,扣件的抽样检验,U 托外观验证等。
6、未经检验或试验的物资一般不得投入使用、加工或安装。
因生产急需且可更换的物资需要紧急放行时,必须经项目经理批准,并做好记录(R16—09)和进行标识,记录由项目材料员保存。
记录由项目材料员保存,工程竣工后移交公司物资部门保存至工程保修期满。
7、分包商自行采购的物资,项目材料员负责监督分包商材料员做好物资进场记录,并按规定进行检验和试验。
安全物资和进场验收程序范文进场验收是指供应商按照采购合同、技术规范和验收程序的要求,将供应的安全物资送到工地或现场,并经由验收人员进行验收的一项工作。
进场验收程序是保障物资质量和工程质量的关键环节,下面是一个关于安全物资和进场验收程序的范文,供您参考。
一、前言为了确保施工工程的安全和质量,增强施工现场的安全防护能力,有效规避施工风险,本文制定了安全物资的进场验收程序。
二、验收程序1. 根据采购合同和技术规范要求,供应商将安全物资送到工地或现场。
2. 工地或现场负责人组织验收人员进行验收,验收人员要熟悉安全物资的使用要求和技术规范。
3. 验收人员对安全物资的品种、规格、数量进行检查,务必确保与采购合同和技术规范一致。
4. 验收人员对安全物资的质量进行检查,包括外观、性能、标识等方面。
(1)外观检查:检查安全物资的外观是否完好,无损坏、破损、变形等情况。
(2)性能检查:根据技术规范,检查安全物资的性能是否符合要求,如安全帽的防砸能力、绝缘手套的绝缘性能等。
(3)标识检查:检查安全物资是否有合格的标志和标识,如产品标识、出厂合格证等。
5. 验收人员可以使用相关检测设备和工具对安全物资进行实验室检测和抽样检验,确保其质量达到标准要求。
6. 验收人员填写验收记录表,记录安全物资的验收情况,包括品种、规格、数量、质量情况等。
7. 验收人员可以要求供应商提供相关证明文件和试验报告,以确保安全物资的质量和性能符合要求。
8. 若安全物资不符合要求,验收人员可以拒收,并要求供应商重新提供符合要求的安全物资。
9. 验收合格的安全物资,进入施工现场,并进行分类存放,确保易燃、易爆、易腐蚀等物资分开存放,避免安全事故的发生。
10. 验收合格的安全物资,经过管理人员的安排分发到各个施工环节,确保施工过程中的安全防护工作得到落实。
三、验收标准1. 安全物资的品种、规格、数量应与采购合同一致。
2. 安全物资应外观完好,无破损、变形等情况。
工程物资采购报审及进场报验制度一、前言随着建筑市场的不断扩大和建筑工程规模的不断加大,对工程物资的采购管理和进场报验的要求也变得越来越严格。
为了保障工程实施的正常进行和建设工程的质量安全,需要建立完善的工程物资采购报审及进场报验制度。
二、工程物资采购报审制度1. 报审程序(1)项目经理或者相应人员在招标或委托采购过程中,负责基金、材料采购等事项的审核与协调工作。
(2)项目经理或者相应人员需在采购前向公司的采购管理部门提出采购计划,填写采购计划书,交由公司采购管理部门进行审核。
(3)采购计划审核通过后,项目经理或者相应人员开始进行物资的采购工作。
(4)采购流程应该全部在公司的采购管理流程系统上录入,标准化管理。
2. 审核标准(1)按照国家相关规定和公司《工程物资采购管理制度》进行审核。
(2)对采购计划、采购需求、采购合同及其附件、采购方式、采购过程等方面进行审核,确保规范合规。
(3)对采购人员遵守公司及国家的相关规定、程序,采购流程的透明性、竞争性等方面进行审核。
3. 报审结果(1)审核结果应当在采购管理流程系统上进行发布,及时向项目经理反馈采购计划的执行情况。
(2)对于审核不通过的采购计划,采购管理部门需向项目经理提出整改意见,接受整改后方可再次进行审核。
三、工程物资进场报验制度1. 进场申请(1)项目经理或者相应人员提出进场物资的申请,在公司采购管理流程系统上进行提交,并附上进场物资清单。
(2)采购管理部门对于进场物资的清单进行审核,必须符合相关规范、标准以及工程监理方的要求。
2. 报验程序(1)项目经理或者相应人员应按照计划,在工程场地进行物资的进场验收工作。
(2)验收人员应根据进场物资清单,进行实物核对、质量鉴定等工作,确认无误后填写进场报验单并交由验收负责人签字。
(3)进场报验单上表明被验收物资的品种、规格、数量、性能等基本信息和检验检查的结果,并建立备案和跟踪。
3. 报验结果(1)验收人员将进场报验单及时提交公司采购管理部门进行审核。
项目部安全物资和进场验收程序1. 简介项目部安全物资和进场验收程序是为了确保项目施工过程中的安全和顺利进行而制定的一套规范和流程。
本文档旨在介绍项目部在施工前和施工中的安全物资采购和进场验收的具体步骤和要求,以确保施工人员的安全和施工质量的保障。
2. 安全物资的采购在项目部进行安全物资的采购时,需要按照以下步骤进行:1.明确需求:项目部根据工程安全管理要求,明确需要采购的安全物资种类和数量,以及规定的使用标准和要求。
2.编制采购计划:根据需求确定采购计划,包括采购的数量、品牌和型号、预计的采购时间等信息,并编制采购清单。
3.寻找供应商:项目部可以通过询价、招标等方式来寻找合适的供应商。
与供应商进行沟通,了解其产品质量和售后服务等情况,并进行供应商的评估。
4.签订合同:与选定的供应商签订合同,明确双方的权利和义务,包括价格、交付时间、质量保证等条款。
5.采购物资:按照合同的约定,及时采购所需的安全物资,并确保物资的质量符合国家相关标准和要求。
6.验收入库:对采购到的安全物资进行验收,检查其数量和质量是否符合合同的约定,入库后进行分类存放,并做好相应的记录。
3. 进场验收进场验收是指在施工开始之前,对进入施工现场的人员、设备和物资进行检查和确认的过程。
具体步骤如下:1.人员进场验收:对所有进入施工现场的人员进行身份核实和安全培训,确保他们具备施工所需的相关资质和技能,并颁发进入施工现场的准入证明。
2.设备进场验收:对进入施工现场的设备进行检查和确认。
包括设备的安全性能、技术参数、维护保养记录等,确保设备符合施工要求。
3.物资进场验收:对进入施工现场的物资进行检查和确认。
包括施工材料、安全防护用品、工具等。
按照采购的清单和标准,检查物资的数量、质量和规格是否符合要求。
4.验收报告:对进场验收的结果进行记录和整理,制作验收报告。
将验收报告提交给项目主管部门,并备案存档。
4. 安全物资和进场验收的管理为了保证安全物资的有效使用和进场验收的可追溯性,项目部应建立相应的管理制度和流程。
安全防护用品采购制度范本一、目的与依据为了保障员工的人身安全和提高工作场所的安全性,制定本采购制度。
本制度依据《中华人民共和国劳动法》、《安全生产法》等国家法律法规以及公司的相关规章制度。
二、适用范围本制度适用于公司内所有部门、岗位的安全防护用品采购活动。
三、采购管理原则1. 安全第一原则:以员工的人身安全为第一考虑。
2. 真实透明原则:采购活动必须遵循真实、透明、公正的原则进行。
3. 经济效益原则:采购活动要综合考虑价格、质量和售后服务等因素,争取达到经济效益最大化。
4. 法律合规原则:采购活动必须遵循相关法律、法规和国家政策,确保合规性。
四、采购程序1. 需求确认:各部门根据实际需要,确定自己所需的安全防护用品种类、数量等。
2. 供应商选择:采购部门根据市场调研、供应商信誉度、产品质量等因素,选择供应商。
3. 采购合同签订:采购部门与供应商签订采购合同,明确双方的权利和义务。
4. 供货验证:采购部门对供应商提供的产品进行检验,确保符合要求。
5. 入库管理:采购部门按规定的入库程序,将采购的安全防护用品送入仓库,并进行质量记录。
6. 使用管理:安全防护用品由各部门进行领用,并进行使用记录,确保用品的正常使用。
7. 库存管理:仓库定期进行库存盘点,并根据实际情况进行补充采购。
8. 问题反馈:如发现采购的安全防护用品存在质量问题或有需求变更,应及时向采购部门进行反馈。
五、经费管理1. 预算编制:各部门根据自身需求,编制安全防护用品采购预算,并报经公司审核批准。
2. 资金支付:采购部门根据采购合同的约定,按时支付供应商的货款。
3. 资金监管:财务部门对采购活动的资金进行监管,确保资金使用合规、透明。
六、记录与报告1. 采购记录:采购部门应及时、准确地记录每一次采购活动的基本信息,包括供应商、产品信息、数量、金额等。
2. 使用记录:各部门应按规定记录安全防护用品的领用和使用情况。
3. 周期报告:采购部门应定期向公司上报采购活动的情况,包括采购金额、采购品种、供应商情况等。
物资进场验收管理制度一、总则为了规范物资进场验收管理工作,提高物资进场验收的准确性和及时性,保障公司资产的安全和有效利用,特制定本制度。
二、适用范围本制度适用于公司所有进场物资的验收管理工作。
三、工作原则1、严格执行验收标准,确保进场物资的质量和数量符合要求;2、严格按照程序操作,做到规范准确;3、保证验收工作的公正性和透明性;4、加强信息共享,做到及时沟通、通报。
四、管理程序1、进场物资准备验收:当公司需要采购物资时,相关部门通过内部审批流程提出采购申请,经过审批后,由采购部门与供应商联系商订物资出货的时间、方式、数量、品牌及价格等,然后由采购部门将进场物资采购计划告知相关部门,在进场前由相关部门制定物资接收计划。
2、物资进场验收:物资进场后,相关部门在验收前需提前准备好相关资料、工具,安排好验收人员。
验收人员严格按照验收标准和规范进行验收,包括物资的完整性、数量、质量、标识和说明书等,并填写进场验收单。
如有异常情况,需立即通知采购部门人员处理。
3、数据录入和信息反馈:验收完毕后,验收人员将验收结果录入系统,并将验收结果通报给采购部门、质量部门和库房管理部门,供应商也将同时收到相应的验收反馈,以便供应商及时进行处理。
4、不合格物资的处理:对于不能通过验收的物资,需要及时通知有关部门,由采购部门与供应商协商处理,责成供应商进行更换或退货,质量标准不一致导致的物资不能通过验收时,由质量部门负责与供应商进行协商处理。
五、责任分工1、采购部门负责制定物资采购计划,与供应商进行合同订立和日常沟通协调,协助发起物资进场验收。
2、质量部门负责参与制定验收标准和规范,监督并审核采购合同中的质量要求与规定,并参与处理不合格物资的工作。
3、相关部门或项目组负责准备好相关验收条件,按时提供需要验收的物资及相关资料,并对验收结果进行确认。
4、库房管理部门负责对合格物资进行存储和管理。
5、供应商负责提供满足要求的物资,并对不合格物资进行合理处理。
项目部安全物资和进场验收程序范本一、项目部安全物资的采购流程1. 立项阶段- 项目负责人提出项目部安全物资的需求,并提交给采购部门进行初步评估。
- 采购部门制定采购计划,包括物资种类、数量、规格、质量要求、预算等,并提交给项目负责人进行确认。
2. 供应商选择- 采购部门根据项目要求,通过公开招标、询价或协商的方式选择合适的供应商。
- 采购部门评估供应商的资质、信誉、质量管理能力等,并进行供应商的综合评估。
3. 合同签订- 采购部门与选定的供应商进行合同谈判,并达成共识。
- 确定合同的内容,包括物资的具体数量、规格、价格、交货期限、付款方式等,并由合同双方签字确认。
4. 供应商交货- 采购部门与供应商协商确定交货时间和地点,并提前通知供应商。
- 采购部门对供应商交付的物资进行验收,并核对物资的数量、规格、质量是否符合合同要求。
- 如发现问题,采购部门与供应商协商解决,确保物资的质量和数量符合要求。
5. 物资存储和管理- 采购部门负责对进场的物资进行分类、编码,并统一存放在指定的仓库或库房中。
- 采购部门制定物资存储管理制度,包括物资的分类、分区、标识、保管、清点等,并监督执行。
6. 物资使用- 项目部根据实际需要向采购部门提出物资使用申请。
- 采购部门审核申请,确认申请的物资种类、数量等是否符合实际需要,并根据实际情况进行发放。
7. 物资维护和维修- 采购部门建立物资维护和维修制度,及时对需要维护和维修的物资进行处理。
- 采购部门进行定期检查和维护,确保物资的正常使用和保持良好的状态。
二、进场验收程序范本1. 验收前准备- 项目部安排专人负责物资验收工作,并组织验收人员。
- 编制进场验收清单,列出待验收的物资名称、规格、数量等信息。
2. 进场验收- 验收员按照进场验收清单逐项进行验收。
- 验收员核对物资的名称、规格、数量等是否与合同要求一致。
- 验收员对物资进行外观检查,确保物资的完好无损。
- 验收员对物资进行抽样检测,确保物资的质量符合要求。
安全物资采购和进场验证安全物资采购和进场验证安3-4项目部目录安3-4-1/T 合格供应商名录…………………………………………()3-4-2 ★安全物资采购计划、租赁或协议书…………………()3-4-3 安全物资验收记录汇总表………………………………()3-4-4 活动房档案(档案中至少应有出厂合格证、质保书、搭拆方案、验收资料等)………………………………()填写说明:1.合格供应商可以从企业发布的合格供应商名录中选择。
项目部如自行选择,则应保留评价资料。
2.分包单位(劳务单位)自行采购或带入施工现场凡属控制的安全物资,都必须向发包单位提供安全物资的证明材料(质保书、合格证等)。
3.对租赁、内部转移或调拨的安全物资,都必须实施验收,并有相应的合格证明材料。
4.采购控制安全物资名称:安全帽、安全网、密目安全网、安全带、漏电开关、配电箱、限位装置、保险装置,五芯电缆线、钢管(Φ48×3.5)、扣件、起重钢丝绳、活动房等(除上述安全物资外,企业可以结合实际,另定需控制的各类安全物资)。
合格供应商名录安3-4-1/T发布单位(盖章):××××公司注:供应商、供货商店或生产厂家、合格供应商名录可以用公司的文件替代。
安全物资采购计划表工程名称:安3-4-2按库存数量核实后购买批准人:填表人:物资采购计划表工程名称:××花苑三期3号楼安3-4-2批准人:×××填表人:×××物资采购计划表工程名称:××花苑三期3号楼安3-4-2按该计划采购批准人:×××填表人:×××安全物资验收汇总记录表单位名称:工程名称:安3-4-3注:相应合格的证明资料应附在验收资料后面负责人:填表人:安全用品采购验收资料附件用品名称:安3-4-3注:采购资料附件——购物发票复印件、合格证或质保书、检测资料等证明材料(每页只能用于一种安全用品的粘贴)×××建设(集团)有限公司×××工程项目部活动房档案安3-4-4编制:张仁才审核:批准:编制日期:目录安 3-4-4-1 活动房搭设方案3-4-4-2 合格证3-4-4-3 验收检查表×××建设(集团)有限公司彩钢板房施工方案编制:编制日期:×××××工程项目部目录1、工程概况 (03)2、编制依据 (03)3、活动房搭设的基本要求 (03)4、活动房搭设的加固措施 (03)5、施工准备 (03)6、现场安装 (03)7、安全保证措施 (03)8、质量保证措施 (03)9、质量要求 (03)10、竣工验收 (03)11、附件 (03)(1)周浦医院迁建工程临时设施平面布置图(2)平面图(3)剖面图(4)立面图(5)屋面钢结构平面布置图(6)安装单位营业执照、资质证书、安全生产许可证、安装资格许可证彩钢板活动房施工方案一、工程概况(略)二、编制依据1、《临时性建(构)筑物应用技术规程》DGJ08-114-20052、×××工程施工组织设计3、×××工程临时设施平面布置图三、活动房搭设的基本要求1、按照施工现场总平面图位置布置,符合安全、消防要求。
2、搭设活动房,必须符合坚固、安全、防潮、保暖、通风明亮。
3、活动房应确保主体结构安全,设施完好。
4、活动房搭设高度不宜超过两层。
四、活动房搭设的加固措施1、活动房阳台增设40×40方管为抗风柱,柱与柱之间有30×30的角铁电焊连接,屋面顶板自上而下用125㎜自攻螺丝与角铁固定。
2、为了防止冬天的雪荷载,在活动房屋顶中间设置40×60方管横梁,以防大雪压垮屋顶。
五、施工准备1、按照总平面图要求清理活动房搭设场地。
2、施工用电:本工程施工用电采用架空线,在总配电箱中引出,在施工现场设置三个配电箱,所有配电箱电源均从总配电箱中引出。
3、施工技术准备:积极组织技术人员认真熟悉图纸,向所有作业人员进行搭方案交底。
4、物资准备:按照施工进度计划安排组织货源,确定供应地点和供应方式,在指定地点按规定进行储存和保管。
5、劳动力准备:组织精干的施工队伍,安排有施工经验的人员参加施工,合理组织劳动力,在施工前进行安全、防火和文明施工等教育。
六、现场安装1、安装准备:(1)现场堆放彩钢夹芯板和轻钢构件,垫木间距不应大于1.5m,上下垫木应对齐,支点处外挑长度不应大于1.0m,堆放高度不应大于1.5m;(2)现场堆放彩钢夹芯板,应有遮阳、防雨雪及防火措施;(3)混凝土地圈梁应平整、顺直,随浇随光,并应两次净面。
2、结构工程的安装顺序:(1)应按设计图纸规定的墙体轴线、尺寸,在混凝土地圈梁上弹出墙体、钢立柱的位置线;(2)应采用焊接或高强度螺栓将钢立柱和主钢筋连接成单榀排架;(3)单榀排架柱脚与混凝土地圈梁应用金属膨胀螺栓连接,校正垂直位置后,在未成系统前,应先用临时支撑固定;(4)以后每安装完成1单榀排架,应立即用次钢梁与前1单榀排架的主钢梁进行螺栓连接和逐榀连接,形成单层框架体系;(5)应将水泥预制板搁置于楼层次钢梁,灌缝后,板上应浇筑20mm厚的水泥砂浆面层;(6)应按设计图纸规定的墙体轴线、尺寸,在楼层上弹出墙体、钢立柱的位置线,重复本条2-4款,然后安装屋面板。
3、墙体工程的安装:(1)应按墙体位置线安装地槽铝,用间距不大于400mm的M8金属膨胀螺栓锚固,地槽铝必须安装紧贴于墙基面,连接接口应平整、密缝;(2)地槽铝安装轴线偏差不应大于5mm;(3)地槽铝在外墙面一侧底部应预设泄水孔,孔径应大于等于6mm,间距宜为600mm;(4)应按排板图安装墙板。
墙板宜先安装受风面积较小的一面,并应逐间安装,逐间封闭。
墙板与地槽铝连接紧密、牢固,板与板之见的接缝应平整、严密,墙面应保持垂直;(5)墙板的吊装索具应采用白棕绳,不宜使用钢丝绳。
如使用钢丝绳,应对板材采取保护措施;(6)墙板安装中不得使用撬棒移动板材;(7)墙板应采用斜支撑临时牢固,支撑杆应稳定可靠,支撑点应有保护措施,不得损坏板材;(8)钻孔、切割等作业过程中,应做到“落手清”,以免磨损、划伤金属面板。
4、屋面工程的安装:(1)屋面板不宜搭接,必须搭接时,应按顺坡方向搭接,搭接点应落在檩条或其他支撑件上,搭接长度不应小于250mm;(2)横坡方向2块屋面板接缝,应将相邻两上表面板各向上翻边大于等于25mm,在其上倒扣槽形连接配件,密封胶填缝;(3)所有搭接缝和外露钉头必须用密封胶或防水材料封闭;(4)管道穿越屋面板处,应做好防水技术处理。
5、油漆:(1)经现场焊接及运输途中底漆剥落处应重刷防锈漆一度。
(2)构件露明部位刷面漆二度,油漆不得有漏刷、脱皮、挂漆及返锈现象。
6、门窗安装:(1)门窗位置安装准确并用螺栓固定。
(2)门窗位置安装应开启灵活、无阻滞现象,玻璃不应有麻面和裂缝,玻璃洁净,附件安装牢固。
(3)窗户安装完毕后应进行防水处理,门的安装应注意平、直。
7、楼梯和栏杆安装:要求栏杆平直和栏板柱连接牢固,楼梯踏步采用角钢楼梯,楼梯不应有晃动,楼梯与山墙固定,栏板用75㎜自攻螺丝与楼梯固定。
七、安全保证措施1、进入施工现场必须戴好安全帽并系好帽带。
2、设置警戒区域,并安排专人监护,禁止无关人员进入。
3、针对本工程特点及“安全第一,预防为主”的方针,上岗前对施工人员进行安全技术交底。
4、高空作业人员按规定体检。
5、特殊工种持证上岗。
6、严格执行各工种安全技术操作规程。
7、每天上岗前由各班组长进行安全技术交底并作好记录。
上班前认真检查电气设备、吊装索具,高空作业人员是否佩带好安全带,认真检查作业平台、爬梯等,高空作业严格执行JGJ80—91的有关规定。
8、电焊作业必须严格执行“十不烧”的规定。
9、施工用的电动机械和设备均须接地或接零并实行二级漏电保护,绝对不允许使用破损的电线和电缆,严防设备漏电。
10、屋面施工应穿软底鞋,物料应妥善放置,工具应随手收入工具袋,传递物料严禁抛掷。
10、六级以上大风、大雾和大雨等恶劣天气,不得进行临时性建(构)筑物的施工。
八、质量保证措施成立以项目经理为首的质量保证系。
在项目经理统一领导下,由项目施工员、项目质量员具体实施对本工程的质量监控和管理。
从技术组织、工序控制、材料管理、质量检测等方面落实措施。
本工程要注意抓好技术交底,控制通病源头,抓好过程检验纠正通病雏形。
同时严格把好材料关,工程所需材料必须按图纸和有关规范要求进场。
不合格材料坚决杜绝进场,以确保工程质量。
建立质量与经济挂钩,实行奖罚制度。
九、质量要求1、彩钢夹芯板质量要求:(1)钢板及夹芯板应有产品质量合格证明书;(2)外观质量应符合下表的规定;彩钢夹芯板外观质量表面不得有锈迹、污斑、麻点、划痕。
3、水泥珍珠岩保温复合板应有原材料质量保证书和出厂合格证明。
4、轻钢结构的原材料应有质量保证书,轻钢结构构件应有出场厂合格证明。
5、墙面须垂直平整,颜色一致,整齐清洁,板缝齐整。
6、门、窗、锁开关灵活,不得缺附件。
7、屋架角铁焊接牢固,不脱焊、无锈蚀8、栏杆、楼梯焊接牢固,踏步不缺档,不脱焊。
9、屋面彩钢板接头嵌缝严密,无渗漏。
十、竣工验收由项目部技术、质量、安全部门会同监理和分包单位共同验收合格,并填写好“活动房验收记录”后方可使用。
经验收未达到标准规定,不得使用,必须经检修后符合要求,方可使用。
十一、附件(见下页)活动房验收检查表安3-4-4-3验。
