通车风门保护风门及人员的安全技术措施
- 格式:docx
- 大小:9.24 KB
- 文档页数:2

风门管理安全技术操作规程一、总则为确保风门管理的安全性,保障作业人员的生命财产安全,制定本操作规程。
二、适用范围本操作规程适用于风门设备的管理工作。
风门设备包括但不限于通风系统、气流控制系统等。
三、风门管理流程1. 风门设备的安装管理:设备购买前需要经过现场测量和原定装修人员协商确定位置,并经过专业人员的验收安装。
2. 风门的使用管理:根据实际需要,合理设置风门的开启和关闭时间,确保通风系统正常工作。
3. 风门的检查与维护:定期对风门设备进行巡检,发现异常及时处理,并加强维护保养,确保设备的正常运行。
每年至少进行一次全面的检查与维护。
四、安全管理要求1. 风门的供电管理:风门设备的供电线路必须符合相关安全标准,并设置专门的开关箱,并定期检修。
2. 风门的操作管理:操作人员必须经过相关培训,并持有有效的操作证书,在操作过程中要严格按照操作规程进行操作。
3. 风门的开启和关闭管理:在风门操作过程中,要确保操作人员的安全,防止误操作和操作失误导致的事故发生。
4. 风门的维护管理:定期对风门设备进行维护保养,保持设备的良好工作状态,同时加强对设备的巡检,发现问题及时解决。
5. 风门的应急管理:制定应急预案,明确风门发生故障或事故时的应对措施,并进行应急演练,以提高应急处理能力。
五、操作规程1. 风门设备的操作必须经过授权,并严格按照操作规程进行。
2. 在开启和关闭风门时,需提前通知相关人员,并确保人员的安全。
3. 在操作过程中,要密切观察风门的运行情况,发现异常及时报告,不得擅自调整设备。
4. 定期进行风门的巡检,检查设备的运行情况,发现问题及时处理。
5. 在维护保养期间,要确保设备的安全,必要时进行停机维护。
6. 风门设备的开关操作必须由专人负责,并做好记录。
7. 在发生事故或故障时,要立即停止操作,并采取相应的应急措施,及时报告有关部门。
六、风门管理的责任1. 设备安装管理责任:由装修负责人负责组织并监督设备的安装工作。

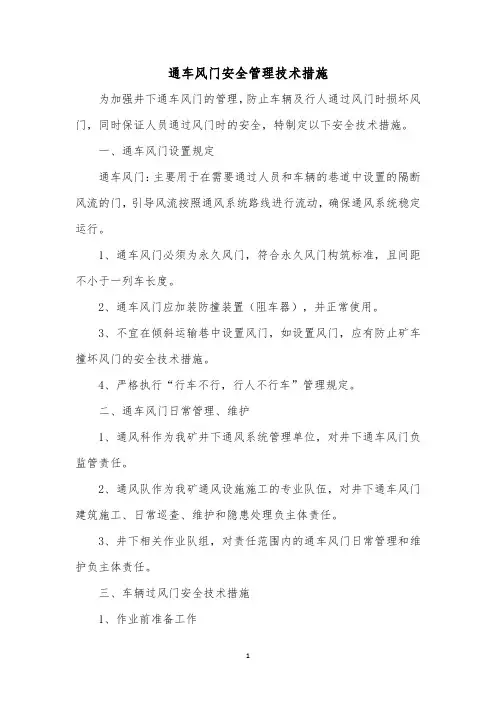

通车风门安全管理技术措施为加强井下通车风门的管理,防止车辆及行人通过风门时损坏风门,同时保证人员通过风门时的安全,特制定以下安全技术措施。
一、通车风门设置规定通车风门:主要用于在需要通过人员和车辆的巷道中设置的隔断风流的门,引导风流按照通风系统路线进行流动,确保通风系统稳定运行。
1、通车风门必须为永久风门,符合永久风门构筑标准,且间距不小于一列车长度。
2、通车风门应加装防撞装置(阻车器),并正常使用。
3、不宜在倾斜运输巷中设置风门,如设置风门,应有防止矿车撞坏风门的安全技术措施。
4、严格执行“行车不行,行人不行车”管理规定。
二、通车风门日常管理、维护1、通风科作为我矿井下通风系统管理单位,对井下通车风门负监管责任。
2、通风队作为我矿通风设施施工的专业队伍,对井下通车风门建筑施工、日常巡查、维护和隐患处理负主体责任。
3、井下相关作业队组,对责任范围内的通车风门日常管理和维护负主体责任。
三、车辆过风门安全技术措施1、作业前准备工作1)检查绞车的安全性能必须符合规程规定,否则不得投入使用。
2)检查运输线路必须符合质量标准化要求。
3)检查所需要通过每扇风门是否开启灵活,同组风门必须实行闭锁装置,且保证风门正常使用。
2、运输车辆过风门的规定:1)绞车司机和跟车司机必须持证上岗,经过专门培训。
绞车司机严格执行绞车操作规程。
2)装有风门的运输巷道,运输人员严格控制好所能允许通过两道风门时的车辆数,停放于风门前后车辆要与两道风门保持10米以上间距,以防车辆滑动挤伤人员。
3)重车必须封固绑扎牢固,严禁超高、超宽、超长。
4)运输车位于两道风门间停稳后,将风门关闭后再开启另一侧风门,以防关风门时挤伤人员,如不符合本规定的距离要求要必须减少牵引车数量。
5)运输车过风门时,行至距风门30m左右必须放慢车速;当距风门10m以上时跟司机发出停车信号后确认,绞车司机将绞车开关打到“零位”并发出信号。
6)当车停稳后由跟车司机开启第一道风门,并用铁丝或挂钩挂好风门。
XXX煤矿运输车辆通过风门安全技术措施编制单位:XXX煤矿通风队编制日期:二零一七年十二月四日通风队:年月日通风主管部门:年月日安全主管部门:年月日总工程师:年月日审批意见XXX煤矿运输车辆通过风门安全技术措施XXX煤矿为切实加强矿井车辆运输管理,规范车辆运输秩序,保证车辆运输通过风门时的安全,特编制本措施。
一、气动无压风门安全措施1、正常通过1)、行人或行车到达第一道风门时,按动第一道风门气动控制箱绿色开门按钮打开第一道风门,若第二道风门此时处于关闭状态时,其信号经控制箱处理后输出,直接控制第一道门气缸,开启第一道风门,同时发送闭锁信号至第二道风门控制箱,对第二道风门进行强制闭锁,第二道风门不能再开启。
2)、行人通过第一道风门后须按动第一道风门气动控制箱另一侧的红色关门按钮关闭第一道风门,其信号经控制箱处理后输出,直接控制第一道风门气缸关第一道风门,第一道风门完全关闭之后,控制箱闭锁信号方可自行断开,第二道风门才可以开启3)、同样,行人通过第二道风门时,按动第二道风门气动控制箱绿色开门按钮打开第二道风门,若第一道风门此时处于关闭状态时,其信号经控制箱处理后输出,直接控制第二道风门气缸开启风门第二道风,同时发送闭锁信号至第一道风门控制箱,对第一道风门进行强制闭锁,第一道风门不能再开启。
4)、行人通过第二道风门后须按动第二道风门另一侧气动控制箱的红色关门按钮关闭第二道风门,其信号经控制箱处理后输出,直接控制第二道风门气缸关闭第二道风门,第二道风门完全关闭之后,控制箱闭锁信号方可自行断开,第一道风门才可以开启;5)、行人反向通过时,操作步骤相同。
二、紧急及异常通过风门措施1)、当有紧急情况发生需紧急解除闭锁进行开门时,或风门及气控装置发生异常情况无法正常开门时,可拉开第一道风门气源控制箱或控制箱上任一个应急泄压手拉阀,即可手动拉开第一道风门,拉开第二道门气源控制箱或控制箱上任一个应急泄压手拉阀,即可手动拉开第二道风门。
构建风门施工安全技术措施背景风门作为电厂等能源企业重要的通风设备,起到了保护设备、人员安全和减少环境污染的作用。
在风门施工过程中,由于高空、危险、复杂的环境,往往会出现一些安全问题,因此施工期间需要采取一定的安全技术措施,确保施工过程安全顺利进行。
风门施工安全技术措施一、施工前准备1.风门施工前,需要进行仔细的施工计划,明确每个步骤,有条不紊地进行施工,确保施工过程安全顺利。
同时,需要对施工现场进行周边环境、地形地貌、气候条件等多方位评估,针对性地制定安全措施。
2.要求施工单位必须熟知风门的结构特点、施工要求和安全注意事项,制定熟悉的操作流程,建立严格的安全管理制度,严格执行施工人员的安全操作规程。
3.施工前对施工人员进行全面安全培训,让施工人员熟知各类风险,掌握应对措施,提高安全意识和风险防范能力。
二、高空防护措施1.对高空施工作业人员组织岗前检查、身体检查和培训,确保操作符合规范,并佩戴必要的安全防护设备,如安全带、安全绳等。
2.针对不同的高度和施工位置应采取不同的安全防护措施,选用适合的脚手架、安全网和防护隔离板等高空作业器具。
3.对于施工高度较大的风门,则需要借助高空操作钢丝绳悬挂等技术手段,实现高空施工,确保施工人员的人身安全。
三、设备安全保证措施1.对风门自身的设备进行全面检查和保养,确保设备状态良好,不会出现意外故障和死角。
2.针对施工中使用的设备也需要进行全面检查,包括起重机械、升降设备、气动工具等,确保设备符合使用标准,使用过程中不会出现故障。
3.施工中对元器件、管道、风阻、密封等细节进行检查,确保各项设备的安全和性能符合要求,能够安全运行。
四、应急预案和救援措施1.施工前要预先制定针对各种意外事故的应急预案,明确应急流程和处理措施,增强针对意外事故的应急能力。
2.在施工现场设立应急救援站点,装备必要的急救设备和器材,配备合格的救援人员,以便及时有效进行援救。
结论风门施工安全技术措施是电厂等能源企业施工过程中的基本要求和重要保障,采取适当的安全技术措施可以有效地预防和减少施工事故。
格目底矿业有限公司格目底矿中井风井通风设施(风门、密闭)施工安全技术措施施工单位;矿建二公司项目经理:技术主管:施工队长;编制人:陈勇编制日期:2007年10月23日会审签字表措施名称:通风设施(风门、密闭)施工安全技术措施会审时间:会审地点:主持人:参加部门:施工单位:工程部:安全部:通风部:副总工程师:总工程师:会审意见矿井通风设施(风门、密闭)施工安全技术措施根据通风安全质量标准化标准及考核评级办法,为确保通风设施(密闭、风门)施工的安全进行,特制定如下安全技术措施:一、准备工作1、装运材料要有专人负责,各种材料装车后不能超过矿车高度、宽度,装车要整齐,两头要均衡。
2、装车入井前必须与调度及有关单位联系,运送时应严格遵照运输部门的有关规定。
3、施工人员随身携带的小型材料和工具要拿稳、利刃工具要装护套,材料应捆扎牢固,要防止触碰伤人。
4、井下装卸笨重材料时要互相照应,靠巷帮堆放的材料要整齐,不得影响运输、通风、行人。
5、人工运料时,要注意安全,不准用带式输送机运送材料。
6、施工前必须对施工地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,做到安全施工。
7、密闭位置应选择在顶帮坚硬,未遭破坏的巷道内,尽量避免设在动压区。
8、施工地点必须通风良好,瓦斯、二氧化碳等有害气体的浓度不得超过《煤矿安全规程》的规定。
9、施工前必须先检查施工地点前后5 m的支护情况,顶板情况,发现问题及时处理,并设专人监护,处理不完必须及时打上临时支架。
10、掏槽时应注意以下几点:(1)掏槽一般应按先上后下的原则进行,掏出的煤矸等物要及时运走,巷道应清理干净。
(2)掏槽深度500毫米,必须符合规定要求,见实帮实底。
二、密闭施工操作:1、在有淋水的巷道中砌墙时,应既保持水流畅通、又不能漏电。
2、用砖、料砌墙时,竖缝要措开、横缝要水平,排列必须整齐,砂浆要饱满,灰缝要均匀一致,干砖要浸湿,墙缝逐层用砂浆填实,墙厚要符合标准。
风门施工安全技术措施(一)引言概述
风门施工是一项重要的作业任务,涉及施工人员的安全问题应引起重视。
本文将针对风门施工安全技术措施进行详细阐述。
正文
一、施工前的准备工作
1. 确认施工地点是否有隐患
2. 评估风门的施工难度及所需资源
3. 组织施工人员进行技术培训和安全教育
4. 准备所需的工具和施工材料
5. 制定详细的施工计划和工作时间表
二、施工现场的安全管控
1. 设立和标识施工区域,禁止非施工人员入内
2. 安排专人负责施工现场的安全管理和监督
3. 检查并确保施工现场的通风良好
4. 使用专业的设备和工具进行施工,确保其安全性和可靠性
5. 定期检查并维护所使用的设备和工具的完好状态
三、施工过程中的安全防护
1. 施工人员必须佩戴符合要求的个人防护装备
2. 严格遵守施工现场的安全操作规程
3. 确保施工现场的道路畅通,防止物品堆放过高引起的事故
4. 防止施工现场积水、积灰等情况的发生
5. 施工过程中禁止私自调整风门设备,必须经过专业人员的批准和指导
四、施工后的安全检查和清理
1. 对施工现场进行安全检查,确保各项安全措施执行到位
2. 清理施工现场,清除危险物品和垃圾
3. 储存和处置施工材料和化学品,确保安全环保外
4. 进行设备的完整性和功能性检查
5. 做好施工记录和安全总结,为后续施工提供经验参考
总结
风门施工安全技术措施的有效实施对保障施工人员的安全至关重要,通过施工前的准备工作、施工现场的安全管控、施工过程中的安全防护以及施工后的安全检查和清理,能够有效预防事故的发生,保障风门施工的安全进行。

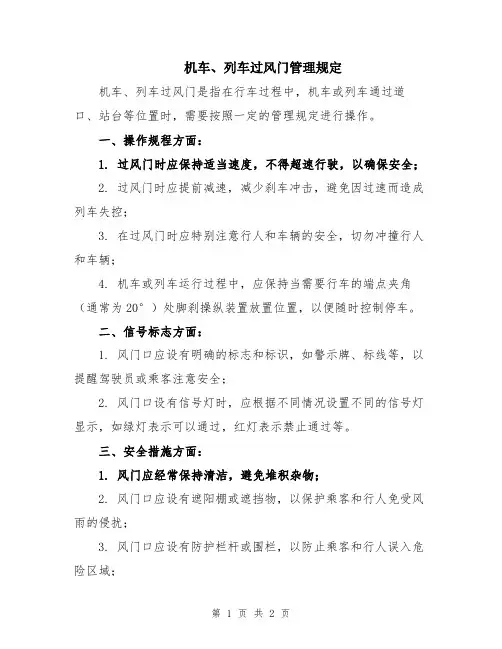

机车、列车过风门管理规定
机车、列车过风门是指在行车过程中,机车或列车通过道口、站台等位置时,需要按照一定的管理规定进行操作。
一、操作规程方面:
1. 过风门时应保持适当速度,不得超速行驶,以确保安全;
2. 过风门时应提前减速,减少刹车冲击,避免因过速而造成列车失控;
3. 在过风门时应特别注意行人和车辆的安全,切勿冲撞行人和车辆;
4. 机车或列车运行过程中,应保持当需要行车的端点夹角(通常为20°)处脚刹操纵装置放置位置,以便随时控制停车。
二、信号标志方面:
1. 风门口应设有明确的标志和标识,如警示牌、标线等,以提醒驾驶员或乘客注意安全;
2. 风门口设有信号灯时,应根据不同情况设置不同的信号灯显示,如绿灯表示可以通过,红灯表示禁止通过等。
三、安全措施方面:
1. 风门应经常保持清洁,避免堆积杂物;
2. 风门口应设有遮阳棚或遮挡物,以保护乘客和行人免受风雨的侵扰;
3. 风门口应设有防护栏杆或围栏,以防止乘客和行人误入危险区域;
4. 风门工作人员应定期维护风门设备,并及时修复任何发现的故障。
以上是机车、列车过风门的一些管理规定,以确保过程安全顺利进行。
具体的规定可能会因地区、机构等而有所不同,因此具体操作时需按照相关规定执行。
煤矿运输安全措施4篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!煤矿运输安全措施4篇【第1篇】煤矿运输车辆过风门安全措施XXX煤矿为切实加强矿井车辆运输管理,规范车辆运输秩序,保证车辆运输通过风门时的安全,特编制本措施。
风门密闭施工安全技术措施随着社会的发展和技术的进步,风门密闭施工在各个行业中使用越来越广泛。
风门密闭施工安全是施工过程中必须高度重视的一个关键环节,只有采取科学有效的安全技术措施,才能确保施工人员的安全以及工程质量的稳定。
本文将为大家介绍几个常见的风门密闭施工安全技术措施。
首先,建立严格的施工管理制度。
在风门密闭施工过程中,必须建立一系列的施工管理制度,明确施工人员的职责和权限。
施工管理人员应经过专业培训,熟悉施工流程和安全操作规程,做到严格按照相关要求进行施工,杜绝违章操作。
其次,加强安全宣传教育。
通过定期召开安全会议、组织安全培训等方式,提高施工人员对风门密闭施工安全的认识和重视程度。
同时,要加强对施工人员的培训,提高其应急处理能力和防范意识,增强施工安全意识。
第三,做好施工现场防护工作。
施工现场应划定合理的安全防护区域,并设置明显的警示标志,以提醒施工人员注意安全。
对危险部位应进行有效的封闭和隔离,禁止无关人员进入。
并配备必要的安全设施,如安全帽、防护手套、防护鞋等,确保施工人员的人身安全。
第四,落实风门密闭设备的安全保护措施。
保证风门密闭设备的正常运行,确保施工过程中无泄漏现象发生。
必要时,可以设置防护网、防护罩等设备,对设备进行保护。
另外,还要做好设备维护和保养工作,定期检查设备的运行状况,及时排除隐患。
第五,严格遵守施工操作规程。
根据风门密闭施工的特点,制定详细的施工操作规程,并向施工人员进行宣讲和培训,确保操作规程的准确执行。
在施工过程中,要严格按照操作规程进行操作,不能随意改变施工方法和步骤。
第六,加强监督检查。
风门密闭施工安全是一个复杂的过程,需要专业人员进行监督和检查。
施工监理人员应定期进行施工现场检查,对施工过程中存在的问题及时发现并进行纠正。
同时,还应配备专业设备对施工现场进行实时监测,保障施工过程的安全性。
综上所述,风门密闭施工安全技术措施是保障施工安全的重要环节。
各个施工单位、管理部门以及施工人员都应高度重视风门密闭施工安全,加强安全管理和安全培训,做好施工现场的防护工作,落实设备的安全保护措施,严格按照操作规程进行施工,加强监督检查,共同维护施工人员的生命安全和工程质量的稳定。

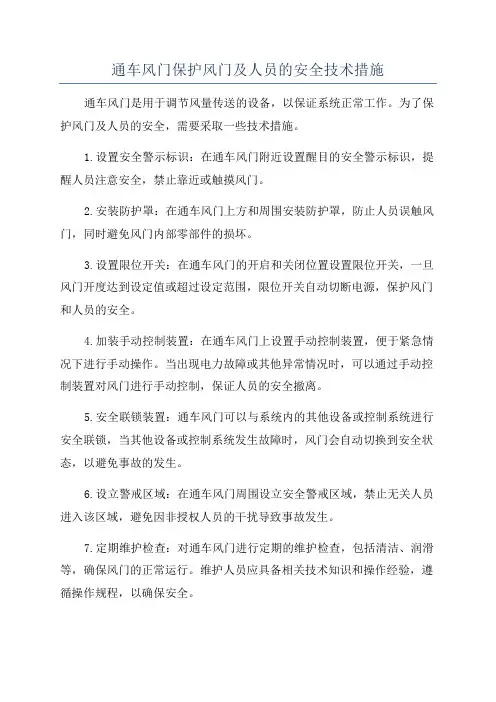

通车风门保护风门及人员的安全技术措施通车风门是用于调节风量传送的设备,以保证系统正常工作。
为了保护风门及人员的安全,需要采取一些技术措施。
1.设置安全警示标识:在通车风门附近设置醒目的安全警示标识,提醒人员注意安全,禁止靠近或触摸风门。
2.安装防护罩:在通车风门上方和周围安装防护罩,防止人员误触风门,同时避免风门内部零部件的损坏。
3.设置限位开关:在通车风门的开启和关闭位置设置限位开关,一旦风门开度达到设定值或超过设定范围,限位开关自动切断电源,保护风门和人员的安全。
4.加装手动控制装置:在通车风门上设置手动控制装置,便于紧急情况下进行手动操作。
当出现电力故障或其他异常情况时,可以通过手动控制装置对风门进行手动控制,保证人员的安全撤离。
5.安全联锁装置:通车风门可以与系统内的其他设备或控制系统进行安全联锁,当其他设备或控制系统发生故障时,风门会自动切换到安全状态,以避免事故的发生。
6.设立警戒区域:在通车风门周围设立安全警戒区域,禁止无关人员进入该区域,避免因非授权人员的干扰导致事故发生。
7.定期维护检查:对通车风门进行定期的维护检查,包括清洁、润滑等,确保风门的正常运行。
维护人员应具备相关技术知识和操作经验,遵循操作规程,以确保安全。
8.培训人员:对使用通车风门的操作人员进行安全培训,使其了解通车风门的工作原理、使用方法和安全注意事项,提高其安全意识和应急处理能力。
9.安全告知和警示:在通车风门安装处张贴相关的安全告知和警示牌,向人员公布风门的危险性和安全措施,提醒人员做好自我保护。
10.安装报警系统:在通车风门附近安装报警系统,当风门发生故障或异常情况时,通过报警系统及时发出警示信号,提醒人员注意,并及时采取措施修复故障。
总而言之,通车风门保护风门及人员的安全技术措施需要从警示标识、防护罩、限位开关、手动控制装置、安全联锁装置、警戒区域、定期维护检查、人员培训、安全告知和警示、报警系统等方面综合考虑,确保风门运行安全可靠,同时保护人员的安全。

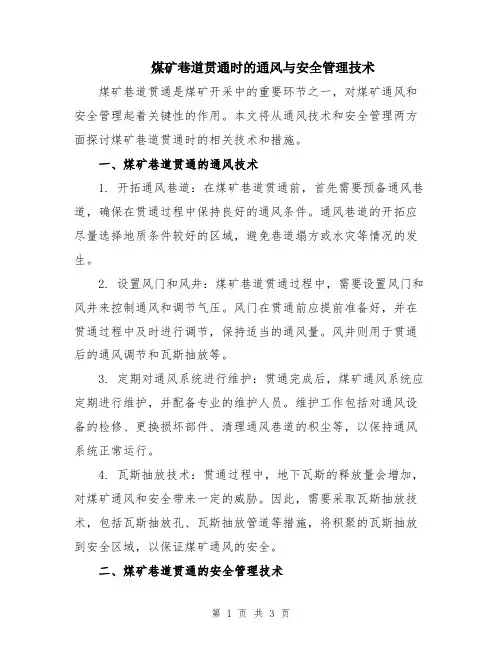

煤矿巷道贯通时的通风与安全管理技术煤矿巷道贯通是煤矿开采中的重要环节之一,对煤矿通风和安全管理起着关键性的作用。
本文将从通风技术和安全管理两方面探讨煤矿巷道贯通时的相关技术和措施。
一、煤矿巷道贯通的通风技术1. 开拓通风巷道:在煤矿巷道贯通前,首先需要预备通风巷道,确保在贯通过程中保持良好的通风条件。
通风巷道的开拓应尽量选择地质条件较好的区域,避免巷道塌方或水灾等情况的发生。
2. 设置风门和风井:煤矿巷道贯通过程中,需要设置风门和风井来控制通风和调节气压。
风门在贯通前应提前准备好,并在贯通过程中及时进行调节,保持适当的通风量。
风井则用于贯通后的通风调节和瓦斯抽放等。
3. 定期对通风系统进行维护:贯通完成后,煤矿通风系统应定期进行维护,并配备专业的维护人员。
维护工作包括对通风设备的检修、更换损坏部件、清理通风巷道的积尘等,以保持通风系统正常运行。
4. 瓦斯抽放技术:贯通过程中,地下瓦斯的释放量会增加,对煤矿通风和安全带来一定的威胁。
因此,需要采取瓦斯抽放技术,包括瓦斯抽放孔、瓦斯抽放管道等措施,将积聚的瓦斯抽放到安全区域,以保证煤矿通风的安全。
二、煤矿巷道贯通的安全管理技术1. 严格的预防性措施:在煤矿巷道贯通前,需要根据地质条件和巷道状态进行综合评估,制定相应的预防性措施。
这包括巷道预支护、巷道排水、检测和除去积水等工作,以保证贯通过程的安全。
2. 工作面和巷道的监测:贯通过程中,应加强对工作面和贯通段巷道的监测。
可以使用现代化的监测设备,如倾斜仪、测量仪等对巷道的变形变化进行监测,并及时发现异常情况,采取相应措施。
3. 瓦斯和矿尘的控制:贯通过程中,瓦斯和矿尘的释放量会增加,容易引发瓦斯爆炸和矿尘爆炸等事故。
因此,需要加强瓦斯和矿尘的控制,包括使用瓦斯抽放技术、定期清理巷道积尘等措施,以减少事故的发生。
4. 安全培训和应急预案:煤矿贯通工作人员应接受专业的安全培训,了解贯通过程中的安全注意事项和应急处理方法。
河南能源石壕煤矿通车风门保护风门及人员安全技术措施编号:YMCS—TF—SHK—2017-措施批准时间:2017年月日措施执行时间:2017年月日会审单位及人员签字施工单位:通风队编写:队长审核意见:签字:时间:通风科意见:签字:时间:安检科意见:签字:时间:通风副总意见:签字:时间:总工程师意见:签字:时间:通车风门保护风门及人员安全技术措施根据煤矿安全生产标准化要求“井下通车风门按规定设置有保护风门及人员的安全措施”的规定,为保障矿井通风系统稳定可靠,防止人员和车辆通过风门造成人身伤害、设施受损特编制措施如下:1、通车风门应设置在平巷中,如果在倾斜巷道中设置风门,需安排专人看管。
2、风门前后5m严禁堆放杂物,风门前后设置阻车器,并处于完好状态,防止矿车等失控创击风门。
3、车辆通过风门时,必须有专人开关风门,风门未开启,严禁打开阻车器,车辆通过要立即关闭阻车器。
4、行人通过风门时,等人员全部通过后,立即关闭风门;风门将要关闭时,严禁人员强行通过风门。
5、通风队要保证通车风门平整,包边沿口光滑无毛刺、钉子等突出物外露。
防止风门刮伤人员。
6、通风队对风门闭锁定期检查,对风门合页、闭锁装置进行加油保养,保证闭锁装置灵敏可靠,确保风门开启、关闭顺畅。
7、通过车辆时,专人开启、关闭风门,防止车辆过风门时自动关闭,造成人员伤害和风门设备损坏。
8、车辆距离风门5m时,要提前减速,一次只能推一辆车,车速不得超过每秒1米,每次最多通过两辆矿车。
严禁在矿车两侧推车,严禁放飞车。
9、严禁两道风门同时打开,严禁用车顶碰风门。
THANKS !!!致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考10、。
风门管理安全技术操作规程范文第一章总则第一条为加强风门管理,保障人员和设备的安全,制定本安全技术操作规程。
第二条本规程适用于风门管理的相关人员,在执行风门管理工作中必须遵守。
第三条风门管理指通过对风门的检查、维护和操作,确保其正常运行,减少事故发生的可能性。
第四条本规程的内容应与相关安全技术规范和法律法规保持一致,任何个人和单位不得违反本规程执行操作。
第五条风门管理人员应接受相关的培训,具备相应的技术和安全常识,熟悉与风门管理相关的规定和标准。
第二章风门管理工作流程第六条风门管理工作的流程如下:一、风门检查风门开关应定期检查,发现问题及时报告相关负责人,确保风门的正常运行。
二、风门维护对于出现故障的风门,应及时进行维修和更换工作,确保设备的正常运行。
三、风门操作在使用风门时,必须符合相关操作规程,严禁擅自操作风门。
第七条风门检查的具体操作如下:一、检查风门的外观是否完好无损,严禁使用有破损和腐蚀现象的风门。
二、检查风门的开闭情况,确保其灵活性和准确性。
三、检查风门的密封性能,确保其正常工作。
第八条风门维护的具体操作如下:一、定期对风门进行润滑,确保其运转的顺畅。
二、检查风门的连接件,确保其紧固可靠。
三、定期清理风门上的杂物,防止其堵塞。
第九条风门操作的具体操作如下:一、严格按照风门开启和关闭的顺序进行操作,不得违反操作规程。
二、在操作风门时,应确保周围环境的安全,并注意其他人员的工作。
三、在风门关闭后,应仔细检查其是否完全关闭,确保安全。
第十条风门管理中应注意的问题:一、在风门操作过程中,不得擅自拆卸和更换风门部件。
二、发现风门存在故障或异常情况时,应立即停止使用,并报告相关负责人。
三、风门管理人员应经常关注风门的工作情况,及时发现问题并进行处理。
第三章风门管理的安全措施第十一条风门管理需要采取一系列的安全措施,确保操作过程的安全,具体措施如下:一、风门操作时应穿戴符合规定的个人防护装备,确保工作人员的人身安全。
引言:风门施工是一项重要的安全技术措施,它在大规模工程中起着至关重要的作用。
本文将介绍风门施工的安全技术措施,包括施工前的准备工作、施工现场的安全要求、施工过程中的安全措施、施工设备的选择和使用以及监督管理方面的要点。
通过采取这些安全措施,可以确保风门施工的安全性和有效性。
概述:风门施工是在风电场建设过程中不可或缺的一项工作。
它主要涉及到风门的安装、调试和检测工作。
在施工过程中,必须严格遵守相关的安全技术要求,以确保人员和设备的安全。
本文将从准备工作、安全要求、安全措施、设备选择和使用以及监督管理方面具体阐述风门施工的安全技术措施。
正文:一、施工前的准备工作1.详细了解风门施工任务和要求,制定施工方案;2.调查研究施工现场情况,了解可能存在的安全隐患;3.编制施工组织设计和施工计划,明确施工的工期、工序和责任等;4.组织安全培训,提高施工人员的安全意识和技能;5.采购和验收所需的施工设备和工具,确保其性能安全可靠。
二、施工现场的安全要求1.明确施工现场的工作区域,设置合理的临时围护措施,限制非施工人员进入;2.保持施工现场的整洁有序,及时清理施工过程中产生的垃圾和废料;3.设置明显的安全标识,指引施工人员正确使用设备和工具;4.配备必要的安全设施,如防护网、安全网和安全带等,确保人员的安全;5.合理布局施工现场,确保施工人员的操作空间和安全通道。
三、施工过程中的安全措施1.所有参与施工的人员必须佩戴防护用品,如安全帽、防护眼镜和安全鞋等;2.严格执行操作规程,按照施工方案进行施工操作,避免操作失误;3.加强对施工设备的维护保养,确保其正常运行和安全可靠;4.禁止在施工现场饮酒、吸烟或使用明火等危险行为;5.设置专人指挥施工操作,保证协调和顺利进行。
四、施工设备的选择和使用1.选择符合安全要求和技术标准的施工设备和工具;2.合理配置施工设备,确保施工过程的连续性和高效性;3.对施工设备进行定期检查和维修,确保设备的安全性和可靠性;4.对施工设备进行固定和稳定,避免因施工设备倾覆或滑动造成安全事故;5.对施工设备进行专业操作培训,熟练掌握设备的使用方法和注意事项。
施工风门安全技术措施施工风门是建筑工地上常用的设备,它能有效解决建筑物内外未平衡气压带来的风压差异,保证工地内的安全和施工质量。
然而,我们在使用施工风门的时候,也需要注意安全问题,避免发生意外情况。
接下来,我们将介绍几种常见的施工风门安全技术措施。
安装前的准备在安装施工风门之前,我们需要进行一些准备工作,以确保安装过程的安全性。
1.安全检查:施工现场需要对安装风门的危险地带和危险点进行检查,并设置警告标志,避免工人误入。
2.防护设备:施工现场需要配备好防护用品,如手套、安全帽、安全鞋、护腕等,并在安装风门的工作区域内设置防护栏杆,防止意外伤害的发生。
3.停电:在安装风门时,需要将室内的电源断开,避免施工人员因误触而发生电击事故。
施工安装技术措施在施工风门的安装过程中,我们需要注意以下几点,以避免安装过程中的意外情况。
1.吊装安全:施工现场需要严格控制吊装过程,保证吊装安全。
同时,在吊装风门的过程中,需要设置安全装置,防止安装风门的吊车侧翻。
2.工具选择:在安装风门时,需要选择合适的工具,并进行检查,避免工具损坏导致工作过程中发生危险。
3.固定牢靠:施工风门安装完毕后,需要进行固定,确保风门不会因为外界的影响而发生移动,避免风门脱落。
日常维护措施在使用中,我们需要注意施工风门的日常维护,确保工地的人员安全。
1.定期检查:对施工风门进行定期检查和维护,包括检查风门的表面和零部件是否出现磨损等。
2.按照规定操作:在使用风门过程中,需要按照制造商的规定进行操作,严格遵守使用规程。
3.保持清洁:保持风门的清洁,避免灰尘和油脂污染影响风门的正常使用。
总结施工风门是现代建筑工地安全施工的重要设备之一,对保障工地的安全和施工质量起着至关重要的作用。
在使用风门时,安全问题必须放在第一位,遵守相关规定和保持风门的定期维护,才能确保施工过程中的安全,有效提高建筑工地的安全生产水平。
风门施工安全技术措施摘要:风门是一种重要的安全设备,被广泛应用于工业场所和建筑物中,用于防止火灾蔓延,保护人员和财产安全。
本文将介绍风门施工过程中需要遵守的一些安全技术措施,旨在提高风门施工的安全性和可靠性,减少事故发生的概率。
一、施工前的准备工作1. 安全培训:施工人员在进行风门施工前,必须接受相关的安全培训,了解风门的工作原理和施工过程,并熟悉相应的安全操作规程。
2. 工作许可证:施工前必须获得相应的工作许可证,确保施工符合相关的安全法规和标准。
二、施工现场的安全防护1. 人身防护:施工人员必须佩戴适当的个人防护装备,包括安全帽、防护服、安全鞋等,确保自身的安全。
2. 电气安全:施工现场必须进行电气安全检查,确保电气设备良好地接地,并且防止电源短路和电击事故的发生。
3. 开关防护:在风门施工期间,对风门的开关进行有效的防护,避免误操作造成伤害或事故。
4. 建立安全警示标志:在施工现场的明显位置设置安全警示标志,提醒人员注意施工区域的危险性。
三、施工过程中的安全控制措施1. 限制工作区域:在进行风门施工时,应限制工作区域的范围,确保只有经过培训和持有相应资质的人员才能进入。
2. 建立多层次的工作安全防护措施:包括但不限于临时防护栏杆、安全网等,以防止人员误入施工区域和坠落事故的发生。
3. 设立临时电源断路器:在风门施工期间,应设立临时电源断路器,以确保在紧急情况下可以及时切断电源,降低电击等事故的风险。
4. 进行现场监控:施工人员应对风门施工现场进行实时监控,发现问题及时处理,避免发生事故。
四、施工后的安全验收1. 安全验收:施工完成后,应进行安全验收,确保风门的安装质量符合相关标准,并进行相应的测试。
2. 建立安全档案:施工完成后,应将相关安全记录和资料整理建立安全档案,以备后续的维护和管理。
五、施工组织与管理1. 设立安全管理机构:施工过程中应设立安全管理机构,指定专人负责安全管理,制定相应的安全管理制度和操作规程。
风门管理安全技术操作规程风门是一种重要的安全防护设备,用于控制和调节气体或液体流动,并确保设备的安全运行。
风门管理安全技术操作规程是指针对风门进行操作和维护的具体工作要求,旨在保障操作人员和设备的安全,减少事故风险。
下面是一份____字的风门管理安全技术操作规程,供参考:第一章总则第一条为了规范风门的操作管理,保障人员和设备安全,提高生产效率,制定本规程。
第二条本规程适用于企业内所有使用风门的工作岗位和人员。
第三条本规程的内容包括风门的选择、安装、操作、维护等方面。
第四条所有员工必须严格遵守本规程,严禁私自操作、拆卸或更换风门。
第五条管理层应组织相关人员进行风门操作和维护的培训,确保员工掌握相关的操作技能。
第二章风门的选择和安装第一条风门的选择应根据实际使用情况进行,确保风门的材质、型号和规格符合要求。
第二条风门的安装应由专业人员进行,确保风门连接牢固,与管道相连无泄漏现象。
第三章风门的操作第一条操作人员在操作风门前,应检查风门是否正常,包括是否有漏气、卡滞、磨损等现象。
第二条操作人员在操作风门时,应是以防止人员和设备受到伤害为前提,确保操作过程平稳、安全。
第三条操作人员在操作风门时,应准确掌握风门的操作原理和操作方法,确保操作正确无误。
第四条操作人员在操作风门时,应随时注意监测风门的工作情况,如发现异常应立即停止操作,并汇报相关人员。
第四章风门的维护第一条风门的维护应按照规定的周期进行,确保风门的正常工作和使用寿命。
第二条风门的维护应由专业人员进行,包括清洗、润滑、检修等工作。
第三条风门在维护前应切断供气或供液设备的电源,并确保设备和管道拆卸后无残余气体或液体。
第四条维护人员在拆卸风门时,应注意防护装备的使用,避免受到伤害。
第五条维护人员在维护风门时,应检查风门和管道的连接是否正常,确保无泄漏现象。
第五章事故应对和处理第一条在发生风门事故时,应立即切断风门供气或供液设备的电源,并通知相关人员。
安装队为切实加强矿井运输管理,规范绞车运输秩序,保证运输车辆通过风门时安全,特制定本措施。
一、检查绞车的安全性能必须符合规程规定,否则不得投入使用。
二、检查运输线路必须符合质量标准化要求。
三、检查所需要通过每扇风门是否开启灵活,同组风门必须实行闭锁装置,且保证风门正常使用。
四、运输车辆过风门的规定:
(一)、绞车司机和跟车司机必须持证上岗,经过专门培训。
绞车司机严格执行绞车操作规程。
(二)、装有风门的运输巷道,运输人员严格控制好所能许允通过两道风门时的车辆数(车辆不允许超过5辆),停放于风门前后车辆要与风门保持10米以上间距并且要用40T链和马蹄环螺丝牢固生根,以防车辆滑动挤伤人员。
(三)、重车必须封固绑扎牢固,严禁超高、超宽、超长。
(四)、运输车位于两道风门间停稳后,将风门关闭后再开启另一侧风门,以防关风门时挤伤人员,如不符合本规定的距离要求必须减少牵引车数量。
(五)、运输车过风门时,行至距风门30m左右必须放慢车速;当距风门10m以上时跟车司机发出停车信号后确认,绞车司机将绞车开关打到"零位"并发出信号。
(六)、当车停稳后由跟车司机开启第一道风门,并用铁丝或挂钩挂好风门。
(七)、当第一道风门开启完成后跟车员躲到车后,向绞车司机传递信号,司机接到开车
信号后,方可开启绞车缓慢通过第一道风门。
当整列车通过第一道风门距前后风门5m后跟车员发出停车信号,司机立即停稳绞车,将绞车开关打零位后,由跟车司机关好第一道风门。
(八)、运输车以同样方法通过第二道风门距风门5m以上,跟车员发出停车信号,司机停车后等跟车司机关好第二道风门,跟车司机再发出开车信号,绞车司机方能开动绞车。
五、行车过风门除认真执行操作规程外,还必须做到:
(一)、严格控制运输车辆。
(二)、严格按照跟车司机信号指挥开、停车。
行车过程中司机严禁脱岗或干与本岗位无关事。
(三)、风门开启后必须用铁丝或挂钩挂好,防止车辆过风门时自动关闭,造成人员伤害和风门设备损坏。
(四)、风门打开后跟车人员及其他人必须躲到车后安全位置。
(五)、严禁两道风门同时打开,严禁用车顶碰风门。
(六)、风门闭锁装置必须正常使用,不起作用时及时汇报调度室处理。
(七)、车辆过风门时,人员不得同时与车辆同行过风门。
运输过程严禁乘车和扒车,跟车员必须站在最后
六、本措施其它相关事项严格按《煤矿安全规程》以及国家相关规定执行。
