测风塔项目流程--莱维塞尔
- 格式:pdf
- 大小:2.32 MB
- 文档页数:19
测风工操作规程一、引言测风工作是风能开发项目中非常重要的一项工作,通过测风可以获取到风能资源的分布情况,为项目的选址和风机的布局提供科学依据。
本操作规程旨在规范测风工作的操作流程,确保测风数据的准确性和可靠性。
二、测风设备准备1. 确保测风设备完好无损,包括测风塔、测风仪等。
2. 检查测风设备的电源和通信设备是否正常工作。
3. 根据测风任务的要求,准备好相应的传感器和数据采集设备。
三、测风塔的安装1. 根据测风任务的要求,选择适当的测风塔位置,并确保该位置符合安全要求。
2. 在选定位置上进行地质勘探,确保测风塔的基础稳固。
3. 按照测风塔的安装说明书,进行测风塔的组装和安装。
4. 对测风塔进行检查,确保各个部件安装牢固,无松动现象。
四、测风仪的安装和校准1. 根据测风任务的要求,选择适当的测风仪型号,并确保其符合国家标准。
2. 按照测风仪的安装说明书,进行测风仪的安装。
3. 对测风仪进行校准,包括方向校准和风速校准,确保测风仪的测量结果准确可靠。
五、测风数据采集1. 启动测风设备的电源和通信设备,确保其正常工作。
2. 根据测风任务的要求,设置测风仪的测量参数,包括采样频率、测量时长等。
3. 开始测风数据的采集,并实时监测测风设备的工作状态。
4. 在测风数据采集结束后,将数据保存到相应的存储介质中,并进行备份。
六、测风数据处理和分析1. 将测风数据导入到专业的测风数据处理软件中。
2. 对测风数据进行质量控制,包括数据清洗、异常值剔除等。
3. 对测风数据进行统计分析,包括风速频率分布、风向分布等。
4. 根据测风数据的分析结果,评估风能资源的可利用性,为项目的选址和风机的布局提供参考依据。
七、测风报告编写1. 根据测风任务的要求,编写测风报告,包括测风设备的安装情况、测风数据的采集情况、数据处理和分析结果等。
2. 报告应包括详细的数据表格、图表和分析说明,确保报告的可读性和可理解性。
3. 报告应符合相关标准和规范,确保报告的科学性和可靠性。
莱维赛尔NRG软件的操作方法一、测风仪软件简介目前国内测风塔常见的测风仪器有莱维赛尔的NRG和赛风的Nomad。
NRG的软件全名为----Symphonie Data Retriever(简称SDR),原始数据格式为.RWD;Nomad的软件全名为---Nomad2 Desktop(简称Nomad2),原始数据格式为.NDF。
根据所搜资的原始测风数据格式,选择对应的打开软件。
本文主要介绍NRG 软件的使用方法。
(注:莱维赛尔最新版的测风仪原始数据格式为.RLD,需要用新版的NRG PRO 软件打开)二、NRG软件的作用2.1,打开并查看原始测风数据;2.2,导出风资源分析及处理软件支持的数据格式.txt。

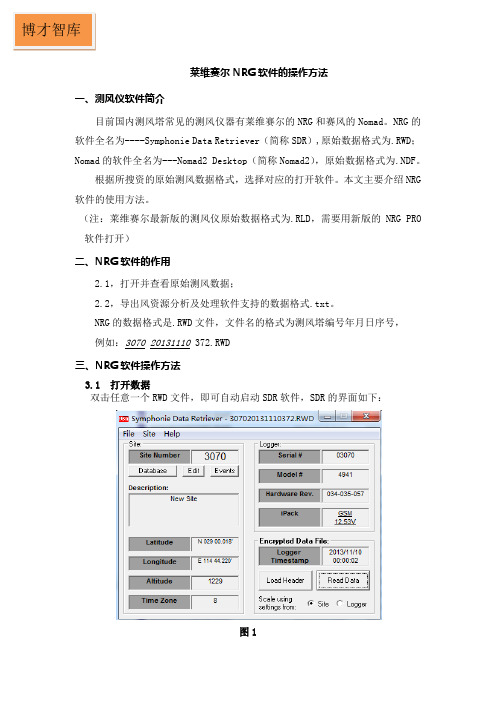

NRG的数据格式是.RWD文件,文件名的格式为测风塔编号年月日序号,例如:307020131110 372.RWD三、NRG软件操作方法3.1 打开数据双击任意一个RWD文件,即可自动启动SDR软件,SDR的界面如下:图1SDR的主界面主要显示的是测风仪器基本位置信息和编码信息。
如需要测风仪器的密码,点击主界面(图1)中的Edit按钮,弹出图2窗口,选中Encryption Code,输入密码,(密码一般在原始数据文件件最后的文档说明里,为4位数字)然后选中菜单栏File/Save site 保存即可。
图23.2 查看数据在主界面点击Read Data,可以查看各通道全天的每十分钟的平均数据及曲线,默认为平均值,也可以在View栏里面选择查看每个通道的最大、最新、标准差值等。
如图3所示图33.3 导出数据文件(*.txt)3.3.1 先要生成SDR数据库在主界面上点击Database,进入界面图4,然后点击图4中的Import Raw Files,找到存放的数据文件,全选好点打开,点击图5中的GO,即开始导入数据至数据库,耐心等待完成后,点击Done,即可。
图4图53.3.2 导出文件在图4中点击Export按钮,然后选择需要的文件时间序列,点OK,保存即可导出文件。
WINDCUBE激光雷达海上测风方案北京莱维塞尔科技二零一二年目录引言1第一部分海上单桩平台介绍2一、桩体结构形式:2二、桩体俯视图2三、桩体加工与运输2四、施工介绍21、组织结构22、施工流程2第二部分海上激光雷达介绍4一、WINDCUBE激光雷达基本介绍41、主要特点:42、应用领域:53、评估认证:64、Windcube 发展演变:6二、系统技术及性能指标72.1WINDCUBE技术原理72.2WINDCUBE系统组成72.3数据处理软件描述1、软件界面72.4系统技术指标9四、可选模块说明91、WINDCUBE双供电系统-M50VP〔甲醇燃料+太阳能板92、3G/SAT无线传输93、WINDCUBE CFD软件工程104、GPS安全跟踪系统105、PTU 传感器11五、系统维护11第三部分、成功应用案例及安装现场11一、经典应用案例11二、安装现场111、在孤岛上——悬崖边122、在灯塔上——Nass&Wind - Lighthouse123、在大的海上平台上: RES ltd –platform <Race bank round 2>124、在小的海上平台上-中国国电集团项目12引言Windcbue海上激光雷达测风系统采用特殊设计的单桩独柱平台,加上轻巧便携的Windcube 激光雷达测风装置,配套供电系统、防雷系统、航标装置及辅助测风系统,形成一套完备的新型式海上测风体系。
与传统式海上测风塔相比,激光雷达海上测风系统特点如下:结构简单、安装方便施工周期短:传统式海上测风塔制作及施工复杂,时间基本上需要6个月左右;而单桩基础设计、制作及施工简单,施工面积小,只需要1个月就可以完成,激光雷达安装只需2天,因此,使工期大大缩短。
迁移方便,可重复利用:在陆上测风塔移塔是很普通的事情,但对于海上测风塔,移塔却非常困难,迁移费用高;而激光雷达测风系统,迁移非常方便,可多次重复利用。
拆测风塔施工方案1. 引言拆测风塔是指对已建设的风塔进行拆除或检测工作。
本文档将介绍拆测风塔的施工方案,包括拆除风塔和进行风塔检测的步骤、安全措施以及施工流程。
2. 拆除风塔施工方案2.1 拆除前准备工作在进行风塔的拆除工作之前,需要做好以下准备工作:•安排施工人员:根据风塔的大小和复杂程度,合理安排施工人员,并确保他们具备相关的施工经验。
•准备施工设备:根据拆除风塔的要求,准备好适当的施工设备,例如起重机、钻孔机、切割机等。
•安全措施:制定详细的安全计划,并确保所有施工人员都了解和遵守安全规范。
2.2 拆除步骤拆除风塔的步骤通常包括以下几个方面:1.确定拆除顺序:根据风塔的结构特点和安全考虑,确定拆除的顺序,例如首先拆除上部的构件,然后逐渐向下拆除。
2.拆除外部构件:使用适当的设备和工具,拆除风塔的外部构件,例如螺栓、螺母、连接板等。
3.钻孔切割:根据需要,使用钻孔机和切割机对风塔的主要构件进行钻孔和切割,以方便后续的拆除工作。
4.逐层拆除:根据拆除顺序,逐层拆除风塔的构件,确保拆除过程平稳进行,并注意施工人员的安全。
5.清理现场:在完成拆除工作后,及时清理施工现场,确保没有遗留的材料或设备。
3. 风塔检测施工方案3.1 检测前准备工作在进行风塔的检测工作之前,需要做好以下准备工作:•检测设备准备:根据检测要求,准备好适用的检测设备,例如风速仪、加速度计等。
•安排技术人员:根据检测项目的要求,安排具备相关专业知识和经验的技术人员进行检测工作。
•制定检测计划:根据风塔的特点和检测要求,制定详细的检测计划,包括检测项目、检测方法和检测顺序等。
•安全措施规划:制定安全措施规划,并确保所有参与人员都了解和遵守相关规定。
3.2 检测步骤风塔的检测步骤通常包括以下几个方面:1.环境检测:在进行风塔检测之前,先对环境因素进行检测,例如风速、气温等,以确保检测结果的准确性。
2.结构检测:使用适当的检测设备,对风塔的结构进行检测,包括各个构件的稳定性、变形等。

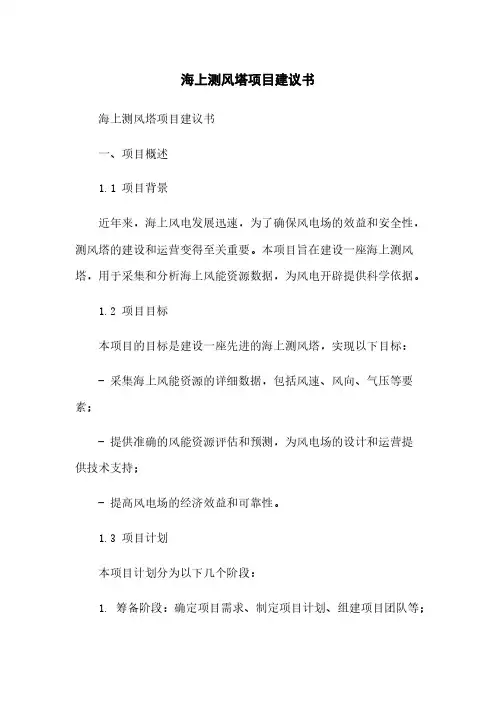

海上测风塔项目建议书海上测风塔项目建议书一、项目概述1.1 项目背景近年来,海上风电发展迅速,为了确保风电场的效益和安全性,测风塔的建设和运营变得至关重要。
本项目旨在建设一座海上测风塔,用于采集和分析海上风能资源数据,为风电开辟提供科学依据。
1.2 项目目标本项目的目标是建设一座先进的海上测风塔,实现以下目标:- 采集海上风能资源的详细数据,包括风速、风向、气压等要素;- 提供准确的风能资源评估和预测,为风电场的设计和运营提供技术支持;- 提高风电场的经济效益和可靠性。
1.3 项目计划本项目计划分为以下几个阶段:1. 筹备阶段:确定项目需求、制定项目计划、组建项目团队等;2. 设计阶段:完成风塔的设计,包括结构设计、传感器选择等;3. 建设阶段:按照设计方案建设海上测风塔;4. 运营阶段:对测风塔进行运维管理、数据采集和分析。
二、项目需求2.1 测风塔选址根据海上风电场规划,本测风塔应选址在风电场附近的海域,以确保测量的风能数据具有代表性和可靠性。
2.2 测风塔设计测风塔设计应具备以下要求:- 具备良好的结构稳定性,能够抵御恶劣海况和风力;- 配备先进的传感器系统,能够准确测量风速、风向等参数;- 考虑可维修性和可扩展性,方便后续维护和升级。
2.3 数据采集和分析为了实现测风塔的预期目标,需要搭建数据采集和分析系统,并进行数据处理、分析和预测,提供科学依据和决策支持。
三、项目实施方案3.1 项目组织架构本项目需组建项目组,包括项目负责人、设计人员、建设人员、运营维护人员等,确保各项工作的顺利推进。
3.2 项目进度安排根据项目计划,制定详细的项目进度安排,明确各个阶段的工作内容和交付时间,确保项目按时完成。
3.3 资金预算对项目的资金需求进行预估和规划,确保项目的顺利实施,包括设备采购、人员薪酬、运维费用等方面。
四、项目风险评估4.1 技术风险在测风塔的设计和运营过程中可能存在技术风险,需进行详细的技术评估和风险分析,并采取相应的措施进行风险控制。
海上测风塔施工方案一、前言海上测风塔是一种用于测量海上风能资源的设备,通常用于风电场的建设和运营阶段。
本文将介绍海上测风塔的施工方案,包括选址、建设过程、安全措施等内容。
二、选址选址是海上测风塔施工的首要任务。
在选址过程中,需要考虑以下因素:1.海上风能资源分布情况:通过地理信息系统(GIS)和测风数据分析,确定海上风能资源较为丰富的区域。
2.水深和海底地质条件:选择水深适中、海底地质稳定的区域,便于测风塔的建设和维护。
3.航运和渔业活动:避免选择航运和渔业活动频繁的区域,以减少施工和运营过程中的冲突。
根据以上因素,进行综合评估和筛选,确定最佳选址。
三、建设过程海上测风塔的建设过程主要包括以下几个环节:1.海上基础建设:首先需要在选定的海上地点进行基础建设,包括钢管桩承台的安装和固定、地面传感器的安装等。
为了保证海上基础的牢固性,在建设过程中需要注意风力、海流等自然因素的影响。
2.塔身安装:在基础建设完成后,将测风塔的塔身安装到基础上。
为了确保安装过程中的安全,需要使用起重设备和固定装置进行操作,并严格按照安全操作规程进行施工。
3.传输系统安装:将测风塔的传输系统(包括数据采集设备、通信设备等)安装到塔身上,并与地面处理系统进行连接。
在安装过程中,需要进行相关设备的调试和测试,确保传输系统的正常工作。
4.安全检查和调试:在建设完成后,需要进行全面的安全检查和设备调试,确保测风塔的各项功能和性能符合要求。
5.环境保护:在整个建设过程中,需要遵守环境保护法规,减少对海洋生态环境的影响。
四、安全措施海上测风塔施工过程中需要严格遵守安全操作规程,采取一系列安全措施,以确保人员和设备的安全:1.员工培训:施工人员应接受培训,了解海上测风塔的施工规范和操作流程,熟悉各种安全设备和防护措施,提高安全意识。
2.安全防护设备:施工人员应配备适当的安全防护设备,如安全帽、安全绳等,以防止人员意外伤害。
3.起重机械操作:在塔身安装过程中,使用起重机械进行吊装操作。
测风塔项目流程--莱维塞尔1.项目准备阶段:在项目准备阶段,需要对测风塔项目进行规划和准备。
首先,确定测风塔的设置位置,这需要通过进行风电场资源评估和专业的风能资源地质勘探,以及根据工程需要来确定测风塔的位置。
2.测风塔设备采购:在测风塔项目中,需要采购各种设备,包括测风塔、测风杆、测风仪等。
这些设备需要符合国家和行业的相关标准和规范,同时还要根据具体项目的需求来选择合适的设备。
3.测风塔安装:在测风塔项目中,测风塔的安装是一个重要的环节。
首先,需要对测风塔的设置位置进行勘测和测量,确定合适的基础建设方式和基础建设规格。
然后,根据测风塔的设备要求和基础建设要求,进行测风塔的安装。
4.测风塔数据采集与分析:在测风塔项目中,测风塔是用来采集风速、风向等相关数据的。
这些数据需要通过各种传感器和测量设备进行采集,并进行数据处理和分析。
为了确保数据的准确性和有效性,还需要进行数据校正和数据质量检查。
5.测风塔数据报告编制:测风塔项目的最终成果是生成测风塔数据报告。
这个报告包括测风塔的设置、安装和数据采集等信息,以及对风能资源进行评估和分析的结果。
该报告需要按照国家和行业的相关标准和规范进行编制,以确保报告的准确性和可靠性。
6.现场清理与拆除:在测风塔项目完成后,需要对项目现场进行清理和拆除。
这包括拆除测风塔和测风杆等设备,并进行现场整理和清理工作,以保证工地环境的整洁和安全。
总结:以上是关于测风塔项目流程的简要说明。
测风塔项目是风电场建设的重要一环,通过对风能资源进行评估和分析,可以为风电场的建设提供重要的数据支持。
但需要注意的是,测风塔项目需要严格按照国家和行业的相关标准和规范进行操作,以确保数据的准确性和可靠性。
海上测风塔施工方案1背景介绍随着可再生能源的快速发展,风能已成为一种重要的清洁能源。
为了充分利用海上风能资源,测风塔的建设成为确定适宜风电场建设位置和风资源特性的重要手段。
本文将就海上测风塔的施工方案进行探讨。
2施工前准备2.1选址在选址过程中,需要综合考虑海洋条件、水深、海流、底质等因素。
选址时需对目标区域进行详细调查和测量,确保选址结果的准确性和可靠性。
2.2方案设计根据选址结果,制定测风塔的详细方案设计。
包括塔身高度、材料选择、结构设计等各项技术参数,并考虑设备运输、安装和维护方便性。
3施工流程3.1海上基坑开挖首先,根据方案设计,在选定的位置进行海上基坑的开挖。
利用挖掘设备对海底进行挖掘,确保基坑的稳定性和尺寸准确性。
3.2测风塔组装在海上基坑周围搭设起平台,便于测风塔的组装。
将事先制作好的各个组件进行运输和安装,组装成完整的测风塔结构。
3.3埋设电缆为了实现测风塔上各个设备与监控中心的连通,需要埋设电缆。
先在海底铺设电缆,再通过塔身中的管道进行连接,确保电缆的安全和通畅。
3.4设备调试与运行组装完成后,进行设备的调试工作。
测试传感器的准确性和可靠性,并确保各个设备之间的协同工作正常。
在整个调试过程中,要保证安全,防止意外事故的发生。
4施工安全施工过程中,需要始终把安全放在首位。
严格遵守相关的安全操作规程,提前预防和控制施工风险。
为施工人员配备必要的个人防护装备,并确保设备和工艺的安全性。
5施工管理5.1项目管理根据施工计划,明确各个工作任务和责任人,合理调配人力、物力和财力。
通过合理的进度控制和资源管理,确保施工的高效进行。
5.2质量管理在施工过程中,要严格按照设计要求和标准进行检查和验收。
采取必要的质量控制措施,确保施工质量的一致性和可控性。
5.3安全管理建立完善的安全管理制度和流程,加强对施工人员的安全教育和培训,提高施工人员的安全意识和应急处理能力。
定期进行安全检查和隐患排查,时刻保持安全生产的状态。

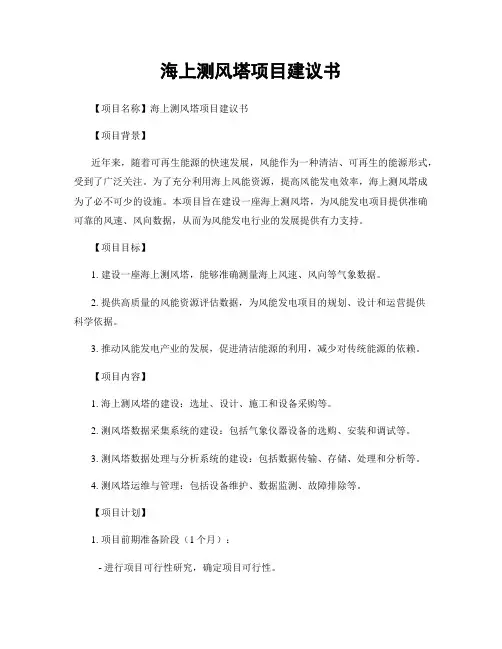

海上测风塔项目建议书【项目名称】海上测风塔项目建议书【项目背景】近年来,随着可再生能源的快速发展,风能作为一种清洁、可再生的能源形式,受到了广泛关注。
为了充分利用海上风能资源,提高风能发电效率,海上测风塔成为了必不可少的设施。
本项目旨在建设一座海上测风塔,为风能发电项目提供准确可靠的风速、风向数据,从而为风能发电行业的发展提供有力支持。
【项目目标】1. 建设一座海上测风塔,能够准确测量海上风速、风向等气象数据。
2. 提供高质量的风能资源评估数据,为风能发电项目的规划、设计和运营提供科学依据。
3. 推动风能发电产业的发展,促进清洁能源的利用,减少对传统能源的依赖。
【项目内容】1. 海上测风塔的建设:选址、设计、施工和设备采购等。
2. 测风塔数据采集系统的建设:包括气象仪器设备的选购、安装和调试等。
3. 测风塔数据处理与分析系统的建设:包括数据传输、存储、处理和分析等。
4. 测风塔运维与管理:包括设备维护、数据监测、故障排除等。
【项目计划】1. 项目前期准备阶段(1个月):- 进行项目可行性研究,确定项目可行性。
- 开展选址调研,选择最佳建设地点。
- 制定项目建设方案,明确项目目标和内容。
- 确定项目预算和资金筹措方式。
2. 海上测风塔建设阶段(6个月):- 完成选址和土地准备工作。
- 设计海上测风塔结构和设备配置。
- 进行测风塔施工和设备采购。
- 完成测风塔设备安装和调试。
3. 测风塔数据采集系统建设阶段(3个月):- 选购气象仪器设备。
- 进行数据采集系统的安装和调试。
- 确保数据采集的准确性和稳定性。
4. 测风塔数据处理与分析系统建设阶段(2个月): - 设计数据传输、存储、处理和分析系统。
- 进行系统的搭建和调试。
- 确保数据处理与分析的准确性和高效性。
5. 测风塔运维与管理阶段(长期):- 建立健全的设备维护和故障排除机制。
- 定期进行数据监测和质量评估。
- 提供及时有效的技术支持和服务。
测风塔施工方案1施工程序首先进行混凝土基础施工、测风塔运至现场、测风塔的安装、测风设备的安装。
2施工技术准备作好测风塔定点工作。
首先要对每个测风点进行实地的勘查定点,再由甲方对每个点进行核实确认,通知开始施工。
3基础施工1.施工作业安排考虑工期安排的紧凑性,安排3个作业队进场施工,施工作业分别安排如下:第1作业队负责测风塔主基础和地锚基础的工程施工;第2作业队负责测风塔的运输到现场和安装;第3作业队负责NRG测风设备的安装。
2.基础施工(1)测量放线:根据甲方最后定点的坐标进行施工。
(2)施工方案:a放线:找出主风向,根据主风向测出放线角度,再根据放线角度测出拉线地锚坑的位置且成一条直线(注:坑距为15m,隘子拉线坑的坑距是20m)。
b 挖坑及浇筑:①主基础坑的挖掘浇筑规范:挖1m深×1m口径,全部打满混凝土。
②拉线坑的挖掘浇筑规范:挖1.5m深×1.1m的口径挖12个坑(100米塔),每个坑打50公分混凝土。
c避雷带安装:避雷带由2根长6m的扁铁连接而成末端用尖钢连接,避雷沟共3道,12m长,20公分深,避雷带在回填时用尖角铁打入地下,禁止外露。
(3)混凝土养护:混凝土浇筑后3-5天为混凝土养护期,养护期内不得进行测风塔的安装。
3.测风塔安装工程(1)安装流程:测风塔底节→每节测风塔→拉线安装→顶节安装→避雷针安装→测风塔垂直度调整→平台安装→避雷线安装。
(2)安装方案:a本工程采用拔杆及滑轮进行安装,在拔杆顶端固定滑轮,通过人工将每节塔体升至顶端进行安装。
要保证每个螺栓穿进法兰盘,并用螺母拧紧。
b拉线安装:100米塔为7层拉线,每层拉线都将由3根拉线(隘子是2根)连接至地锚。
拉线与地锚的连接要用U提,拉线从地锚穿过,用卡扣进行固定。
固定点要有至少2个。
c平台安装:平台安装在测风塔7-10米的高度。
4.测风设备安装工程4.1、测风设备安装需要由一名工程师和一名塔工配合完成。
