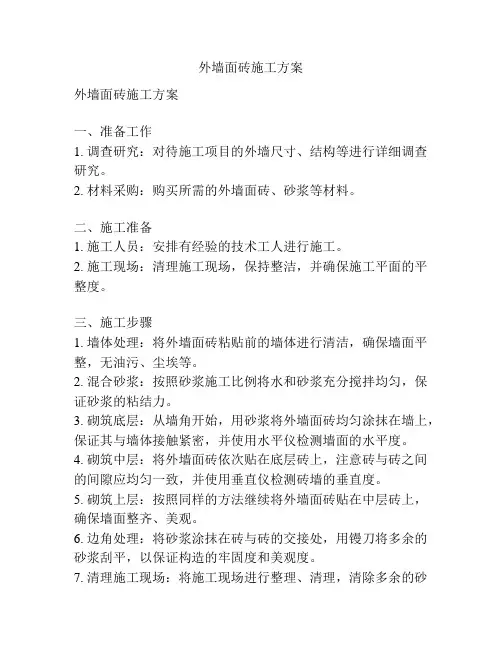

外墙面砖施工方案样本

  • 格式:doc
  • 大小:35.50 KB
  • 文档页数:7

下载文档原格式

  / 7
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大唐西市综合项目住宅区一期1#、2#楼

外墙面砖工程

编制人:

审核人:

陕西华达建筑工程有限公司直属公司

1、编制根据

1.1编制根据

1.1.1大唐西市综合住宅1#、2#楼工程施工图图纸及变更

1.1.2《建筑工程施工质量验收统一原则》GB50300-

1.1.3《陶瓷砖》GB/T4100-

1.1.4《外墙饰面砖工程施工及验收规程》JGJ126-

2、工程概况

本工程为大唐西市综合住宅1#、2#楼工程,本工程建设用地面积㎡,总建筑面积94857.5㎡.建筑总高度105.20m,共计34层,是综合住宅楼。建筑物外墙装饰采用空调百叶窗、陶瓷面砖、干挂大理石等,陶瓷面砖铺装面积约4.5万平方米,陶瓷面砖采用240*60规格砖缝为5mm,大面积采用浅灰色工字贴、深灰色每隔五层设腰线两道别的腰线为浅灰色、正面沿子分别用深灰和白色两种。

3、施工准备

3.1技术准备

组织项目技术人员进行施工图纸消化、编制施工方案、进行技术交底,

进行“样板施工”,样板施工选取在1#楼西山墙,2#楼东山墙立面上。

3.2施工设备准备

3.2.1搅拌机、手提电动调速搅拌器。

3.2.2惯用工具:铁抹子、托灰板、灰桶、铁铲、刮杠、靠线板、猪鬃刷(4寸)、木抹板、方头铁铲、手推车、木方尺(单位长不不大于15cm)、惯用检测工具(经纬仪及放线工具)、2m托线板、水平尺、钢尺、手锤、钳子等。

3.3材料准备

3.3.1新型外墙饰面砖

面砖品种、规格、颜色均匀性须符合设计规定,砖表面平整方正、几何尺寸一致,不得有缺棱掉角和表面裂纹缺陷;面砖吸水率、抗冻性等各检测项目、技术指标、检测成果均满足<<陶瓷砖>>GB/T4100-关于规定。

3.3.2界面解决剂选用界面剂,可用作界面增强剂、基面解决剂和水泥砂浆添加剂。重要长处是:增长砂浆粘结力、防止砂浆过早硬化、减少砂浆开裂、提高防水抗渗效果,且环保无毒。符合<<混凝土界面解决剂>>JC/T907-关于规定。

3.3施工设施

主体构造32层以上运用已有整体提高脚手架进行操作(脚手架搭设应离开外墙面一定距离,预留出保温层施工厚度)。32层如下运用吊篮提高设备施工。

3.4施工作业条件

○1外墙墙体平整度达到规定,经监理单位检查验收合格批准进行下道工序施工。

○2外墙外表面雨水管卡、预埋铁件、设备穿墙管道等提前安装完毕,并预留出一定厚度。

○3施工用脚手架搭设及吊篮安装必要牢固,安全检查合格。

4、外墙面砖施工办法

4.1外墙面砖施工工艺

外墙面砖工艺环节为:抗裂砂浆层→弹线→粘贴→勾缝→清理→检查→验收。

外墙角纵向挂22#铁丝垂线,作上下砂浆塌饼,横向水平线依照窗盘线拉统长线控制。塌饼间距约1500mm。

4.2弹线排砖:在抗裂砂浆层上,先弹出垂直、水平控制线,再依照面砖规格尺寸、排列图,弹出面砖控制线。

排砖规定:依照面砖排列图规定,水平、垂直缝宽分别控制在5mm。水平缝、窗台面普通在同一水平线上。墙面阴、阳角处第一块必要为整砖,如排砖不巧时,面砖容许切割,放在窗洞口两边,但切割背面砖长度规定不不大于30mm,窗洞两边严格规定对称。试排成功后,在基层抹灰上弹出每块砖纵、横分格线,保证墙面砖粘贴后灰缝横平竖直。

4.3粘贴:面砖粘贴采用“自上而下”施工顺序进行施工。粘结层厚度为3㎜左右。面砖在粘贴后5分钟范畴内可调动砖位置和接缝宽度,并附线捣实。在20分钟后,禁止振动或移动面砖。面砖粘贴密实,砖缝顺直、均匀。勾缝深度3㎜圆弧缝,及时清理面砖周边砂浆,使面砖周边清洁,表面干净。

在同一平面内无间隔墙面,不能设立两种缝,其缝应均匀一致。

面砖粘结层采用厂家配备专用胶粘剂。

每层面砖(或每步架)面砖粘贴完毕,经班组自检合格后,书面告知工

长、质检及有关负责人检查。经检查合格后,方可进行下一楼层(或下一步架)施工。

4.4勾缝:使用面砖专用勾缝材料

勾缝施工应在面砖施工检查合格后进行,勾缝时应先勾横缝再勾竖缝,缝深1-2mm缝隙要顺直,轮廓要圆滑,颜色要一致。

缝勾完后应及时用棉丝、海绵蘸水或清洗剂擦洗干净,勾缝完毕对大面积外墙面进行检查,保证整体工程清洁美观。

4.5清理:面砖勾缝后,用废旧毛巾或棉纱将面砖表面擦洗干净,以免影响面砖整体清洁、美观。

5.1质量保证办法:

建立健全质量保证体系和过程质量控制及监督体系

为了实现工程质量管理目的,该工程施工将在公司质量保证体系和工程质量监督体系管理、监督下进行。并针对该工程实际状况,建立以项目经理为总负责人项目质量保证体系和以技术工程师为总负责项目质量控制及监督体系;通过各体系有效运营,达到对工程质量进行控制、监督目。

材料:

按合同规定提供合格产品及有关检测报告。

依照工程需要量,合理安排工程所需材料进场。

加强材料现场管理。严格按照材料配比、搅拌办法、时间等调配材料。

材料到现场后,监理协同我方人员现场见证取样送检。

技术:

施工前技术交底。将工程技术要点、难点进行技术交底,让每个工人明确施工进程、施工要点和难点,引起高度注重。施工员现场全程跟踪管理。

实行三检制度,对不合格部位及时返工,质量目的为合格

5.2技术保证办法

项目部将组织项目部全体人员认真熟悉设计图纸,制定针对性办法,保证施工质量、安全和工期。重要应做好如下几方面工作:

结合工程特点,拟出核心工序,制定核心工序过程监督办法和对实行成果检查、复核程序。

组织关于人员认真学习施工操作技术规程、施工办法及施工组织设计,并由项目工程师对全体施工技术管理人员做全面施工技术交底。

6、安全保证办法

6.1遇有6级以上大风或大雾、大雨,应暂停高处作业,雨、雪后上架操作要有防滑办法。

6.2高空作业挂好安全带,进入施工现场戴好安全帽,严格遵守各工种操作规程施工。

6.3吊篮应有专人操作维修,保养,电器设备应绝缘良好并接地,并做到二级漏电保护。

6.4进入吊篮,必要戴好安全帽,戴好安全带、钩牢保险钩(拴在安全保险绳上)。

6.5吊篮操作工和上篮人员,应严格遵守吊篮“使用阐明书”和“安全技术规定”。

6.6吊篮负载不得超过1176N/㎡(120kg/㎡),吊篮上作业人员和材料要对称分布,不得集中在一头,保持吊篮负载平衡。

6.7吊篮升降范畴内,必要清除外墙面障碍物。

6.8禁止将吊篮作为运送材料和人员“电梯”使用,严格控制吊篮内荷
