临时围墙及道路施工方案
- 格式:doc
- 大小:640.50 KB
- 文档页数:6
一、工程概况本工程为某住宅小区围墙及道路工程,位于我国某城市,占地面积约10000平方米。
工程主要包括围墙建设、道路建设两部分。
围墙采用砖混结构,道路采用水泥混凝土路面。
二、施工部署1. 施工组织(1)项目经理部设立工程部、技术部、质量部、安全部等部门,负责工程的整体管理和协调。
(2)项目施工班组分为围墙施工班组、道路施工班组,负责各自施工任务。
2. 施工进度安排(1)围墙施工:20天(2)道路施工:30天三、主要施工方案及技术措施1. 围墙施工(1)基础施工:采用M10水泥砂浆砌筑MU10页岩砖,砌筑0.5×0.5的基础,确保基础稳定。
(2)墙体砌筑:采用MU10页岩砖,砌筑墙体,砌体灰缝厚度控制在10mm以内。
(3)墙顶施工:采用预制混凝土板,铺设于墙体顶部,确保墙顶平整。
2. 道路施工(1)路基施工:根据设计要求,进行路基填筑、碾压、平整。
(2)基层施工:采用水泥稳定土基层,进行基层铺设、碾压、平整。
(3)面层施工:采用水泥混凝土路面,进行路面铺设、碾压、平整。
四、资源用量计划1. 材料用量:(1)围墙:MU10页岩砖、水泥、砂、石子等。
(2)道路:水泥、砂、石子、水泥混凝土等。
2. 机械设备:(1)围墙施工:搅拌机、振动器、切割机等。
(2)道路施工:挖掘机、推土机、压路机、平板振动器等。
五、确保工程质量的技术措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,加强质量检查,严格执行质量标准。
3. 加强材料管理,确保材料质量符合要求。
4. 严格控制施工过程中的温度、湿度等环境因素,确保施工质量。
六、HSE管理1. HSE方针:以人为本,安全第一,预防为主,持续改进。
2. HSE目标:实现零事故、零污染、零伤害。
3. HSE控制目标:加强施工现场安全管理,确保施工人员生命安全。
4. HSE保证体系:建立健全安全生产责任制,加强安全教育培训,严格执行安全操作规程。
围墙道路硬化施工方案1. 引言围墙道路硬化施工方案是为了提供围墙周围道路的硬化建设方案,以增强围墙的稳定性和安全性。
本文档将详细描述施工方案,并提供相关的步骤和材料要求。
2. 工程概述围墙道路硬化施工包括以下主要内容:•清理和准备工作区域•道路基础建设•道路硬化层施工•道路草坪护理和维护3. 施工步骤3.1 清理和准备工作区域在施工前,需要对工作区域进行清理和准备,确保施工区域没有障碍物和垃圾。
具体的步骤包括:1.清除周围的杂草和植被。
2.清理地面上的垃圾和碎石。
3.检查围墙的稳定性,修复任何损坏或松动的部分。
3.2 道路基础建设道路基础建设是围墙道路硬化的重要一步,需要按照以下步骤进行:1.使用挖掘机或手工工具挖掘道路区域,确保挖掘深度适当。
2.清理挖掘区域内的杂物,保持地面平整。
3.在挖掘区域内铺设防水隔离层,以减少水分对道路的侵蚀。
4.浇筑碎石作为道路基础层,确保厚度和均匀性。
3.3 道路硬化层施工道路硬化层是为了增加道路的坚固性和平整度,具体的施工步骤包括:1.在道路基础层上铺设厚度适当的碎石。
2.使用压路机或辊筒对碎石进行压实,确保道路表面平整。
3.道路硬化层可以根据需要选择不同的材料,如沥青、水泥、砖石等。
4.施工道路硬化层时,需要根据施工要求进行铺设、压实和养护。
3.4 道路草坪护理和维护道路硬化施工完成后,需要进行道路草坪的护理和维护,以确保道路的美观和安全。
主要的护理和维护步骤包括:1.定期修剪草坪,保持草坪整洁。
2.除草和除虫,防止杂草和害虫的生长。
3.检查并修复任何损坏的道路硬化层,以保持道路的平整和稳定。
4.定期清理道路上的垃圾和杂物。
4. 施工材料要求在围墙道路硬化施工过程中,需要准备以下材料:•挖掘机或手工工具•清理工具,如扫帚、铲子等•防水隔离层材料•碎石材料•压路机或辊筒•道路硬化层材料,如沥青、水泥、砖石等•草坪修剪器和除草工具5. 安全注意事项在进行围墙道路硬化施工时,需要注意以下安全事项:1.佩戴适当的个人防护装备,如安全帽、护目镜和手套。
道路两侧围墙建设的施工方案
项目背景
某市政府决定在市区内的主干道路两侧修建围墙,以保障行人
和车辆的安全,并美化城市环境。
施工方案
1. 设计方案:采用灰色砖石材料,高度2米,宽度0.4米,长
度按照实际需要调整。
2. 施工队伍:我们将雇佣有经验的工人和专业的团队来完成这
项任务。
3. 施工过程:首先要进行地面的标记和相关测量工作,确定围
墙的具体位置和形状。
然后进行基础的混凝土浇筑并等待其干燥,
然后开始进行围墙的砌筑工作。
同时也需要制作相关的安全标志和
指示牌。
4. 安全措施:施工现场应设置围墙和施工标志,确保行人和车
辆的安全。
5. 施工期限:预计施工周期为30天,根据实际情况进行调整。
经费预算
此次项目总经费预算为200万元,包括人工、材料、设备、安全管理等各项费用。
根据实际情况进行经费调整。
施工效果展示
为了让市民更好地了解围墙建设情况,我们将在施工过程中每日进行照片拍摄和展示。
同时,我们也将邀请市民和相关部门对施工效果进行评估,以保证施工质量。
拓展应用
除了本次项目,该方案还适用于其他城市围墙建设,根据不同城市的具体情况和实际需要进行适当的调整和改进。
以上是我们的建议,期待得到您的批准和指导。
谢谢!。

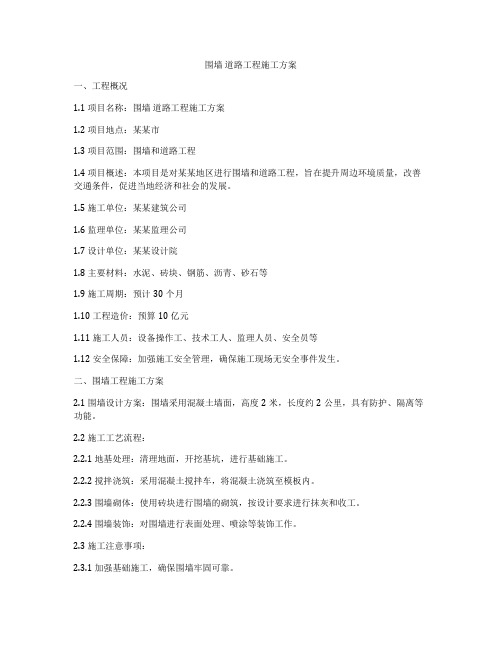

围墙道路工程施工方案一、工程概况1.1 项目名称:围墙道路工程施工方案1.2 项目地点:某某市1.3 项目范围:围墙和道路工程1.4 项目概述:本项目是对某某地区进行围墙和道路工程,旨在提升周边环境质量,改善交通条件,促进当地经济和社会的发展。
1.5 施工单位:某某建筑公司1.6 监理单位:某某监理公司1.7 设计单位:某某设计院1.8 主要材料:水泥、砖块、钢筋、沥青、砂石等1.9 施工周期:预计30个月1.10 工程造价:预算10亿元1.11 施工人员:设备操作工、技术工人、监理人员、安全员等1.12 安全保障:加强施工安全管理,确保施工现场无安全事件发生。
二、围墙工程施工方案2.1 围墙设计方案:围墙采用混凝土墙面,高度2米,长度约2公里,具有防护、隔离等功能。
2.2 施工工艺流程:2.2.1 地基处理:清理地面,开挖基坑,进行基础施工。
2.2.2 搅拌浇筑:采用混凝土搅拌车,将混凝土浇筑至模板内。
2.2.3 围墙砌体:使用砖块进行围墙的砌筑,按设计要求进行抹灰和收工。
2.2.4 围墙装饰:对围墙进行表面处理、喷涂等装饰工作。
2.3 施工注意事项:2.3.1 加强基础施工,确保围墙牢固可靠。
2.3.2 严格按照设计要求进行施工,确保围墙的质量和外观。
2.3.3 施工现场要严格按照安全规范进行管理,防止发生安全事故。
2.4 施工周期:预计6个月2.5 施工预算:预计500万元三、道路工程施工方案3.1 道路设计方案:道路宽度10米,长度约5公里,采用沥青路面,边坡、排水等设施完备。
3.2 施工工艺流程:3.2.1 地基处理:清理地面,进行路基开挖、排土和填筑。
3.2.2 道路基层施工:铺设碎石、夯实,形成道路的基层。
3.2.3 道路面层施工:进行沥青砼路面的铺设和压实。
3.2.4 道路边坡、排水设施:进行道路边坡护坡、排水沟设置等工作。
3.3 施工注意事项:3.3.1 严格控制路基和路面的厚度和质量,确保道路平整、坚固。
建筑工程临时围墙施工方案一、施工前准备工作1、确定施工单位负责人和专职安全员,明确分工责任;2、对围墙施工区域进行勘察,了解地形、地貌、周边环境等情况;3、编制施工方案,包括临时围墙的位置、尺寸、材料、施工工艺等内容;4、确定材料的选型和采购渠道,提前准备好所需的材料;5、对施工场地进行清理,并确保周边环境干净整洁,以确保施工的安全进行。
二、施工工艺及程序1、环境保护措施:施工现场应设置警戒线,确保围墙施工区域的安全。
施工区域应该有专人负责管理,确保外部人员不必要进入施工区域。
2、围墙位置布置:根据实际需求,确定围墙的位置,采用人工或机械挖掘方式开挖围墙基础,确保基础够稳固牢固。
3、围墙基础处理:在基础中设置钢筋,然后浇筑混凝土,待混凝土凝固后,设置围墙立柱,在立柱的顶部设置横梁,以保证围墙的稳固性。
4、围墙搭接处理:将围墙框架架设并稳固,然后进行围墙搭接处理,确保围墙牢固稳定。
5、围墙材料处理:采用合适的材料进行围墙的施工,如临时钢架、木板、铁丝网等材料,并在施工后进行材料清理,以确保施工现场整洁有序。
6、施工结果验收:施工完成后,实施验收工作,检查围墙的牢固性、平整度、垂直度等指标,确保围墙符合相关规范要求。
三、施工中的安全措施1、人员安全:施工前进行安全教育培训,确保施工人员具备相关的安全防护知识。
严禁未经许可人员进入施工现场,确保施工人员的安全。
2、设备安全:使用合格的围墙施工设备,并对设备进行定期维护和检查,确保设备的安全稳定使用。
3、施工现场的安全:设置明显的警示标识,确保施工区域的安全通道畅通无阻。
施工现场应设置消防设备,确保施工现场的消防安全。
4、临近建筑物和设施的安全:在施工围墙周边设置安全警示标志,防止围墙施工过程中损坏周边建筑和设施。
四、施工结束后的处理1、施工结束后,对施工现场进行清理,将施工中产生的垃圾、材料和设备等物品进行分类处理,确保施工现场的清洁整洁;2、对围墙进行最终的验收工作,找出问题并进行整改;3、对施工中所产生的材料和设备进行存储处理,确保相关材料和设备的安全稳妥存储;4、最终完成围墙的整体验收工作,确保围墙符合相关规范要求。
第1篇一、项目背景随着我国城市化进程的加快,基础设施建设日益增多,临时施工工程也随之增多。
临时施工工程是指在施工现场为满足施工需要而临时搭建的设施,如临时道路、临时设施、临时围墙等。
为确保临时施工工程的安全、环保、高效,特制定本施工方案。
二、项目概况1. 项目名称:XX临时施工工程2. 施工地点:XX市XX区XX街道3. 施工内容:临时道路、临时设施、临时围墙等4. 施工工期:30天5. 施工单位:XX建筑工程有限公司三、施工组织1. 施工项目经理:张三2. 施工项目副经理:李四3. 施工项目总工:王五4. 施工项目安全员:赵六5. 施工项目材料员:钱七6. 施工项目施工员:孙八四、施工方案1. 施工准备(1)施工现场调查:对施工现场进行实地考察,了解现场地形、地貌、地质条件、周边环境等情况。
(2)编制施工组织设计:根据施工现场实际情况,编制详细的施工组织设计,明确施工流程、施工方法、施工工艺等。
(3)施工材料准备:根据施工方案,准备所需的各种施工材料,如水泥、砂石、钢筋、木材等。
(4)施工设备准备:根据施工方案,准备所需的施工设备,如挖掘机、装载机、压路机等。
2. 施工工艺(1)临时道路施工1)测量放线:根据设计图纸,对施工现场进行测量放线,确定道路中心线、路基边缘线等。
2)路基施工:根据设计要求,进行路基土方开挖、平整、压实等工序。
3)路面施工:根据设计要求,进行路面基层、面层施工,确保路面平整、坚实。
(2)临时设施施工1)基础施工:根据设计要求,进行基础开挖、基础垫层施工。
2)主体施工:根据设计要求,进行主体结构施工,如搭建临时办公室、宿舍等。
(3)临时围墙施工1)测量放线:根据设计图纸,对施工现场进行测量放线,确定围墙位置、尺寸等。
2)基础施工:根据设计要求,进行基础开挖、基础垫层施工。
3)墙体施工:根据设计要求,进行墙体砌筑、抹灰等工序。
3. 施工进度安排(1)第1-5天:完成临时道路测量放线、路基施工。
围墙道路硬化施工方案设计1. 引言围墙道路硬化是指在围墙周围的道路上施加一定的硬化措施,提高道路的承载能力和耐久性,确保围墙周围的道路能够满足正常交通的需要。
本文将介绍围墙道路硬化的施工方案设计。
2. 施工前准备在进行围墙道路硬化前,需要进行一些准备工作:2.1 确定施工范围首先,需要确定围墙周围道路的施工范围。
根据实际情况,确定围墙周围需要硬化的道路长度和宽度。
2.2 清理现场在施工前,需要清理围墙周围的道路,清除杂草、泥浆和其他垃圾。
确保施工区域干净整洁。
2.3 确定施工材料根据需要硬化的道路的具体情况,确定合适的施工材料。
通常情况下,可以选择水泥、沥青或者砾石等材料。
3. 施工步骤3.1 基础处理在进行道路硬化前,需要对基础进行处理。
根据道路的具体情况,处理方式可以包括填方、挖方、砂石垫层等。
3.2 施工材料铺设根据选择的施工材料,进行铺设。
如果选择水泥或者沥青,可以先进行预浇底层,然后铺设主体层。
如果选择砾石,可以先进行均匀铺设,然后进行压实。
3.3 施工材料表面处理在施工材料铺设完成后,需要进行表面处理。
对于水泥或者沥青,可以进行抹面处理,使道路表面更加平整。
对于砾石铺设的道路,需要进行石块的清理和调整。
3.4 边坡处理在围墙道路硬化施工过程中,还需要进行边坡的处理。
根据实际情况,可以选择加固边坡、设置护坡网或者种植植被等方式进行处理,以保证边坡的稳定性和美观性。
4. 施工注意事项4.1 勘测设计在施工前,需要进行勘测设计。
根据实际情况,确定道路的坡度、排水设施等。
设计合理的施工方案,以确保道路的安全性和可持续性。
4.2 施工面积控制在进行道路硬化施工时,需要合理控制施工面积,避免一次性铺设过大面积的道路。
根据施工进度和资源情况,适时调整施工面积,以保证施工质量和效率。
4.3 施工材料选择选择合适的施工材料非常重要。
需要根据道路的使用情况、承载能力要求以及预算等因素进行合理选择。
在材料选择时,要考虑材料的质量和性能,以确保道路的使用寿命和稳定性。
第1篇一、工程概况1. 工程名称:XX围墙施工项目2. 工程地点:XX市XX区XX街道3. 工程规模:围墙总长度XX米,高度XX米,占地面积XX平方米。
4. 工程内容:围墙基础施工、墙体施工、墙面抹灰、门窗安装、墙面装饰等。
5. 工程工期:XX天6. 施工单位:XX建筑有限公司二、施工组织设计1. 施工队伍:由具有丰富经验的施工队伍组成,包括项目经理、技术负责人、施工员、质检员、安全员等。
2. 施工机械:挖掘机、推土机、搅拌机、平板振动器、切割机、卷扬机等。
3. 施工材料:水泥、砂石、钢筋、砖块、防水涂料、腻子粉、涂料等。
三、施工准备1. 施工图纸及资料:认真阅读施工图纸,熟悉工程内容和施工要求,确保施工顺利进行。
2. 材料准备:提前采购所需材料,确保材料质量合格,满足施工要求。
3. 施工设备:提前检修、调试施工设备,确保设备正常运转。
4. 施工场地:清理施工现场,确保场地平整、排水畅通。
5. 施工人员:对施工人员进行岗前培训,提高施工技能和安全意识。
四、施工工艺1. 施工顺序:围墙基础施工→墙体施工→墙面抹灰→门窗安装→墙面装饰。
2. 施工方法:(1)围墙基础施工1)放线:根据施工图纸,确定围墙基础位置,进行放线。
2)挖基槽:使用挖掘机开挖基槽,基槽宽度为XX米,深度为XX米。
3)基础处理:清除基槽内的杂物,回填碎石,夯实。
4)基础浇筑:使用搅拌机搅拌混凝土,浇筑基础,确保基础厚度和强度。
(2)墙体施工1)砌筑:使用砖块砌筑墙体,砌筑高度为XX米,墙体厚度为XX米。
2)钢筋绑扎:在墙体砌筑过程中,绑扎墙体钢筋,确保钢筋间距和锚固长度。
3)混凝土浇筑:在墙体砌筑完成后,进行混凝土浇筑,确保墙体整体性。
(3)墙面抹灰1)基层处理:清理墙面,清除杂质,确保墙面平整。
2)抹灰:使用腻子粉和水泥砂浆进行墙面抹灰,确保抹灰厚度均匀。
(4)门窗安装1)测量:根据门窗尺寸,测量墙体洞口,确保门窗安装位置准确。
室外围墙及道路工程方案室外围墙及道路工程是指对园区、小区、学校、工厂等场所现有的室外围墙及道路进行改造、修缮或新建的工程。
它涵盖了多个方面的工作,包括设计、施工、材料选择、环保等内容。
本方案将围绕如何从设计到施工全方位的保障工程的质量、效率、安全性,力求使该工程实现可持续发展。
二、工程设计1.围墙设计围墙设计是整个工程的核心,它不仅要满足美观、实用的要求,还要考虑到环保、安全等方面。
围墙应该选用坚固、耐用的材料,比如砖石、钢筋混凝土等,以确保其耐用性和稳定性。
另外,设计中还需要考虑到排水、通风等问题,使得围墙建成后能够起到保护围栏内部环境的作用。
2.道路设计道路设计是与围墙设计相辅相成的,其主要目的是保证道路畅通,安全。
设计中需要考虑到道路的宽度、坡度、弯道设置等问题,使得道路在满足交通需求的同时保证行车安全。
此外,还需要考虑到路面的材料选择,如沥青路面、水泥路面等,以确保其耐用性和平整度。
三、材料选择1.围墙材料选择围墙的材料选择直接关系到围墙的质量和寿命。
一般情况下,可以选择钢筋混凝土、砖石等材料,它们具有耐久、稳定的特点,是围墙建设的主要选择。
在材料选取过程中,还需要考虑到材料的环保性和成本因素,以确保整个工程的可持续发展。
2.道路材料选择道路材料选择也是工程中不可或缺的一部分。
一般情况下,可以选择沥青路面、水泥路面等材料,它们具有平整、耐磨的特点,是道路建设的主要选择。
在材料选取过程中,还需要考虑到材料的抗压性和附着力等因素,以确保道路的质量和使用寿命。
四、施工方案1.围墙施工围墙施工是整个工程的核心环节,它直接关系到围墙的质量和稳定性。
施工中需要注重施工工艺、施工质量控制、安全防护等方面,确保围墙能够牢固耐用。
在施工中需要遵守相关施工标准和规范,保证施工的质量和安全。
2.道路施工道路施工也是工程中不可或缺的一部分。
在施工过程中需要注重路面平整度、排水系统、交通安全等方面,确保道路的质量和安全。
临时围墙主要工程施工方案一、项目概况临时围墙是指在工程建设现场和其他需要限制通行范围的地方,为了保护现场安全、保证施工顺利进行,所设置的一种临时性围护设施。
临时围墙的主要作用是限制施工现场的行人和车辆进出,防止外部人员误入施工区域,确保施工现场的安全和整洁,保护周围环境不受施工影响。
本次施工的临时围墙工程位于市中心的一个商业综合体项目建设现场,项目地理位置优越,周边环境复杂,施工现场周围有多个主要道路和居民区,因此对临时围墙工程的要求较高。
二、工程内容1. 临时围墙的类型及材料本次施工采用的临时围墙类型为钢管与网格组合围墙,围墙顶部设置有防爬设施,以确保围墙的稳固和安全。
围墙材料主要采用镀锌钢管和镀锌钢网格,在保证牢固性的同时兼顾美观性。
围墙的颜色为统一的浅灰色,与周围环境协调一致。
2. 工程施工步骤(1) 建立基坑支护在围墙建立之前,需先对基坑进行支护。
支护主要包括打桩、搭设支撑等工程,以防止基坑坍塌,确保周围建筑和路基的安全。
(2) 围墙布置设计根据实际施工需要和周围环境布置情况,进行围墙的布置设计,确定每段围墙的长度和高度,以确保施工现场的封闭性和安全性。
(3) 围墙材料的运输和堆放根据设计要求,将围墙所需的材料运输至现场,并在围墙布置位置附近进行堆放,以备施工时使用。
(4) 围墙基础施工对围墙的基础进行施工,包括挖坑、浇筑混凝土等工作,以确保围墙的稳固性和牢固性。
(5) 围墙安装和固定根据实际情况,将预制好的围墙组件安装在基础上,并进行固定,以确保围墙的稳定和平整。
(6) 围墙防爬设施的安装对围墙顶部进行防爬设施的安装,以防止外部人员攀爬或越过围墙,确保现场的安全和秩序。
(7) 围墙的美化和标识对围墙进行美化处理,将围墙进行喷涂,并在围墙上设置施工标识和安全警示标志,以提醒过往行人和车辆注意安全。
三、安全保障1. 安全管理临时围墙施工过程中,需加强现场安全管理,确保施工人员严格遵守安全操作规程,提高安全意识,做好施工现场的安全防范工作。
1施工现场用地及围墙、道路规划和构造做法3.1 施工用地范围场地东界限为N10 规划路东边线,南面到E8 规划路中心线。
西面、北面为现有围墙。
3.2 清除现场障碍物进场后首先进行场地平整,清除现场障碍物及现存垃圾,保证“四通一平”,并对现场周边毗邻的道路、市政设施和建筑物状况进行检查,做好有关情况记录,制定保护措施。
现场按地平自然坡度进行0.5‰找坡,便于现场排水。
3.3 施工现场围墙及大门东侧和南侧围墙采用金属板制成,刷两遍油漆;西侧围墙用砖块砌成,则在上边加12mm厚的泥沙打底。
北侧原有围墙须进行粉刷及维护。
围墙外表面图案、颜色将征求业主和监理工程师意见后,根据反馈意见并按相关规定进行涂刷。
现场北侧设一个大门,大门处均设置警卫室,安排人员昼夜值班。
现场东南角与A 标段施工区域相邻处设置一临时消防门。
平时关闭,有消防等需要时开启。
现场大门的建造要求:大门宽度8m,均可保证一般施工车辆的回转、倒车距离。
大门两侧设砖砌门垛,门扇为四扇两折平开铁门,均采用型钢和铁板焊制,下部安装滑轨和滑轮。
门表面处理及装饰要求与围墙相同。
沿围墙架设低压标志警示灯,每15m 设一个。
3.4 施工临时道路设置地下室施工阶段由于西侧和北侧场地狭小,故道路仅设置在东侧和南侧,在西南端安排车辆掉头。
在地上施工阶段由于地下工程已经完工并进行回填。
施工现场围绕待建建筑设置一条6m 宽的循环道路,现场道路进行硬化处理,现场大门及主要干道等用于以后行走重车道路先用市政铺路专用无机料铺垫300mm 厚,压路机碾压密实后铺设150mm 厚C15 混凝土进行加强,其他道路用无机料碾压密实后铺设100mm 厚C15 混凝土路面。
现场道路沿一侧设置照明路灯装置,以便于夜间运输照明,路灯每25m 设置一个,采用混凝土电线杆进行架设。
3.5 场内绿化在施工现场内,除料场、道路和暂设以外的空地上,进行绿化处理,可以降低硬化成本,防止扬沙、美化环境。
2024年临时围墙施工方案一、背景介绍近年来,城市人口的快速增长和城市化进程的加快,使得城市建设规模不断扩大,建筑施工和城市维护工作也日益繁重。
在城市建设和维护过程中,临时围墙的施工和使用成为了必要环节,用以隔离施工区域、保护居民安全以及维持城市运行的正常秩序。
本方案旨在2023年为城市临时围墙的施工提供一套全面的解决方案,以确保施工工作的高效进行和城市运行的正常发展。
二、施工原则1. 安全施工:临时围墙的施工过程中,必须重视安全风险,采取必要的安全措施,确保没有人员伤亡和财产损失。
2. 环保施工:在施工过程中,要尽量减少对环境的污染,合理使用资源,严格按照环境保护要求进行操作。
3. 节约施工:合理利用材料和工时,降低施工成本,提高施工效率,尽量减少浪费。
4. 美观施工:围墙施工完成后,应具备一定的美观性,不仅能够满足功能需求,还能够融入城市环境,提升城市形象。
三、施工流程1. 前期准备(1)规划概念设计:根据具体施工区域的情况,制定临时围墙的设计方案,并与相关部门进行沟通和确认。
(2)施工准备:购买所需的材料和设备,组织相关人员进行工作安排和培训,制定施工方案和时间计划。
2. 施工准备(1)场地清理:对施工区域进行清理,清除杂物和障碍物,为后续的施工工作做好准备。
(2)材料准备:将所需的临时围墙材料按要求进行分类和储备,确保施工过程中的材料供应。
3. 施工操作(1)围墙基础施工:在规划好的施工区域进行基础工作,包括挖掘和夯实基础、搭建围墙支撑结构等工作。
(2)围墙面板安装:根据设计方案,将预制好的围墙面板进行安装,确保围墙的整体结构牢固。
(3)围墙配套设施安装:根据需要,在围墙内安装配套的设施,如防护网、门禁系统等,提高围墙的功能性。
4. 施工验收(1)安全检查:在施工完成后,对围墙的安全性进行检查,确保围墙能够起到安全隔离和保护的作用。
(2)美观检查:对围墙的外观进行检查,确保具备一定的美观性,并对问题进行修复和调整。
金泰丽富家园临时围墙及道路施工方案编制:审批:中国新兴保信建设总公司四公司人保家园项目部2009年03月1、工程概况:在金泰丽富家园13#、14#、15#、16#楼的北侧,即现有的主入口两侧,新砌两道2.4米高砖围墙,北道墙现有110米,需要再砌190米,南道墙长300米。
围墙宽0.24米,每隔3米设一370*370mm的砖垛,围墙采用M5水泥砂浆砌筑,外侧(即靠混凝土道路的侧面)1:3水泥砂浆抹灰,表面刷两道白色外墙涂料。
内侧原浆勾缝。
在南道墙的北边需修筑排水沟,沟宽0.6米,深0.5米,沟底及两侧用素混凝土浇注。
排水坡度由东向西,排入东坝中路的排水沟内。
两道墙之间修筑120mm厚C20混凝土道路。
具体见附图。
2、施工方法:2.1测量放线:根据现场的实际情况,确定墙体的位置,南道墙位于现有排水沟的南侧,北道墙沿现有的围墙向东延伸,并与原来的道路平行,墙体位于路北侧。
同时根据现场情况确定大门的位置。
2.2挖土:采用人工挖土,深度600mm,放坡为1:0.3。
挖土时注意地下有无管线,如有异常情况及时报告给甲方及监理。
绝对不可擅自处理。
挖南道墙时注意保护现有的50米左右的排水沟的侧壁。
挖土完后须经验收合格后方准进行垫层施工。
2.3混凝土施工:2.3.1垫层采用商品混凝土,平板振捣器振捣。
注意加强养护,待混凝土达到1.2MPa后方准放线砌砖。
2.3.2道路的混凝土在浇注前,应对现有的基层进行处理。
对于破坏较严重的基层,应清除废渣,重新回填200mm厚三七灰土垫层,夯实碾压后,再浇注120mm厚C20混凝土。
对于破坏较轻,不太严重,可在上面直接浇注混凝土,但必须把基层清理干净,浇水湿润,必要时可以凿毛,以利于混凝土结合紧密。
混凝土浇注后注意覆盖、浇水养护,养护时间不少于7昼夜,14天内严禁车辆碾压。
混凝土道路的分格缝沿纵向不大于6米。
路面的坡度,纵向按现场实际情况定,横向做到北高南低,高差50mm。
2.4 砌筑工程:2.4.1砌筑前清理基层,表面浇水湿润,黏土砖应提前浇水湿润。
一、工程概况项目名称:XX临时施工围墙工程工程地点:XX地区建设单位:XX建设单位施工单位:XX施工单位工程规模:根据现场实际情况确定,预计围墙总长度为XX米。
工程内容:临时施工围墙的搭建、拆除及垃圾清运。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程要求,掌握施工技术规范。
2. 材料设备:提前准备围墙板、立柱、连接件、水泥、砂、石子、钢筋等材料,确保材料质量合格。
3. 人员组织:成立施工项目组,明确各岗位人员职责,组织施工人员进行技术交底。
4. 施工现场:确保施工现场安全,做好现场围挡、警示标志等。
三、施工工艺及流程1. 施工工艺(1)测量放线:根据施工图纸,确定围墙位置,进行测量放线。
(2)基础开挖:按照设计要求,开挖基础,基础宽度不小于0.5米,深度不小于0.3米。
(3)基础垫层:铺设砂石垫层,厚度不小于0.1米,平整度达到要求。
(4)基础浇筑:用水泥砂浆浇筑基础,厚度不小于0.1米。
(5)立柱安装:将立柱插入基础,调整垂直度,用连接件固定。
(6)围墙板安装:将围墙板固定在立柱上,确保板面平整,缝隙均匀。
(7)围墙加固:在围墙适当位置设置加固件,提高围墙稳定性。
2. 施工流程(1)施工准备:按照施工方案,做好人员、材料、设备等准备工作。
(2)测量放线:根据图纸,确定围墙位置,进行测量放线。
(3)基础开挖及垫层:按照设计要求,开挖基础,铺设砂石垫层。
(4)基础浇筑:用水泥砂浆浇筑基础。
(5)立柱安装:将立柱插入基础,调整垂直度,固定。
(6)围墙板安装:将围墙板固定在立柱上,确保板面平整。
(7)围墙加固:设置加固件,提高围墙稳定性。
(8)施工验收:按照规范要求,进行施工验收。
四、质量控制及安全管理1. 质量控制(1)严格按照施工图纸和规范要求进行施工。
(2)加强材料管理,确保材料质量合格。
(3)加强施工过程控制,确保施工质量。
2. 安全管理(1)施工现场设置警示标志,加强安全宣传教育。
一、编制依据1. 国家相关法律法规及政策;2. 施工图纸及相关技术规程;3. 工程现场实际情况;4. 施工单位资质及施工能力。
二、工程概况1. 工程名称:XXXX项目临时围墙施工;2. 工程地点:XXXX;3. 工程规模:XXXX;4. 施工周期:XXXX。
三、施工条件1. 交通条件:施工现场交通便利,具备临时围墙施工所需的运输条件;2. 场地条件:施工现场地形平坦,具备临时围墙施工所需的场地条件;3. 气候条件:根据当地气候特点,合理安排施工进度。
四、施工工艺1. 施工准备:根据施工图纸,对施工现场进行测量定位,确定围墙位置及尺寸;2. 材料准备:准备符合要求的围挡材料,如钢管、钢筋、木板、铁丝等;3. 施工工艺:(1)基础施工:根据现场实际情况,采用混凝土基础或砖基础,确保基础牢固;(2)立柱施工:立柱采用钢管或钢筋制作,焊接固定,确保立柱垂直;(3)横梁施工:横梁采用木板或钢梁制作,固定在立柱上,确保横梁水平;(4)围挡施工:围挡采用木板、竹片或钢板制作,固定在横梁上,确保围挡稳定;(5)大门施工:大门采用木板、钢门或铁艺门制作,确保大门开启灵活;4. 施工质量控制:严格按照施工图纸及相关技术规程进行施工,确保施工质量。
五、施工组织与管理1. 施工组织设计:根据工程规模及施工条件,制定合理的施工组织设计;2. 人员配备:根据施工需求,配备充足的施工人员,确保施工进度;3. 施工进度计划:制定详细的施工进度计划,确保施工进度;4. 施工安全措施:严格执行安全生产规章制度,确保施工安全;5. 施工质量保证措施:加强施工过程质量控制,确保施工质量。
六、施工验收1. 施工验收标准:根据国家相关法律法规及施工图纸要求,对临时围墙进行验收;2. 验收程序:按照施工验收标准,对临时围墙进行验收,确保施工质量。
七、注意事项1. 严格按照施工图纸及相关技术规程进行施工,确保施工质量;2. 加强施工现场管理,确保施工安全;3. 合理安排施工进度,确保工程按时完成。
第1篇一、项目背景随着我国城市化进程的加快,各类基础设施建设项目日益增多,临时围墙作为施工现场的重要防护设施,其施工质量直接关系到施工安全和环境。
本方案旨在为临时围墙施工提供一套科学、合理、高效的施工方法,确保施工质量,保障施工现场安全。
二、施工范围本方案适用于各类施工现场临时围墙的施工,包括但不限于建筑工地、道路施工、水利工程等。
三、施工准备1. 组织准备(1)成立临时围墙施工领导小组,负责施工方案的制定、组织实施和监督。
(2)明确施工人员职责,加强施工人员培训,提高施工技能。
2. 技术准备(1)熟悉国家有关施工规范、标准,确保施工质量。
(2)编制临时围墙施工图纸,明确施工要求。
(3)准备施工所需材料、设备、工具等。
3. 材料准备(1)钢材:选用符合国家标准的槽钢、角钢等。
(2)焊接材料:选用合格的高强度焊条。
(3)混凝土:选用强度等级不低于C20的混凝土。
(4)砌筑材料:选用质量合格的砖块、砂浆等。
(5)防水材料:选用质量可靠的防水涂料、防水卷材等。
4. 施工设备准备(1)焊接设备:电弧焊机、气割设备等。
(2)混凝土搅拌设备:混凝土搅拌机、输送泵等。
(3)砌筑设备:砖砌机、砂浆搅拌机等。
(4)其他设备:测量仪器、安全防护设施等。
四、施工工艺1. 施工流程(1)基础处理:清理场地,平整地面,检查基础标高。
(2)钢筋加工:根据图纸要求,加工钢筋。
(3)模板安装:安装模板,检查模板位置、尺寸、垂直度等。
(4)混凝土浇筑:浇筑混凝土,振捣密实。
(5)钢筋绑扎:绑扎钢筋,检查钢筋间距、保护层厚度等。
(6)砖砌体砌筑:砌筑砖块,检查砌体垂直度、水平度等。
(7)防水施工:进行防水施工,检查防水层质量。
(8)围墙安装:安装围墙,检查安装质量。
(9)验收:进行施工质量验收。
2. 施工要点(1)基础处理:确保基础平整、坚实,标高符合设计要求。
(2)钢筋加工:钢筋加工要符合设计要求,确保钢筋质量。
(3)模板安装:模板安装要牢固、垂直、水平,防止变形。
临时围挡工程施工组织方案一、项目概况临时围挡是指为了临时围封工地,保证施工安全和周边交通畅通而进行的围挡施工工程。
在城市建设和改造中,临时围挡工程是必不可少的一项工程,它在一定程度上影响着施工的进度和周边环境的安全,因此,对于临时围挡工程的施工组织方案必须进行认真的制定和执行,以确保工程的安全和质量。
本次临时围挡工程位于某市中心区域,主要是为了修缮周边建筑而进行的临时围挡工程。
具体的施工范围包括某街道路面、人行道和周边建筑物。
本次施工围挡的形式是钢管围栏,临时围挡高度为3米,长度为150米。
施工期限为15天。
二、施工组织方案(一)施工准备1. 勘察设计:施工单位要提前对施工现场进行勘察和测量,编制详细的施工图纸,明确施工界限和临时围挡的具体尺寸,确认好围挡的设置位置。
2. 人员准备:施工单位要提前组织施工人员进行培训,包括安全操作规程、施工流程和施工安全知识的培训,确保施工人员具备必要的操作技能和安全意识。
3. 物资准备:施工单位要提前准备好施工所需的材料和设备,包括钢管、围挡材料、安全帽、手套、安全绳、报警器等,确保施工所需物资充足,并能满足施工需要。
(二)施工方案1. 施工工艺:施工单位要严格按照设计图纸和工艺要求进行临时围挡的搭建和设置,确保围挡的牢固和稳定。
在搭建过程中,要特别注意围挡的连接处和支撑点,做到结实可靠,确保在施工期间不会出现倾覆和坍塌现象。
2. 安全防护:在施工过程中,施工人员要加强对施工现场的安全管理和防护措施,包括施工现场的围挡警示标志设置、施工人员的安全帽、安全绳的佩戴和使用,确保施工过程中不发生人员伤害和相关安全事故。
3. 环境保护:在施工过程中,要加强对周边环境的保护,包括对周边建筑物的保护、对人行道和路面的保护,确保施工现场的环境整洁和有序,减少对周边环境的影响。
4. 施工质量:施工单位要加强对施工质量的管理和检查,对围挡的搭建和设置过程进行全程监督和检查,确保施工质量符合设计要求和施工标准。
重庆市精神病医院整体迁建工程
临时围墙及临时道路施工方案
施工单位:重庆建工第九建设有限公司
项目经理:
技术负责人:
编制人:
审核人:
编制日期:年月日
目录
1 工程概况 (1)
1.1 工程概况 (1)
2 编制说明及编制依据 (1)
2.1 编制说明 (1)
2.2 编制依据 (1)
3 施工现场总平面布置 (1)
4 临时围墙 (2)
4.1 布置原则 (2)
4.2 围墙施工详图 (2)
5 临时道路 (3)
5.1 布置原则 (3)
6 临时道路及围墙总平面布置图 (1)
1 工程概况
1.1 工程概况
工程名称:重庆市精神病院整体迁建工程
建设单位:重庆市精神病院
施工单位:重庆建工第九建设有限公司
监理单位:重庆兴隆建设工程监理有限公司
工程地点:重庆市沙坪坝区红槽房荔枝桥25号
工程概况:重庆市精神病院整体迁建工程,位于重庆市沙坪坝区红槽房荔枝桥25号,总建筑面积约51987m2,其中:A区门诊综合楼建筑面积:12155.59m2,最大总高度:33.7米,最大屋面高度:27.3米,共七层;B区康复综合楼建筑面积:11433.08m2,最大总高度:54.9米,最大屋面高度:46.8米,共十二层;C区病房楼建筑面积:13240.46 最大总高度:37.6米,最大屋面高度:31.2米, 共八层;车库建筑面积:15157.97 m2,共二层;总平面见图3-1。
由重庆市精神病院投资筹建。
本工程由重庆兴隆建设工程监理有限公司监理,设计单位为后勤工程学院建筑设计研究院。
该工程采用框架-剪力墙结构,为一类高层建筑物,占地面积约4621.09m2。
地下车库为车库及设备间,地下车库层高4.5m,1层以上层高4.5m,室内外高差0.45m。
2 编制说明及编制依据
2.1 编制说明
我公司自工程签订合同后,组织施工人员进场,熟悉现场情况,了解当地的建筑情况,收集工程有关的图纸及资料。
经过充分的研究和论证,以科学、严谨的态度编写本工程现场临时围墙及临时道路施工专项方案。
2.2 编制依据
1)招投标文件、施工合同、施工图纸及渝建发[2010]158号文
2)建设工程管理条例
3)国家及地方有关基本建设的安全生产管理制度、法规、规范、规程及标准
4)安全文明施工标准
5)建筑施工现场管理标准DBJ50-077-20009
6)我公司企业规程、作业指导书及公司整合型管理体系文件和管理手册,以及我公司现有资源和其它可利用条件
3 施工现场总平面布置
1)用围墙将施工区域与外界隔开,以便于现场管理、安全防护和环境保护,围墙按规范设置,并在围墙、大门上进行CI宣传;围墙做法:根据现场地势,围墙采用M5.0水泥砂浆砌240厚砖墙,墙每隔4米做240*370砖柱,墙高度2.2米,墙顶做装饰线条,基础100厚C20砼垫层并做砖基础大放脚。
2)现场的出入口、道路、材料堆放场地均作硬化处理,出入口及道路做法:从下往上依次为:基层土碾压密实,人工铺设100厚碎石层,250厚C30砼道路面层;
3)砂、石等松散材料周边应砌筑挡墙;
4)垂直运输设备必须考虑水平方面全部覆盖的需求,搅拌站和材料堆场布置在起重设备附近或起重臂回转半径范围内;
5)施工现场按CI标准和文明施工的要求布置,施工区(钢筋加工棚、木加工棚、水泥库等)与办公生活区(办公室、宿舍等)分开布置,封闭式管理;
6)施工平面分阶段、分步骤地布置或调整。
4 临时围墙
4.1 布置原则
根据现场地势及业主提供的施工总平面图,采用砖砌围墙及彩钢板围墙,将围墙布置在建筑红线内。
4.2围墙施工详图
砖围墙施工详图
彩钢板围墙施工详图
5 临时道路
5.1 布置原则
根据现场临设布置、人行通道、材料运输等要求及业主提供的施工总平面图进行现场临时道路布置。
临时道路做法
word 6 临时道路及围墙总平面布置图。
