砖砌排水沟工程施工工艺标准
- 格式:doc
- 大小:37.50 KB
- 文档页数:5
砖砌排水沟工程施工工艺
砖砌排水沟工程施工工艺,听起来好像很枯燥,但其实它是一项非常重要的工程。
如果排水沟施工不好,就会影响到我们的生活。
那么,砖砌排水沟工程施工工艺到底是怎么一回事呢?下面,我就来给大家讲讲。
我们要准备好材料。
砖头、水泥、沙子等等,这些都是建造排水沟必不可少的材料。
然后,我们需要把地面上的杂物清理干净,这样才能保证排水沟的畅通无阻。
接下来,就是最重要的一步了——砌砖。
砌砖可不是一件容易的事情。
首先要把砖头摆放好,然后再用水泥把它们固定住。
这个过程需要非常小心谨慎,因为一旦砖头松动或者水泥没有涂满,就会影响到排水沟的使用寿命。
所以说,砌砖可是一项技术活儿啊!
接下来,就是排水沟的安装环节了。
我们需要把排水沟的两端和地面对齐,然后再用沙子把它们填平。
这个过程也需要注意细节问题,比如说排水沟的坡度是否合适、是否有漏水等等。
只有把这些细节都处理好了,才能保证排水沟的正常使用。
就是对排水沟进行检查和维护了。
我们需要定期检查排水沟是否存在堵塞或者其他问题,并及时进行维修和更换。
这样才能保证排水沟的畅通无阻,让我们的生活更加便利。
砖砌排水沟工程施工工艺虽然看起来很复杂,但是只要我们认真对待每一个细节,就一定能够做好这项工作。
希望大家都能够重视这个问题,让我们的生活更加美好!。
砖砌排水沟施工方案排水沟是建筑工程中重要的一部分,其功能是将雨水或污水从地面排除,保证建筑物周围环境的干净和安全。
砖砌排水沟施工方案如下:1. 施工前准备:包括对施工现场的清理、测量和标志,确定排水沟的位置和长度,并准备施工所需的工具和材料。
2. 基础处理:在排水沟位置挖掘一个宽度为1米,深度为0.5米的坑,坑底铺设一层厚度为10厘米的砂浆垫层,用泥土加水充实,使其紧实并达到所需的坡度。
3. 砖砌施工:根据设计要求,选用合适的砖块进行砌筑。
首先,在坑底铺设一层水泥砂浆,然后用砖块进行砌筑。
砖砌墙体宽度一般为30-50厘米,砖与砖之间的缝隙应保持一定的宽度,以便后续的浇注砂浆。
墙体的高度应根据排水需求和设计要求确定,一般不低于1米。
4. 排水沟底部处理:在砖砌排水沟的底部,先铺一层厚度为5厘米的水泥砂浆,然后铺设排水板或排水砖。
排水板或排水砖应与砖墙紧密贴合,且应留有一定的缝隙,以便水流顺畅排出。
5. 排水沟壁面处理:砖砌排水沟的壁面应平整光滑,表面应进行防水处理。
可以使用防水涂料或防水砖进行处理,以增强排水沟的抗渗性能。
6. 排水沟盖面处理:为了保护排水沟,可以在砖砌排水沟的盖面上加装排水盖板。
排水盖板应具有良好的承载能力,且易于检修和清理。
盖板一般为花纹钢板或钢筋混凝土盖板。
7. 施工验收:施工完成后,应进行施工验收,检查排水沟的砌筑质量和外观效果,确认符合设计要求和施工规范。
总结:砖砌排水沟施工方案主要包括施工前准备、基础处理、砖砌施工、排水沟底部处理、排水沟壁面处理、排水沟盖面处理和施工验收。
通过科学合理的施工,可以保证排水沟的稳固性和排水功能的有效实现。
同时,施工过程中应注重施工安全,保证施工人员的人身安全。
砖砌地沟施工工艺一、施工准备1、砖砌地沟施工前,应进行现场清理,确保现场干净、整洁,同时应进行技术交底,确保工人了解施工要点和技术要求。
2、应根据设计图纸要求,准备砖块、水泥、砂子等材料,并应检查材料质量,确保符合要求。
3、应根据现场实际情况,确定施工设备和人员的配备情况,确保施工顺利进行。
二、施工工艺1、基础施工:根据设计图纸要求,确定基础深度和宽度,并进行开挖。
在开挖过程中,应确保基础稳定,防止塌方。
开挖后,应对基础进行修整,并应进行必要的夯实处理。
2、砖砌地沟施工:在地沟底部铺设一层砂浆,然后将砖块按设计要求铺设在地沟两侧。
在砖砌过程中,应确保砖块平整、紧密,同时应保证地沟的平整度和垂直度。
3、盖板施工:在地沟砌筑完成后,应进行盖板施工。
盖板应选用合适的材料制作,如钢材、预制混凝土板等。
在安装盖板时,应确保盖板与地沟的接触面平整、紧密,同时应保证盖板的稳定性和承载能力。
4、回填施工:在盖板安装完成后,应进行回填施工。
回填应选用合适的材料,如砂土、石粉等。
在回填过程中,应确保回填材料密实、均匀,同时应防止材料塌陷和下沉。
5、验收:在施工完成后,应对砖砌地沟进行验收。
验收应包括外观检查、尺寸检查、强度检测等方面。
如发现问题,应及时进行处理和修复。
三、注意事项1、在施工过程中,应注意安全,特别是在基础开挖和回填时,应防止塌方和人员受伤。
2、在砖砌过程中,应注意砖块的排列和紧密度,确保地沟的稳定性和承载能力。
3、在盖板安装时,应注意盖板的稳定性和承载能力,防止出现安全事故。
4、在回填时,应注意回填材料的密实度和均匀性,防止出现下沉和变形。
5、在验收时,应注意细节和问题,发现问题及时进行处理和修复。
四、总结砖砌地沟施工工艺是一种常见的地沟施工方法,具有施工简单、成本低廉、适用范围广等优点。
在施工过程中,应注意安全和质量控制,确保地沟的稳定性和承载能力。
在验收时应注意细节和问题,发现问题及时进行处理和修复。
一、编制依据1. 国家及地方相关法律法规、规范和标准;2. 工程设计图纸及施工图设计说明书;3. 施工组织设计及施工方案;4. 施工现场实际情况。
二、工程概况本工程为某道路排水沟施工,排水沟全长1000米,采用砖砌体结构,沟底宽度为1.2米,沟深为0.8米,采用M7.5水泥砂浆砌筑,排水沟内壁采用水泥砂浆抹面。
三、施工准备1. 材料准备:砖、水泥、砂、钢筋等;2. 机具准备:砖夹、砂浆搅拌机、水平尺、卷尺、线锤等;3. 人员准备:施工人员、质检人员、安全人员等;4. 施工现场准备:施工现场清理、排水沟基础处理等。
四、施工工艺及施工方法1. 施工顺序:基础处理→放线→砌筑→抹面→检查验收。
2. 基础处理:清除排水沟范围内的杂草、杂物,进行基础平整,保证基础表面平整、坚实。
3. 放线:根据设计图纸,采用钢尺、线锤等工具,放设排水沟中心线、边线,并做好标记。
4. 砌筑:选用强度等级为MU7.5的砖,采用M7.5水泥砂浆砌筑。
砌筑时,应先砌筑基础,再砌筑沟壁,最后砌筑沟顶。
砌筑过程中,应保证砖块错缝搭接,灰缝饱满。
5. 抹面:排水沟内壁采用水泥砂浆抹面,抹面厚度为20mm,抹面时应保证平整、光滑。
6. 检查验收:施工过程中,应随时进行检查,确保排水沟施工质量符合设计要求。
施工完成后,进行隐蔽工程验收和最终验收。
五、质量保证措施1. 严格按设计图纸和规范要求进行施工,确保施工质量;2. 选用合格的建筑材料,确保材料质量;3. 加强施工过程中的质量控制,严格执行检验制度;4. 定期对施工人员进行质量意识教育和技能培训;5. 做好施工记录,为质量保证提供依据。
六、安全文明施工1. 施工现场设置安全警示标志,确保施工安全;2. 严格执行安全操作规程,防止安全事故发生;3. 施工现场保持整洁,及时清理施工垃圾;4. 做好文明施工,尊重当地风俗习惯。
七、施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

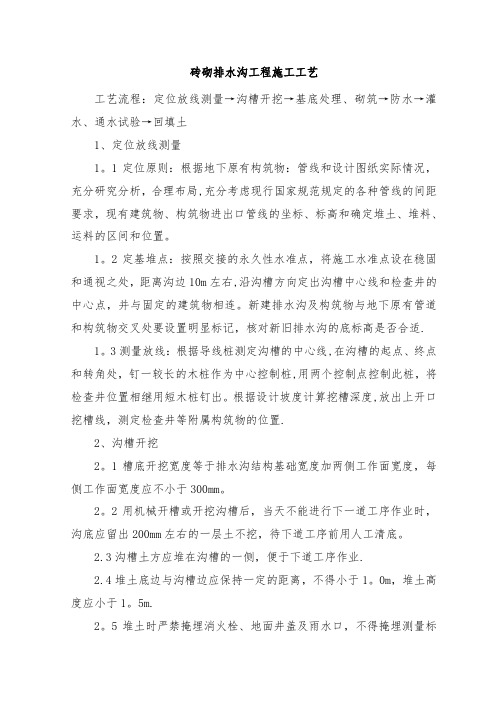

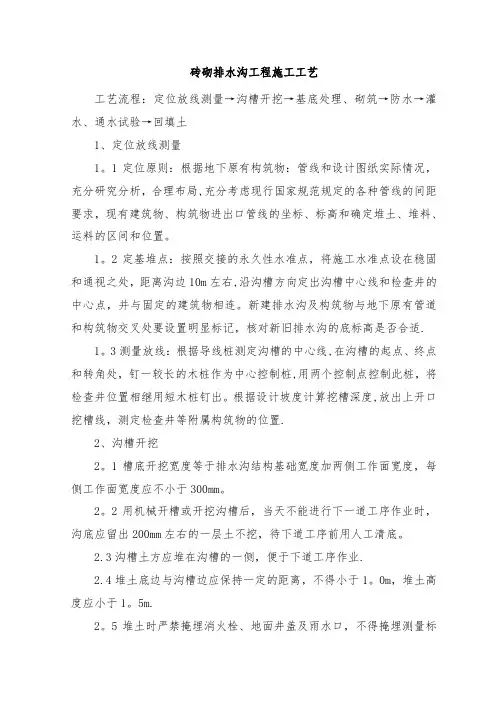

砖砌排水沟工程施工工艺工艺流程:定位放线测量→沟槽开挖→基底处理、砌筑→防水→灌水、通水试验→回填土1、定位放线测量1。
1定位原则:根据地下原有构筑物:管线和设计图纸实际情况,充分研究分析,合理布局,充分考虑现行国家规范规定的各种管线的间距要求,现有建筑物、构筑物进出口管线的坐标、标高和确定堆土、堆料、运料的区间和位置。
1。
2定基堆点:按照交接的永久性水准点,将施工水准点设在稳固和通视之处,距离沟边10m左右,沿沟槽方向定出沟槽中心线和检查井的中心点,并与固定的建筑物相连。
新建排水沟及构筑物与地下原有管道和构筑物交叉处要设置明显标记,核对新旧排水沟的底标高是否合适.1。
3测量放线:根据导线桩测定沟槽的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩,将检查井位置相继用短木桩钉出。
根据设计坡度计算挖槽深度,放出上开口挖槽线,测定检查井等附属构筑物的位置.2、沟槽开挖2。
1槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。
2。
2用机械开槽或开挖沟槽后,当天不能进行下一道工序作业时,沟底应留出200mm左右的一层土不挖,待下道工序前用人工清底。
2.3沟槽土方应堆在沟槽的一侧,便于下道工序作业.2.4堆土底边与沟槽边应保持一定的距离,不得小于1。
0m,堆土高度应小于1。
5m.2。
5堆土时严禁掩埋消火栓、地面井盖及雨水口,不得掩埋测量标志及道路附属的构筑物等。
2.6沟槽边坡的大小与土质和沟槽深度有关,当无设计要求时,应符合表2.6的规定.表2。
6沟槽边坡坡度2。
7人工挖槽深度宜为2。
0m左右.2.8人工开挖多层槽的层间留台宽度应不小于500mm.2。
9槽底高程的允许偏差不得超过下列规定:2。
9。
1设基础的重力流排水管沟沟槽,允许偏差为±10mm。
2。
9.2非重力流无基础的排水管沟沟槽,允许偏差为±20mm。
3、基底处理3.1地基处理应按设计规定进行,施工中遇到与设计不符的松软地基及杂土层等情况,应会同设计人员协商解决.3。
砖砌排水沟工程施工工艺砖砌排水沟工程可不是一件简单的事。
这活儿需要细心和耐心。
咱们今天就来聊聊砖砌排水沟的施工工艺,带你一步一步了解这个过程。
一、准备工作1.1 工程设计首先,设计是个关键。
没个靠谱的设计,后面的活儿就像无头苍蝇。
工程师们会根据地形、土壤性质和排水需求,画出详细的图纸。
这个时候,设计要考虑到未来的雨水排放,确保沟渠的宽度和深度足够。
为了防止淤泥和杂物堵塞,沟的斜度也得好好规划。
1.2 材料选择材料可得重视了。
砖砌排水沟通常用的是黏土砖或者水泥砖。
得挑选耐水、耐腐蚀的砖,保证它们能承受住岁月的考验。
而且,砂浆也是不可忽视的,它得有良好的粘结性,才能让砖砖稳稳当当地待在一起。
除了砖和砂浆,排水管、钢筋等材料也要准备齐全。
没有这些,沟渠的“根基”就不稳。
二、施工步骤2.1 地基处理地基是个大事。
先得把施工区域清理干净,去掉杂草和石头。
再进行地基的挖掘,深度和宽度要按设计图纸来。
没点深度,这沟可承受不住大雨带来的压力。
然后,回填土,夯实,让地基稳固。
像盖房子,基础得打牢,排水沟也一样。
2.2 砌砖施工一切准备就绪,砖砌施工开始了。
首先,按照设计线放好标线,然后铺第一层砖。
砖与砖之间要留缝,砂浆得均匀涂抹。
施工时,得注意砖的排列,确保沟渠的形状符合要求。
每砌一层,都要用水平尺检查,确保不歪斜。
砖砌得太高也不行,得一步一步稳扎稳打。
2.3 排水管道安装砌完砖后,接下来是排水管的安装。
这是个关键环节。
管道要放在预定的位置,确保水流畅通无阻。
连接管道时,接头处要做好密封,防止漏水。
还有,要注意坡度,确保水能流走,不会停滞不前。
水流有道,沟渠才不会变成小湖。
三、养护与检查3.1 养护阶段施工完成后,别急着走。
养护很重要。
刚砌好的砖沟需要保持湿润,以免干裂。
通常,要保持养护一周。
期间,得定期检查,看看有没有问题。
如果发现裂缝或变形,得及时修补。
3.2 定期检查养护结束后,排水沟进入使用阶段。
但这并不意味着就可以不管了。
施工方案砖砌排水沟砖砌排水沟是一种常见的排水系统,用于收集和排除雨水、污水和其他液体。
下面是一份700字的砖砌排水沟施工方案,以供参考:一、项目概述:本项目为某建筑工地的排水系统改造工程,主要包括砖砌排水沟的建设和改善。
排水沟的总长度为100米,总宽度为50厘米,深度为60厘米。
二、施工要求:1. 施工前需制定详细的施工方案和施工图纸,确保施工的准确性和安全性。
2. 施工现场需要清理干净并做好防护措施,确保施工安全。
3. 施工过程中必须按照图纸上的尺寸和要求进行施工,不得随意改变尺寸。
4. 施工材料必须符合国家相关标准,并进行质量检测。
三、施工步骤:1. 清理并测量施工现场,确保施工的准确性。
2. 按照图纸上的尺寸和要求进行放线和挖槽,槽宽50厘米,槽深60厘米。
3. 清理槽底,确保底部平整,并按要求进行夯实。
4. 在槽底和两侧墙壁上铺设一层混凝土,厚度为5厘米,用以加强排水沟的承重能力。
5. 砌筑排水沟的墙壁,使用优质砖块,厚度为5厘米。
并在墙面上设置必要的孔洞用于排水。
6. 在墙壁上设置检修口,便于日后的维护和清理。
7. 修整排水沟的墙面和底部,确保平整。
8. 进行排水沟的质量检查,确保符合有关标准和要求。
9. 进行排水沟的试验工作,确认排水正常。
10. 清理施工现场,确保安全和整洁。
四、施工安全:1. 施工现场必须设置明显的安全警示标志,确保施工人员的安全。
2. 施工人员必须穿戴好安全防护装备,并严格遵守相关的施工安全规定。
3. 施工现场必须保持整洁,杂物必须及时清理,避免发生意外。
4. 施工用的工具必须保持良好的状态,并由专人负责保管。
5. 施工过程中必须严格按照图纸和规范进行施工,不得随意改变。
以上是一份700字的砖砌排水沟施工方案,希望能对您有所帮助。
如有需求,请与我们联系,我们将尽力为您提供服务。
砖砌排水沟施工方案砖砌排水沟施工方案一、工程背景排水沟是为了排除污水和雨水而挖掘或建造的一种涵盖物。
它通常位于低洼或积水的地方,用于引导水流,防止水灾和水浸。
砖砌排水沟是一种常用的排水沟类型,具有耐久性和可维护性,广泛应用于农田排水和城市排水系统中。
本文将讨论砖砌排水沟的施工方案。
二、施工准备1. 确定砖砌排水沟的设计尺寸和位置。
2. 准备施工所需的材料和工具,包括砖块、砂浆、水泥、水平仪、测量工具等。
3. 拆除和清理施工区域,确保施工场地平整清洁。
4. 安全保护措施,例如设置警示标志、戴安全帽和手套。
三、施工过程1. 根据设计要求进行测量和标桩,确定排水沟的形状和尺寸。
2. 开挖排水沟,保持坡度和深度一致。
确保排水沟底部平整,并清除杂物和碎石。
3. 根据排水沟的尺寸和形状,选择合适的砖块进行砌筑。
常用的砖块有整砖、切割砖和半砖。
使用水泥砂浆将砖块粘合在一起。
4. 确保排水沟的底部和边缘对齐,使用水平仪和测量工具进行测量和调整。
5. 砌筑排水沟的侧壁,确保墙面平直和垂直。
使用水平仪和测量工具进行调整。
6. 施工排水沟的顶部,使用砂浆将砖块粘合在一起。
确保顶部平整和水平。
7. 对于较长的排水沟,安装排水槽和旁通道,用于排除浮渣、泥沙和杂物。
8. 完成排水沟的砌筑后,进行清理和整理施工区域。
清除施工垃圾和杂物,保持场地整洁。
四、验收和维护1. 检查排水沟的砌筑质量,确保砖块粘结牢固、墙面平整和水平。
2. 检查排水沟的排水功能,确保水流畅通且无积水。
3. 在施工完成后,定期检查和维护砖砌排水沟。
清除积水、杂物和污泥,防止堵塞和损坏。
总结:砖砌排水沟是一种常见的排水沟类型,可用于农田排水和城市排水系统。
在施工过程中,需要进行测量、标桩、开挖、砌筑和清理等步骤。
完成施工后,要进行验收和定期维护,保证排水沟的质量和功能。
砖砌排水沟的施工方案是保证排水系统正常运行和水灾防治的关键。
砖砌排水沟工程施工工艺砖砌排水沟工程的施工工艺涉及多个步骤,每个步骤都需要严格遵循设计要求和施工规范,以确保工程质量和安全。
一、施工准备1.熟悉施工图纸:明确排水沟的位置、尺寸、坡度等设计要求。
2.技术交底:对施工人员进行技术交底,确保他们了解施工工艺和质量标准。
3.材料准备:选用质量合格的红砖或青砖、普通硅酸盐水泥、中砂(含泥量不超过5%)、清洁的自来水或符合标准的地下水等。
同时,准备好瓦刀、铁锹、抹子、靠尺、水平尺、线坠等砌砖工具,以及搅拌机、运输车辆等搅拌和运输设备。
二、定位放线测量1.定位原则:根据地下原有构筑物、管线和设计图纸实际情况,合理布局,充分考虑现行国家规范规定的各种管线的间距要求,以及现有建筑物、构筑物进出口管线的坐标、标高。
2.定基堆点:按照交接的永久性水准点,将施工水准点设在稳固和通视之处,距离沟边约10m,沿沟槽方向定出沟槽中心线和检查井的中心点,并与固定的建筑物相连。
3.测量放线:根据导线桩测定沟槽的中心线,在沟槽的起点、终点和转角处钉中心控制桩,并根据设计坡度计算挖槽深度,放出上开口挖槽线,测定检查井等附属构筑物的位置。
三、沟槽开挖1.开挖宽度:槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。
2.开挖方式:采用机械开挖为主,人工清理为辅的方式进行。
机械开挖时,预留约10-20cm的土层由人工清理,避免超挖。
3.开挖控制:开挖过程中随时测量基槽的深度和宽度,确保符合设计要求。
基槽开挖完成后进行验槽,检查基槽的尺寸、标高、土质等是否符合设计要求。
四、基底处理1.地基处理:按设计规定进行地基处理,遇到与设计不符的松软地基及杂土层等情况,应会同设计人员协商解决。
2.超挖处理:槽底局部超挖时,根据超挖深度和土壤含水量情况,采用合适的回填材料和方法进行处理。
五、砌筑1.砂浆配制:砂浆的强度等级和配合比应符合设计规定,搅拌时间要充分,确保砂浆质量。
砖砌排水沟施工方案1. 引言在建筑施工过程中,排水沟是一个重要的建筑设施,用于排除建筑物和周围环境中的雨水。
砖砌排水沟是一种常见的排水沟施工方式,本文将介绍砖砌排水沟的施工方案。
2. 施工前准备在进行砖砌排水沟施工之前,需要进行以下准备工作:2.1 材料准备•砖块:选择符合要求的砖块,确保砖块的质量。
•水泥:用于砖块的粘结,选择品质好的水泥。
•砂浆:用于砖块之间的填充,选择合适的砂浆类型。
•施工工具:如水平尺、抹子、刷子等。
2.2 施工图纸准备根据工程要求,绘制出排水沟的施工图纸,包括沟槽的尺寸、坡度等信息。
图纸需要经过审查和确认后方可进行施工。
2.3 动员组织确定施工人员,分配任务,制定施工计划,保证施工进度和质量。
3. 施工步骤根据施工图纸和设计要求,砖砌排水沟的施工主要包括以下步骤:3.1 拉线定位根据图纸上的要求,使用粉笔或绳线在施工区域进行标定,确定排水沟的位置。
3.2 开挖沟槽按照施工图纸上标注的尺寸和坡度,使用铲子和镐等工具进行挖掘,确保沟槽的形状和尺寸符合要求。
3.3 清理底部清理沟槽底部的碎石和杂物,并进行压实,以保证沟槽底部的平整度和稳定性。
3.4 做基底在沟槽底部铺设一层砂浆,用来填平不平整的底部,并且使砖块与基底粘结更牢固。
3.5 砌砖按照设计要求和图纸上标注的尺寸,在沟槽两侧砌砖,使用水泥将砖块粘合在一起。
砌砖时应注意保证水平度和垂直度,尽量避免砖与砖之间的间隙。
3.6 砂浆填缝等待砖块被水泥粘合固定后,使用砂浆填充砖与砖之间的缝隙,使整个砖砌排水沟的结构更加牢固。
3.7 沟槽检查完成砖砌排水沟的施工后,检查排水沟的形状、坡度和尺寸是否符合要求。
如发现问题,及时进行调整和修正。
3.8 完工验收经过检查合格后,进行排水沟的完工验收,确保施工质量符合要求,并记录相关信息。
4. 安全措施在砖砌排水沟施工过程中,需要注意以下安全措施:•施工现场要闭闭合围栏,确保人员和车辆进出有序。

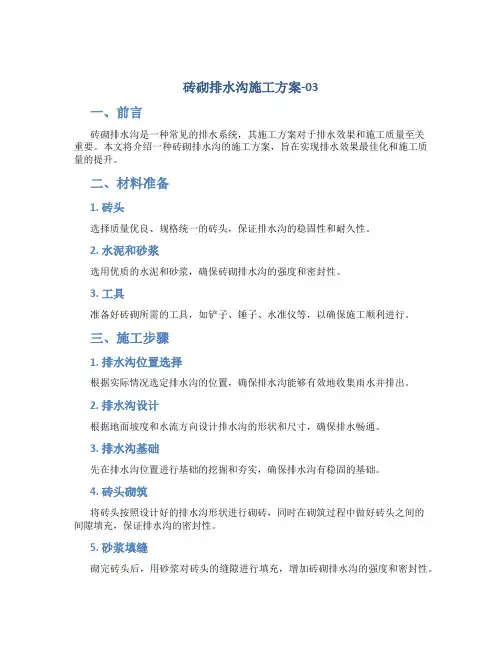

砖砌排水沟施工方案-03一、前言砖砌排水沟是一种常见的排水系统,其施工方案对于排水效果和施工质量至关重要。
本文将介绍一种砖砌排水沟的施工方案,旨在实现排水效果最佳化和施工质量的提升。
二、材料准备1. 砖头选择质量优良、规格统一的砖头,保证排水沟的稳固性和耐久性。
2. 水泥和砂浆选用优质的水泥和砂浆,确保砖砌排水沟的强度和密封性。
3. 工具准备好砖砌所需的工具,如铲子、锤子、水准仪等,以确保施工顺利进行。
三、施工步骤1. 排水沟位置选择根据实际情况选定排水沟的位置,确保排水沟能够有效地收集雨水并排出。
2. 排水沟设计根据地面坡度和水流方向设计排水沟的形状和尺寸,确保排水畅通。
3. 排水沟基础先在排水沟位置进行基础的挖掘和夯实,确保排水沟有稳固的基础。
4. 砖头砌筑将砖头按照设计好的排水沟形状进行砌砖,同时在砌筑过程中做好砖头之间的间隙填充,保证排水沟的密封性。
5. 砂浆填缝砌完砖头后,用砂浆对砖头的缝隙进行填充,增加砖砌排水沟的强度和密封性。
6. 检查和修整施工完成后对排水沟进行检查,确保排水畅通,没有缺陷或漏水情况,如有问题及时修整。
四、施工注意事项•施工前应仔细测量排水沟位置和设计要求,确保施工符合规范。
•施工过程中要保持现场整洁,材料放置有序,避免影响施工进度和质量。
•施工过程中要及时清理排水沟内的杂物,保持排水通畅。
五、总结砖砌排水沟的施工方案至关重要,通过严格按照本文提供的施工步骤进行施工,可以有效提升排水效果和施工质量,保证排水系统的稳定运行。
希望本文的内容对您有所帮助,谢谢阅读!。
一、编制依据1. 《建筑排水设计规范》(GB 50015-2003)2. 《砖砌体结构工程施工及验收规范》(GB 50203-2011)3. 《建筑工程施工质量验收统一标准》(GB 50300-2013)4. 施工图纸及相关设计文件5. 施工现场实际情况二、工程概况本工程为某建筑物排水系统砖砌排水沟施工,主要内容包括:沟槽开挖、基础处理、砖砌体施工、防水层施工、沟槽回填等。
三、施工准备1. 施工人员:组织具备相关资质的施工队伍,进行技术交底和安全教育。
2. 施工材料:准备符合设计要求的砖块、水泥、砂石、防水材料等。
3. 施工设备:准备挖掘机、推土机、搅拌机、振捣器、切割机等施工设备。
四、施工工艺1. 沟槽开挖:根据设计图纸,进行沟槽开挖,确保沟槽尺寸满足设计要求。
2. 基础处理:沟槽底部进行平整,清除杂物,对地基进行夯实,确保基础坚实。
3. 砖砌体施工:(1)砌筑前,对砖块进行挑选,确保质量合格。
(2)按照设计要求,进行砖砌体施工,砌筑过程中注意砖块排列整齐,砂浆饱满。
(3)砌筑过程中,每隔一定距离设置伸缩缝,以防止因温度变化、地基沉降等原因导致的砖砌体裂缝。
(4)砖砌体砌筑完成后,进行养护,确保砖砌体强度。
4. 防水层施工:(1)在砖砌体施工完成后,对排水沟进行防水层施工。
(2)防水层施工前,对砖砌体进行清理,确保表面干净。
(3)按照设计要求,进行防水层施工,确保防水效果。
5. 沟槽回填:砖砌体施工及防水层施工完成后,进行沟槽回填,确保沟槽填实。
五、施工质量控制1. 施工过程中,严格控制材料质量,确保符合设计要求。
2. 施工过程中,严格控制施工工艺,确保施工质量。
3. 施工过程中,加强现场巡查,发现问题及时整改。
4. 施工完成后,进行质量验收,确保工程质量。
六、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,防止人员误入危险区域。
3. 施工机械操作人员必须持证上岗,确保操作安全。
第1篇一、前言砖砌水沟是城市排水系统的重要组成部分,主要用于收集和排除地面雨水和污水。
砖砌水沟施工质量直接影响到排水系统的正常运行和城市环境卫生。
本方案旨在为砖砌水沟施工提供一套科学、合理、规范的施工流程,确保施工质量,提高施工效率。
二、施工准备1. 工程概况(1)工程名称:XX地区砖砌水沟施工工程(2)工程地点:XX地区(3)工程规模:XX米(4)工程内容:砖砌水沟施工2. 施工人员及设备(1)施工人员:项目经理、技术负责人、施工员、质检员、安全员、工人等。
(2)施工设备:挖掘机、装载机、运输车、压路机、平板振动器、水准仪、经纬仪、切割机、电焊机、气泵、砖刀、锤子、线锤等。
3. 材料准备(1)砖块:选择强度高、吸水率低的红砖,尺寸应符合设计要求。
(2)水泥:选用32.5级普通硅酸盐水泥。
(3)砂:中粗砂,含泥量不大于3%。
(4)石子:粒径为5-20mm的碎石。
(5)其他材料:沥青、麻筋、钢筋、排水管等。
4. 施工图纸及技术规范熟悉施工图纸,掌握设计要求,严格按照相关技术规范进行施工。
三、施工工艺及步骤1. 施工测量(1)根据设计图纸,进行现场放样,确定水沟中心线、起止点及拐点。
(2)利用经纬仪和水准仪进行测量,确保放样准确。
2. 土方开挖(1)根据放样结果,采用挖掘机进行土方开挖。
(2)土方开挖过程中,注意保护地下管线、电缆等设施。
(3)开挖深度应满足设计要求,沟槽底部平整,无积水。
3. 沟槽底面处理(1)清理沟槽底部,清除杂物、杂草、石块等。
(2)铺设一层厚度为10cm的碎石,并进行压实。
(3)用水准仪测量沟槽底部高程,确保符合设计要求。
4. 砖块砌筑(1)根据设计图纸,选择合适的砖块,进行切割、加工。
(2)将砖块铺设在沟槽底部,确保平整、牢固。
(3)砖块间缝隙用砂浆填充,砂浆强度等级应符合设计要求。
(4)砌筑过程中,注意砖块排列整齐,缝隙均匀。
5. 沟槽加固(1)在沟槽两侧设置钢筋,钢筋直径应符合设计要求。
第1篇一、工程概况1. 工程名称:某地区道路排水沟工程2. 工程地点:某市某区某道路3. 工程规模:全长1000米,宽度5米,深度0.5米4. 施工单位:某建筑工程有限公司5. 施工时间:2023年3月至2023年6月二、施工准备1. 技术准备(1)熟悉施工图纸,了解设计要求,明确施工工艺。
(2)编制施工组织设计,确定施工顺序、施工方法、施工工艺。
(3)组织施工人员进行技术培训,提高施工技能。
2. 材料准备(1)砖:选用M7.5水泥砂浆砖,尺寸为240mm×115mm×53mm。
(2)水泥:选用32.5级普通硅酸盐水泥。
(3)砂:选用中粗砂,细度模数2.5~3.5。
(4)水泥砂浆:配合比为水泥:砂=1:2,水灰比为0.55。
(5)其他材料:钢筋、模板、铁锹、锄头、水管、切割机等。
3. 施工设备准备(1)施工机械:挖掘机、推土机、压路机、搅拌机、切割机等。
(2)施工工具:水准仪、经纬仪、钢卷尺、线锤、水准尺等。
三、施工工艺1. 施工流程(1)测量放线:根据设计图纸,确定排水沟中心线,并用白灰标出。
(2)挖槽:使用挖掘机进行土方开挖,挖至设计深度,宽度符合要求。
(3)基础处理:清除槽底杂物,平整基础,确保基础坚实。
(4)支模:根据设计图纸,设置模板,确保模板稳固。
(5)砌筑:采用一砖一浆法进行砌筑,砂浆饱满,砖缝平直。
(6)养护:砌筑完成后,进行洒水养护,保持湿润。
(7)回填:回填土前,先铺设一层碎石,然后分层回填,每层厚度不超过20cm,并夯实。
2. 施工方法(1)测量放线:使用经纬仪和钢卷尺,准确放线,确保排水沟中心线与设计图纸相符。
(2)挖槽:根据设计深度和宽度,使用挖掘机进行土方开挖,挖至设计深度,宽度符合要求。
(3)基础处理:清除槽底杂物,平整基础,确保基础坚实。
(4)支模:根据设计图纸,设置模板,模板采用钢模板,确保模板稳固。
(5)砌筑:采用一砖一浆法进行砌筑,砂浆饱满,砖缝平直。
砖砌排水沟施工方案1. 方案背景本项目位于XX市,为了解决城市内道路积水问题,需要进行砖砌排水沟的施工。
本文档旨在提供施工方案,确保施工效果和安全。
2. 施工地点选定根据实地勘测和设计要求,施工地点确定为XX路和XX街交叉口附近。
该区域积水严重,需要建设排水设施。
3. 施工步骤与措施3.1 设计排水沟布局根据地形和道路情况,设计排水沟的布局,以确保水流顺畅并有效排水。
考虑到施工便利性和效果,采用砖砌排水沟的方式。
3.2 准备工作在施工之前,需要进行准备工作,包括清理施工区域、确定施工时间和制定施工计划等。
同时,还需采购所需的材料和施工工具。
3.3 开挖土方根据设计要求,对施工地点进行开挖土方工作,确保排水沟的深度和宽度符合要求。
同时,需要注意保持施工现场整洁,避免对周围环境造成影响。
3.4 砌筑排水沟在开挖完成后,进行砖砌排水沟的施工。
根据设计要求,选用合适的砖块进行砌筑,并采用适当的水泥砂浆进行粘结。
注意砌筑的水平度和垂直度,确保排水沟的牢固性和稳定性。
3.5 排水测试与调整施工完成后,进行排水测试,确保排水效果良好。
如有需要,对排水沟进行调整和改进,以达到最佳排水效果。
4. 安全措施施工过程中,需采取以下安全措施:- 施工现场设置明显的警示标志,以警示过往行人和车辆。
- 施工人员必须佩戴符合要求的安全防护装备,包括安全帽、安全手套等。
- 严禁在施工现场吸烟和使用明火。
- 施工过程中必须严格按照作业规程进行操作,避免发生事故。
5. 施工预算根据具体施工方案和设备材料的预估消耗量,编制施工预算。
确保预算合理和项目资金的充足性。
以上为砖砌排水沟施工方案,希望能够顺利完成施工工作,解决城市道路积水问题。
砖砌排水沟工程施工工艺在各类建筑和市政工程中,砖砌排水沟是一种常见且重要的排水设施。
它能够有效地收集和排放雨水、污水等,保证场地的干燥和正常使用。
下面,我们将详细介绍砖砌排水沟工程的施工工艺。
一、施工准备1、技术准备熟悉施工图纸,明确排水沟的位置、尺寸、坡度等设计要求。
进行技术交底,确保施工人员了解施工工艺和质量标准。
2、材料准备砖:选用质量合格的红砖或青砖,强度符合要求,无裂缝、破损等缺陷。
水泥:一般采用普通硅酸盐水泥,有出厂合格证和复试报告。
砂:选用中砂,含泥量不超过 5%。
水:使用清洁的自来水或符合标准的地下水。
3、工具准备瓦刀、铁锹、抹子、靠尺、水平尺、线坠等砌砖工具。
搅拌机、运输车辆等搅拌和运输设备。
4、现场准备清理施工现场,平整场地,确保施工道路畅通。
按照设计要求,放出排水沟的中心线和边线,并设置控制桩。
二、基槽开挖1、根据设计要求和现场实际情况,确定基槽的开挖深度和宽度。
2、采用机械开挖为主,人工清理为辅的方式进行。
机械开挖时,预留 10 20cm 的土层由人工清理,避免超挖。
3、开挖过程中,随时测量基槽的深度和宽度,确保符合设计要求。
4、基槽开挖完成后,进行验槽。
检查基槽的尺寸、标高、土质等是否符合设计要求,如有不符合之处,及时进行处理。
三、基础施工1、在基槽验收合格后,进行基础施工。
2、一般采用混凝土基础,根据设计要求配制混凝土,浇筑时要振捣密实。
3、基础表面要平整,标高要符合设计要求。
4、混凝土基础浇筑完成后,要进行养护,养护时间不少于 7 天。
四、砖砌排水沟1、砌筑前,将砖浇水湿润,严禁干砖上墙。
2、按照设计要求,先砌筑排水沟的底部。
采用一顺一丁的砌筑方式,灰缝要饱满,厚度一般为 8 12mm。
3、底部砌筑完成后,开始砌筑两侧的墙体。
墙体要垂直,平整度符合要求。
4、每隔一定距离,要设置一道伸缩缝,缝宽一般为 20 30mm,用沥青麻丝或其他防水材料填充。
5、砌筑过程中,要随时检查墙体的垂直度、平整度和灰缝的饱满度,发现问题及时纠正。
浆砌砖排水沟施工方案一、施工背景在城市建设和房地产开发过程中,排水工程是不可或缺的重要环节。
浆砌砖排水沟是一种常见的排水系统,通过合理的施工方案,可有效解决城市排水问题。
本文将就浆砌砖排水沟的施工方案进行详细阐述。
二、材料准备1. 砖:选择符合固定技术规范的水泥砖,尺寸统一,质量可靠。
2. 水泥:选用符合国家标准的水泥,保证施工质量。
3. 砂浆:采用优质水泥和细砂混合制成的砂浆,保证施工牢固可靠。
三、浆砌砖排水沟施工步骤1. 基础处理:对排水沟的基础进行处理,确保排水沟的稳定性和承载力。
首先进行地面测量和挖掘,形成合适的凹槽,保证排水沟的长度和宽度符合设计要求。
然后进行坑底的夯实,确保排水沟基底的平整度和坚实度。
2. 砌筑过程:选择合适的砖进行排水沟的墙面砌筑。
在进行砌筑前,先将砖浸水至饱和状态,以充分吸收砂浆中的水分,提高粘结强度。
砌筑过程中,注意砖与砖之间的交错排列,保证排水沟的牢固性。
3. 砂浆填缝:在砖的砌筑完成后,使用砂浆进行填缝处理。
选择合适的填缝工具,将砂浆填充到砖缝中,确保填缝紧密。
4. 防水处理:为了提高排水沟的密封性,可以在砌筑完成后进行防水处理。
使用防水材料,涂抹在排水沟表面,形成一层防水膜,提高排水沟的抗渗性能。
5. 养护工作:排水沟砌筑完成后,进行养护工作是十分重要的。
在施工完毕后,进行养护,保持排水沟的湿润状态,以提高砂浆的强度和牢固性。
四、注意事项1. 施工过程中,必须严格按照设计要求进行施工,避免出现松散、错位等问题。
2. 操作人员要熟练掌握砌筑工艺,确保施工质量。
3. 施工现场要保持清洁整齐,避免杂物进入排水沟,影响排水效果。
4. 强化施工安全意识,做好安全防护措施,确保工人人身安全。
五、总结通过以上的施工方案,浆砌砖排水沟能够在城市建设和房地产开发中得到广泛应用。
通过合理的材料选择和精细的施工工艺,能够保证排水沟的牢固性和抗渗性,有效解决城市排水问题,提高生活环境质量。
砖砌排水沟工程
工艺流程:定位放线测量→沟槽开挖→基底处理、砌筑→防水→灌水、通水试验→回填土
1、定位放线测量
1.1定位原则:根据地下原有构筑物:管线和设计图纸实际情况,充分研究分析,合理布局,充分考虑现行国家规规定的各种管线的间距要求,现有建筑物、构筑物进出口管线的坐标、标高和确定堆土、堆料、运料的区间和位置。
1.2定基堆点:按照交接的永久性水准点,将施工水准点设在稳固和通视之处,距离沟边10m左右,沿沟槽方向定出沟槽中心线和检查井的中心点,并与固定的建筑物相连。
新建排水沟及构筑物与地下原有管道和构筑物交叉处要设置明显标记,核对新旧排水沟的底标高是否合适。
1.3测量放线:根据导线桩测定沟槽的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩,将检查井位置相继用短木桩钉出。
根据设计坡度计算挖槽深度,放出上开口挖槽线,测定检查井等附属构筑物的位置。
2、沟槽开挖
2.1槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。
2.2用机械开槽或开挖沟槽后,当天不能进行下一道工序作业时,沟底应留出200mm左右的一层土不挖,待下道工序前用人工清底。
2.3沟槽土方应堆在沟槽的一侧,便于下道工序作业。
2.4堆土底边与沟槽边应保持一定的距离,不得小于1.0m,堆土高度应小于1.5m。
2.5堆土时严禁掩埋消火栓、地面井盖及雨水口,不得掩埋测量标志
及道路附属的构筑物等。
2.6沟槽边坡的大小与土质和沟槽深度有关,当无设计要求时,应符合表2.6的规定。
表2.6沟槽边坡坡度
2.7人工挖槽深度宜为2.0m左右。
2.8人工开挖多层槽的层间留台宽度应不小于500mm。
2.9槽底高程的允许偏差不得超过下列规定:
2.9.1设基础的重力流排水管沟沟槽,允许偏差为±10mm。
2.9.2非重力流无基础的排水管沟沟槽,允许偏差为±20mm。
3、基底处理
3.1地基处理应按设计规定进行,施工中遇到与设计不符的松软地基及杂土层等情况,应会同设计人员协商解决。
3.2挖槽应控制槽底高程,槽底局部超挖宜按以下方法处理:
3.2.1含水量接近最佳含水量的疏干槽超挖深度小于或等于150mm 时,可用含水量接近最佳含水量的挖槽原土回填夯实,其压实度不低于原天然地基上的密实度,或用石灰土处理,其压实度不应低于95%。
3.2.2槽底有地下水或地基土壤含水量较大,不适于压实时,可采用天然级配砂石回填夯实。
3.3排水不良造成地基上土壤扰动,可按以下方法处理:
3.3.1扰动深度在100mm以,可用天然级配砂石或砂砾石处理。
3.3.2扰动深度在300mm以,但下部坚硬时,可换填块石,并用砾石填充空隙和找平表面,填块石时应由一端顺序进行,大面朝下,块与块相互挤紧。
3.4设计要求采用换土方案时,应按要求清槽,并经检查合格后方可进行换土回填,回填材料,操作方法及质量要求应符合设计规定。
3.5砌筑:
3.5.1砂浆:砂浆的强度等级应符合设计规定;砂浆的配合比应采用质量比,并经试验确定;搅拌机拌合砂浆,拌合时间宜为1~1.5min,人工拌合砂浆应采用“干三湿三”法拌制;已经拌合好的砂浆应在初凝前使用完毕;每50m3砌体应制作试块一组,不足50m3按每一砌筑段留设试块。
3.5.2砌砖:
3.5.2.1砌砖前应检查垫层或平基尺寸,高程及中线位置,垫层混凝土抗压强度满足要求后,方可开始砌砖。
3.5.2.2垫层或平基顶面应先清扫,并用水冲刷干净。
3.5.2.3砌砖前应根据中心线放出墙基线,摆砖撂底,确定砌法。
3.5.2.4砖使用前应浸水,不得有干心现象。
3.5.2.5砌砖体应上下错缝,外搭接,宜采用“三顺一丁”砌法,但最下一层和最上一层砖,应用丁字砌筑。
3.5.2.6砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝厚度应为10mm,允许编差为±2mm。
3.5.2.7砌筑直墙应挂线。
砌筑240厚墙体需单面挂线,超过240厚墙体应双面挂线。
砌体表面应平直,随砌随找平。
3.5.2.8砖墙的伸缩缝与底板伸缩缝应垂直贯通、缝的间隙尺寸应符合设计要求,砌筑整齐,缝挤出的砂浆应随砌随刮干净。
3.5.2.9砖墙的转角处和交接处应与墙体同时砌筑。
当砌筑间断时,应砌成斜槎。
接茬砌筑时,应先将斜槎用水冲干净,并使砂浆饱满。
4、防水
4.1污水沟槽及井室的外防水在设计图纸无要求时,一般采用不少于两层水泥砂浆。
4.2抹面的砖墙,应随砌随将挤出的砂浆刮平,进行砂浆抹面施工应符合下列要求:
4.2.1砌体表面粘结的残余砂浆应清除干净,将砖墙表面洒水湿润。
4.2.2抹面水泥砂浆强度等级应符合设计规定,稠度满足施工需要,底层砂浆稠度宜为120mm,其他宜为70~80mm。
4.2.3抹灰厚度应为20~30mm。
4.2.4水泥砂浆抹面应分两道抹成。
第一道砂浆抹成后,用杠尺刮平,并将表面划出纹道,完成后间隔48h,进行第二道抹面。
第二道砂浆应分两遍压实赶光完成。
4.2.5抹面的施工接茬应留成阶梯形茬,上、下层接茬应错开,留茬的位置应离开交留处150mm以上。
接茬时,应先将留茬均匀的涂刷水泥浆一道,然后按照层次操作程序层层搭茬,接茬应严密。
4.2.6水泥砂浆抹面完成后,应进行养护。
抹面砂浆终凝后,应保持表面湿润,宜每隔4h洒水一次,养护时间宜为14d。
4.3预制钢筋混凝土盖板安装:
4.3.1应检查钢筋混凝土盖板的外观质量,核对出厂合格证及相应的钢筋、混凝土原材料检测试验资料,符合设计规定方可使用。
4.3.2盖板安装前,墙顶应清扫干净,洒水湿润,再铺砂浆安装。
4.3.3盖板就位后相邻板底错台不应大于10mm,盖板端部压墙长度允许偏差为±10mm。
4.3.4板缝及板端的三角灰应采用水泥砂浆填抹密实。
4.3.5盖板就位后吊环应卧平。
5、灌水、通水试验
5.1将被试验段起点及终点检查井的两端用堵板堵好,不得渗水。
5.2将进水管接至堵板下侧,下游井的堵板下侧应设泄水管,并挖好排水沟。
向排水沟充水,充满水后,浸泡不得少于24h。
5.3排水沟应通畅无堵塞,试验完毕应及时将水排出。
6、回填土
6.1在灌水、通水试验合格后,做好质量记录,方可进行回填土。
6.2槽底至沟顶以上500mm围不得含有有机物及大于50mm的砖、石等硬块,接口周围应采用细粒土回填。
6.3回填土不得在水、淤泥上回填,当日回填当日夯实。
6.4回填土在分层夯实,虚铺厚度如设计无要求时,按机械夯实不大于300mm,人工夯实不大于200mm施工。
