电气配线预留长度汇总
- 格式:doc
- 大小:314.50 KB
- 文档页数:4

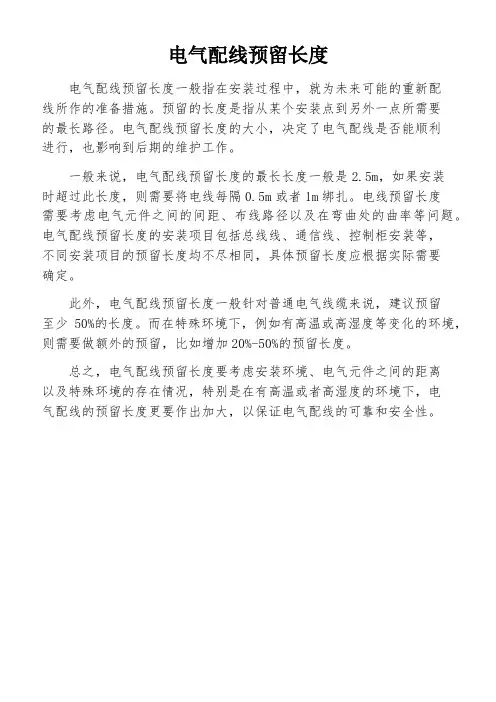

电气配线预留长度
电气配线预留长度一般指在安装过程中,就为未来可能的重新配
线所作的准备措施。
预留的长度是指从某个安装点到另外一点所需要
的最长路径。
电气配线预留长度的大小,决定了电气配线是否能顺利
进行,也影响到后期的维护工作。
一般来说,电气配线预留长度的最长长度一般是2.5m,如果安装
时超过此长度,则需要将电线每隔0.5m或者1m绑扎。
电线预留长度
需要考虑电气元件之间的间距、布线路径以及在弯曲处的曲率等问题。
电气配线预留长度的安装项目包括总线线、通信线、控制柜安装等,
不同安装项目的预留长度均不尽相同,具体预留长度应根据实际需要
确定。
此外,电气配线预留长度一般针对普通电气线缆来说,建议预留
至少50%的长度。
而在特殊环境下,例如有高温或高湿度等变化的环境,则需要做额外的预留,比如增加20%-50%的预留长度。
总之,电气配线预留长度要考虑安装环境、电气元件之间的距离
以及特殊环境的存在情况,特别是在有高温或者高湿度的环境下,电
气配线的预留长度更要作出加大,以保证电气配线的可靠和安全性。
电缆预留长度表:1.电缆敷设弛度,波形弯度,交叉预留长度2.5% 按电缆全长计算2.电缆进入建筑物,2米规范规定最小值3.电缆进入沟内或吊架时引上 1.5米规范规定最小值4.变电所进线出线 1.5米规范规定最小值5.电力电缆终端头 1.5米检修余量最小值6.电缆进控制保护屏高+宽按盘面尺寸7.高压开关柜低压配电盘,箱2米盘下进出线8.电缆至电动机0.5米从电机接线盒起算9.厂用变压器3米从地坪起算10.电缆过梁柱等增加长度按实计算11.电梯电缆与电缆架固定点每处0.5米规范最小电缆预留按计算规则2米电缆头的长度不用预留导线的预留长度是半周长软件中只有裸线或者穿线槽或者桥架的电缆才计算预留长度,软件中电缆长度和预留长度分开单独一列,最后通过电缆长度手动乘以1.025即可定额中规定"电缆进入沟内或吊架引上引下时预留1.5m”1、沟指什么沟?电缆沟还是水沟?吊架包括桥架吗?如果包括那么计算几个1.5,是要算引上一个,引下一个吗?沟,就是电缆沟;吊架不同于桥架;吊架指的是吊装电缆支架;2、1kv以下及10mm平方以下的电缆不计算终端头的制作安装,是两个条件同时满足还是满足一个条件就不能记取了?比如我的电缆全部是0.4KV开关柜出去的,电缆截面均在80mm平方以上,那应该记取终端头的制作安装吗?应该是同时满足2个条件才不计取;向你的情况应该记取的;3、降压变电所内0.4KV开关柜出线,进电缆夹层,经竖井穿至上层电缆桥架,经桥架后连接配电箱(明装)底边距地1.2米。
请问要计算我少预留长度预留长度=变电所进出线1.5m +低压配电盘、柜2m+上桥架1.5m+下桥架1.5m+电力电缆终端头2*1.5m+低压配电盘、柜(配电箱)2m我的计算正确吗?预留长度多了上下桥架的各1.5m(同第一个问题,桥架不是吊架);另,计算电缆长度除增加预留长度外,不要忘记按照电缆全长计取的附加长度(驰度、波形弯度、交叉)电缆进入分线盒应该计算电缆终端头的制作. 安装。

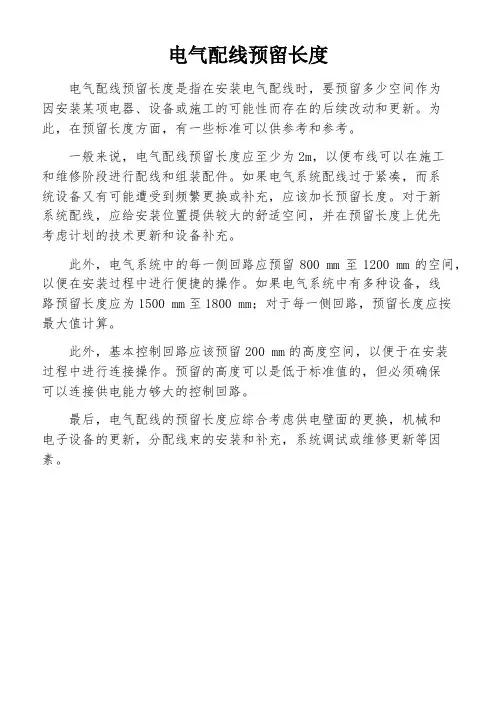

电气配线预留长度
电气配线预留长度是指在安装电气设备、引入和接出时,所必须保留的空间,以便作业时可以有效地完成。
电气配线预留长度是由电气设备安装高度,电气部件配置方式,线路或电气布线结构,接线器具尺寸和工作空间尺寸等因素来决定的。
电气配线预留长度应遵循一定的原则,即预留长度应满足在安装或拆除时能够容易地进行作业,而不能阻碍电气元件和线缆,以及进行检查和维护的要求。
通常的电气配线预留长度一般为30-60cm,具体根据不同的情况而定。
此外,当更换新的设备或将电气设备拆卸或更换时,也应该恰当地预留长度,以便便于安装和维护。
电气配线预留长度的计算有一定的技巧,起码包括以下内容:首先,要确定安装和拆卸时机械配线长度所需要的最低拉力和伸长量;其次,要确定在安装时电气配线预留长度的最小合理尺寸;最后,要识别线路的种类和元件的尺寸,确定配线有效安装的尺寸,以便准确计算电气配线预留长度。
电气配线预留长度一般在5-6M之间,根据电气设备安装高度,电气部件配置方式,线路或电气布线结构,接线器具尺寸和工作空间尺寸等因素来决定。
在其他必要情况下,应考虑其特殊要求,如特殊接线要求,电气接线器件尺寸及其引入位置等,以便正确地计算电气配线预留长度大小。

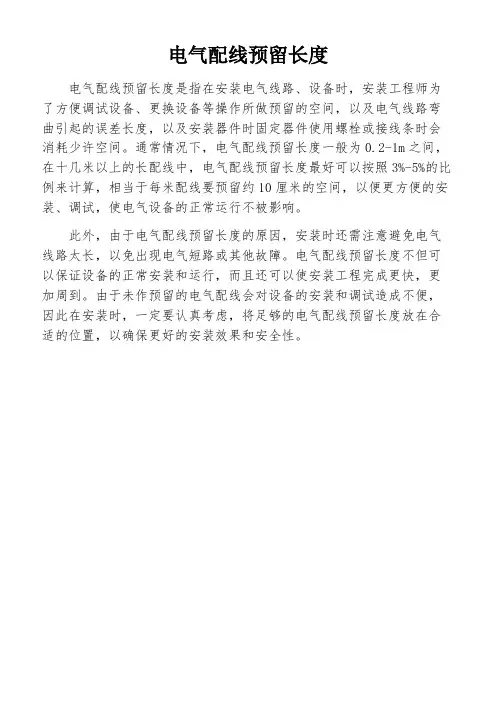

电气配线预留长度
电气配线预留长度是指在安装电气配线时,要预留多少空间作为
因安装某项电器、设备或施工的可能性而存在的后续改动和更新。
为此,在预留长度方面,有一些标准可以供参考和参考。
一般来说,电气配线预留长度应至少为2m,以便布线可以在施工
和维修阶段进行配线和组装配件。
如果电气系统配线过于紧凑,而系
统设备又有可能遭受到频繁更换或补充,应该加长预留长度。
对于新
系统配线,应给安装位置提供较大的舒适空间,并在预留长度上优先
考虑计划的技术更新和设备补充。
此外,电气系统中的每一侧回路应预留800 mm至1200 mm的空间,以便在安装过程中进行便捷的操作。
如果电气系统中有多种设备,线
路预留长度应为1500 mm至1800 mm;对于每一侧回路,预留长度应按
最大值计算。
此外,基本控制回路应该预留200 mm的高度空间,以便于在安装
过程中进行连接操作。
预留的高度可以是低于标准值的,但必须确保
可以连接供电能力够大的控制回路。
最后,电气配线的预留长度应综合考虑供电壁面的更换,机械和
电子设备的更新,分配线束的安装和补充,系统调试或维修更新等因素。
全国统一安装工程预算工程量计算规则电气配线预留长度要求软母线安装预留长度序号项目预留长度说明1 耐张 2.52 跳线0.83 引下线、设备连接线0.6硬母线配置安装预留长度1 带形、槽形母线终端0.3 从最后一个支持点算起2 带形、槽形母线与分支线连接0.5 分支线预留3 带形、槽形母线与设备连接0.5 从设备端子接口算起4 多片重型母线与设备连接 1.0 从设备端子接口算起控制设备及低压电器安装盘、箱、柜的外部进出线预留长度1 各种箱、柜、盘、板、盒高+宽盘面尺寸2 单独安装的铁壳开关、自动开关、刀开关、启动器、箱式电阻器、变阻器0.5 从安装对象中心算起3 继电器、控制开关、信号灯、按钮、熔断器等小电器0.3 从安装对象中心算起4 分支接头0.2 分支线预留滑触线安装附加和预留长度1 圆钢、铜母线与设备连接0.2 从设备接线端子接口起算2 扁钢母线与设备连接0.5 从设备接线端子接口起算3 扁钢母线分支0.5 从支线预留4 圆钢、铜滑触线终端0.5 从最后一个固定点起算5 角钢滑触线终端 1.0 从最后一个固定点起算6 扁钢滑触线终端 1.3 从最后一个固定点起算7 轻轨滑触线终端0.8 从最后一个支持点起算8 安全节能及其他滑触线终端0.5 从最后一个固定点起算电缆敷设的附加长度1 电缆敷设弛度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留 1.5 规范规定最小值4 变电所进线、出线 1.5 规范规定最小值5 电力电缆终端头 1.5 检修余量最小值6 电缆中间接头盒两端各留2.0检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0 盘下进出线9 电缆至电动机0.5 从电机接线盒起算10 厂用变压器 3.0 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12 电梯电缆与电缆架固定点每处0.5 规范规定最小值10KV以下架空配电线路导线预留长度高压转角 2.5 分支、终端 2低压分支、终端0.5交叉跳线转角 1.5与设备连线0.5进户线 2.5电气照明配线进入箱、柜、板的预留线(每一根线)1 各种箱、柜、板宽+高盘面尺寸2 单独安装(无箱、盘)的铁壳开关、闸刀开关、启动器、线槽进出线盒等0.3 从安装对象中心算起3 由地面管子出口引至动力接线箱 1.0 从管口计算4 电源与管内导线连接(管内穿线与软、硬母线接点)1.5 从管口计算5 出户线 1.5 从管口计算。

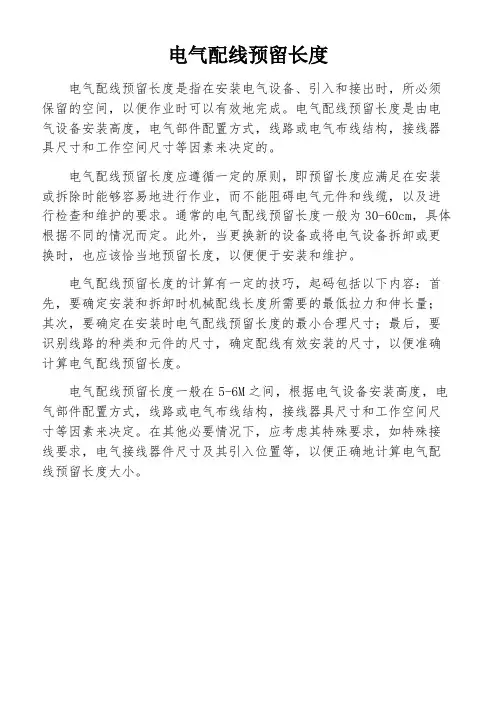

电气配线预留长度
电气配线预留长度是指在安装电气线路、设备时,安装工程师为了方便调试设备、更换设备等操作所做预留的空间,以及电气线路弯曲引起的误差长度,以及安装器件时固定器件使用螺栓或接线条时会消耗少许空间。
通常情况下,电气配线预留长度一般为0.2-1m之间,在十几米以上的长配线中,电气配线预留长度最好可以按照3%-5%的比例来计算,相当于每米配线要预留约10厘米的空间,以便更方便的安装、调试,使电气设备的正常运行不被影响。
此外,由于电气配线预留长度的原因,安装时还需注意避免电气线路太长,以免出现电气短路或其他故障。
电气配线预留长度不但可以保证设备的正常安装和运行,而且还可以使安装工程完成更快,更加周到。
由于未作预留的电气配线会对设备的安装和调试造成不便,因此在安装时,一定要认真考虑,将足够的电气配线预留长度放在合适的位置,以确保更好的安装效果和安全性。
电线预留长度表
电线预留长度表因具体装修情况而异,以下是一般情况下电线预留长度的参考:
1.客厅:在预留电视背景墙的电线时,需要考虑电视、音响等电器的电线,预留长度通常为1.5米至2米。
2.卧室:在布置床头柜插座时,需要根据床头柜的高度和电线长度来预留,一般预留长度为1.5米至2米。
3.厨房:在预留厨房插座时,需要根据厨房电器的位置和电线长度来预留,一般预留长度为1.5米至2米。
4.卫生间:在预留卫生间插座时,需要考虑电吹风、电动剃须刀等电器的电线,预留长度通常为1.5米至2米。
5.书房:在布置书桌插座时,需要根据书桌的高度和电线长度来预留,一般预留长度为1.5米至2米。
需要注意的是,在预留电线时应该考虑到电线的弯曲半径和电线绝缘层的厚度,以免预留过长或过短。
同时,应该选择符合规格的电线和插座,以确保用电安全。

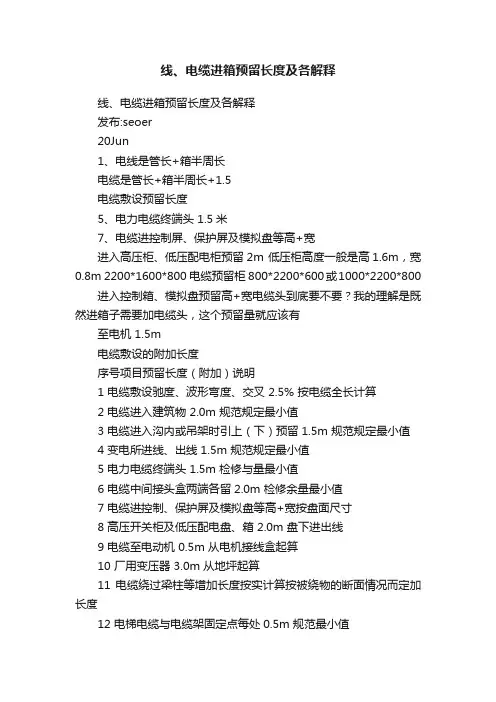

线、电缆进箱预留长度及各解释线、电缆进箱预留长度及各解释发布:seoer20Jun1、电线是管长+箱半周长电缆是管长+箱半周长+1.5电缆敷设预留长度5、电力电缆终端头 1.5米7、电缆进控制屏、保护屏及模拟盘等高+宽进入高压柜、低压配电柜预留2m 低压柜高度一般是高1.6m,宽0.8m 2200*1600*800 电缆预留柜 800*2200*600或1000*2200*800进入控制箱、模拟盘预留高+宽电缆头到底要不要?我的理解是既然进箱子需要加电缆头,这个预留量就应该有至电机 1.5m电缆敷设的附加长度序号项目预留长度(附加)说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修与量最小值6 电缆中间接头盒两端各留2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线9 电缆至电动机 0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况而定加长度12 电梯电缆与电缆架固定点每处0.5m 规范最小值具体情况具体分析,我都没给过,施工单位也没要过,实际情况进柜算半周长已经足够了。
根据定额,1.5米的目的是检修余量最小值, 再说那个预留表后面注明了是实际情况有才给,定额也是按照施工验收规范来的,是匹配的。
只要发生此类情况,预留的长度是依据的。
就可能存在,清单量0.5米,定额组价5.5米的情况预分支电缆不需要穿刺线夹吧?预分支电缆是加工好了的直接拉过来就安上电缆终端头按电缆头计还是按压铜接线端子计?在电缆这边要计终端头,10m2以上(以外不含本身)计电缆终端头,10m2以下(以内含本身)计压铜接线端子。
接线盒电线预留长度标准
接线盒电线预留长度的标准因应用场景和具体产品而异,以下是一些常见的预留长度标准:
1.插座、开关、灯具所用的接线盒电线预留长度一般在10~20公分
左右。
2.在电力电缆系统中,接线盒的预留长度通常需要考虑电缆的弯曲
半径和电缆在盒子内的填充率等因素。
根据经验,预留长度一般为电缆敷设长度的1.5~3%左右。
3.在建筑电气安装工程中,接线盒的预留长度通常根据设计图纸或
规范要求进行确定。
一般而言,预留长度不应小于100mm,以避免线缆在盒内过于拥挤。
4.在工业自动化系统中,接线盒的预留长度通常需要考虑到设备的
安装位置、线缆的弯曲半径、线缆的长度等因素。
根据实际应用情况,预留长度一般为线缆敷设长度的1~2倍左右。
需要注意的是,不同的应用场景和产品有不同的预留长度标准,因此在具体应用中需要结合实际情况进行确定。
同时,为了确保安全和使用效果,接线盒的安装和接线应符合相关规范和要求。
配线预留长度计算规则配线长度如何计算查看全部工程造价是指工程的建设成本,即为建设一项工程预期支付或实际支付的全部固定资产投资费用。
这些费用主要包括设备及工器具购置费、建筑工程及安装工程费、工程建设其他费用、预备费、建设期利息、固定资产投资方向调节税。
波纹、拐弯及交叉系数:一般取总长度的2.5%。
一般电缆进配电箱需要预留长度是柜高+宽+1.5m。
沿线槽敷设电缆有2.5%的松弛系数,沿导管敷设电缆没有2.5%的系数。
工程造价中的电线的计算规则工程造价中的电线的计算规则一、电缆沟盖板揭、盖定额,按每揭盖一次以延长米计算,如又揭又盖,则按两次计算。
二、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。
1、横穿道路,按路基宽度两端各加2m。
2、垂直敷设时管口离地面加2m。
3、穿过建筑物外墙时,按基础外缘以外加2m。
4、穿过排水沟,按沟壁外缘以外加1m。
三、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗计算主材费用。
四、电缆保护管埋地敷设时,其土方量有施工图注明的,按施工图计算;无施工图的一般按沟深0.9m,沟宽按最外边的保护管两侧边缘外各加0.3m工程面计算。
五、电缆敷设按单根延长米计算。
六、电缆敷设长度应根据敷设路径的水平和垂直敷设长度扩展资料工程造价是指工程的建设成本,即为建设一项工程预期支付或实际支付的全部固定资产投资费用。
这些费用主要包括设备及工器具购置费、建筑工程及安装工程费、工程建设其他费用、预备费、建设期利息、固定资产投资方向调节税(这项费用目前暂停征收)。
尽管这些费用在建设项目的竣工决算中,按照新的财务制度和企业会计准则核算新增资产价值时,并没有全部形成新增固定资产价值,但这些费用是完成固定资产建设所必需的。
工程造价就是建设项目固定资产投资。
从承发包角度来定义,工程造价是指工程价格,即为建成一项工程,预计或实际在土地、设备、技术劳务以及承包等市场上,通过招投标等交易方式所形成的建筑安装工程的价格和建设工程总价格。
全国统一安装工程预算工程量计算规则电气配线预留长度要求软母线安装预留长度序号项目预留长度说明1 耐张 2.52 跳线0.83 引下线、设备连接线0.6硬母线配置安装预留长度1 带形、槽形母线终端0.3 从最后一个支持点算起2 带形、槽形母线与分支线连接0.5 分支线预留3 带形、槽形母线与设备连接0.5 从设备端子接口算起4 多片重型母线与设备连接 1.0 从设备端子接口算起控制设备及低压电器安装盘、箱、柜的外部进出线预留长度1 各种箱、柜、盘、板、盒高+宽盘面尺寸2 单独安装的铁壳开关、自动开关、刀开关、启动器、箱式电阻器、变阻器0.5 从安装对象中心算起3 继电器、控制开关、信号灯、按钮、熔断器等小电器0.3 从安装对象中心算起4 分支接头0.2 分支线预留滑触线安装附加和预留长度1 圆钢、铜母线与设备连接0.2 从设备接线端子接口起算2 扁钢母线与设备连接0.5 从设备接线端子接口起算3 扁钢母线分支0.5 从支线预留4 圆钢、铜滑触线终端0.5 从最后一个固定点起算5 角钢滑触线终端 1.0 从最后一个固定点起算6 扁钢滑触线终端 1.3 从最后一个固定点起算7 轻轨滑触线终端0.8 从最后一个支持点起算8 安全节能及其他滑触线终端0.5 从最后一个固定点起算电缆敷设的附加长度1 电缆敷设弛度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留 1.5 规范规定最小值4 变电所进线、出线 1.5 规范规定最小值5 电力电缆终端头 1.5 检修余量最小值6 电缆中间接头盒两端各留2.0检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0 盘下进出线9 电缆至电动机0.5 从电机接线盒起算10 厂用变压器 3.0 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12 电梯电缆与电缆架固定点每处0.5 规范规定最小值10KV以下架空配电线路导线预留长度高压转角 2.5 分支、终端 2低压分支、终端0.5交叉跳线转角 1.5与设备连线0.5进户线 2.5电气照明配线进入箱、柜、板的预留线(每一根线)1 各种箱、柜、板宽+高盘面尺寸2 单独安装(无箱、盘)的铁壳开关、闸刀开关、启动器、线槽进出线盒等0.3 从安装对象中心算起3 由地面管子出口引至动力接线箱 1.0 从管口计算4 电源与管内导线连接(管内穿线与软、硬母线接点)1.5 从管口计算5 出户线 1.5 从管口计算。
线、电缆进箱预留长度及各解释发布:seoer20Jun1、电线是管长+箱半周长电缆是管长+箱半周长+1.5电缆敷设预留长度5、电力电缆终端头 1.5米7、电缆进控制屏、保护屏及模拟盘等高+宽进入高压柜、低压配电柜预留2m 低压柜高度一般是高1.6m,宽0.8m 2200*1600*800 电缆预留柜 800*2200*600或1000*2200*800进入控制箱、模拟盘预留高+宽电缆头到底要不要?我的理解是既然进箱子需要加电缆头,这个预留量就应该有至电机 1.5m电缆敷设的附加长度序号项目预留长度(附加)说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修与量最小值6 电缆中间接头盒两端各留2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线9 电缆至电动机 0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况而定加长度12 电梯电缆与电缆架固定点每处0.5m 规范最小值具体情况具体分析,我都没给过,施工单位也没要过,实际情况进柜算半周长已经足够了。
根据定额,1.5米的目的是检修余量最小值,再说那个预留表后面注明了是实际情况有才给,定额也是按照施工验收规范来的,是匹配的。
只要发生此类情况,预留的长度是依据的。
就可能存在,清单量0.5米,定额组价5.5米的情况预分支电缆不需要穿刺线夹吧?预分支电缆是加工好了的直接拉过来就安上电缆终端头按电缆头计还是按压铜接线端子计?在电缆这边要计终端头,10m2以上(以外不含本身)计电缆终端头,10m2以下(以内含本身)计压铜接线端子。
管线预留长度
序号项目
预留长
度
说明
1 各种开关、柜、板宽+高盘面尺寸
2 单独安装(无箱、盘)的铁壳开关、闸刀
开关、启
动器、线槽进出线盒等
0.3m
从安装对象中心
算起
3 由地面管子出口引至动力接线箱 1.0m 从管口计算
4 电源与管内导线连接(管内穿线与软、硬
母线接点)
1.5m 从管口计算
5 出户线 1.5m 从管口计算
这个表格中的预留长度是针对“灯具、明、暗开关、插座、按钮配线进入开关箱、柜、板的预留线”,如果题目中涉及灯具、开关、插座,那么进入开关箱、柜、板的预留线按照这个表格来计算。
表格2:定额中电气安装工程的第四节控制设备和低压电器
盘、箱、柜的外部进出线预留长度单位:m/根
序号项目
预留长
度
说明
1 各种箱、柜、盘、板、盒高+宽盘面尺寸
2 单独安装的铁壳开关、自动开关、刀开关、
启动器、
箱式电阻器、变阻器
0.5
从安装对象中心
算起
3 继电器、控制开关、信号灯、按钮、熔断
器等小电器
0.3
从安装对象中心
算起
4 分支接头0.2 分支线预留
这个表格中的预留长度是指“控制设备及低压电器”中盘、箱、柜外部进出线预留长度。
表格3:电缆敷设的附加长度表格:造价工程师。
