引桥桩基施工方案(报监)
- 格式:doc
- 大小:276.50 KB
- 文档页数:18
桥梁桩基施工方案第1篇桥梁桩基施工方案一、工程概况本项目为XXX桥梁工程,位于XXX地区,跨越XXX河流,连接XXX两地。
桥梁全长XXX米,桥面宽度XXX米,设计为XXX车道,并设有人行道。
工程内容包括桥梁主体结构、引道及附属设施等。
二、施工目标确保桥梁桩基施工质量满足设计及规范要求,保证工程安全、环保、经济、合理,提高施工效率,缩短施工周期。
三、施工方法及工艺1. 桩基类型及施工方法(1)本工程采用钻孔灌注桩基础,桩径为XXX米,桩长为XXX米。
(2)采用旋挖钻机进行钻孔,泥浆护壁成孔,混凝土灌注桩身。
2. 施工工艺流程(1)施工准备- 搭设施工平台,满足钻孔、灌注桩施工需求;- 准备施工材料、设备,确保材料合格、设备完好;- 做好施工人员的技术培训和安全教育。
(2)测量放线- 根据设计图纸,采用全站仪进行桩位放样,确保桩位准确;- 设置护桩,做好桩位的保护工作。
(3)钻孔- 钻机就位,调整钻杆垂直度,确保孔位准确;- 钻孔过程中,严格控制泥浆指标,保证孔壁稳定;- 钻孔完成后,进行孔深、孔径、孔斜等检查,确保满足规范要求。
(4)清孔- 采用换浆法或泵吸法进行清孔,清除孔底沉渣;- 清孔后,进行孔底沉渣厚度检测,满足规范要求。
(5)钢筋笼制作及安装- 钢筋笼采用现场制作,严格按设计及规范要求进行;- 钢筋笼安装时,确保其位置、垂直度符合要求。
(6)混凝土灌注- 采用水下混凝土灌注,确保混凝土质量和桩身完整性;- 灌注过程中,严格控制混凝土配合比、灌注速度等参数;- 灌注完成后,及时进行桩顶标高的控制。
四、施工组织与管理1. 施工组织- 成立项目部,负责工程的组织、协调、管理;- 制定施工组织设计,明确施工流程、施工方法、施工周期等;- 合理配置施工人员、设备、材料,确保施工顺利进行。
2. 施工管理- 建立质量管理体系,严格执行质量管理制度;- 建立安全管理体系,加强施工现场安全管理;- 建立环保管理体系,降低施工对环境的影响;- 建立进度管理体系,确保工程按期完成。

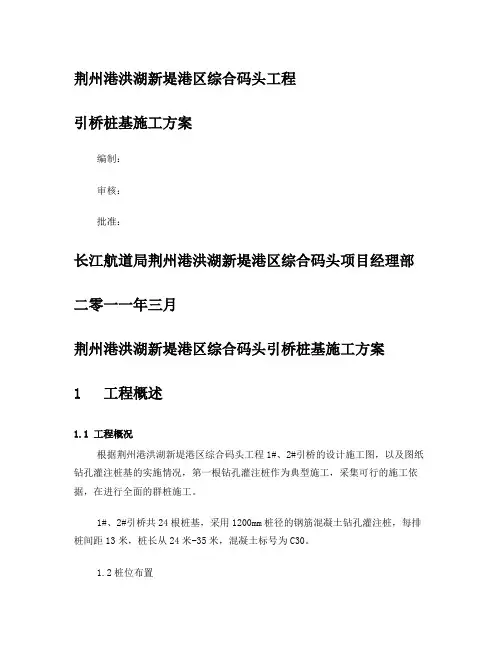

荆州港洪湖新堤港区综合码头工程引桥桩基施工方案编制:审核:批准:长江航道局荆州港洪湖新堤港区综合码头项目经理部二零一一年三月荆州港洪湖新堤港区综合码头引桥桩基施工方案1 工程概述1.1 工程概况根据荆州港洪湖新堤港区综合码头工程1#、2#引桥的设计施工图,以及图纸钻孔灌注桩基的实施情况,第一根钻孔灌注桩作为典型施工,采集可行的施工依据,在进行全面的群桩施工。
1#、2#引桥共24根桩基,采用1200mm桩径的钢筋混凝土钻孔灌注桩,每排桩间距13米,桩长从24米-35米,混凝土标号为C30。
1.2桩位布置2 施工条件2.1 施工便道试桩试验施工便道从与2#引桥接口的2#纵向施工便道进入,试验所需的各种材料,机械、砼等资源均从2#施工便道进入。
2.2施工用水、用电码头所经地区为长江及其支流,天然水质较好,施工用水采取就近取水,而后再用水管接至3#墩试桩作业面。
用电暂时采用350kVA柴油发电机供电。
2.3砼搅拌及运输本桥试桩全部混凝土由布置在乌林镇上的砼拌和站负责供应,砼运输采用搅拌车运输,浇筑采用泵车浇筑,溜桶配合浇筑。
2.4 生产与生活房屋生产用房包括临时综合仓库和值班室。
生产用房布置在预制场附近,每个建筑面积20m2。
生活用房租用施工当地民房,交通方便,距现场较近。
2.5 钢筋制作、加工由于钢筋制作场地正在紧张施工中,本桥钢筋加工制作暂时在位于2#便道旁边一块20m*40m的区域内进行,在不影响便道正常通行的情况下,按照规范要求进行钢筋笼制作。
2.6施工通讯施工中采用宽带网络系统、程控电话和移动电话相结合的方法实现内外联络,保证有关信息传递顺畅。
3 工程进度要求1、施工准备:截止2011年3月4日2、试桩时间:2#引桥4号桩基的4#桩,开始时间为2011年3月5日,成桩时间为2011年3月12日4 钻孔桩工艺性试验4.1 工艺性试验桩施工流程工艺性试验桩的施工工艺流程见图1。
钻孔桩施工工艺流程框图4.2 钻机选型根据本桥段工程地层、地下水情况,选用适合泥浆护壁钻孔的机型,本试验选用冲击钻机。

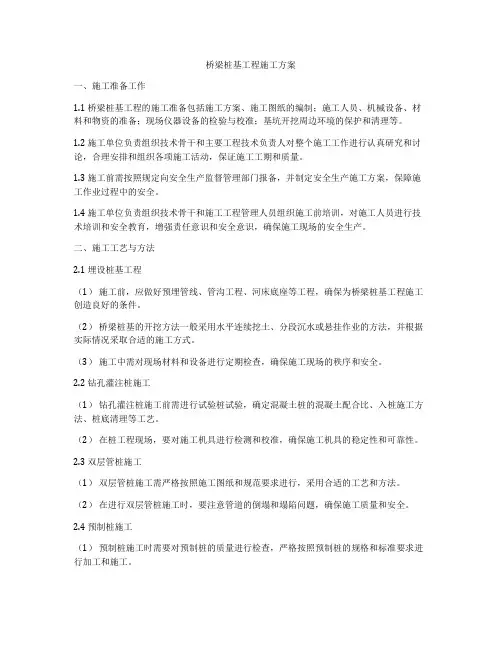

桥梁桩基工程施工方案一、施工准备工作1.1 桥梁桩基工程的施工准备包括施工方案、施工图纸的编制;施工人员、机械设备、材料和物资的准备;现场仪器设备的检验与校准;基坑开挖周边环境的保护和清理等。
1.2 施工单位负责组织技术骨干和主要工程技术负责人对整个施工工作进行认真研究和讨论,合理安排和组织各项施工活动,保证施工工期和质量。
1.3 施工前需按照规定向安全生产监督管理部门报备,并制定安全生产施工方案,保障施工作业过程中的安全。
1.4 施工单位负责组织技术骨干和施工工程管理人员组织施工前培训,对施工人员进行技术培训和安全教育,增强责任意识和安全意识,确保施工现场的安全生产。
二、施工工艺与方法2.1 埋设桩基工程(1)施工前,应做好预埋管线、管沟工程、河床底座等工程,确保为桥梁桩基工程施工创造良好的条件。
(2)桥梁桩基的开挖方法一般采用水平连续挖土、分段沉水或悬挂作业的方法,并根据实际情况采取合适的施工方式。
(3)施工中需对现场材料和设备进行定期检查,确保施工现场的秩序和安全。
2.2 钻孔灌注桩施工(1)钻孔灌注桩施工前需进行试验桩试验,确定混凝土桩的混凝土配合比、入桩施工方法、桩底清理等工艺。
(2)在桩工程现场,要对施工机具进行检测和校准,确保施工机具的稳定性和可靠性。
2.3 双层管桩施工(1)双层管桩施工需严格按照施工图纸和规范要求进行,采用合适的工艺和方法。
(2)在进行双层管桩施工时,要注意管道的倒塌和塌陷问题,确保施工质量和安全。
2.4 预制桩施工(1)预制桩施工时需要对预制桩的质量进行检查,严格按照预制桩的规格和标准要求进行加工和施工。
(2)在进行预制桩施工时,要根据实际情况确定合适的施工方法和程序,确保施工质量和安全。
三、施工安全与环保措施3.1 施工单位负责制定施工现场的安全管理制度和操作规程,确保施工现场的安全生产。
3.2 在施工现场负责人要严格按照相关规定进行安全生产巡回检查,及时发现并整改施工现场的安全隐患。

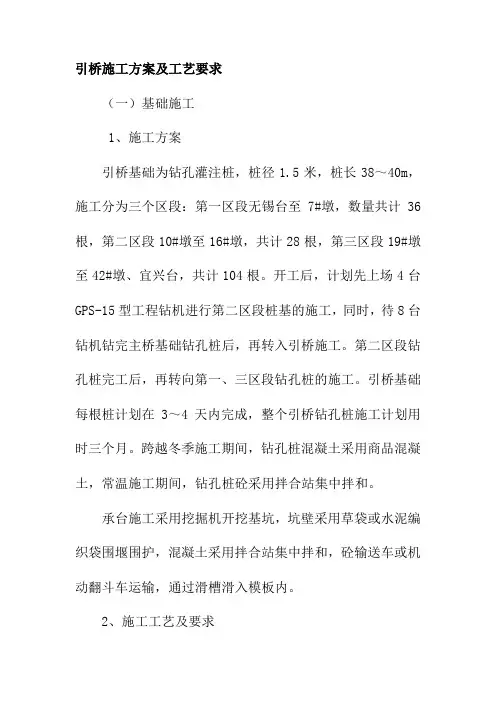

引桥施工方案及工艺要求(一)基础施工1、施工方案引桥基础为钻孔灌注桩,桩径1.5米,桩长38~40m,施工分为三个区段:第一区段无锡台至7#墩,数量共计36根,第二区段10#墩至16#墩,共计28根,第三区段19#墩至42#墩、宜兴台,共计104根。
开工后,计划先上场4台GPS-15型工程钻机进行第二区段桩基的施工,同时,待8台钻机钻完主桥基础钻孔桩后,再转入引桥施工。
第二区段钻孔桩完工后,再转向第一、三区段钻孔桩的施工。
引桥基础每根桩计划在3~4天内完成,整个引桥钻孔桩施工计划用时三个月。
跨越冬季施工期间,钻孔桩混凝土采用商品混凝土,常温施工期间,钻孔桩砼采用拌合站集中拌和。
承台施工采用挖掘机开挖基坑,坑壁采用草袋或水泥编织袋围堰围护,混凝土采用拌合站集中拌和,砼输送车或机动翻斗车运输,通过滑槽滑入模板内。
2、施工工艺及要求(1)钻孔桩钻孔桩施工工艺流程图(见表5-1)①钻孔设备②根据施工图设计所提供工程地质、水文、桩径、桩长资料,钻孔机械选择反循环回转钻机。
③施工场地准备A.当位于旱地施工时,应对场地进行清表,换填软土地段,并予以整平夯实。
B.当施工场地位于京杭运河支流中时,筑岛搭设钻孔平台。
④护筒护筒采用4mm厚钢板制成,为增加刚度防止变形,可在护筒上、下端和中部的外侧各焊一道加劲肋。
A.护筒的作用:护筒有固定桩位,引导钻孔方向,隔离地面水免其流入井孔,保护孔口不坍塌,并保证孔内泥浆水位高出地下水位或施工水位一定高度,形成静水压力,以保护孔壁免于坍塌。
同时,钢护筒坚固耐用,重复使用次数多,用料较省。
B.护筒内径:比钻孔桩设计直径加大20~30cm,即内径为1.8m。
C.护筒顶端高度:高出地面0.3m,以防杂物、地面水进入井孔内。
同时,宜高出地下水位2m,以防塌孔。
D.护筒的埋设:护筒埋置深度视地层情况而定,以穿透表层相对松软沉积层为宜,护筒高2~3m。
埋置好的护筒平面位置偏差小于5cm,护筒倾斜度偏差小于1%。
第1篇一、项目背景随着我国经济的快速发展,公路、铁路、桥梁等基础设施建设规模不断扩大,桩基础作为桥梁工程的重要组成部分,其施工质量直接影响到桥梁的整体质量和使用寿命。
为了保证桥梁桩基施工的顺利进行,提高施工效率和质量,本方案针对桥梁桩基施工进行详细规划。
二、工程概况1. 项目名称:某高速公路桥梁工程2. 工程地点:某市某区3. 工程规模:桥梁全长1200米,主桥跨径200米,引桥跨径100米4. 桥梁类型:预应力混凝土连续梁桥5. 桩基础类型:钻孔灌注桩三、施工组织1. 施工单位:某集团有限公司2. 施工队伍:由具有丰富经验的桩基础施工团队组成3. 施工设备:钻孔灌注桩成孔设备、钢筋笼制作设备、混凝土输送泵、振动锤等4. 施工进度:按照工程设计要求,确保工程按时完成四、施工工艺及流程1. 施工工艺(1)钻孔灌注桩施工工艺:钻孔、清孔、钢筋笼制作、混凝土灌注、成桩(2)桩基础检测:桩身完整性检测、桩基承载力检测2. 施工流程(1)场地平整:对施工现场进行平整,确保场地满足施工要求(2)桩位放样:根据设计图纸,确定桩位,进行放样(3)钻孔:采用旋挖钻机进行钻孔,钻孔深度满足设计要求(4)清孔:钻孔完成后,进行清孔,确保孔内无杂物(5)钢筋笼制作:根据设计要求,制作钢筋笼,并进行焊接、防腐处理(6)混凝土灌注:采用混凝土输送泵将混凝土送至孔内,进行灌注(7)成桩:混凝土凝固后,形成桩身(8)桩基础检测:对桩身完整性、桩基承载力进行检测五、施工质量控制1. 施工材料质量控制:选用符合设计要求的优质材料,如钢筋、混凝土等,确保材料质量满足施工要求2. 施工过程质量控制:严格按照施工工艺和流程进行施工,确保施工过程符合规范要求3. 施工检测质量控制:对桩身完整性、桩基承载力进行检测,确保桩基础质量满足设计要求六、施工安全措施1. 施工人员安全:对施工人员进行安全教育培训,提高安全意识,确保施工人员生命安全2. 施工设备安全:定期对施工设备进行检查、保养,确保设备安全可靠3. 施工现场安全:设置安全警示标志,加强施工现场安全管理,防止安全事故发生七、环境保护措施1. 施工废水处理:对施工废水进行处理,达到排放标准2. 施工噪声控制:采取隔音、降噪措施,降低施工噪声3. 施工扬尘控制:采用洒水、覆盖等措施,降低施工扬尘八、施工进度安排1. 施工准备阶段:15天2. 钻孔灌注桩施工阶段:60天3. 桩基础检测阶段:15天4. 总工期:90天九、施工成本控制1. 材料成本控制:合理采购材料,降低材料成本2. 人工成本控制:合理安排施工人员,提高施工效率,降低人工成本3. 设备成本控制:合理使用设备,降低设备损耗,降低设备成本4. 其他成本控制:加强施工现场管理,降低其他成本十、施工总结本方案针对某高速公路桥梁工程桩基础施工进行了详细规划,从施工组织、施工工艺、质量控制、安全措施、环境保护、施工进度、成本控制等方面进行了详细阐述。
桥梁桩基础专项施工方案一、前言桥梁桩基础是桥梁工程中的重要组成部分,其施工质量直接关系到桥梁的安全和稳定。
本文将针对桥梁桩基础的施工环节,提出专项施工方案,以确保桥梁桩基础施工的高质量和高效率。
二、施工前准备在进行桩基础施工前,必须进行充分的准备工作。
首先是对桩位进行测量和标定,确保桩位准确无误;其次是对施工现场进行清理和平整,确保施工区域空旷、无障碍物;最后是准备好必要的施工设备和材料,包括桩工机、电焊机、振捣棒和混凝土等。
三、桩基础施工流程1. 钢筋笼制作在桩基础施工前,首先需要进行钢筋笼的制作。
按照设计要求进行钢筋的加工和组装,确保钢筋笼的尺寸和布置符合要求。
同时,要进行焊接作业,确保钢筋笼的牢固和稳定。
2. 桩位定位在钢筋笼制作完成后,需要对桩位进行定位。
根据设计图纸和测量数据,确定桩位的位置和深度,确保桩基础的准确施工。
3. 沉井孔挖掘完成桩位定位后,进行沉井孔的挖掘工作。
利用挖掘机或钻机,按照设计要求对沉井孔进行挖掘,确保孔壁光滑、垂直,并清理孔底的杂物,为后续工序提供良好的施工条件。
4. 钢筋笼安装沉井孔挖掘完成后,将制作好的钢筋笼放入沉井孔中。
要求钢筋笼的中心线与沉井孔轴线重合,确保钢筋笼的稳定性和垂直度,同时注意钢筋笼与孔壁之间的间隙和垫章设置。
5. 灌浆浇筑钢筋笼安装完成后,进行灌浆浇筑作业。
选用合适的混凝土配合比和浇筑工艺,将混凝土从孔底依次浇筑至孔口。
要求浇筑均匀、充实,确保桩基础的密实和均匀性。
6. 筑台在桩混凝土凝固后,进行筑台作业。
根据设计要求进行筑台的施工,将桩顶与桥梁上部结构相连接,确保桩基础和桥梁上部结构的牢固结合。
四、施工质量控制在桩基础施工过程中,必须坚持严格的施工质量控制。
包括施工前的准备工作、现场作业过程管控、施工技术要求的严格执行以及施工现场的监督检查等环节,确保桩基础施工质量符合设计要求。
五、施工安全措施桩基础施工过程中,施工人员必须严格遵守施工安全规范,加强安全生产教育培训,提高施工人员的安全意识和技能水平。

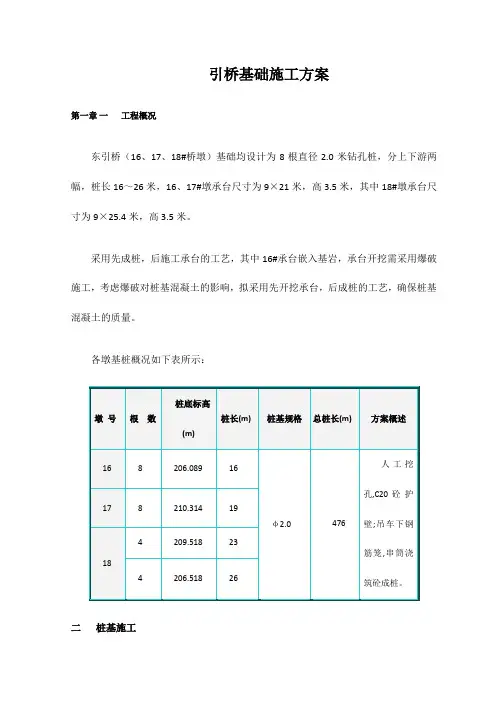

引桥基础施工方案第一章一工程概况东引桥(16、17、18#桥墩)基础均设计为8根直径2.0米钻孔桩,分上下游两幅,桩长16~26米,16、17#墩承台尺寸为9×21米,高3.5米,其中18#墩承台尺寸为9×25.4米,高3.5米。
采用先成桩,后施工承台的工艺,其中16#承台嵌入基岩,承台开挖需采用爆破施工,考虑爆破对桩基混凝土的影响,拟采用先开挖承台,后成桩的工艺,确保桩基混凝土的质量。
各墩基桩概况如下表所示:二桩基施工东引桥桥墩位枯水期均位于岸上,必须利用枯水期抓紧施工,因河滩地为细沙覆盖层,为保障挖孔过程中的安全,覆盖层中必须作好混凝土护壁支护。
挖孔桩采用风镐配合风动凿岩机开挖,人工分层凿除。
钢筋笼则采用汽车吊机分段吊装接长后下放,采用串筒法浇筑混凝土。
第二章 1、施工工艺流程挖孔桩施工工艺框图第三章 2、挖孔前的准备2.1、在挖孔桩施工前,人工平整场地,做好桩孔地表截水和防渗工作,准确定位桩孔位置,并设置护桩,周围挖水沟排水,浇注混凝土孔口护壁,并高出地面20c m,各项工作准备就绪后,申请挖孔桩开工,进行挖掘作业。
2.2、所有桩基础施工时必须在桩基四周设置安全护栏和安全网作为临时封闭网墙,设置警示标志,夜间开设红灯,并派专人昼夜值班巡逻,确保安全。
2.3、孔内土、石运出孔口后,应及时运至指定地点堆放。
同时,各种材料及设备应及时清理,堆放地远离孔口。
2.4、开挖前,用全站仪仪精确放样,确定孔口中心位置及孔径,采用十字交叉法进行桩位护桩。
第四章 3、桩孔开挖挖孔施工布置示意图开挖中根据土质情况、地面覆盖层采用C20砼护壁、弱风化层及嵌岩部分可不护壁。
挖掘1米时,即立模灌筑C20砼护壁,(石子粒径≤40mm,砼坍落度5—8cm)护壁厚15cm,两节护壁间留10—15cm空隙以方便砼灌注,灌注后空隙用砂浆抹平,护壁内等距放置8根直径6~8mm长1m的直钢筋,插入下层护壁内,使上下护壁有钢筋拉结, 若孔内地质较差或遇流砂等情况,则护层内加设钢筋,护壁厚度>20cm,以防砼因自重而断裂,护壁浇筑待砼达到一定强度后方可拆模。

第1篇一、前言桩基是桥梁工程的重要组成部分,其施工质量直接影响到桥梁的安全性和使用寿命。
为了确保桥梁桩基施工的顺利进行,提高施工质量,特制定本施工方案。
二、工程概况1. 工程名称:XX桥梁工程2. 工程地点:XX省XX市XX县3. 工程规模:全长XX米,桥面宽度XX米,桥梁结构为XX桥型4. 桩基类型:本工程桩基采用XX桩型,桩径XX米,桩长XX米。
三、施工准备1. 施工组织(1)项目经理部负责整个工程的施工组织和管理。
(2)成立桩基施工小组,负责桩基施工的具体实施。
2. 施工材料(1)桩基材料:桩基混凝土、钢筋、钢绞线等。
(2)施工设备:桩基施工设备、吊装设备、运输车辆等。
3. 施工人员(1)桩基施工小组人员:包括施工负责人、技术人员、施工人员等。
(2)其他施工人员:包括测量员、试验员、安全员等。
4. 施工现场布置(1)施工场地平整、排水、供电、供水等设施齐全。
(2)施工道路畅通,便于材料运输。
(3)施工场地划分合理,确保施工安全。
四、施工工艺1. 桩基施工流程(1)桩基定位:根据设计图纸,确定桩基位置,进行桩基定位。
(2)桩基开挖:采用挖掘机、人工等设备进行桩基开挖。
(3)桩基钢筋加工:根据设计图纸,加工桩基钢筋,确保钢筋尺寸、间距、形状等符合要求。
(4)桩基混凝土浇筑:采用混凝土搅拌车、泵车等设备进行桩基混凝土浇筑。
(5)桩基成孔:采用旋挖钻机、冲击钻机等设备进行桩基成孔。
(6)桩基检测:采用超声波检测、低应变检测等设备进行桩基检测。
(7)桩基验收:对桩基进行验收,确保桩基质量符合设计要求。
2. 桩基施工工艺(1)桩基定位:采用全站仪、经纬仪等测量设备进行桩基定位,确保桩基位置准确。
(2)桩基开挖:采用挖掘机、人工等设备进行桩基开挖,开挖深度达到设计要求。
(3)桩基钢筋加工:按照设计图纸,加工桩基钢筋,确保钢筋尺寸、间距、形状等符合要求。
(4)桩基混凝土浇筑:采用混凝土搅拌车、泵车等设备进行桩基混凝土浇筑,确保混凝土质量。

目录1 编制依据 (1)2 工程概况 (1)2.1工程简介 (1)2.1.1 主要工程数量表 (3)2.2水文、地质条件 (3)2.3地层岩性 (4)2.4施工用水、用电 (5)2.5工程目标及要求 (5)2.5.1 质量目标 (5)2.5.2 安全目标 (5)2.5.3 工期目标 (5)3 环境因素、危险源及风险分析、评估 (5)3.1环境因素、危险源辨识 (6)3.1.1 环境因素 (6)3.1.2 危险源辨识及重大危险源与预控措施 (6)3.2风险分析、评估 (10)3.3对风险控制和保证技术措施 (10)4 施工工艺及方案 (11)4.1施工组织及施工布置 (11)4.1.1 项目组织机构 (11)4.1.2 总体施工计划 (12)4.1.3 桩基整体施工布置 (12)4.2施工工艺及施工方法 (13)4.2.1 工艺流程 (13)4.2.2 桩基施工 (14)4.3钻孔灌筑桩施工中常见问题分析及防治 (27)4.4桩基施工进度计划及保证措施 (31)4.4.1 桩基施工工效分析 (31)4.4.2 桩基施工进度计划 (31)4.4.3 确保工程保证措施 (32)4.5主要资源配置方案及使用计划 (34)4.5.1 劳动力使用计划 (34)4.5.2 施工机械使用 (35)4.5.3 材料使用计划 (35)5 职业健康安全、环保安全、质量保证技术措施 (36)5.1影响本分部工程施工的主要因素、环节 (36)5.1.1 主要的影响因素 (36)5.1.2 主要的影响环节 (36)5.2职业健康安全保证措施 (37)5.2.1 安全管理机构和保证体系 (37)5.3安全生产保证措施 (38)5.3.1 从组织管理上保证 (38)5.3.2 从安全保证体系上保证 (39)5.3.3 施工过程中保证措施 (39)5.4文明及环保控制措施 (40)5.4.1 防止大气污染和危害 (40)5.4.2 防止固体废物污染和危害 (40)5.4.3 防止废水污染和危害 (41)5.4.4 防止噪声污染和危害 (41)5.4.5 水土保持措施 (42)6 质量保证措施 (42)6.1质量验收标准 (44)6.2工程质量保证措施 (45)6.2.1 加强施工前的图纸会审和技术交底 (45)6.2.2 做好工程实施的质量控制 (46)6.2.3 做好施工材料的质量控制 (46)6.2.4 测量工作的质量保证措施 (47)6.2.5 加强施工过程的试验与检验 (47)6.2.6 保证施工中的资料完整齐全 (47)6.3工程质量技术保证措施 (47)7 安全应急预案 (48)7.1应急救援小组 (49)7.2工作原则 (49)7.3事故应急处理 (50)7.3.1 常见事故伤员救护措施 (50)7.3.2 触电事故应急处理 (51)7.3.3 高处坠落及物体打击事故应急处理 (52)7.3.4 起重伤害事故应急处理 (53)7.3.5 火灾应急措施 (53)7.3.6 防台应急措施 (57)7.4事故报告及后期处置 (57)7.5保障措施 (58)7.6应急设备与物质 (58)1 编制依据(1)《鹤山市滨江路工程施工图设计》(2)《鹤山市滨江路工程岩土工程详细勘察报告》(3)《城市桥梁工程施工与质量验收规范》CJJ2—2008(4)《建筑基桩检测技术规范》GJ 106-2014(5)《普通混凝土拌合物性能试验方法标准》GB/T50080-2002(6)《普通混凝土力学性能试验方法标准》GB/T50081-2002(7)《钢筋焊接接头试验方法标准》JGJ/T27-2001(8)《回弹法检测混凝土抗压强度技术规程》JGJ/T23-2001(9)《普通混凝土配合比设计规程》JGJ55-2011(10)《低碳钢热轧圆盘条》GB/T701-2008(11)《混凝土用水标准》JGJ63-2006(12)《混凝土外加剂》GB8076-2008(13)《水泥细度检验方法筛析法》GB/T1345-2005(14)《金属材料室温拉伸试验方法》GB/T228-2002(15)《钢筋焊接及验收规程》JGJ18-2003(16)《钢筋机械连接通用技术规程》JGJ 107-2010(17)《建筑施工起重吊装工程安全技术规范》JGJ 276-2012(18)《建筑施工安全检查标准》JGJ 59-99(19)中交四航局“四标三体系”管理文件(20)四航工艺发[2016]818号《钻孔灌注桩施工管理若干规定》(21)中交四航局《三防作业指导书》(22)中交四航局第一工程有限公司《施工模块安全技术管理要求》2 工程概况2.1 工程简介本桥梁工程为XX市XX路工程中新建桥梁工程。
第1篇一、工程概况本工程位于我国某城市,是一座城市快速路桥梁工程。
桥梁全长1000米,主桥跨径为100米,采用预应力混凝土结构。
本方案主要针对桥梁桩基础施工进行阐述。
二、施工准备1. 施工组织(1)成立桥梁桩基础施工领导小组,负责施工过程中的技术、质量、安全等管理工作。
(2)明确各岗位人员职责,确保施工顺利进行。
2. 施工材料(1)桩基础材料:钢筋、混凝土、预制桩等。
(2)施工设备:桩机、振动锤、吊车、混凝土搅拌站、输送泵等。
3. 施工场地(1)施工现场平整、排水畅通。
(2)施工区域内的地下管线、电缆等设施已进行搬迁或保护。
(3)施工现场设置安全警示标志、围挡等。
4. 施工技术(1)桩基础设计参数:桩长、桩径、桩间距、桩型等。
(2)桩基础施工工艺:桩基础施工分为预制桩施工、现场桩施工和桩基础检测三个阶段。
三、预制桩施工1. 预制桩制作(1)预制场地:选择适宜的场地进行预制桩制作,确保场地平整、排水畅通。
(2)预制桩模具:根据设计要求制作模具,确保模具尺寸准确、质量可靠。
(3)预制桩钢筋:按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度等符合规范要求。
(4)混凝土浇筑:采用混凝土搅拌站生产的混凝土,按照设计配合比进行浇筑,确保混凝土强度、密实度等符合规范要求。
2. 预制桩运输(1)预制桩运输:采用吊车将预制桩吊装至运输车上,确保运输过程中桩身完好。
(2)预制桩堆放:在施工现场设置预制桩堆放场地,确保堆放整齐、安全。
四、现场桩施工1. 桩基础施工顺序(1)先进行预制桩施工,后进行现场桩施工。
(2)按照设计要求,从一侧开始,逐排、逐桩进行施工。
2. 桩基础施工方法(1)桩机就位:将桩机准确就位,确保桩机稳定。
(2)桩基础钻孔:采用旋挖钻机进行钻孔,确保钻孔深度、直径等符合设计要求。
(3)清孔:采用清孔设备清除钻孔内的泥浆、杂物等。
(4)钢筋笼制作:按照设计要求制作钢筋笼,确保钢筋间距、保护层厚度等符合规范要求。
钻孔灌注桩施工组织设计1. 施工整体部署1.1单桩进度计划钻孔桩施工工效分析(60m桩长为例)1.2整体进度计划每个墩位单幅各有4根桩,由于施工钻机尺寸大,避免钻孔施工时地基承受钻机的竖向荷载、振动荷载后,护筒底口孔壁受挤压,导致坍孔、缩径情况的发生,必须对钻机相互位置进行合理安排,首先按合理顺序进行开钻,一般原则是斜向隔排间隔作业的钻孔顺序,使之满足桩间距不小于2.5d。
具体如下图:钻机开钻顺序图如图示,每台钻机按照1〜8的顺序开钻,根据工期需要尽可能的布置数量较多的钻机2. 施工方案2.1成孔工艺的选择根据本工程工程地质条件,桩长在60m左右,主要为细砂层、中砂层、圆砾层、卵石层、强风化花岗岩层、中风化花岗岩层,桩径从顶部 2.0m变化为1.6m,采用泵吸反循环成孔工艺, 其中土层、砂层、圆砾层、卵石层采用挂刀钻头,岩层采用牙轮滚刀钻头。
2.2钻机的选择钻机选型一般根据钻孔直径和钻孔深度确定。
在地层条件复杂,需使用不同钻头钻进的情况下,也要将钻机的扭矩和驱动动力功率等因素考虑在内,本工程选用GPS-25D型钻机。
2.3护筒长度、壁厚确定护筒埋置按照《桥涵》第二版中公式7-30计算。
L(h H Y w H Y oY d Y w式中:L—护筒埋置深度,mh—护筒内水头,即护筒水位于施工水位差,m卜—施工水位至海底深度,mY w —护筒内泥浆容重,kN/卅;Y o —海水容重,kN/卅;Y d—护筒外海床土的容重,kN/m3。
通过计算,L=2.8m,按3米取值。
由于海底不均质引起的局部渗透,为防止护筒底端向外发生流动、管涌,而使护筒倾斜、沉陷,对计算所得埋置深度乘以安全系数2,则L=2.8 X2=5.4mc由于桥位处于潮汐影响区,计入1m局部冲刷深度,则护筒最终埋置深度L=6.4m,此埋设深度为河床底以下深度,河床以上根据平台标高、最高潮位确定。
护筒壁度按照挖空桩计算,对护筒来说是偏安全的,则护筒最底端压力:p (Y Y w)H tan 2(45 )(h H) Y w2式中:P—护筒最底端压力,kN/m";Y-土的容重,3kN/m;Y w-海水容重,kN/m3;卜―护筒埋深,mh—施工水深,m通过计算,p 158kN/m2;护筒采用Q235钢,f=205MPa,则护筒壁厚t KpD.(2f)式中:t—护筒壁厚,cmK—安全系数;D—护筒直径,m计算得t=1.7cm。
桥梁桩基础施工方案桥梁桩基础施工方案一、施工前准备工作1. 完成地质勘察,确定桩基础的设计要求和施工方案。
2. 安排人员掌握相关施工标准和规范。
3. 准备所需材料和设备,确保施工过程的顺利进行。
二、施工工艺流程1. 清理施工现场,确保施工区域的整洁。
2. 根据设计要求,进行桩位标线和桩孔中心线的测量。
3. 使用挖掘机进行基坑开挖,同时注意保证基坑的稳定。
4. 进行桩孔排土,使用排土机具进行挖孔作业。
5. 在桩孔中使用水泥灌浆机对孔内进行灌注。
6. 导入预制桩体,用起重机吊装并定位准确。
7. 进行桩身的下沉,采用液压顶管机械进行作业。
8. 完成桩身的下沉后,进行桩顶平整和标高调整。
9. 开展后续的桩基础加固工作,包括钢筋网绑扎、混凝土浇筑等。
10. 完成施工后的清理工作,保持施工现场的整洁。
三、施工安全措施1. 严格执行安全生产规章制度,加强施工人员的安全教育培训。
2. 按照规定佩戴安全防护装备,包括安全帽、安全鞋等。
3. 对施工现场进行临时围护,确保施工区域的安全。
4. 定期对设备及机械进行检查和维护,确保其正常运行。
5. 加强施工现场的管理和监督,确保施工安全。
四、质量控制措施1. 严格按照设计要求进行施工,确保施工质量符合规范。
2. 对施工过程进行全程监控,及时发现并处理施工中的质量问题。
3. 做好施工记录和验收报告,确保施工质量的可追溯性。
五、环境保护措施1. 施工过程中严格控制噪音、粉尘等污染物的排放。
2. 减少机械设备的使用,尽量减少对环境的影响。
3. 定期对施工现场进行清理和整理,保持周围环境的卫生。
六、施工进度安排1. 根据工程量和施工条件,合理安排施工进度,确保按时完成施工任务。
2. 进行施工过程中的进度跟踪和调整,及时处理施工中遇到的问题。
经过以上施工方案的制定和实施,可以保证桥梁桩基础施工顺利进行,同时确保施工质量、安全和环境的要求得到满足。
引桥桩基施工方案(报监)一、项目背景1.1 项目概述本项目是引桥桩基的施工方案报监,旨在确保引桥桩基的施工顺利进行,保障工程质量。
1.2 工程范围本次工程涉及引桥桩基的施工,工程范围包括桩基的定位、施工、质量控制等内容。
二、施工方案2.1 施工准备1.对施工现场进行全面检查,确保施工区域安全合规。
2.准备工程所需的设备、材料和人员。
3.制定施工计划,明确施工工艺和流程。
2.2 施工工艺1.根据设计要求,确定桩基的位置和布设要求。
2.进行桩基基坑开挖,根据设计要求控制基坑尺寸和平整度。
3.进行桩基砼浇筑,确保浇筑质量满足设计要求。
4.对桩基进行养护,以保证桩基强度和耐久性。
2.3 质量控制1.在施工过程中对桩基各个环节进行质量检查,及时发现和解决问题。
2.对浇筑的桩基进行强度测试,确保桩基质量符合要求。
3.做好桩基的验收工作,保证工程质量通过监理验收。
三、安全措施3.1 安全管理1.制定安全施工方案,明确责任人和安全措施。
2.加强现场安全教育和培训,确保施工人员安全意识和技能。
3.定期进行安全检查,发现并整改安全隐患。
四、环境保护4.1 环保措施1.合理利用资源,减少施工对环境的影响。
2.对工程废弃物进行分类处理,确保环境卫生和污染防控。
五、总结与展望5.1 总结本施工方案详细介绍了引桥桩基的施工流程和质量控制方法,旨在确保工程质量和安全施工。
5.2 展望希望引桥桩基的施工过程中,能够严格按照本方案执行,保证工程顺利施工并达到预期效果,为后续工程的顺利进行奠定基础。
以上为引桥桩基施工方案(报监),如有任何疑问或建议,请及时与我们联系,谢谢!。
阆中市嘉陵江四桥及新区滨江路建设项目四桥引桥桩基承台施工方案重庆城建控股(集团)有限责任公司阆中市嘉陵江四桥及新区滨江路建设项目经理部2013-7-22目录一工程概况 (1)1.1工程概况 (1)1.2编制范围 (1)1.3编制依据 (2)二施工部署 (2)2.1施工准备 (2)2.2施工部署 (3)2.3技术措施准备 (4)三施工方案 (6)3.1施工准备 (6)3.2桩基钻孔 (8)3.3钢筋及水下混凝土浇筑 (9)3.4承台施工 (10)四施工进度计划 (11)五主要资源配置 (12)六工程质量保证措施 (13)七安全、文明施工及其他施工保证措施 (14)一工程概况1.1工程概况嘉陵江四桥采用两孔130米主跨接引桥,路线全长1446米,其中桥梁长度1300米,引道长度146米。
引桥采用分幅式,单幅桥面结构宽度14.25m。
根据阆中市现状和城市发展规划,七里岸采用苜蓿叶匝道与滨江路相连,古城岸采用环形匝道与滨江路相通,七里浅水区采用41.25m预应力混凝土简支T梁,0~12、22~28跨为连续梁现浇箱梁,预制T梁对应下部桥墩采用大悬臂双柱的结构形式,配承台和桩基,现浇预应力混凝土连续梁对应下部桥墩采用柱式截面形式,并设置系梁柱身断面为矩形加倒角,配承台和桩基。
七里岸引桥主线桥墩1~19#共19个,古城岸引桥主线桥墩23~27#共5个,0#为重力式桥台,28#为桩承式轻型桥台。
交界墩20#、22#桩基直径1.8m,每墩各8根、分离式承台(7.5×7.5×3.5m)2个,墩柱圆角方形(3.5×3.5m)。
桥墩1~19#、23~27#每墩4根桩基,直径1.8~2.2m,桩长20~30m,桥台28#桩基6根,直径1.5m。
匝道E、F线各11个桥墩,桥墩均为单桩单柱,承台埋于地面,桩基直径为1.8m,匝道E、F线桥台为桩承式轻式桥台,每桥台桩基2根,桩基直径1.5m。
引桥及匝道桩基除交界墩20、22#、引桥13~19、23#位于河道中外,其余分布于河岸边阶地上,地层为人工杂填土,桩基高程均低于嘉陵江河道常水位,桩基采用钻孔灌注桩施工。
施工场地狭窄,桥墩分布密,相互干扰大。
现场布置需科学合理,动态调整,施工有序进行。
1.2编制范围本方案包括交界墩22#、引桥桥墩1~19#、23~27#、桥台0#、28#、匝道A、B、C、D、E、F线桥台、桥墩1~11#桩基、承台施工。
1.3编制依据方案的编制依据为建设工程合同,相关规范、政策、施工图,具体如下。
1.《阆中嘉陵江四桥、连接线(隧道)及滨江南路项目BT合同》;2.《阆中市嘉陵江四桥两阶段施工图设计文件》;3.《阆中市嘉陵江四桥施工组织设计》;4.《公路桥涵地基与基础设计规范》(JTGD63-2007);5.《公路桥涵施工技术规范》(JTG/T F50-2011);6.《公路桥涵设计通用规范》(JTG50009-2012);7.《公路工程质量检验评定标准》(JTG F80/1-2004);8.《公路工程施工安全技术规程》(JTJ076-95);二施工部署2.1施工准备古城岸桥墩下部结构施工,受水位影响的桥墩在枯水期优先进行实施,岸上各墩不受水位影响,按先主线后匝道的顺序进行实施。
修筑便道连接阆水东路与施工现场,延伸至每个桥墩,并按施工进程便道进行动态改移,满足施工材料、机械到达每个桥墩的需要。
工程完工后,按参建单位要求、指令进行原地貌恢复。
七里岸地形受汛期影响,计划在2013年9月开始实施。
桥墩1~12#跨修筑便道,2~4#墩遇鱼塘先填筑块石进行抛石挤淤。
在我司项目经理部的基础上,组建古城岸下部结构施工作业机构,由项目执行经理全面负责,项目经理部工程部具体组织,其他部门参与管理,成立桩基作业班组,承台作业班组进行实施(见图2.1)。
图2. 1 古城岸施工组织机构2.2施工部署13~19、22、23#墩位于河道中,填筑土石围堰施工桩基、承台,引桥剩余桥墩及匝道利用原地面平整处理为平台,安装钻机进行桩基钻孔,处于斜坡地桩位采用挖除边坡上部分填充下边坡的方法做平台安放钻机。
七里新区岸施工作业区部置详见《临时设施(李家坝)方案》。
古城岸施工作业区临时设施以节约资源、少占土地为原则,满足施工作业人员基本生活即可。
仅设置办公室、临时库房各1间,宿舍5间、厨房、卫浴各1间。
并设置围挡封闭施工,围挡外挂宣传本工程及施工单位建设业绩的喷绘。
具体见《嘉陵江四桥古城岸临时设施方案》。
施工作业区设钢筋加工制作间,七里岸钢筋制作场配10t*10m龙门吊,混凝土由设于李家坝的混凝土拌和站供应,混凝土罐车运送,现场用混凝土输送泵泵送入模。
承台采用木模配背楞拉杆,墩柱模板采用定型钢模。
七里岸、古城岸交界墩各安装1台塔吊,引桥其余桩基、承台采用大型汽车吊进行钻机安装、钢筋笼及模板安装。
2.3技术措施准备按施工图设计文件复核各桥墩桩位坐标、结构尺寸及工程量,若存在调整,及时报监理、设计进行适宜调整。
部分原桩顶高程埋入地面较深(见表2.3.1),深开挖施工桥台会对现有地面造成大的破坏,经报请监理,与设计沟通过按承台顶面埋入现有地面下0.2~0.5m 进行调整(见相关文件资料及表2.3.2)。
墩柱及承台高程做相应调整。
在施工现场按设计桩位坐标放样出所有点位,要求建设单位(四川省阆中交通建设有限公司)提供地下障碍物资料,应由建设单位对施工作业存在阻碍的建构造物进行迁移,由施工单位进行配合。
表2.3.1 匝道E、F线桩顶、地面高程表2.3.2匝道桩顶调整表E线部份桥墩与排洪道位置重叠,E、F线部分桩基受污水管影响,报请监理、设计,确认将排洪道、污水管改移,具体平面位置由设计确定,断面由业主提供并经监理部确认,获得相关资料即进行排洪道改移施工,为桩基施工创造条件。
三施工方案3.1施工准备13~19、22、23#墩位于嘉陵江河道中,墩位处水深约5~8m,距岸边约40m,基于水深较浅、距河岸距离较小的原因,13~19、22、23#墩桩基、承台填筑土石围堰施工,围堰顶高程为嘉陵江常水位+2m,即354m。
土石围堰水面以下抛填大块石挤淤,水面以上可填筑砂砾石,顶面铺砂卵石等耐水性材料,边坡按1:1.5修整,坡面干砌片石护坡(见图3.1.1)。
图3.1.1 围堰填筑22#墩围堰平面尺寸顶宽按承台平面尺寸+工作宽度+边坡宽度确定为45×30m,14~19#、23#墩围堰由河岸边向河道填筑,横向宽度根据桩基、承台尺寸变化进行相应调整。
14~19#墩围堰平面尺寸考虑承台基坑开挖,平面尺寸为24×45m(具体平面布置见附图1、2)。
因填筑围堰运输土石需要,古城岸施工便道由河岸边分别延伸至19、22#桥墩,七里岸便道顺14~19#墩,与栈桥邻近处填筑,填筑方法、边坡及防护均与围堰相同,河道中便道顶宽为6m,围堰平面布置见图3.1.2。
围堰边坡防护临河岸一侧可不实施,便道下游边坡无冲刷,可不实施。
图3.1.2 围堰平面布置填筑围堰土石材料由业主指定或根据实际情况确定。
其余桥墩位于河岸上,将地面整平作为钻机的施工作业平台。
1~13#墩及匝道各线修筑一条连接混凝土拌和站的便道,供钻孔设备等机械设备、砼运输罐车达到各墩。
便道沿大桥轴线布置,宽7m,挖除现状地面表土0.5m松散耕植土并运至监理部指定地点弃置,对地面进行碾压,分层填筑1.5m砂卵石或砾石填料并压实,表面铺泥结碎石20cm。
3.2桩基钻孔按施工图设计文件要求,七里岸、古城岸桩基均采用钻孔灌注桩。
在桥墩桩基位置将软土清除,换填1.5~2m砂砾石并压实作为钻孔平台,平台平面尺寸为与桥墩中心重合,具体尺寸根据桩基间距、承台尺寸确定,平面位置承台尺寸+工作宽度(1.5m)+边坡(1:0.75)+工作平台(5m)。
钻孔平台准备就绪后,测量定位墩位桩孔中心,安装护筒、钻机钻孔。
护筒顶高度为地面顶高程+0.2m。
钻孔施工工艺、方法、施工技术要求与《阆中市嘉陵江四桥桩基础专项施工方案》相同。
1.护筒安装(1)护筒由16mm的钢板卷制拼焊而成,钢材材质为Q235B。
钢护筒手工焊焊条采用J422焊条,埋弧自动焊焊丝采用H08MnA,焊剂采用HJ431,其内径应大于钻头直径200mm。
护筒的顶部应开设溢浆口,并高出地面≥200mm。
(2)护筒用挖埋的方法埋置,挖埋时,护筒与坑壁之间用现场原土填实,护筒中心应与桩位中心应重合,偏差不得大于50mm。
(3)遇渔塘填筑平台或地层不稳定土层时,为防止回填土层不稳定,将护筒用振动锤打至岩层或渔塘底稳定土层。
2.泥浆制备(1)根据场地情况合理规划布置泥浆池、沉淀池、循环槽等泥浆循环系统。
泥浆池的容积为钻孔容积的1.2~1.5倍,一般不宜小于4m3。
(2)钻孔泥浆采用高塑性粘土或膨润土造浆,以高塑性粘土或膨润土造浆的循环泥浆比重在砂土层中控制在1.2~1.3,在砂卵石层或容易塌孔的土层应加大至1.3~1.5,泥浆的控制指标:粘度18~22S;含砂率不大于8%;胶体率不小于90%。
3.成孔初钻慢速钻进,造浆护壁,防止钻速过快塌孔。
进行岩面时,通知监理工程师确认,进入岩面后每米捞取渣样,并与地勘报告核对是否一致。
遇与地勘报告不一致时通知监理、设计,做好记录。
钻孔到设计桩底高程后,经检查确认后方可终孔。
终孔后,用检孔器检查桩孔直径、垂直度等内容。
清孔后孔底泥浆的含砂率应≤8%,粘度≤28S,泥浆比重<1.25。
灌注混凝土之前孔底沉渣厚度应符合下列规定:端承桩≤50㎜,摩擦桩≤300㎜。
3.3钢筋及水下混凝土浇筑钢筋采用加工场制作成型,分段运输、现场组装吊放。
吊机吊放钢筋笼,搭设支架稳定接长,钢筋骨架制作、运送、安装过程中,要采取加固措施,以确保钢筋骨架不变形。
混凝土采用自拌混凝土。
自拌混凝土站要对砂、石、水泥等原材料进行检验,严格按混凝土配合比配制混凝土,确保混凝土质量。
混凝土运输车直接运送到孔口的储料斗后用桩机钢丝绳提起堵塞漏斗的塞子后开灌,混凝土顺利通过导管送至孔底,首批混凝土达到埋管深度不小于1.0m,保持混凝土灌注的持续均衡。
为保证桩身混凝土密实,无断桩、缩径、夹泥和蜂窝结构,水下混凝土灌注除执行有关规范要求外,还必须做到以下各点:(1)导管要求用Ф300无缝钢管,导管要圆、直、连接牢固,密封性好,防止漏水漏气(灌注前做打压试验),导管下到孔底后上提300~400mm。
(2)要确保自拌混凝土的质量,保证混凝土具有良好的和易性,混凝土塌落度控制在180~220mm。
(3)确保第一次混凝土灌注量,灌注前料斗的混凝土量必须满足导管底端能埋入混凝土中1.0~1.5m。
(4)在灌注混凝土过程中,要经常测量混凝土面上升高度,保持导管埋入混凝土2~6m,严禁把导管底端提出混凝土面,灌注水下混凝土要连续进行,不得中断,并经常上下穿插导管,保证桩身混凝土质量,混凝土灌注应超出设计桩顶标高1米,以保证桩头混凝土质量3.4承台施工14~19、22、23#墩承台在桩基施工后开挖围堰,开挖承台基坑前,沿围堰四周承台四边侧面外约4m开挖一条约1.5m宽环形沟槽,深度达到承台底高程下1m,开挖完成后用砂袋码砌整齐回填,达到止水目的(见图3.4.1)。
