爆 破
作 业 指 导 书
编制单位:工程技术部
审 核 人: 日期:
批 准 人: 日期:
中铁十三局南京地铁项目经理部
二00一年八月
中铁十三局南京地铁项目经理部
1 爆破作业指导书
一、工程概况
南京地铁南北线一期工程TA12标鼓玄区间隧道采用矿山法施工,从鼓楼站北端K10+337.7起,沿中央路西侧向北,在傅厚岗附近穿过中央路,再沿中央路东侧向北至玄武门站南端K11+401.3为止,区间隧道右线全长1063.6m;左线隧道全长1063.106m双洞单线,线间距17.2~13.0m.鼓楼站北端设有停车线,长度333.586m。
鼓楼站~玄武门站区间隧道经过地段,鼓楼站北端与玄武门站南端在道路两侧的房屋下穿过,其余地段在道路下方穿过;地面上3~7层的楼房有53幢,房屋基础为条基,结构安全度低,对隧道施工的要求很高;道路下方有给水、雨水、污水、电力、电信等多种管线,周围建筑物离隧道密集,因此隧道及竖井进行爆破作业时,要严格控制爆破地震效应,必须采取足够的安全保护措施,确保地面建筑物的安全。
二、工程地质及水文地质
鼓玄区间隧道线路南段位于岗地,北段位于古河道漫滩之上,区间隧道穿越地层为:粉质粘土、淤泥质粉质粘土、残积粘土、残积砂粘土、强~微风化安山岩。隧道覆土厚度为8~17m,岩土层变化不大,但强度不均。
鼓玄区间隧道地下水主要为浅层孔隙潜水、基岩孔隙、裂隙水。基岩孔隙水,局部裂隙发育,岩芯破碎处含有一定水量;地下水位在1.0~1.5m处,对混凝土无侵蚀性,对钢结构有弱腐蚀性。
中铁十三局南京地铁项目经理部
2 三、施工方法
根据设计要求,结合衬砌断面形式、地质条件及地面建筑物情况分别采用不同的施工方法,其中Ⅰ类围岩A型断面采用水平冻结法及台阶分步法施工;Ⅰ类围岩B型断面采用大管棚结合小导管注浆及台阶分步法施工;Ⅱ类围岩采用超前小导管注浆及短台阶法施工;Ⅳ类围岩采用全断面法和超短台阶法施工,微差控制光面爆破。区间隧道共设二处竖井作为施工主要进、出口,排水泵站1座,施工时兼作左右线施工通道。
1 井下爆破工复习题
单选题
1、爆破地点(20 )m以内,矿车、煤矸或其他物体堵塞巷道断面1/3医师,严禁装药爆破。
2、《中华人民共和国民用爆炸物品管理条例》由(国务院)颁布的。
3、永久性爆炸材料库是指使用期限在(2)年以上的爆炸材料库
4、最小抵抗线是指从装药(重心)到自由面的最短距离。
5、普氏系数用岩石单向(抗压)强度的百分之一表示。
6、井下爆破必须由( 专职爆破工)担任。
7、掘进工作面的炮眼按用途和位置分为掏槽眼、(辅助眼)、周边眼三类。
8、爆破工必须依照爆破(说明书)进行爆破作业。
9、铵梯炸药中梯恩梯为(敏化剂)。
10、硝铵炸药的有效期为(6)月。
11、国产毫秒延期电雷管第三段脚线颜色是(灰蓝)色。
12、炮眼深度为0.6~1.0m时,封泥长度不得小于炮眼深度的(1/2 )。
13、炮眼深度超过1m 时,封泥长度不得小于(0.5 )m 。
14、炮眼深度超过2.5m时,封泥长度不得小于(1 )m 。
15、用汽车运送爆炸材料时,行车速度以(40 )km/h为宜。
16、爆破母线同其他线缆悬挂有同侧时,应保持(0.3 )m的安全距离。
17、爆破工接到爆破命令后,必须发出爆破信号,至少再等(5 )s.方可起爆。
18、炮烟熏人的实质是(二氧化氮)中毒。
19、根据实例,杂散电流可以达到(3-5 )A。
20、《安全生产法》自(2002年11月1日)起施行。
21、销毁场地应选在安全偏僻地带,距周围建筑物不应小于(200 )m。
22、销毁场地应选在安全偏僻地带,距铁路、公路不应小于(50 )m。
23、国产毫秒延期电雷管第一段脚线颜色是(灰红)色。
24、全冻结硝化甘油炸药的(感度)极低是残药。
25、半冻结硝化甘油炸药的(感度)极高,容易发生意外爆轰事故。
26、有煤与瓦斯突出的工作面爆破时,应使用安全等级不低于(三级煤矿含水)炸药。
27、在一定的炸药和岩石条件下,爆落的土石方体积与所用装药量成(正比)。

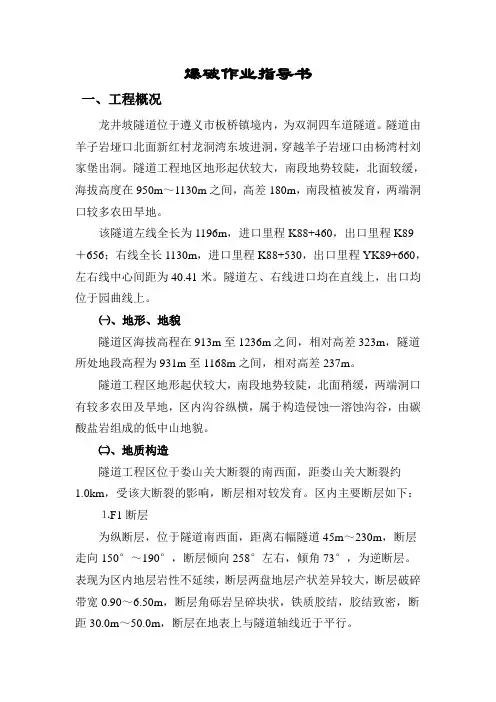

爆破作业指导书
一、工程概况
龙井坡隧道位于遵义市板桥镇境内,为双洞四车道隧道。隧道由羊子岩垭口北面新红村龙洞湾东坡进洞,穿越羊子岩垭口由杨湾村刘家堡出洞。隧道工程地区地形起伏较大,南段地势较陡,北面较缓,海拔高度在950m~1130m之间,高差180m,南段植被发育,两端洞口较多农田旱地。
该隧道左线全长为1196m,进口里程K88+460,出口里程K89+656;右线全长1130m,进口里程K88+530,出口里程YK89+660,左右线中心间距为40.41米。隧道左、右线进口均在直线上,出口均位于园曲线上。
㈠、地形、地貌
隧道区海拔高程在913m至1236m之间,相对高差323m,隧道所处地段高程为931m至1168m之间,相对高差237m。
隧道工程区地形起伏较大,南段地势较陡,北面稍缓,两端洞口有较多农田及旱地,区内沟谷纵横,属于构造侵蚀—溶蚀沟谷,由碳酸盐岩组成的低中山地貌。
㈡、地质构造
隧道工程区位于娄山关大断裂的南西面,距娄山关大断裂约1.0km,受该大断裂的影响,断层相对较发育。区内主要断层如下:
⒈F1断层
为纵断层,位于隧道南西面,距离右幅隧道45m~230m,断层走向150°~190°,断层倾向258°左右,倾角73°,为逆断层。表现为区内地层岩性不延续,断层两盘地层产状差异较大,断层破碎带宽0.90~6.50m,断层角砾岩呈碎块状,铁质胶结,胶结致密,断距30.0m~50.0m,断层在地表上与隧道轴线近于平行。 ⒉F2断层
为一北东向横断层,在隧道右幅K89+440,左幅K89+400地表处斜交穿过隧道,断层倾向126°,倾角78°,为逆断层。表现为区内地层岩性不延续,断层两盘地层产状差异较大,该断层与隧道约呈45°相交,切断F1断层,破碎带宽5.0~15.0m,断层角砾岩呈碎块状,糜棱构造,角砾直径小于10cm,硅质胶结,胶结致密,断距30.0m~40.0m。
1 总 则
1.0.1 本规范适用于1、2、3级水工建筑物岩石基础开挖工程。
1.0.2 编制水工建筑物岩石基础开挖施工组织设计,应符合本规范的规定。
1.0.3 施工前,建设或设计、勘测单位必须向施工单位提交与施工有关的设计文件、施工图纸,以及工程地质和水文地质资料,并进行技术交底。
1.0.4 施工中,勘测单位必须按照现行《水利水电工程施工地质规程》的规定,进行施工地质工作。
施工地质工作中,若发现实际地质情况与前期地质资料和结论有较大出入,或发现新的不良地质因素,建设、勘测、设计单位必须及时与施工单位协商,以便采取补救措施或修改设计。设计上的重大修改,必须报经原设计审批单位批准。
1.0.5 施工单位必须按照现行《水利水电工程施工测量规范》的规定,进行施工测量工作。
1.0.6 施工单位必须按照设计文件、施工图纸和本规范施工。
施工单位对设计文件、施工图纸存在异议,可向建设、设计、勘测单位提出意见,但在未接到修改设计通知书或修改图纸时,不得在施工中变更设计。
施工单位应做好施工记录和有关资料、报告等的整理、编制工作。
1.0.7 施工单位应积极采取新技术、新材料、新工艺、新设备施工。
1.0.8 水工建筑物岩石基础开挖,应采用钻孔爆破法施工。
严禁在设计建基面、设计边坡附近采用洞室爆破法或药壶爆破法施工。 其他部位如需采用洞室爆破法或药壶爆破法施工,必须通过专门试验(或安全技术论证)证明可行和制定补充规定,并经上级主管部门批准。
1.0.9 本规范未作规定者,应执行现行国家或行业标准的有关规定,若仍无规定可循,应由建设、设计、勘测单位和施工单位协商制定补充规定,并经上级主管部门批准。
--------------------------------------------------------------------------------
2 开挖、排水和出渣运输
