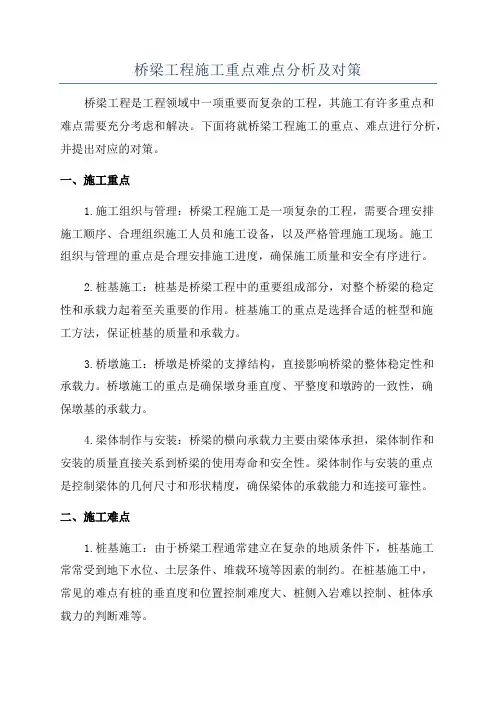

桥梁工程重点难点分析及应对措施
- 格式:docx
- 大小:43.79 KB
- 文档页数:15
桥梁工程重点难点分析及应对措施
分析桥梁工程的难点及应对措施
针对桥梁桩基工程的难点,我们需要采取以下措施:
1.钻孔灌桩中钻孔倾斜、钢筋笼安放不到底
这种情况可能是钻机机座未校平,或者场地平整度和密实度差,也可能是钻进过程中钻机给压力太大,或者桩机在钻孔过程中发生不均匀沉降,还可能是钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜。对此,我们可以采取以下预防处理措施:
压实、平整施工场地;
扩大桩机支承面积,使桩机稳固,并保证钻机平台水平;
钻机开孔前一定要校平钻机;
在钻机底部垫上枕木,低档慢速穿过软硬互层;
严格按照规范要求先配钻杆。
2.粘土层中钻进时进尺缓慢或不进尺
如果在粘土层中钻进时进尺缓慢或不进尺,可能是钻头选择不合理,或者钻头泥包糊钻。为此,我们可以采取以下预防处理措施:
选择适合在粘土层钻进的钻头;
清除泥包或向孔内投入适量碎石解除泥包糊钻;
调查整冲洗液的比重、粘度,适当增大泵量。
3.塌孔
在钻进过程中,如果发现排出的泥浆中不断出现气泡,或泥浆突然漏失,则表示有孔壁坍陷迹象。造成这种情况的原因可能是施工时,因操作不当造成对孔壁的机械碰撞,或者钻进速度过快、空钻时间过长、成孔后待灌时间过长在孔壁中来不及形成护壁泥膜或泥膜被破坏,还可能是泥浆护壁不好,灌注砼过程中,孔内外水头未能保持一定高差,或者护筒周围未用粘土紧密填封漏水;孔外堆放重物或有机械振动,使孔壁在灌注砼时坍孔,导管卡挂钢筋笼及堵管时,均易发生坍孔。为此,我们可以采取以下预防处理措施:
钢筋笼安放时要对准孔位,搬运和吊装钢筋笼时,应防止变形,安放要对准孔位,避免碰撞孔壁,钢筋笼接长时要加快焊接时间,尽可能缩短沉放时间;
穿过软弱夹层时低档慢速,增大泥浆比重;
加快钢筋笼焊接时间,缩短沉放时间。成孔后,待灌时间一般不应大于3小时,并控制混凝土的灌注时间,在保证施工质量的情况下,尽量缩短灌注时间。
4、在松散易坍的土层中,为了加强护筒的稳定性,应该将其适当埋深,并用粘土密实填充护筒周围。同时,使用优质的泥浆,提高泥浆的比重和粘度,以防止泥浆失水。
5、在灌注砼的过程中,应采取各种措施来稳定孔内水位,防止护筒和孔壁漏水。如果出现缩径现象,可以通过增加泵量、加快成孔速度、扫孔等方法来扩大孔径。
五)、水下灌注砼时钢筋笼上浮
钢筋笼上浮的原因可能是多方面的,如泥浆比重不达标、导管未居中放置、混凝土流动性不佳等。为了避免这种情况的发生,可以控制导管埋深,放慢浇筑速度,及时拔管,使导管底端与钢筋笼底部保持一定距离。另外,钢筋骨架上端应与护筒相接固定,以增强其稳定性。在灌注砼时,应尽量减小对钢筋笼的冲击,以避免上浮现象的发生。
在砼液面进入钢筋笼一定深度后,需要适当提导管,使钢筋笼在导管下口有一定埋深。导管的埋置深度应该保持在2-4m之间,不宜大于5m和小于1m。如果钢筋笼因为导管埋深过大而上浮时,现场操作人员应及时补救,补救的办法是马上起拔拆除部分导管;导管拆除一部分后,可适当上下活动导管。坚持多上下活动几次导管,直到上浮的钢筋笼全部回落为止。
断桩或夹层的原因有很多,比如导管底端距孔底过远、导管密封不良、导管提升和起拔过多等。为了预防这些问题的发生,我们可以按要求配置导管长度,准确计算初灌量,随时控制混凝土面的标高和导管的埋深,提升导管要准确可靠。导管使用前,应进行密封试验,现场配备发电机等应急设施。导管要有足够的抗拉强度,能承受其自重和盛满砼的重量;内径应一致,其误差应小于±2毫米,内壁须光滑无阻,组拼后须用球塞、检查锤作通过试验;导管最下端一节导管长度要长一些,一般为4米,其底端不得带法兰盘。严格控制拔管速度,导管不宜埋入砼过深,也不可过浅。及时测量砼浇灌深度,严防导管拔空。严格确定混凝土的配合比,混凝土应有良好的和易性和流动性,坍落度损失应满足灌注要求。
产生桩顶局部冒水和桩身孔洞的原因主要是由于水下砼灌注过程中,导管埋深过大,导管内外砼新鲜程度不同,再加上灌注过程中上下活动导管过于频繁,致使导管活动部位的砼离析,保水性能差而泌出大量的水,这些水沿着导管部位最后灌入的、最为新鲜的砼往上冒,形成通道(即桩身孔洞)。为了避免这种情况的发生,我们需要注意导管的埋置深度,减少上下活动导管的频率,以及保证砼的新鲜程度和保水性能。
删除该段落,因为它没有明确的问题和解决方案)
二)水下砼灌注问题及防治措施
在水下砼灌注过程中,可能会出现高压气包和孔洞等问题。
为了解决这些问题,可以采取以下措施:
1、控制导管的埋深,灌注过程中勤提勤拔导管。
2、根据砼在管内的深度控制砼倾入导管的速度,始终保持导管内满管砼,以防止桩身形成高压气包。在灌注过程中,适当上下活动导管,引出已形成的高压气包。
3、加适当缓凝剂,确保砼在初凝前完成水下灌注。
八)“烂桩头”问题及防治措施
烂桩头”指的是桩头出现砼中间高、四周低的现象。
为了避免“烂桩头”问题,可以采取以下措施:
1、认真清孔,确保清孔完成后孔口没有泥块返出。在空孔较长的桩内测量砼上升面时,控制好测量重锤的质量,或使用竹竿通过手感测量砼面。
2、在砼终灌拔管前,使用导管适当插捣砼,把桩身可能存在的气包尽量排出桩外后,以便精确测量砼面。也可通过导管插捣使桩顶砼摊平。
九)新江一中桥钻孔桩“溶洞处理”问题及解决方案
当钻孔桩所在地存在溶洞时,可以采取以下两种方法进行处理:
1、常规成孔法:当溶洞内有充填物,是可塑或软塑的亚粘土,并且溶洞不漏水时,可以不考虑溶洞的存在,按照正常的地质情况施工。
2、片石粘土筑壁法:当溶洞内无充填物,是坚硬的岩石或石灰岩时,可以采用片石粘土筑壁法,将溶洞填充并加固。 在岩溶地区进行钻孔时,常常会遇到溶洞的问题。溶洞内一般高度不超过3米,但存在严重漏水的情况。为了解决这个问题,可以采用片石和粘土按1:1的比例回填冲击,用小冲程不循环泥浆干打几分钟,使回填物充分密实。然后再加浆提高水头到正常高度,让粘土与片石混合物充分挤入溶洞,将漏浆处堵住后再使用小冲程继续钻进,形成人工泥石护壁。如此反复多次回填片石、粘土,反复冲击直至形成泥石护壁并不再漏浆为止。在施工时,钢护筒必须预埋牢固,以防止孔口塌陷。
当冲孔到离溶洞的顶板还有1米左右的时候,应加大泥浆所占的比重,并采用低冲程(高度在1m内)慢速冲进逐渐击穿顶盖,以防止卡钻。此外,还要安排专人来观察护筒内泥浆面的变化,如果发现泥浆面出现下降,应当立即提钻并及时进行补浆和抛填混合料,等到泥浆面不再下降达到稳定的时候,应继续使用低冲程慢冲挤混合料,使其能够形成泥石孔壁稳定的穿过岩溶地区。如果溶洞的面积比较大,使用一次抛填就很难达到成孔的目的,因此必须通过反复抛填处理才能够使其成孔。
在施工中,需要注意以下几点:一是要备足一定数量的片石和粘土,以防止漏浆的情况出现;二是要注意意外跑浆的情况,采取投放片石、粘土起到护壁作用;三是遇到较大的土洞、空溶洞时,或连体薄层深洞迅速跨塌,应低锤轻冲击、慢冲击,减少溶洞大面积跨塌掉锤现象,保证桩基顺利终孔。
为了处理大溶洞对钻孔桩的影响,有几种方法可以采用。对于洞高大于3m且无充填物或流塑充填物的溶洞,如果片石加粘土反复打密无法形成泥石护壁,可以采用钢护筒跟进法施工。这种方法需要一面冲孔,一面接高护筒,并且将其震动下沉至已钻成的孔内,以隔断溶洞内流塑充填物或水的活动。当钻孔接近溶洞顶板时,必须轻锤慢打,控制提升高度,使孔壁圆滑坚固。当钻孔穿过溶洞顶板后,应反复提升钻头,在顶部范围内上下慢放轻提,直至钻头不明显受阻碍,这样就确保钢护筒下放至准确位置。
钢护筒的内径和长度需要根据现场情况确定。根据桩孔穿过大溶洞的数量,可以确定内护筒级数,每增加一级,内护筒内径增加0.2m,最小一级内护筒直径大于桩径0.2m。为保证内护筒的刚度,防止受压变形,钢护筒采用10mm钢板卷制。护筒长度L=h+3(m)(h为地质超前钻确定的溶洞高度),如果内护筒太长可分节下沉,在孔口焊接连接。
除了钢护筒跟进法,注浆加固法也是一种有效的处理大溶洞的方法。使用注浆方法来处理钻孔桩溶洞,主要是通过设计院所提供的地质勘察资料,填充和加固钻孔桩穿过的溶洞,注浆加固方法在大溶洞的处理中有很好的效果。首先依据设计院所提供的地质勘察资料,找出最大的溶洞,并对其进行注浆加固。注浆泵注浆时要控制在0.5~1.0MPa的范围,确保注浆的压力不过于大,具体的压力值应由现场试验来确定。其注浆速度保持在15~20L/min,目的是使浆液渗透到填充物之内,然后固结,其渗透最小直径定为310m,确保冲钻成孔时能够有足够的固结体。在进行注浆时,注浆管要插在填充物的底部,边注浆边缓慢的上提,保证提管的速度不致太快,且应使渗透的半径控制在允许的范围之内。注浆液选用32.5级水泥,其配合比为水:水泥=0.8:1.0,如果需要水泥砂浆,那么其配合比要采用水:水泥:砂=1:1:0.8,当需要使用双浆液的时候,其水玻璃的用量要根据现场的实验来进行确定。
注浆施工的注意事项包括采用间歇注浆方式,循环多次注浆,达到规定的最小注浆量和注浆压力控制值。注浆的顺序应根据现场情况进行自行控制。对于较大的溶洞,采用灌低标号混凝土的方法处理。桥墩施工要注意模板的强度和刚度,制定严格的施工工艺,控制墩柱的倾斜度、高程和各断面尺寸。现浇结构的混凝土浇筑要注意清理支架、模板、钢筋和预埋件,连续进行浇筑,避免出现露筋、锈斑及钢筋纹路。预埋件应严格按设计要求进行加工、埋设,使用完成后进行修饰。
3、钢筋施工
对于直径大于等于25mm的主钢筋和主梁内直径大于等于20mm的钢筋,采用机械接头接长。集束钢筋的一个接头处只允许一根钢筋断开。其他部位的钢筋焊接接长应满足相关施工规范的要求,同一个断面内接头数量应满足规范要求。
4、预应力施工
当预应力钢束(筋)管道与普通钢筋在空间上发生干扰时,应适当移动普通钢筋的位置,以保证预应力钢束(筋)管道位置的准确。钢束锚固处的普通钢筋如影响预应力施工时,可适当弯折,待预应力施工完毕后应及时恢复原位。施工中如发生钢筋空间位置冲突,可适当调整其布置,但应确保钢筋的净保护层厚度。
5、混凝土施工
混凝土的拌制、输送、浇筑及养护是箱梁混凝土施工中的重要工序,直接影响着混凝土的内在质量和外观质量,如外表颜色、外型轮廓尺寸、表面平整度、蜂窝麻面和表面裂纹等缺陷程度。
6、预应力施工
在预应力张拉时,应在混凝土强度达到设计强度的90%、混凝土龄期不小于7天之后进行,张拉时应尽量保证对称、均匀,不得集中XXX。箱梁预应力束张拉顺序为:对于纵向束应先腹板束,后顶底束;对于横向束应与纵向束交错张拉,且应在脱模前张拉,纵向束均沿箱梁中心线对称张拉,每个工作面上必须至少保持不少于两台千斤顶同时操作。张拉程序:0--初始张拉力(0.2σcon)--控制张拉力σcon-持荷5分钟-锚固。
