现场工程签证单样本全解
- 格式:doc
- 大小:101.00 KB
- 文档页数:8
施工签证单全部范本1.工程签证单样本附:基建工程签证单编号:工程名称变更部位签证类型设计变更□材料变更新增项目□其他()预算造价变更理由变更签证内容(签证内容如与合同重复,予以扣除)项目数量单价计算式预算金额决算方式附图及最终造价确定方式说明:签证人员:监理单位(及公章):姓名日期;负责人日期施工单位(及公章):姓名日期;负责人日期甲方代表(及公章):姓名日期;负责人日期甲方见证人:姓名日期;分管处长:姓名日期;处长:姓名日期;注:工程变更签证单须附详细预算书变更签证须审批完毕后,方可施工。
本表一式四份,学校基建、施工单位各执二份。
2.施工现场签证单范本怎么写工程现场签证单(V—1)分部工程名称右岸码头、3#坝广场混凝土面层及花岗岩板安装图号签证编号内容:1、5月22日,右岸码头台阶花岗岩铺设原设计为3cm厚砂浆,实际铺设厚超出设计,多出量素混凝土见计算。
2、5月22日,右岸码头前檐花岗岩原设计没有,后经监理、业主指示加花岗岩板;码头前檐因低于原设计9cm,需增加钢筋混凝土。
工程量计算:1、素混凝土工程量:31*4*0.035=4.34m32、钢筋混凝土工程量:15*0.27*0.09=0.37m3花岗岩板工程量:(0.1+0.37+0.25+0.45)*16=18.72m23、钢筋混凝土工程量:4.7*4.5*10*0.08=16.92m3施工单位监理单位业主单位三方代表签字现场代表:3.工程签证单按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明。
1、工程签证的内容与施工发承包合同价款之间的关系及其作用。
在建设工程合同示范文本中,对合同价款是指“发包人、承包人在协议书中约定,发包人用以支付承包人按照合同约定完成承包范围内全部工程并承担保修责任的款项”。
合同价款是发包人、承包人两个法人在协议书中的“约定”,且是用以“支付”完成承包工程并承担保修责任的款项。
工程签证单范本工程签证单是工程现场签证的一种形式,主要用于记录施工过程中发生的需要额外说明和确认的具体情况。
签证单的内容应该清晰、明确、详细,包括但不限于以下几项:事件描述、事件原因、事件影响、处理方法、责任方、处理结果等。
以下是一个工程签证单范本,内容约2000字左右:工程签证单编号:XXXXX发包单位:(以下简称“甲方”)承包单位:(以下简称“乙方”)工程名称:XXXXX工程地点:XXXXX签证时间:XXXXX年XX月XX日一、工程签证内容1. 事件描述:XXXXX工程在施工过程中,发生了以下事件:- XX号施工图纸中未包含的临时设施搭建;- XX设备安装过程中出现故障,导致工期延误;- XX材料供应不及时,导致现场施工进度受阻。
2. 事件原因:- 临时设施搭建是由于设计变更引起的;- 设备故障是由于供应商供货质量不达标和设备自身质量问题导致的;- 材料供应不及时是由于供应商供货延迟和运输问题引起的。
3. 事件影响:以上事件导致工期延误XX天,人工成本增加XX元,材料成本增加XX元。
4. 处理方法:- 对于临时设施搭建,甲方同意承担部分费用,并协调设计单位进行变更设计;- 对于设备故障,乙方应与供应商协商解决,并承担由此产生的额外费用;- 对于材料供应问题,乙方应与供应商协商解决,并承担由此产生的额外费用。
同时,乙方应加强材料库存管理,避免类似情况再次发生。
5. 责任方:- 临时设施搭建问题,责任方为甲方;- 设备故障问题,责任方为供应商和乙方;- 材料供应问题,责任方为供应商和乙方。
6. 处理结果:经过甲乙双方协商,以上问题已得到妥善处理。
甲方同意承担临时设施搭建的费用,乙方与供应商协商解决了设备故障和材料供应问题,并承担了由此产生的额外费用。
同时,乙方加强了材料库存管理,避免了类似情况再次发生。
二、其他需要说明的事项:本工程签证单内容真实、准确,无虚假陈述。
如有不实之处,责任自负。
本工程签证单为施工过程中的重要文件之一,请妥善保存以备查验。
工程签证单范本工程签证单号:[工程签证单编号]项目名称:[项目名称]项目地点:[项目地点]甲方(发包方):[甲方全称]乙方(承包方):[乙方全称]根据《中华人民共和国合同法》和《中华人民共和国建筑法》的有关规定,经双方协商一致,签订本签证单。
一、签证项目及内容1.1 签证项目名称:[签证项目名称]1.2 签证项目内容:[签证项目内容]二、签证工程量及单价2.1 签证工程量:[签证工程量]2.2 签证单价:[签证单价]2.3 签证总价款:[签证总价款]三、签证工程进度及完成时间3.1 签证工程进度:[签证工程进度]3.2 签证完成时间:[签证完成时间]四、签证款项支付及结算4.1 签证款项支付:[签证款项支付方式及时间]4.2 签证款项结算:[签证款项结算方式及时间]五、签证项目的变更与解除5.1 签证项目的变更:(1)甲乙双方同意,可以根据工程实际情况对签证项目进行变更,变更内容应签订书面变更协议,作为本签证单的附件。
(2)签证项目的变更需在签证有效期内完成。
5.2 签证项目的解除:(1)甲乙双方同意,可以提前解除签证项目,解除协议应签订书面解除协议,作为本签证单的附件。
(2)签证项目的解除不影响本签证单的结算。
六、违约责任6.1 甲乙双方应严格按照本签证单的约定履行各自的权利和义务,违反约定的一方应承担违约责任。
6.2 甲乙双方应遵守国家法律法规,不得擅自将本签证单的内容泄露给第三方。
七、争议解决7.1 对于本签证单的解释或履行发生的任何争议,甲乙双方应首先协商解决。
7.2 如协商不成,任何一方均有权向工程所在地的人民法院提起诉讼。
八、其他约定8.1 本签证单自双方签字盖章之日起生效,一式两份,甲乙双方各执一份。
8.2 本签证单未尽事宜,可由甲乙双方另行签订补充协议,补充协议与本签证单具有同等法律效力。
甲方(发包方)签字:______________乙方(承包方)签字:______________签订日期:[签订日期][附件:签证项目变更协议、签证项目解除协议等]以上内容仅供参考,具体工程签证单内容需根据实际工程项目进行调整。
工程现场签证单模板.docx1:工程现场签证单模板1、签证单概述本签证单用于记录工程现场的变更要求及相关签证事项。
2、签证单申请信息2.1 项目名称:2.2 工程现场位置:2.3 签证单编号:2.4 申请日期:2.5 申请人姓名:2.6 申请人职务:2.7 变更原因:2.8 变更影响分析:3、签证单内容3.1 变更描述:3.2 变更影响:3.3 工程变更方案:3.4 变更后工程现场平面布置图:3.5 变更后工程现场施工图:4、签证单审批流程4.1 首席工程师审批意见:4.2 项目经理审批意见:4.3 运营主管审批意见:4.4 审计部门审批意见:4.5 合规部门审批意见:5、签证单审批结果5.1 签证单状态:5.2 审批通过日期:5.3 审批拒绝原因:6、签证单附件附件1:相关变更合同附件2:工程变更方案附件3:变更后工程现场平面布置图附件4:变更后工程现场施工图本文所涉及的法律名词及注释:1. 签证单:指在工程施工过程中,由于设计变更或其他原因,变更原工程计划、工程设计等内容,并需要经过审批后方可实施的一种表单。
2. 变更原因:指在工程施工过程中,由于工程设计不合理、客户需求变更等原因,需要对工程计划、工程图纸等进行修改的原因。
3. 变更影响分析:对工程变更可能产生的影响进行细致分析和评估,包括工程进度、施工难度、工程质量等方面的影响。
2:工程现场管理计划模板1、现场管理计划概述本文档旨在规划和管理工程现场,确保安全、高效、顺利完成施工。
2、现场管理计划目标2.1 安全目标2.2 进度目标2.3 成本目标3、现场管理组织结构3.1 现场经理3.2 安全主管3.3 质量主管3.4 进度主管3.5 采购主管4、现场管理职责分工4.1 现场经理职责4.2 安全主管职责4.3 质量主管职责4.4 进度主管职责4.5 采购主管职责5、现场管理措施5.1 安全管理措施5.2 质量管理措施5.3 进度管理措施5.4 采购管理措施6、现场管理流程6.1 施工准备阶段管理流程6.2 施工执行阶段管理流程6.3 施工完工阶段管理流程6.4 现场变更管理流程7、现场管理检查与验收7.1 安全检查与验收7.2 质量检查与验收7.3 进度检查与验收7.4 采购检查与验收8、现场管理记录与报告8.1 安全记录与报告8.2 质量记录与报告8.3 进度记录与报告8.4 采购记录与报告9、现场管理风险与预防措施10、现场管理附件附件1:现场人员名单附件2:施工计划及进度安排附件3:材料清单及供应商信息附件4:工作安全规范本文所涉及的法律名词及注释:1. 现场管理计划:指针对工程现场进行详细规划和管理的计划,包括现场组织结构、职责分工、管理措施等内容。
南通建筑工程总承包有限公司济南分公司潍坊宜必思酒店工程
现场工程签证单编号:2010-(技)__
第1业共1业工程名称潍坊宜必思酒店工程部位其他
建设单位潍坊高新区大舜天成置业有限公司设计单位上海五洲建筑设计院
监理单位潍坊天鹏建设监理公司施工单位南通建筑工程总承包有限公司签
证原因
因合同变更,钢筋原材料改为甲方供给,导致我单位先前进场的钢筋需出场运走,因此产生的钢筋吊装费用以及进场出场运输费用应由建设单位承担。
签证内容
钢筋重量总计308吨,运费按60元/吨计取,进场加出场总计2次。
吊装人工11人每天(塔司1人、信号工2人、架子工4人、押运4人),平均按每人每天150元计取,计3天。
塔吊总功率70kw,电费0.8元/kw,每天工作10小时,计三天。
钢筋运输费:308吨X 60元/吨X 2次
钢筋吊装费:11人X 150元X 3天
塔吊电费:560元X 3天
会
签
栏
建设单位(章) 监理单位(章) 施工单位(章)
年月日年月日年月日。
工程现场签证单模板.doc模板一:正式、规范风格工程现场签证单1.\t签证单信息1.1.\t签证单编号:______________1.2.\t签证单类型:______________1.3.\t签证日期:______________1.4.\t工程名称:______________1.5.\t工程地点:______________1.6.\t工程负责人:______________2.\t签证内容2.1.\t签证依据:(详细列出签证的合同条款、技术规范等依据)2.2.\t签证对象:(具体描述签证涉及的工程部位、工程变更事项等)3.\t签证范围(描述签证的具体范围,包括工作区域、工程量变更等)4.\t签证要求(列出签证要求,包括材料、监理验收等)5.\t签证费用(详细列出签证费用,包括工程标后预算和签证费用的明细)6.\t签证审批流程6.1.\t签证申请:(描述签证申请的具体流程)6.2.\t签证评审:(描述签证评审的具体流程)6.3.\t签证审批:(描述签证审批的具体流程)7.\t签证生效(描述签证生效的具体时间及条件,例如满足条件、经批准等)8.\t签证附件(列出签证涉及的附件资料)--------------------------附件:无法律名词及注释:1.\t签证:指在工程施工过程中,因变更设计或实际情况需要对现有施工方案进行修订或调整的行为。
2.\t签证单:记录并管理施工中的签证事项、变更情况及相关信息的单据。
3.\t签证依据:指签证单的制定依据,通常包括合同条款、技术规范等。
4.\t签证对象:指签证涉及的具体工程部位、工程变更事项等。
5.\t签证范围:指签证针对的具体工作区域、工程量变更范围等。
6.\t签证要求:指签证过程中对相关材料、监理验收等方面的具体要求。
7.\t签证费用:指签证过程中产生的相关费用,包括工程标后预算和签证费用的明细。
8.\t签证审批流程:指签证申请、评审、审批的具体流程和程序。

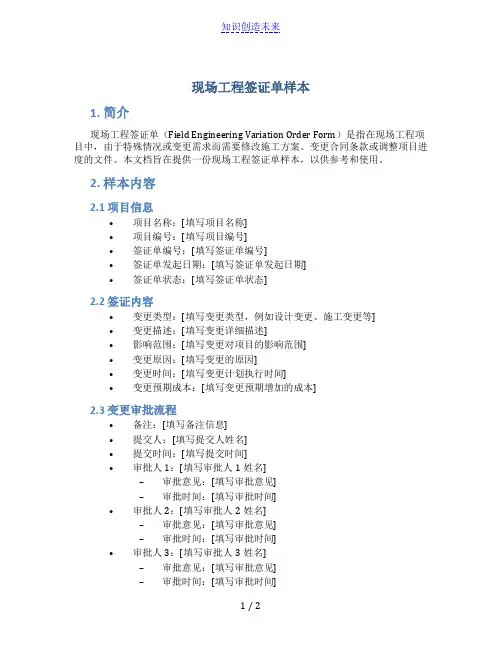

现场工程签证单样本1. 简介现场工程签证单(Field Engineering Variation Order Form)是指在现场工程项目中,由于特殊情况或变更需求而需要修改施工方案、变更合同条款或调整项目进度的文件。
本文档旨在提供一份现场工程签证单样本,以供参考和使用。
2. 样本内容2.1 项目信息•项目名称:[填写项目名称]•项目编号:[填写项目编号]•签证单编号:[填写签证单编号]•签证单发起日期:[填写签证单发起日期]•签证单状态:[填写签证单状态]2.2 签证内容•变更类型:[填写变更类型,例如设计变更、施工变更等]•变更描述:[填写变更详细描述]•影响范围:[填写变更对项目的影响范围]•变更原因:[填写变更的原因]•变更时间:[填写变更计划执行时间]•变更预期成本:[填写变更预期增加的成本]2.3 变更审批流程•备注:[填写备注信息]•提交人:[填写提交人姓名]•提交时间:[填写提交时间]•审批人1:[填写审批人1姓名]–审批意见:[填写审批意见]–审批时间:[填写审批时间]•审批人2:[填写审批人2姓名]–审批意见:[填写审批意见]–审批时间:[填写审批时间]•审批人3:[填写审批人3姓名]–审批意见:[填写审批意见]–审批时间:[填写审批时间]•最终批准人:[填写最终批准人姓名]–批准意见:[填写批准意见]–批准时间:[填写批准时间]2.4 变更执行•变更验收人:[填写变更验收人姓名]•变更验收日期:[填写变更验收日期]•变更执行人:[填写变更执行人姓名]•变更执行日期:[填写变更执行日期]3. 使用说明3.1 填写项目信息在样本中,将项目名称、项目编号、签证单编号、签证单发起日期和签证单状态部分的占位符替换为实际的项目信息。
3.2 填写签证内容在变更类型、变更描述、影响范围、变更原因、变更时间和变更预期成本部分填写实际的签证内容信息。
3.3 填写变更审批流程在备注、提交人、审批人1、审批人2、审批人3和最终批准人部分填写实际的审批人信息和意见。
现场工程签证单样本全解
建设单位
发包单位
施工单位长沙欧力电器有限公司
1、立管管道井不再同一条线上;
2、风管水平安装开墙洞;
1、由于原立管预留过小、楼层管井不是在垂直线上,现将管道井开直。
施工范围
为4楼、5楼、6楼、及楼顶管井,施工消耗人工12工日;
2、4楼风管水平安装穿墙,需打墙洞1处。
施工消耗人工为2工日;
3、本系统垃圾清消耗人工为2工日;
本签证工程内容工消耗人工16工日
按220元/工日计算,总工价为16*220元=3520元
工程名称怀化佳惠华盛堂(城市中央)室内
装饰工程
部位轴线S-7管道系统
建设单位
发包单位
施工单位长沙欧力电器有限公司
1、风管立井预留太小;
2、管道井已经封闭;
1、拆除原全部封闭立井墙,施工范围4楼、5楼、6楼及楼顶,施工消耗人工
为26工日;
2、4楼顶、5楼顶、6楼顶穿楼板预留洞口加大,需打梁结构,楼板扩大施工消耗
人工为8工日;
3、4楼风管水平安装穿墙2处,需打墙洞。
施工消耗人工为4工日。
4、本系统垃圾清消耗人工为4工日;
本签证工程内容工消耗人工42工日
按220元/工日计算,总工价为42*220元=9240元。
工程现场签证单年 月曰编号:1南京市咼淳区保障房建 设有限公司施工单位江苏建晶建设有限公司建设单位(签章) 监理单位(签章) 施工单位(签章)年 月曰 年 月曰 年 月曰建设单位工程名称 原糖厂及供电局宿舍、原树脂厂一栋宿舍整治出新工程 签证内容: 栗园村平房1栋60-62#楼工程量 1、外墙涂料面积: 北面墙体外涂:长24.0米,高3.2米,扣除窗户0.4X 0.6X 7个计算式:24 X 3.2-0.4X 0.6X7=75.12 m 2西面山墙外涂:长8.2米,高4.6米,扣除窗户0.4X 0.6X 1个 计算式:8.2 X 4.6-0.4 X 0.6=37.48 m南面墙体外涂:附房1:长12.3米,高2.0;附房2:长4.3米,高3.2米; 附房3 :长12.8米,高 2.1米;零星外涂:长 4米,高 2.0米。
扣除门0.4X 1.8X 7个,扣除窗户 0.7X 0.7X 4个计算式:12.3X 2 + 4.3 X 3.2+ 12.8X 2.1 + 4 X 2-0.4X 1.8X 7-0.7X 0.7X 4=66.24 m 东面山墙外涂:长8.2米,高4.6米 计算式:8.2 X 4.6=37.72 m(1)、 ⑵、(3)、(4)、外涂总计:75.12 + 37.48+ 66.24+ 37.72=216.56 m2、瓦屋面工程: 油毛毡:主楼长24米,宽9.3米 主楼计算式:24 X 9.3=223.2 m附房计算式:3X 2.3+ 1.9X 2 + 4.8X 3+ 1.8X 3 + 2.2X 2+ 7.4X 2.6=54.14 m 2 主、附房油毛毡合计:223.2+ 54.14=277.34 m橼子面积同油毛毡面积:277.34 m 挂瓦条面积同油毛毡面积:277.34 m 屋面陶瓦面积同油毛毡面积:277.34 m(1)、⑵、 (3) 、(4)、工程现场签证单年月曰编号:2签证内容:栗园村平房1栋60-62#楼工程量3、外墙粉刷面积:粉刷面积同外墙涂料面积,北外墙75.12叭西山墙37.48叭南外墙66.24 m2,东山墙37.72 m外粉总计:75.12 + 37.48+ 66.24+ 37.72=216.56 m4、外脚手架工程:(1) 、北外墙,脚手架长27米,高4.7米,计算式:27 X 4.7=126.9 m(2) 、西山墙,脚手架长11.2米,高6.1米,计算式:11.2X6.仁68.32 m(3) 、南外墙,附房1长15.3米,高3.5米;附房2长7.3米,高4.7米;附房3长15.8米,高3.6米计算式:15.3X 3.5+ 7.3X 4.7+ 15.8X 3.6=144.74 m(4) 、东山墙长11.2米,高6.1米,计算式:11.2X 6.1=68.32 m外脚手架合计:126.9+ 68.32+ 144.74+ 68.32=408.28 m建设单位(签章):监理单位(签章):施工单位(签章):年月曰年月曰年月曰工程现场签证单年 月曰编号:1南京市咼淳区保障房建 设有限公司施工单位江苏建晶建设有限公司建设单位(签章) 监理单位(签章) 施工单位(签章)年 月曰 年 月曰 年 月曰建设单位 工程名称原糖厂及供电局宿舍、原树脂厂一栋宿舍整治出新工程1、(4.5 + 2.1)X 2X 2.7X 6-3X 2.15- 1 X 2X 2X 6 — 0.95X工程现场签证单年 月曰编号:2南京市咼淳区保障房建 设有限公司施工单位江苏建晶建设有限公司建设单位(签章) 监理单位(签章) 施工单位(签章)年 月曰 年 月曰 年 月曰签证内容:南漪路28栋1#楼工程量4、外墙涂料面积:北面外墙涂料:长44.1米,高16.65米;采光井3个,长3.44米;扣除单 元门2.19X 2.9X 4个;扣除大窗0.6X 1.1 X 48个;扣除小窗0.1 X 1.1 X 48 个,扣除六角窗0.5X 0.3X 20个;增加雨棚底板1.25X 2.7X 4个,增加雨 棚翻边(1.25X 2 + 2.7)X 0.55X 4 个。
嘉德假日大酒店工程工程签证单编号:2014-__第1业共1业工程名称达坂城嘉德假日大酒店工程部位基础建设单位新疆立恒房地产开发有限公司设计单位新疆四方建筑设计研究院监理单位新疆成汇工程管理有限公司施工单位新疆金圣天城市建设工程有限公司签证原因1、基坑开挖时因地下水位上升,导致基础底圆砾被水侵泡,密度下降达不到设计要求承载力。
地基土质承载力达不到设计要求,整个地下室地基需进行天然及配戈壁料换填。
签证内容1、换填方法采用天然砂石料粒径不大于40mm。
2、天然级配砂石料运距约10km。
3、换填深度约60mm。
4、计算体积:{(96.711+1.8)*(96.711+1.8)}*.6=5822.65m³5、单价114.86元/m³(项目特征:反铲挖掘机装车天然级配砂石运距10km、震动压路机碾压30cm/次、自行式铲运机平整场地)新疆建筑工程消耗量定额2010估价表。
6、总价:5822.65*113.2=659123.98(元)会签栏建设单位(章) 监理单位(章) 施工单位(章)年 月 日 年 月 日 年 月 日嘉德假日大酒店工程工 程 签 证 单编号:2014-__ 第1业 共1业 工程名称 达坂城嘉德假日大酒店工程 部 位 降水建设单位 新疆立恒房地产开发有限公司 设计单位 新疆四方建筑设计研究院 监理单位新疆成汇工程管理有限公司施工单位新疆金圣天城市建设工程有限公司签 证 原 因1.本工程的地质情况:本工程在进行基坑开挖过程中出现地下水,需进行降排水后再进行基坑开发,项目部决定采用明沟加集水井降水。
签 证 内 容2.集水坑降水采用电动单级离心清水泵,抽气速度720m ³/h,电动机功率7.5KW,转速2900r/min,抽吸真空高度25m 。
3.总共有3个部位采用集水坑降水,分别为:3只集水井,共5套设备,每天24小时保持连续不断抽水。
4.明排水沟用工:平均每个部位处理明排水沟用工为6工日(共三处)该用工计价:180元/工日。
