水库下闸蓄水验收程序规定资料
- 格式:pdf
- 大小:16.32 KB
- 文档页数:12

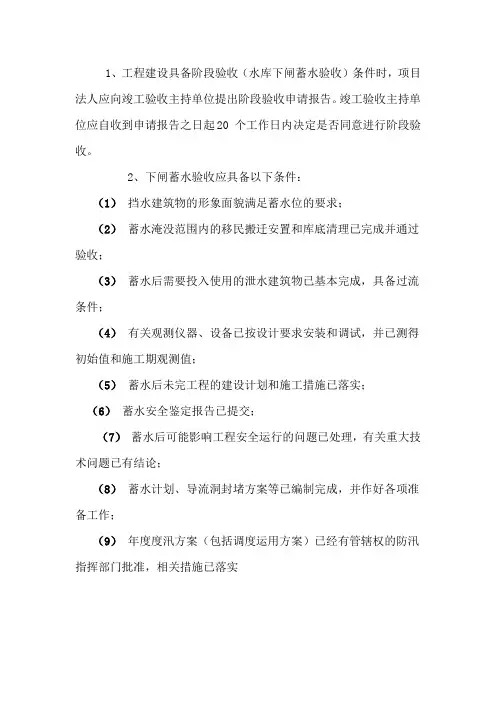

1、工程建设具备阶段验收(水库下闸蓄水验收)条件时,项目法人应向竣工验收主持单位提出阶段验收申请报告。
竣工验收主持单位应自收到申请报告之日起20 个工作日内决定是否同意进行阶段验收。
2、下闸蓄水验收应具备以下条件:
(1)挡水建筑物的形象面貌满足蓄水位的要求;
(2)蓄水淹没范围内的移民搬迁安置和库底清理已完成并通过验收;
(3)蓄水后需要投入使用的泄水建筑物已基本完成,具备过流条件;
(4)有关观测仪器、设备已按设计要求安装和调试,并已测得初始值和施工期观测值;
(5)蓄水后未完工程的建设计划和施工措施已落实;
(6)蓄水安全鉴定报告已提交;
(7)蓄水后可能影响工程安全运行的问题已处理,有关重大技术问题已有结论;
(8)蓄水计划、导流洞封堵方案等已编制完成,并作好各项准备工作;
(9)年度度汛方案(包括调度运用方案)已经有管辖权的防汛指挥部门批准,相关措施已落实。
水库下闸蓄水验收程序规定资料水库下闸蓄水验收程序规定了大型水库下闸蓄水前必须进行下闸蓄水验收,中型水库可以根据竣工验收主持单位的决定进行。
小型水库可以不进行下闸蓄水验收,但在蓄水前,验收主持单位应组织蓄水前专项检查,并确定蓄水和运行方案,严格执行。
验收应具备的条件包括挡水建筑物的形象面貌满足蓄水位的要求,蓄水淹没范围内的移民搬迁安置和库底清理已完成并通过验收,蓄水后需要投入使用的泄水建筑物已基本完成,具备过流条件,有关观测仪器、设备已按设计要求安装和调试,并已测得初始值和施工期观测值,蓄水后未完工程的建设计划和施工措施已落实,蓄水安全鉴定报告已提交,蓄水后可能影响工程安全运行的问题已处理,有关重大技术问题已有结论,蓄水计划、导流洞封堵方案等已编制完成,并做好各项准备工作,年度度汛方案包括调度运用方案已经有管辖权的防汛指挥部门批准,相关措施已落实,工程验收的资料已经准备齐全。
验收的组织和程序是由项目法人提出验收申请,竣工验收主持单位或其委托的单位主持。
验收委员会应由验收主持单位、质量和安全监督机构、工程项目所在市水利局、运行管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参加。
工程参建单位派代表参加验收,作为被验收单位在验收鉴定书上签字。
水库下闸蓄水验收申请报告的内容包括工程基本情况、工程验收条件的检查结果、工程验收准备工作情况、建议验收时间、地点和参加单位。
验收的主要内容包括检查拟投入使用工程是否已按批准设计完成,检查工程是否已具备正常运行条件,鉴定工程施工质量,检查工程的调度运用、度汛方案落实情况,对验收中发现的问题提出处理意见,讨论并通过部分工程投入使用验收鉴定书。
4.4 验收程序验收会议应包括以下程序:1.现场检查工程建设情况并查阅有关资料。
2.召开大会:1) 宣布验收委员会组成人员名单。
2) 观看工程建设声像资料。
3) 听取工程建设管理工作报告、设计工作报告、施工管理工作报告、建设监理工作报告。
水电站建设工程蓄水验收流程【国家规定】工程蓄水是指截断通过导流建筑物的水流,拦河大坝开始挡水,水库蓄水,标志着主体工程即将发挥效益。
工程蓄水前应进行验收。
水电站建设工程蓄水验收工作的主要依据是:《国家发展改革委办公厅关于水电站基本建设工程验收管理有关事项的通知》(发改办能源〔2003〕1311号);原国家经济贸易委员会颁布的《水电站基本建设工程验收规程》(DL/T5123-2000)。
根据发改办能源〔2003〕1311号文件,水电站建设工程蓄水验收由项目审批部门委托有资质单位与省级政府主管部门共同组织工程蓄水验收委员会进行。
【验收申请】项目法人根据工程进度安排,在计划蓄水时间前9个月,提出验收申请,提交水电站建设工程蓄水验收申请报告,经项目所在地的省(区、市)发展改革委初审并提出意见后报国家发展改革委、国家能源局。
【组织管理】水电水利规划设计总院接到国家发展改革委、国家能源局委托后,与工程所涉及的省(区、市)发展改革委协商组成工程蓄水验收委员会,由验收委员会具体组织开展工程1蓄水验收工作。
为进一步做好受托的水电站建设工程蓄水验收工作,明确验收条件和规范工作程序,保障水电工程及上下游人民生命财产的安全,根据发改办能源〔2003〕1311号文件、《水电站基本建设工程验收规程》(DL/T5123-2000)及国家有关法规,结合水电工程实际,水电总院经研究制定了《水电站建设工程蓄水验收管理办法(试行)》(水电规计[2007] 0009号)和《水电站建设工程蓄水验收有关技术文件编制规定》(水电规验办〔2008〕74号)。
【验收程序】一、项目法人负责水电站建设工程蓄水验收的各项准备工作,统一组织和协调各有关单位提供验收所需的基本资料,负责验收资料的整理。
二、水电总院接到国家发展改革委委托后,由水电总院负责组织成立专家组,完成下列工作:1、对水电建设工程蓄水验收准备情况进行现场检查;2、结合现场检查情况,对项目法人提交的验收资料进行预审;未通过预审的,水电总院及时通知项目法人补充完善验收资料,并重新进行预审;通过预审的,水电总院组织开展蓄水验收工作。
水利水电建设工程蓄水安全鉴定和竣工验收技术鉴定管理规定(征求意见稿)二〇〇七年九月十八日第一章总则第一条(依据、目的)为加强水利水电建设工程的安全管理,提高工程验收工作质量,根据《水库大坝安全管理条例》、《国务院对确需保留的行政审批项目设定行政许可的决定》和《水利工程建设项目验收管理规定》等法规和规章,制定本规定。
第二条(适用范围)本规定适用于由水利系统管理和主持验收的大中型水库和其他大型水利水电建设工程(包括新建、续建、改建、加固、修复等)。
其他水利水电建设工程可参照执行。
(鉴定的必要性)大中型水库和大型拦河水闸蓄水验收前必须进行蓄水安全鉴定,未经蓄水安全鉴定不得进行蓄水阶段验收。
大型水利水电建设工程竣工验收前必须进行竣工验收技术鉴定,未经技术鉴定不得进行竣工验收。
引(调)排水工程通水验收前,阶段验收主持单位可以根据工程实际情况决定是否进行安全鉴定。
第三条(资料提供)蓄水安全鉴定和竣工验收技术鉴定由项目法人负责组织实施。
设计、监理、施工、设备制造、运行管理等有关单位负责提供资料,并有义务协助鉴定单位开展工作。
第四条(行政职责)水利部负责监督和指导全国水利水电建设工程蓄水安全鉴定和竣工验收技术鉴定工作。
各级水行政主管部门和流域管理机构按照工程建设项目管理权限负责监督和指导所管辖建设项目的蓄水安全鉴定和竣工验收技术鉴定工作。
第二章资质管理第五条(管理制度)蓄水安全鉴定单位实行资质管理制度。
水利部负责全国蓄水安全鉴定单位资质审批和管理工作。
省级水行政主管部门和流域管理机构依照职权划分负责有关安全鉴定单位资质等级申请材料的受理、初审以及相关工作。
第六条(资质等级)蓄水安全鉴定单位资质分为一级和二级。
蓄水安全鉴定单位必须按照批准的资质等级所相应的业务范围承担蓄水安全鉴定工作。
第七条(业务范围)各级蓄水安全鉴定单位业务范围(一)一级蓄水安全鉴定单位可以承担各等级各类在建水利水电建设工程蓄水安全鉴定工作。
(二)二级蓄水安全鉴定单位可以承担中型(含)以下各类在建水利建设工程蓄水安全鉴定工作。

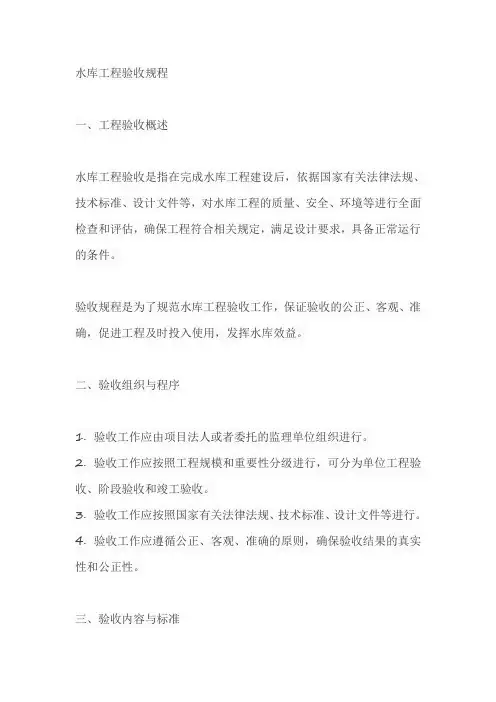

水库工程验收规程一、工程验收概述水库工程验收是指在完成水库工程建设后,依据国家有关法律法规、技术标准、设计文件等,对水库工程的质量、安全、环境等进行全面检查和评估,确保工程符合相关规定,满足设计要求,具备正常运行的条件。
验收规程是为了规范水库工程验收工作,保证验收的公正、客观、准确,促进工程及时投入使用,发挥水库效益。
二、验收组织与程序1. 验收工作应由项目法人或者委托的监理单位组织进行。
2. 验收工作应按照工程规模和重要性分级进行,可分为单位工程验收、阶段验收和竣工验收。
3. 验收工作应按照国家有关法律法规、技术标准、设计文件等进行。
4. 验收工作应遵循公正、客观、准确的原则,确保验收结果的真实性和公正性。
三、验收内容与标准1. 验收内容:主要包括工程的质量、安全、环境等方面。
具体包括:坝体、溢洪道、输水洞等主要建筑物;闸门、启闭机等机电设备;金属结构、电气设备等辅助设施;环境保护和移民安置等。
2. 验收标准:应符合国家有关法律法规、技术标准、设计文件等要求。
具体标准可根据工程规模和重要性分级制定。
四、验收方法与要求1. 验收方法:可采用现场检查、量测、检测、试验等方法进行。
2. 验收要求:应确保验收工作的全面性和系统性;应注重验收工作的科学性和规范性;应保证验收工作的及时性和有效性。
五、验收资料整理1. 验收资料主要包括工程设计、施工、监理等方面的文件和资料。
2. 验收资料应分类整理,建立完善的档案管理制度,确保资料的完整性和可追溯性。
3. 验收资料应及时归档,并按照国家有关规定进行管理。
六、验收结论与报告1. 验收工作完成后,应形成验收结论,对工程的质量、安全、环境等方面进行评价。
2. 验收结论应由验收组织单位负责起草,报请上级主管部门审查。
3. 验收报告应按照国家有关规定进行编制,包括验收工作的组织与程序、验收内容与标准、验收方法与要求、验收资料整理等方面的内容。
水库下闸蓄水验收程序规定资料引言水库是一个非常重要的水利工程,是控制水资源和防洪的关键设施。
水库蓄水验收是确保水库安全运行的一项重要措施。
为了有效处理水库下闸蓄水验收工作,需要建立一套严格的程序规定资料。
相关概念•水库:用于蓄水、调节河流水位和流量、发电等用途的建筑物或构筑物。
•下闸:控制水库放水的闸门。
•蓄水验收:指对水库由于库区内充满水而进行的施工验收,确保水库能够正常运行。
水库下闸蓄水验收程序规定下面是一些常见的水库下闸蓄水验收程序规定,以确保水库安全运行。
1.水库下闸蓄水验收前的准备工作在进行水库下闸蓄水验收前,应完成以下准备工作:1.检查水库下闸和泄洪洞口的闭合状态。
2.检查溢洪道和泄洪道的畅通情况。
3.检查水库周边的岸坡和护岸等是否有塌方或滑坡现象,确保堤体安全。
4.检查水库的设备和仪器等工作状态是否正常。
5.安排水库巡护人员,确保巡查完备。
2.水库下闸蓄水验收的操作程序在进行水库下闸蓄水验收时,应按照以下步骤进行:1.及时关闭水库下闸门,确保不会有大量水流入库区。
通常情况下,需在闸门前留有足够的蓄水深度,以保证闸门顶部下方至少30cm以上的深度,最好在水位差较大的情况下进行。
2.检查水库下闸中的闸门和泄洪道是否正常工作,防止断闸、漏闸、闸门卡住等情况发生。
3.按照设计的蓄水流量、速度和高度要求蓄水,蓄水过程中严格监测水位,定期对数据进行记录和分析。
4.在蓄水过程中,进行水库周边、岸坡、护岸等设施的巡查。
如发现有岸坡滑坡、塌方等情况,应采取必要的应对措施。
5.在水库达到设计蓄水位之后,检查蓄水持续时间、时段水位变化情况和泄洪洞口开启情况。
3.验收结束后的处理工作在完成水库下闸蓄水验收后,需要进行如下工作:1.及时关闭水库闸门和泄洪洞口,确保不能够有水从中流出。
2.检查库区内的重要设施、工程和所处地区的环境是否有不良反应。
3.将蓄水申请、运行记录报表、水位变化和资料记录等资料及时整理出来,并进行归档。

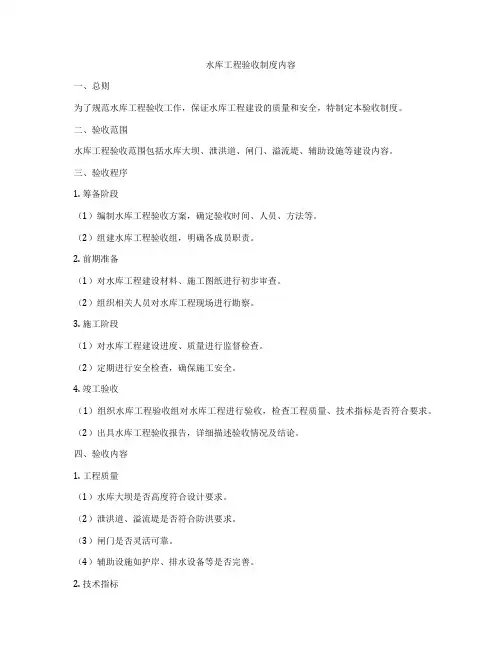

水库工程验收制度内容一、总则为了规范水库工程验收工作,保证水库工程建设的质量和安全,特制定本验收制度。
二、验收范围水库工程验收范围包括水库大坝、泄洪道、闸门、溢流堤、辅助设施等建设内容。
三、验收程序1. 筹备阶段(1)编制水库工程验收方案,确定验收时间、人员、方法等。
(2)组建水库工程验收组,明确各成员职责。
2. 前期准备(1)对水库工程建设材料、施工图纸进行初步审查。
(2)组织相关人员对水库工程现场进行勘察。
3. 施工阶段(1)对水库工程建设进度、质量进行监督检查。
(2)定期进行安全检查,确保施工安全。
4. 竣工验收(1)组织水库工程验收组对水库工程进行验收,检查工程质量、技术指标是否符合要求。
(2)出具水库工程验收报告,详细描述验收情况及结论。
四、验收内容1. 工程质量(1)水库大坝是否高度符合设计要求。
(2)泄洪道、溢流堤是否符合防洪要求。
(3)闸门是否灵活可靠。
(4)辅助设施如护岸、排水设备等是否完善。
2. 技术指标(1)水库防洪、供水、灌溉等功能是否满足设计要求。
(2)水库工程的设计、施工是否符合国家相关标准。
3. 安全措施(1)水库工程的设计、施工是否符合国家相关安全法规。
(2)水库工程的安全设施是否完备。
4. 环境保护(1)水库工程建设对周围环境的影响是否得到有效控制。
(2)是否存在违反环保法规的行为。
五、验收标准1. 水库工程的设计、施工必须符合国家相关标准和规定。
2. 水库工程的质量和技术指标必须达到设计要求。
3. 水库工程的安全措施必须完备,不存在安全隐患。
4. 水库工程建设必须符合环保要求,对周围环境影响最小化。
六、验收组成员1. 水库工程验收组由相关领导、设计、施工单位代表、监理单位代表、技术专家等组成。
2. 验收组成员必须具有相关技术背景和经验,独立公正。
七、验收报告1. 水库工程验收报告由验收组成员共同签署。
2. 验收报告必须详细描述验收过程、结果及建议,客观公正。
3. 验收报告必须在验收结束后及时出具,并提交相关主管部门。

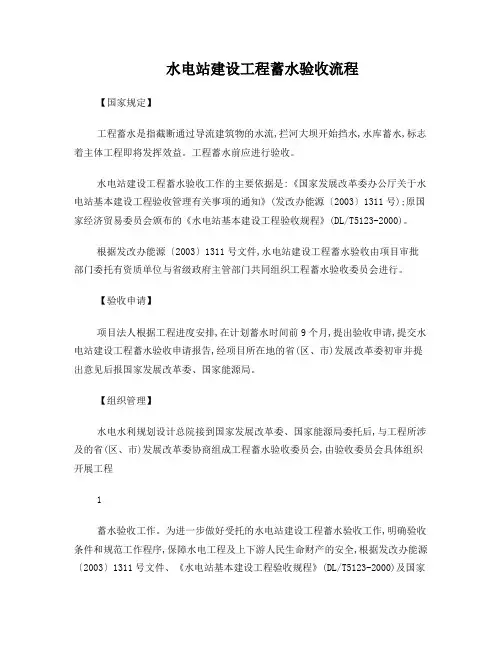

水电站建设工程蓄水验收流程一、前期准备阶段1.初步验收会议:由建设单位召集有关方面的人员,介绍工程的基本情况,确定验收的标准和要求,制定验收进程和计划。
2.验收文件准备:建设单位要准备相关的验收文件,包括工程设计方案、施工图纸、各种规范标准、监理报告等。
二、蓄水前准备阶段1.填坝验收:即对大坝进行外观检查,包括大坝的表面平整度、坝体裂缝、坝基渗漏等检查。
2.龙门机验收:对龙门机进行检查,包括机械性能测试、安全装置的功能测试以及升降、回转、行走等操作的测试。
三、蓄水阶段1.导流验收:在蓄水前,要先将河流或溪流的水引导到其他渠道,对导流隧洞进行检查,包括隧洞内的渗漏情况、导流渠道的流量是否稳定等。
2.验证闸门:对水闸门进行检查,包括启闭操作是否灵活、密封性能、泄漏情况等。
3.水位测量:对水库、水塘的水位进行实时监测,确认水位计的准确度。
4.蓄水容量验收:根据设计要求,确定蓄水容量,进行容量的验证。
5.水质监测:对蓄水后的水质进行监测,包括水的透明度、浊度、PH值等指标。
四、蓄水后验收阶段1.设备功能测试:对水电站的各项设备进行功能测试,包括水轮发电机组、变压器、电缆、电压、电流、频率等的测试。
2.变电站验收:对变电站进行检查,包括操作室、开关柜、熔断器、避雷器等的检查。
3.水电站联锁试验:对水电站的各个系统进行联锁试验,以确保系统之间的协调性和配合性。
4.水电站安全评估:对水电站进行安全评估和风险分析,将评估结果报告给相关单位。
5.完成验收报告:验收结束后,建设单位要编制完整的验收报告,包括各个环节的验收情况、存在的问题及解决方案等,作为后续运行和维护的参考。
以上是水电站建设工程蓄水验收的大致流程,具体的验收内容和细节将根据工程的实际情况进行调整和完善。
水利水电建设工程蓄水安全鉴定和竣工验收技术鉴定管理规定(征求意见稿)二〇〇七年九月十八日第一章总则第一条(依据、目的)为加强水利水电建设工程的安全管理,提高工程验收工作质量,根据《水库大坝安全管理条例》、《国务院对确需保留的行政审批项目设定行政许可的决定》和《水利工程建设项目验收管理规定》等法规和规章,制定本规定。
第二条(适用范围)本规定适用于由水利系统管理和主持验收的大中型水库和其他大型水利水电建设工程(包括新建、续建、改建、加固、修复等)。
其他水利水电建设工程可参照执行。
(鉴定的必要性)大中型水库和大型拦河水闸蓄水验收前必须进行蓄水安全鉴定,未经蓄水安全鉴定不得进行蓄水阶段验收。
大型水利水电建设工程竣工验收前必须进行竣工验收技术鉴定,未经技术鉴定不得进行竣工验收。
引(调)排水工程通水验收前,阶段验收主持单位可以根据工程实际情况决定是否进行安全鉴定。
第三条(资料提供)蓄水安全鉴定和竣工验收技术鉴定由项目法人负责组织实施。
设计、监理、施工、设备制造、运行管理等有关单位负责提供资料,并有义务协助鉴定单位开展工作。
第四条(行政职责)水利部负责监督和指导全国水利水电建设工程蓄水安全鉴定和竣工验收技术鉴定工作。
各级水行政主管部门和流域管理机构按照工程建设项目管理权限负责监督和指导所管辖建设项目的蓄水安全鉴定和竣工验收技术鉴定工作。
第二章资质管理第五条(管理制度)蓄水安全鉴定单位实行资质管理制度。
水利部负责全国蓄水安全鉴定单位资质审批和管理工作。
省级水行政主管部门和流域管理机构依照职权划分负责有关安全鉴定单位资质等级申请材料的受理、初审以及相关工作。
第六条(资质等级)蓄水安全鉴定单位资质分为一级和二级。
蓄水安全鉴定单位必须按照批准的资质等级所相应的业务范围承担蓄水安全鉴定工作。
第七条(业务范围)各级蓄水安全鉴定单位业务范围(一)一级蓄水安全鉴定单位可以承担各等级各类在建水利水电建设工程蓄水安全鉴定工作。
(二)二级蓄水安全鉴定单位可以承担中型(含)以下各类在建水利建设工程蓄水安全鉴定工作。

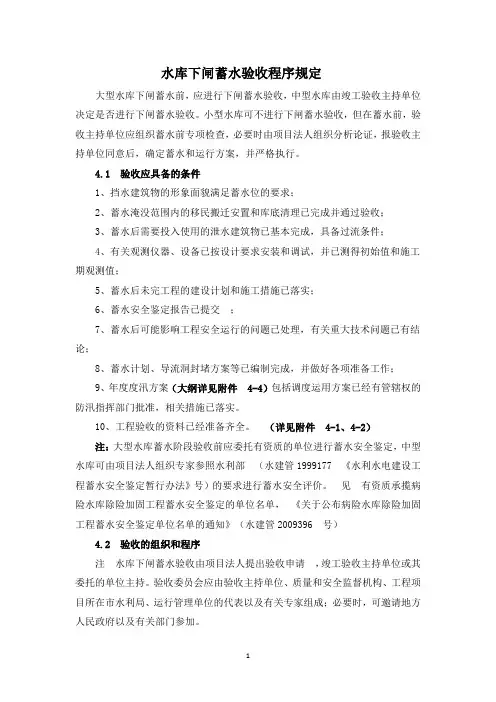

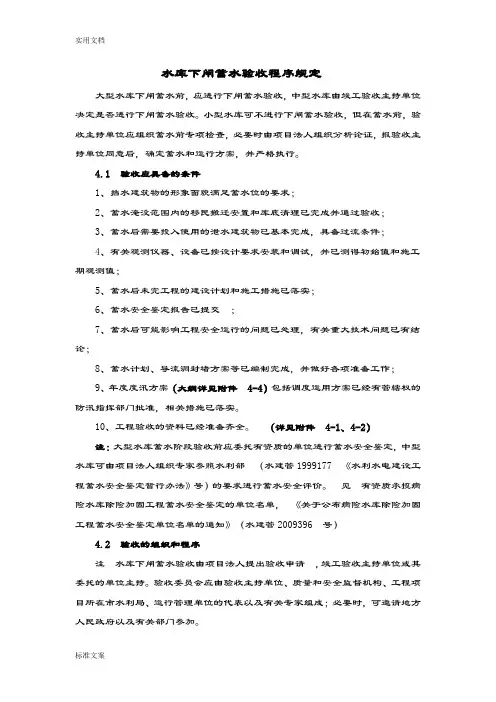

水库下闸蓄水验收程序规定大型水库下闸蓄水前,应进行下闸蓄水验收,中型水库由竣工验收主持单位决定是否进行下闸蓄水验收。
小型水库可不进行下闸蓄水验收,但在蓄水前,验收主持单位应组织蓄水前专项检查,必要时由项目法人组织分析论证,报验收主持单位同意后,确定蓄水和运行方案,并严格执行。
4.1 验收应具备的条件1、挡水建筑物的形象面貌满足蓄水位的要求;2、蓄水淹没范围内的移民搬迁安置和库底清理已完成并通过验收;3、蓄水后需要投入使用的泄水建筑物已基本完成,具备过流条件;4、有关观测仪器、设备已按设计要求安装和调试,并已测得初始值和施工期观测值;5、蓄水后未完工程的建设计划和施工措施已落实;6、蓄水安全鉴定报告已提交;7、蓄水后可能影响工程安全运行的问题已处理,有关重大技术问题已有结论;8、蓄水计划、导流洞封堵方案等已编制完成,并做好各项准备工作;9、年度度汛方案(大纲详见附件4-4)包括调度运用方案已经有管辖权的防汛指挥部门批准,相关措施已落实。
10、工程验收的资料已经准备齐全。
(详见附件4-1、4-2)注:大型水库蓄水阶段验收前应委托有资质的单位进行蓄水安全鉴定,中型水库可由项目法人组织专家参照水利部(水建管1999177 《水利水电建设工程蓄水安全鉴定暂行办法》号)的要求进行蓄水安全评价。
见有资质承揽病险水库除险加固工程蓄水安全鉴定的单位名单,《关于公布病险水库除险加固工程蓄水安全鉴定单位名单的通知》(水建管2009396 号)4.2 验收的组织和程序注水库下闸蓄水验收由项目法人提出验收申请,竣工验收主持单位或其委托的单位主持。
验收委员会应由验收主持单位、质量和安全监督机构、工程项目所在市水利局、运行管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参加。
工程参建单位派代表参加验收,作为被验收单位在验收鉴定书上签字。
注:水库下闸蓄水验收申请报告的内容包括:工程基本情况、工程验收条件的检查结果、工程验收准备工作情况、建议验收时间、地点和参加单位。
水库下闸蓄水验收程序规定大型水库下闸蓄水前,应进行下闸蓄水验收,中型水库由竣工验收主持单位决定是否进行下闸蓄水验收。
小型水库可不进行下闸蓄水验收,但在蓄水前,验收主持单位应组织蓄水前专项检查,必要时由项目法人组织分析论证,报验收主持单位同意后,确定蓄水和运行方案,并严格执行。
4.1 验收应具备的条件1、挡水建筑物的形象面貌满足蓄水位的要求;2、蓄水淹没范围内的移民搬迁安置和库底清理已完成并通过验收;3、蓄水后需要投入使用的泄水建筑物已基本完成,具备过流条件;4、有关观测仪器、设备已按设计要求安装和调试,并已测得初始值和施工期观测值;5、蓄水后未完工程的建设计划和施工措施已落实;6、蓄水安全鉴定报告已提交;7、蓄水后可能影响工程安全运行的问题已处理,有关重大技术问题已有结论;8、蓄水计划、导流洞封堵方案等已编制完成,并做好各项准备工作;9、年度度汛方案(大纲详见附件4-4)包括调度运用方案已经有管辖权的防汛指挥部门批准,相关措施已落实。
10、工程验收的资料已经准备齐全。
(详见附件4-1、4-2)注:大型水库蓄水阶段验收前应委托有资质的单位进行蓄水安全鉴定,中型水库可由项目法人组织专家参照水利部(水建管1999177 《水利水电建设工程蓄水安全鉴定暂行办法》号)的要求进行蓄水安全评价。
见有资质承揽病险水库除险加固工程蓄水安全鉴定的单位名单,《关于公布病险水库除险加固工程蓄水安全鉴定单位名单的通知》(水建管2009396 号)4.2 验收的组织和程序注水库下闸蓄水验收由项目法人提出验收申请,竣工验收主持单位或其委托的单位主持。
验收委员会应由验收主持单位、质量和安全监督机构、工程项目所在市水利局、运行管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参加。
工程参建单位派代表参加验收,作为被验收单位在验收鉴定书上签字。
注:水库下闸蓄水验收申请报告的内容包括:工程基本情况、工程验收条件的检查结果、工程验收准备工作情况、建议验收时间、地点和参加单位。
水利工程验收及归档规定根据《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程施工质量检验与评定规程》(SL176-2007)的相关规定,结合我县实际情况,制订如下规定:一、分部工程验收1、按《水利水电工程施工质量检验与评定规程》(SL176-2007)第5.1.3条、第5.2.3条的质量评定标准,对分部工程质量进行评定。
分部工程质量评定表格参见附件一。
2、按《水利水电建设工程验收规程》(SL223-2008)第3章的要求,对分部工程质量进行验收。
分部工程验收的具体要求参见附件二。
二、合同工程完工验收按《水利水电建设工程验收规程》(SL223-2008)第5章的要求,对合同工程进行完工验收。
合同工程完工验收的具体要求参见附件三。
三、单位工程验收1、按《水利水电工程施工质量检验与评定规程》(SL176-2007)第5.1.4条、第5.2.4条的要求进行单位工程质量评定。
单位工程质量评定表格见附件四。
2、按《水利水电建设工程验收规程》(SL223-2008)第4章的要求,对单位工程进行验收。
单位工程验收的具体要求参见附件五。
四、验收应提供的资料:按《水利水电建设工程验收规程》(SL223-2008)附件A、附录B的要求,参见附件六。
五、合同工程完工验收资料由施工单位负责整编,其整编要求参见附件七。
六、合同工程施工管理工作报告的编制要求,参见附件八。
七、合同工程完工结算的建议合同工程完工验收合格后,合同双方共同认可的结算清单由施工单位编制合同工程完工结算书,经审计后再办理合同工程完工结算。
合同工程完工结算书的编制要求参见附件九。
八、工程交接合同工程完工验收合格后,项目法人与施工单位应在30个工作日内组织专人负责工程的交接工作,交接过程应有完整的文字记录且有双方交接负责人签字。
具体工程交接办法参见附件十。
九、案卷封面、卷内目录、卷内备考表按《建设工程文件归档整理规范》(GB/T50328—2001)的要求,案卷封面、卷内目录、卷内备考表式样参见附件十一、附件十二。

水库下闸蓄水验收程序规定随着社会和经济的发展,水资源的管理和利用成为重要课题,水库下闸蓄水验收是保障工程质量和水资源利用的重要环节。
本文将介绍水库下闸蓄水验收程序规定,以保障水资源的合理利用。
一、验收标准1.工程建设规划、设计文件是否符合国家规定标准及行业技术标准。
2.工程建设过程中是否按照设计文件要求进行施工,是否按照工程变更审批文件进行施工。
3.工程建设过程中是否按照国家规定标准及行业技术标准进行验收,并且验收是否合格。
4.验收报告是否真实、准确反映了水利工程的质量状况。
5.逐个检查闸门及释放设备的各项性能指标,包括自闭性能等,不得有渗漏和噪音,保证设计要求的品质与性能。
6.逐个检查提水蓄能进口闸门、防波闸门及其他闸门的各项性能指标,包括开启、关闭效果等。
二、验收流程1.前期准备1.首先,应当按照规定,进行现场验收前的准备工作,保障验收工作的正常启动。
2.编制验收计划、说明、表格等文件,并报上级主管部门审核备案。
2.关键球阀调试验收1.检查电控柜系统、水温传感器等设备的安装情况是否正确,并确保其电气接地可靠,系统的各项设备功能正常。
2.进行渗漏检查及试验,涉及关键球阀、无人机、控制柜等设备的运行情况,确定其稳定性、精度与调节性。
3.水闸运行试验1.对于电泵水压为可靠判断的做法,通过对水闸进行复核测试、测试报告轮换等措施,将其使用效能评估到位;2.在初步确认水闸关键设备无漏液现象的状况下,再配合水力计算现场水流、水压检测处理,再进一步评估其可靠使用情况。
3.对于有故障现象出现的水闸及其关键部位,则需进行返工或复检等措施。
三、验收结果评估验收过程中,需要对于相关文件、现场主要设备及其他机械设备等内容进行细致评估。
评估结果得出后,及时进行公示。
四、执行单位水库下闸蓄水验收程序的执行主体为水利工程质量检测机构或者由水利部门设立的检测机构。
五、验收总结在水库下闸蓄水验收过程中,应当加强对各项设备、关键部位及其他设施的检测,保障其使用效能;同时,加强对水闸的运行、检验及验收评估等各项工作,保障水闸可靠使用,并确保水利工程对社会、人民生产生活的宏观作用。
水库下闸蓄水验收程序规定Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】水库下闸蓄水验收程序规定大型水库下闸蓄水前,应进行下闸蓄水验收,中型水库由竣工验收主持单位决定是否进行下闸蓄水验收。
小型水库可不进行下闸蓄水验收,但在蓄水前,验收主持单位应组织蓄水前专项检查,必要时由项目法人组织分析论证,报验收主持单位同意后,确定蓄水和运行方案,并严格执行。
4.1验收应具备的条件1、挡水建筑物的形象面貌满足蓄水位的要求;2、蓄水淹没范围内的移民搬迁安置和库底清理已完成并通过验收;3、蓄水后需要投入使用的泄水建筑物已基本完成,具备过流条件;4、有关观测仪器、设备已按设计要求安装和调试,并已测得初始值和施工期观测值;5、蓄水后未完工程的建设计划和施工措施已落实;6、蓄水安全鉴定报告已提交;7、蓄水后可能影响工程安全运行的问题已处理,有关重大技术问题已有结论;8、蓄水计划、导流洞封堵方案等已编制完成,并做好各项准备工作;9、年度度汛方案(大纲详见附件?4-4)包括调度运用方案已经有管辖权的防汛指挥部门批准,相关措施已落实。
10、工程验收的资料已经准备齐全。
(详见附件?4-1、4-2)注:大型水库蓄水阶段验收前应委托有资质的单位进行蓄水安全鉴定,中型水库可由项目法人组织专家参照水利部(水建管1999177《水利水电建设工程蓄水安全鉴定暂行办法》号)的要求进行蓄水安全评价。
见有资质承揽病险水库除险加固工程蓄水安全鉴定的单位名单,《关于公布病险水库除险加固工程蓄水安全鉴定单位名单的通知》(水建管2009396号)4.2验收的组织和程序注水库下闸蓄水验收由项目法人提出验收申请,竣工验收主持单位或其委托的单位主持。
验收委员会应由验收主持单位、质量和安全监督机构、工程项目所在市水利局、运行管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参加。
工程参建单位派代表参加验收,作为被验收单位在验收鉴定书上签字。
水库下闸蓄水验收水库下闸蓄水验收是指在水库完工后进行的一系列测试和评估,以确定水库是否可以正常堵塞并保持蓄水。
这项工作至关重要,因为水库需要正确地储存和释放水来维持正常的生态系统和社会需求。
下面将详细介绍水库下闸蓄水验收的过程和步骤。
一、前期准备在进行水库下闸蓄水验收之前,必须进行充分的前期准备工作。
这项工作包括编制验收方案、确定测试和评估的参数和标准、准备测试设备和工具、选拔验收人员等。
需要特别注意的是,测试设备和工具必须经过详细检查和校准,以确保准确性和可靠性。
二、水库下闸在开始蓄水验收之前,需要先关闭水库下闸,这通常需要一定的时间。
在此期间,需对所有设备和工具进行再次检查,确保其符合要求和可用性。
同时,还需检查闸门和底部泄洪道的状态,确保其无搁浅和损坏等情况。
三、闸门运行测试当水库下闸完成后,需要对闸门进行运行测试以确认其状态和性能。
测试包括明渠泄洪试验、淹没泄洪试验和小流量泄洪试验等。
这些测试的目的是检查闸门的密封性能、开关时间、泄洪量和泄洪效率等指标。
在测试过程中需要记录相关数据,以便后续分析和评估。
四、水面观测测试水面观测测试是确定水库蓄水高度和容量的重要步骤。
测试会在闸门关闭时进行,周期性地记录水位高度和变化情况。
这些数据可以用来计算水库的容积、由此确定最大蓄水位和淹没面积等指标。
同时还需对渗透量和地下水位等进行监测并记录。
五、水质监测水库下闸蓄水验收还需要对水质进行监测和检测,以保证水质符合要求和安全标准。
监测内容包括水体温度、pH值、总硬度、总溶解性固体、化学需氧量和生化需氧量等指标。
这些数据可以用于评估水库对环境和人类的影响。
六、验收报告在完成所有测试和评估后,需编制一份详细的验收报告,对水库下闸蓄水的状态和性能进行描述和分析。
报告会提供水库容量、最大蓄水位、水质、泄洪情况等相关指标。
同时,报告还应提出针对发现的问题或改进建议,以便下一步工作的改进和完善。
总之,水库下闸蓄水验收是水库建设中至关重要的工作。
