发电厂道路改造工程施工组织设计方案/技术标第一章编制说明与编制依据一、编制说明本工程是由某镇人民政府投资建设的某发电厂0号道路改造工程。
本工程位于某发电厂西大门至老01省道。
本公司—XX如有幸中标,将从施工方案、人员设置、机械配备、材料供应和工程服务等方面全面进行合理的安排和调配。
在某发电厂0号道路改造工程施工中,我们将以优质、高速、安全、文明为施工宗旨,本着对业主高度负责的态度,按50日历天的控制总工期进行合理安排布署,使施工忙而不乱、成本最低、效率最高、质量最好,达到国家验收标准。
本《施工组织设计》作为指导施工的技术性文件,编制时对工程的施工工期、质量目标、项目管理架构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术措施、安全、文明施工及降低成本、推广新技术等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
二、编制依据1、招标文件、施工图;2、国家现行施工验收规、标准及省和某市有关施工规定;3、施工现场实际情况、工程特点、施工环境自然条件和施工条件;4、本公司富有的劳动力、技术、机械设备能力和施工管理经验;5、本公司ISO9001:2000质量管理体系;6、其他有关资料;三、本次总承包工程的施工总目标1、工程质量:确保合格工程。
2、工程进度:确保50日历天完成本工程,争取提前竣工。
3、安全生产:安全无事故,按“一标准三规”达标、确保符合要求。
4、文明施工:达到“某市港区文明标化工地”,创造文明安全工地,通过做好现场规划管理,使现场容貌达到一流水平。
第二章工程概况一、概况:本次改造设计煤灰通道南段北起老01省道,南至电厂西大门,道路起讫桩号为K0+007.5~K0+489.9,改造设计道路全长482.4M,道路红线宽20M,三块板形式。
现状道路机动车道及非机动车道已建成,人行道尚未实施。
本次改造设计主要为现状路面加铺沥青,新建人行道及平面,更换侧石、现状桥梁维持不变。

目录1编制说明及编制依据 (1)2工程概况及施工特点.............................................43主要施工办法、技术措施 (6)4拟投入的主要物质计划和主要施工机械设备计划………22 5施工进度计划……………………………………………… 256施工现场平面布置…………………………………………267劳动力安排计划 (27)8确保工程质量的技术组织措施 (28)9确保安全生产及文明施工组织措施 (40)10确保工期的技术组织措施………………………………6411质量通病防治措施 (66)第一章编制说明及编制依据1.1、编制原则1.1.1宜昌城区夷陵路改造工程总体施工工期总体安排。
1.1.2内容包括项目编制说明、工程概况及施工特点、主要施工方法及技术措施、拟投入的主要物资计划和主要施工机械设备计划、施工进度计划、施工现场平面布置、劳动力安排计划、确保工程质量的技术组织措施、确保安全生产及文明施工的技术组织措施、确保工期的技术组织措施、质量通病措施、标共十一部分。
1.1.3本工程施工组织设计以满足开工、施工过程、竣工验收的项目管理等各项施工管理措施。
并在施工过程中严格执行国家法律、法规、各项建设工程管理制度和工程施工标准(规范),在合同规定的工期内安全、优质完成工程项目,并提供满意的优质服务。
1.2、编制依据1.2.1 宜昌市自来水公司提供的夷陵路供水改造工程施工图1.2.2 相关设计部门的设计技术交底1.2.3 国家现行施工规范、标准:《给水排水管道工程施工及验收规范》GB50268-97《普通砼用碎石或卵石质量标准及检验方法》JGJ53-92《普通砼用配合比设计规范》JGJ55-96。
工程标书技术方案一、项目概况本项目为某市市政道路改造工程,计划重新铺设市区主干道路,包括地基处理、路面铺设、排水系统改造等内容。
项目总长约10公里,涉及主要交通枢纽,对城市交通起到重要作用。
本次工程需要综合考虑交通流量、土地利用、水文条件等多方面因素,确保道路改造后能满足城市未来发展需求,提高通行效率,优化城市道路网络。
二、技术方案1. 地基处理根据现场勘察,综合考虑地基土工性质、地下水位、地貌特征等,拟采用加固填土、挖土填方等方法进行地基处理。
具体工序包括:(1)地基勘察对沿线地基进行详细勘察,获取地下土质、水文条件、地形特征等相关数据,为后续地基处理提供详细资料。
(2)填方加固在路面原有基础上进行填方加固处理,增加地基稳定性,提高路面承载力,延长路面寿命。
(3)挖土填方在必要路段进行挖土填方处理,进行均匀填平,保证路面平整度,减少路面变形。
2. 路面铺设(1)路面材料选择根据交通流量、环境条件等因素,选择适合的路面材料。
考虑到城市道路主要为城市次干道,选择AC-13路用沥青混合料进行路面铺设。
(2)路面施工根据工程要求,进行路面铺设。
包括扫洗路面、铺设路面基层和面层,压实和养护等工序。
(3)交通保障在施工过程中,设置合理的交通导向标志和道路封闭措施,确保交通畅通,避免对市区交通造成不必要的困扰。
3. 排水系统改造(1)排水管道检修对原有排水系统进行检修,确保排水管道畅通,排水系统工作正常。
(2)新增排水设施鉴于城市地区降雨频繁,新增雨水口,并在适当位置设置雨水花园,加强雨水的渗透和蓄留,减轻城市排水压力。
同时酌情设置排水井和溢水管道,确保路面排水畅通。
4. 绿化设计在路面两侧设置绿化带,种植各类乔木和灌木,增加路面景观,改善空气质量,提升城市绿化覆盖率。
5. 建设安全对工程施工过程中的安全问题加以重视,设置施工现场警戒线,保证施工人员和市民安全。
三、工程实施计划1. 地基处理根据地基调查结果,组织填方加固和挖土填方工程,预计耗时约2个月。
道路改造工程技术标范本
1. 引言
该文档旨在提供道路改造工程技术标范本,以确保施工过程中
的质量和安全。
本标范本适用于各类道路改造工程项目,包括但不
限于城市道路、高速公路和乡村道路。
2. 技术要求
2.1 材料选择
- 道路改造所需的材料应符合相关国家标准和质量要求。
- 材料的选择应考虑工程的设计要求、使用环境以及预期寿命。
2.2 施工方案
- 施工方案应根据道路改造工程的具体情况进行制定,包括施
工工期、施工顺序和施工方法等内容。
- 施工方案应充分考虑交通安全、施工效率和环境保护等因素。
2.3 施工质量控制
- 施工质量控制应包括材料的验收、施工过程的监督和施工质
量的检验等环节。
- 验收和检验应由专业人员进行,并按照相关标准和规范执行。
2.4 安全管理
- 施工现场应设立明确的安全管理制度,确保施工人员和过往
车辆的安全。
- 施工人员应接受相关安全培训,熟悉并遵守安全操作规程。
3. 技术验收
3.1 施工完工验收
- 道路改造工程完成后,应进行施工完工验收。
- 完工验收应包括道路平整度、路面质量和交通安全等方面的
检查。
3.2 技术验收标准
- 技术验收标准应按照相关国家标准进行制定。
- 技术验收标准应具体明确各项指标要求和验收方法。
4. 结论
本文档提供了道路改造工程技术标范本,以指导道路改造项目的施工过程。
在实施道路改造工程时,请严格按照本标范本的要求执行,确保施工质量和安全性。

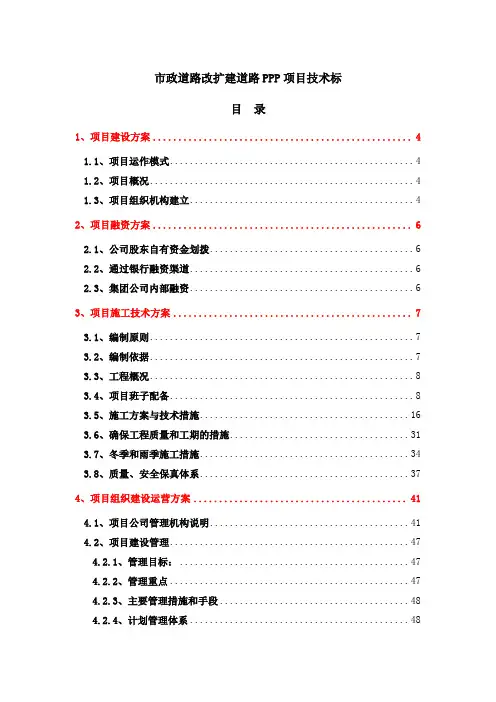

市政道路改扩建道路PPP项目技术标目录1、项目建设方案 (4)1.1、项目运作模式 (4)1.2、项目概况 (4)1.3、项目组织机构建立 (4)2、项目融资方案 (6)2.1、公司股东自有资金划拨 (6)2.2、通过银行融资渠道 (6)2.3、集团公司内部融资 (6)3、项目施工技术方案 (7)3.1、编制原则 (7)3.2、编制依据 (7)3.3、工程概况 (8)3.4、项目班子配备 (8)3.5、施工方案与技术措施 (16)3.6、确保工程质量和工期的措施 (31)3.7、冬季和雨季施工措施 (34)3.8、质量、安全保真体系 (37)4、项目组织建设运营方案 (41)4.1、项目公司管理机构说明 (41)4.2、项目建设管理 (47)4.2.1、管理目标: (47)4.2.2、管理重点 (47)4.2.3、主要管理措施和手段 (48)4.2.4、计划管理体系 (48)4.2.6、建立合同网络体系 (50)4.2.7、重要材料设备采购招标投标管理 (50)4.2.8、财务管理体系 (51)4.2.9、控制建设投资的主要管理办法 (51)4.3、报告制度和重大事项的决策 (52)4.3.1、报告制度 (52)4.3.2、重大事项决策 (53)4.4、项目公司财务、人事等方面的运营管理模式 (53)4.4.1、项目公司财务管理模式 (53)4.4.2、项目公司人事运行管理模式 (54)4.4.3、实施动态管理 (55)5、项目组织维护方案 (56)5.1、项目维护义务和责任 (56)5.5.1、项目维护责任。
(56)5.5.2、维护方案和手册。
(56)5.5.3、计划外的维护。
(57)5.2、政府方对项目维护的监督和介入 (57)6、项目组织移交方案 (58)6.1、工程移交 (58)6.1.1、目的 (58)6.1.2、职责 (58)6.1.3、移交程序 (59)6.1.4、工程竣工移交程序 (60)6.2、档案资料移交 (61)6.2.1 交竣工验收 (61)6.2.2 交付 (62)6.2.3 视为交付 (62)6.2.5 资料的编制 (63)6.3、PPP项目移交 (63)6.3.1 回购期 (63)6.3.2 回购价款组成及计算 (64)6.3.3 单项工程回购款的支付 (67)6.3.4 单项工程建安费审定前后回购款的支付 (67)6.3.5 单项工程回购 (68)6.3.6 回购款支付程序 (69)7、其他资料 (70)附表一:拟投入本标段的主要施工设备表 (70)附表二:拟配备本标段的试验和检测仪器设备表 (71)附表三:劳动力计划表 (74)附表四:计划开、竣工日期和施工进度网络图 (75)附表五:施工总平面图 (76)附表六:临时用地表 (77)1、项目建设方案1.1、项目运作模式本招标项目采用PPP(BLT)模式(build一lease一transfer),即建设一租赁一移交模式进行投资建设。
第一部分技术文件编制总说明 (4)一、标书综合说明 (4)二、工程目标 (5)三、技术文件编写说明 (5)四、编制依据 (6)五、编制原则 (6)第二部分施工组织设计 (7)一、各分部分项工程施工技术方案 (7)1.1工程概况 (7)1.2施工总体进度计划 (7)1.3施工总体布置 (7)1.4 各分部分项工程施工顺序 (8)1.5主要工程项目的施工方案和施工方法 (9)1.6 施工的主要难点,特点,技术控制点以及针对性措施 (14)二、施工安全措施,质量保证措施以及创优计划 (16)2.1保证安全生产措施 (16)2.2 施工队伍的安全教育 (16)2.3 安全设施与劳保用品的管理 (16)2.4施工现场的安全管理 (17)2.5质量保证措施和创优计划 (17)三、文明施工措施计划 (20)3.1 文明目标 (20)3.2 文明施工措施 (21)3.3项目文明施工管理措施 (21)3.4场容管理措施 (21)四、施工场地治安保卫管理计划 (22)4.1治安保卫措施 (22)14.2现场保卫定期检查 (22)4.3门卫值班记录 (23)五、施工环保措施计划 (23)六、季节性施工方案 (23)七、施工现场总平面布置 (24)7.1临时设施规划及设施规模 (24)7.2临时设施规划和实施指导思想 (24)7.3施工现场总体布置构想 (24)7.4临时设施、供电、供水、堆放布置方案 (25)7.5办公区 (26)7.6周转材料堆场 (26)7.7现场大门的布置 (26)7.8生活居住区 (26)7.9施工主要机具、设备布置方案 (26)7.10施工现场临时用电方案 (27)7.11施工现场临时用水方案 (27)7.12施工现场临时排水方案 (27)7.13施工现场临时消防方案 (27)7.14施工现场平面管理 (27)八、项目组织管理组织机构 (28)九、与监理、业主及设计人的配合措施 (31)十、成品保护和工程保修工作的管理措施和承诺 (31)10.1成品保护的原则 (31)10.2成品保护管理制度 (32)10.3各专业间的成品保护 (33)10.4工程保修承诺 (33)10.5服务宗旨 (34)210.6工程保修管理措施 (34)十一、任何可能的紧急的情况的处理措施预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施。

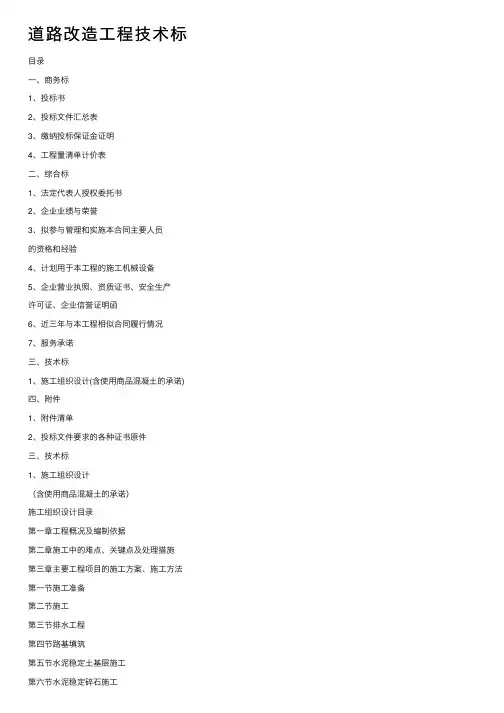

道路改造⼯程技术标⽬录⼀、商务标1、投标书2、投标⽂件汇总表3、缴纳投标保证⾦证明4、⼯程量清单计价表⼆、综合标1、法定代表⼈授权委托书2、企业业绩与荣誉3、拟参与管理和实施本合同主要⼈员的资格和经验4、计划⽤于本⼯程的施⼯机械设备5、企业营业执照、资质证书、安全⽣产许可证、企业信誉证明函6、近三年与本⼯程相似合同履⾏情况7、服务承诺三、技术标1、施⼯组织设计(含使⽤商品混凝⼟的承诺)四、附件1、附件清单2、投标⽂件要求的各种证书原件三、技术标1、施⼯组织设计(含使⽤商品混凝⼟的承诺)施⼯组织设计⽬录第⼀章⼯程概况及编制依据第⼆章施⼯中的难点、关键点及处理措施第三章主要⼯程项⽬的施⼯⽅案、施⼯⽅法第⼀节施⼯准备第⼆节施⼯第三节排⽔⼯程第四节路基填筑第五节⽔泥稳定⼟基层施⼯第六节⽔泥稳定碎⽯施⼯第七节路缘⽯施⼯第⼋节沥青混凝⼟路⾯施⼯第九节⼈⾏道施⼯第四章施⼯管理机构及⼈员职责⼀、施⼯组织管理机构⼆、项⽬部⼈员岗位职责与部门职能分配三、施⼯总体平⾯布置图四、施⼯技术准备第五章投⼊机械设备与测量仪器第六章确保质量的技术组织措施⼀、质量⽬标:市级优良⼯程⼆、本合同项⽬的质量保证体系三、质量检测程序四、质量控制技术措施第七章确保⼯期的技术组织措施⼀、⼯期⽬标:确保在80⽇历天内完成⼆、⼯期保证⽅案三、⼯期保证措施四、赶⼯措施五、施⼯总进度图表第⼋章各阶段⼈员组织计划与农忙及冬⾬季施⼯措施第九章确保⽂明施⼯的组织措施⼀、环境管理、场容场貌⼆、卫⽣防疫三、综合治理及宣传教育第⼗章确保⼯程安全施⼯的组织措施⼀、安全⽬标与施⼯安全保证体系⼆、主要安全管理制与安全保证措施第⼗⼀章技术创新、降低成本、缩短⼯期,提⾼质量的合理化建议第⼗⼆章服务承诺第⼀章⼯程概况及编制依据1、⼯程概况开封市中⼭路道路改造⼯程⼀标段⼯程位于开封市区中⼼,是南北向交通主要通道。
北起西⼤街,南⾄⾃由路。
红线宽 30 m。
⼯程分为道路⼯程和排⽔⼯程。
某某某城市道路工程技术标投标书.doc [范本一]道路工程技术标投标书1. 项目概况1.1 项目名称:某某某城市道路改造工程1.2 项目地址:某某某城市中心区域1.3 项目范围:道路改造工程,包括路面铺设、排水系统改造及交通信号灯安装等1.4 项目计划时间:预计工期为12个月2. 承包商资质2.1 注册信息:承包商名称及注册号2.2 业绩及经验:承包商过往类似道路工程的业绩和经验,并提供相关证明文件2.3 人员配置:说明承包商具备的相关专业技术人员及其资质3. 技术方案3.1 设计方案:详细描述道路改造的设计方案,包括路面铺设材料选择、排水系统改造方案等3.2 施工方法:介绍道路改造的施工方法以及所需设备和材料3.3 安全及环境保护措施:说明承包商将如何确保施工过程中的安全性和环境保护4. 质量管理体系4.1 实施标准及规范:适用的国家标准和相关规范,并说明承包商将按照这些标准和规范进行施工4.2 质量检测方法:说明质量检测的具体方法和设备4.3 报告及记录:描述承包商将如何编制施工过程中的报告和记录,并保留相关文件证明5. 项目进度计划5.1 施工阶段划分:具体分解工程施工过程中的各个阶段5.2 工期计划:制定每个阶段的工期计划,并考虑到可能的延期风险5.3 进度控制:描述如何进行进度控制,确保项目按时完成6. 成本估算6.1 施工费用:根据设计方案和所需材料,详细估算施工费用,并列示出具体成本项目6.2 风险预测:对可能存在的风险进行预测,并对其造成的影响进行成本评估6.3 项目费用控制:说明如何进行项目费用的控制和调整,确保在预算范围内完成工程7. 合同条款7.1 合同签订事项:明确合同签订的具体事项,包括金额、付款方式等7.2 维修及保修期:说明承包商将提供的维修及保修期限,以及相应的责任范围8. 附件8.1 承包商资质证明文件8.2 设计方案图纸8.3 施工进度计划表8.4 费用控制表8.5 合同范本及附件9. 法律名词及注释9.1 合同法:XXX9.2 劳动法:XXX9.3 建筑工程质量管理条例:XXX---[范本二]某某某城市道路工程技术标投标书项目概述:本项目为某某某城市中心区域的道路工程改造项目,主要工作包括路面铺设、排水系统改造及交通信号灯安装等。

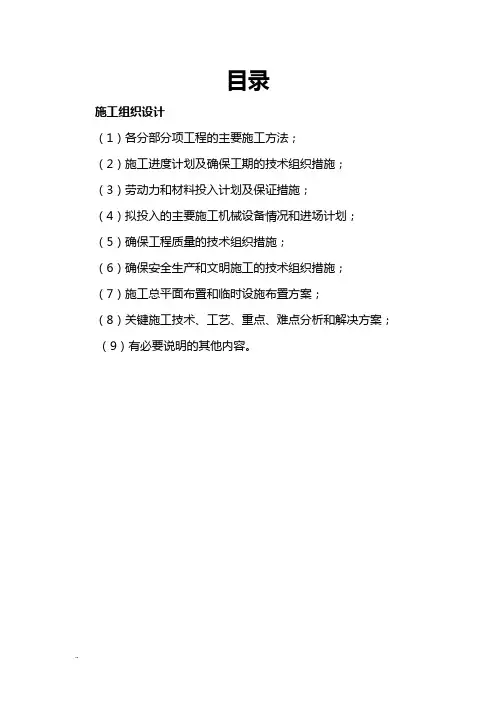

目录施工组织设计(1)各分部分项工程的主要施工方法;(2)施工进度计划及确保工期的技术组织措施;(3)劳动力和材料投入计划及保证措施;(4)拟投入的主要施工机械设备情况和进场计划;(5)确保工程质量的技术组织措施;(6)确保安全生产和文明施工的技术组织措施;(7)施工总平面布置和临时设施布置方案;(8)关键施工技术、工艺、重点、难点分析和解决方案;(9)有必要说明的其他内容。
第一章、各分部分项工程的主要施工方法一、施工目标(一)、编制原则1、遵循设计图纸、施工规范、规程、验收标准的原则。
在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。
2、坚持实事求是的原则。
在制定各具体项目实施方案过程中,充分研究、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质高效完成本合同段建设任务。
3、坚持施工全过程严格管理的原则。
在各道工序施工中,认真自检,严格执行监理工程师指令,尊重业主和设计代表意见,严格管理。
坚持推广应用“四新”成果的原则。
在施工中积极推广应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。
4、坚持专业化作业与综合管理相结合的原则。
在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,并采取综合管理手段合理配置,以达到整体优化目的。
5、实施项目法管理,利用网络技术对生产资源及生产诸要素进行优化配置,保证实现成本、工期、质量、安全及社会信誉等预期目标。
(二)、施工目标1、工程质量目标我公司将狠抓工程质量管理,并对本工程质量郑重承诺:工程质量确保合格工程。
2、工期目标根据本工程特点,我单位将优化施工组织设计方案,合理安排工序作业,在合理工期内完成施工目标。
3、安全目标确保该工程安全生产管理目标为合格。
4、文明施工目标本工程项目将充分发挥我单位在文明施工方面的优势,并结合我单位以往施工实际经验,确保该工程文明施工管理目标为合格。
施工方案或施工组织设计目录一、编制依据 (66)二、工程概况 (66)1、道路工程 (66)2、排水工程 (69)3、主要工程量表 (69)三、施工总体部署 (70)1、工程总体目标 (70)2、施工组织机构 (70)3、技术准备 (71)4、现场布置 (73)5、工、料、机准备 (74)6、施工测量 (74)7、施工前的复查与试验 (74)8、测量放样 (75)四、施工工艺 (76)1、排水工程施工 (76)2、道路工程施工 (77)3、人行道铺砌 (80)五、施工措施 (80)1、雨季施工技术措施 (80)2、工期保证措施 (81)3、质量保证措施与质量保证体系 (81)4、安全生产保证措施及保证体系 (82)5、文明施工保证措施及保证体系 (83)六、其它事项说明 (85)1、节假日期间施工安排 (85)2、农忙季节施工措施 (85)3、防火措施 (86)4、缺陷责任内的维护方案 (86)七、平面布置图 (87)八、主要施工机械设备试验检测设备表 (88)九、劳动力供应计划表 (90)十、临时设施布置及临时用地表 (91)八、附表 (92)附表:1、主要工程量表2、过程质量执行程序3、道路施工流程图4、级配砂砾施工工艺流程图5、水泥稳定砂砾施工工艺流程图6、沥青混凝土摊铺施工工艺流程图7、排水工程施工工艺流程图8、组织机构图9、联络协调系统框图10、进度计划横道图11、工程进度计划网络图12、质量保证体系框图13、质量检查程序框图14、安全生产体系15、安全生产文明施工体系框图16、全员安全管理保证体系图17、环保管理体系框图一、编制依据1、《给排水构筑物施工及验收规范》GBJ141-902、《公路沥青路面施工技术规范》(JTJ032-94)3、《公路沥青路面基层施工技术规范》(JTJ034-2000)4、《沥青路面施工及验收规范》(GB50092-96)5、《给水排水管道工程施工及验收规范》(GB50268-97)6、《地基与基础工程施工及验收规范》GBJ202-837、《砌体工程施工及验收规范》GB50203-20028、《市政道路工程质量检验评定标准》CJJ1-909、《市政排水管渠工程质量检验评定标准》CJJ2-9010、迎宾路道路改造工程施工图设计051060二、工程概况1、道路工程1.1 沈阳市迎宾路位于于洪区,是沈阳市西部连接二环快速路与三环环城高速公路的主要道路,沈阳市迎宾路道路排水改造工程一标段起点为沈大辅路,桩号-K0+147.89,终点为K1+400。
目录一、商务标1、投标书2、投标文件汇总表3、缴纳投标保证金证明4、工程量清单计价表二、综合标1、法定代表人授权委托书2、企业业绩与荣誉3、拟参与管理和实施本合同主要人员的资格和经验4、计划用于本工程的施工机械设备5、企业营业执照、资质证书、安全生产许可证、企业信誉证明函6、近三年与本工程相似合同履行情况7、服务承诺三、技术标1、施工组织设计(含使用商品混凝土的承诺)四、附件1、附件清单2、投标文件要求的各种证书原件三、技术标1、施工组织设计(含使用商品混凝土的承诺)施工组织设计目录第一章工程概况及编制依据第二章施工中的难点、关键点及处理措施第三章主要工程项目的施工方案、施工方法第一节施工准备第二节施工第三节排水工程第四节路基填筑第五节水泥稳定土基层施工第六节水泥稳定碎石施工第七节路缘石施工第八节沥青混凝土路面施工第九节人行道施工第四章施工管理机构及人员职责一、施工组织管理机构二、项目部人员岗位职责与部门职能分配三、施工总体平面布置图四、施工技术准备第五章投入机械设备与测量仪器第六章确保质量的技术组织措施一、质量目标:市级优良工程二、本合同项目的质量保证体系三、质量检测程序四、质量控制技术措施第七章确保工期的技术组织措施一、工期目标:确保在80日历天内完成二、工期保证方案三、工期保证措施四、赶工措施五、施工总进度图表第八章各阶段人员组织计划与农忙及冬雨季施工措施第九章确保文明施工的组织措施一、环境管理、场容场貌二、卫生防疫三、综合治理及宣传教育第十章确保工程安全施工的组织措施一、安全目标与施工安全保证体系二、主要安全管理制与安全保证措施第十一章技术创新、降低成本、缩短工期,提高质量的合理化建议第十二章服务承诺第一章工程概况及编制依据1、工程概况开封市中山路道路改造工程一标段工程位于开封市区中心,是南北向交通主要通道。
北起西大街,南至自由路。
红线宽 30 m。
工程分为道路工程和排水工程。
道路等级为城市主干道(三块板),路面等级为高级路面(沥青混凝土路面),计算行车速度为60Km/h。
排水工程采用雨污合流制,排水流向为由南向北分别接入省府西街及大纸坊街排水主管。
2、编制依据:(1)开封市中山路道路改造工程一标段道路工程施工图纸。
(2)开封市中山路道路改造工程一标段排水工程施工图纸。
(3)开封市中山路道路改造工程一标段招标文件。
(4)《公路路基施工技术规范》(JTJ33-95)。
(5)《公路路面基层施工技术规范》(JTJ33-95)。
(6)《市政道路工程质量检验评定标准》(CJJ1-90)(7)《市政排水管渠工程质量检验评定标准》(CJJ3-90)。
(8)《给排施水管道工程施工及验收规范》(GB50268-97)。
(9)《市政基础工程工程施工技术文件管理规定》(建城[2002]221号)。
第二章施工中的难点、关键点及处理措施1、沥青混凝土路面夏季高温施工时,拌和、摊铺工地的气温大于等于300C时,即为高温施工。
当气温大于350C时应停止施工。
高温会促使水泥水化作用加快,水分蒸发加快,不易做面,而且混凝土板面易出现裂缝。
所以高温季节施工时应采取以下措施。
(1)控制拌和混合料温度使之不超过35℃。
不使用温度高于55℃的散装水泥。
使用低水化热水泥,严禁使用早强型水泥。
(2)对砂石材料搭棚遮阳,洒水降温,尽可能的取料堆内部材料使用。
(3)对使用水降温,避免太阳直射贮水柜和水管,在贮水柜内放冰块,在贮水柜壁周设隔热层等。
(4)掺加缓凝剂,延缓初凝时间,使混合物保证适合的工作性能,并降低拌和稠度,使之易拌和,易出料,易振捣,易做面。
(5)对模板、基层洒水降温,并保证基层湿润状态。
(6)混凝土拌和后尽快运到现场,运时加遮盖,到现场及时摊铺,及时振捣,及时做面,及时养护,做面后及时盖临时敞篷。
(7)必要时设挡风墙,以降低吹到面板表面的风速,减少水分蒸发量以控制面板表面湿度。
(8)当白天日照强烈,气温高于35℃,夜间最低温度低于30℃时,应适当采取保温措施防裂。
2、沥青混凝土路面有纵缝,缩缝,胀缝、施工缝且数量较多。
接缝正是沥青混凝土路面的薄弱环节。
接缝质量的好坏,直接影响行车的舒适性和路面的使用寿命,切缝是控制断板的关键,一定要按要求及时切缝。
纵缝为平接缝加拉杆的形式,在施工第一幅时,施工时控制拉杆在第一幅板中的位置与长度,拆模时别摇动拉杆使面板在此处产生裂缝。
缩缝一般多采用在混凝土硬结后锯切。
切缝时间是否得当是控制断板的关键。
一般切缝应在混凝土面板开始收缩,自由开裂前进行,即在混凝土强度为6—9MPa时及时切缝。
切缝深度不宜小于1/4板厚,切缝应与路中心线垂直。
切缝时,一定切到合适深度,切到边。
缝宽以5—6mm为宜。
为了避免断板,切缝时可先间隔跳切(以20—30m为宜),然后再逐块切割。
胀缝是与路中心线垂直的缝,它的缝壁必须垂直,缝宽必须一致,缝中不得有砂浆进入,胀缝下部是胀缝板,上部贯胀缝填料,板中设传力杆,要求其位置固定,定向准确。
施工缝是在一天的施工结束后,或者是在施工过程中发生意外而停工而设置的横缝,应尽量设在胀缝或缩缝处,多车道施工时,施工缝应避免设在同一横断面上,施工缝设在缩缝处,板中应加传力杆,施工方法同胀缝。
3、为确保路面平整度,沥青混凝料在拌和时,必须采用大型沥青拌和机械拌制,摊铺采用有自动方式调节摊铺厚度及找平装置的沥青混合料摊铺机。
4、水泥稳定土、水泥碎石的施工时间是关键。
摊铺好的水泥稳定土应在水泥初凝前碾压完毕,水泥碎石拌和到碾压成型的延迟时间不得超过4小时。
因此,除加强对施工人员及筑路机械的管理外,还应加强压实度的试验工作。
5、加强检查井周围加固工作,设计路面范围之外检查井的回填方式为水泥石灰稳定土(水泥:石灰:土=4:12:84),回填范围为井周围50cm。
并且回填时须回填对称回填、夯实、满足压实度要求;路面范围以内检查井周围加固方法为:将井框坐在不小于5cm厚的混凝土上的同时,在沥青混凝土面层下采用1.6m×1.6m,厚20cm的C20混凝土满包井框和井筒。
6、路基施工时,应将原地面的草皮、芦苇、树根、建筑垃圾、淤泥及其它杂物应清除干净。
路基应碾压密实,不得有空隙。
7、雨季施工的工作面不易过大,应逐段逐片分期施工;根据降水和地质水文等具体情况,设置必要的临时排水措施;严禁边下雨边施工,特别是油石铺筑。
8、夜间施工,应加强夜间施工标志和照明措施,增加安全员,以确保夜间施工的安全。
第三章主要工程项目的施工方案、施工方法第一节施工准备(一)现场调查1.施工场地调查调查施工现场地形地貌地势、场地拆迁平整及排水设施状况、地表障碍物及架空线路、地下管道等构筑物的分布情况及产权人,掌握现场的第一手资料,施工安排和布置时结合现场调查实际综合考虑的各种因素的不利影响并进行必要的防护。
2.施工条件调查对工程施工条件的调查,掌握当地气象、水文、给水、供电、通讯、排水、道路、施工场地以及交通运输等施工条件,以及水泥砂石料等各种建筑材料和工程物资的供应情况。
3.周边环境调查调查工程现场周边建筑设施、当地居民及交通人流等情况,施工安排时充分考虑给沿线群众带来的不便和干扰,把施工对环境的影响降低到最低限度。
4.现场核对组织设计图纸和有关文件的现场核对,掌握水准点和坐标点的位置,设计的工程位置是否与现场地形地质相符。
(二)现场准备根据施工总平面图的临时设施规划要求进行临时房屋、施工道路、施工用电、施工及生活用水、混凝土拌和站、钢筋及模板加工厂地建设等临时设施工作。
设置好材料堆放场,布置好施工机械停放场,清理施工现场地表等工作。
(三)资源准备包括本标段施工所需人员进场与进场教育、机械设备组织进场、材料采购、等施工资源的准备工作。
1.根据机械设备需用计划,提前进场。
进场前检验机械、设备的性能,使其处于最佳状态。
2.投入本工程的劳动力由我公司具备同类工程施工经验的作业队伍组成。
分级签订劳务合同,进场前进行入场教育,特殊工种持证上岗,按时入场后迅速进入状态。
3.进场后,将根据施工总进度计划和月进度编制月材料使用计划,报监理人批准。
不使用不合格的材料确保工程质量。
(四)技术准备1、图纸审核开工之前,组织技术人员审核施工图纸,正确领会设计意图。
详细核算标高、尺寸、工程量,审核过程如发现设计有误或设计不明确时,及时上报监理工程师,与设计单位取得联系,直到问题得到解决。
2、接桩复测及水准点、导线加密为确保本合同段中线、高程与相邻合同段衔接无误,复测时在本合同段两端向相邻合同段延伸最少3个导线点;水准点复测采用高精度的水准仪。
为了施工放样方便,需要对水准点、导线点加密,新增设水准点、导线点测设,要依据较高等级的已知水准点、导线点测设,导线点要精确测量,计算坐标后要进行平差,所有成果由监理工程师认可后方可使用。
3、实施性施工组织设计的编制上场后,认真考察工地,结合上场设备、劳力和材料供应能力,按要求编制实施性施工组织设计,指导现场施工。
4、试验准备上场后,立即组建工地试验室及时安装、调试试验设备组建试验室,上报监理工程师检验。
按规定对材料抽样试验,检验材料的质量。
设计砼、砂浆配合比,上报监理工程师检验。
5、技术交底上场后,根据施工任务的划分,对各施工队进行技术交底。
技术交底包括:测量桩交接、施工图纸、技术规范、施工进度计划、施工方案。
技术交底要求准确、详细,以指导各施工队的施工。
6、编制月进度计划开工前由项目总工组织相关人员认真编制月进度计划,绘制详细的施工进度网络图,将其进度计划下达到各施工班组,责任到人。
并将其递交给发包人和监理人。
第二节施工测量本节介绍了本工程的控制测量(平面控制、水准)、施工放样、验收测量的方案和施工检测方法及所用的仪器配置。
(一)控制测量控制测量包括平面控制测量和水准测量,其工艺流程见下图。
1、平面控制网控制测量(1)对业主或监理工程师提供的有关的测量资料、数据及测量基准点(线),认真进行复核,校验测量基准点(线)的精度,确保测量资料和数据的准确性,利用核验过的测量基准点,布设平面控制网点,并对所布设的控制网进行外业施测及内业平差计算,分析控制网的精度,是否满足施工规范要求,在满足精度的情况下,报监理工程师,取得批复后进行施工。
(2)对测量基准点以及为满足精度所布设的控制点加以保护,防止损坏,在施工过程中发现控制点被移动或损坏后,立即对其进行恢复,以满足施工需要。
(3)测量的方法采用全站仪控制测量,其注意事项为:1)选用相应等级精度的全站仪以达到控制测量的要求。
2)测量前对仪器按要求进行检定、校准;出发前检查仪器电池电量。
3)使用仪器配套的反射棱镜测距。
4)在等级控制测量中,关闭气象、倾斜、常数的自动改正功能,在测量数据中人项改正。
5)测量前检查仪器参数和状态设置,如角度、距离、气压、温度单位,最小显示测距模式、棱镜常数、水平角和垂直角形式、双轴改正等、提前设置好仪器,在测量中不再改动。
