荣超新成大厦主体工程绿色施工专项方案
- 格式:doc
- 大小:1.02 MB
- 文档页数:31
绿色建筑施工专项方案I. 引言随着全球环保意识的提升以及可持续发展的迫切需求,绿色建筑已成为施工行业的重要发展方向之一。
本文将针对绿色建筑施工,提出一项综合性的专项方案,旨在最大限度地减少对环境的影响,并确保建筑的可持续性和生态友好性。
II. 施工前期准备在施工前期,我们将进行详细的规划和准备工作,以确保绿色建筑施工的顺利进行。
主要包括以下几个方面:1. 环境评估:对建筑施工地点进行全面的环境评估,了解区域自然资源和生态环境情况,确定相应的施工方案。
2. 节能设计:通过科学而有效的节能设计,最大程度地降低建筑能耗,减少对能源的消耗。
使用可再生能源和高效设备,推动建筑节能减排。
3. 材料选择:选择符合环保标准的建筑材料,避免使用对环境有害的材料,如抗震、防火、隔音等性能优良的环保材料。
同时,考虑使用可再生材料,推动资源的循环利用。
III. 施工过程管理在绿色建筑施工过程中,我们将采取一系列措施,以降低对环境的影响并确保施工的高效进行。
1. 废弃物管理:建立科学的废弃物分类和处理制度,提倡废弃物的分类回收利用,最大限度地减少对环境的污染。
2. 水资源管理:合理使用水资源,优化供水系统,减少用水量,在施工过程中做好防水措施,避免造成水资源浪费和污染。
3. 噪音和振动控制:采取有效的隔音和减振措施,降低施工过程中产生的噪音和振动对周边环境和居民的影响。
4. 施工现场绿化:增加施工现场的绿化面积,种植适应当地环境的植物,改善施工现场的生态环境,提高施工工人的工作和生活质量。
IV. 施工后期维护绿色建筑施工结束后,我们将继续进行后期维护,以确保建筑物的长期可持续运营和节能减排效果的最大化。
1. 建筑物节能管理:建立建筑物的节能管理制度,定期检查和维护设备和系统,确保其正常运行,最大限度地减少能源浪费。
2. 室内环境优化:关注室内环境的舒适性和健康性,采取相应的措施保证空气质量和采光效果,提高建筑物的使用者满意度。

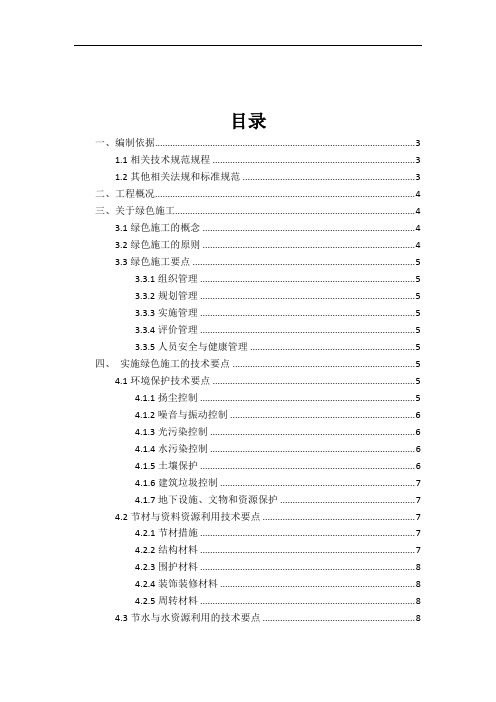

目录一、编制依据 (3)1.1相关技术规范规程 (3)1.2其他相关法规和标准规范 (3)二、工程概况 (4)三、关于绿色施工 (4)3.1绿色施工的概念 (4)3.2绿色施工的原则 (4)3.3绿色施工要点 (5)3.3.1组织管理 (5)3.3.2规划管理 (5)3.3.3实施管理 (5)3.3.4评价管理 (5)3.3.5人员安全与健康管理 (5)四、实施绿色施工的技术要点 (5)4.1环境保护技术要点 (5)4.1.1扬尘控制 (5)4.1.2噪音与振动控制 (6)4.1.3光污染控制 (6)4.1.4水污染控制 (6)4.1.5土壤保护 (6)4.1.6建筑垃圾控制 (7)4.1.7地下设施、文物和资源保护 (7)4.2节材与资料资源利用技术要点 (7)4.2.1节材措施 (7)4.2.2结构材料 (7)4.2.3围护材料 (8)4.2.4装饰装修材料 (8)4.2.5周转材料 (8)4.3节水与水资源利用的技术要点 (8)4.3.1提高用水效率 (8)4.3.2非传统水源利用 (9)4.3.3用水安全 (9)4.4节能与能源利用的技术要点 (9)4.4.1节能措施 (9)4.4.2机械设备与机具 (9)4.4.3生产、生活及办公室临时设施 (9)4.4.4施工用电及照明 (10)4.5节地与施工用地的保护的技术要点 (10)4.5.1临时用地指标 (10)4.5.2临时用地保护 (10)4.5.3施工总平面布置 (10)4.5.4发展绿色施工的新技术、新设备、新材料、新工艺 (10)一、编制依据1.1相关技术规范规程1.1.1《建筑节能工程施工质量验收规范》GB50411—20141.1.2《建筑工程施工质量验收统一标准》GB50300-20131.1.3《屋面工程质量验收规范》GB20207-20121.1.4《铝合金门窗工程设计施工及验收规范》DBJ15-30-20021.1.5《建筑工程绿色施工评价标准》GB/T 50640-20101.1.6《浙江省绿色建筑标准》DB33T1026-20061.1.7《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2012)1.1.8《夏热冬冷地区建筑节能设计标准》JGJ134-20101.1.9《节能监测技术通则》(GB/T15316—2009)1.1.10《建筑施工场界噪声排放标准》(GB12523)1.1.11《建筑施工场界噪声测量方法》(GB12524)1.2其他相关法规和标准规范1.2.1《民用建筑节能管理规定》建设部令第143号1.2.2《浙江省新型墙体材料开发利用管理办法》省人民政府令第171号1.2.3《杭州市建筑节能管理办法》市政府令第226号1.2.4 浙江省《公共建筑节能设计标准》DB33/1038-20071.2.5 浙江省地区住宅节能设计有关指标参数1.2.6《外墙外保温工程技术规范》JGJ144-20081.2.7《夏热冬冷地区居住建筑节能设计标准杭州地区实施细则》1.2.8 《杭州地区节能居住建筑围护结构热工设计技术要点》1.2.9 《浙江省住房和城乡建设厅关于进一步加强我省民用建筑节能设计技术管理的通知》省建设发【2009】218号1.2.10 《建筑外门窗气密、水密、抗风压性能分级及检测方法》GB/T7106-20081.2.11《建筑幕墙》GB/T21086-2007为了绿色施工的全面实施,依据设计施工图纸,技术文件,按现形施工验收规范、技术操作规程、国家现行质量验评标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用检查、实测实量手段,加强关键工序、关键部位进行重点质量控制,特编制本建筑节能工程专项施工方案。
绿色建筑专项施工方案(实用版) 1:绿色建筑专项施工方案(实用版)1. 引言1.1 目的1.2 范围1.3 参考文献2. 概述2.1 项目概述2.2 绿色建筑要求2.3 施工目标2.4 施工原则2.5 施工组织机构3. 技术要求3.1 功能性要求3.2 节能性要求3.3 用水效率要求3.4 室内环境质量要求3.5 建筑材料要求3.6 废弃物管理要求3.7 其他要求4. 施工准备4.1 勘察设计准备4.2 绿色建筑设施准备4.3 施工人员培训计划4.4 监测设备准备4.5 施工材料准备5. 绿色建筑施工流程5.1 土地平整5.2 基础工程施工5.3 主体结构施工5.4 建筑设备安装5.5 建筑装饰装修5.6 室内设施安装5.7 绿化与景观施工5.8 绿色建筑验收6. 施工安全与环境保护措施6.1 施工安全措施6.2 施工环境保护措施7. 质量控制7.1 施工质量目标7.2 施工质量控制措施7.3 施工质量验收8. 进度与资源控制8.1 施工进度计划8.2 施工资源控制措施9. 监督与检查9.1 施工监督机构9.2 施工监督流程9.3 施工安全检查附件:1. 相关设计文件2. 监测设备清单3. 施工质量验收标准法律名词及注释:1. 绿色建筑:在设计、建造、使用和运行过程中,最大限度地降低对环境的负面影响,提高建筑的资源利用效率,改善室内环境质量,从而增加建筑的社会、经济和环境效益。
2. 节能性:指建筑在设计、施工、使用和拆除过程中,最大限度地降低能源消耗,减少对非可再生能源的依赖。
3. 室内环境质量:指建筑室内空气质量、光线质量、声环境质量等,对人们的健康和舒适具有重要影响的因素。
----------------------------------------------------------------------2:绿色建筑专项施工方案(详细版)1. 引言1.1 名称及编号1.2 适用范围1.3 相关文件2. 术语和定义2.1 术语2.2 定义3. 项目概况3.1 项目背景3.2 施工目标3.3 项目要求4. 绿色建筑设计要求4.1 绿色建筑概述4.2 可持续性原则4.3 用能性要求4.4 用水性要求4.5 室内环境质量要求4.6 建材与资源利用要求5. 施工组织与管理5.1 施工组织机构5.2 施工管理措施5.3 质量管理措施5.4 进度与资源管理6. 施工工程范围与内容6.1 工程划分与范围6.2 施工工程内容6.3 施工工艺措施7. 施工过程与控制7.1 施工准备阶段7.2 施工执行阶段7.3 施工竣工阶段7.4 施工安全措施7.5 环境保护措施8. 施工质量控制8.1 施工质量目标8.2 质量控制计划8.3 质量验收标准9. 施工安全与职业健康控制9.1 安全管理9.2 职业健康管理10. 监督与检查10.1 施工监督机构10.2 监督与检查计划10.3 安全与质量检查11. 附件11.1 设计图纸及文件11.2 检测报告11.3 验收标准法律名词及注释:1. 绿色建筑:在建筑设计、施工和使用过程中,最大限度地降低对环境的影响,提高资源利用效率,改善室内环境质量,从而减少对自然环境的损害。
绿色建筑施工方案范本11 合同主体甲方(发包方):____________________________法定代表人:____________________________地址:____________________________联系方式:____________________________乙方(承包方):____________________________法定代表人:____________________________地址:____________________________联系方式:____________________________111 合同标的本合同旨在确定乙方为甲方提供绿色建筑施工服务的具体内容和要求。
绿色建筑施工方案应符合国家及地方相关法律法规、标准规范,以及甲方提出的特定需求。
施工范围包括但不限于建筑主体结构、节能设施安装、环保材料运用、水资源管理系统建设、室内空气质量优化等方面。
112 权利义务1121 甲方权利义务甲方有权对乙方的施工过程进行监督和检查,提出合理的改进意见和建议。
甲方应按照合同约定及时支付工程款项。
甲方需为乙方提供必要的施工条件,包括但不限于施工场地的交付、相关资料的提供等。
1122 乙方权利义务乙方有权根据合同约定和施工需要,自主安排施工进度和施工方法,但需提前通知甲方。
乙方应严格按照国家法律法规、行业标准以及合同约定的绿色建筑施工方案进行施工,确保工程质量和环保要求达标。
乙方需定期向甲方汇报工程进展情况,并接受甲方的监督和检查。
乙方应负责施工现场的安全管理,采取必要的安全防护措施,防止发生安全事故。
113 违约责任1131 若甲方未按照合同约定支付工程款项,每逾期一天,应按照未支付款项的一定比例向乙方支付违约金。
若逾期超过一定期限,乙方有权暂停施工,并要求甲方承担因此造成的损失。
1132 若乙方未按照合同约定的绿色建筑施工方案进行施工,导致工程质量不达标或环保要求未满足,乙方应负责返工,直至达到合同要求,并承担由此产生的费用。
工程绿色建筑专项施工方案编制人:职务:职称:审核人:职务:职称:审批人:职务:职称:公司年月日目录第一章编制依据原则 (3)第二章工程概况 (6)第三章主要施工内容及绿色施工目标 (8)第四章项目管理体系、组织机构及职责 (10)第五章施工过程污染防治方案 (13)第六章施工废弃物管理 (21)第七章节材与材料资源利用 (24)第八章节水与水资源利用 (27)第九章节能与能源利用 (28)第十章地下设施、文物及资源保护 (30)第十一章施工过程资料管理 (32)第十二章安全保障措施 (33)第十三章施工现场应急预案 (36)第一章编制依据原则第一节、编制依据1.1施工承包合同。
1.2设计施工图。
1.3工程图纸会审纪要。
1.4岩土工程勘察报告。
1.5建设工程管理文件资料。
1.6现行相关规范、标准。
第二节、编制原则2.1科学的组织施工:提高劳动生产率、缩短工期、确保工程质量、节约原材料和能源、降低成本、文明施工以获取经济和社会效益。
2.2从施工的全局出发:根据具体条件,拟定施工方案,确定施工程序、施工流向、施工顺序、施工方法、劳动组织、技术选择、组织措施,安排施工进度和劳动力、机具、材料、构件与各种半成品的供应,对运输、道路、场地利用、水电能源保证等现场设施的布置和建设做出规划。
2.3预计施工中的各种需要及可能发生的变化,以便事前做好准备,把设计和施工、技术和经济、前方和后方的全局活动和工程的施工组织,把施工中各单位、各部门、各阶段以及各项目之间的关系更好地协调起来,使施工过程牢固地建立在科学、合理的基础之上,从而做到人尽其力,物尽其用。
2.4 严格按照《建设工程项目管理规范(GB50326-2001)》要求,严格贯彻执行施工管理和施工过程安全、质量控制。
建立健全质量保证体系,强化安全、质量、文明施工等有效保证措施,使各项工作落到实处,为本工程施工的高效、顺利进行创造良好的条件。
2.5 做到精心管理科学组织,坚持文明施工安全生产,基本做到施工不扰民,必须连续作业事先报批并通告临近住户。
X大厦绿色施工方案范文1工程概况1.1工程名称某大厦1.2概况本工程为某大厦建安工程,位于某区人民东路与紫薇路交叉东南角。
建筑结构形式为框架剪力墙结构,建筑结构安全等级为二级,建筑结构设计合理使用年限为50年,抗震设防烈度为六度。
地下2层,地上28层,总建筑面积为44666.21㎡,地上建筑面积为37589.75㎡,地下建筑面积为7076.46㎡,地下室暂时为人员遮掩室,平时为车库,裙楼4层为商业用房,5层为架空设备层,6层以上为公寓部分,地下室层高为高分别为3.8米、4.4米,一层为5.4米,2-4层为4.2米,5-28层为3.4米。
2参建单位建设单位:某置业有限公司监理单位:某项目管理有限公司设计单位:某工程设计有限公司施工单位:某建筑工程有限公司3绿色施工原则根据国家标准《建筑工程绿色施工评价标准》(GB/T50640-2022)绿色施工定义为:在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源,减少对环境负面影响,实现“四节一环保”(节能、节材、节水、节地和环境保护)的建筑工程施工活动。
绿色施工应遵循的原则如表1。
表1绿色施工应遵循的原则序号123内容通过优良的设计和管理,优化生产工艺,采用适用技术、材料和产品合理利用和优化资源配置,改变消费方式,减少对资源的占有和消耗因地制宜,最大限度利用本地材料与资源第1页共1页45此外,要科学地全面认识绿色施工,还需注意两点。
第一,绿色施工不同于绿色建筑。
绿色建筑是体现在建筑物本身的安全,体现舒适、节能和环保,而绿色施工是体现在工程建设过程中的“四节一环保”,是以打造绿色建筑为落脚点,但又不仅仅局限于绿色建筑的性能、要求,更侧重于过程控制。
第二,绿色施工也不同于文明施工。
绿色施工是适应经济发展提出的新理念,除了更严格的环保要求外,还要节材、节水、节地、节能。
所以,绿色施工高于文明施工,严于文明施工。
4创建绿色施工示范工地的主要指标要求1)环境保护:噪声排放达标,符合《建筑施工场界噪声限值》规定;污水排放达标,生产及生活污水经沉淀后排放,达到《污水综合排放标准》(GB8978-1996)标准规定;控制粉尘排放,施工现场道路硬化,达到现场目测无扬尘;达到ISO14001环保认证及达到“零污染”要求的目标;2)节材与材料资源利用:合理安排材料进场计划降低材料损耗率,积极推广应用“四新”计划;3)节水与水资源利用:生活用水节水器具配置比率达到100%,万元产值用水量指标控制在7.8t;4)节能与能源利用:严禁使用淘汰的施工设备、机具和产品;万元产值耗电量指标控制75KWh;公共区域内照明,节能照明灯具的比率大于80%;5)节地与施工用地保护:禁止使用粘土砖;平面布置尽量减少临时用地面积,充分利用原有建筑物、道路等。
综合楼项目绿色施工专项施工方案一、前期准备1.项目团队成立:建立由绿色施工专项项目经理带领的项目团队,包括项目经理、施工经理、技术负责人、安全员等,负责绿色施工专项工作的规划、组织和协调。
2.绿色施工计划编制:根据项目要求,编制绿色施工计划,明确绿色施工的目标和任务,并将其纳入总体施工计划中。
3.绿色施工技术研究:针对综合楼项目的特点,开展绿色施工技术研究,针对节能环保、资源循环利用等方面的问题进行技术改进和创新。
4.绿色材料采购计划:根据绿色施工要求,制定绿色材料采购计划,通过招标等方式,选择符合环保要求的材料供应商。
5.绿色施工培训计划:组织绿色施工培训,提升项目团队对绿色施工的认识和技能,确保施工过程中的绿色施工要求得到有效实施。
二、施工准备1.施工现场准备:在施工现场进行环境整治,确保施工现场的清洁和无害化;设置临时设施,包括临时工棚、临时卫生间等,提供良好的工作环境。
2.施工资源准备:准备施工所需的机械设备、施工材料、作业人员等资源,并对其进行清单和台帐管理,确保施工过程中的资源利用合理和高效。
3.施工组织设计:根据项目特点和绿色施工要求,进行施工组织设计,明确施工作业流程和各岗位的责任和职责。
4.环境保护措施:制定环境保护方案,包括空气、水、噪音、粉尘等方面的保护措施,确保施工过程中对环境污染的控制和治理。
5.安全生产措施:制定安全生产方案,包括作业人员的安全培训、施工现场的安全防护措施、施工机械设备的安全检查等,确保施工过程中的安全生产。
三、施工实施1.绿色材料使用:按照计划采购的绿色材料进行使用,包括低碳材料、可再生材料等,确保材料的环保性能符合要求。
2.节能施工措施:在施工过程中采取节能施工措施,如降低临时供电的能耗、合理利用自然光、控制电力设备的使用等,减少能源的消耗。
3.资源循环利用:在施工过程中,对废弃物进行分类、收集,通过回收和再利用,减少废物的排放和资源的浪费。
4.水资源管理:控制水的使用量,合理利用雨水等非常规水源,在施工过程中实施水资源的节约和循环利用。
大场环境保护及绿色施工专项方案一、背景随着城市化进程的加快,大型场馆和体育场地在城市中的建设和使用已经成为一种常态。
然而,由于场馆建设和运营过程中的能源消耗和环境污染问题,给城市环境带来了一定的负面影响。
因此,制定一套针对大场环境保护及绿色施工的专项方案非常必要。
二、目标1.减少能源消耗:通过优化场馆设计和建造过程,降低能源的使用量,尤其是在冷、热负荷计算、能源供应与管理等环节中加强控制,提高能源利用效率。
2.减少环境污染:采用绿色、环保的建材和设备,控制和降低施工过程中的污染物排放和废弃物产生。
3.增加场馆环境的舒适度:通过合理的环境设计和绿色技术,提供一个舒适、健康、安全的场馆环境,满足用户的需要。
4.建设可持续发展的场馆:加强场馆的维护和管理,延长使用寿命,降低运营成本,达到可持续发展的目标。
三、具体措施1.场馆设计阶段(1)优化建筑设计:采用节能设计理念,提高建筑的隔热、保温性能,减少能源消耗。
例如,合理选择建筑材料、窗户设计和保温材料等。
(2)绿化设计:增加绿化覆盖面积,提高场馆周围的绿地率。
选择适合当地环境的植物,降低雨水径流和空气污染。
(3)充分利用自然资源:合理规划场馆位置和布局,最大程度地利用太阳能、风能等可再生能源,减少对传统能源的依赖。
2.施工过程控制(1)施工垃圾分类处理:建立垃圾分类和资源回收制度,对施工废弃物进行分类、回收和再利用,减少对环境的影响。
(2)选择环保材料和设备:优先选择符合环保要求的建材和设备,减少有害物质的使用和排放。
例如,使用水性涂料、低VOC建材等。
(3)施工阶段环境保护:采取有效措施减少施工噪音、粉尘和振动对周边环境的影响,保护周边生态环境的完整性。
3.运营阶段管理(1)加强能源管理:建立能源消耗监测体系,定期对能源使用情况进行评估和分析,提出节能改善措施,并定期进行检查和调整。
(2)加强废物管理:建立场馆废物分类和回收制度,对产生的废物进行分类处理和资源回收。
绿色建筑施工方案措施我单位将严格按照“建筑工程绿色施工评价标准”组织施工。
达到建筑工程绿色施工评价标准GBT50640-2010要求。
针对本工程施工总承包施工特点,并结合“绿色建筑施工导则”的“四节一环保”的要求制定如下措施:节材<1> 本工程施工总承包施工采用的建筑材料70%以上采用天津市内材料,以减少运输及节省现场场地。
现场所用材料全部采用工厂化加工,砂浆、混凝土全部采用商品式。
<2> 施工用钢筋全部根据施工需要按需进料,按需配料,同时优化下料单,控制损耗量(达到材料损耗量比定额损耗率降低30%),对于加工过程中产生的料头按长度分别存放,将长度大的钢筋用于施工,稍短的用于制作钢筋凳等,短小的用于双层筋的垫铁及部分预埋加固支模等。
<3> 本工程施工总承包施工用混凝土全部采用商品混凝土,施工时控制浇注量按照浇注量进行备料,备料时宁少误多,根据实际施工浇注情况控制好收口混凝土用量避免多备浪费。
浇注后如有少量剩余混凝土可用于构造、预制过的浇注。
<4> 本工程施工总承包施工用砂浆全部采用商品砂浆,根据预拌砂浆的使用时间期限及施工计划的施工量进行砂浆备料存放,同时根据不同强度、性能设置砂浆罐分类存放。
施工时对施工队伍严把用料量。
根据每天不同部位进行砂浆定量控制实行奖惩制度。
落地灰及时进行回收将可利用的再次利用。
节水<1> 施工现场建立雨水、中水及可再利用水的收集利用系统,使现场水资源得到梯级循环利用。
并且对收集水使用前、使用中、使用后进行三步控制,使用前进行检验确定水质情况根据具体水质用于不同部位,可避免水质酸性或碱性过大对冲洗的设备、车辆等照成影响。
使用中定期对水池、水箱等进行消毒、清洗,避免照成二次污染。
使用后对水质进行监测将检验合格水再次利用,将检验不合格水采取措施进行过滤,确保使用后水不会污染地下水。
<2> 现场生活用水采用器具、设备等,减少生活水浪费,同时对生活用水分别进行回收,根据回收水性质进行过滤再利用。
完整版商业住宅楼项目绿色施工专项施工方案1.项目概述本商业住宅楼项目位于市中心,总建筑面积为10万平方米,计划分为地下两层和地上十一层,主要包括商业区、办公区和住宅区。
为了实现绿色施工,提供健康、舒适的居住和工作环境,本施工方案将采用可持续发展的原则,从设计阶段到施工阶段,全程强调节能节水、环保和健康建筑的要求。
2.施工前期准备2.1设计优化与设计师合作,优化建筑设计,通过合理的建筑布局、自然采光和通风来最大程度减少能源消耗。
同时,通过选用环保材料、减少室内有害污染物的释放等手段,提高室内空气质量。
2.2施工组织建立绿色施工领导小组,制定施工方案目标,明确各岗位责任。
同时,尽量减少施工过程中对周边环境的影响,合理规划施工场地,保护现场卫生和环境。
3.施工阶段3.1节能措施在建设期间,结合当地气候和环境特点,优化建筑结构和保温层,提高能源利用效率。
合理选择设备和照明系统,采用高效节能设备、LED照明等技术,减少能源消耗。
3.2节水措施优化供水系统,采用低流量水龙头、双冲式马桶等节水装置,减少施工期间和日常使用的水量。
建立回收利用雨水和废水的系统,减少水资源的浪费。
3.3垃圾处理在施工过程中,实施垃圾分类管理,建立健全的垃圾处理系统,确保废弃物的合理处理和回收利用。
鼓励施工工人采用无害化和减量化的方式进行施工,最大限度减少对环境的污染。
4.施工后期管理4.1室内环境质量保障确保室内甲醛、苯、TVOC等有害物质不超标,通过室内空气质量监测系统进行监控和调节。
优化室内通风系统,实施定期清洁和维护,确保居住和工作环境的舒适和健康。
4.2绿化景观设置在楼宇周边设置绿化带,并采用自动浇灌系统进行管理,提升楼宇的环境质量和美观度。
同时,鼓励居民进行屋顶绿化,通过植物吸附有害气体,改善空气质量和生态环境。
4.3建设资料归档在施工结束后,对建设过程和材料进行完整的归档,建立建筑信息模型(BIM),以便后续维护和管理。
绿色施工专项方案工程名称:荣超新成大厦主体工程方案名称:绿色施工专项方案江苏省华建建设股份有限公司二〇一四年七月江苏省华建建设股份有限公司施工组织设计及专项方案会签页工程名称荣超新成大厦主体工程方案名称绿色施工专项方案项目部会签(章)编制人年月日技术负责人年月日项目经理年月日工程处会签(章)技术质量科年月日安全设备科年月日技术主任年月日生产主任年月日公司部门会签(章)技术质量处年月日安全设备处年月日施工处年月日总工室年月日企业技术负责人年月日目录1 编制依据 (1)1.1 相关工程施工合同文件、图纸和技术资料 (1)1.2 相关的法律法规、规范、标准 (1)1.2.1主要应用的法律、法规 (1)1.2.2 主要的国家及地方标准、规范、规程 (1)2 工程概况 (2)2.1 建设概况 (2)2.2 工程设计概况 (3)2.3 结构概况 (3)2.4现场、环境条件 (3)3 绿色施工部署 (4)3.1 绿色施工目标 (4)3.2绿色施工总体框架 (4)3.3 绿色施工管理组织机构 (5)3.4 组织机构的主要职责 (6)4 绿色施工管理措施 (7)4.1 目标控制管理措施 (7)4.2 绿色施工管理措施 (7)4.3 宣传教育管理措施 (8)4.4 人员安全与健康管理措施 (9)5 绿色施工实施措施 (10)5. 1 分级控制措施 (10)5. 2 环境保护实施措施 (10)5. 3节材与材料资源利用实施措施 (15)5. 4节水与水资源利用实施措施 (18)5. 5节能与能源利用实施措施 (19)5. 6节地与施工用地保护实施措施 (22)6 拟研究开展的绿色施工技术 (23)7 绿色施工评价验收 (27)8 附图 (27)1 编制依据1.1 相关工程施工合同文件、图纸和技术资料1. 《荣超新成大厦主体工程施工合同》(2014年 05 月签订)2. 《荣超新成大厦主体工程施工图》(2014年02 月版)3. 《荣超新成大厦主体工程节能施工图》(2014年 02月版)4. 《荣超新成大厦工程基坑支护施工图》(2013年 06月版)5.《荣超新成大厦主体工程场地岩土工程详细勘察报告》(编号:xps-2013-st-44)1.2 相关的法律法规、规范、标准1.2.1主要应用的法律、法规1.《中华人民共和国环境保护法》2.《中华人民共和国环境影响评价法》3.《中华人民共和国大气污染防治法》4.《中华人民共和国水污染防治法》5.《中华人民共和国环境噪声污染防治法》6.《中华人民共和国固体废物污染防治法》7. 《中华人民共和国放射性污染防治法》8.《建设项目环境保护管理条例》9.《中华人民共和国安全生产法》10.《中华人民共和国劳动法》11.《深圳市建设工程现场文明施工管理办法》12.《深圳经济特区建设项目环境保护条例》13.《深圳经济特区建筑节能条例》1.2.2 主要的国家及地方标准、规范、规程1.《环境空气质量标准》(GB 3095-2012)2.《城市区域环境噪声标准》(GB 3096-2008)3.《土壤环境质量标准》(GB 15618-2008)4.《大气污染物综合排放标准》(GB 16297-1996)5.《城市区域环境震动标准》(GB 10070-1988)6.《建筑施工场界噪声限值》(GB l2523-90)7.《建筑施工场界噪声测量方法》(GB l2524-90)8.《污水综合排放标准》(GB 8978-1996)9.《建筑节能工程施工质量验收规范》(GB54011-2007);10.《建筑工程绿色施工评价标准》(GB/T 50640-2010)11.《深圳市建筑废弃物减排与利用条例》;12.《深圳市建筑施工噪声管理规定》;13.《建设项目环境保护管理办法》14.《绿色施工导则》(建质【2007】223号)15.《全国建筑企业绿色施工示范工程验收评价主要指标》16. 广东省建筑业绿色施工示范工程管理办法(试行)17.《深圳市建设工程现场文明施工管理办法》18.深圳市绿色建筑评价规范19. 地方现行的有关法规和强制性标准的规定2 工程概况2.1 建设概况工程名称荣超新成大厦主体工程工程地点深圳市龙岗大运新城片区,如意路北侧,大运路东侧,阁溪路南侧,围坑路西侧.建设单位深圳市新屋吓英隆房地产开发有限公司设计单位艾奕康建筑设计(深圳)有限公司监理单位深圳市振强建设工程管理有限公司质量监督深圳市建设工程质量监督总站监督安全监督深圳市施工安全监督站监督施工单位由江苏省华建设股份有限公司总承包施工。
开竣工时间开工日期为2014 年 08 月 08 日,竣工日期为2016 年02月28 日工期要求总工期共:19个月工程造价20000万元2.2 工程设计概况建筑面积与层高: 本工程占地面积:9251.00 m2、地下共2 层,地上29层,总建筑面积:66378.35m2,其中:地下建筑面积16526.21m2、地上建筑面积:49852.14m2,标准层的层高3.9m,建筑总高度119.95m,±0.00相当于绝对标高45.45m。
2.3 结构概况基础形式:筏板、独立基础;建筑场地类别:Ⅱ类;结构体系:框架-核心筒;安全等级:二级;抗震烈度:六度、类别:丙类、等级:三级。
预拌砂浆的强度等级:混凝土强度等级部位混凝土强度等级基础垫层C20地下室底板、承台、地梁、生活水池C30P8人防墙、人防楼梯、车道C30地下室外墙、消防水池C30P8办公楼墙柱承台顶至七层楼面C60 七层至十二层楼面C55 十二层至十七层楼面C50 十七层至二十二层楼面C45 二十二层至二十七层楼面C40 二十七层楼面及以上C35梁板地下一层楼面及以上C302.4现场、环境条件1、工程地点:深圳市龙岗区如意路和大运路交界处2、现场交通条件:本工程南邻主干路如意路、西邻大运路、北邻阁溪路、东靠围坑路,交通方便状况良好。
3、施工场地概况:本项目用地范围内地势西南高、东北低,两侧高差相差约2m。
办公塔楼(南侧大堂)标高绝对值为45.45m,比周围道路高0.2m。
北侧大堂绝对值标高为43.8m,其他商业绝对值标高为43.65m。
4、平面布置:分基础、主体、装修阶段说明并用图标示:业主、监理、施工方的生活和办公区及职工生活区位置。
(详见图1~图4)5、临时用水:给水是用DN200的给水管接市政如意路DN600的给水管,现场用水接驳点位于工地南侧附近,临时消防及临时给水水源统一从市政给水点引来的一条主管为DN100镀锌钢管埋地暗敷设。
6、临时用电:在施工现场提供一台500 KV A临时变压器电源从附近马坳站马麻纱线的新屋吓公用环开3#环网柜新建1台四单元环网柜引来,一间临时配电室分别位于工地西南侧,距离变压器较近。
3 绿色施工部署3.1 绿色施工目标为了“贯彻落实科学发展观,促进节约资源、保护环境和建设事业可持续发展,加快推进我国绿色建筑及其技术的健康发展”,确保在本工程的施工中达到节约资源、保护环境及保障施工人员安全与健康的目的,通过科学管理和技术进步,优质、高速、安全、文明、低耗地完成工程项目的施工,全面实现施工合同和设计图纸提出的各项要求,防止在施工过程中的水土流失和沉积等问题。
而实现施工工地“四节一环保”的目标。
确保“深圳市绿色施工示范工程”。
争创“广东省绿色施工示范工程”和“全国绿色施工示范工程”。
3.2绿色施工总体框架绿色施工总体框架由施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与施工用地保护六个方面组成,见图3.1图3.1 绿色施工总体框架图3.3 绿色施工管理组织机构为了全面落实《绿色施工导则》和深圳市对绿色施工的要求,减少建筑施工对环境的负荷和破坏,做到“四节一环保”,项目部设立绿色施工领导小组。
绿色施工领导小组成员由项目经理、技术负责人、生产副经理以及各分组长组成,领导小组中设置八个小分组,即:职业健康安全管理小组、环境保护小组、节材管理小组、节能管理小组、节水管理小组、节地管理小组、绿色施工技术研究小组、绿色施工数据收集研究小组组成,分别按项目进行绿色施工的管理和实施;绿色施工组织机构图如下:图3.3 绿色施工组织管理机构图绿色施工总负责项目经理:艾玉虎 绿色施工策划技术负责人:张进军 绿色施工管理 项目副经理:唐兵职业健康小组环境 保护 小组 节材管理小组 节能管理小组 节水管理小组 节地管理小组 绿色施工技术研究小 组 绿色施工数据收集研究小组3.4 组织机构的主要职责1 绿色施工总负责人(项目经理)职责(1)项目经理作为绿色施工总负责,负责项目绿色施工总体规划,组织、管理、领导项目部全面实施、开展绿色施工工作,并指定绿色施工管理人员和监督人员。
负责项目部环境/职业健康安全应急准备和响应计划的实施。
;(2)制定项目部绿色施工总体目标;(3)负责与政府各行政主管部门、业主、监理公司的联系和协调工作,以及搞好与现场周边的居民关系,为工程绿色施工创造良好的外部环境;(4)组织专家评审等;2 绿色施工策划负责人(项目技术负责人)职责(1)技术负责人直接负责项目部绿色施工技术管理工作,负责编制施工方案,指导所属施工人员、监督人员的工作,并负责对职工进行绿色施工的宣传教育。
负责现场绿色施工的策划、实施工作;(2)负责组织相关人员参加绿色施工宣传、培训工作;(3)负责对绿色施工执行情况进行监督,定期组织项目部进行绿色施工自检和环保监测,出现问题及时处理;(4)负责土建与安装专业间绿色施工的协调工作;(5)负责绿色材料、设备选型的相关工作;(6)负责绿色施工过程资料、验收评审资料的记录、收集、整理和管理工作;负责绿色施工原始数据的记录。
3 绿色施工管理负责人(生产副经理)职责(1)协助项目经理组织实施绿色施工,负责施工现场安全生产检查监督管理工作。
遇有严重险情,有权停止生产,并报告领导解决。
负责组织制定绿色施工方案和现场技术管理工作;(2)负责绿色施工新技术、新材料、新工艺的推广应用工作;(3)负责项目部绿色施工的日常监督管理工作,做好记录,发现问题或隐患及时报告,采取措施,及时解决。
(4)配合开展绿色施工宣传、培训工作;配合开展绿色材料、设备选型的相关工作;各分组长除担任项目部本职工作外,兼职绿色施工管理员,依照绿色施工方案负责绿色施工各分组的具体管理、策划、实施以及绿色施工档案管理。
4 绿色施工管理措施4.1 目标控制管理措施施工过程属于动态过程,时刻都有变更发生,对绿色施工目标的完成会产生干扰。
为了保证绿色施工目标的实现,应对整个施工过程实施目标控制,具体步骤如下:1.将绿色施工的“四节一环保”整体目标进行分解,将其贯穿到施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督之中。
