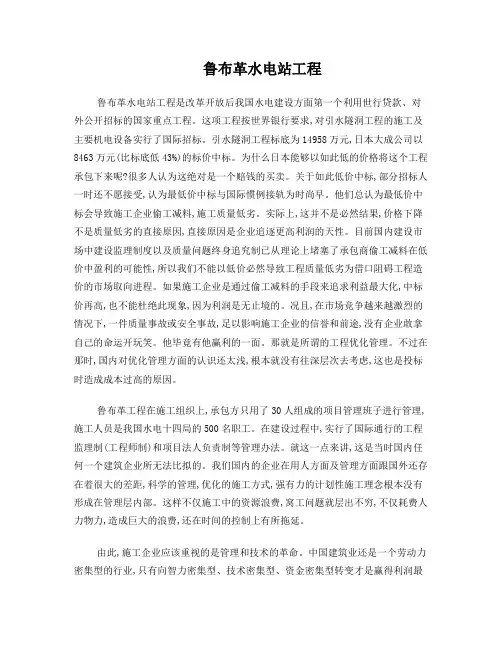

鲁布革水电站工程鲁布革水电站工程是改革开放后我国水电建设方面第一个利用世行贷款、对外公开招标的国家重点工程。
这项工程按世界银行要求,对引水隧洞工程的施工及主要机电设备实行了国际招标。
引水隧洞工程标底为14958万元,日本大成公司以8463万元(比标底低43%)的标价中标。
为什么日本能够以如此低的价格将这个工程承包下来呢?很多人认为这绝对是一个赔钱的买卖。
关于如此低价中标,部分招标人一时还不愿接受,认为最低价中标与国际惯例接轨为时尚早。
他们总认为最低价中标会导致施工企业偷工减料,施工质量低劣。
实际上,这并不是必然结果,价格下降不是质量低劣的直接原因,直接原因是企业追逐更高利润的天性。
目前国内建设市场中建设监理制度以及质量问题终身追究制已从理论上堵塞了承包商偷工减料在低价中盈利的可能性,所以我们不能以低价必然导致工程质量低劣为借口阻碍工程造价的市场取向进程。
如果施工企业是通过偷工减料的手段来追求利益最大化,中标价再高,也不能杜绝此现象,因为利润是无止境的。
况且,在市场竞争越来越激烈的情况下,一件质量事故或安全事故,足以影响施工企业的信誉和前途,没有企业敢拿自己的命运开玩笑。
他毕竟有他赢利的一面。
那就是所谓的工程优化管理。
不过在那时,国内对优化管理方面的认识还太浅,根本就没有往深层次去考虑,这也是投标时造成成本过高的原因。
鲁布革工程在施工组织上,承包方只用了30人组成的项目管理班子进行管理,施工人员是我国水电十四局的500名职工。
在建设过程中,实行了国际通行的工程监理制(工程师制)和项目法人负责制等管理办法。
就这一点来讲,这是当时国内任何一个建筑企业所无法比拟的。
我们国内的企业在用人方面及管理方面跟国外还存在着很大的差距,科学的管理,优化的施工方式,强有力的计划性施工理念根本没有形成在管理层内部。
这样不仅施工中的资源浪费,窝工问题就层出不穷,不仅耗费人力物力,造成巨大的浪费,还在时间的控制上有所拖延。

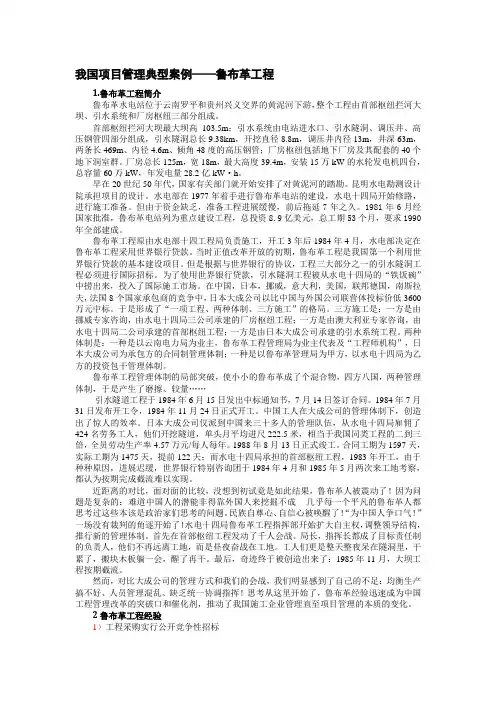

我国项目管理典型案例——鲁布革工程1.鲁布革工程简介鲁布革水电站位于云南罗平和贵州兴义交界的黄泥河下游,整个工程由首部枢纽拦河大坝、引水系统和厂房枢纽三部分组成。
首部枢纽拦河大坝最大坝高103.5m;引水系统由电站进水口、引水隧洞、调压井、高压钢管四部分组成,引水隧洞总长9.38km,开挖直径8.8m,调压井内径13m,井深63m,两条长469m、内径4.6m、倾角48度的高压钢管;厂房枢纽包括地下厂房及其配套的40个地下洞室群。
厂房总长125m,宽18m,最大高度39.4m,安装15万kW的水轮发电机四台,总容量60万kW,年发电量28.2亿kW·h。
早在20世纪50年代,国家有关部门就开始安排了对黄泥河的踏勘。
昆明水电勘测设计院承担项目的设计。
水电部在1977年着手进行鲁布革电站的建设,水电十四局开始修路,进行施工准备。
但由于资金缺乏,准备工程进展缓慢,前后拖延7年之久。
1981年6月经国家批准,鲁布革电站列为重点建设工程,总投资8.9亿美元,总工期53个月,要求1990年全部建成。
鲁布革工程原由水电部十四工程局负责施工,开工3年后1984年4月,水电部决定在鲁布革工程采用世界银行贷款。
当时正值改革开放的初期,鲁布革工程是我国第一个利用世界银行贷款的基本建设项目。
但是根据与世界银行的协议,工程三大部分之一的引水隧洞工程必须进行国际招标。
为了使用世界银行贷款,引水隧洞工程被从水电十四局的“铁饭碗”中捞出来,投入了国际施工市场。
在中国,日本,挪威,意大利,美国,联邦德国,南斯拉夫,法国8个国家承包商的竞争中,日本大成公司以比中国与外国公司联营体投标价低3600万元中标。
于是形成了“一项工程、两种体制、三方施工”的格局。
三方施工是:一方是由挪威专家咨询,由水电十四局三公司承建的厂房枢纽工程;一方是由澳大利亚专家咨询,由水电十四局二公司承建的首部枢纽工程;一方是由日本大成公司承建的引水系统工程。
鲁布革工程经验1.1鲁布革工程介绍鲁布革水电站位于云南罗平和贵州兴义交界的黄泥河下游,整个工程由首部枢纽拦河大坝、引水系统和厂房枢纽三部分组成。
首部枢纽拦河大坝最大坝高103.5m;引水系统由电站进水口、引水隧洞、调压井、高压钢管四部分组成,引水隧洞总长9.38km,开挖直径8.8m,调压井内径13m,井深63m,两条长469m、内径4.6m、倾角48度的高压钢管;厂房枢纽包括地下厂房及其配套的40个地下洞室群。
厂房总长125m,宽18m,最大高度39.4m,安装15万kW的水轮发电机四台,总容量60万kW,年发电量28.2亿kW·h。
早在20世纪50年代,国家有关部门就开始安排了对黄泥河的踏勘。
昆明水电勘测设计院承担项目的设计。
水电部在1977年着手进行鲁布革电站的建设,水电十四局开始修路,进行施工准备。
但由于资金缺乏,准备工程进展缓慢,前后拖延7年之久。
1981年6月经国家批准,鲁布革电站列为重点建设工程,总投资8.9亿美元,总工期53个月,要求1990年全部建成。
为了使用世界银行贷款,工程三大部分之一的引水隧洞工程被从水电十四局的“铁饭碗”中捞出来,投入了国际施工市场。
在中国,日本,挪威,意大利,美国,联邦德国,南斯拉夫,法国8个国家承包商的竞争中,日本大成公司以比中国与外国公司联营体投标价低3600万元中标。
于是形成了“一项工程、两种体制、三方施工”的格局:一方是由挪威专家咨询,由水电十四局三公司承建的厂房枢纽工程;一方是由澳大利亚专家咨询,由水电十四局二公司承建的首部枢纽工程;一方是由日本大成公司承建的引水系统工程。
两种体制是:一种是以云南电力局为业主,鲁布革工程管理局为业主代表及“工程师机构”,日本大成公司为承包方的合同制管理体制;一种是以鲁布革管理局为甲方,以水电十四局为乙方的投资包干管理体制。
鲁布革工程管理体制的局部突破,使小小的鲁布革成了个混合物,四方八国,两种管理体制,于是产生了磨擦、较量……引水隧道工程于1984年6月15日发出中标通知书,7月14日签订合同。
建设工程招投标与合同管理_学习情境1案例汇编学习情境1案例汇编案例1、鲁布革水电站成功的管理经验。
一、鲁布革水电站引水工程招标投标情况简介鲁布革水电站位于云贵两省交界处,距昆明市约320公里。
电站装机容量60万千瓦,年发电量27.5亿度,工程投资8.9亿元。
整个工程由枢纽工程、引水系统工程、地下厂房工程等三部分组成。
我国于1980年恢复在世界银行的合法地位,1981年即向世界银行申请贷款建设鲁布革水电站,1981年6月经国家批准,列为重点建设工程。
1982年7月,国家决定将鲁布革水电站的引水工程作为水利电力部第一个对外开放、利用世界银行贷款的工程,并按世界银行规定,实行建国以来第一次的国际公开(竞争性)招标。
1983年获得世界银行董事会批准,贷款总额近1.5亿美元。
该工程由一条长8.8km、内径8m 的引水隧洞和调压井等组成。
招标范围包括其引水隧洞、调压井和通往电站的压力钢管等。
二、招标程序及合同履行情况如表1所示。
由我国水电部委托中国技术进出口公司组织国际公开招标,自1982年7月编制招标文件起,至工程开标,历时l7个月。
1983年11月8日,中国技术进出口公司当众开标、实际投标的八家标价(按当日官方汇率折人民币)如下,其中第八家原联邦德国公司是废标。
据此,招标人确认上述七户投标人标价有效。
按照国际惯例,只有前三名进入评标阶段,因此我国两家公司没有人选。
这次国际竞争性招标,虽然国内公司享受7.5%的优惠,条件颇为有利,但未中标。
1984年1月至6月,经过初审,确定在前三标中选定一家中标。
招标人分别与三家举行了各为3天的澄清会谈。
在澄清会上,为力争夺标,三家公司分别提出若干优惠条件,如下表。
经中国经贸部和水电部的决策小组在征询世界银行意见后,在鲁布革工程局、第l4工程局与大成公司举行谈判,草签了施工设备赠给和技术合作的有关协议,以及劳务、当地材料、钢管分包、生活服务等有关备忘录以后,又在1984年6月9日收到世界银行回电表示对评标无异议的情况下,中方于6月16日正式向日本大成公司发出了中标通知书。
项目管理案例鲁布革冲击波”始末(中国项目管理史一个划时代事件)鲁布革这个名字早已响遍全中国,甚至在世界上也有一定知名度。
其实,鲁布革原本仅是一个名不见经传的布依族小山寨,离罗平县城约有46公里,它坐落在云贵两省界河一黄泥河畔的山梁上。
”鲁布革”是布依族语的汉语读音。
“鲁”是民族的意思,“布”是“山青水秀”的意思,“革”是“村寨"的意思,“鲁布革”的意思就是山青水秀的布依族村寨。
它的名声远播缘起兴建鲁布革水电站。
鲁布革水电站位千云南省罗平县与贵州省兴义市交界的黄泥河下游河段。
1981年6月,国家批准建设装机60万于瓦的鲁布革水电站,并被列为国家项点工程。
鲁布革工程原由水电部十四工程局负责施工,开工3年后1984年4月,水电部决定在鲁布革工程采用世界银行贷款。
当时正值改革开放的初期,鲁布革工程是我国第一个利用世界银行贷款的基本建设项目。
但是根据与世界银行的协议,工程三大部分之一——引水隧洞工程必须进行国际招标。
在中国、日本、挪威、意大利、美国、德国、南斯拉夫、法国8国承包商的竞争中,日本大成公司以比中国与外国公司联营体投标价低3600万元而中标。
大成公司报价8463万元而引水隧洞工程标底为14958万元,比标底大大低了43%!大成公司派到中国来的仅是一支30人的管理队伍,从中国水电十四局雇了424名劳动工人。
他们开挖23个月,单头月平均进尺222.5米,相当于我国同类工程的2至2.5倍;在开挖直径8.8米的圆形发电隧洞中,创造了单头进尺373.7米的国际先进纪录。
1986年10月30日,隧洞全线贯通,工程质蜇优良,工期比合同计划提前了5个月。
相形之下,水电十四局承担的首部枢纽工程由千种种原因,进度迟缓。
世界银行特咨别询团1984年4月、1985年5月两次来工地考察,都认为按期截流难以实现。
同样是那拨子人,两者的差距为何那么大?此时,长期沿用“苏联老大哥”的“自营制”模式的中国水电建设企业意识到这样的奇迹产生于好的机制,高效益来自于科学的管理。
鲁布革水电站招标6—1—6—2鲁布革水电站引水系统工程国际招标1.工程简介鲁布革水电站位于云贵两省交界的红水河支流黄泥河上,电站装机容量60万千瓦,计划1989年第一季度发电。
整个工程由三部分组成:(1)首部枢纽工,包括101米高的堆石坝,左右岸泄洪洞,左岸溢洪道、排砂洞及引水隧洞进水口。
(2)地下厂房工程,包括长125米,宽18米,高38.4米的地下厂房,变压器室,开关站及四条尾水洞等。
(3)引水系统工程,包括一条内径8米,长9.4公里的引水隧洞,一座带有上室差动式调压井,两条内径4.6米,倾角48度、长468米的压力钢管斜井及四条内径362米的压力支管。
鲁布革水电工系利用世界银行贷款项目。
贷款总额1.454亿美元,其中引水系统土建工程为3,540万美元。
按照世界银行关于贷款使用的规定,要求引水系统工程必须采用国际招标的方式选定承包商施工。
此外由世界银行推荐澳大利亚SMCE公司和挪威AGN公司作为咨询单位。
2招标和评标水电部委托中国技术进出口公司组织本工程面向国际进行竞争性招标。
从1982年7月编制招标文件开始,至工程开标,历时17个月。
(1)招标前的准备工作(2)编制招标文件。
从1982年7月至10月,根据鲁布革工程初步计划并参照国际施工水平,在“施工进度及计划”和工程概算的基础上编制出招标文件。
该文件共三卷,第一卷含有招标条件,投标条件,合同格式与合同条款。
第二卷为技术规范,主要包括一般要求及技术标准。
第三卷为设计图纸。
另有补充通知等。
鲁布革引水系统工程的标底为14958万元。
上述工作均由昆明水电勘测设计院和澳大利亚SMEC咨询组共同完成的。
水电部有关总局、水电总局等对招标文件与标底进行了审查。
(3)公开招标首先在国内有影响的报纸上刊登招标广告,对有参加招标意向的承包商发招标邀请,并发售资格预审须知。
提交预审材料的共有十三个国家三十二个承包厂商。
1982年9月至1983年6月进行资格预审。
