建筑工程项目管理历年真题及答案(精选)ih

  • 格式:doc
  • 大小:260.00 KB
  • 文档页数:18

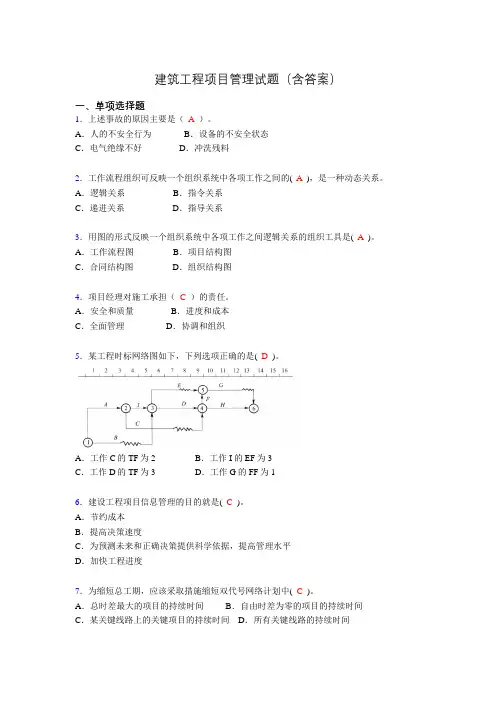

建筑工程项目管理试题(含答案)

一、单项选择题

1.下列选项中,属于第一类危险源的是( A )。

A.锅炉爆炸产生的冲击波、温度和压力造成的事故

B.脚手架扣件质量低劣给高处坠落事故提供了条件

C.压力容器破裂会造成有毒气体导致中毒

D.电缆绝缘层破坏会造成人员触电

2.建设工程安全控制的目标是( C )。

A.事故应急处理 B.找出所有危险源

C.减少和消除人的不安全行为的目标 D.评估危险源可能造成的危害

3.建设工程项目职业健康安全管理的目的不包括( C )。

A.防止和减少生产安全事故 B.保护产品生产者的健康与安全

C.促进社会经济的快速发展 D.保障人民群众的生命和财产免受损失

4.在某双代号网络计划中,A工作的持续时间为5天,总时差为8天,自由时差为4天。如果A工作的实际进度拖延12天,则会影响工程计划工期( B )天。

A.3 B.4

C.5 D.10

5.某工作有三项紧后工作,它们的最迟开始时间分别为第18天、第21天、第22天。如果该工作的持续时间为4天,则其最迟开始时间为第( A )天。

A.14 B.15

C.18 D.20

6.危险源辨识的方法很多,其中实施安全检查和诊断项目的明细表方式属于( B )。

A.专家调查法 B.安全检查表法

C.头脑风暴法 D.德尔菲法

7.项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取( D )。

A.原因分析 B.改进措施

C.调整措施 D.纠偏措施

8.以下不属于根据施工组织设计编制的广度、深度和作用的不同分类的施工组织设计是( C )。

A.施工组织总设计 B.单位工程施工组织设计 C.分部工程总承包设计 D.分部(分项)工程施工组织设计

9.建设工程项目管理规划是指导项目管理工作的( A )文件。

A.纲领性 B.示范性

C.标准性 D.操作性

10.下列关于建设工程质量三阶段控制的叙述,正确的是( A )。

A.事前控制、事中控制和事后控制构成了质量控制的系统过程

B.事前控制就是对质量活动结果的评价认定

C.事中控制就是对质量活动的行为约束

D.事后控制就是验证质量计划

11.某项工作最迟开始时间为9,最早完成时间为8,持续时间为2,在不影响总工期前提下,该项工作可以利用的机动时间为( C )。

A.1 B.2

C.3 D.0

12.在项目组织结构中,设有专门的工作部门和具有进度控制岗位资格的人员负责进度控制工作,属于工程项目进度控制的( A )。

A.组织措施 B.管理措施

C.经济措施 D.技术措施

13.当计划工期与计算工期相等时,关键工作是指( A )。

A.最早完成时间与最迟完成时间相等的工作

B.自由时差为零的工作

C.总时差最大的工作

D.时间间隔为零的工作

14.在选择缩短持续时间的关键工作时,宜考虑的因素不包括( C )。

A.不影响质量和安全的工作

B.有充足备用资源的工作

C.费用增加相对较多的工作

D.费用增加相对较少的工作

15.施工承包单位对工程质量问题的责任不能因( C )而减轻责任。

A.设计图纸错误 B.勘察资料失实

C.监理机构验收失误 D.试桩检测有误

16.在直方图法的观察分析中,形状观察分析是指将绘制好的直方图形状与( B )的形状进行比较分析。

A.正常 B.正态分布图

C.离散图 D.标准

17.某监理合同的酬金为60万元,监理人在实施监理过程中,给业主造成了100万元的经济损失,则监理人应当向业主赔偿( C )。

A.60万元

B.100万元

C.60万元扣除已缴纳的税金

D.160万元

18.关于总价合同,下列说法不正确的是( D )。

A.根据合同规定的施工内容和有关条件,业主应付给承包商的款额是一个规定的金额

B.对业主而言,在合同签订时就可以基本确定项目的总投资额,对投资控制有利

C.对承包商而言,承担了全部工作量和价格风险

D.总价合同在任何情况发生均不允许调整

19.建设工程项目质量控制体系既不是业主方的质量管理体系或质量保证体系,也不是施工方的质量管理体系或质量保证体系,而是建设工程项目( A )的一个工作系统。

A.目标控制 B.合同管理

C.资金管理 D.工期管理

20.质量控制所致力的一系列相关活动,包括( C )和管理活动。

A.施工生产 B.项目策划

C.作业技术活动 D.岗位责任制

21.在建设工程项目的进度控制任务中,包括控制设计准备阶段的工作进度、设计工作进度、物资采购工作进度、施工工作进度,这是( A )的进度控制。

A.业主方 B.设计方

C.施工方 D.供货方

22.针对各种技术措施、新工艺等项目,既可以核算已经完成的项目是否达到原定的目的,也可以对准备采取措施的项目进行核查和审查,看是否有效果的核算方法是( B )。

A.会计核算 B.业务核算

C.统计核算 D.成本核算

23.表格法进行偏差分析的特点是( D )。

A.形象、直观、一目了然 B.反映的信息量少,一般在项目的较高管理层应用

C.能够准确表达出费用的绝对偏差

D.可借助于计算机,节约大量数据处理所需的人力,并大大提高速度

24.时间成本累积曲线的绘制,需要( D )。

A.计算实际成本额

B.计算实际造价

B.累加求和各单位时间实际已完的成本额

D.累加求和各单位时间计划完成的成本额

25.按施工成本组成编制施工成本计划,需要将施工成本分解为( D )。

A.直接费、间接费、利润

B.直接费、间接费、利润、税金

B.建筑工程费、安装工程费

D.人工费、材料费、施工机械使用费、措施费、间接费

26.下列选项中,关于月(季)度成本分析方法的表述,正确的是( D )。

A.通过实际成本与施工成本的对比,分析当月(季)的成本降低水平

B.通过实际成本与预算成本的对比,分析目标成本的落实情况

C.通过对各成本项目的成本分析,可以了解成本总量的构成比例

D.通过对技术组织措施执行效果的分析,寻求更加有效的节约途径

27.根据《工程建设项目勘察设计招标投标办法》规定,招标文件要求投标人提交投标保证金的,保证金数额一般不超过勘察设计费投标报价的( B )。

A 1% B.2%

C.5% D.10%

28.在下图所示的双代号网络计划中,工作C的总时差为( B )

少图片

A.0

B.3

C.5

D.8

29.建设工程项目按其成本构成编制施工成本计划时,是指将施工成本分解为( C )

A. 直接费、间接费、利润、税金

B.单位工程施工成本及分部、分项工程施工成本

C.人工费、材料费、施工机械使用费、措施费、间接费

D.建筑工程费和安装工程费

30.在建设工程项目中,监理单位与施工单位之间的关系是( D )关系P5

A.代理与被代理

B.合同

C.委托和被委托

D.监理和被监理

31.论证建设工程项目总进度目标时,其工作内容包括:(1)编制总进度计划;(2)项目的工作编码;(3)项目结构分析等工作。上述三项工作正确的程序为( A )

A.(3)(2)(1)

B.(1)(3)(2)

C.(2)(1)(3)

D.(1)(2)(3)

32.施工组织设计的类型不包括( B )。

A.施工组织总设计 B.单项工程施工组织设计

C.单位工程施工组织设计 D.分部分项工程施工组织设计

33.单代号网络汁划中的( D )。

A.箭线表示工作及其进行的方向,节点表示工作之间的逻辑关系

B.节点表示工作,箭线表示工作进行的方向

C箭线表示工作及其进行的方向,节点表示工作的开始或结束

D.节点表示工作,箭线表示工作之间的逻辑关系

31在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由原计划的2d变为一ld,说明工作M的实际进度( A )。

A.拖后3d,影响工期ld B.拖后ld,影响工期ld

C.拖后3d,影响工期2d D.拖后2d,影响工期ld

34.如果安全事故发生的可能性极小,而事故的后果为严重伤害,则该风险应视为( B )风险。

A.重大 B.中度

C.可容许 D.不容许

35.投标人根据招标文件在约定的期限内向招标人提交投标文件的行为,称为( )。

A.要约B.承诺C.要约邀请D.合同生效

【答案】A

36.下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是( )。 A.确定项目实施期管理总体方案

B.确定生产运营期设施管理总体方案

C.确定项目风险管理与工程保险方案

D.确定生产运营期经营管理总体方案

【答案】C

37.根据《建设工程施工合同(示范文本)》(GF-2013-0201),工程缺陷责任期自( )起计算。

A.合同签订日期

B.竣工验收合格之日

C.实际竣工日期

D.颁发工程接收证书之日

【答案】C

【解析】本题考查施工合同示范文本对缺陷责任期的定义,1.1.4.4缺陷责任期:是指承包人按照合同约定承担缺陷修复义务,且发包人预留质量保证金的期限,自工程实际竣工日期起计算。1.1.4.5保修期:是指承包人按照合同约定对工程承担保修责任的期限,从工程竣工验收合格之日起计算。
