黔西金坡煤业有限责任公司2014年7月份防突措施计划编制单位:通防部编制:审核:总工程师:矿长:编制日期:2014年6月30日2014年7月份防突措施计划根据7月份采掘作业计划,实现抽、掘、采平衡,制订本计划。
一、预抽钻孔施工依据及计划1、2912下顺7月份计划进尺0m,预抽掘进条带煤层瓦斯钻孔计划进尺0m;2912下顺掘进工作面本煤层孔滞后,需补打本煤层钻孔2000m。
2、2912切眼7月份计划进尺130m,预抽掘进条带煤层瓦斯钻孔按进尺80m执行2次区域防突措施,每个循环施工钻孔22个,钻孔工程量1678m,所以7月份2912切眼预抽掘进条带煤层瓦斯钻孔工程量为3356m;2912上顺切眼本煤层孔计划进尺1700m。
3、2906下顺掘进条带煤体受2406采空区有效保护,所以本月2906下顺无预抽掘进条带煤层瓦斯钻孔进尺;2906下顺掘进工作面本煤层孔计划1000m。
4、2408上顺7月份计划进尺80m,预抽本煤层瓦斯钻孔计划进尺1500m。
5、2412回风巷计划施工高位钻孔600m。
6、2912沿空留巷计划施工本煤层孔1200m。
二、掘进工作面计划采用的区域防治措施效果检验方法根据《防治煤与瓦斯突出规定》之规定,结合我矿实际,采取实测残存瓦斯含量的方法检验区域防突措施的效果,其检验方法及认定标准如下:1、检验钻孔布置及参数:沿掘进工作面走向布置,每间隔20m至少布置一个检验测试点,各检验测试点布置于所在部位钻孔密度较小、孔间距较大、预抽时间较短的位置,避开巷道的排放范围和预抽钻孔超前距。
2、检验方法检验钻孔钻进至预定孔深后取煤芯现场解析后,再将煤芯带到试验室进行地面解析和粉碎解析,得出煤芯瓦斯含量值和压力值。
3、区域措施效果达标标准所取煤芯瓦斯含量值小于8m3/t及瓦斯压力值小于0.74Mpa,认定预抽区域煤层消除了突出危险,在至少保留20m的预抽钻孔超前距的状态下批准进尺。
否则,必须补充预抽钻孔或延长预抽时间直至区域措施有效。

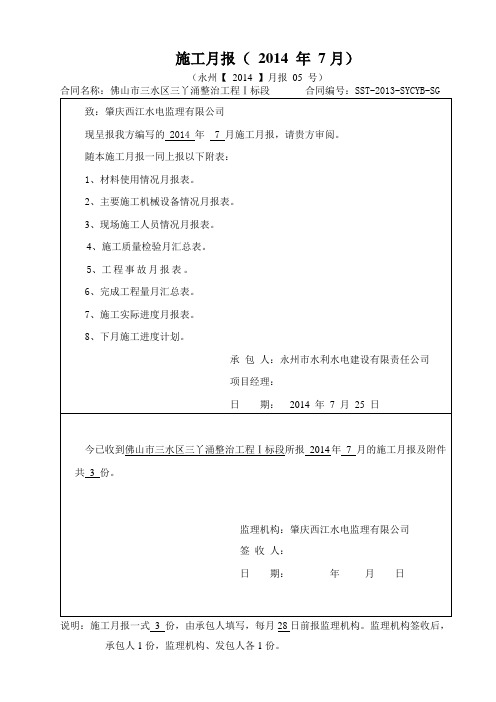

施工月报(2014 年7月)(永州【2014 】月报05 号)说明:施工月报一式3 份,由承包人填写,每月28日前报监理机构。
监理机构签收后,C B32施工月报(永州【[2014] 月报 05 号)2014 年第 5 期2014年6月25 日至2014年7月25日工程名称:佛山市三水区三丫涌整治工程Ⅰ标段合同编号:SST-2013-SYCYB-SG承包人:永州市水利水电建设有限责任公司项目经理:李金宝日期:2014年7 月25 日一、本月工程施工进度:1、本月工程形象进度无二、工程质量控制:1、工程质量评定三、工程安全情况:开工至今,未发生任何安全生产事故。
四、设计修改变更无五、本月工程要事记录无CB32附表1 材料使用情况月报表(永州[2014]材料月 05 号)说明:本表一式3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表2 主要施工机械设备情况月报表(永州[2014]设备月 05 号)CB32附表3 现场施工人员情况月报表(永州[2014]人员月 05 号)说明:本表一式3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表4 施工质量检验月汇总表(永州[2014]人员月 05 号)说明:本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表5工程事故月报表(永州[2014]人员月 05号)合同名称:佛山市三水区三丫涌整治工程Ⅰ标段合同编号:SST-2013-SYCYB-SGC B 32附表6 完成工程量月汇总表(永州[2014]人员月 05 号)合同名称:佛山市三水区三丫涌整治工程Ⅰ标段合同编号:SST-2013-SYCYB-SGCB32附表7施工实际进度月报表(2014年7月)(永州[2014]人员月 05 号)说明:本表一式 3 份,由承.包人填写,作为《施工月报》的附件施工进度计划表(2014年08月)(永州[2014]人员月 05 号)说明:本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
《单位工程施工组织设计》课程设计任务班级土木11姓名 XXX学号 XXX2014年7月 25日目录一、编制依据 (3)二、工程概况 (3)三、施工方案 (5)四、施工进度计划 (13)五、主要材料、机械及劳动力需要量计划 (18)六、施工现场平面布置图 (21)七、质量、安全、冬雨季施工技术措施 (23)一、编制依据(1)《土木工程施工》(2)施工组织课程设计任务书(3)陕西省定额规范二、工程概况1、建筑物概况本工程为陕西省××公司的办公楼,位于西安市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。
该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑾轴线处有一道温度缝,在F轴线处有一道沉降缝。
本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结构。
基础埋深1.9 m,在C15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、盥洗室采用现浇楼板外,其余楼板和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。
室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。
室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。
窗间墙为干粘石,腰线、窗套为贴面砖。
散水为无筋混凝土一次抹光。
屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。
上人屋面部分铺设预制混凝土板。
设备安装及水、暖、电工程配合土建施工。
2、地质及环境条件根据地勘报告:土壤为Ⅰ级湿陷性黄土,天然地基承载力为150kn/m2,地下水位在地表下7~8m。
本地区土壤最大冻结深度为0.5 m。
建筑场地南侧为已建成建筑物,北侧西侧为本公司地界的围墙,东侧为××公路,距道牙3 m内的人行道不得占用,沿街树木不得损伤。
完整版)施工总进度计划横道图施工总进度横道图分部序号工程工作内容时间(天) 2014年进度计划 7月份 8月份7 1213 1430 持续土方开挖(桩头处理)50 1714桩基检测40地基验槽1砂石褥垫层2C15垫层基础SBS防水防水保护层 5月份 xxxxxxxx 57 15筏板施工 6月份 xxxxxxxx 70 15夏季麦芒季节,进行地下室施工(2层)。
分部序号工程工作内容时间(天) 2014年进度计划 9月份 10月份1 1F墙、柱绑扎4 11F模板安装 51F砼浇筑 42F墙、柱绑扎 12F模板安装 52F砼浇筑 4DWQ防水施工 3DWQ土回填 1地下车库施工(主体) 2月份 26 砌体工程(构造柱) 3月份 20 31 拉拔实验 4月份 15 10抹灰工程(内、外) 5月份 28卫生间防水施工 6月份 xxxxxxxx 30 门窗工程 7月份 31 31安装工程(预埋) 66照明、动力、弱电穿线 1人防门安装 9楼梯扶手安装 30外墙饰面砖 99公共部分批白 60公共部分贴砖 30进行车库顶板防水施工、地下车库顶板回填、给、雨、污水管道等其它零星附属工作。
分部序号工程工作内容时间(天) 2015年进度计划 8月份 9月份车库顶板防水施工 15 xxxxxxxx0车库顶板挤塑板 25地下车库顶板回填 31给、雨、污水管道 21其它零星附属 0小区绿化 8政府部门放假 0竣工验收 0注:A1、A3、A4、A5同时开工。
A1地块2栋一栋楼占地面约为681.81㎡,按桩间距1.1米计算,2栋楼约1136根桩(电梯基坑处加密),桩基需要2台,一台桩基24小时也就是80根左右,2台桩基需要15天。
A3地块1栋一栋楼占地面约为858.58㎡,按桩间距1.1米计算,约715根桩电梯基坑处加密,桩基需要10天。
A4地块9栋,因9栋楼面积不规则大小不一,一栋楼平均占地面约为根左右,1台桩基需要10天。
关于下发《山西华兴铝业有限公司2014年7月份项目建设工作计划》的通知公司各单位:现将《山西华兴铝业有限公司2014年7月份项目建设工作计划》印发给你们,请严格执行计划,抓紧组织工程建设收尾,加快已完工项目的竣工验收、合同封口及结算工作,确保项目按时交工验收。
附表1:2014年6月份收尾项目计划完成情况附表2:2014年7月份收尾项目计划表附表3:氧化铝项目结算计划表山西华兴铝业有限公司2014年7月4日山西华兴铝业有限公司2014年7月份项目建设工作计划一、2014年6月份工作完成情况(一)重点项目完成情况1、矿山项目:奥家湾Ⅱ号矿~奥家湾Ⅰ号矿10KV线路施工剩余200m由于与地方高压线路交叉未完成,正在协调处理;破碎站道路已完成水稳施工500m。
2、公用设施项目:防洪工程已全线贯通,具备泄洪条件,厂区西侧箱涵已全部浇筑完成;综合修理车间剩余砌砖、防水、保温及抹灰已完成90%;厂区绿化栽植已完成80%;西侧围墙已完成墙体砌筑;体育场完工投用;热电脱硫系统增加石灰乳管道完成1/2;华兴公寓内、外墙抹灰、保温完成,涂料开始;华强七路路面浇筑完成1400m。
(二)6月份收尾项目计划完成情况详见附表1。
二、2014年7月份工作计划安排(一)项目收尾计划1、环保项目⑴脱硫系统增加石灰乳管道。
7月15日管道安装完成,具备送料条件。
责任单位:山西建工(集团)总公司⑵原料系统6#7#8#转运站排气筒安装7月10日前完成。
责任单位:中色十二冶金建设有限公司⑶原料系统干料棚封闭7月底完成。
责任单位:中色十二冶金建设有限公司⑷原料系统2#3#4#转运站高压风管连通7月底完成。
责任单位:山西建工(集团)总公司⑸烟气脱硝工程7月份完成招标工作。
责任单位:山西建工(集团)总公司⑹原矿堆场防风抑尘网7月底基础施工完成。
责任单位:长沙有色冶金设计研究院⑺原矿堆场草坪种植绿化7月底完成。
责任单位:山西铝厂园林绿化工程有限公司2、收尾完善改造项目⑴临时指挥部办公楼下水接入正式生活排水系统并投用7月15日完成。
桑树坪煤矿二0一四年下半年生产准备安排桑树坪煤矿二0一四年六月桑树坪煤矿二○一四年下半年生产准备安排2014年上半年我矿各项生产工作按年初计划有条不紊的进行,为总结上半年生产过程中存在的问题,指导、安排下半年生产工作。
特编制《2014年下半年生产准备工作安排》,现汇报如下:一、上半年矿井的灾害治理情况㈠瓦斯灾害超前治理工作:1、严格执行瓦斯综合治理“一矿一策”、“一面一策”制度。
由矿总工程师负责,根据工作面瓦斯地质、瓦斯储量、瓦斯来源、开采方法等因素认真制定年度“一矿一策”、“一面一策”瓦斯综合治理措施,完善瓦斯治理工程,推广沿空留巷,“Y型”通风系统。
2、严格设计、审查采掘工作面施工设计,充分考虑瓦斯治理所需的系统巷道工程及通风要求,同时瓦斯治理配套系统一次设计到位,为超前治理瓦斯提供保障。
3、按照采掘部署,提前制定瓦斯治理技术方案和措施。
4、2#、3#、11#煤层采掘作业前,提前编制“四位一体”防突措施,经矿审核后,报公司总工程师批准执行,否则,不得组织生产。
5、继续加大保护层开采力度,确保主采煤层采面的合理接续。
在保护层回采过程中,采取抽采3#煤卸压瓦斯措施;3#煤层在采面进回风顺槽掘进期间对设计的工作面范围进行本煤层瓦斯抽采,使3#煤层工作面在回采之前瓦斯含量降到8m3/t 以下、瓦斯压力降到0.74MPa以下,确保3#煤层回采前保护效果达标。
6、11#煤层开采保护3#煤层瓦斯治理及保护效果技术研究正在考察,瓦斯抽采效果明显,瓦斯抽采系统浓度达20%以上,南一地面250泵站瓦斯抽采系统浓度达10%以上。
㈡水灾超前治理工作:2014年上半年水害治理主要针对3105综采面回采、3104工作面准备及南一11#运输上山系统巷道掘进进行定向钻孔打钻探测,另外对北一采区关闭及上部小煤窑威胁施工十一道挡水墙进行隔离封闭,具体完成情况如下:1、定向钻孔施工截止6月10日,共完成定向钻孔深孔钻探施工进尺3370m,其中3105切眼检查孔309m,3104定向勘探孔2491m,南一运输上山定向勘探孔570m。
招远市温沟路景观桥工程现浇箱梁施工方案山东金潮公路工程有限公司2014年7月4日2014年月日,招远市温沟路景观桥工程项目部办公室邀请了有关专家对施工单位山东金潮公路工程有限公司提交的《现浇箱梁施工技术方案》进行了审查,专家组听取了施工单位的汇报,经详细论证,形成了审查意见。
专家评审组名单目录一、工程概况 (8)二、进度计划 (9)三、施工准备 (16)四、主要项目施工方法及工作程序 (19)地基处理 (19)支架工程 (20)箱梁模板 (35)箱梁钢筋 (37)箱梁混凝土 (38)预应力施工 (41)五、工程质量保证措施、质量保证体系 (47)六、应急预案 (69)附1:箱梁施工进度计划表 (8)附2:现浇箱梁满堂支架预压试验流程图 (22)附3:满堂支架下的地基承载力及沉降的复核 (25)附4:碗扣支架计算书 (29)招远市温沟路景观桥现浇箱梁施工技术方案一、工程概况(一)、编制依据1、交通部2004年颁发的《公路工程技术标准》(JTG B01--2003)2、《城市桥梁设计规范》(CJJ11—2011)3、《公路桥涵设计通用规范》(JTG D60—2004)4、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62—2004)5、《公路桥涵地基与基础设计规范》(JTG D63—2007)6、《公路工程抗震设计规范》(JTJ004—89)7、《公路桥涵施工技术规范》(JTG/T F50--2011)8、《城市桥梁抗震设计规范》(CJJ166—2011)9、《城市桥梁工程施工与质量验收规范》(CJJ2—2008)10、《钢结构设计规范》(GB50017—2003)(二)、工程简介招远市温沟路景观桥工程位于山东省招远市十里铺村东约150米,招远市横掌庄园办公楼西南约100米处,市城东河温家村段。
温沟路呈东西走向,起点接罗峰路,终点接规划路,路线全长约650米,道理规划红线宽34米,双向6车道。
国核压水堆示范工程1号机组常规岛及其BOP建安工程2014年7月份施工计划
批准:
审核:
编制:
山东电建二公司国核荣成项目部
一、2014年6月份施工完成情况:
(一)、控制项目完成情况:
序控制项目计划完成实际完成情况责任单位备注
1.生产临建开工6月20日建筑
2.FCD准备程序开始提交6月10日QA部
3.常规岛基坑边坡截水沟等规划完6月15日
注:
(二)、完成情况总结:
二、2014年7月份控制项目安排:
三、施工细计划
序号
计划内容描述
单位 总量
累计 完成
剩余
7月计划
计划 开始
计划 完成
备注
常规岛底板A 区模板支设
m2 410 0 410 410 7.1 7.6 常规岛底板A 区200*200接地线槽开挖 M 170 0 170 170 7.1 7.3 常规岛底板A 区接地线槽回填 M 170 0 170 170 电仪埋线完当天
电仪埋线后1天
常规岛底板A 区毛石混凝土及垫层施工 M3 4100 0 4100 4100 沟槽回填后1天或7.7号 沟槽回填后4天或
7.10号
常规岛底板B 区模板支设 M2 420 0 420 420 7.7 7.12 常规岛底板B 区200*200接地线槽开挖 M 90 0 90 90 7.7 7.9
常规岛底板B 区接地线槽回填
M
90
90
90
电仪埋线完当天
电仪埋线后1天
序号
控制项目 计划完成
责任单位
奖惩金额
1. 钢筋组合场施工完 7.29 建筑
2. 钢筋组合场龙门吊安装完 7.22 建筑、机械
3. 集中办公区一层结构施工完 7.30 建筑
4. 常规岛底板垫层施工完
7.30 建筑 5. 常规岛#1、#2塔机基础施工完
7.30 建筑 6. 综合管廊连接#1常规岛部分开挖(A 列)
7.20
建筑
常规岛底板B区毛石混凝土及垫层施工M3 3800 0 3800 3800 沟槽回填后1天或
7.13号
沟槽回填后4天或
7.16号
常规岛底板C区模板支设m2 370 0 370 370 7.11 7.16
常规岛底板C区200*200接地线槽开挖M 90 0 90 90 7.11 7.13
常规岛底板C区接地线槽回填M 90 0 90 90 电仪埋线完当天电仪埋线后1天
常规岛底板C区毛石混凝土及垫层施工M3 3100 0 3100 3100 沟槽回填后1天或
7.17号
沟槽回填后4天或
7.20号
常规岛底板D区模板支设m2 100 0 100 100 7.17 7.22
常规岛底板D区200*200接地线槽开挖M 110 0 110 110 7.17 7.19
常规岛底板D区接地线槽回填M 110 0 110 110 电仪埋线完当天电仪埋线后1天
常规岛底板D区毛石混凝土及垫层施工M3 3030 0 3030 3030 沟槽回填后1天或
7.23号
沟槽回填后4天或
7.26号
常规岛底板E区模板支设m2 100 0 100 100 7.21 7.25
常规岛底板E区200*200接地线槽开挖M 80 0 80 80 7.21 7.23
常规岛底板E区接地线槽回填M 80 0 80 80 电仪埋线完当天电仪埋线后1天
常规岛底板E区毛石混凝土及垫层施工M3 2100 0 3030 3030 沟槽回填后1天或
7.26号
沟槽回填后4天或
7.30号
1号塔基垫层施工M3 0.3 0 0.3 0.3 N+4 N+5 N为图纸投用时间
1号塔基钢筋绑扎t 2 0 2 2 N+6 N+10 1号塔基模板支设M2 28 0 30 30 N+11 N+13 1号塔基砼浇筑M3 7 0 7 7 N+14 N+15 2号塔基垫层施工M3 0.3 0 0.3 0.3 N+4 N+5 2号塔基钢筋绑扎t 2 0 2 2 N+6 N+10
2号塔基模板支设M2 28 0 30 30 N+11 N+13 2号塔基砼浇筑M3 7 0 7 7 N+14 N+15
四、需解决的问题:(甲方问题影响的需于 6 月 5 日前发函至业主告知)
序内容详述解决方案提出单位责任单位责任人提出日期要求解
决日期
外部/
内部
1 负挖到位按期保质移交
2 厂房施工队伍进场
3 脚手架管到位
4 拖车、套丝机到位
5 毛石、模板、对拉螺杆、铁丝网到位。
山东电建二公司国核荣成项目部 2014年6月26日。
