杭州天然气场站防腐工程施工方案
- 格式:doc
- 大小:20.45 KB
- 文档页数:5
天然气管道防腐施工方案介绍本文档旨在提供一种天然气管道防腐施工方案,以保障天然气管道的安全和延长其使用寿命。
天然气管道的防腐施工是非常重要的,不仅关乎工程质量,也直接关系到人民生命财产安全。
通过适当的防腐施工,可以减少管道的腐蚀,延长使用寿命,从而提高安全性和可靠性。
1. 材料准备在天然气管道防腐施工过程中,需要准备以下材料: - 涂料:一般选择具有良好耐候性、耐化学品侵蚀性的防腐涂料。
- 防腐胶带:采用符合相关标准的防腐胶带,确保其具有优良的防腐性能。
- 清洗剂:用于清洗管道表面,清除污垢和油脂。
2. 施工步骤2.1 准备工作在进入施工现场前,需要做好以下准备工作: - 检查并确认施工所需材料的完整性和质量。
- 确保施工现场安全,为工作人员提供必要的安全防护装备。
- 清除施工区域的杂物和障碍物,确保施工顺利进行。
2.2 管道清洗在施工前,需要对管道进行清洗,以确保管道表面干净、光滑,便于防腐材料的附着。
具体步骤如下: - 使用清洗剂和水对管道表面进行清洗,去除污垢和油脂。
- 使用刷子或高压水枪等工具清洗管道内部,确保内部干净。
2.3 涂料施工涂料施工是天然气管道防腐的重要环节。
施工步骤如下: 1. 对已清洗的管道表面进行涂料防腐处理,确保涂料均匀覆盖管道表面,并达到指定的干膜厚度。
2.涂料施工后,需要保持涂料进行干燥、固化,时间一般要根据涂料的规定进行等待。
3. 涂料施工完成后,对施工区域进行清理,确保管道安全和施工现场的整洁。
2.4 防腐胶带施工防腐胶带的施工也是天然气管道防腐的重要一环,具体步骤如下: 1.将防腐胶带尺寸调整至适合管道直径,并确保两端有适量的重叠。
2. 将防腐胶带平稳地在管道表面缠绕,确保其紧密贴合,并确保重叠部分没有气泡或松动。
3. 对防腐胶带施加适当的压力,以确保其牢固粘贴在管道表面。
3. 施工质量控制为了保证施工质量,需要进行相应的质量控制措施: - 在施工过程中,定期检查施工质量,及时发现问题并进行修复。
一、编制依据1.1 《PO—066线路防腐管预制及保温技术规格书》1。
2 GB/T8923《涂装前钢材表面锈蚀等级和除锈等级》1.3 SY/T0315—2005《钢制管道单层熔结环氧粉末外涂层技术规范》1.4 SY/T0407—2002《涂装前钢材表面处理规范》1.5 SY/T6854—2012《埋地钢制管道液体环氧外防腐层技术标准》1.6 GB/T50538-2010《埋地钢质管道防腐保温层技术标准》1。
7 GB/T50369—2006《油气长输管道工程施工及验收规范》二、工程总体概述2.1工程概况(1)工程名称:XX地面建设工程(2)工程量表:2(1)地点:塔里木油田轮南小区。
(2)厂房:长50m×宽20m(3)场地:厂区周围有20000m2堆管场地。
(4)库房:距离厂房200米处有5间(作为生产物资和原材料库房,防潮防晒)通风良好。
(5)办公和生活设施:办公室8间,实验室1间,会议室1间;职工宿舍20间,厨房60m2,澡堂50m2。
(6)供水供电:有足够的生产生活用水,电力负荷达2000KVA,由塔里木油田轮南油田水电公司保障供应,安全可靠。
(7)交通状况:路面平整.交通方便快捷。
(8)气候:轮南地区属温带大陆性季风气候,总的气候特点是:干旱少雨,蒸发强,昼夜温差较大,刮北风和西北风。
三、施工准备3.1技术准备(1)国家、行业、部门的相关标准、法规。
(2)执行标准:GB/T8923、GB/T50538-2010标准及业主的技术要求。
(3)本公司制定的工艺规程、操作规程、作业指导书等技术文件。
(4)针对本工程的“施工组织设计"方案。
(5)全套的符合IS09001质量体系文件和HSE管理体系文件、质量记录并全部微机管理,可及时向业主提供所需均各种资料.3。
2组织淮备(1)本工程成立项目部,由XX(工程师)担任项目经理、XX(工程师)担任技术负责人。
(2)由持有防腐证的施工人员参与本工程的施工,持有中级分析工上岗证的人员进行质量管理和检测。
杭州天然气场站防腐工程施工方案一、施工概述二、防腐材料准备1.防腐油漆:选择合适的防腐油漆,根据场站环境、管道和设备材料的特点,选用具有一定耐腐蚀性和附着力的涂料。
2.防腐涂料:根据场站的具体要求,选用适合场站环境的防腐涂料,如环氧树脂防腐涂料、聚氨酯防腐涂料等。
3.防腐层辅助材料:包括底漆、稀释剂、固化剂等辅助材料。
三、表面条件处理1.清洁表面:清理管道和设备的表面,确保表面无尘、无锈垢等杂质。
2.定位处理:标记好需要防腐的区域,并采取合适的措施进行准确的定位。
3.钢材处理:对需要防腐的钢材进行处理,包括除锈、除油、除尘等。
可以采用噪音小、效果好的水喷射除锈机进行除锈。
四、防腐剂涂覆1.底漆涂覆:在表面处理后,先涂覆一层底漆。
底漆的选择要根据具体的情况确定,确保漆膜的附着力。
2.防腐涂料涂覆:选择适合场站环境的防腐涂料,通过刷涂、喷涂等方式进行涂覆。
3.涂覆厚度控制:根据防腐层的要求,控制涂层的厚度。
一般要求涂层的厚度为100-150μm。
五、防腐层质量控制监督1.厚度检测:使用涂膜厚度计进行涂层厚度的测量,确保涂层的厚度符合要求。
2.附着力检测:采用相应的附着力检测设备,测试涂层的附着力是否达到要求。
3.检漏检查:通过增加压力方式进行检漏,确保防腐层的质量和管道的安全运行。
六、施工安全措施1.施工人员必须穿戴相关的防护装备,包括防护服、手套、安全帽、防护眼镜等。
2.施工现场必须设置警示标志,保证场站工作人员的安全。
3.施工期间禁止吸烟、明火操作等有火源的行为。
4.定期组织施工人员进行安全教育和培训,提高施工人员的安全意识。
七、施工组织1.制定详细的施工计划和进度表,确保施工按照规定的时间节点完成。
2.配备合适的施工人员和设备,保证施工的顺利进行。
3.定期召开施工会议,及时解决施工中遇到的问题。
以上为杭州天然气场站防腐工程的施工方案,通过合理的施工组织和质量控制,确保场站的安全运行和设备的使用寿命。
一、工程概况1.1 工程名称:XX燃气管道防腐工程1.2 工程地点:XX市XX区1.3 工程内容:对XX燃气管道进行防腐处理,包括管道内壁防腐和管道外壁防腐。
1.4 工程规模:XX燃气管道全长XX米,管道直径XX米。
1.5 工程工期:XX个月二、施工准备2.1 材料准备:(1)防腐材料:环氧树脂、固化剂、稀释剂、底漆、面漆等。
(2)施工工具:喷枪、刷子、砂纸、砂轮、打磨机、高压水枪等。
2.2 人员准备:(1)施工人员:安排专业的防腐施工队伍,包括防腐工、焊接工、质检员等。
(2)管理人员:设置项目经理、技术负责人、安全员等。
2.3 施工方案编制:(1)根据工程实际情况,编制详细的施工方案。
(2)对施工方案进行审核,确保方案的可行性和安全性。
三、施工工艺3.1 管道内壁防腐:(1)对管道内壁进行清理,去除油污、锈蚀等。
(2)采用高压水枪对管道内壁进行冲洗,达到清洁效果。
(3)在管道内壁涂刷底漆,干燥后进行打磨。
(4)涂刷环氧树脂固化剂,干燥后进行打磨。
(5)涂刷稀释剂,使涂层均匀。
(6)涂刷面漆,干燥后进行打磨。
3.2 管道外壁防腐:(1)对管道外壁进行清理,去除油污、锈蚀等。
(2)采用高压水枪对管道外壁进行冲洗,达到清洁效果。
(3)在管道外壁涂刷底漆,干燥后进行打磨。
(4)涂刷环氧树脂固化剂,干燥后进行打磨。
(5)涂刷稀释剂,使涂层均匀。
(6)涂刷面漆,干燥后进行打磨。
四、施工质量控制4.1 材料质量:选用符合国家标准的防腐材料,确保材料质量。
4.2 施工过程:严格按照施工方案进行施工,确保施工质量。
4.3 质检制度:建立完善的质检制度,对施工过程进行全程监控。
4.4 成品保护:在施工过程中,对成品进行保护,防止污染和损坏。
五、施工安全措施5.1 施工现场:设置安全警示标志,确保施工人员安全。
5.2 施工设备:对施工设备进行检查,确保设备安全可靠。
5.3 施工人员:对施工人员进行安全培训,提高安全意识。

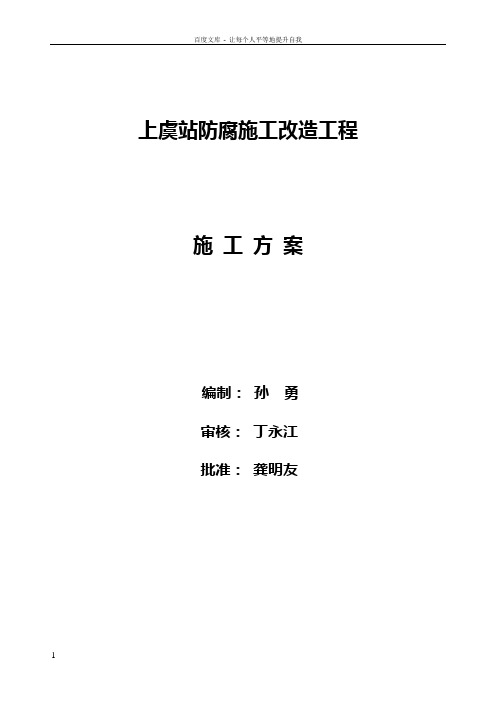

上虞站防腐施工改造工程施工方案编制:孙勇审核:丁永江批准:龚明友萧山市镇海元永防腐保温有限公司2009年9月上虞站防腐改造施工方案一、工程概况上虞站位于萧山市区上虞镇内,是浙江省天然气开发有限公司接收海上天然气的一个场站,于2005年投产运行。
由于初期上虞天然气工程施工受到工期和气候的双重影响及部分防腐工作未按规范要求施工,管道防腐质量较差。
从投产两年以来,(通过实际检查)管线腐蚀得比较严重。
为确保输气的安全正常运行,浙江天然气公司决定对上虞站工艺区的管线和设备进行防腐改造。
进行工艺区放空、排污、点火管线的防腐、回填工作;现在将进行施工,将工艺区的管道及设备全部进行防腐改造。
地下部分管线进行开挖、重新用粘胶带防腐;地上部分重新涂漆。
二、编制依据1.《涂装前钢材表面预处理规范》2.《涂装前钢材表面锈蚀等级和除锈等级》3.《钢质管道熔结环氧粉末外涂层技术标准》4.《管道防腐层检漏试验方法标准》5.《埋地钢质管道阴极保护参数测试方法标准》6.《阴极保护管道的电绝缘标准》7.《油气田地面管线和设备涂色规定》8.《长输管道阴极保护工程施工及验收规范》9.《石油化工设备和管道涂料防腐蚀技术规范》10.《石油建设工程场站施工及验收规范》0402-200011.《液化石油燃气油场站安全管理》12. 《石油天然气工程设计防火规范》GB 50183-200413.浙江城建煤气热电设计院有限公司提供的方案设计14.三山首站竣工图三、工程量土建工程的主要工程量地上涂漆的主要工程量百度文库- 让每个人平等地提升自我四、施工进度控制施工进度计划说明:本改造工程施工时间根据现场施工实际情况进行调整。
5劳动力计划机械工具计划机械工具配备表材料计划材料计划表五、工程地埋部分施工流程施工流程表施工准备施工资料报审施工前进行施工方案报审,并完善相关施工手续。
包括人员资质信息、材料报验、产品合格证、出货单复印件、质量保证体系等。
施工前施工人员要进行安全培训和教育。
天然气管道防腐施工方案1. 引言天然气管道是输送天然气的重要设施,对其进行合理的防腐施工至关重要。
本文档旨在提供一种天然气管道防腐施工方案,旨在保护管道的使用寿命,并确保天然气的安全输送。
2. 施工前准备在天然气管道防腐施工之前,需要进行充分的准备工作。
以下是准备工作的步骤:2.1 确定施工范围根据天然气管道的布置图纸和现场情况,确定防腐施工的具体范围,包括管道的长度、直径和连接点等。
2.2 材料准备根据管道的特性和环境条件,选择合适的防腐材料。
常用的防腐材料包括环氧涂料、聚乙烯薄膜等。
确保材料的质量和供应的稳定性。
2.3 工具准备准备必要的工具和设备,包括喷涂机、刷子、擦拭工具等。
确保工具的完好并具备相应的防腐施工能力。
2.4 安全措施施工前,必须制定并执行相应的安全措施,包括穿戴个人防护装备、设置警示标志、明确施工区域,以预防事故的发生。
3. 施工步骤天然气管道防腐施工的具体步骤如下:3.1 表面处理首先需要对天然气管道的表面进行处理,以确保防腐材料能够充分附着于管道表面。
表面处理包括清洗、除锈等工序,并确保管道表面干燥。
3.2 底漆涂层在表面处理完成后,需要对管道进行底漆涂层。
底漆涂层能够提高防腐材料的附着力,并增加管道的耐腐蚀性能。
底漆涂层应均匀涂布在管道表面,并确保干燥。
3.3 防腐层涂覆在底漆涂层干燥后,进行防腐层的涂覆。
根据管道的特性和环境条件,选择合适的防腐材料进行涂覆,常用的方式有喷涂和刷涂。
涂覆应均匀、完整,确保防腐层的质量。
3.4 效果评估在施工完成后,对防腐层的质量进行评估。
通过外观检查和检测手段,评估防腐层的附着力、厚度等指标,确保施工质量符合要求。
4. 施工质量控制为了保证天然气管道防腐施工的质量,需要进行相应的质量控制。
以下是施工质量控制的要点:4.1 施工记录在施工过程中,记录施工的每一个步骤和参数,包括表面处理的方法、底漆和防腐层的型号及厚度等。
记录的施工数据有助于后续的质量评估和问题追溯。
一、工程背景随着我国经济的快速发展,燃气工程在能源领域的重要性日益凸显。
燃气管道作为燃气输送的重要载体,其安全性和可靠性至关重要。
然而,燃气管道在使用过程中,容易受到腐蚀的影响,导致管道损坏、泄漏等问题。
因此,燃气防腐工程是保障燃气管道安全运行的重要措施。
二、施工方案1. 施工前准备(1)熟悉工程图纸、施工方案和施工技术规范,明确施工内容和要求。
(2)组织施工人员培训,确保施工人员掌握燃气防腐施工技术和安全操作规程。
(3)备齐施工所需材料、设备、工具,确保施工顺利进行。
2. 施工流程(1)清理管道表面对燃气管道进行彻底清理,去除管道表面的油污、锈蚀、焊渣等杂质。
清理方法包括手工清理、高压水射流清洗等。
(2)表面处理根据管道表面处理要求,选择合适的表面处理方法,如喷砂、喷丸、化学处理等。
处理后的管道表面应达到一定的粗糙度,以满足防腐涂层施工要求。
(3)防腐涂层施工选择合适的防腐涂层材料,如环氧煤沥青涂料、聚氨酯涂料等。
按照涂层施工工艺,进行防腐涂层施工。
施工过程中,注意涂层厚度、均匀性和干燥时间。
(4)管道接口处理对管道接口进行防腐处理,采用相应的防腐涂层材料,确保接口处防腐性能。
(5)检测与验收施工完成后,对防腐工程进行检测,包括涂层厚度、附着力、耐腐蚀性等指标。
检测合格后,进行竣工验收。
三、施工流程1. 管道清理(1)对燃气管道进行彻底清理,去除油污、锈蚀、焊渣等杂质。
(2)清理方法:手工清理、高压水射流清洗等。
2. 表面处理(1)根据管道表面处理要求,选择合适的表面处理方法,如喷砂、喷丸、化学处理等。
(2)处理后的管道表面应达到一定的粗糙度,以满足防腐涂层施工要求。
3. 防腐涂层施工(1)选择合适的防腐涂层材料,如环氧煤沥青涂料、聚氨酯涂料等。
(2)按照涂层施工工艺,进行防腐涂层施工。
施工过程中,注意涂层厚度、均匀性和干燥时间。
4. 管道接口处理(1)对管道接口进行防腐处理,采用相应的防腐涂层材料。
1施工准备1.1投入设备一览表设备单位数量1空压机3-6m3/min台1 2喷砂设备套1 3火焰加热器套2 4红外测温仪个2 5客货两用车台1 6灰刀、钢丝刷等工具套11.2进入施工场地必须穿戴好劳动保护用品,携带灭火器,急救箱2施工方法2.1对施工设备、工具的要求2.1.1喷砂用的空压机排量不小于3m 3/min,压力不小于0.6Mpa。
2.1.2喷砂罐及喷枪等经检修性能良好,数量满足要求。
2.1.3火焰加热器调整到无黑烟,测温仪经效验合格。
2.2施工材料的要求2.2.1热收缩带1)边缘应平直,表面平整、清洁、无气泡、无庇点、无裂口及分解变色。
2)基材经200℃±5℃、5分钟自由收缩。
3)具有齐全的产品性能检验合格证及使用说明书等文件。
2.2.2环氧树脂底漆1)固化后的剪切强度≥5Mpa。
2)在65℃及24小时的阴极剥离值≤10mm。
3)桶装密封完好,具有出厂合格证等。
2.2.3补伤片厚度及性能同热收缩带2.2.4砂子1)喷砂除锈用的砂最好是石英砂,或者是洁净无泥土的河沙。
2)砂子应干燥无水气,否则应晾晒。
3)砂子的颗粒应均与,粒径为1.5-3.5mm,喷过的砂子应过筛除去碎末、粉尘再用。
2.3对施工环境的要求2.3.1空气相对湿度大于85%、风砂天及雨天不宜施工。
2.3.2风力大于4级的风天不宜施工。
2.4补口施工作业2.4.1管口清理1)将焊口附近的钢管表面上的油污、泥土、底漆等清理干净。
2)清除焊道及附近的焊渣、毛刺、飞溅、焊瘤等杂物。
3)防腐层边缘应修成30°的坡角。
2.4.2管口预热1)一般天气预热50℃左右,阴天潮湿预热再高些。
2)加温后上下左右4点测量,达到要求方可除锈。
2.4.3喷砂除锈1)喷砂时喷枪应基本垂直钢管表面移动,先水平移动,再上下换个位置水平移动。
2)钢管表面除锈达到Sa1/2级的灰白色外,还应将搭接100mm 以上的防腐层表面打毛。
3)除锈后用棉纱等将补口范围内的尘土擦干净。
杭州天然气场站防腐工程施工方案一、防腐涂装设计分析1、工程概况:本维修防腐工程主要包括杭州北门站、星桥站和乔司站三个场站的站内地上管道、工艺设备、支架、走道板及放空立管的油漆涂层防腐涂装施工。
2、腐蚀环境分析:大气环境:杭州地处我国东部沿海,属亚热带季风气候,四季分明,温和湿润,光照充足,雨量充沛。
全年平均气温17.5摄氏度,平均相对湿度69.6%,年降水量1139毫米,年日照时数1762小时。
具有春多余雨、夏湿热、秋气爽、冬干冷的气候特征。
场站环境:北门站属于杭州地区的主要气源接气点,日接纳气量达到120万方,且上游省公司供气过程中,随流量、压力的变化,气流温度降低,造成管壁凝水,另一方面,调压器后管道也在调压器降压过程中再次吸热,使其管道表面温度再次降低(最低达到零下13.7摄氏度),部分管道表面始终处于保持潮湿状态。
综上所述:按IS012944—2标准,位于杭州地区的这三个场站所处腐蚀环境属于C4~C5-I级别,推荐使用的油漆配套应具有适应当地气候和施工条件、优异的物理机械性能、优良的耐候性、长期防腐性等等特点。
二、主要引用标准和防腐涂装防护方案:1、防腐涂装引用标准SH3022—1999 《石油化工设备与管道防腐蚀技术规范》SH3043—1991 《石油化工企业设备与管道表面色及标志》IS012944 钢结构保护涂层GB/T15957 大气环境腐蚀性分类NACE NO.5 高压淡水冲洗的清洁标准ISO 8501—1 涂装钢材表面锈蚀等级和除锈等级(或GB8923—88《涂装前钢材表面锈蚀等级和除锈等级》)ISO 8503—2 表面粗糙度比较样板抛(喷)丸、喷砂加工表面GB6484 铸钢丸GB6485 铸钢砂GB/T13312 钢铁件涂装前除油工程检验方法(验油试纸法)JB/Z350 高压无气喷涂典型工艺GB1764 漆膜厚度测定法IS07253:1984 色漆和清漆耐中性烟雾性能的测定GB7692 涂装作业安全规程涂漆前处理工艺安全GB6514 涂装作业安全规程涂漆工艺安全2、涂料和油漆A、钢结构外表防腐配套B、镀锌结构外表面3、老人牌环氧漆15553-111501)油漆施工:适当用清洁剂出去灰尘、油和脂等,用高压淡水清洗掉盐分和其他污物,用硬尼龙刷刷掉锌盐,达到各项要求后,按以下程序喷涂油漆:2)环境控制:测量并记录温度、湿度、钢板温度、油漆温度。
燃气工程施工第章防腐层与绝热层施工-V1为了保证燃气工程的安全运行,防止管道腐蚀和热量损失,施工中的防腐层和绝热层的施工非常重要。
本文将从以下几个方面重新整理和讲解施工流程。
一、防腐层施工流程1.准备工作:桥架、支架应完成,管道表面处理完毕,材料器具准备充足。
2.防腐材料埋设:防腐层施工前需在管道底部埋设适量的材料,如石棉绳、耐水纸板等,以防止掉落蜡等杂质污染管道。
3.打底:在管道表面刷涂底漆,一般需要刷两遍。
第一遍刷的底漆要翻盖管道的部位,第二遍从管道上到下刷涂完整的一层。
4.中涂:等待底漆干燥后,进行中涂。
与底漆一样,中涂需要刷涂两次。
第一次刷涂中涂时需注意刷涂的过程中不要让空气流进来,不然会造成涂层表面的蜂窝状,影响施工效果。
第二次不需要再翻盖管道。
5.面涂:等待中涂干燥后,进行面涂,同样需要刷涂两遍。
第一遍刷涂时,要注意涂层表面的光滑度,并注意避免涂层表面产生缩孔。
第二遍无需再遮盖管道。
6.验收:防腐完成后,需要进行防腐涂层的验收。
验收内容包括涂层厚度、质量和表面状况等。
二、绝热层施工流程1.准备工作:管道表面必须做到无锈、无水、无油和无松动物质等,绝热材料、工具、设备都已准备好。
2.绝热材料裁切:根据管道的直径、长度、弯头、三通等特殊部位,裁切绝热材料,一般以玻璃纤维毡为主要材料。
3.粘结涂抹:将绝热材料粘在管道上,并将两端黏结紧密。
4.支承装置:使用合适的支承装置固定绝热材料,避免绝热层开裂、掉落等情况。
5.护层:在绝热层上面进行覆盖,保护绝热层不受损伤和紫外线辐射的影响。
护层材料可以采用聚乙烯板、铝箔、不锈钢板等。
6.验收:绝热层施工完成,需要进行验收。
验收内容包括绝热层是否完整,并且按照设计要求施工。
同时还要确认护层是否牢固。
以上就是燃气工程施工中防腐层与绝热层施工的流程,需要注意每一个步骤都要认真执行,确保其施工质量和效果。
这样可以有效保障施工的安全性和运行的可靠性。
杭州天然气场站防腐工程施工方案一、防腐涂装设计分析1、工程概况:本维修防腐工程主要包括杭州北门站、星桥站和乔司站三个场站的站内地上管道、工艺设备、支架、走道板及放空立管的油漆涂层防腐涂装施工。
2、腐蚀环境分析:大气环境:杭州地处我国东部沿海,属亚热带季风气候,四季分明,温和湿润,光照充足,雨量充沛。
全年平均气温摄氏度,平均相对湿度%,年降水量1139毫米,年日照时数1762小时。
具有春多余雨、夏湿热、秋气爽、冬干冷的气候特征。
场站环境:北门站属于杭州地区的主要气源接气点,日接纳气量达到120万方,且上游省公司供气过程中,随流量、压力的变化,气流温度降低,造成管壁凝水,另一方面,调压器后管道也在调压器降压过程中再次吸热,使其管道表面温度再次降低(最低达到零下摄氏度),部分管道表面始终处于保持潮湿状态。
综上所述:按IS012944—2标准,位于杭州地区的这三个场站所处腐蚀环境属于C4~C5-I级别,推荐使用的油漆配套应具有适应当地气候和施工条件、优异的物理机械性能、优良的耐候性、长期防腐性等等特点。
二、主要引用标准和防腐涂装防护方案:防腐涂装引用标准1、SH3022—1999 《石油化工设备与管道防腐蚀技术规范》SH3043—1991 《石油化工企业设备与管道表面色及标志》IS012944 钢结构保护涂层GB/T15957 大气环境腐蚀性分类NACE 高压淡水冲洗的清洁标准ISO 8501—1 涂装钢材表面锈蚀等级和除锈等级(或GB8923—88《涂装前钢材表面锈蚀等级和除锈等级》)ISO 8503—2 表面粗糙度比较样板抛(喷)丸、喷砂加工表面GB6484 铸钢丸GB6485 铸钢砂GB/T13312 钢铁件涂装前除油工程检验方法(验油试纸法)JB/Z350 高压无气喷涂典型工艺GB1764 漆膜厚度测定法IS07253:1984 色漆和清漆耐中性烟雾性能的测定GB7692 涂装作业安全规程涂漆前处理工艺安全GB6514 涂装作业安全规程涂漆工艺安全2、涂料和油漆A、钢结构外表防腐配套序号油漆名称牌号干膜厚度(微米)50老人牌环氧富锌漆底漆150老人牌环氧云铁漆45880-12430中层漆50面漆老人牌聚氨酯面漆55910-XXXX25总、镀锌结构外表面序干膜厚微涂漆名称牌5老人牌镀锌件表面专用环氧底面老人牌聚氨酯面55910-XXXX5100计老人牌环氧漆、3)油漆施工:适当用清洁剂出去灰尘、油和脂等,用高压淡水清洗掉盐分和其他污物,用1硬尼龙刷刷掉锌盐,达到各项要求后,按以下程序喷涂油漆:以下。
)环境控制:测量并记录温度、湿度、钢板温度、油漆温度。
相对湿度要求在285%停止油漆如果环境条件达不到以上要求,3用露点盘查出露点并确保钢板温度高于露点度。
施工、稀980213)油漆材料准备:按照油漆施工工艺文件准备好老人牌环氧漆(基料、固化剂)释剂08450.并记录批号,检查包装,并用气动搅拌器充分搅拌。
必要时加入)调配:按43:198021体积比调配基料和固化剂)(最大适量稀释剂10%并充分搅拌。
注意一定要先加固化剂并充分搅拌后才能加入稀释剂。
2305)注意在摄氏时,油漆混合使用时间为2小时。
油漆调配后小时内必须用完。
微米。
)采用喷涂施工,要求达到厚度650)更多内容请参考产品说明书和施工指导。
74、关于涂装现场管理和安全文明生产主要内容包括人员培训、工艺与工艺纪律、质量控制、材料定额管理、吊装与运输、工具与设备、涂装环境控制等。
此外,应按照GB7692、GB6514的要求,严格涂装现场文明生产、消防、卫安全等管理工作。
5、钢结构涂装施工程序1、表面处理:检验并记录钢板原始状况:如果使用旧钢板,要确定钢板无油污,如果有则清除油污。
并用高压水冲洗除去可溶性盐类。
磨料规格:喷砂所用的磨料应符合GB6484|、GB6485标准所规定的钢砂、钢丸或使用无盐分、无污染的石英砂、铜矿砂。
磨料可使用钢砂,钢砂规格最好为G25和G40或S330混合钢砂。
其混合比最好为30%、70%。
不准使用海砂或河沙。
磨料硬度必须在40-50Rc之间。
磨料粒度和表面粗糙度的关系,参考TB/T1527附录A.如果必要时进行油纸试验。
压缩空气应无油无水,。
-7Kg检查并确认喷嘴处压缩空气压力在.压缩空气中含有油水,则需安装油水分离。
空气管路内径应在英寸以上。
喷、砂所用的磨料应符合GB6484、GB6485标准所规定的钢砂、钢丸或使用无盐分、无污染的石英砂、铜矿砂。
磨料粒度和表面粗糙度的关系,参考TB/T1527附录A ;对于镀锌件,应选用非金属磨料。
.喷砂工艺要求、1.钢结构件(1)喷砂除锈等级达到GB8923(或IS08501-1:1988)的级;对于分段对接处和喷砂达不到的部位,采用动力工具器械打磨除锈,达到GB8923(或IS08501-1:1988)中的St3级。
2)涂装前钢材表面的粗糙度要求:ISO比较板的中级粗糙度(角砂)3)在喷砂施工期间,要确保磨料没有收到灰尘和有害物质的污染。
、2镀锌件采用喷砂或动力工具机械打磨去除表面旧漆膜至镀锌层,发生锈蚀的部位除锈至GB8923(或IS08501-1:1998)中的St3级。
检验喷砂完工后,出去喷砂残渣,使用真空吸尘器或无油无水份压缩空气,吹去表面灰尘,经质量自检,并取得监理工程师认可,合格后必须在4小时内喷漆。
收砂喷砂完成后应及时收砂,并经尘砂分离器分离。
清洁的好砂可以回收,废砂及尘砂应及时清除出系统。
涂装技术要求:2、除了严格的表面处理和合理的涂装设计外,必须在整个涂装施工中确保每一个环节的质量。
任何一个环节的疏忽都有可能对项目涂层的整体质量带来严重的影响。
因此所有参与施工的人员都必须严格地执行项目涂装工艺文件。
1)施工人员在涂装前应认真阅读项目每个系统的涂装工艺文件及其施工指导,2)质量不合格油漆不能投入使用,所有油漆需报验合格后方可使用。
禁止将不用品种、不同牌号和不同厂家的涂料混掺调用。
3)对于将要喷涂的钢材表面需报验并确认其清洁度、粗糙度合格后方可涂装。
4)确认施工现场环境和相对湿度符合所用涂料产品说明书所规定的范围,并做好涂装环境条件的记录、备查。
5)检查每度油漆的准备和使用,包括油漆的型号、批号、色号、数量等;分清所用涂料的干燥类型,特别要注意双组份油漆的施工,包括固化剂和基料的混合比例、混合使用时间及固话剂的品牌随季节变化而变化的规定;正确使用稀释剂,注意随施工环境温度、湿度的变化而随时调整油漆的粘稠度,防止干喷和流挂。
6)上度和下度油漆工序的间隔时间要求严格遵守老人牌涂料产品说明书上所规定的重涂间隔时间。
7)双组分涂料每次调配的数量要同工作量、涂料的混合使用时间和施工人力、作业班次相适应,太多或太少均不利于三个。
混合比例要准确,按体积比混合加入。
8)检查调整每度油漆施工设备、工具。
做到配备齐全,并确保其处在最佳使用条件。
喷漆前作好预涂,双组分涂料所用的喷枪,在每次喷涂完工后,要及时用配套稀释剂清洗喷枪和管路,以免涂料胶化而堵塞。
使用高压无气喷涂工艺参照JB/Z350执行。
9)要注意涂料的存放、开启和使用前的混合、搅拌等具体要求。
10)加强施工现场检测,特别是在涂装过程中要不断检测调节每度油漆的湿膜厚度。
此外,随时目测每度油漆在成膜过程中的外观变化,注意有无漏喷、流挂、针孔、气泡、随时调节、有限公司技术服务人员的指导下,(中国)并在赫普色泽不均等异常情况,及时修补,并做好记录。
6、产品施工注意事项环氧富锌底漆;1)油漆施工:钢板喷砂处理达到各项要求后,按以下程序喷涂油漆。
2)环境控制:测量并记录好温度、湿度、钢板温度、油漆温度。
相对湿度要求在85%以下。
用露点盘算出露点并确保钢板温度高于露点3度。
如果环境条件达不到以上要求,停止油漆施工。
3)油漆材料准备:按照油漆施工工艺文件准备好环氧富锌底漆(基料\固化剂97040)、稀释剂08450.并记录批号,检查包装。
4)调配:按4:1体积比调配基料和固化剂97040,并用动力搅拌器充分搅拌。
必要时加入稀释剂,并充分搅拌。
注意:1.混合前需彻底摇匀后倒入干净的桶中;2.在持续机械搅拌的同时将固化剂慢慢倒入液体中,另待充分搅拌均匀后才能加入稀释剂08450;3.环氧富锌底漆比重高,喷涂作业中应采取边喷涂边搅拌的原则进行施工,以确保涂层锌粉分部均匀。
5)喷涂介意选择长江9C高压气泵,17Z30喷嘴,调整喷涂距离、手法、以确保涂层厚度在设计规定的50微米左右。
6)厚度控制:喷涂过程中根据涂料的固体含量测算干膜厚度。
待漆膜干燥后干膜仪测量漆膜厚度。
如漆膜太厚或太薄,调整喷涂速度或稀释剂比例,直到相应厚度。
7)更多内容请参考产品说明书和施工指导。
环氧云铁中间漆45880-12430:1)检查确认环氧富锌底漆涂层无缺陷时,对富锌漆表面的漆雾用砂纸打磨掉,并用压缩空气吹净表面的灰尘,然后按以下程序喷涂环氧云铁中间漆。
2)环境控制:环境控制:测量并记录好温度、湿度、钢板温度、油漆温度。
相对湿度要求在85%以下。
用露点盘算出露点并确保钢板温度高于露点3度。
如果环境条件达不到以上要求,停止油漆施工。
3)油漆材料准备:按照油漆施工工艺文件准备好环氧云铁中间漆45880-12430(基料45889-12430\固化剂95880W)、稀释剂08450.并记录批号,检查包装。
4)调配:按3:1体积比调配基料45889-12430和固化剂95880,并用动力搅拌器充分搅拌。
必要时加入稀释剂(最大5%),并充分搅拌。
注意:1.混合前需彻底摇匀基料45889-12430;2.在持续机械搅拌的同时将固化剂95880慢慢倒入基料中,另待充分搅拌均匀后才能加入稀释剂08450;5)预涂:用刷涂的方法对所有边、角、过孔、狭小面、焊缝、自由边等难以接近的部位进行预涂作业。
6) 喷涂介意选择长江6C高压气泵,17Z30喷嘴,调整喷涂距离、手法、以确保涂层厚度在设计规定的150微米左右。
注意在30摄氏度时,油漆混合使用时间为30分钟。
油漆调配后30分钟内必须用完。
7)厚度控制:喷涂过程中可用湿膜卡测量湿膜厚度并根据涂料的固体含量测算干膜厚度。
待漆膜干燥后干膜仪测量漆膜厚度。
入漆膜太厚或太薄,调整喷涂速度或稀释剂比例,直到相应厚度。
8)检查:目测有无漏喷、流挂、桔皮、针孔等缺陷。
等漆膜干燥后用磁性干膜仪测量厚度。
如果漆面有针孔或干膜厚度不足应用砂布打磨后补喷一度以达到设计的干膜厚度150微米。
)更多内容请参考产品说明书和施工指导。
9.聚氨酯面漆55910-*****:1)检查中间漆漆膜厚度、外观等,在确认无缺陷是准备施涂面漆。
注意气温为30摄氏度时中间漆45880与面漆55910之间的最小覆涂间隔为5小时,最大覆涂间隔为30天。
