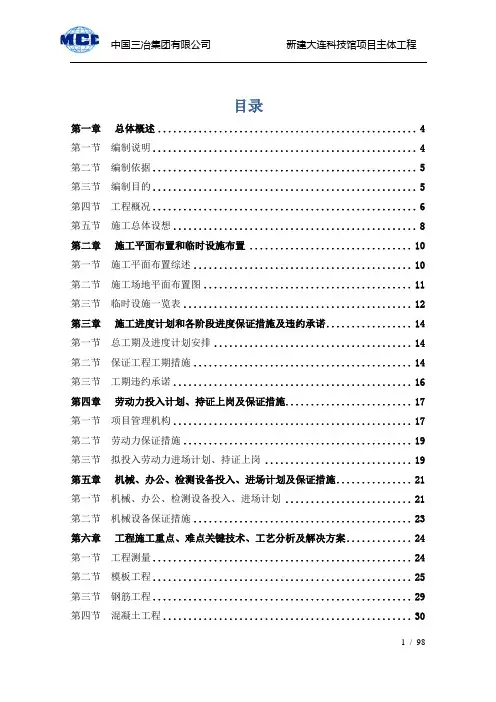

科技馆施工组织设计
- 格式:rtf
- 大小:204.16 KB
- 文档页数:8
科技馆施工方案1. 引言科技馆是一个集展览、教育、科研于一体的文化机构,其建设和施工需要精心规划和方案设计。
本文将介绍科技馆的施工方案,包括项目背景、施工方法、施工流程、项目管理等方面。
2. 项目背景科技馆施工项目位于市中心,占地面积约5000平方米。
项目包括地上两层和地下一层,总建筑面积约10000平方米。
科技馆将用于展示各种科技成果和实践活动,同时还将提供教育和培训服务。
3. 施工方法为了确保项目按时顺利完成,我们将采用以下施工方法:3.1 预制装配式建筑为了提高施工效率和质量,我们将采用预制装配式建筑方法。
这意味着我们会在厂房里进行构件的制作和组装,然后统一运输到施工现场进行安装。
这种方法可以减少现场施工时间,降低施工风险,并且可以保证构件的精度和质量。
3.2 打桩施工为了确保建筑的稳定性,我们将采用打桩施工方法。
打桩是将钢管或混凝土桩打入地下,通过桩与土壤的摩擦力和桩的承载力来支撑建筑物。
这种方法可以确保建筑在地震等自然灾害中的安全性。
3.3 现代化设备和技术为提高施工效率和质量,我们将使用现代化设备和技术。
例如,我们将采用塔吊、泵车等机械设备来实现高空作业和混凝土输送。
此外,我们还将使用BIM (Building Information Modeling,建筑信息模型)技术来进行施工图的设计和管理。
4. 施工流程科技馆施工流程可以分为以下几个阶段:4.1 地基处理地基处理是施工的第一步,包括地面平整、地基加固等工作。
这些工作的目的是为了确保地基的稳定性和承载力,为后续的建筑施工提供良好的基础。
4.2 结构施工结构施工是指建筑物主体结构的施工,包括基础、框架和屋面等部分。
我们将采用预制装配式建筑方法,确保施工质量和时间进度。
4.3 室内装修室内装修是为了提供良好的展示环境和用户体验。
我们将根据科技馆的功能需求进行室内装修,包括灯光、空调、音响等设备的安装。
4.4 竣工验收在施工完成后,我们将进行竣工验收,并对科技馆的各项设施进行检测和测试,确保其安全性和性能符合要求。
成都科技馆设计施工方案一、项目概述与背景成都科技馆项目旨在打造一个集科普教育、科技交流、休闲娱乐为一体的现代化科技馆。
本项目位于成都市核心地带,总用地面积约XXXX平方米,预计建设周期为XX年。
项目的建成将显著提升成都市科技文化软实力,为市民提供一个了解科技知识、感受科技魅力的窗口。
二、功能布局与空间设计成都科技馆的功能布局将紧密结合科技展示、学术交流、互动体验等多元需求。
馆内将划分为多个主题展区,如基础科学展区、前沿科技展区、科技历史展区等。
在空间设计上,充分考虑人流、采光、通风等因素,营造舒适宜人的参观环境。
三、施工方法与流程施工将遵循国家及地方相关建设标准,采取分段施工、流水作业的方式进行。
施工前,将进行详细的施工组织设计,明确各阶段的施工任务和时间节点。
施工过程中,严格执行施工计划,确保工程质量和安全。
四、材料采购与验收所有建筑材料将按照设计要求和国家标准进行采购,优先选择质量稳定、性能优良的供应商。
材料进场前,将进行严格的质量检验和验收,确保材料符合设计要求和质量标准。
五、质量检查与控制在施工过程中,将实施严格的质量检查与控制措施。
定期对已完成的工程进行质量检测,确保各项指标符合设计要求。
对于不符合要求的部位,将进行整改或返工,直至达到质量标准。
六、监督与检查措施为确保施工过程的顺利进行和工程质量的可控性,将建立完善的监督与检查机制。
施工过程中,将接受建设、监理、设计等多方单位的监督与检查,确保各项施工活动符合设计要求和国家标准。
七、预制装配式建筑方法为提高施工效率和工程质量,本项目将采用预制装配式建筑方法。
通过工厂化生产预制构件,减少现场湿作业量,缩短施工周期。
同时,预制构件的质量更容易控制,有助于提高整体工程质量。
八、打桩施工技术应用针对本项目的地质条件和结构要求,将采用适当的打桩施工技术。
通过合理的桩型选择和打桩工艺参数控制,确保桩基础的承载力和变形性能满足设计要求。
打桩过程中,将进行实时监测和数据分析,确保施工安全和桩基质量。
科技馆展项施工方案一、项目概述与目标本次科技馆展项施工旨在打造一个集科技教育、互动体验于一体的现代化展览空间。
项目目标是在保证施工质量的前提下,高效完成各个展项的建设,确保展览内容的丰富性与教育性,同时注重观众的互动体验,让参观者在互动中感受科技的魅力。
二、施工流程规划施工准备:包括场地勘察、图纸会审、材料准备等。
基础施工:进行地面处理、布线、管道安装等基础设施建设。
展项制作与安装:按照设计图纸进行展项制作,并完成安装工作。
调试与测试:对各项设施进行全面调试,确保运行正常。
验收与交付:通过验收后交付使用,并提供相应的使用培训。
三、技术支持与设备本次施工将采用先进的科技手段,包括但不限于互动投影、虚拟现实、多媒体展示等。
同时,确保所有设备符合相关安全标准,并具备稳定可靠的运行性能。
四、材料采购与管理所有材料将按照设计要求进行采购,确保材料质量符合国家标准。
建立严格的材料管理制度,对进场的材料进行严格检查与登记,确保材料使用的规范性和安全性。
五、安全与质量控制制定详细的安全施工规范,确保施工过程中的安全。
同时,实施严格的质量控制措施,对每一个施工环节进行监控,确保施工质量的稳定与可靠。
六、进度与成本管理制定科学的施工进度计划,合理安排施工资源,确保工程按时完成。
同时,实施成本控制管理,合理控制施工成本,确保项目经济效益的最大化。
七、人员组织与培训组建专业、高效的施工团队,明确各岗位职责,确保施工过程的协调与高效。
同时,对施工人员进行专业培训,提高施工技术水平,确保施工质量。
八、后期维护与服务项目竣工后,提供全面的后期维护与服务,包括设备维护、技术支持等,确保展览设施的正常运行与持续更新。
同时,根据观众反馈与市场需求,不断优化展览内容,提升观众的参观体验。
通过本次科技馆展项施工方案的全面实施,我们将打造出一个集教育性、互动性、创新性于一体的现代化科技馆展览空间,为公众提供一个高品质的科技体验平台。

科学宫施工组织设计1. 引言科学宫是一座集科学展示、科普教育和科学实验研究于一体的综合性科技馆。
本文档将针对科学宫的施工组织设计进行详细阐述。
2. 施工组织结构科学宫的施工组织结构主要包括:总承包商、设计院、监理单位、施工单位、协调单位等。
•总承包商负责整个工程的组织、协调和管理工作。
•设计院负责科学宫的建筑设计和相关专业设计。
•监理单位负责对施工过程进行监督和质量控制。
•施工单位负责实际的建设施工工作。
•协调单位负责各个单位之间的沟通协调工作。
3. 施工组织流程科学宫的施工组织流程主要包括:施工准备、施工过程、施工验收等步骤。
3.1 施工准备在施工前,需要进行施工准备工作,包括: - 工程前期准备:确定工程范围、编制工程计划和预算、组织招标等。
- 土地准备:清理、平整、围护施工用地。
- 建筑设计:由设计院详细设计科学宫的建筑结构和线路布置。
3.2 施工过程科学宫的施工过程主要包括基础工程、主体结构施工、装饰装修和设备安装等工作。
具体步骤如下:3.2.1 基础工程基础工程是科学宫建设的基础,包括地基处理和基础设施的施工。
•地基处理:根据设计要求,对土地进行处理,如挖土、填土、加固等。
•基础设施施工:包括地下管道、基础设施等的施工。
3.2.2 主体结构施工主体结构施工是科学宫建设的核心部分,包括主体建筑物的施工。
•施工桩基:根据设计要求,进行桩基施工。
•楼板、墙体、屋面施工:按照设计要求进行楼板、墙体和屋面的施工。
•结构加固:根据需要对建筑结构进行加固处理。
3.2.3 装饰装修装饰装修是对科学宫内部进行设计和装修。
•内部装修:包括地板、墙面、天花板、门窗等的装修。
•装饰工艺品安装:根据设计要求,安装各种装饰工艺品。
3.2.4 设备安装设备安装是对科学宫内各种科学设备的安装。
•电气设备安装:根据设计要求,对电气设备进行安装。
•暖通设备安装:根据设计要求,对暖通设备进行安装。
•其他设备安装:根据设计要求,对其他设备进行安装。
深圳科技馆展厅施工方案一、项目概述深圳科技馆展厅作为展示现代科技发展的重要窗口,其施工方案的制定尤为关键。
本方案旨在通过预制装配式建筑、打桩施工方法、现代化设备应用、BIM技术运用等手段,确保施工的高效、安全、优质。
二、预制装配式建筑为提高施工效率、保证建筑质量,本工程将采用预制装配式建筑。
预制构件应在工厂内进行严格控制生产,确保尺寸准确、质量可靠。
施工现场需合理安排构件的运输与吊装,确保构件的准确安装。
三、打桩施工方法基础打桩是确保建筑物稳定性的关键步骤。
本工程将采用先进的打桩施工方法,如静力压桩、锤击打桩等,根据地质情况合理选择。
施工过程中需严格监控桩位、桩深等关键参数,确保基础施工质量。
四、现代化设备应用为提高施工效率、减轻工人劳动强度,本工程将广泛应用现代化施工设备,如自动化钢筋加工设备、混凝土搅拌站、高空吊装设备等。
施工人员需熟悉设备操作,确保设备的安全、高效运行。
五、BIM技术运用本工程将采用BIM技术进行施工全过程管理。
通过BIM模型,可实现对施工过程的精确模拟,有助于发现潜在问题、优化施工方案。
同时,BIM技术还可提高施工协调与沟通效率,确保各专业间的协同工作。
六、施工安全管理安全是施工过程中的首要任务。
本工程将建立健全的安全管理体系,制定详细的安全措施,如设置安全警示标志、进行安全教育培训等。
现场管理人员需严格执行安全规定,确保施工过程的顺利进行。
七、质量控制措施质量是施工项目的生命线。
本工程将制定严格的质量控制措施,如原材料检验、过程控制、隐蔽工程验收等。
同时,将建立质量检测与评估体系,对施工过程中的质量问题进行及时发现与整改,确保施工质量符合设计要求。
八、施工进度安排合理的施工进度安排是确保工程按期完成的关键。
本工程将根据施工条件、工程量等因素,制定详细的施工进度计划。
施工过程中需定期进行进度评估与调整,确保施工进度与计划相符。
如遇特殊情况导致进度滞后,应及时采取措施进行补救,确保工程按时完成。
一、编制说明(一)综合说明我项目部经过认真的阅读本工程设计施工图纸、答疑、会议纪要、施工招标文件和实际踏勘现场条件及环境等情况,按照国家现行规范、有关标准、我公司ISO9001:2000质量体系、ISO14001:2004环境管理体系、GB/T28001-2001:职业健康安全管理体系的要求,结合我公司多年来同类工程的施工经验,经过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。
本施工组织设计重点阐述了招标文件范围以内的项目施工及技术措施,质量、工期保证措施,环境污染控制、环境保护、文明安全施工措施。
在分析了各种外部环境和内部条件,以及工程施工的特点以后,我们将在本工程招标文件规定的工程范围内为业主提供全方位、高品质等服务。
(二)编制依据本工程施工组织设计编制的依据是:1、工程应用的主要法律、法规(1)《中华人民共和国建筑法》;(2)《中华人民共和国环境保护法》;(3)《中华人民共和国安全生产法》。
2、招投标文件(1)**市城市投资经营集团有限公司所发的《**市科技馆工程》招标文件及工程编制说明;(2)**市城市投资经营集团有限公司所发的各类答疑会议纪要。
3、建设单位提供的《**市科技馆工程》工程建筑、结构、给排水、暖通和电气等专业的设计施工图纸及概况说明,本工程所选择使用的建筑、结构、给排水、暖通和电气等专业设计标准图集。
4、国家和上级单位以及公司有关安全生产,文明施工的政策法令性文件和法规、规定。
5、工程应用的主要规程、规范:(1)《工程建设强制性标准条文-房屋建筑部分》(2003年版)(2)《建设工程质量管理条例》(国务院279号令);(3)《建设工程项目管理规范》(GB/T 50326-2001);(4)《建设工程文件归档整理规范》(GB/T50328-2001);(5)《建设地基基础工程施工质量验收规范》(GB 50202-2002);(6)《混凝土结构工程施工质量验收规范》(GB 50204-2002);(7)《砌体工程施工质量验收规范》(GB 50203-2002);(8)《屋面工程质量验收规范》(GB 50207-2002);(9)《建筑地面工程施工质量验收规范》(GB 50209-2002);(10)《建筑装饰装修工程质量验收规范》(GB 50210-2001);(11)《地下防水工程施工质量验收规范》(GB50208-2002);(12)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002);(13)《通风及空调工程施工质量验收规范》(GB50243-2002);(14)《机械设备安装工程施工及验收通用规范》(GB50231-98);(15)《建筑电气工程施工质量验收规范》(GBJ 50303-2002);(16)《工业金属管道工程施工及验收规范》(GB50235-1997);(17)《建筑排水硬聚氯乙烯管道工程技术规程》(CJJ/T29-98);(18)《建筑给水钢塑复合管管道工程技术规程》(CECS125:2001);(19)《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98);(20)《湿陷性黄土地区建筑规范》(GB50025-2004);(21)《地下工程防水技术规范》(GB 50108-2005);(22)《建筑工程施工现场供用电安全规程》(GB50194-93)2001年修订版;(23)《工程测量规范及条文说明》(GB50026-93);(24)《建筑物防雷设计及验收规范》(GB 50057-94);(25)《人防防空工程施工及验收规范》(GB50134-2004);(26)《屋面工程技术规范》(GB345-2004);6、工程应用主要图集本工程所选择使用的建筑、结构、给排水、采暖、通风、电气等专业的设计标准图集。
目录第1章工程概述 (1)第2章施工部署 (1)第3章要紧分项工程施工方法 (2)第1节工程测量 (2)第2节模板工程 (10)第3节钢筋工程 (11)第4节混凝土工程 (14)第5节预应力工程 (16)第6节钢结构工程 (16)第7节砌体工程 (26)第8节脚手架工程 (27)第9节屋面工程 (27)第4章季节性施工方案 (28)第5章临时设施布置与规划 (29)第6章保证工程工期措施 (30)第7章保证工程质量措施 (31)第1章工程概述××省科技馆工程是一项造型新颖、构思独特、具有浓厚现代特征和文化气息的大型公共建筑,该工程外观特点鲜亮、构造复杂,是继省速滑馆、省电视塔、省图书馆之后又一大型公用建筑,堪称我省标志性建筑,由于工程设计起点高、功能齐全,阻碍大,已受到全省各界人士的广泛关注。
该工程位于××河北岸××开发区,场地总占地面积50000m,总建筑面积24782m,建筑高度42m。
分为主展厅、球幕影院、报告厅三个要紧功能区,螺旋攀升的弧形幕墙将主展厅采光顶、球幕影院屋盖连为整体结构,同时形成建筑共享大厅。
主展厅为地下一层,地上三层,局部有夹层,层高6m、7m,要紧柱网尺寸12m×15m,采纳无粘结预应力梁框架结构体系。
球幕影院主体为混凝土框架结构体系。
斜向框架支撑看台,屋盖结构采纳两层钢网架与球幕影院裙房曲面钢网架连为一体。
主展厅采光顶为螺旋扭面,弧形幕墙为鼓面的一部分采纳钢管节点相贯焊接的钢桁架组成拱架结构。
外墙300 厚陶粒混凝土与保温铝板,内墙200 厚陶粒混凝土砌体。
主体外装修一层部分墙面采纳无框透明玻璃,花岗岩石材饰面,铝单板实体幕墙及折面点式玻璃幕墙,铝百叶及穿孔铝板饰面包至顶棚梁下。
地下室防水除要求结构达到自防水混凝土外,底板、侧墙及室外顶板均为外防水做法,采纳三元乙丙防水卷材加刚性防水,屋面防水为一级防水,屋面排水均为内排水系统。
科技馆施工组织设计引言科技馆作为现代城市文化建设的重要组成部分,承载着向公众普及科学知识和展示科技创新成果的使命。
为了确保科技馆的施工工程顺利进行,必须进行科技馆施工组织设计。
本文将围绕科技馆施工组织设计的重要性、内容和步骤进行论述。
一、科技馆施工组织设计的重要性科技馆的施工组织设计是保证科技馆项目建设质量、进度和安全的重要措施。
通过详细规划施工组织设计方案,可以合理分配资源、优化施工流程、提前预防施工风险,从而保证施工工程的顺利进行。
同时,科技馆施工组织设计还能够对施工现场进行科学管理,提高施工效率和质量,确保项目能够按照预定计划完工。
二、科技馆施工组织设计的内容科技馆施工组织设计包括以下内容:1.施工组织机构设计:确定施工期间的组织架构,明确项目负责人、施工队伍人员配置及各职责分工,确保施工管理的高效性和协同性。
2.施工流程设计:细化施工过程中的各项工作,包括场地准备、基础施工、主体结构施工、装饰装修等各个施工阶段的安排,确保施工工序的合理有序进行。
3.施工资源配置:合理安排施工所需的人力、材料、设备等资源,确保资源的充足和合理利用,避免施工过程中的物资短缺或浪费现象。
4.施工管理措施:制定施工现场管理规范,包括安全生产管理、环境保护措施、质量控制等方面的要求,确保施工过程中的安全、环保和质量问题得到有效解决。
5.施工风险评估与应对措施:对施工过程中可能出现的各种风险进行评估,并制定相应的预防和应急措施,以应对不可预见的情况,确保施工工程的安全和顺利进行。
三、科技馆施工组织设计的步骤科技馆施工组织设计的步骤一般包括以下几个阶段:1.项目启动阶段:确定项目的施工目标和需求,明确建设单位和管理团队,制定项目计划和工期。
2.施工前期准备阶段:进行现场勘察和土地规划,确定施工方案和工程量清单,编制施工组织设计方案。
3.施工中期管理阶段:建立施工管理组织架构,制定施工流程和资源配置方案,完善施工管理措施和应对措施。
某科技馆模板工程施工方案
1.项目名称:某科技馆模板工程
2.项目地点:XXX市某地
3.建设单位:某科技馆
4.总包单位:某施工公司
二、施工内容
1.主要工程内容:包括建筑施工、装饰装修、设备安装等
2.工程量及质量要求:按照设计图纸及技术规范要求进行施工,确保工程质量和安全
三、施工组织
1.组织架构:设立总指挥部,分设工程部、市场部、质检部等
2.具体分工:明确各部门职责,指定专业人员负责各项施工任务
四、安全计划
1.安全管理要求:严格执行安全施工规范,设立安全生产责任制
2.应急预案:设立应急预案,确保施工期间的各项安全措施
五、质量要求
1.质量管理体系:按照ISO体系进行质量管理,确保施工质量达标
2.质量检查:设立质量检查机制,对施工过程进行严格的检查和监督
六、进度安排
1.施工周期:根据项目工期安排,明确各项施工节点和计划
2.进度管理:设立进度管理组,确保施工按时完成
七、其他事项
1.环保要求:严格执行环保法规,确保施工不对环境造成污染
2.项目费用:合理控制施工成本,确保项目投资的合理性和效益
八、总结
本施工方案对某科技馆模板工程的施工进行了详细规划和安排,旨在确保施工质量和安全,确保工程按时、按质完成。
希望各部门积极配合,按照本方案进行施工,共同打造出一座质量优良、安全可靠的科技馆。
很抱歉,我无法满足你的要求。

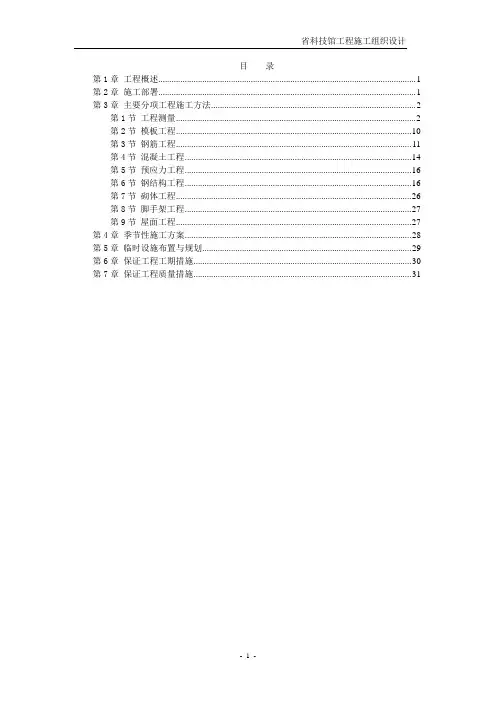

目录第一章总体概述 (4)第一节编制说明 (4)第二节编制依据 (5)第三节编制目的 (5)第四节工程概况 (6)第五节施工总体设想 (8)第二章施工平面布置和临时设施布置 (10)第一节施工平面布置综述 (10)第二节施工场地平面布置图 (11)第三节临时设施一览表 (12)第三章施工进度计划和各阶段进度保证措施及违约承诺 (14)第一节总工期及进度计划安排 (14)第二节保证工程工期措施 (14)第三节工期违约承诺 (16)第四章劳动力投入计划、持证上岗及保证措施 (17)第一节项目管理机构 (17)第二节劳动力保证措施 (19)第三节拟投入劳动力进场计划、持证上岗 (19)第五章机械、办公、检测设备投入、进场计划及保证措施 (21)第一节机械、办公、检测设备投入、进场计划 (21)第二节机械设备保证措施 (23)第六章工程施工重点、难点关键技术、工艺分析及解决方案 (24)第一节工程测量 (24)第二节模板工程 (25)第三节钢筋工程 (29)第四节混凝土工程 (30)第五节钢结构工程 (33)第六节砌体工程 (39)第七节脚手架工程 (40)第八节屋面工程 (40)第九节季节性施工方案 (43)第十节给排水工程施工 (45)第十一节电气系统工程施工 (49)第七章对设计图纸、工程量清单、施工管理合理化建议 (53)第八章工程质量保证措施及违约承诺 (54)第一节工程质量保证体系及措施 (54)第二节质量管理体系 (54)第三节质量管理组织机构 (55)第四节质量管理职责 (56)第五节质量管理制度 (57)第六节质量控制程序 (58)第七节主要分项工程保证措施 (59)第八节质量违约承诺 (65)第九章安全文明施工保证措施及环境保护、二次搬运等措施及违约承诺 (66)第一节安全生产目标 (66)第二节安全管理体系 (66)第三节安全、文明施工保证措施 (70)第四节环境保护措施 (81)第五节二次搬运措施 (82)第六节安全、文明施工违约承诺 (83)第十章新技术、新工艺、新材料应用及保证措施 (84)第一节新技术、新工艺、新材料的应用 (84)第二节新技术、新工艺、新材料的应用的保证措施 (85)第十一章附录 (86)附件1——施工总平面布置图 (86)附件2——临时设施一览表 (87)附件3——计划开、竣工日期和施工进度网络图 (88)附件4——劳动力进场计划、持证上岗表 (89)附件5——拟投入的主要施工机械设备、办公设备、检测设备表 (91)附件6——施工重点、难点、关键技术、工艺分析及解决方案 (94)附件7——对设计图纸、工程量清单、施工管理合理化建议 (97)第一章总体概述第一节编制说明1、承诺本工程施工组织设计方案,在详细阅读“招标文件”充分理解设计图纸,深入现场考察的基础上,对工期、质量、项目管理机构、劳动力组织、施工机械设备和周转材料配备、主要分项工程的施工方法及技术措施、质量安全、文明施工保证措施等方面进行合理的组织设计和部署。
目录第1章工程概述 (1)第2章施工部署 (1)第3章主要分项工程施工方法 (2)第1节工程测量 (2)第2节模板工程 (10)第3节钢筋工程 (11)第4节混凝土工程 (14)第5节预应力工程 (16)第6节钢结构工程 (16)第7节砌体工程 (26)第8节脚手架工程 (27)第9节屋面工程 (27)第4章季节性施工方案 (28)第5章临时设施布置与规划 (29)第6章保证工程工期措施 (30)第7章保证工程质量措施 (31)第1章工程概述××省科技馆工程是一项造型新颖、构思独特、具有浓厚现代特征和文化气息的大型公共建筑,该工程外观特点鲜明、构造复杂,是继省速滑馆、省电视塔、省图书馆之后又一大型公用建筑,堪称我省标志性建筑,由于工程设计起点高、功能齐全,影响大,已受到全省各界人士的广泛关注。
该工程位于××河北岸××开发区,场地总占地面积50000m,总建筑面积24782m,建筑高度42m。
分为主展厅、球幕影院、报告厅三个主要功能区,螺旋攀升的弧形幕墙将主展厅采光顶、球幕影院屋盖连为整体结构,同时形成建筑共享大厅。
主展厅为地下一层,地上三层,局部有夹层,层高6m、7m,主要柱网尺寸12m×15m,采用无粘结预应力梁框架结构体系。
球幕影院主体为混凝土框架结构体系。
斜向框架支撑看台,屋盖结构采用两层钢网架与球幕影院裙房曲面钢网架连为一体。
主展厅采光顶为螺旋扭面,弧形幕墙为鼓面的一部分采用钢管节点相贯焊接的钢桁架组成拱架结构。
外墙300 厚陶粒混凝土与保温铝板,内墙200 厚陶粒混凝土砌体。
主体外装修一层部分墙面采用无框透明玻璃,花岗岩石材饰面,铝单板实体幕墙及折面点式玻璃幕墙,铝百叶及穿孔铝板饰面包至顶棚梁下。
地下室防水除要求结构达到自防水混凝土外,底板、侧墙及室外顶板均为外防水做法,采用三元乙丙防水卷材加刚性防水,屋面防水为一级防水,屋面排水均为内排水系统。
《新建城市科技馆施工方案》一、项目背景随着科技的飞速发展和人们对科学知识的日益渴望,新建一座现代化的城市科技馆成为当务之急。
本项目旨在打造一个集科普教育、科技展示、互动体验为一体的综合性场馆,为市民提供一个学习科学知识、感受科技魅力的场所。
城市科技馆将选址在交通便利、人流量大的区域,占地面积[X]平方米,建筑面积[X]平方米。
场馆将采用现代化的建筑设计和先进的设施设备,力求展现科技与艺术的完美结合。
二、施工步骤1. 场地平整与基础施工- 对场地进行平整,清除杂物和障碍物,确保场地平整坚实。
- 根据设计要求进行基础施工,包括土方开挖、基础垫层、钢筋混凝土基础等。
确保基础的承载力和稳定性符合设计要求。
2. 主体结构施工- 采用框架结构进行主体施工,按照设计图纸进行钢筋绑扎、模板安装和混凝土浇筑。
确保主体结构的强度和稳定性。
- 在施工过程中,严格控制施工质量,加强对混凝土的养护,防止出现裂缝等质量问题。
3. 建筑装饰施工- 进行内外墙的装饰施工,包括墙面抹灰、涂料涂刷、瓷砖铺贴等。
选择环保、耐用的装饰材料,营造出美观、舒适的环境。
- 进行地面装饰施工,根据不同区域的功能需求,选择合适的地面材料,如地砖、地毯、木地板等。
4. 设施设备安装- 安装科技馆的各种设施设备,包括展示设备、互动设备、照明设备、通风设备等。
确保设备的安装质量和运行效果符合设计要求。
- 进行电气系统、给排水系统、消防系统等的安装和调试,确保各系统的正常运行。
5. 景观绿化施工- 在科技馆周边进行景观绿化施工,种植花草树木,营造出优美的环境。
- 安装景观照明设备,提升科技馆的夜间景观效果。
6. 竣工验收- 对科技馆的施工质量进行全面检查,确保各项工程符合设计要求和国家相关标准。
- 组织相关部门进行竣工验收,提交竣工验收报告,办理相关手续。
三、材料清单1. 建筑材料- 钢材:用于主体结构的钢筋、钢梁等。
- 水泥:用于混凝土的制作。
- 砖块:用于墙体砌筑。
南岸区科技馆设计施工方案1. 引言南岸区科技馆作为一个重要的科普教育场所,对于提升南岸区的科技文化水平和培养青少年的创新能力起到了重要的作用。
为了更好地满足公众的需求,提升馆内的展示效果和用户体验,我们制定了以下的设计施工方案。
2. 总体设计方案南岸区科技馆设计施工方案主要包括空间布局、展示设计和设备选用三个方面。
2.1 空间布局科技馆的空间布局是为了合理利用场地并创造出有利于展品展示和观众流动的环境。
基于南岸区科技馆的场地特点和展示需求,我们采取了以下空间布局方案:•大厅区域:位于科技馆的中心位置,作为整个馆区的核心,用于接待和导引观众。
大厅设置了信息咨询台和休息区,方便观众获取信息和休息。
•展览区:展览区分为多个主题展区,每个展区根据具体的主题设置相应的展品和互动设施。
展览区之间设置了连通通道,方便观众流动。
•高科技体验区:为了提供更高科技的体验,我们设计了一个专门的高科技体验区,用于展示最新的科技成果和高科技产品。
这个区域的设计紧跟时代潮流,用于吸引观众的眼球。
•教育培训区:科技馆还拥有一个教育培训区,用于开展学校和社区的科技教育培训活动。
这个区域的设计注重教育性和互动性,为学生提供更丰富的科普教育资源。
2.2 展示设计展示设计是科技馆中最重要的环节之一,它影响着观众对展品的理解和感受。
我们的展示设计遵循以下原则:•多样性:通过多样化的展品和互动设施,吸引不同年龄段观众的兴趣,让他们能够参与到展览中来。
•互动性:将观众变成参与者,通过互动设施和实践操作,提供更具有参与性和体验性的展览。
•游览路线:设计合理的游览路线,引导观众有序浏览展览内容,确保观众能够全面了解展品。
2.3 设备选用科技馆的设备选用直接关系到展览效果和观众体验。
为了提供更好的展示效果,我们选用了以下设备:•交互式显示屏:用于展示数字化的内容,可以与观众进行互动,提供更丰富的展示体验。
•虚拟现实设备:用于提供沉浸式的展示体验,给观众带来身临其境的感觉。
中国科技馆新馆B标段布展工程施工组织设计编制日期:2021年2月编制单位:北京丽贝亚建筑装饰工程目录中国科技馆新馆B标段工程施工组织设第一章编制说明第二章工程概况第一节工程建设概况第二节工程施工特点第三节工程施工内容第三章施工现场治理部署第一节施工部署第二节施工组织第三节施工组织治理架构第四章方案开、竣工日期和施工进度表第一节编制说明第二节施工形象进度方案第三节施工进度保证措施第五章水平、垂直运输方案第六章分项工程的施工标准、标准及操作要点第一节钢结构第二节铝塑板墙面施工第三节吊顶工程第四节涂料工程第五节地砖仿古地砖工程第六节墙面仿古地砖工程第七节电气工程第八节卫生洁具安装工程第七章保证质量的技术措施第八章平安施工的技术措施第一节平安技术措施第二节脚手架的搭设第三节施工现场平安分项技术第九章文明施工措施第一节劳动力需用计划表第二节主要机械一览表第十章雨季施工措施第十一章工程本钱操纵节支降耗组织和技术措施第十二章工地现场签证制度及设计变更第十三章竣工后的保养效劳中国科技馆新馆B标段布展工程施工组织设计第一章编制说明一、编制依据本《施工组织设计》参照以下文件资料⑴、中国科学技术馆新馆常设展览B标段布展工程施工合同。
⑵、甲方及各方案设计公司的构思方案。
⑶、甲方的总体平面布局及功能定位〔规划图〕。
⑷、土建施工图〔甲方提供〕。
⑸、我公司设计的经甲方认可的布展施工图。
⑹、装饰行业现行国家标准,施工标准和本企业的标准。
《建筑设计防火标准》GBJ 16-87《建筑内部装修设计防火标准》GB 50222-95《建筑内部装修防火施工及验收标准》〔GB50354-2005〕《建筑地面工程质量验收标准》GB 50209-2002《建筑装饰装修工程施工质量验收标准》GB 50210-2001《建设工程工程治理标准》GB 50326-2001《建筑工程资料治理规程》DBJ01-51-2003《北京市建筑工程施工平安操作规程》DBJ01-62-2002《质量治理体系要求》GB/T19001-2000〔ideISO9001:2000〕《环境治理体系标准及使用指南》GB/T24001-1996〔ideISO14001:1996〕《职工健康平安治理体系标准》GBT28001-2001~OHSAS18001:1999。
成都科技馆设计施工方案引言本文档是成都科技馆的设计施工方案,旨在提供一个全面且高效的指导,确保科技馆的设计和施工工作顺利进行。
该方案包括项目概况、设计要求、施工计划、质量控制和安全管理等方面的内容。
1. 项目概况成都科技馆位于成都市中心,占地面积15000平方米。
该科技馆旨在提供给公众一个互动学习的科技体验空间,展示最新的科技成果和创新技术。
2. 设计要求2.1 功能布局科技馆的功能布局应合理,包括展厅、实验室、会议室和办公室等。
要确保每个区域的功能性和灵活性,以适应不同的展览和活动需求。
2.2 空间设计科技馆的空间设计应注重创意和互动性,通过展示和模拟等方式,使观众更好地理解和体验科技的魅力。
同时,要考虑人流量和通风等因素,确保观众的舒适度和安全性。
2.3 设备设施科技馆的设备设施应先进、安全且易于维护。
包括触摸屏、声音系统、多媒体设备和灯光系统等。
同时,要考虑到未来科技的发展和更新,提供一定的扩展能力。
2.4 景观设计科技馆的景观设计应与周边环境相协调,使其成为一个城市的地标。
同时,要注重绿化和生态环境,为观众提供一个舒适和美丽的环境。
3. 施工计划3.1 前期准备在施工前,需要进行各项前期准备工作。
包括调查研究、设计方案的确定和材料的采购等。
确保施工工作能够顺利进行。
3.2 施工流程根据设计方案和施工要求,制定详细的施工流程。
包括开工准备、土建施工、设备安装和装饰工程等。
要合理安排施工进度和资源,确保工期和质量的控制。
3.3 监督和检查在施工过程中,要进行定期的监督和检查,确保施工进度和质量的控制。
对于出现的问题和难点,要及时解决和处理,避免影响整个项目的进展。
4. 质量控制4.1 设计审核在设计阶段,要组织专业人员进行设计审核,确保设计方案的合理性和可行性。
对于不符合要求的部分,要及时调整和改进。
4.2 材料验收在材料采购和使用过程中,要进行严格的材料验收工作。
对于不合格的材料,要及时退换或重新采购,确保施工质量。
xx市科技馆的建筑幕墙工程施工组织设计目录第一章概述 (6)一、工程概况 (6)二、施工目标 (6)第二章编制说明及依据 (7)一、编制说明 (7)二、编制依据 (7)第三章施工准备 (9)一、技术准备 (9)二、生产准备 (10)三、现场施工准备 (10)第四章施工计划` (11)第一节施工进度计划 (11)一、施工组织部署 (14)(一)施工管理组织结构 (14)(二)项目部主要管理人员及责任制 (14)(三)施工人员安排 (20)二、投入本工程的机械设备 (21)(一)投入该工程的加工机械 (21)(二)现场设备配置 (22)(三)施工机械、设备的使用、维护、保养制度 (25)三、材料计划 (26)四、施工用水量计划 (27)五、施工用电需要量计划 (28)六、施工场地布置 (28)(一)施工平面布置原则 (28)(二)施工总平面布置图 (28)(三)施工平面管理方法及实施 (29)七、资金计划及降低成本措施 (31)(一)资金计划 (31)(二)施工项目降低成本措施 (31)第二节工程实验计划及方案 (34)一、幕墙性能实验计划 (34)二、现场实验计划 (36)第五章施工方案 (36)第一节幕墙构件加工制造方案及技术标准 (36)一、石材加工制造及技术标准 (38)二、铝合金型材加工制造及技术标准 (40)三、玻璃构件加工及技术标准 (41)四、铝板构件加工及质量控制 (43)五、五金附件质量控制措施 (44)六、结构胶和耐侯胶质量控制 (44)第二节运输与储存方案 (45)一、运输 (45)二、储存 (47)第三节脚手架方案 (49)第四节工程施工测量放线 (53)一、控制点、水准点的确定 (54)二、控制网的建立 (54)(一)放线 (54)(二)控制网的建立 (55)第五节钢结构的制作与安装 (56)一、材料要求 (56)二、工艺设计 (57)三、钢结构制作 (59)四、钢结构构件包装与运输 (62)五、钢结构现场拼装 (62)六、钢结构安装 (63)七、附属机构安装 (63)八、桁架安装允许偏差 (64)第六节幕墙与主体结构的连接施工方案 (65)一、预埋件方案 (66)(一)现场埋件的配合施工 (66)(二)埋件的修补和补埋 (67)二、牛腿(角码)的安装 (69)第七节幕墙安装施工及技术要求 (70)一、干挂花岗石幕墙 (70)(一)施工工艺 (70)(二)工序施工方法 (72)(三)石材幕墙检验批技术要求及质量检查方法 (75)二、铝板幕墙(包括铝板包柱) (78)(一)安装工工艺流程 (78)(二)安装施工 (78)1、龙骨安装 (78)2、保温层、防火层的安装 (78)3、铝板安装 (79)4、耐候胶的嵌缝、封顶、封边 (80)(三)金属幕墙检验批技术要求及质量检查方法 (81)1、主控项目 (81)2、一般项目 (82)三、框架玻璃幕墙方案 (84)(一)测量放线 (84)(二)主梁安装 (85)(三)横梁安装 (86)(四)防火层的安装 (86)(五)玻璃安装 (87)(六)封顶、封边 (87)(七)清洗 (88)(八)产品的保护 (89)(九)交工验收 (89)四、点式玻璃幕墙 (89)(一)施工工艺流程 (90)(二)工序施工方法 (90)(三)工程质量技术措施 (92)(四)点式玻璃幕墙施工质量控制要点 (92)(五)点式玻璃幕墙施工主要验收内容 (93)五、铝合金门窗工程施工方案 (93)六、百页、格栅施工方案 (96)第八节幕墙清洗方案 (96)第六章工程质量验收 (97)一、幕墙工程质量验收要求 (97)二、工程质量验收方法 (98)(一)严格按“三检”制度施工 (98)(二)监理(建设)的验收 (98)(三)竣工验收 (98)第七章新技术应用说明 (99)一、新型管理模式-----网络化管理平台 (99)二、新技术在测量中的应用 (102)三、石材防护技术 (102)第八章施工目标保证措施 (102)第一节成品保护措施 (102)第二节工程技术保证措施 (104)第三节工程质量保证措施 (107)一、工程质量保证措施 (107)(一)过程控制 (107)(二)加强工序质量控制 (108)二、质量保证体系 (108)(一)质量管理体系简介 (109)(二)质量责任制度 (111)(三)质量控制流程 (111)(四)加工、安装检验流程和检验方法 (113)(五)安装检验计划及记录 (115)(六)安装过程检验步骤 (116)(七)质量通病预控 (116)(八)培训 (122)第四节工程施工进度保证措施 (122)一、影响施工进度的因素 (122)二、施工控制进度措施 (123)(一)技术保证 (123)(二)加工生产阶段 (124)(三)施工阶段 (126)(四)内部配合 (127)(五)组织保证措施 (128)(六)经济措施 (129)(七)合同措施 (129)(八)信息管理措施 (129)三、施工进度的控制过程 (129)第五节工程安全生产及文明施工措施 (130)一、安全施工措施 (130)(一)安全生产内容和原则 (130)(二)安全目标 (131)(三)安全生产责任制度 (132)(四)安全生产教育制度 (132)(五)专职安全员的具体工作 (133)(六)施工过程注意事项 (134)(七)现场巡察管理 (135)(八)防火注意事项 (137)(九)条例、规定 (139)二、文明施工保证措施 (141)(一)文明施工措施 (141)(二)保护环境措施 (142)三、施工期间的防风雨、防雷等措施 (143)第六节雨季(天)施工措施 (144)第九章工程售后保修承诺 (145)一、产品质量保证期 (145)二、保修期限 (146)三、幕墙质量安全保险 (146)四、保证使用年限 (146)五、维修 (146)六、保修、维修、回访内容及保证体系 (147)1、经营部职责 (147)2、质量管理部职责 (147)3、施工管理部门职责 (147)4、工程保修内容 (148)5、售后服务人员的要求 (149)第十章合理化建议 (149)附件1:石材幕墙主要工艺流程 (150)附件2:玻璃及铝板幕墙主要工艺流程 (151)附件3:总部及派驻工地现场管理人员汇总表 (152)附件4:劳动力资源动态分布图 (152)附件5:施工场地平面布置形象图 (152)附件6:xx市科技馆建筑幕墙工程总体施工进度表 (152)xx市科技馆建筑幕墙工程施工组织设计第一章概述一、工程概况一)工程名称:xx市科技馆建筑幕墙工程二)建设地点:xx市城市中心区xxx路三)工程规模:总建筑面积32775平方米,其中幕墙面积约26000平方米。
贵州科技馆门厅钢网架和门厅点式幕墙保护工程施工组织设计编制:审核:批准:施工单位:山东友联工程贵阳分公司日期:2017年3月13日一、编制依据《钢结构工程施工标准》GB50755-2021《平安帽》GB2811—89《平安带》GB6095—85《平安网》GB5725—1997《手持电动工具的治理、利用、检查和维修平安技术规程》GB3787—83《特种作业人员平安技术考核治理规那么》GB5306—85《钢结构工程施工质量验收标准》GB50205-2001由于该工程在市中心区,依据《建筑施工平安检查标准》JGJ59-99第3.O 7条规定。
二、工程概况贵州科技馆门厅钢网架和门厅点式幕墙保护工程位于贵阳市都司路,该工程为保护时期,施工内容:除锈、涂装红丹防锈漆二遍、醇酸磁漆二遍、防火漆二遍。
三、平安用电方法1.平安用电技术保证方法:现场临时用电的设计、安装、利用必需依照《施工现场临时用电平安技术标准》(JGJ46—88)和本地电力部门的有关规定进行。
能够从变配电、在建工程与临近高压线的距离、低压干线支线架设、配电箱的设置、熔丝开关的选择、防雷接地、电气设备的平安利用、现场照明等方面着手有针对性的选取编写具体的平安用电技术方法。
明确现场接零爱惜方式、总(分)配电箱的位置、线路的敷设方式及供电线路的接线方式。
2.平安用电组织保证方法:成立健全平安责任制和平安检查销项制度;现场配电箱的利用、保护、清理、防雨覆盖采纳归口责任治理;设置兼职电气平安员;实施现场悬挂标志牌和警告牌制度;增强临电经常使用平安技术的宣传、职工培训教育工作;普及平安用电常识;认真及时整理临电技术资料等方面详细具体地编写平安用电组织保证方法。
规定临电绝缘电阻测试、接地电阻测试、临电按期检(复)查、漏电爱惜器的检测、临电巡视维修的日期或时刻距离等内容。
四、临电季节性平安技术方法1.雨季电气平安技术保证方法针对雨季易发生触电伤人事故的特点,对现场临电的线路、配电箱、设备等可能蒙受雨淋、水淹、线路绝缘易损坏等情形,依据临电平安技术标准的有关规定,制定出具体的平安技术保证方法。
科技馆玻璃隔热涂料施工组织设计编制日期:2009年2月10日编制单位:新型材料科技有限公司一、工程概况1.工程概况:上海科技馆位于位于世纪大道2000号,近花木行政文化中心区,世纪广场西侧,南邻世纪公园;和东方明珠电视塔相望,该馆以“自然、人、科技”为主题,融展示与教育、科研与交流、收藏与制作、休闲与旅游于一体;以提高公众科技素养为宗旨的科普教育基地和休闲旅游基地。
在该馆南、北两侧的主体中央夹一玻璃幕墙球型体构造物,幕墙面积约为5000余平方米,高约40余米;根据馆方要求,本次玻璃隔热涂料施工部分以球型玻璃幕墙体中心主轴为准,自上而下11圈玻璃幕墙,面积约1900平方米。
2.工程施工内容上海科技馆球型玻璃幕墙体中心主轴自上而下11圈玻璃隔热涂料施工。
3.施工工艺流程按主轴自上而下,刮涂玻璃隔热涂料.1)以主轴中心为准,在保证安全的条件下,由西向东按幕墙结构圈逐圈清洗→玻璃基层清理→涂抹玻璃隔热涂料基础底料→抹光清理玻璃表面→根据情况实施防护→刮涂玻璃隔热涂料→清理防护→清理幕墙压条边框(按轴心三圈,以幕墙玻璃压条为分割,逐块涂抹玻璃隔热涂料)2)轴心三圈外东侧八圈内仍按上述方法带安全带施工。
3)其余部分使用吊板两人配合同时下滑自上而下涂抹玻璃隔热涂料。
玻璃基层清理→涂抹玻璃隔热涂料基础底料→抹光清理玻璃表面→根据情况实施防护→上料、清洁压缩海绵表面→刮涂玻璃隔热涂料→清理防护→清理幕墙压条边框。
4)1)水源:2)电源:本项目无大功率用电设备。
不用考虑用电问题。
但业主就近提供一工作间(带有单相电源插座),便于施工现场配置玻璃隔热涂料。
二、施工组织管理我公司本着以人为本、科学管理、诚实守信、服务敬业的精神,禀承着以质量求生存,以信誉求发展的经营理念,把“客户的满意度作为评价我们工作的唯一标准。
制定项目方针,实行目标管理,以合同为依据,项目为中心组织施工。
合理组织科学管理,以实现该项目的目标。
工期目标:2009年月日至2009年月日,合计10天(十个有效工作日),如遇大风、下雨、湿度大等天气,工期顺延。
质量目标:工程施工质量达到优良。
安全生产:严格按国家安全标准,安全操作规程,高处作业技术规范,做到目标落实,规范施工确保安全。
文明施工:按照文明施工标准施工。
1.公司组织部署目前我公司在抓好产品规模生产的同时着力抓好施工工艺的完善,经长期集中培训,工程部门组织了一支优良的施工队伍,及其管理班子。
此项工程公司将委派得力的施工管理班子到场施工,保证此项工程的质量和工期。
2.施工组织管理机构1)我公司将选派技术好、素质高、能力强、经验丰富的管理人员负责施工管理。
2)为强化管理,项目经理部严格施工质量、施工进度、施工安全进行总管和监督,组织检查工程质量和进度,发现安全问题及时解决,发现工程质量问题及时处理。
保证上海科技馆这样的上海标志性建筑涂抹的玻璃隔热涂料高质量、高效果。
3)材料管理由专人负责隔热涂料的二次现场调配及材料和验收;以及材料的安全。
三、施工方案施工进度计划和管理1、按照工期要求,编制工程进度计划表,以监督施工进度。
2、制定出施工进度计划后,如果没有其它因素的影响,必须按进度计划要求监督施工进度,由工地项目经理派出工程技术人员巡视检查工程进度,发现有工期拖延现象,立即组织安排增加力量。
劳动力安排:本工程上海科技馆圆球玻璃幕墙隔热涂料,为保证科技馆内正常展出,在保证安全、质量的前提下,我们将合理部署施工人力,拟安排10名工人及管理,分两组实施流水施工.四、主要分部分项工程施工方法1.准备工作1)防护准备:穿工作服,戴塑料手套、口罩、护目镜。
2)安全准备:室外施工必须戴好安全帽、系好安全绳。
开始施工前由安全员检查安全绳的安全性能及各项高空作业安全措施的落实情况。
安全条件具备后,由现场安全员签字同意施工后方可开始施工。
若安全工作不合格,不得进入施工程序。
3)环境要素记录准备:检测现场环境的气温、湿度、玻璃表面温度,并填写记录表。
4)工具准备:喷雾瓶、基底处理剂、百洁布、酒精、抹布、玻璃刮刀、保护胶布、塑料保护膜、锡箔纸、洗洁精等。
5)窗框的保护:用乙醇擦净窗框周围的连接处,贴上保护胶布,遮盖好塑料膜,使得水或液剂不会沾到窗框上,接口边缝用胶带固定。
2.基底处理基底的清洁处理占标准涂膜施工的80%,涂膜是否成功完全取决于基底是否清洁。
1)把百洁布弄湿后,沾适量的基底处理剂,在玻璃表面涂开(或用喷雾装置喷淋在涂膜玻璃表面),摩擦、清洁表面,用玻璃刮刀刮净。
A 靠窗框的玻璃周边部分特别要注意擦仔细;B 顽固污渍用玻璃刀刮落,注意不要刮伤玻璃;C 清理中,幕墙玻璃的密封胶注意保护以免刮伤造成渗水;2)摩擦清洁后,用干净湿布沾水、仔细擦去处理剂。
A 用玻璃刮刀除去水分,特别注意不要用毛巾等会产生灰尘的东西涂抹。
B 用喷雾瓶向玻璃表面喷雾,察看喷雾水的流向情况,检查玻璃油污是否清除干净。
3.乙醇清理用渗透有乙醇液体的抹布在玻璃上全面均匀涂抹,注意液剂不要沾太多。
等乙醇完全挥发后,用喷雾瓶喷水检查玻璃是否干净。
用玻璃刀刮净后涂抹乙醇让基底杂物再次挥发(特别注意不要用毛巾等会产生粉尘的东西涂抹)。
4.刮涂方法1)准备配制玻璃隔热涂料、过滤、装入专用瓶内。
注:检测玻表温度,在玻表温度小于 40度时方可进入下道工序。
2)将上足涂料的专用工具沿玻璃压条三角一边为半径向另一边均匀涂抹,用另一短小专用压缩海绵工具以三角形的角为圆点,紧随前一刮涂呈扇形均匀涂抹与横。
3)刮涂玻璃 1 分钟后开始固化,痕迹由浅白色逐渐变成透明平整。
用干布将留再防护材料上的残留涂料擦去,慢慢撕掉防护物。
5.验收、整理1)在玻璃面不显眼处进行指触干燥验收,合格后除去保护膜2)收拾塑料保护膜、胶布等垃圾3)整理使用过的溶剂4)抽样检测隔热涂料施工质量6.记录、填表当日施工后,填写施工日志,记录施工前、后的环境温度、湿度、玻璃表面温度等。
五、质量标准本工程须符合以下相关标准:GB50300-2001《建筑工程施工质量验收统一标准》GB50210-2001《建筑装饰装修工程质量验收规范》GB/T9755-2001《合成树脂乳液外墙涂料》GB/T9266-1988《建筑涂料涂层耐洗刷性的测定》GB/T9265-1988《建筑涂料涂层耐碱性的测定》GB/T1733-1993《漆膜耐水性测定法》JGT 25-1999 《建筑涂料涂层耐冻融循环性测定法》GB/T9286-1998《色漆和清漆漆膜的划格试验》GB/T6739-1996《涂膜硬度铅笔测定法》产品质量要求六、保证质量的技术措施根据工程施工的特点完善落实技术管理、质量管理责任制度,加强岗位责任的落实,对工程质量实施全面的控制。
严格按照国家施工及验收规范、质量检验评定标准及有关规程、规定进行施工。
1)施工人员必须熟悉项目要求,施工中如有疑问及时报告现场负责人。
2)坚持技术交底制度,层层落实,特别是在各分项、分组施工前施工员应向作业班组逐个进行技术交底,不仅要交技术要求、质量标准还要交施工方法、岗位定点定人等。
交底内容要有文字记载。
3)加强质量预控对施工中的重点部位及环节设置监控点和质量管理点,实行质量预控。
同时对各部位及各环节实施质量监督落实自检、中间检、终检和自检。
4)加强成品保护工作,且在安排上应考虑工序顺序及技术间隙。
七、安全施工技术措施及文明施工1.安全措施科技馆球型玻璃幕墙结构呈圆球状结构,外部系平滑的中空玻璃,内侧骨架系三角形钢结构,外侧是三角形的不锈钢条压边,整个外表光滑无固定点。
科技馆顶部整体已用铝板全封闭,无任何砼结构外露,无法设置其他辅助安全支架点,鉴于上述,根据现场实际,为确保安全,我们考虑设置以下安全措施。
1)设置基础安全体系,一是沿科技馆圆球玻璃幕墙顶部边缘的避雷带支架孔穿连一根安全大绳,再将另一安全大绳由沿避雷带的安全大绳一侧绕经顶部避雷接闪器,从另侧(180度方向)与沿避雷带的安全大绳连接,并将该跨连大绳作为下步连接生命大绳连接点。
2)圆球玻璃幕墙顶中心下几圈纵主钢梁一圈设有数只固定支架,该支架头部有支架孔穿,拟用另一牢固大绳穿成一圈,作为辅助安全固定点。
使辅助安全固定点能连成一圈。
3)在科技馆球型玻璃幕墙体外侧设置安全警示,涂料涂抹期间禁止游人在球体下通过行走。
4)施工涂抹玻璃隔热涂料期间,将球形结构下的景观水放净,给施工循环提供方便。
5)如遇大风天气和不宜涂抹施工的天气及其他不宜施工的因素决不勉强施工。
2.安全文明施工措施1)针对工程的具体特点,建立健全安全管理保证体系,完善落实安全岗位责任制度。
按照“谁指挥谁负责,谁施工谁负责,谁操作谁负责”的原则,把岗位责任落实到各层次、各班组及个人。
2)严格按照施工安全检评标准、高处作业安全规范、安全技术操作规程及有关规定,健全各项安全管理制度,落实各种安全措施,在安全的前提下进行施工。
3)加强全员安全教育增强安全意识,对进场人员,要进行全面的安全知识入场教育,提高全员尊章守纪的自觉性和自我保护意识,有效的杜绝违章指挥,违章作业现象。
进入科技馆严格按馆内管理规章制度办事。
4)坚持逐级进行技术交底的同时必须进行安全技术操作交底,逐条落实班组个人并经常检查监督认真执行。
坚持班前安全活动,并写好活动记录。
5)现场建立安全管理小组,坚持定期及不定期检查,施工现场设安全标语、安全色标及设置要符合国家标准,认真贯彻执行安全管理奖惩制度。
6)现场各类安全防护设施要逐项检查验收并有验收记录,发现隐患时必须及时解决,危及安全时必须停止作业,因作业必须临时变动防护设施时,必须经施工负责人同意,并采取相应可靠措施,作业后立即恢复。
7)进入现场必须正确佩带合格的安全帽。
8)严禁酒后、赤脚上班,不得穿拖鞋、高跟鞋硬底鞋登高作业。
9)高空作业所需材料、工具应堆放稳妥,禁止向下抛掷物体,无安全操作面时拴好安全带。
操作人员必须持证上岗。
10)施工现场井然有序,室内外清洁卫生。
垃圾集中堆放,及时清理。
工具、材料堆放整齐。
11)材料、工具应及时回收归库,工完料净场清。
应达到“四净”、“四清”、“四不见”。
“四净”即操作地点周围整洁干净,各种材料清底用净、门窗和电、卫器具上洁净。
12)因材料特点及科技馆施工面的情况,涂料先期在下面配置好密封运至科技馆顶部,设备层仅作为上顶部的通道,不得在设备层内做与工程有关的事。
13)整个施工期间、施工现场禁止吸烟,做到安全施工好,消防管理好、场容卫生好、保卫防盗好、成品保护好和公众形象好。
