周施工进度计划表
- 格式:docx
- 大小:80.56 KB
- 文档页数:4

施工工程周进度计划表1. 背景本周进度计划表旨在对施工工程项目的周度进展进行详细记录和安排,确保工程按时完成并达到预期目标。
通过制定周进度计划表,可以提高项目管理的效率和准确性,确保工程项目的顺利进行。
2. 目标本周进度计划表的目标如下:- 制定周度工程进度安排,确保项目按时完成;- 强调关键节点和重点任务,确保工程项目的优先顺序;- 安排资源和人力,确保项目所需资源的合理分配;- 监督和跟踪工程进展,及时发现和解决问题。
3. 周进度计划表3.1 工程项目概况- 工程名称:[请填写工程名称]- 工程地点:[请填写工程地点]- 工期:[请填写工程工期]3.2 本周目标本周的目标是完成以下关键任务:1. 任务1:[请填写任务1的具体内容和要求]2. 任务2:[请填写任务2的具体内容和要求]3. 任务3:[请填写任务3的具体内容和要求] 3.3 工程进度安排本周的工程进度安排如下:3.4 人力资源安排本周的人力资源安排如下:- 人力资源需求:[请填写本周所需的人力资源数量] - 人力资源分配:[请填写具体人力资源的分配情况]3.5 资源需求本周的资源需求如下:- 材料:[请填写所需材料的数量和规格]- 设备:[请填写所需设备的名称和数量]- 资金:[请填写本周所需的资金预算]4. 监督与跟踪本周的监督与跟踪措施如下:1. 每日检查工程进展情况,及时发现和解决问题;2. 每周召开项目进展会议,汇报工程进展情况和解决方案;3. 建立反馈机制,从工程人员和相关方面获取反馈意见。
5. 总结本周进度计划表的制定将为工程项目的顺利进行提供有效的指导和管理。
我们将认真执行计划,按时完成任务,并及时跟踪和解决工程中出现的问题。
通过与相关方的紧密合作,相信工程项目能够顺利完成,达到预期目标。
以上为施工工程周进度计划表,如有需要请妥善保管和执行。
[请在这里签名]。
施工进度周计划
一、11月7日:3#楼钢筋加工、钢筋绑扎,砌暖气沟墙。
2#楼完成承台垫层支模板,浇暖沟垫层混凝土。
二、11月8日:3#楼钢筋加工、钢筋绑扎,砌暖气沟墙。
2#楼浇承台垫层混凝土,砌暖气沟墙。
三、11月9日:3#楼支承台模板、钢筋绑扎,暖沟砌筑。
2#楼基础放线、验线,暖沟砌筑。
四、11月10日:3#楼承台钢筋绑扎、支模板,暖沟砌筑。
2#楼钢筋加工、钢筋绑扎,暖沟砌筑。
五、11月11日:3#楼钢筋、模板校正,验筋、验模,暖沟砌筑。
2#楼钢筋加工、钢筋绑扎,暖沟砌筑。
六、11月12日:3#楼浇承台梁混凝土,砌暖气沟墙。
2#楼钢筋加工、钢筋绑扎,暖沟砌筑。
七、11月13日:3#楼基础放线、验线、做砌墙准备。
3#楼支承台模板、钢筋绑扎,暖沟砌筑。
工程名称:万弛家园2#、3#楼
计划和编制人:
班组负责人:
2007年11月7日。

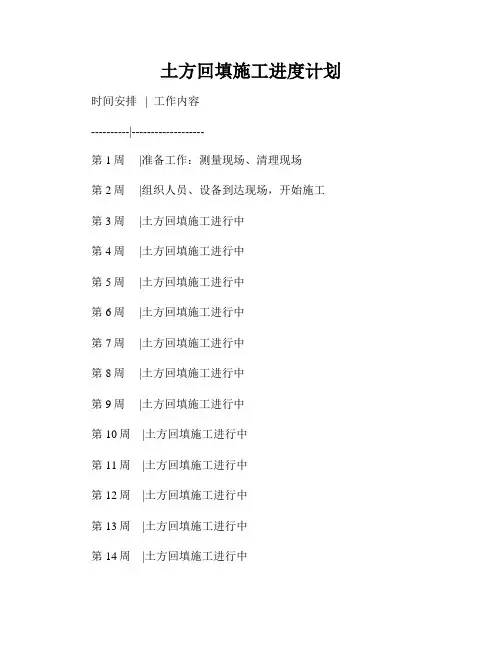

土方回填施工进度计划时间安排 | 工作内容----------|-------------------第1周 |准备工作:测量现场、清理现场第2周 |组织人员、设备到达现场,开始施工第3周 |土方回填施工进行中第4周 |土方回填施工进行中第5周 |土方回填施工进行中第6周 |土方回填施工进行中第7周 |土方回填施工进行中第8周 |土方回填施工进行中第9周 |土方回填施工进行中第10周 |土方回填施工进行中第11周 |土方回填施工进行中第12周 |土方回填施工进行中第13周 |土方回填施工进行中第14周 |土方回填施工进行中第15周 |检查土方回填质量,整理现场施工方案:1. 前期准备工作:在第1周,我们将派遣专业队伍进行现场测量,确保施工的准确性。
同时,我们将清理现场,确保施工区域的安全与整洁。
2. 施工人员与设备调配:第2周,我们将组织施工人员和设备到达现场,确保施工工作能够按时开始。
我们将根据施工的规模和要求,合理调配人力和机械设备。
3. 土方回填施工进行中:从第3周开始,土方回填施工将正式开始。
我们将根据工程图纸和设计要求,合理进行土方回填工作。
同时,我们将保证施工过程中的安全与顺利。
4. 施工质量检查:在进行土方回填施工的过程中,我们将定期进行施工质量检查。
通过专业检测设备,我们能够及时发现和解决施工中的质量问题,确保施工质量符合相关标准。
5. 现场整理与交接:在第15周,我们将完成土方回填施工工作,并进行现场整理。
我们将对整个施工区域进行清理,并确保现场安全。
同时,我们将进行施工的交接工作,确保施工结果得到认可并符合要求。
通过以上施工进度计划,我们能够合理安排土方回填施工的工作时间,并确保施工质量和工期的控制。
我们将严格按照施工方案进行操作,并及时解决施工中的问题。
我们相信,通过我们的努力和专业能力,土方回填施工工作能够顺利完成,达到预期效果。
施工周进度计划报审表背景为了保证工程项目的按时按质完成,需要编制施工周进度计划,并在每周对施工进度进行审核。
目的本文档的目的在于说明施工周进度计划报审表的内容和格式,以便审核人员对每周的施工进度进行评估。
报审表内容序号工序名称工期(天)施工进度(%)累计完成(%)班组备注1 打地基7 30% 30% 一班无2 浇筑地面5 70% 40% 二班因雨停工一天3 搭建框架10 40% 16% 三班部分材料不能及时到位4 安装管道5 60% 18% 一班工期较长,未完全完成5 整体装修15 20% 3% 二班需要增加工人数量报审表格式说明1.工序名称:填写当前施工阶段的工序名称。
2.工期(天):填写当前工序预计完成所需天数。
3.施工进度(%):填写当前工序完成的进度百分比。
4.累计完成(%):填写截止到本周累计完成的工程进度百分比。
5.班组:填写当前工序所属的班组名称。
6.备注:填写当前工序的特殊情况和问题说明。
编制施工周进度计划每个施工周期(通常为一周)结束前,施工方必须编制出下一个施工周期的进度计划,具体步骤如下:1.根据总工期和实际进度,确定下一个施工周期要完成的工程进度。
2.将工程进度分解为各个施工阶段的工序,并填写每个工序的预计工期和完成进度目标。
3.根据工期和班组数量计算出每个班组应完成的工程进度。
4.编制出施工周进度计划,并进行内部审核确认。
5.在下一个施工周期开始前,提前向相关监理部门提交本周的施工周进度计划报审表。
施工进度审核每周结束后,监理团队将对本周的施工进度进行审核。
具体步骤如下:1.将施工周进度计划报审表与施工现场实际进度对比,检查是否存在偏差。
2.对实际进度偏差较大的工序进行深入调查,了解原因并提出解决方案。
3.审核结果分为合格和不合格两种情况,合格即表示该周的施工进度达到预期目标,反之则为不合格。
4.对于不合格的情况,审核人员将提出整改意见,并催促施工方及时解决问题。
编制施工周进度计划报审表和进行施工进度审核是施工项目管理中非常重要的环节。

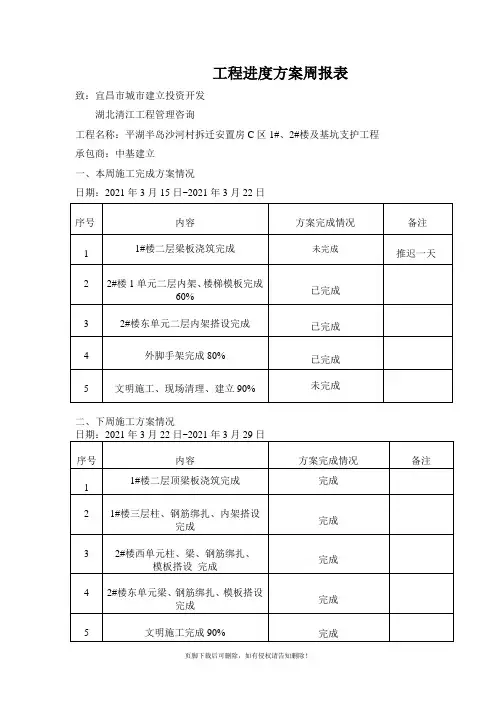

工程进度方案周报表致:宜昌市城市建立投资开发湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建立一、本周施工完成方案情况日期:2021年3月15日~2021年3月22日二、下周施工方案情况四、现场平安文明施工:1、对现场道路进展清扫,将模板等材料分堆安放。
4、无平安事故发生。
5、对电线绝缘全面检查,对有问题电源开关、配电箱进展更换6、对进场工人进展平安教育五、平安施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。
六、质量方面1、严格控制模板标高。
2、模板支撑系统检查,对薄弱部位进展补充支撑。
3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建立2021年3月21日工程进度方案周报表致:宜昌市城市建立投资开发湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建立一、本周施工完成方案情况日期:2021年1月10日~2021年1月17日二、下周施工方案情况四、现场平安文明施工:1、对现场道路进展清扫,将模板等材料分堆安放。
2、对塔吊进展螺栓防锈。
3、工完场清,垃圾归堆,集中处理,做好安防值班工作。
4、无平安事故发生。
5、对电线绝缘全面检查,配电柜检查防雨措施。
对给水管道进展保温防冻处理。
6、检查临边防护做好春节假期防范工作五、平安施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。
2、对塔吊全面检查,对标准节螺栓涂油防锈处理。
六、质量方面1、严格控制板厚、标高。
2、浇筑后,对轻微麻面进展素浆粉刷。
3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建立2021年1月17日工程进度方案周报致:宜昌市城市建立投资开发沙河工程部湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建立一、本周施工完成方案情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进展了平安技术交底,本周无平安事故发生。
工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2016年5月31日~2016年6月6日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。
4、无安全事故发生。
5、对电线绝缘全面检查,对有问题电源开关、配电箱进行更换6、对进场工人进行安全教育五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换。
六、质量方面1、严格控制模板标高。
2、模板支撑系统检查,对薄弱部位进行补充支撑。
3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建设有限公司2014年3月21日工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2014年1月10日~2014年1月17日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。
2、对塔吊进行螺栓防锈。
3、工完场清,垃圾归堆,集中处理,做好安防值班工作。
4、无安全事故发生。
5、对电线绝缘全面检查,配电柜检查防雨措施。
对给水管道进行保温防冻处理.6、检查临边防护做好春节假期防范工作五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换.2、对塔吊全面检查,对标准节螺栓涂油防锈处理。
六、质量方面1、严格控制板厚、标高。
2、浇筑后,对轻微麻面进行素浆粉刷。
3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建设有限公司2014年1月17日工程进度计划周报致:宜昌市城市建设投资开发有限公司沙河项目部湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建设有限公司一、本周施工完成计划情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进行了安全技术交底,本周无安全事故发生。

工程施工周报(周进度计划)本周施工进度计划如下:
1. 施工现场管理
- 完成现场巡查并记录问题数量和情况
- 检查施工材料的进场情况并核实数量
- 确保安全设备和措施的合规性
- 处理现场工人的相关问题和需求
2. 施工进度安排
- 按计划完成地基处理工作
- 安排并监督土建施工工作
- 确保机电工程施工进度符合预期
- 完成工程的设备安装和调试
3. 资源管理
- 控制和管理施工所需的各类资源
- 协调供应商和材料供应进度
- 确保施工设备和机械的正常运行
- 提前预警并处理可能的资源短缺问题4. 质量控制
- 检查施工过程中的质量合规性
- 进行现场质量抽查和评估
- 处理施工质量问题和整改方案
- 确保工程施工质量符合相关标准5. 安全监管
- 安排并实施施工安全教育培训
- 检查施工现场的安全措施和风险防范- 处理施工安全事故和应急事件
- 提供紧急救援和协助
以上是本周的施工进度计划,我们将按照计划进行施工,并及时处理相关问题和风险。
感谢您的关注和支持!。
周施工进度计划表
TPMK standardization office【 TPMK5AB- TPMK08- TPMK2C- TPMK18】
编号:_____________
木工班组承包协议
发包方:________________________________________________
承包方:___________________________
签订日期:_______年______月______日
发包方(全称)(以下简称:甲方)
承包方(全称)(以下简称:乙方)
第一条:工程概况
工程名称:
结构类型:
建筑面积:平米(结算时以图纸变更后的实际面积为准)
第二条:劳务承包内容
1、承包内容:一至三层的石膏板吊顶及其它零星项目。
第三条:承包要求
1、工期要求:根据甲方施工任务单要求,乙方承包的部分(分项)工程于年月日开工,年月日交工,由乙方自身原因造成工期延误,甲方不予工期顺延,且乙方承担一切由此而造成的损失。
2、质量要求:乙方承包的分部(项)工程,其质量管理按国家规定质量验评标准评定,必须达到合格等级,必须遵守甲方的技术质量管理制度。
否则,不仅不结算劳务,而且要承担材料损失费,机械、用具租赁费用。
3、安全要求:乙方在整个施工过程中一定要注意安全生产,并承担一切安全责任,所有进场施工人员必须经甲方同意并提交身份证复印件后方可进场施工。
第四条:验收与保修
工程验收
1、乙方必须按照施工验收规范和施工图纸施工,在施工中发现设计有误,须立即通知甲方,取得甲方同意后方可施工,因乙方原因造成返工和返修的,发生的费用(材料费、人工费、机械租赁费)由乙方承担。
2、隐蔽工程具备隐蔽条件的,由乙方提前通知甲方进行隐蔽工程验收,验收合格后,乙方方可进行下道工序施工,验收不合格的乙方须在甲方规定的时间内整改完毕,重新验收。
工程保修:按国家建设工程质量保修制度和保修期限保修。
第五条:文明施工
1、在施工现场要求乙方所用的工具、材料应堆放整齐,在施工过程中或搬运工具、材料时应注意成品保护不能碰损其他器物。
若达不到要求,工地负责人有权给予处罚。
2、在施工过程中对其他工种的成品损坏,应无条件的给予赔赏,并进行处罚。
本合同经双方法定或委托代理人签字(盖章)后生效,在完成承包工作内容,结清工程价款后终止。
本合同一式两份,甲乙双方各执一份。
甲方签字:乙方签字:
身份证号码:身份证号码:
联系电话:联系电话:
年月日年月日。
