电力工程质量验收范围和项目划分表
- 格式:doc
- 大小:212.00 KB
- 文档页数:4
施工质量验收及评定范围划分表.施工质量验收及评定项目划分表一、编制依据1、《110kV-500kV架空电力线路工程施工质量及评定规程》2、《110-500kV架空送电线路施工及验收规范》3、《输电线路工程达标投产考核评定标准》4、《混凝土质量控制标准》二、工程概况本工程需要新建赤水220千伏变电站至文华110千伏变电站Ⅱ回110千伏线路,该工程由赤水220千伏变电站出线一回,沿已建110千伏赤文线双回塔挂线(本期挂备用侧),至原N34双回塔分出单回路接入文华110千伏变。
最终形成赤水变至文华变双回110千伏线路。
a)、架空线路部分:新建线路起自220千伏赤水变,止于110千伏文华变,全线按单、双回设计,线路全长约10.568km,其中,沿原有110kV赤文线双回路塔挂线(本期挂备用侧)部分长度为10.253km,新建单回路部分长度为0.315km.全线导线采用JL/G1A-240/30型钢芯铝绞线。
b)、根据系统通信的要求及可研批复,本期文华变二期扩建工程继续沿用原有(赤水-文华)通信通道,本工程需对原有N34塔处的24芯OPGW光缆挂线点进行调整,线长不足部分可利用文华变构架余缆进行展放,改挂长度0.332km,其余部分的通信线路维持现状不变。
c)、原线概况:根据设计施工说明书了解,原110kV赤文线于2009年投运,全线按单、双回路混合架设,线路总长度10.59km。
其中,赤水边-N34号塔为双回路段,路径长度为10.26km,N34塔-文华变为单回路段,路劲长度为0.33千米。
全线导线采用LGJ-240/30型钢芯铝绞线,地线一根采用LBGJ-80-20AC型铝包钢绞线,另一个采用OPGW-24B1-80架空复合光纤。
全线杆塔共计36基,其中:双回路塔34基,包含10基直线塔(杆塔型式:)1L-SJB、1LSJ2B、1LSJ3B、1LSDJ4B),单回路耐张塔1基(杆塔型式:1XC-JC4G),另在文华变处利用110千伏陈文线双回路终端塔1基(杆塔型式:7738)进110kV构架。
目录一、目标分解计划说明 (2)二、土石方分部工程质量目标分解 (2)三、基础分部工程质量目标分解(一般基础) (2)四、铁塔组立分部工程质量目标分解 (3)五、架线分部工程质量目标分解 (4)六、接地分部工程质量目标分解 (7)七、线路防护及环境保护分部工程质量目标分解 (7)八、质量目标分解汇总 (8)九、检查(检验)项目分类 (8)十、工程质量验评范围划分 (8)一、目标分解计划说明根据工程达标投产的要求, 我项目部制定了相应的质量目标, “竣工验收合格率达100%, 优良品率达100%以上”。
本工程按分部、分项工程进行质检评级, 竣工验收合格率达100%, 优良品率达100%以上。
杜绝重大质量事故和一般质量事故, 消灭关键性项目的永久缺陷。
业主、运行单位竣工终验一次合格率100%, 优良率100%及以上。
顾客反馈意见(含投诉)响应率100%, 顾客满意率达100%及以上。
按此质量目标的要求, 项目部将总的质量目标细化, 按照基础、组立杆塔、架线、接地四项施工工序定出相应的分部工程质量目标。
为达此目标, 项目部编制出相应的技术措施计划和组织设计。
二、土石方分部工程质量目标分解土石方单基重要、一般项目3项, 分别为:2.1立柱断面尺寸2.2底层(掏挖)断面尺寸2.3基础埋深三、基础分部工程质量目标分解(一般基础)3.1单基关键项目3项, 分别为:3.1.1地脚螺栓规格、数量3.1.2主钢筋规格、数量3.1.3混凝土强度3.2基础单基重要、一般项目12项, 分别为:3.2.1钢筋保护层厚度3.2.2整基基础中心位移3.2.3整基基础扭转3.2.4回填土3.2.5同组地脚螺栓中心对立柱中心偏移3.2.6基础顶面间高差3.2.7基础根开及对角线尺寸3.2.8混凝土表面质量3.3以上所述的关键项目, 必须全部达到优良等级3.4以上所述的重要和一般项目, 优良项必须一次达到100%;一次成优率率100%。
施工质量验收范围划分表和电气安装工程施工质量验收记录表施工质量验收范围划分表是用于规定施工过程中需要验收的项目和要求的文件。
该表旨在确保施工质量的标准化和有效管理,从而保证工程的质量达到设计要求和使用性能。
施工质量验收范围划分表的内容应包括以下几个方面:1. 工程基本信息:包括工程名称、工程地点、建设单位、监理单位、施工单位等基本信息。
2. 施工内容划分:按照工程的不同部位划分,列出各个施工部位的验收项目和要求。
例如,对于电气安装工程,可以将施工内容划分为进线系统、配电系统、照明系统等部分。
3. 验收项目:列出每个施工部位需要验收的项目,包括但不限于以下内容:- 施工图纸是否符合设计要求;- 施工过程中的材料选用是否符合规范要求;- 施工过程中的施工工艺是否符合规范要求;- 施工过程中的操作人员是否持证上岗;- 设备与设施的安装是否符合规范要求;- 施工过程中的安全措施是否到位。
4. 验收要求:对每个验收项目列出具体的验收要求和标准。
这些要求应当符合相应的行业标准和规范,并标明验收合格的标准。
例如,对于照明系统的验收,可以要求照明设备的亮度符合规范要求,光源的颜色温度和光色一致,无明显闪烁等。
5. 验收结果:在验收时,应当记录每个项目的验收情况和结果,包括合格、不合格、待验收等。
对于不合格项,应当记录不合格的原因和要求整改措施。
电气安装工程施工质量验收记录表是一种记录施工质量验收结果的表格。
它是对施工质量验收结果进行记录和整理的便捷工具,也是施工单位和监理单位之间交流的重要依据。
电气安装工程施工质量验收记录表应包括以下内容:1. 工程信息:包括工程名称、工程地点、建设单位、监理单位、施工单位等基本信息。
2. 验收项目:列出各个验收项目的具体内容。
例如,进线系统验收项目包括进线柜安装、电缆接头、电缆敷设等。
3. 验收依据:列出验收所依据的法律法规、行业标准和施工图纸等文件,确保验收结果的合法合规。
内蒙古锡林郭勒盟××××光伏并网发电工程东乌旗综合楼建筑工程-1 文件编码:HFB-1 工程质量验评范围项目划分表
监理公司:
施工单位:
审核:
制表:
版次:A
发文序号:
锡林郭勒电力建设有限责任公司
×××工程施工项目部
二0一六年一月二十六日
一、建筑单位工程
该升站建筑工程划分为以下单位工程
1、综合楼(项目划分时单位工程名称须与设计图纸规定的名称一致,工程预算同理)
2、配电室(应注明容量等级)
3、消防泵房
4、变压器基础
5、污水泵房
6、架构基础
二、室外单位工程
室外有室外建筑环境、室外安装2个单位工程,室外建筑环境有附属建筑(含车棚、围墙、大门、挡土墙、垃圾池站等分部工程)、室外环境(含建筑小品、道路、亭台、连廊、场坪绿化等分部工程)2个子单位工程;室外安装有给排水与采暖(含室外给水系统、室外排水系统、室外采暖系统等分部工程)、电气(室外供电系统、室外照明系统等分部工程)2个子单位工程。
单位工程项目划分应满足GB50411规定,且必须包含相应地节能分部工程。
三、单位工程项目与质量验收评定划分表

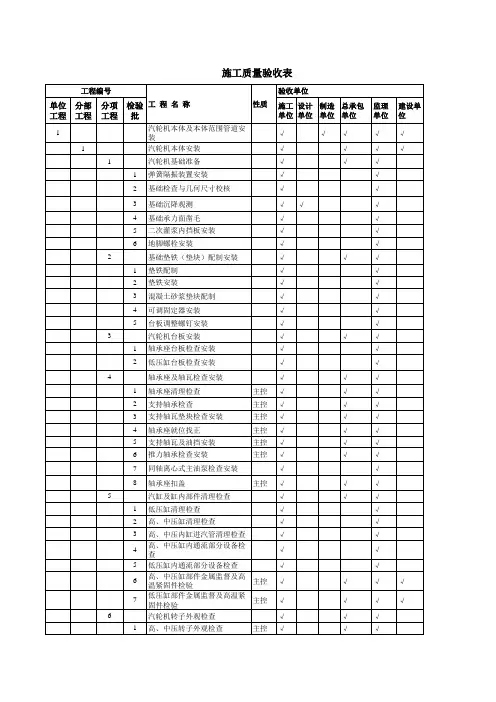

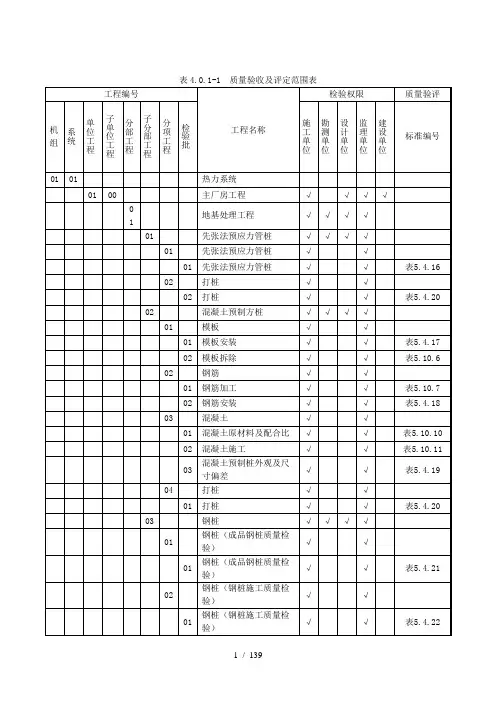

施工质量验收的第一步工作是建设单位安排监理单位编制整个建设项目的总体划分表、监理单位按单位工程编制四级验收项目表、施工单位编制三级验收划分表,三、四验收也可以合作编制单位工程项目和质量验收范围综合划分表,下面以循环水站为例,以图纸为基准、GB50300要求为标准编制单位工程综合划分表。
送电线路程
施工质量检验项目划分表
88送变电有限公司
2010 年10 月10日
一、编制说明
1、编制依据
⑴《110—500kV架空电力线路工程施工质量及评定规程》DL/T5168-2002
⑵光缆施工评级记录
2、工程概况
东环线出线构架为东起#2、#3间隔,西环线出线构架为东起#6、#7间隔。
东环线长度为1.485km,导线采用2*LGJ-400/35型钢芯铝绞线,本期单侧架线,在线路前进方向的左侧。
地线采用OPGW-145(36芯)和分流地线JLB40-150型铝包钢绞线。
N5-马坝变把原地线ACSR/AS-70/40更换为OPGW-145(24芯),全线逐塔接地。
东环线共新建铁塔5基,其中转角塔3基,直线塔2基。
西环线长度为1.687km,导线采用2*LGJ-400/35型钢芯铝绞线,本期单侧架线,在线路前进方向的右侧。
地线采用两根OPGW-145(48芯、16芯),全线逐塔接地。
西环线共新建铁塔6基,其中转角塔4基,直线塔2基。
3、施工质量检验评定方式和范围
施工单位内部质量检验采用三级检验制度:
1)、施工队(班)对所施工的单元工程、分项工程进行质量检查;
2)、项目部对本标段的分项工程、分部工程和单位工程进行质量检查;
3)、公司对分部工程和单位工程组织检查或抽查。
4、在完成公司内部质量管理三级验收制度并整改完成后,将完成工程报监理和甲方验收。
5、施工质量检验项目划分表汇总如下:。
综合楼建筑工程-1 文件编码:HFB-1工程质量验评范围项目划分表
监理公司:
施工单位:
审核:
制表:
版次:A
发文序号:
锡林郭勒电力建设有限责任公司
×××工程施工项目部
二0一六年一月二十六日
一、建筑单位工程
该升站建筑工程划分为以下单位工程
1、综合楼(项目划分时单位工程名称须与设计图纸规定的名称一致,工程预算同理)
2、配电室(应注明容量等级)
3、消防泵房
4、变压器基础
5、污水泵房
6、架构基础
二、室外单位工程
室外有室外建筑环境、室外安装2个单位工程,室外建筑环境有附属建筑(含车棚、围墙、大门、挡土墙、垃圾池站等分部工程)、室外环境(含建筑小品、道路、亭台、连廊、场坪绿化等分部工程)2个子单位工程;室外安装有给排水与采暖(含室外给水系统、室外排水系统、室外采暖系统等分部工程)、电气(室外供电系统、室外照明系统等分部工程)2个子单位工程。
单位工程项目划分应满足GB50411规定,且必须包含相应地节能分部工程。
三、单位工程项目与质量验收评定划分表
施工质量验收的第一步工作是建设单位安排监理单位编制整个建设项目的总体划分表、监理单位按单位工程编制四级验收项目表、施工单位编制三级验收划分表,三、四验收也可以合作编制单位工程项目和质量验收范围综合划分表,下面以循环水站为例,以图纸为基准、GB50300要求为标准编制单位工程综合划分表。
