安全平网搭设方案
- 格式:doc
- 大小:38.00 KB
- 文档页数:7
建筑施工安全网搭设规程在建筑施工领域,安全网的搭设是保障施工人员生命安全的重要措施之一。
正确、规范地搭设安全网能够有效地防止人员坠落和物体坠落伤人,为施工现场创造一个相对安全的作业环境。
下面将详细介绍建筑施工安全网的搭设规程。
一、安全网的种类及选择1、密目式安全网密目式安全网一般用于立网,其网目密度不低于 2000 目/100cm²。
它能够有效阻挡人员、细小物体等向外坠落,同时也能减少风的影响。
2、安全平网安全平网主要用于水平防护,能够承接坠落的人员和物体。
在选择安全网时,应根据施工的具体情况和要求,选择符合国家标准的产品。
要注意查看安全网的质量证明文件,确保其材质、强度、耐冲击性等性能指标符合规定。
二、搭设前的准备工作1、技术交底施工前,应由技术负责人对施工人员进行详细的技术交底,包括安全网的搭设方法、技术要求、安全注意事项等。
2、场地清理清理搭设场地的杂物、障碍物,确保搭设区域平整、坚实。
3、材料准备根据施工方案和实际需要,准备好足够数量的安全网、绳索、钢管、扣件等材料,并确保材料质量合格。
4、人员配备安排具备相应技能和经验的架子工进行安全网的搭设工作,并明确各自的职责和分工。
三、安全网的搭设要求1、立网的搭设(1)立网应安装在建筑外脚手架的外侧,与脚手架立杆、横杆绑扎牢固。
(2)立网的底边应与脚手架横杆绑扎封闭,不得留有空隙。
(3)相邻两片立网的拼接应严密,不得出现缝隙。
2、平网的搭设(1)安全平网应每隔一定距离(一般不超过 3m)设置一道,第一道平网应设置在首层顶板处。
(2)平网的外沿应高于内沿 50 60cm,避免物体滑落出网外。
(3)平网应与建筑物外墙或脚手架横杆绑扎牢固,绑扎点间距不宜大于 30cm。
3、网与网之间的连接(1)立网与平网之间的连接应牢固,不得出现松动。
(2)不同规格、材质的安全网不得混用。
4、支撑与固定(1)安全网的支撑应采用钢管、扣件等进行固定,确保其稳定性。
工程钢丝平护网搭设方案一、引言工程钢丝平护网是一种常用的防护网,通常用于工地、道路和其它建设现场的安全防护。
选择合适的搭设方式对于工程钢丝平护网的使用效果、安全性和稳定性具有重要意义。
本文将针对工程钢丝平护网的搭设方案进行详细介绍。
二、搭设前的准备工作1. 研究工程现场的环境特点,充分了解施工安全规范和要求,制定搭设方案。
2. 制定搭设人员的培训计划,确保所有搭设人员都具备相关的安全专业知识和技能。
3. 购买或租赁合适的工程钢丝平护网,准备相应的搭设工具和设备。
4. 开展现场调研,确定搭设区域的地形、地貌和环境特点,做出相应的风险评估和控制措施。
5. 制定搭设计划和时间表,合理安排搭设顺序和方式,确保搭设工作的高效、安全和顺利进行。
三、搭设步骤1. 将工程钢丝平护网搬运至搭设区域,放置在平整的地面上,根据需要进行切割和调整。
2. 确定搭设的起始点和方向,根据搭设计划和要求进行标线,确保搭设的水平和垂直度。
3. 根据搭设计划和布局要求进行固定,通常采用的方式包括使用地钉、绳索、支架或其他固定设备,确保工程钢丝平护网的稳固和牢固。
4. 逐步将工程钢丝平护网搭设至指定位置,根据实际情况进行调整和修正,确保其与搭设区域的地形和地貌相适应。
5. 将搭设好的工程钢丝平护网连接,并进行检查和确认,确保其符合搭设标准和要求。
6. 完成搭设后的清理工作,将搭设现场清理干净,确保没有杂物和障碍物影响搭设效果和使用效果。
四、搭设注意事项1. 选择合适的搭设时间,在天气条件良好的情况下进行搭设工作,避免恶劣天气对搭设工作的干扰和影响。
2. 严格按照搭设标准和要求进行搭设,确保工程钢丝平护网的安全性和稳定性。
3. 在搭设过程中,要注意施工区域内的安全防护措施,确保施工人员的安全。
4. 搭设结束后,要对搭设的工程钢丝平护网进行检查和确认,检验其是否符合安全技术规范和要求。
5. 对于长期使用的工程钢丝平护网,需要进行定期的检查和维护,确保其使用效果和安全性。

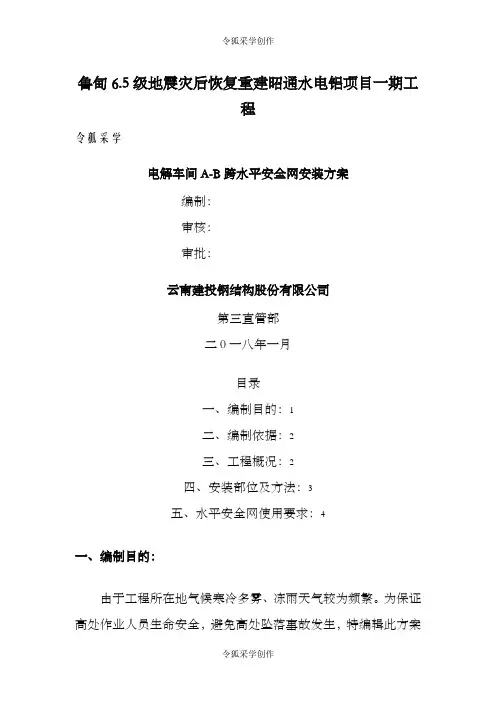

鲁甸6.5级地震灾后恢复重建昭通水电铝项目一期工程令狐采学电解车间A-B跨水平安全网安装方案编制:审核:审批:云南建投钢结构股份有限公司第三直管部二0一八年一月目录一、编制目的:1二、编制依据:2三、工程概况:2四、安装部位及方法:3五、水平安全网使用要求:4一、编制目的:由于工程所在地气候寒冷多雾、冻雨天气较为频繁。
为保证高处作业人员生命安全,避免高处坠落事故发生,特编辑此方案指导水平安全网搭设施工。
二、编制依据:2.1鲁甸6.5级地震灾后恢复重建昭通水电铝项目一期工程电解车间A-B跨制作安装工程现场施工条件及周围环境;2.2 鲁甸6.5级地震灾后恢复重建昭通水电铝项目一期工程电解车间A-B跨制作安装工程施工图;三、工程概况:11建筑长度、宽度1088.8米、30米12结构形式一层框架结构、标高3.5m以上采用门式刚架结构13柱距 6.7米14建筑高檐口17.5m、屋脊(天窗架)21.8m15设计使用年限50年16基础人工挖孔灌注桩、旋挖桩、CFG桩(水泥粉煤灰碎石桩)。
17基础类型杯形基础,电解槽:筏板基础18结构排架19屋面系统采用单层压型铝镁锰合金板和冷弯薄壁型钢檩条20外墙围护系统采用单层压型铝镁锰合金板和冷弯薄壁型钢檩条四、安装部位及方法:4、1安装部位;为能保证高处作业人员安全,确保发生高处坠落的突发情况出现,且又便于安装和拆除,安装部位设置在高于桁车梁2米处,水平纵向跨距20.1米,横向跨距30米,在施工过程中随工作需要由1轴往169轴方向移动。
立面图平面布置图4.2材料选用1.选用钢丝绳(8mm),断股、起毛、锈蚀严重的钢丝绳不得使用,钢丝绳扣紧绳卡不少于三个间距为200mm。
钢丝绳用绳卡固定,绳卡应与钢丝绳相匹配,绳卡的U形部应卡在钢丝绳的短端侧并扭紧螺栓。
2、选用阻燃式防坠安全网。
必须符合GB16909-2009国家标准。
4.3安装使用及移动方法;1、安装:钢柱上焊接不小于10mm厚的连接钢板在地面拼装钢丝绳主框架在地面把安全网绑扎连接形成21米*30米大网把整块大网接头提升至连接板上,先把一端固定好,再把另一边用紧绳器拉紧钢丝绳在固定另一端,依次把4根主绳连接固定完成安装完毕。

施工现场外防护架内平网的搭设范本施工现场外防护架内平网搭设范本一、概述施工现场外防护架内平网是为了确保施工过程中的安全性和防护作用,有效避免施工人员、材料、设备等从高处坠落的危险。
本范本将以简洁明了的步骤、流程和要点,指导搭设施工现场外防护架内平网。
二、准备工作1.明确搭设平网的区域范围和高度要求。
2.检查工具和材料是否完备,如:脚手架、钢管、横梁、平网等。
3.编制详细的施工方案,明确搭设平网的步骤和流程。
三、施工步骤1.确保搭设平网的区域清洁整齐,没有任何障碍物。
2.搭设脚手架,脚手架的底部应有固定的基础,确保稳定性。
3.根据实际需要,在脚手架上布置即将安装平网的位置。
4.根据搭设平网的高度要求,确定钢管的长度和数量。
5.将钢管按照搭设位置和数量进行组装并固定在脚手架上。
6.在钢管上架设横梁,横梁的长度和间距要合理,确保平网的稳固性。
7.将平网铺设在横梁上,平网的固定方式应牢固可靠。
8.检查平网的平整度和固定度,确保平网没有任何松动和空隙。
四、施工要点1.搭设平网前,应检查脚手架的安全状态,确保脚手架牢固可靠。
2.钢管的选择应符合抗扭转和受拉的要求,确保搭设平网的安全性。
3.搭设平网时,钢管的连接部位应采用牢固可靠的连接方式,如螺纹连接或法兰连接等。
4.横梁的选择应符合荷载要求,确保平网的稳定性。
5.平网的固定方式应采用合适的固定件或绑扎方法,确保平网牢固不松动。
6.搭设平网时,施工现场人员应佩戴符合安全标准的安全帽,重物施工时还应佩戴安全带。
五、施工注意事项1.在搭设平网的过程中,施工人员应注意自身的安全,避免发生意外事故。
2.平网的搭设应符合相关规范和要求,不得超过规定的负荷及高度。
3.平网固定应牢固可靠,严禁出现松动和空隙。
4.搭设平网时,避免人员和物品从高处抛掷下来,以免伤及其他人员和设备。
5.平网使用期间要进行定期的检查和维护,发现问题及时处理。
六、施工验收1.完成平网的搭设后,应进行自检,并确保搭设符合相关规范和要求。

施工现场外防护架内平网的搭设搭设施工现场外防护架内平网,在施工工地中是非常重要的一项工作,它可以确保施工人员的安全,防止物体从高处坠落,同时也可以提高工作效率。
下面将详细介绍施工现场外防护架内平网的搭设流程和注意事项。
一、搭设施工现场外防护架内平网的前期准备工作1.确定搭设平网的需要:在开始搭设平网之前,需要确定施工现场是否需要搭设平网,具体需要搭设的位置和范围。
2.准备搭设平网所需的材料:搭设平网需要准备平网,扣件,钢管等材料。
其中平网的规格和材质要符合相关规定和标准。
3.编制平网搭设方案:在确定需要搭设平网后,需要编制详细的搭设方案,包括平网的位置和范围,平网的高度和支撑点的位置等信息。
二、施工现场外防护架内平网的搭设流程1.确定平网的位置和范围:根据搭设方案,测量施工现场外部防护架的几何尺寸,确定平网的起始点和结束点。
2.搭设外部防护架:先搭设好施工现场的外部防护架,保证外部防护架的牢固和稳定。
3.搭设平网的支撑点:在外部防护架上确定平网的支撑点,使用合适的扣件将钢管固定在支撑点上,保证钢管的稳定和牢固。
4.搭设平网的框架:根据平网的起始点和结束点,使用扣件连接钢管搭设出平网的框架。
5.张拉平网:将平网铺设在框架上,并使用钢丝绳将平网张拉固定在框架上,保证平网的平整和张力适当。
6.检查施工现场外防护架内平网的质量:在搭设完施工现场外防护架内平网后,需要进行检查,确保平网的固定牢固,无松动,同时还需要检查平网的表面是否平整,无破损。
三、施工现场外防护架内平网搭设的注意事项1.安全第一:在搭设施工现场外防护架内平网时,要始终以安全为第一原则,严禁高处作业、乱丢杂物和超负荷工作等危险行为。
2.按照规范和标准操作:搭设施工现场外防护架内平网时,要按照相关规范和标准的要求进行操作,确保平网的质量合格。
3.检查材料的质量:在搭设施工现场外防护架内平网前,要检查平网、扣件、钢管等材料的质量,确保其符合相关规定和标准。
安全网搭设方案1、贴建部分高度超过4米必须支设首层固定安全平网,平网与下方物体表面距离不应小于3米。
本工程每层须设2米宽水平安全网。
2、平风马牛不相及支搭要外高里低与水平夹角为15度。
3、平网支搭要由内外横杆撑起,网面须绷起,内横杆与墙体连接,外横杆每隔3米设一支杆,支杆与地面夹角为45度反杆与地面要有强度、刚度和稳定性。
4、网与网连接要牢固,相邻部分要靠近或边缘重叠。
5、经常清理杂物,保持网工作面无杂物。
6、卸料平台二侧安装立网要随着建筑施工升高,安装平面之边部最大间隙不能超过10厘米。
7、网上不得有沙杆,钢管架子穿出。
市一建公司李建华项目部安全网搭设方案审定:审批:编制:二00二年三月十日外防护架搭设方案审定:审核:编制:二OO二年三月十日长城药厂车间改造砌筑里脚手架方案审定:审核:编制:二OO二年三月十日长城药厂车间改造砌筑里脚手架方案本工程砌筑里脚手架搭设的方法为:1、在楼地面上架设时,先把地面上清理垫平,保持支柱垂直立放。
支设间距以2米为宜,架宽一般在1—1.2米,并在两边立架设剪力斜撑,脚手架板与墙间隙控制在150mm以内,该脚手架每平方米的施工荷载控制在270公斤以内。
2、该工程为多层建筑,为施工人员安全起见,应注意:立架断裂及有裂缝、弯折的不能用,脚步手板有裂劈、断纹和垫脚的不能上架,双板搭接不能少于300,施工人员不能钻入架下操作、休息、上料。
上料应少上勤是,轻取轻放,不能让架体受巨大冲击力。
市一建公司李建华项目部2002年3月10日长城药厂车间改造外防护架子搭设方案一、使用材料脚手架不得有严重锈蚀、弯曲、压扁或裂纹,无发现脆纹、变形、滑丝的扣件,金属应垫式大于2.5米长,宽200mm,厚不小于50mm的木垫板。
二、搭设要求搭设前对地面进行夯实,以降低沉陷因素,同时考虑排水因素,地面里高外低,在地面是搭设的要铺装在金属底座里或在木垫板上,立杆要垂直。
立杆1.5米设一根,大模杆杆间距1.8米和密目安全网宽度相同,用小横杆每层每板柱上通过短管用扣件组装成井字型和主体拉接,每隔6板主杆要设剪力撑, 剪力撑和地面的夹角不大于60度。
鲁甸6.5级地震灾后恢复重建昭通水电铝项目一期工程电解车间A-B跨水平安全网安装方案编制:审核:审批:云南建投钢结构股份有限公司第三直管部二0一八年一月目录一、编制目的: (3)二、编制依据: (3)三、工程概况: (3)四、安装部位及方法: (4)五、水平安全网使用要求: (6)一、编制目的:由于工程所在地气候寒冷多雾、冻雨天气较为频繁。
为保证高处作业人员生命安全,避免高处坠落事故发生,特编辑此方案指导水平安全网搭设施工。
二、编制依据:2.1 鲁甸6.5级地震灾后恢复重建昭通水电铝项目一期工程电解车间A-B跨制作安装工程现场施工条件及周围环境;2.2 鲁甸6.5级地震灾后恢复重建昭通水电铝项目一期工程电解车间A-B跨制作安装工程施工图;三、工程概况:四、安装部位及方法:4、1安装部位;为能保证高处作业人员安全,确保发生高处坠落的突发情况出现,且又便于安装和拆除,安装部位设置在高于桁车梁2米处,水平纵向跨距20.1米,横向跨距30米,在施工过程中随工作需要由1轴往169轴方向移动。
立面图平面布置图4.2材料选用1.选用钢丝绳(8mm),断股、起毛、锈蚀严重的钢丝绳不得使用,钢丝绳扣紧绳卡不少于三个间距为200mm。
钢丝绳用绳卡固定,绳卡应与钢丝绳相匹配,绳卡的U形部应卡在钢丝绳的短端侧并扭紧螺栓。
2、选用阻燃式防坠安全网。
必须符合GB16909-2009国家标准。
4.3安装使用及移动方法;1、安装:钢柱上焊接不小于10mm厚的连接钢板在地面拼装钢丝绳主框架在地面把安全网绑扎连接形成21米*30米大网把整块大网接头提升至连接板上,先把一端固定好,再把另一边用紧绳器拉紧钢丝绳在固定另一端,依次把4根主绳连接固定完成安装完毕。
2、移动:待安全网防护区域无坠落风险后开始往前移动安全网,移动安全网的方法如下:把靠移动方向末端的主钢丝绳与钢柱连接点解开移至上一根主钢丝连接点临时固定,再把末端第二根钢丝绳连接点解开移至前一根柱钢丝绳连接点临时固定,以此方法把整块安全网移动至需要防护位置把整块安全网所有连接点全部固定好完成移动。
外挑安全平网施工方案一、项目介绍安全平网是一种利用高强度钢丝经过机器编织,形成一种密集网状结构的防护工程材料。
安全平网广泛应用于建筑工程、道路工程、河道治理工程等领域,能够有效地防止坍塌、滑坡和落石等事故的发生,保障工人的生命安全。
二、施工前准备1.召开专题会议,明确施工目标和任务,并制定详细的方案计划。
2.进行现场勘测,确定施工区域的地质条件和固结环境,以便合理选择安全平网的规格和材料。
3.对施工人员进行培训,提高其安全操作意识和技能水平,确保施工过程中的安全。
三、施工工序及要求1.地基处理:在施工区域进行地基处理,清除杂物、平整地表,确保施工区域的平整度和整洁度。
2.安装支撑杆:在施工区域边缘安装支撑杆,以确保安全平网的牢固度和稳定性。
3.安装安全平网:根据施工区域的大小和形状,选择合适的安全平网规格,并将其固定在支撑杆上。
4.检修与调整:对安全平网进行检查和调整,确保其张力适当,结构牢固,能够承受外力的影响。
四、施工安全措施1.施工现场布置:对施工区域进行划定和隔离,设置安全警示标志,确保施工现场的安全。
2.人员管理:建立施工人员名单,严格控制施工区域的人员数量,禁止无关人员进入施工区域。
3.安全防护设施:为施工人员配备必要的个人防护用品,如安全帽、防护鞋、防护手套等。
4.安全操作规程:制定施工操作规程,明确施工人员的操作程序和注意事项。
5.紧急救援预案:制定施工现场的紧急救援预案,明确各部门的职责和任务,以应对突发事件的发生。
五、施工质量控制1.施工过程检查:在施工过程中,定期对施工现场进行检查,确保工程质量符合要求。
2.工程验收:施工完成后进行验收,检查安全平网的张力、牢固度和稳定性等指标是否符合要求。
3.隐患整改:如发现施工质量不符合要求的问题,立即采取相应的整改措施,防止施工质量问题的进一步恶化。
六、施工后措施1.施工区域清理:施工完成后,及时清理施工区域的杂物和残渣,恢复施工区域的整洁度。
脚手架工程专项施工方案一、编制依据1、山西省张峰水库输水总干七坡管理站办公楼工程施工图2、《质量计划/施工组织设计编制规定》QWJ/ⅢJS01-20023、《建筑施工手册》4、国家现行有关规范、规程、标准,《建筑施工扣件式钢管脚手架安全技术规范》等。
5、类型与本工程相似工程的施工技术经验及资料。
二、工程概况:山西省张峰水库工程输水总干七坡管理站办公楼工程,位于山西省晋城市沁水县胡底乡七坡村,由山西张峰水利有限公司建设,由山西中兴商业设计院设计,聘用河南华北水电工程监理有限公司对工程的质量、进度等进行控制,由山西西陌建筑工程有限公司承建。
建筑面积1637.99㎡,规划建设办公楼一栋,为地上两层局部三层的砖混结构,建筑高度为14.4米;食堂、门卫均为地上一层,建筑高度:食堂5.4米,门房3.75米。
根据本工程特点,在施工场地四周搭设安全绿网,以及办公楼一层顶搭设安全平网。
三、外部脚手架:1、搭设工艺流程:定位放线→埋设双Φ18@200钢筋套箍→固定工字钢→搭立杆→大横杆→小横杆→拉结点固定、搭设剪刀撑→小横杆上铺脚手板→护栏→挡脚板→安全网、密目网布设。
拆除工艺流程与搭设工艺流程相反。
2、搭设方法:一层顶的外脚手架的搭设方法及力学性能同落地式双排扣件式钢管脚手架。
外脚手架立杆纵向间距(即工字钢间距)为1.4m,内外立杆间距1m,内立杆距墙面0.18m,大横杆步距1.8m,中间设一道防护栏杆,高1.2m,小横杆端部距墙面0.1m,脚手架底部设在通长铺设脚手板上,作业层满铺木脚手板,立杆底部设纵横向扫地杆。
剪刀撑间距8根立杆及转角处搭设,剪刀撑跨5个立杆,斜杆与地面成45°--60°角。
3、搭设施工:(1)施工准备:①对钢管、工字钢、扣件、脚手板、密目网、安全网等进行验收,不合格产品严禁使用。
②检验合格的构配件应按品种、规格分类堆放整齐,堆放场地不得有积水。
③清除搭设场地杂物,平整搭设场地。
(2)搭设:①根据工字钢的间距排距要求进行定位放线。
②搭设纵横向扫地杆:纵向扫地杆采用直角扣件固定在距离工字钢上皮不大于200mm处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
③立杆搭设:立杆接长除顶层顶步可采用搭接外,其余各层、各步接头必须采用对接扣件连接。
a、立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向上错开的距离不宜小于500mm,各接头中心至节点的距离不宜大于步距的1/3。
b、搭接长度不应小于1m,应采用不少于2个扣件固定。
旋转扣件固定,端部扣件盖板的边缘至杆端部距离不应小于100mm。
c、开始搭设立杆时,每隔5根设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。
d、当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆﹑横向水平杆后,应立即设置连墙件,以确保搭设过程中的安全。
e、立杆高度为24m。
④纵向水平杆搭设:a、纵向水平杆设置在立杆内侧,其长度不宜小于3跨。
b、纵向水平杆接长:采用对接扣件连接时,对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3;当采用搭接方式连接时,搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆的距离不应小于100mm。
c、在脚手架的同一步中,纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。
⑤横向水平杆搭设:a、主节点处必须设置一根横向水平杆,用直角扣件扣紧且严禁拆除。
主节点处两个直角扣件的中心距离不应大于150mm。
b、横向水平杆两端采用直角扣件固定在纵向水平杆上方。
c、可在两主节点间加设横向水平杆,横向水平杆间距不得大于700 mm,以方便搭设作业面脚手板。
⑥连墙件设置:a、采用刚性连墙件,两步三跨布置。
b、连墙件应靠近主节点,偏离主节点的距离不应大于300mm。
c、连墙件应呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,严禁采用上斜连接。
d、每层在大横杆上设两道拉结杆与框架柱拉接牢固。
⑦剪刀撑搭设:外侧立面两端各设置一道剪刀撑,并由底部到顶连续设置,中间连续设置剪刀撑,剪刀撑之间的净距不大于15m,每道剪刀撑跨越五个立杆间距,斜杆与地面倾角为45~60度。
a、剪刀撑斜杆的接长采用搭接,搭接应符合纵向水平杆的搭接要求。
b、剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心至主节点的距离不宜大于150mm。
c、剪刀撑应随立杆、纵向、横向水平杆等同步搭设,各底层斜杆下端均必须支撑在垫块或垫板上。
⑧作业层、栏杆和挡脚板的搭设:a、栏杆、挡脚板均应搭设在外立杆的内侧。
b、上栏杆上皮高度为1.2m,挡脚板高度不应小于180mm。
⑨脚手板的铺设:a、作业层脚手板应铺满、铺稳,离开墙面120mm~~150mm。
b、脚手板采用搭接铺设,接头必须支在横向水平杆上,搭接长度大于200mm,其伸出水平杆的长度不应小于100mm。
c、拐角、平台口处的脚手板应与横向水平杆可靠连接,防止滑动。
d、脚手板端部必须用封绳与横向水平杆绑牢。
⑩安全防护设置:a、安全平网:首层架体底部采用竹胶板加密目网封闭严实,中间每隔10m或三至四层设置一道安全平网,且施工层脚手板下也要加一道安全网,网应铺满,其封闭和连接均应严密。
b、密目网:脚手架外立杆内侧应立挂密目网,网与架体及网与网之间用5mm 尼龙绳固定封闭严密。
四、脚手架拆除:1、拆除准备:①全面检查脚手架的扣件连接、连墙件、支撑体系是否符合构造要求。
②应由工程技术负责人进行拆除安全技术交底。
③清除脚手架上的杂物及地面障碍物。
2、拆除作业:①划出工作区标志,严禁非施工人员进入现场。
②拆除顺序:自上而下逐层进行,严禁上下同时作业,后绑者先拆,一般应先拆拉结杆、脚手板、剪刀撑,后拆小横杆、大横杆、立杆、工字钢等。
③连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高度不应大于2步,如高差大于2步,应增设连墙件进行加固。
④统一指挥、上下呼应、动作协调,当解开与另一人有关的扣件时,应先告知对方,以防坠落。
⑤当脚手架拆除至下部最后一根长立杆的高度时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。
⑥材料、工具应用滑轮和绳索运送或集中用龙门架运送,严禁往地面抛扔。
⑦拆卸后的各种构件应分类码放整齐。
五、材料质量要求:1、工字钢与现浇板连接螺栓的材质应符合现行《普通碳素结构钢技术条件》中规定的Q235钢制作。
2、钢管扣件式脚手架的钢管为无缝钢管,直径均为φ48,它们的力学性能均应符合《冷弯薄壁型钢结构技术规范》。
3、扣件均为锻铸铁铸成的扣件的重量及容许荷载均应符合规范要求。
扣件的形式有三种:旋转扣件、十字扣件、对接扣件。
4、木质脚手板应采用优质杉木或松木,厚度为5cm,宽度为30cm,长度3m。
六、脚手架搭设质量要求:1、立杆垂直偏差:纵向偏差不大于H/200,且不大于100mm,横向偏差不大于H/400,且不大于50mm。
2、单根大横杆水平偏差不大于20mm,小横杆水平偏差不大于10mm。
3、脚手架的步距、立杆横距偏差不大于20mm,立杆纵距偏差不大于50mm。
4、扣件连接时螺栓的松紧程度必须适度,紧固力矩宜为40—65N.m,螺栓根部要放正。
七、安全管理:1、脚手架搭设人员必须经过有关部门专业培训,合格者方可持证上岗。
2、搭设人员必须戴好安全帽,系好安全带,穿好防滑鞋。
3、脚手架的构配件质量与搭设质量,应按有关规定进行检验,合格后方可使用。
4、作业层上的施工荷载(结构3KN/m2;装饰2KN/m2)要求,不得超载。
不得将模板支架、缆风绳等固定在脚手架上;严禁悬挂起吊设备。
5、六级及六级以上大风和雨,禁止脚手架搭设和拆除作业。
6、脚手架使用期间,严禁拆除下列杆件:①主节点处的纵、横向扫地杆,纵、横向水平杆。
②连墙件。
7、搭设脚手架时,地面应设围挡及警戒标志,并派专人看守,严禁非操作人员入内。
8、工地临时用电线路架设及脚手架接地、避雷措施应按(施工现场临时用电安全技术规范)(JGJ46)的有关规定执行。
9、脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
10、架面上严禁码放材料,严禁上架人员在架面上奔跑或退行。
11、工人在架上作业时,应注意自我保护和他人安全,避免发生碰撞,闪失和落物,严禁在架上嬉闹和坐在栏杆等不安全处休息。
12、人员上下应走楼梯,严禁攀援脚手架上下。
13、每班工作人员上架前应先行检查有无影响安全作业的隐患存在,排除解决后方可开始作业。
14、根据工程实际情况应对脚手架定期进行检查。
九、防治措施(1)严格把好材料进场关,安全网必须标识齐全,有生产许可证、产品合格证、当地安监部门颁发的准用证,不合格安全网不得用于施工,使用旧网要抽样检测,满足要求后方可使用。
(2)严格按安全防护方案要求,做到距地面3m处(首层顶)设一道安全平网,施工层设平网防护,随施工层上升,施工层下每隔10m设一道平网。
(3)平网搭设时,网外侧每根筋绳要牢固地绑扎在外脚手架横向水平杆上,网内侧筋绳的固定,当主体砌筑采用无架眼施工时,应根据平网筋绳的间距设置预埋钢筋环,内侧筋绳绑扎在钢筋环内,待外墙抹灰时,将钢筋环弯折贴紧墙面即可。
(4)及时清理网内杂物。
(5)因施工需要临时拆除的平网要及时修复。
(6)现场安全检查人员要认真负责,在平网搭设完成后,对平网内外绑扎点逐个验收,并在施工过程中不断对其保持情况进行检查,发现问题立即整改。
脚手架工程施工方案编制:审批:审查:审核:山西西陌建筑工程有限公司张峰水库项目部年月日。
