施工外用电梯专项安全施工组织设计(方案)标准范本
- 格式:docx
- 大小:32.59 KB
- 文档页数:5
凤凰国际广场1#楼施工电梯施工方案目录一、工程概况 (3)二、施工电梯布置及选型 (3)三、主要结构简介 (4)四、安拆施工电梯劳动力配备 (8)五、施工电梯平面布置位置 (8)六、施工电梯的安装 (8)七、调试 (14)八、使用与操作 (17)九、安全规程 (21)十、维护保养及故障排除 (23)施工电梯施工方案一、工程概况本工程建筑面积18697.39平方米,层数-1/22层,层高地下一层局部5.6m,其他位置3.8m地上1-22层4.5m。
工程为一类高层建筑,一级耐火等级,抗震烈度6级,工程结构采用剪力墙结构,建筑总高度99.30m。
二、施工电梯布置及选型为满足结构及二次精装修工程中的人员及材料运输要求,需要安装外用电梯以满足垂直运输的需要,在1#楼东侧布置一个施工电梯,即1#施工电梯。
1#施工电梯采用SC200/200普通型,该型号施工升降机配有双笼,载重为每笼两吨。
带有对重,每个吊笼有两套传动装置。
标准节截面尺寸为0.8*0.8米和0.65*0.65米,高度为1.508米。
为了克服100米以上提升高度时过大的电缆自重和电压降,配有电缆滑车装置。
当吊笼越过限位开关触发板或突然失电时,可对吊笼进行手工撬动升降。
该系列升降机采用国际先进技术,主要技术指标均达到国际同类产品的先进水平,是国家级重点新产品。
主要性能技术参数表三、主要结构简介升降机主要有基础平台、地面防护围栏(包括与基础连接底架)、导架与附墙架、吊笼、传动机构、对重系统、电缆导向装置、安装吊杆、电气设备与控制系统等九大部分组成。
3.1 基础平台3.1.1 技术要求(1)、首先根据选用的电梯型号以及附着的类型确定厂家提供的相应基础施工图;(2)、基础地基要求承载0.15MPa压力;(3)、预埋地脚螺栓在地笼定位安装后以速凝固定位并紧固;(4)、砼表面应保证平整,局部凹凸不平不得大于10mm;(5)、中心线A相对建筑物附着面平行度公差为15毫米;(6)、中心线B相对建筑物附着面垂直度公差为20毫米;(7)、浇注混凝土基础时,按施工现场电器技术要求技术设置漏电保护和避雷接地设施;(8)、地脚螺栓二次预埋时,要求与基础钢筋可靠焊接牢固;3.1.2 基础施工图在实际施工过程中,要严格按图进行施工。
外用电梯施工方案(2)一、项目背景随着现代建筑技术的不断发展,外用电梯作为提升设备在城市建筑中扮演着越来越重要的角色。
在建筑物外侧安装电梯,不仅方便出入,更能有效利用空间,提升建筑的整体价值。
本文将就外用电梯的施工方案展开讨论,为相关从业人员提供参考。
二、施工准备1. 施工前准备在正式施工之前,需要对施工现场进行细致的勘察和规划。
确定电梯安装的位置和方向,明确周围环境的情况,确保施工过程中不会影响周边建筑和交通。
2. 材料准备准备好所需的施工材料,包括电梯主体结构、支架、螺栓等,确保材料的质量符合相关标准,保证施工质量。
三、施工流程1. 基础施工在确定电梯安装位置后,首先进行基础施工。
挖掘地基、浇筑混凝土、安放支架等,确保电梯的安装位置坚固稳定。
2. 主体安装主体安装是外用电梯施工的核心环节。
根据设计图纸,将电梯主体结构吊装到指定位置,并进行固定和连接,确保电梯安装牢固可靠。
3. 电气连接完成主体结构安装后,进行电气连接工作。
安装电梯的电缆、按钮、控制盒等设备,确保电梯的正常运行。
4. 调试和验收在施工完成后,对电梯进行全面的调试和验收。
检查各部件的运行情况,确保电梯的安全性和稳定性。
四、安全注意事项在外用电梯施工过程中,需要特别注意安全事项,确保施工人员和周围居民的生命财产安全。
注意施工现场的隐患,做好施工期间的警示标识,严格遵守相关操作规程。
五、总结外用电梯的施工是一项细致复杂的工程,需要施工人员具备专业的技术和高度的责任心。
只有严格按照规范要求执行施工方案,结合实际情况科学安排,才能保证施工质量和安全。
相信通过本文的介绍,读者们对外用电梯的施工方案有了更深入的了解。
六、参考资料•《电梯施工技术规程》•《建筑外用设备安装指南》•《电梯安装施工规范》。

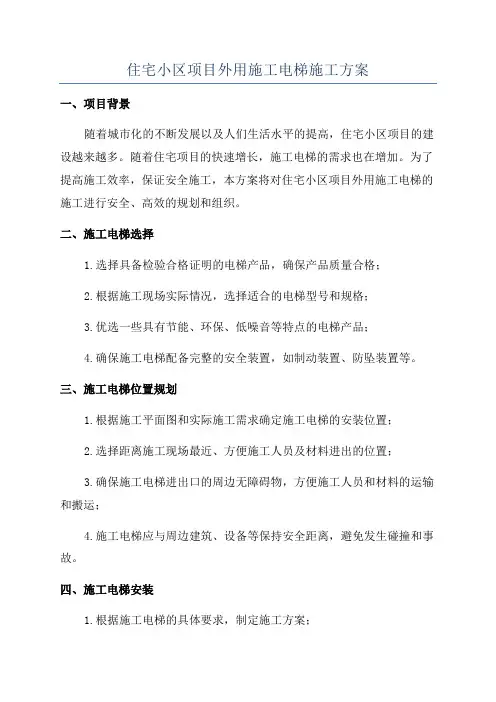

住宅小区项目外用施工电梯施工方案一、项目背景随着城市化的不断发展以及人们生活水平的提高,住宅小区项目的建设越来越多。
随着住宅项目的快速增长,施工电梯的需求也在增加。
为了提高施工效率,保证安全施工,本方案将对住宅小区项目外用施工电梯的施工进行安全、高效的规划和组织。
二、施工电梯选择1.选择具备检验合格证明的电梯产品,确保产品质量合格;2.根据施工现场实际情况,选择适合的电梯型号和规格;3.优选一些具有节能、环保、低噪音等特点的电梯产品;4.确保施工电梯配备完整的安全装置,如制动装置、防坠装置等。
三、施工电梯位置规划1.根据施工平面图和实际施工需求确定施工电梯的安装位置;2.选择距离施工现场最近、方便施工人员及材料进出的位置;3.确保施工电梯进出口的周边无障碍物,方便施工人员和材料的运输和搬运;4.施工电梯应与周边建筑、设备等保持安全距离,避免发生碰撞和事故。
四、施工电梯安装1.根据施工电梯的具体要求,制定施工方案;2.安装前对施工电梯进行全面检查和试验,确保电梯的安全性能和功能正常;3.在施工电梯进出口的位置设置临时围挡,确保施工过程中的安全;4.严格按照电梯厂家的指导手册进行安装和调试。
五、电梯使用和维护1.严格按照电梯使用说明书和操作规程进行操作;2.定期对施工电梯进行维护和保养,确保电梯的正常运行;3.对施工电梯进行定期检查和维修,及时发现和处理故障;4.制定相应的安全管理制度和应急预案,确保施工电梯的安全使用。
六、施工电梯的拆卸1.在施工电梯使用完成后,进行电梯拆卸前应进行全面检查,确保电梯功能正常;2.根据拆卸计划,进行电梯的拆卸和搬运,并保证拆卸过程安全;3.组织专业团队进行拆卸过程的监督和指导,确保拆卸工作顺利进行;4.拆卸完成后,对施工电梯进行整体清理和维修,为后续施工电梯的使用做好准备。
七、施工电梯的安全管理1.制定详细的施工电梯使用规范和安全管理制度,严格执行;2.加强施工电梯的安全培训,提高相关操作人员的安全意识和技能;3.定期进行安全检查和隐患排查,及时消除安全隐患;本方案旨在通过合理的施工规划和科学的安全措施,确保住宅小区外用施工电梯的安全使用,提高施工效率,为项目的顺利进行提供有力的支持。

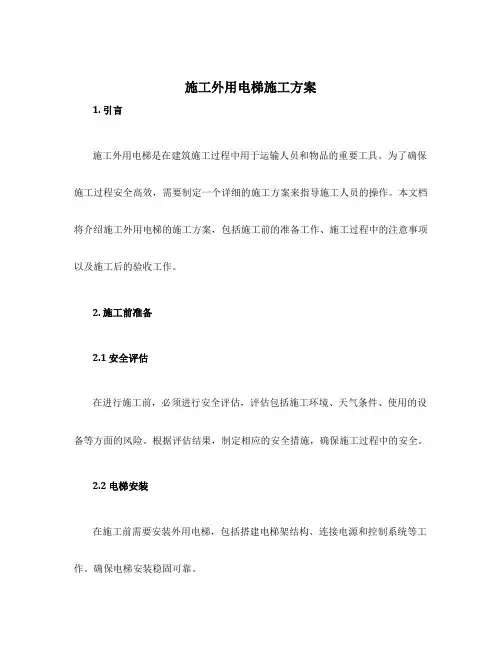

施工外用电梯施工方案1. 引言施工外用电梯是在建筑施工过程中用于运输人员和物品的重要工具。
为了确保施工过程安全高效,需要制定一个详细的施工方案来指导施工人员的操作。
本文档将介绍施工外用电梯的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收工作。
2. 施工前准备2.1 安全评估在进行施工前,必须进行安全评估,评估包括施工环境、天气条件、使用的设备等方面的风险。
根据评估结果,制定相应的安全措施,确保施工过程中的安全。
2.2 电梯安装在施工前需要安装外用电梯,包括搭建电梯架结构、连接电源和控制系统等工作。
确保电梯安装稳固可靠。
2.3 培训施工人员在施工前,需要对施工人员进行培训,包括电梯的操作方法、事故应急处理等知识。
只有熟悉操作规程的施工人员才能保证施工安全。
3. 施工过程中的注意事项3.1 施工现场管理施工现场需要做好管理工作,确保施工区域清洁、整齐,安排专人负责相关工作,防止杂物堆放和乱丢乱放现象。
3.2 电梯操作规程施工人员在使用施工外用电梯时,必须遵循操作规程,包括正确操作控制器、保持电梯平稳、避免超载等。
同时,还需注意电梯运行过程中的异常情况,如异响、晃动等,及时停机检修。
3.3 安全保护措施施工外用电梯施工过程中需要采取一系列的安全保护措施,如设置防坠器、应急停机装置、防碰撞装置等,确保施工人员的安全。
3.4 防雷措施在施工现场需要针对电梯进行防雷处理,包括安装避雷装置、接地装置等,以防止雷击造成电梯故障和施工人员的电击伤害。
3.5 检修和维护施工外用电梯使用一段时间后需要进行检修和维护工作,包括更换磨损部件、检查电气线路、清洁电梯等。
定期维护保养有助于延长电梯使用寿命和保证施工过程中的安全。
4. 施工后的验收工作4.1 检查电梯运行情况施工完成后需要对电梯运行情况进行检查,确保电梯的各项功能正常、安全可靠。
4.2 完善文档资料在施工完成后,需要完善施工记录、检验记录等文档资料,以备后续参考和验收。
外用电梯施工方案(3)
一、前言
外用电梯是现代城市建设中不可或缺的交通工具,其施工方案直接关系到施工
效率和质量。
本文将探讨外用电梯施工方案的相关内容,以便工程师们在实际工作中做好相关准备和实施。
二、施工前准备
1. 工程测量
在进行外用电梯施工前,首先需要对施工现场进行测量,确定电梯的安装位置、高度、倾斜度等参数,以确保施工过程中的准确性。
2. 材料准备
根据工程设计要求,准备好所需的材料和工具,如钢材、螺栓、电梯配件等,
以确保施工过程中的顺利进行。
三、施工过程
1. 安装电梯井道
首先需要搭建好电梯井道的支架,并根据设计要求安装井道板和扶梯等配件,
确保井道结构的稳固性和安全性。
2. 安装电梯主体
接着,将电梯主体按照设计要求安装到井道内,同时连接好电梯的电气系统、
控制系统等部件,以确保电梯的正常运行。
3. 调试测试
完成电梯主体的安装后,需要进行调试测试,包括电梯的运行测试、安全系统
测试等,以确保电梯的正常运行和安全性。
四、施工注意事项
1.施工中要严格按照设计要求进行,确保施工质量和安全性。
2.施工现场要保持整洁,避免杂物滋扰施工。
3.施工人员要严格按照相关安全规定操作,保证施工过程中的安全性。
五、施工总结
通过本次对外用电梯施工方案的讨论,我们更加深入了解了外用电梯的施工流
程和注意事项,希望在实际工作中能够提高施工效率和质量,确保电梯的安全运行。
六、参考资料
•《电梯施工技术规范》
•《城市电梯施工管理办法》
•《建筑安全检查规范》
以上是外用电梯施工方案的相关内容,希望对您有所帮助。
室外电梯工程施工方案范本一、工程概况本工程为室外电梯工程,主要包括电梯井道、钢结构、电梯设备及配套附件等。
电梯井道为矩形结构,采用钢筋混凝土框架构成,钢结构部分采用高强度螺栓连接。
电梯设备选用某品牌无机房观光电梯,具备自动平层、智能控制等功能。
本工程位于某城市综合体项目中,共有四个电梯井道,分别连接地上三层和地下一层。
二、施工准备1. 技术准备:施工前,项目技术负责人应组织有关人员认真阅读设计文件、施工图纸及技术规范,了解电梯工程的结构特点、施工要求和技术要点。
2. 人员准备:根据工程规模和施工进度要求,配备足够的施工人员,包括钢筋工、模板工、焊工、电工、电梯安装工等。
3. 施工机具准备:根据施工需求,准备相应的施工机具和设备,包括混凝土泵、搅拌机、塔吊、焊接设备、切割设备、电工工具等。
4. 材料准备:根据工程量清单,提前采购所需的钢筋、混凝土、模板、钢结构材料、电梯设备及附件等。
5. 施工现场准备:确保施工现场道路畅通,具备施工条件。
对施工场地进行清理、平整,设置安全围挡,确保施工安全。
三、施工流程1. 井道施工:首先进行井道结构的钢筋绑扎和模板安装,然后进行混凝土浇筑,待混凝土达到设计强度后,进行井道内壁的装修。
2. 钢结构施工:根据设计图纸,进行钢结构的制作、组装和焊接,确保焊接质量符合规范要求。
钢结构制作完成后,进行防腐和防火处理。
3. 电梯设备安装:电梯设备包括曳引机、控制系统、轿厢、对重、导轨等。
安装前,应检查设备完好性,确保设备符合技术规范要求。
安装过程中,注意各部件的连接和调整,确保电梯运行平稳。
4. 电梯配套设施施工:包括电梯井道门、召唤箱、电梯间装修等。
施工过程中,注意满足使用功能和美观要求。
5. 验收与调试:电梯安装完成后,进行验收和调试,确保电梯运行安全、可靠、舒适。
四、质量保证措施1. 严格遵循设计文件和施工图纸,确保施工质量。
2. 加强施工过程中的质量检查,及时发现并解决问题。
外用施工电梯专项施工方案
一、背景
随着城市建设的不断发展,外用施工电梯在建筑施工中起着重要作用。
外用施工电梯能够提高施工效率,减少人力物力成本,确保施工安全等方面发挥着重要作用。
为了更好地利用外用施工电梯,提高施工效率,降低事故发生率,需要制定专项施工方案。
二、施工前准备
在进行外用施工电梯施工前,需充分做好准备工作,包括但不限于以下几个方面: 1. 确定施工区域,清理施工现场,保证施工空间通畅; 2. 对外用施工电梯进行检查和维护,确保设备正常运行; 3. 配备必要的安全设施,如安全帽、安全绳等; 4. 制定详细的作业计划和施工方案,确保施工过程有条不紊。
三、施工过程控制
在外用施工电梯的施工过程中,需要严格控制各项环节,确保施工质量和施工安全: 1. 定期检查外用施工电梯的运行状态,确保设备正常工作; 2. 严格执行安全操作规程,遵守相关法律法规,确保施工安全; 3. 加强对施工人员的培训和监督,提高员工安全意识和技能; 4. 建立健全的应急预案,应对突发情况,确保施工顺利进行。
四、质量控制与验收
在外用施工电梯施工完成后,需要对施工质量进行严格控制和验收: 1. 按照项目要求对外用施工电梯的安装及调试进行验收,确保设备运行正常; 2. 对施工过程中的关键环节进行抽查,发现问题及时整改; 3. 完成施工验收报告,清晰记录施工过程及结果,作为施工质量的依据。
五、总结与展望
外用施工电梯在建筑施工中具有不可替代的作用,通过制定专项施工方案,能更好地发挥其效益。
未来,随着技术的不断发展和需求的变化,外用施工电梯的应用将得到更广泛的推广和应用。
为此,需要不断完善施工方案,提高施工效率,确保施工质量和安全。
文件编号:TP-AR-L2047In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编订:_______________审核:_______________单位:_______________施工外用电梯专项安全施工组织设计(正式版)施工外用电梯专项安全施工组织设计(正式版)使用注意:该安全管理资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
1、工程概况主要是:作业现场的地形地貌,拟安装的位置及周边的环境,土壤的承载能力,在建工程的基本情况,现场作业的特点等。
2、基础的处理主要包括:外用电梯的地基和基础处理,地脚紧固螺栓预埋的要求和具体的技术数据,基础排水的处理等。
3、有关安全防护装置的技术要求主要有:应配备的安全装置和型号、规格、技术参数,以及安装及验收的要求和规则。
外用电梯安全装置的及有关技术要求遵守外用电梯使用说明书和有关规范的规定。
传动系统的技术要求(应符合使用说明书和有关规范的要求),附着装置的设置及附着装置与建筑物连接;每层平台的安全门及卸料平台的防护,卸料平台搭设材料和材质的规定,以及其与建筑物的连接;架体的接地装置与避雷装置的设置等。
4、外用电梯安装和拆除的技术要求主要包括:从事安装和拆除作业的队伍和人员的资格,安装及拆除作业前的准备,安装及拆除作业的作业顺序,作业中应遵守的规定,作业现场的控制,作业人员的联络及配合,架体首次安装的高度和分段安装的高度,架体安装的精度及验收的方法和标准,验收的方法和标准等。
室外电梯工程施工方案范本一、工程概述室外电梯工程是指在建筑物室外安装电梯,用于垂直交通的设备。
在城市化进程加快的今天,室外电梯被广泛应用于高层建筑、商业综合体、别墅等建筑物中,为人们的垂直交通提供了便利。
本工程主要包括室外电梯井道和设备安装、电气管线敷设、机械设备调试等内容。
为保障工程的施工质量和安全,特制定本方案。
二、施工组织、质量和安全措施(一)施工组织1. 按照国家相关规定,成立专门的室外电梯工程施工组织。
明确工程的负责人、专业技术人员和各个工种的分工负责。
2. 制定详细的工程施工计划,明确工程的进度安排、材料、设备的供应计划。
3. 加强施工人员的技能培训,保证施工人员具备相关的操作技能和安全意识。
(二)质量控制1. 严格按照国家相关规范和标准进行施工,确保工程达到相关标准。
2. 严格控制施工材料的质量,杜绝次品材料的使用。
3. 加强对施工过程的监督和检查,及时纠正施工中存在的质量问题。
(三)安全措施1. 按照《建筑工程施工安全生产管理条例》及相关规定,编制施工安全生产方案,明确各项施工安全责任。
2. 组织施工单位进行安全生产教育和培训,提高施工人员的安全防范意识。
3. 安排专人负责施工场地的安全管理,落实安全防护设施和安全警示标识。
4. 制定应急预案,建立应急救援制度,保证施工过程中出现的安全事故能够及时处置。
三、施工工序1. 安全检查和施工准备(1)施工单位进场前,对施工现场进行全面安全检查,排除安全隐患。
(2)设立施工区域标识牌,设立专人负责施工区域的管控。
(3)按照发放的图纸和设计要求,对施工设备、材料进行检查和准备。
2. 井道施工(1)安装井道基础:根据设计要求,在井道位置进行基础的布置、浇筑和养护。
(2)井道结构安装:根据图纸要求,进行井道结构的安装,包括井道壁板、井道门等。
(3)井道内部装饰:对井道内部进行装饰,包括井道内壁的粉刷、装饰板安装等。
3. 电气管线敷设(1)确定电气管线敷设路径,进行施工区域的隔离,确保电气安全。

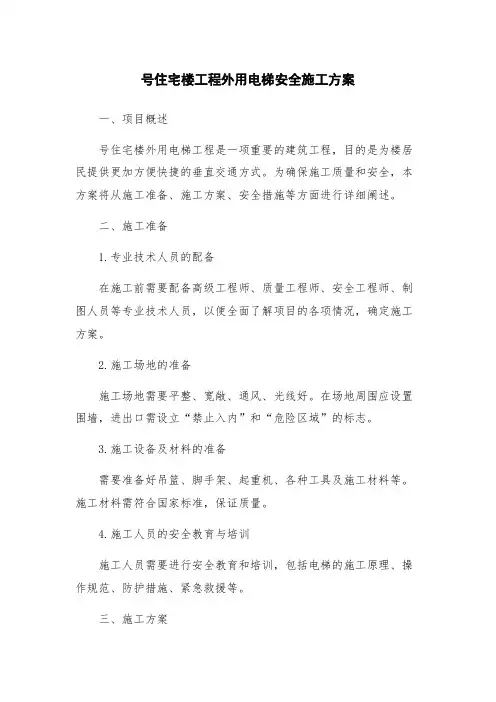

号住宅楼工程外用电梯安全施工方案一、项目概述号住宅楼外用电梯工程是一项重要的建筑工程,目的是为楼居民提供更加方便快捷的垂直交通方式。
为确保施工质量和安全,本方案将从施工准备、施工方案、安全措施等方面进行详细阐述。
二、施工准备1.专业技术人员的配备在施工前需要配备高级工程师、质量工程师、安全工程师、制图人员等专业技术人员,以便全面了解项目的各项情况,确定施工方案。
2.施工场地的准备施工场地需要平整、宽敞、通风、光线好。
在场地周围应设置围墙,进出口需设立“禁止入内”和“危险区域”的标志。
3.施工设备及材料的准备需要准备好吊篮、脚手架、起重机、各种工具及施工材料等。
施工材料需符合国家标准,保证质量。
4.施工人员的安全教育与培训施工人员需要进行安全教育和培训,包括电梯的施工原理、操作规范、防护措施、紧急救援等。
三、施工方案1.安装电梯井道施工前需要检查井道结构是否符合电梯安装要求,必要时需要加固和改造。
另外,需要进行地基加固。
2.安装电梯轨道电梯轨道是连接电梯井道和电梯房间的重要构件,需要精确制作和安装。
3.安装电梯主机和配件主机和配件的安装应遵循电梯制造商的安装规程,严格按照技术要求进行操作。
4.连接电气线路电梯的电气线路应按照国家标准和制造商提供的技术要求进行连接,并经过专业人员的检查和验收。
四、安全措施1.施工期间需要设置安全警戒线,对施工现场进行严格控制。
2.施工人员需要佩戴反光衣、安全帽、安全鞋等个人防护用品。
3.吊篮和脚手架等设备要设置好固定支架,以免出现倾斜、翻覆等情况。
4.电梯轨道、主机和配件等的安装过程中,需要使用专业工具和设备,并由专业人员进行操作。
5.施工期间需要定期进行安全检查,确保施工现场的安全。
6.短期停工时,需要关闭施工场地,避免未经授权人员进入,造成意外事故。
五、紧急救援1.施工期间需要设置有效的应急预案和逃生路线图。
2.发生意外情况时,应立即采取安全措施,避免次生事故的发生。
施工外用电梯施工方案施工外用电梯施工方案一、施工目标本施工方案的目标是在指定的施工时间内完成外用电梯的安装和调试工作,保证施工质量和安全,确保电梯正常运行。
二、施工前准备1.成立施工队伍,明确各人员分工,明确施工时间和工作任务。
2.收集外用电梯的施工图纸和相关技术资料,熟悉施工要求和流程。
3.检查施工现场,确保施工条件符合要求,包括场地平整、无障碍物等。
4.准备好所需工具和设备,包括起重机械、安装工具、电气设备等。
5.进行施工方案的安全评估,并制定并实施相应的安全措施。
三、施工步骤1.安装驱动装置和导轨a.在电梯井道内安装驱动装置和固定导轨。
b.根据施工图纸进行准确的定位和固定,确保位置准确无误。
c.检查驱动装置和导轨的安装质量及固定可靠性。
2.安装轿厢和门机a.将轿厢及门机安装到导轨上,并确保安装准确。
b.进行门机的调试,检查门的开启和关闭是否灵活顺畅。
c.检查轿厢的安装质量和内部设备的完好性。
3.安装各电气元件a.按照施工图纸和相关规范安装电梯的电气元件,包括电梯控制柜、门机控制盒等。
b.进行电气设备的接线和调试,确保电梯的电气系统正常运行。
4.进行试车和调试a.对已安装的电梯进行试车,检查电梯的各项功能是否正常。
b.进行载重试验和速度试验,确保电梯能够正常运行并符合要求。
c.调试电梯的各项参数,包括运行速度、行程距离等。
5.进行安全检验和验收a.对已安装完成的电梯进行全面的安全检验,确保各项安全设备和功能可靠有效。
b.进行电梯的正式验收,由相关部门进行检查并签署合格证明。
四、安全措施1.施工现场设置明显的警示标志,保持施工区域的整洁有序。
2.严格执行施工现场管理制度,做好施工协调与监督工作。
3.严格按照电梯施工规范进行施工,合理安排人员和物资,确保施工质量和进度。
4.施工过程中要保持与其他施工区域的良好沟通,确保施工的顺利进行。
5.每天做好施工记录和安全记录,及时发现和解决施工中出现的问题。
外用施工电梯专项工程施工设计方案一、项目概况本工程是为了满足建筑施工期间的垂直运输需求而设计的外用施工电梯,主要应用于高层建筑施工工地。
本施工设计方案旨在确保施工电梯的安全、高效运行,并针对具体的建筑施工项目进行相应的技术要求和措施。
二、设计原则1.安全性原则:施工电梯的设计必须符合国家相关法规和标准,确保施工现场人员的安全。
2.效率性原则:施工电梯的设计要能够满足施工现场的垂直运输需求,提高工作效率。
3.经济性原则:在确保安全和效率的前提下,尽量降低施工电梯的成本。
三、设计内容1.施工电梯选择:根据施工现场的实际需要,选择适合的施工电梯型号和规格。
考虑到施工电梯的载人量、载重量、升降速度等指标,选择合适的电梯型号。
2.电梯设置:根据施工现场的具体情况进行施工电梯的设置。
包括电梯井道的位置、尺寸和结构,施工现场的出入口设置等。
3.电梯安全:设计合理的电梯安全装置,包括限速器、缓冲器、门锁等,确保施工电梯的安全运行。
4.供电系统:设计合理的供电系统,确保施工电梯的正常工作。
包括电源线路、配电柜等。
5.控制系统:设计合理的电梯控制系统,包括按钮、显示屏等,方便施工人员操作。
6.照明系统:根据施工现场的需要,设计适当的照明系统,确保电梯井道和出入口的光线充足。
7.通风系统:考虑到施工电梯井道内的通风问题,设计合理的通风系统,确保空气流通。
8.防护措施:设计相应的防护措施,确保施工人员的安全。
包括防护栏杆、防护网等。
9.安全应急措施:设计合理的安全应急措施,包括在电梯井道内设置应急按钮、应急照明等设施,以便在紧急情况下及时采取相应措施。
四、施工组织1.项目审批:按照相关手续,将施工电梯的设计方案和相关材料提交给建设主管部门,获得施工许可证。
2.项目筹备:确定相应的施工队伍和施工方法,准备施工所需的材料和设备。
3.施工实施:按照设计方案进行施工,确保施工质量和进度。
4.施工监督:由专门的监理人员对施工进行监督,确保施工符合设计要求和相关标准。
瑞雪春堂住宅小区外用电梯防护施工组织设计方案一、项目概况瑞雪春堂住宅小区用电梯外防护施工组织设计的目的是为了确保电梯施工期间的安全,并降低施工对用户正常使用电梯的影响。
本项目需在现有的电梯外壳上进行安装外部防护设施,以保护乘客在进入/离开电梯时的人身安全,同时保护电梯设备不受外界因素的影响。
二、施工范围与工期1.施工范围:本项目施工范围涉及瑞雪春堂住宅小区的全部电梯外壳。
2.施工工期:预计施工工期为15天。
三、施工组织设计1.组织机构:(4)施工人员:包括电梯安装师傅、电气工程师、操作人员等。
2.施工准备:(1)调查研究:对电梯外壳进行详细的勘察和测量,了解施工环境和现有设施的情况,制定详细的施工方案。
(2)材料准备:根据施工方案,采购所需的防护材料,并进行质量检查。
(3)施工设备准备:准备梯子、脚手架、吊篮等施工所需的设备和工具。
3.施工流程:(1)搭建施工平台:根据电梯外壳的高度和形状,搭建安全稳固的施工平台,确保施工过程中人员的安全。
(2)安装防护设施:根据施工方案,将预先制作好的防护设施安装在电梯外壳上,确保设施的牢固和稳定。
(3)质量检查与试运行:在安装完成后,对防护设施进行质量检查,确保安装质量符合要求。
进行试运行,确保设施安装后电梯的正常运行。
4.安全措施:(1)施工现场设置警示标志,提醒周围居民、行人和车辆注意安全。
(2)施工期间,人员必须佩戴安全帽、工作鞋等个人防护设备,遵守施工现场的安全规定。
(3)施工期间,严格控制施工材料的领取和使用,杜绝一切违规行为。
(4)加强施工现场的巡查,及时发现和处理现场安全隐患。
四、施工后期工作1.施工验收:对安装完成的防护设施进行全面的验收,确保施工质量符合要求。
2.清理现场:将施工过程中产生的废弃物和垃圾进行清理,恢复施工现场的正常使用状态。
3.整理资料:整理施工过程中的相关材料和记录,编制施工总结报告。
4.整体验收和交付使用:经过验收合格后,将防护设施交付给小区使用,确保小区居民正常使用电梯。
《××××》室外施工电梯项项目目经经理理: ×××审审 定定:审审 核核:编编 制制:××××××××有有限限公公司司··××××××××项项目目部部22001166年年11月月施工电梯安拆施工方案目录第一章编制依据 (5)第二章工程概况 (6)第一节基本情况 (6)第二节施工电梯安拆施工安全技术要求 (6)第三节施工电梯选型 (7)第三章作业人员组织和职责 (9)第一节施工电梯安拆项目部人员名单 (9)第二节施工电梯安拆项目部人员分工 (9)第四章施工电梯平面定位和立面附着 (11)第一节施工电梯平面定位 (11)第二节施工电梯立面附着 (12)第三节附墙架作用于建筑物上力F的计算 (14)第四节附着点详图 (14)第五章施工电梯的安装步骤与方法 (15)第一节安装顺序 (15)第二节安装前的准备 (16)第三节护栏安装 (16)第四节吊笼安装 (17)第五节吊杆安装 (18)第六节吊笼安装后的调整 (18)第七节电气控制系统安装 (19)第八节电动升降试车 (20)第九节导轨架的加节安装 (20)第十节附墙架的安装 (22)第六章出料平台的搭设 (22)第七章施工电梯调试、验收 (23)第八章施工电梯运行 (24)第一节开机前的准备工作 (24)第二节运行操作规程 (25)第三节施工电梯运行操作 (26)第四节驾驶员离机前的工作 (27)第五节日常故障排除 (28)第九章施工电梯定期检查 (28)第一节每天检查 (28)第二节每周检查 (29)第三节每月检查 (29)第四节每季检查 (29)第五节每年检查 (30)第十章施工电梯的拆卸步骤与方法 (30)第一节电缆导向装置的拆卸 (30)第二节导轨架及附墙架的拆卸 (31)第三节上传动机构,吊笼的拆卸 (31)第四节外笼的拆卸 (32)第十一章施工安全保证措施 (32)第一节组织保障 (32)第二节技术措施 (32)第三节应急预案 (36)第四节施工电梯的监测监控 (44)第十二章计算书 (46)第一节参数信息 (46)第二节基础承载计算 (47)第三节地基承载力验算 (47)第四节基础承台验算 (47)第十三章附件与附表 (51)第一节××××市建筑起重机械安装(拆卸)告知表 (51)第二节施工电梯准用通知书 (51)第三节施工电梯基础验收表 (51)第四节施工电梯安装自检表 (51)第五节施工电梯安装验收表 (51)第六节建筑施工机械“四方”验收表 (51)第一章编制依据第二章工程概况第一节基本情况1.工程名称:××××·××××一期工程(6#、7#、8#、30#楼)2.建设单位:××××房地产有限公司3.设计单位:××××筑设计平台股份有限公司4.监理单位:四川××××有限公司5.使用单位:××××有限公司6.地勘单位:××××省勘测设计院7.质安监站:××××县建设工程质量安全监督管理站8.安装单位:××××中建建科机械有限公司9.建筑面积:38866㎡10.结构形式:框架、剪力墙结构11.建筑层数:6#、7#楼地下两层(自然地坪上)、地上25层;8#楼地下一层(自然地坪上),地上十六层;30#楼为商业楼,地上3层。
编号:QC/RE-KA6526
施工外用电梯专项安全施工组织设计(方案)标准范本
In the specific resource conditions, according to the specification, and the effect of the completion of the record, the formation of experience, to provide a reference for future programs.
(执行方案示范文本)
编订:________________________
审批:________________________
工作单位:________________________
施工外用电梯专项安全施工组织设计
(方案)标准范本
使用指南:本执行方案文件适合在为明确的目标或目的,在特定的时间、预算、资源条件下,依据规范完成,并把完成时所达到的有形或无形的效果记录,形成经验或者总结,使用数据记录并为以后的方案提供参考。
文件可用word任意修改,可根据自己的情况编辑。
施工外用电梯专项安全施工组织设计(方案)
1、工程概况
主要是:作业现场的地形地貌,拟安装的位置及周边的环境,土壤的承载能力,在建工程的基本情况,现场作业的特点等。
2、基础的处理
主要包括:外用电梯的地基和基础处理,地脚紧固螺栓预埋的要求和具体的技术数据,基础排水的处理等。
3、有关安全防护装置的技术要求
主要有:应配备的安全装置和型号、规格、技术参数,以及安装及验收的要求和规则。
外用电梯安全装置的及有关技术要求遵守外用电梯使用说明书和有关规范的规定。
传动系统的技术要求(应符合使用说明书和有关规范的要求),附着装置的设置及附着装置与建筑物连接;每层平台的安全门及卸料平台的防护,卸料平台搭设材料和材质的规定,以及其与建筑物的连接;架体的接地装置与避雷装置的设置等。
4、外用电梯安装和拆除的技术要求
主要包括:从事安装和拆除作业的队伍和人员的资格,安装及拆除作业前的准
备,安装及拆除作业的作业顺序,作业中应遵守的规定,作业现场的控制,作业人员的联络及配合,架体首次安装的高度和分段安装的高度,架体安装的精度及验收的方法和标准,验收的方法和标准等。
5、安全技术措施
主要内容有:进行安装、拆除作业的单位及其安装作业人员的资格,操作者的资格,外用电梯及其安全装置的检查和维修、保养制度,外用电梯的安全操作技术规程和规定,有关司机交接班制度的规定,作业中的联络方式,安全用电及夜间作业的照明问题,有关的安全标志等。
6、绘制有关的施工图纸
主要有:外用电梯的基础,附着装置
的设置等施工图纸。
