瓯飞工程围堰设计和施工技术介绍(5.13)
- 格式:ppt
- 大小:38.76 MB
- 文档页数:12

围堰的施工方案1. 引言围堰是一种用于水利工程中的重要施工设施,主要用于隔离、封闭水体或水流,为工程施工创造条件。
本文将详细介绍围堰的施工方案,包括施工准备、施工工艺与方法、围堰材料选择以及安全注意事项等内容。
2. 施工准备在进行围堰施工之前,需进行一系列的施工准备工作,以确保施工的顺利进行。
2.1. 地质勘测在选址确定围堰施工地点之后,需要进行地质勘测,以了解地质情况,确定施工方案的可行性。
地质勘测内容包括土层及地下水位的测定,地质构造分析等。
2.2. 材料准备围堰施工需要使用一系列的材料,包括围堰板、围堰门、围堰桩等。
施工前需对材料进行检查,确保质量符合要求,并组织材料的采购和储备。
2.3. 工程测量围堰施工前需进行工程测量,包括施工地点的平面坐标测量、高程测量等,以确定围堰的具体位置和尺寸。
3. 施工工艺与方法3.1. 围堰板安装围堰板是围堰的主要构件,安装围堰板是围堰施工的首要工作。
围堰板的安装方法有多种,常用的有悬挂式安装和压榨式安装。
3.1.1. 悬挂式安装悬挂式安装是围堰板安装的常用方法之一,其步骤如下:1.首先,确定围堰板的安装位置和间距。
2.然后,将围堰板的上部挂钩与围堰槽内的悬挂点连接。
3.接下来,使用起重设备将围堰板吊装至安装位置,并将挂钩与围堰槽内的悬挂点固定。
4.最后,校正围堰板的位置和水平度,确保围堰板安装牢固。
3.1.2. 压榨式安装压榨式安装是另一种常用的围堰板安装方法,其步骤如下:1.首先,确定围堰板的安装位置和间距。
2.然后,使用振动锤将围堰板压入地面,直至达到设计要求的深度。
3.接下来,使用压榨机将围堰板沿着安装线路逐段压榨至需要的高度。
4.最后,使用水平仪校正围堰板的水平度,确保围堰板安装牢固。
3.2. 围堰门安装围堰门是围堰的出入口,用于控制水体或水流的流量。
围堰门的安装一般在围堰板安装完成之后进行。
3.2.1. 安装方法围堰门的安装一般分为以下几个步骤:1.首先,确定围堰门的具体位置和尺寸。
水利施工中围堰施工技术应用围堰施工技术是指在水利施工中使用的一种固定土体的方法,主要是利用围堰的防水和固定作用,把施工区域的土壤和水体隔离开来,提供施工的稳定环境。
围堰施工技术应用广泛,在水工建筑、水文勘测、堤防加固等领域有很多的应用,下面我就水利施工中围堰施工技术应用做一个简要的介绍。
一、围堰施工方法1. 斜墙式围堰法:一般适用于中、小型围堰。
采用的斜墙式围堰的斜度一般为2:1或3:1。
此法施工作业量较小,施工时间、成本均相对较低。
2. 土工织物围堰法:适用于非常宽阔的施工区域。
土工织物围堰法是一种比较先进的作业方式,但在实际施工过程中,需要严格控制土工织物的质量,否则就会影响施工质量。
3. 直立式围堰法:直立式围堰法适用于较高的围堰。
施工时,需要用支撑、振动器等设备,对施工现场进行加固和支撑,以保证施工质量。
二、围堰材料的选用:根据工程要求和实际情况,可以选择不同的围堰材料。
常用的围堰材料有:混凝土、钢板、塑料、土工织物等。
1. 混凝土围堰:具有施工固定性强,防水、耐久等优点,但成本较高。
2. 钢板围堰:可以根据需要调整长度、厚度和高度等参数,施工方便,但受环境影响较大,使用寿命较短。
3. 塑料围堰:具有价格低廉,施工简便,防水性好等特点,但使用寿命较有限。
三、围堰施工技术:1. 围堰施工前的准备:施工前需要对施工区域进行清理,选址、勘测。
2. 围堰施工中的操作:在施工过程中,需要根据施工的具体情况和要求,选择合适的围堰施工方法,使用合适的材料,并且需要加强现场监管和质量控制。
3. 围堰施工后的处理:施工后需要对围堰进行检查,对围堰所使用的材料进行回收,清理施工现场。
1. 保证施工质量:通过采用围堰施工技术可以有效控制施工现场的环境和材料的质量,从而保证施工质量。
2. 提高施工效率:围堰施工作业量较小,施工时间、成本均相对较低,提高了施工的效率。
3. 保障施工安全:通过采用围堰施工技术,可以对施工环境和施工区域进行划分和隔离,有效降低了施工过程中的安全风险。
第1篇一、前言围堰施工是水利工程、航道工程和港口工程中常见的一种临时性工程,其主要作用是防止河水、海水或其他水体侵入施工现场,确保施工顺利进行。
本文将对围堰施工方案及施工方法进行详细介绍。
二、围堰施工方案1. 工程概况(1)工程名称:XX水利工程(2)工程地点:XX市XX县XX镇(3)工程规模:XX万立方米2. 施工阶段(1)准备阶段:包括施工组织设计、施工图纸会审、施工材料设备准备、施工人员培训等。
(2)施工阶段:包括围堰施工、基础处理、主体结构施工、附属设施施工等。
(3)验收阶段:包括工程验收、资料整理、工程移交等。
3. 施工方案(1)围堰设计根据工程地质、水文、气象等条件,选择合适的围堰形式。
本工程采用双排板桩围堰,围堰顶部宽度为4米,底部宽度为6米,高程为设计洪水位以上0.5米。
(2)围堰施工顺序1)测量放样:根据设计图纸,进行围堰放样,确定围堰位置、尺寸和形状。
2)基础处理:对围堰基础进行平整、压实,确保基础稳定。
3)围堰施工:采用双排板桩围堰,先施工内排板桩,再施工外排板桩。
板桩采用预制钢筋混凝土板桩,板桩间距为1.5米。
4)围堰填筑:在内排板桩围堰内部填筑土方,填筑高度为设计洪水位以上0.5米。
5)围堰封堵:在内排板桩围堰填筑完成后,进行围堰封堵,确保围堰密闭。
6)围堰拆除:施工结束后,根据需要拆除围堰,清理施工现场。
(3)施工方法1)围堰基础处理基础处理采用平整、压实、换填等方法。
具体施工方法如下:(1)平整:使用推土机、挖掘机等设备进行场地平整,使场地达到设计要求。
(2)压实:采用振动压路机进行压实,确保基础稳定。
(3)换填:对不满足设计要求的土层进行换填,换填材料为砂砾石。
2)围堰施工(1)板桩施工1)预制板桩:在预制厂生产预制钢筋混凝土板桩,板桩尺寸应符合设计要求。
2)运输:将预制板桩运输到施工现场。
3)打桩:采用振动打桩机进行打桩,确保板桩垂直、稳定。
(2)围堰填筑1)填筑材料:采用土方填筑,土方来源于围堰内部。
第1篇一、工程概况围堰施工是水利工程、航道工程等土木工程中的重要环节,其主要目的是在施工过程中将水域隔离,保证施工安全和质量。
本方案针对某工程项目的围堰施工进行编制,确保围堰施工的顺利进行。
二、施工准备1. 施工材料:土方、砂石、编织袋、复合土工膜、水泥、钢筋、木材等。
2. 施工设备:挖掘机、装载机、自卸汽车、推土机、振动压路机、泥浆泵、抽水泵等。
3. 施工人员:项目经理、技术负责人、施工员、安全员、材料员、质检员等。
三、施工工艺1. 围堰设计(1)围堰高度:根据施工期间可能出现的最高水位(包括浪高)高出0.5~0.7m。
(2)围堰外形:考虑堰体结构的承载力和稳定性,以及水域的水深。
(3)堰内平面尺寸:满足基础施工的需要。
2. 围堰施工流程(1)放样:根据设计图纸,确定围堰位置、尺寸和形状。
(2)开挖:使用挖掘机开挖围堰基础,确保基础稳定。
(3)土方填筑:将土方运至围堰基础,分层填筑,每层厚度控制在20cm左右,使用振动压路机进行压实。
(4)复合土工膜铺设:在填筑好的土方上铺设复合土工膜,确保防水效果。
(5)编织袋装土护坡:在围堰边坡上使用编织袋装土,形成护坡。
(6)钢筋绑扎:在围堰顶部和边坡设置钢筋,确保围堰结构的稳定性。
(7)混凝土浇筑:在围堰顶部浇筑混凝土,形成围堰顶板。
(8)围堰内排水:在围堰内设置排水管道,确保围堰内积水及时排出。
四、施工注意事项1. 施工过程中,应密切关注水位变化,确保围堰安全。
2. 施工人员应严格遵守操作规程,确保施工质量。
3. 围堰施工期间,加强安全管理,防止安全事故发生。
4. 施工结束后,及时进行围堰拆除和场地清理。
五、施工进度安排根据工程实际情况,制定详细的施工进度计划,确保围堰施工按时完成。
六、质量保证措施1. 施工过程中,严格执行国家相关标准和规范。
2. 施工人员应具备相关技能和素质,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
4. 施工完成后,进行质量验收,确保围堰质量达到设计要求。

特定条件下深水土石围堰施工工法1、前言围堰是指在水利工程建设中,为建造永久性水利设施,修建的临时性围护结构。
其作用是防止水和土进入建筑物的修建位置,以便在围堰内排水,开挖基坑,修筑建筑物。
为更好进行围堰施工,经公司技术人员深入研究、技术经济对比后,围堰填筑应采用“岸坡浅水区用小型载重车辆进占推进、中心深水区采用驳船抛投”相结合的施工方法。
经过瓯飞工程、潜明水库工程的实践应用,总结出了《特定条件下深水土石围堰施工工法》。
经国家一级科技查新单位分析比较,已有《深水土石围堰双向进占填筑施工工法》、《深水土石围堰新型高压旋喷防渗墙施工工法》等水利行业工法报道。
但采用“岸坡浅水区用小型载重车辆进占推进、中心深水区采用驳船抛投”相结合的施工方法,编制的《特定条件下深水土石围堰施工工法》,在水利行业工法中未见报道。
2、工法特点2.1深水土石围堰填筑,岸坡浅水区采用小型载重车辆短进尺进占推进,深水区驳船抛投,便于围堰快速出露水面,为水上部分堰体碾压成型提供了便利,为堰体稳定提供了保证。
2.2围堰填筑采用同期施工开挖的石渣、砂卵石料,可以少占土地资源,少破坏原生态绿化。
对于施工区域狭窄,附近无任何堆料场的施工区域,可节约外运输费用。
2.3.堰体中采用防渗墙防渗体,保证了围堰的防渗效果,节约了基坑内排水费用,为后续泄洪洞施工提供了便利条件,加快了施工进度,节约了施工成本。
2.4.采用块石护面,围堰在高水位运行,防汛反应时间短,当洪水来临或水库泄水时,上下游水位差较大、流速大、下泄水流能量集中,围堰迎水面采用了大块石护坡的防冲刷护面措施,围堰内坡、堰顶采用砼护面保证围堰过水不掏空带走土石料,保证了围堰度汛安全。
2.5.采用围堰内坡、堰顶砼护面,为围堰在基坑抽水期间、堰体在岩石基础少量渗水作用下,不至于堰体内土石料在渗水的带动下不至于掏空主体结构;且堰体在基坑水下降的期间不至于土石体塌落,起到了保护作用,保证了围堰安全。
水利工程围堰施工技术要点解析围堰是指在水利工程中为了通航、疏导船只、建筑物施工等目的,将一定区域的水体进行封闭,形成暂时性的工作空间。
围堰施工技术是指在围堰施工过程中所应掌握的关键技术要点。
下面是围堰施工技术要点的解析。
1. 围堰选址:围堰的选址要根据实际情况,尽量选择水流平稳的地点,避免水流过大造成施工困难。
同时还要考虑土质情况、地下水位等因素,确保围堰的稳固性。
2. 围堰尺寸:围堰的尺寸要根据工程需求和施工条件确定。
通常情况下,围堰的长度应超过工程施工范围的两倍,高度一般为水面以上1-2米,并要考虑到是否需要防止洪水泛滥等因素。
3. 围堰材料:围堰的主要材料有橡胶布、铁皮、木板等。
选择合适的材料要根据围堰的使用环境、使用寿命、耐久性等因素综合考虑。
4. 围堰施工方法:围堰的施工方法有多种,常见的有桩法、挖槽法、矮墙法等。
在施工过程中要根据实际情况选择合适的施工方法,并严格控制施工质量,确保围堰的牢固性和密封性。
5. 围堰排水:施工围堰后,要及时对围堰内的积水进行排出,以保证施工的顺利进行。
排水的方法有泵排、人工倒水、自然渗水等。
选择合适的排水方法要根据施工围堰的具体情况来确定。
6. 围堰监测:施工期间要对围堰进行监测,及时发现围堰变形、渗漏等问题,并进行处理。
监测的方法有测量、观察、巡视等。
要做好监测工作,以保证围堰的安全性和稳定性。
7. 围堰拆除:施工结束后,要及时拆除围堰,恢复水流通畅。
拆除围堰的方法有人工拆除、机械拆除等。
在拆除过程中要注意安全,防止围堰拆除过程中造成的水患。
围堰施工技术要点涉及围堰选址、围堰尺寸、围堰材料、围堰施工方法、围堰排水、围堰监测和围堰拆除等方面。
只有掌握了这些技术要点,才能够在围堰施工过程中有序进行,并确保施工的安全和顺利。

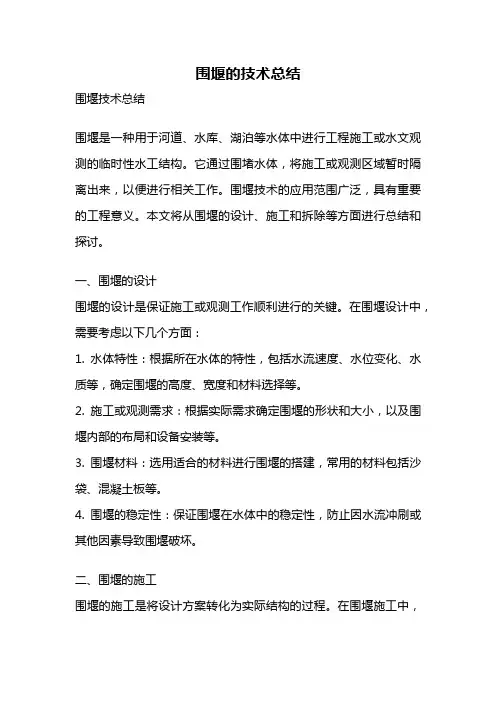

围堰的技术总结围堰技术总结围堰是一种用于河道、水库、湖泊等水体中进行工程施工或水文观测的临时性水工结构。
它通过围堵水体,将施工或观测区域暂时隔离出来,以便进行相关工作。
围堰技术的应用范围广泛,具有重要的工程意义。
本文将从围堰的设计、施工和拆除等方面进行总结和探讨。
一、围堰的设计围堰的设计是保证施工或观测工作顺利进行的关键。
在围堰设计中,需要考虑以下几个方面:1. 水体特性:根据所在水体的特性,包括水流速度、水位变化、水质等,确定围堰的高度、宽度和材料选择等。
2. 施工或观测需求:根据实际需求确定围堰的形状和大小,以及围堰内部的布局和设备安装等。
3. 围堰材料:选用适合的材料进行围堰的搭建,常用的材料包括沙袋、混凝土板等。
4. 围堰的稳定性:保证围堰在水体中的稳定性,防止因水流冲刷或其他因素导致围堰破坏。
二、围堰的施工围堰的施工是将设计方案转化为实际结构的过程。
在围堰施工中,需要注意以下几个关键点:1. 地基处理:确保围堰的基础稳固,防止围堰下沉或倾斜。
2. 材料搭建:根据设计要求,合理搭建围堰结构,确保围堰的稳定性和密封性。
3. 连接处处理:对围堰的连接处进行处理,防止漏水和破坏。
4. 监测和调整:施工期间需要对围堰进行实时监测,及时发现问题并进行调整。
三、围堰的拆除围堰的拆除是工程或观测结束后的重要环节。
在围堰拆除中,需要注意以下几个方面:1. 拆除顺序:根据围堰的布置和材料特性,确定拆除的顺序,防止水体突然泛滥或对周边环境造成影响。
2. 拆除安全:在拆除过程中,要注意安全措施的落实,确保人员和设备的安全。
3. 资源回收:对围堰材料进行分类和回收利用,减少对环境的影响。
4. 拆除后的修复:拆除完成后,对原有水体进行修复,保护生态环境的完整性。
总结:围堰技术在工程施工和水文观测中具有重要的应用价值。
通过合理的设计、施工和拆除,围堰可以有效隔离水体,为后续工作提供便利条件。
在围堰的设计和施工过程中,需要考虑水体特性、施工需求、围堰材料和稳定性等因素。
围堰施工方案围堰是指在水中或泥土里用围挡、挖方或浇筑等方式形成的一道屏障,用以控制水流、固定土方、创造工作平台等作用。
围堰在工程中使用十分广泛,常用于河流、海岸、湖泊等场所进行建筑、化工、水利等工程的施工。
本文主要针对围堰的施工方案进行阐述。
一、施工前准备1.确定施工区域和范围,根据工程图纸确定围堰的形状和尺寸,确定围堰的高度、长度、宽度、横断面形状及地基处理等。
2.开展现场勘查,对施工区域的地形、地貌、地下水、土质等情况进行调查,对施工过程中可能遇到的问题进行预测和探讨。
3.制定安全措施,对施工现场进行安全检查和评估,制定应急预案和安全预案,确保施工过程中的人身安全和设备安全。
4.搭建工地围墙、安装安全警示牌、布置安全用品等,保证现场秩序和安全。
二、围堰施工方法1.挖方法:对着可能涌水的区域进行挖掘,逐渐往围堰的后方推挖,挖掘至土层密度够用后,立即船装浇筑围堰。
2.浇筑法:在木质的围桩之间,用混凝土加强桩基,挡住孔隙,保证稳定性和围堰的密封性。
由于围桩可以固定围堰的位置,所以这种方法只适合比较小的水域项目。
3.拔桩法:在施工现场进行桩基井开发工作,确定钢桩位置,把钢桩一根一根地插入泥土中。
在多次检查和确定钢桩位置的情况下,用混凝土进行填充。
三、围堰施工技术1.挖掘施工:在施工初期,需要进行一些挖掘工作,将围堰的形状和大致位置刨平。
在这个过程中,需要注意地下水位、强度、密度等因素。
2.桩基施工:在浇筑前,必须先进行桩基的施工工作,钢筋焊接完成后,按照预先规定好的间距和深度进行固定。
同时,还需要进行浇筑前的施工支撑工作。
3.浇筑施工:在由底向上的顺序逐层构造围堰的过程中,必须严格按照设计图纸的要求进行浇筑。
在浇筑过程中要注意混凝土的配合比例和浇注的速度,保证混凝土的均匀性、等级和抗压强度。
四、围堰施工注意事项1.材料要求:在施工中需要选择优质的材料,如:钢筋混凝土、水泥、石子、煤渣、沙土等。
要求各种材料质量符合国家标准,以保证施工质量和围堰的使用寿命。
围堰的施工方案

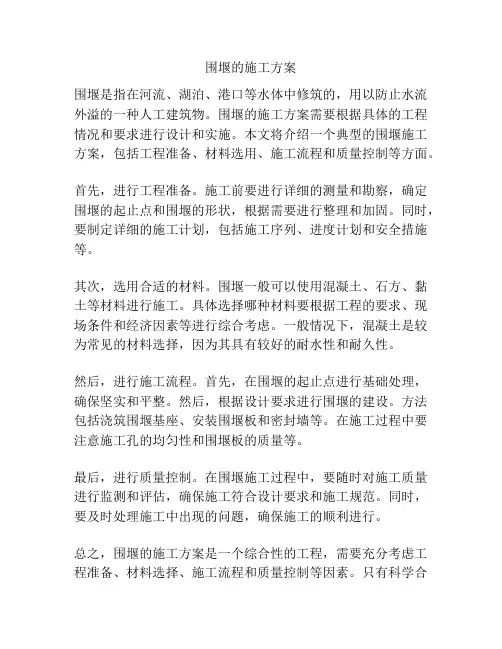

围堰是指在河流、湖泊、港口等水体中修筑的,用以防止水流外溢的一种人工建筑物。
围堰的施工方案需要根据具体的工程情况和要求进行设计和实施。
本文将介绍一个典型的围堰施工方案,包括工程准备、材料选用、施工流程和质量控制等方面。
首先,进行工程准备。
施工前要进行详细的测量和勘察,确定围堰的起止点和围堰的形状,根据需要进行整理和加固。
同时,要制定详细的施工计划,包括施工序列、进度计划和安全措施等。
其次,选用合适的材料。
围堰一般可以使用混凝土、石方、黏土等材料进行施工。
具体选择哪种材料要根据工程的要求、现场条件和经济因素等进行综合考虑。
一般情况下,混凝土是较为常见的材料选择,因为其具有较好的耐水性和耐久性。
然后,进行施工流程。
首先,在围堰的起止点进行基础处理,确保坚实和平整。
然后,根据设计要求进行围堰的建设。
方法包括浇筑围堰基座、安装围堰板和密封墙等。
在施工过程中要注意施工孔的均匀性和围堰板的质量等。
最后,进行质量控制。
在围堰施工过程中,要随时对施工质量进行监测和评估,确保施工符合设计要求和施工规范。
同时,要及时处理施工中出现的问题,确保施工的顺利进行。
总之,围堰的施工方案是一个综合性的工程,需要充分考虑工程准备、材料选择、施工流程和质量控制等因素。
只有科学合
理地制定施工方案,并严格按照要求进行施工,才能确保围堰的施工质量和工程安全。
水利工程围堰施工技术要点解析
水利工程施工是一个复杂的过程,其中围堰施工是其中重要的一环。
围堰施工技术要点解析如下:
1. 施工前准备:在开始施工之前,需要对工程现场进行勘察,了解地质条件和水流情况,确定围堰的位置和规模。
还需要制定详细的施工方案和安全措施,确保施工的顺利进行。
2. 围堰的结构设计:围堰的结构设计需要根据具体的施工需求和工程要求进行,通常采用码头、挡土墙等结构形式。
设计时需要考虑围堰的稳定性和密封性,确保围堰能够有效地阻挡水流。
3. 施工材料的选择:围堰施工过程中需要使用一些特定的材料,如浮筒、桩材、拔桩机等。
这些材料需要具备一定的强度和耐腐蚀性能,以确保施工的质量和安全。
4. 围堰的施工方法:围堰施工常用的方法有人工挖掘、机械挖掘和沉箱挖掘等。
具体选择什么方法需要根据工程的具体情况和施工要求来决定。
在施工过程中,需要注意避免对周围环境和建筑物的破坏,以及保证施工过程的安全。
5. 围堰的施工过程控制:围堰施工过程中需要控制水位和水流的变化,确保围堰能够有效地隔离水流。
在施工过程中,需要采取一些措施来控制水位和水流,如设置临时泵站和临时围堰等。
6. 围堰的施工监理:为了确保围堰施工的质量和安全,需要对施工过程进行监理。
监理人员需要对施工现场进行巡视和验收,及时发现和解决施工中的问题,确保施工的顺利进行。
围堰施工是水利工程中重要的一环,需要根据具体的施工要求和工程条件来选择合适的施工方法和材料,同时要加强施工过程的控制和监理,确保施工的质量和安全。
水利工程围堰施工技术要点解析水利工程围堰是指在河流、湖泊或水库等水体周围建造围堰,用以调节水位、控制洪水、供水、灌溉等用途。
围堰施工是水利工程中非常重要的一部分,关系到工程的安全和效益。
下面我们来对围堰施工的技术要点进行解析。
一、前期准备工作在进行围堰施工之前,首先要进行充分的准备工作。
这包括对工程地质、水文、地形等情况进行全面的调查和分析,以确定围堰的位置、尺寸、形式等设计要求。
同时还要进行施工方案的设计和技术方案的论证,明确施工过程中的安全、质量和进度要求。
还需要进行材料、设备的准备工作,确保施工所需的各项资源充足。
二、围堰结构设计围堰结构设计是围堰施工的关键环节,其合理性和可行性直接影响围堰的安全运行和使用效果。
在进行围堰结构设计时,要充分考虑围堰的功能要求和周围环境条件,选择合适的围堰形式和尺寸。
在选择围堰结构形式时,可以根据围堰所处的具体情况,选择土石围堰、混凝土围堰、钢筋混凝土围堰等不同形式。
在确定围堰尺寸时,要考虑到围堰的承载能力、抗震性能、防渗性能等方面的要求,从而确保围堰结构的安全稳固。
三、施工工艺流程1. 清理施工场地:围堰施工前需要对施工场地进行清理,清除杂草、杂物,保持施工场地整洁。
2. 基础处理:根据围堰结构设计要求,进行基础处理工作,包括挖土、回填、夯实等工序。
3. 围堰结构施工:根据围堰结构设计要求,进行围堰墙体、坝肩、坝顶等部位的施工。
4. 围堰防渗处理:对围堰进行防渗处理,采取合适的防渗材料和施工工艺,确保围堰的防渗效果。
5. 围堰排水系统:根据围堰的功能要求,进行排水系统的施工,包括渠道、泄洪设施等。
6. 围堰验收和试验:完成围堰施工后,进行围堰的验收和试验工作,确保围堰的质量和安全。
四、施工注意事项1. 安全第一:围堰施工过程中,要严格遵守相关的安全规定和操作规程,做好施工现场的安全防护工作,确保施工人员的人身安全。
2. 质量第一:在施工过程中,要注重施工质量的控制和监督,确保围堰结构和施工工艺的质量合格。
引言概述:围堰施工方案是一项重要的工程,它涉及到水利、土木工程和施工管理等多个领域。
围堰施工旨在构建安全可靠的防护性水工工程,以控制水流、保护土地和人民财产免受洪水侵害。
本文将详细介绍围堰施工方案的各个方面,包括设计要点、材料选取、施工流程、安全管理等。
正文内容:一、设计要点1.考虑到围堰施工的目的和地理环境,需要确定合适的围堰尺寸和形状。
2.根据水流情况和土壤条件,确定合适的围堰材料和结构类型。
3.设计围堰的进水口和排水设施,以保证水流的正常进出和排放。
二、材料选取1.围堰材料可以选择土石方、水泥、钢筋等,根据材料特性和工程要求进行合理选择。
2.在选择水泥时,需要考虑强度、耐水性以及施工方便性等因素。
3.钢筋选择时需要根据工程荷载情况和耐腐蚀性进行选择。
三、施工流程1.准备工作包括场地勘查、测量、材料采购等。
2.施工前需要进行挖掘、打桩和清理等基础工作。
3.围堰施工主要包括围堰的搭建、固定和加固等步骤。
4.施工过程中需要进行监测和质量检查,确保施工进度和质量。
四、安全管理1.施工现场应设置安全警示标志,确保施工区域的安全和通行的具体措施。
2.防止挖掘和施工过程中发生塌方和坍塌等事故,采取相应的支护和排水措施。
3.定期进行施工人员的安全培训和技术指导,提高他们的安全意识和技能。
五、总结围堰施工方案的成功实施需要考虑设计要点、材料选取、施工流程和安全管理等多个方面。
只有在建设方案合理、材料优良以及施工过程安全规范,才能确保围堰的有效建设和使用。
因此,我们需要在施工前认真研究和制定适合工程需要的施工方案,以确保围堰施工工作的顺利进行和工程质量的保证。
同时,我们也应注重安全管理,确保施工过程中没有人身伤亡和财产损失。
只有这样,我们才能大力推进水利工程的建设,保障国家的安全和人民的幸福生活。
围堰施工方法围堰施工方法一、引言在水利工程、土木工程等领域,围堰施工是一项重要的技术活动。
本文将详细介绍围堰施工的方法和步骤,读者全面了解围堰施工的流程和要点。
二、围堰施工的意义和目的围堰施工是为了在特定施工区域创造一个干燥的工作环境,以便进行下一步的施工工作。
围堰的主要目的是防止水流入施工区域,使施工人员能够安全、高效地进行工作。
三、围堰施工的准备工作在进行围堰施工前,需要进行一系列准备工作,包括:1.确定施工区域:根据工程需求,确定需要围堰的区域范围。
2.选择围堰材料:根据地质环境和工程要求,选择适合的围堰材料,如土方、木方、混凝土等。
3.设计围堰结构:根据施工区域的特点和工程要求,设计围堰的结构和支撑方式。
4.制定施工方案:根据实际情况制定围堰的施工方案,明确施工步骤和安全防护措施。
四、围堰施工的步骤和方法1.清理施工区域:在施工前,进行清理施工区域,清除杂物、沉积物等。
2.安装围堰材料:根据设计方案,按照一定的顺序和步骤安装围堰材料,确保围堰结构的稳定性和密封性。
3.加固围堰结构:根据需要,进行围堰结构的加固和支撑,确保围堰的稳定性和安全性。
4.进行围堰检查:在围堰施工过程中,及时进行围堰的检查,发现问题及时解决。
5.测试围堰效果:在围堰施工完成后,对围堰的效果进行测试,确保围堰具有良好的密封性和稳定性。
五、围堰施工的注意事项1.施工人员应了解围堰施工操作规程,并按照规程进行施工。
2.施工现场应设置警示标志,确保施工区域的安全。
3.施工人员应佩戴必要的防护用品,如安全帽、防护服、手套等。
4.施工过程中要及时检查围堰的稳定性和密封性,确保围堰的效果。
5.根据实际情况调整围堰的结构和支撑方式,确保围堰的安全性和可靠性。
六、附件本所涉及的附件如下:1.围堰施工方案图纸2.围堰施工器材清单3.围堰施工现场照片七、法律名词及注释1.土木工程:指以土石方工程、水利工程、道路工程、桥梁工程等为主要内容的工程。
围堰工程施工方法一、围堰工程概述1. 定义及作用围堰工程是指在施工过程中,为维护施工安全和顺利进行水下工程,而在水域中设置的一种临时性挡水设施。
围堰的主要作用是隔离施工区域与水域,保持施工区域内的水位稳定,为水下工程创造良好的施工条件。
2. 围堰类型根据围堰的构造和材料,围堰可分为以下几种类型:(1)土围堰:以土石材料为主要填充物,适用于水深较浅、流速较小的水域。
(2)混凝土围堰:以混凝土为主要材料,适用于水深较大、流速较快的水域。
(3)钢板桩围堰:以钢板桩为主要材料,适用于水深较大、流速较快的水域。
(4)砂袋围堰:以砂袋为主要填充物,适用于水深较浅、流速较小的水域。
二、围堰工程施工方法1. 施工准备(1)施工图纸及技术要求在施工前,应根据设计图纸和技术要求,对围堰工程进行详细的了解,包括围堰的位置、尺寸、结构形式、材料要求等。
(2)施工场地平整施工前应对施工现场进行平整,清除杂物,保证施工场地的稳定性。
(3)施工设备准备根据施工需要,准备相应的施工设备,如挖掘机、推土机、装载机、混凝土搅拌机等。
2. 土围堰施工方法(1)施工步骤① 定位:根据设计图纸,确定围堰的位置和尺寸。
② 开挖:使用挖掘机、推土机等设备,按照设计要求开挖围堰基础。
③ 填筑:将土石材料填充到围堰基础内,分层填筑,每层厚度不超过30cm。
④ 压实:使用压路机或夯实机对填筑的土石材料进行压实。
⑤ 防渗处理:在围堰内侧铺设防渗材料,如土工布、防水板等。
⑥ 围堰顶部施工:在围堰顶部铺设土工布,然后填充砂石材料,形成顶部平台。
(2)施工注意事项① 施工过程中,要注意控制填筑材料的含水率,保证压实效果。
② 防渗材料铺设要严密,避免产生漏洞。
③ 围堰顶部平台宽度应满足施工需要。
3. 混凝土围堰施工方法(1)施工步骤② 开挖:使用挖掘机、推土机等设备,按照设计要求开挖围堰基础。
③ 浇筑混凝土:在围堰基础内浇筑混凝土,分层浇筑,每层厚度不超过30cm。
临时围堰施工工艺及施工技术临时围堰施工工艺,说白了就是为了保护施工区域不被水淹,保证工人们能在干燥的环境下进行下一步的工作。
你要知道,很多时候,河流或者湖泊边上的工程都离不开围堰的“帮忙”,因为一旦水位升高,整个施工现场就成了“水世界”,想干活都不行。
那围堰到底是个啥?其实就是临时搭建的一道“水墙”,把施工区域从水域里“隔离”出来。
听起来挺简单对吧?可是你真要做起来,光靠理论知识可不行,得有过硬的施工技术和巧妙的工艺才行。
我们来聊聊这围堰施工的第一步,得选个合适的地方搭建。
先不说技术难度,就是要挑一个不容易受水流影响的地点就让人头大了。
你得分析水流的走向、水深、地质结构等等,找一个“稳得住”的地方。
这就像你去游泳池旁边搭个棚子,选的位置差了,风一吹,棚子都能翻。
所以,选好位置非常重要,得先研究清楚水域的特点。
然后,围堰的设计也不能马虎,得根据水流的大小和深浅来设计不同的围堰形式。
有的地方水流湍急,得做得坚固些;有的地方水比较平稳,围堰设计就可以简单一些。
说到这里,你可能会想,围堰是不是很容易破坏?说实话,围堰一旦建好,也不轻松。
它得经历一场“与水的对抗”,甚至“扛得住”风吹浪打。
有些地方,水流特别急,围堰得用钢板桩、混凝土甚至一些高强度的材料来支撑。
就好像你打篮球,面对对手的防守,能不能进球,得看你是不是有一身“硬功夫”。
不过,这种强度的围堰建好之后,工人就能安心“作业”了,不用再担心水流来捣乱。
围堰的施工方法是关键。
得将围堰的位置清理平整,尽量减少一些不必要的障碍物。
否则,搭建出来的围堰可能会出现空隙,水流还是能通过。
然后,工人们就要开始一根根打桩了,像在沙滩上搭建沙堡一样,先稳住基础,再逐渐加高。
打桩的过程中,得一心一意地盯着水位的变化,如果水位上涨,围堰就可能发生“溃堤”现象。
所以,打桩的间隙、深度都得精确计算,保证围堰的结构稳定。
再说了,这围堰的材质也得讲究,不能随便选些便宜的东西。
要是用的是劣质材料,遇上暴风雨什么的,可能就会出问题。
温州瓯飞一期围区生产配套区块涂面整理工程汇报材料(第八期)中交上海航道局有限公司温州瓯飞一期围区生产配套区块涂面整理工程项目经理部2014年05月22日目录一、本期完成情况 (1)1.1 现场完成情况 (1)1.1.1 本期总览 (1)1.1.2 完成工程量及产值统计 (1)1.2 目前进场资源配置情况 (6)1.2.1 人员进场情况 (6)1.2.2 船机设备进退场情况 (7)1.2.3 材料进场 (8)1.3 施工质量控制 (8)1.3.1 弃土回填施工控制 (8)1.3.2 围堤施工控制 (9)1.4 施工安全 (10)二、下阶段计划及保障措施 (13)2.1 下一阶段工作计划 (13)2.2 计划保障措施 (13)2.2.1 弃土回填 (13)2.2.2 围堤施工 (14)三、目前存在的困难和需要解决的问题 (14)3.1 石料供应问题 (14)3.2 弃土雨天含水量较高 (16)一、本期完成情况1.1 现场完成情况1.1.1 本期总览截至2014年5月20日,本期完成弃土回填112130m³(合176604t),完成产值280万元,累计完成产值2940万元;围堤袋装砂施工完成239199m³,完成产值2874万元,累计完成产值万8014元;围堤排水板施工完成844471m,完成产值380万元,累计完成产值437万元;围堤抛石施工完成8337m³,完成产值71万元,累计完成产值71万元。
临时排水措施费本期完成2万元,累计完成16万元;安全措施费本期完成60万元,累计完成490万元;保险费累计完成141万元;砂库措施费累计完成125万元。
绞吸船吹填累计完成产值1164万元,弃土回填抛石码头累计完成254万元,施工图设计累计完成700万元,项目基地累计完成产值150万元。
本期总计完成产值3701万元,累计完成产值14494万元。
1.1.2 完成工程量及产值统计①工程进度表1 工程完成情况进度表②弃土回填转运平台截至2014年5月20日,本期完成覆盖土回填112130m³,累计1178994m³。
