建设工程安全专项施工方案专家论证意见书土方开挖及边坡支护专项施工方案专家论证意见书吉林省宇信建筑工程有限公司2016年4 月1 日建设工程安全专项施工方案专家论证申请书长春市城市二次供水改造工程—新建兴隆山泵站工程关于土方开挖及边坡支护专项施工方案及计算书专家论证会会议签到表会议主题:土方开挖及边坡支护专项施工方案时间:2016年4月1日地点:施工现场会议室建设工程安全专项施工方案专家论证意见书注:本表一式四份,建设单位、监理单位、施工单位、安监站各一份建设工程安全专项施工方案专家论证会议既要附件【专家论证会议既要】工程名称:长春市城市二次供水改造工程—新建兴隆山泵站工程论证会纪要:土方开挖及边坡支护专项施工方案专家论证会议纪要会议时间:2016年4月1日上午会议地点:施工现场会议室参加人员:见签到表(附后)会议内容:2016年4月1日长春市城市二次供水改造-新建兴隆山泵站工程土方开挖及边坡支护专项施工方案专家论证会议,会议由专家组、质检站、业主、设计、监理、施工、地勘单位共同参与,本次会议由施工总承包方提出的专项施工方案、地勘单位的监测方案及监理单位的监理细则进行介绍,由专家组提出意见,形成以下纪要:设计院:1、挖土顺序:为缩短基坑施工工期和考虑基坑长边效应(空间效应),挖土施工顺序应中间先施工开挖,后东西同时进行。
2、出土口:施工方案仅仅东侧布置一个出土口,难免出土路线过长,建议考虑西侧增加一个出土口。
3、基坑监测人员应提供场地实际标高复核数据。
4、监测人员应增加监测点。
5、基坑顶部周边应布置明沟排水。
6、高压喷锚施工时,效果要强、要好。
专家:1、总平图应补充具体出口土位置。
2、方案中应增加机械设备表、进度计划表。
3、挖土顺序的确定应综合考虑工期、周边线路保护措施等。
4、坑中坑:应补充底板浇筑的次序。
5、基坑监测:东面、西面深层监测点布置应调整。
专家:1、基坑支护施工方案中监测报警值应调整为50mm。
深基坑开挖及支护施工方案(专家论证)在城市建设和基础设施建设中,深基坑开挖及支护施工是一个非常重要的环节。
深基坑工程往往具有施工难度大、风险高的特点,因此需要结合专家的论证来设计合理的施工方案,保障工程的顺利进行和工程质量的可控性。
一、工程背景深基坑工程是指在城市或高层建筑施工过程中,因为地下结构布置需要而依据工程设计要求所开挖的深度达到或超过一定限度的基坑。
二、开挖及支护施工方案1. 地质勘察与设计在开展深基坑工程施工前,必须进行详细的地质勘察,根据地质实际情况合理设计开挖及支护方案。
地质勘察应包括地层分布、地下水情况、地下管线等因素。
2. 开挖方法选择根据不同工程要求和地质条件,可采取开挖方法如机械开挖、爆破开挖等。
应根据实际情况选择最合适的开挖方法,保证施工效率和安全性。
3. 支护结构设计支护结构设计是深基坑工程中至关重要的一环。
支护结构的合理设计将直接影响基坑施工过程中的安全和质量。
可选用的支护结构包括钢支撑、深层钻孔桩支护等。
4. 监测与控制在施工过程中,需要对基坑开挖及支护施工过程进行实时监测与控制。
通过监测预警系统,及时发现问题并采取有效措施,确保施工过程安全可控。
三、专家论证意义专家论证在深基坑开挖及支护施工过程中极为关键。
专家根据自身丰富的经验和理论知识,对设计方案进行审核和评估,提出合理的改进意见,确保工程施工的成功。
四、结论深基坑开挖及支护施工方案的设计与实施,不仅需要设计人员的精心策划与技术支持,还需要专家团队的论证与指导。
只有在专家的审核与论证下,深基坑工程才能够更加安全高效地完成。
深基坑支护施工方案(专家论证)一、背景介绍深基坑支护工程是城市土地利用再开发中常见的工程类型,针对地下深基坑施工过程中的地质、水文等情况,支护方案设计至关重要。
本文将就深基坑支护施工方案进行论证,以确保工程施工的安全与可靠性。
二、问题分析深基坑支护工程中存在的主要问题包括土质地质条件、基坑深度、沉降变形、支护结构稳定性和周边环境影响等。
针对这些问题,需制定合理的支护方案,以确保施工的可靠性。
三、支护方案选型1. 支护结构选型在支护结构的选型上,应根据基坑的深度、土质条件和周边环境等因素进行综合考虑。
可以采用钢支撑加混凝土梁、围护桩加梁柱等多种结构形式,以满足工程的需要。
2. 支护材料选择支护施工中所使用的材料也是至关重要的。
需要确保支撑材料的强度、稳定性和耐腐蚀性等性能符合工程要求,以保证支护结构的稳定性和持久性。
3. 监测系统建设在支护施工过程中,监测是至关重要的环节。
需要建立完善的监测系统,对基坑周边环境、支护结构变形等情况进行实时监测,及时调整施工方案,确保工程的安全性。
四、专家论证针对所提出的深基坑支护施工方案,应邀请相关专家进行论证。
专家应根据工程的实际情况,对支护方案的合理性、可行性进行评估,提出建设性意见,以确保工程的顺利进行。
五、总结与展望深基坑支护工程是一项复杂的工程类型,需要综合考虑地质、水文、结构等多方面因素。
通过专家论证,可以进一步完善支护施工方案,确保工程的顺利进行。
未来,我们将继续深入研究深基坑支护施工技术,不断提高工程质量和安全性。
以上便是关于深基坑支护施工方案的专家论证,希望能为相关工程师提供一定的参考和借鉴价值。

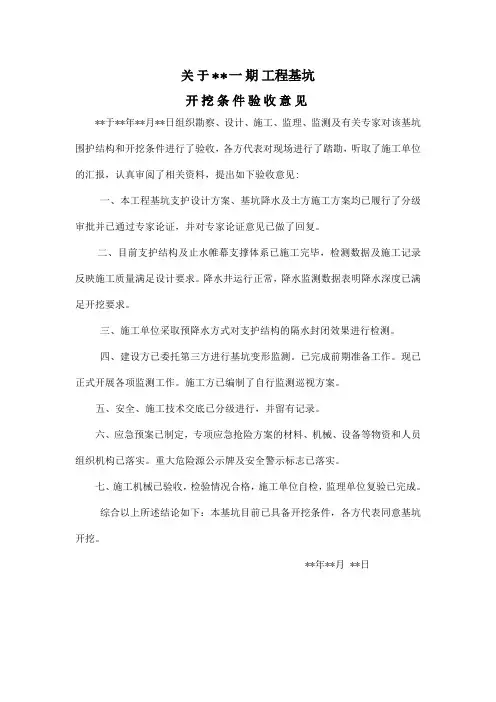

关于**一期工程基坑
开挖条件验收意见
**于**年**月**日组织勘察、设计、施工、监理、监测及有关专家对该基坑围护结构和开挖条件进行了验收,各方代表对现场进行了踏勘,听取了施工单位的汇报,认真审阅了相关资料,提出如下验收意见:
一、本工程基坑支护设计方案、基坑降水及土方施工方案均已履行了分级审批并已通过专家论证,并对专家论证意见已做了回复。
二、目前支护结构及止水帷幕支撑体系已施工完毕,检测数据及施工记录反映施工质量满足设计要求。
降水井运行正常,降水监测数据表明降水深度已满足开挖要求。
三、施工单位采取预降水方式对支护结构的隔水封闭效果进行检测。
四、建设方已委托第三方进行基坑变形监测。
已完成前期准备工作。
现已正式开展各项监测工作。
施工方已编制了自行监测巡视方案。
五、安全、施工技术交底已分级进行,并留有记录。
六、应急预案已制定,专项应急抢险方案的材料、机械、设备等物资和人员组织机构已落实。
重大危险源公示牌及安全警示标志已落实。
七、施工机械已验收,检验情况合格,施工单位自检,监理单位复验已完成。
综合以上所述结论如下:本基坑目前已具备开挖条件,各方代表同意基坑开挖。
**年**月 **日。

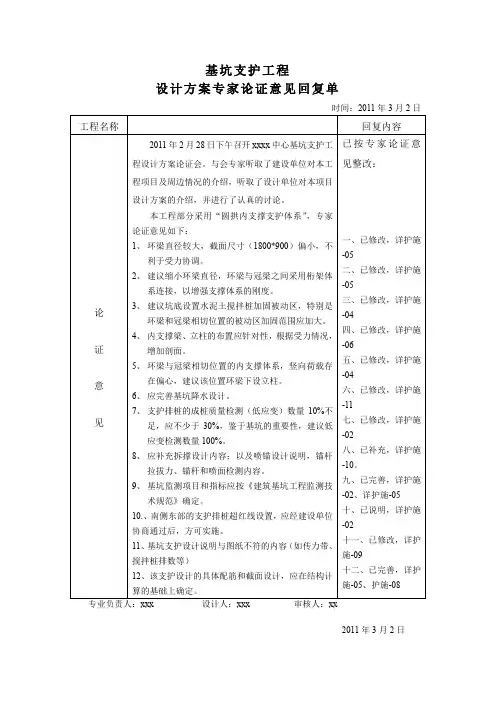

基坑支护工程设计方案专家论证意见回复单时间:2011年3月2日工程名称回复内容论证意见2011年2月28日下午召开xxxx中心基坑支护工程设计方案论证会。
与会专家听取了建设单位对本工程项目及周边情况的介绍,听取了设计单位对本项目设计方案的介绍,并进行了认真的讨论。
本工程部分采用“圆拱内支撑支护体系”,专家论证意见如下:1、环梁直径较大,截面尺寸(1800*900)偏小,不利于受力协调。
2、建议缩小环梁直径,环梁与冠梁之间采用桁架体系连接,以增强支撑体系的刚度。
3、建议坑底设置水泥土搅拌桩加固被动区,特别是环梁和冠梁相切位置的被动区加固范围应加大。
4、内支撑梁、立柱的布置应针对性,根据受力情况,增加剖面。
5、环梁与冠梁相切位置的内支撑体系,竖向荷载存在偏心,建议该位置环梁下设立柱。
6、应完善基坑降水设计。
7、支护排桩的成桩质量检测(低应变)数量10%不足,应不少于30%,鉴于基坑的重要性,建议低应变检测数量100%。
8、应补充拆撑设计内容;以及喷锚设计说明,锚杆拉拔力、锚杆和喷面检测内容。
9、基坑监测项目和指标应按《建筑基坑工程监测技术规范》确定。
10.、南侧东部的支护排桩超红线设置,应经建设单位协商通过后,方可实施。
11、基坑支护设计说明与图纸不符的内容(如传力带、搅拌桩排数等)12、该支护设计的具体配筋和截面设计,应在结构计算的基础上确定。
已按专家论证意见整改:一、已修改,详护施-05二、已修改,详护施-05三、已修改,详护施-04四、已修改,详护施-06五、已修改,详护施-04六、已修改,详护施-11七、已修改,详护施-02八、已补充,详护施-10。
九、已完善,详护施-02、详护施-05十、已说明,详护施-02十一、已修改,详护施-09十二、已完善,详护施-05、护施-08专业负责人:xxx 设计人:xxx 审核人:xx2011年3月2日。

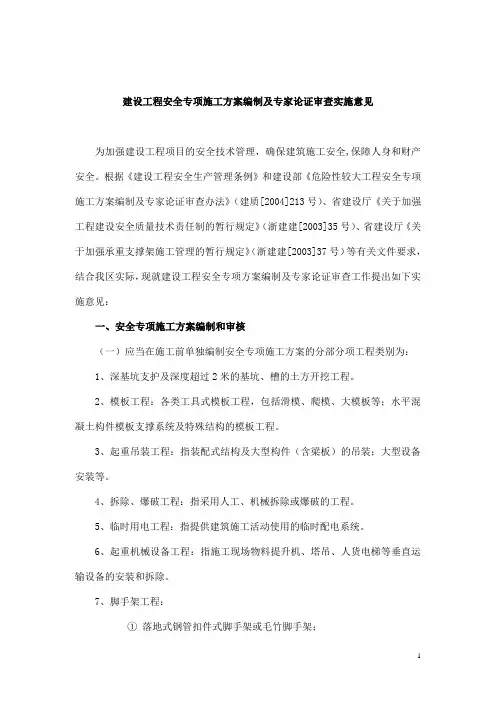

建设工程安全专项施工方案编制及专家论证审查实施意见为加强建设工程项目的安全技术管理,确保建筑施工安全,保障人身和财产安全。
根据《建设工程安全生产管理条例》和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质[2004]213号)、省建设厅《关于加强工程建设安全质量技术责任制的暂行规定》(浙建建[2003]35号)、省建设厅《关于加强承重支撑架施工管理的暂行规定》(浙建建[2003]37号)等有关文件要求,结合我区实际,现就建设工程安全专项方案编制及专家论证审查工作提出如下实施意见:一、安全专项施工方案编制和审核(一)应当在施工前单独编制安全专项施工方案的分部分项工程类别为:1、深基坑支护及深度超过2米的基坑、槽的土方开挖工程。
2、模板工程:各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构的模板工程。
3、起重吊装工程:指装配式结构及大型构件(含梁板)的吊装;大型设备安装等。
4、拆除、爆破工程:指采用人工、机械拆除或爆破的工程。
5、临时用电工程:指提供建筑施工活动使用的临时配电系统。
6、起重机械设备工程:指施工现场物料提升机、塔吊、人货电梯等垂直运输设备的安装和拆除。
7、脚手架工程:①落地式钢管扣件式脚手架或毛竹脚手架;②附着式升降脚手架,包括整体提升与分片式提升;③悬挑式脚手架;④门型脚手架;⑤挂脚手架;⑥吊兰脚手架;⑦卸料平台。
8、其他危险性较大的工程⑧建筑幕墙的安装施工;⑨预应力结构张拉施工;⑩隧道工程施工;⑪桥梁工程施工(含桥架);⑫特种设备施工;⑬网架、钢结构和索膜结构施工;⑭ 6m以上的边坡施工;⑮沉井、沉箱工程的施工;⑯人工挖土桩工程。
9、采用新技术、新工艺、新材料,可能影响建筑工程质量安全,已经行政许可,尚无技术标准的施工。
10、法律法规、规范标准或有关部门规定的需编制安全专项施工方案的其他工程。
(二)安全专项施工方案编制审核施工企业应当根据国家有关标准规范和施工图设计文件及施工图设计文件的交底要求,结合工程特点和本企业及项目部的实际情况,认真编制安全专项施工方案;安全专项施工方案要突出主要施工工序的施工方法和确保工程安全、质量的技术措施,措施要明确,有针对性和可操作性;编制和审批程序必须符合法规和有关文件的要求。
基坑支护检查验收表(可以直接使用,可编辑实用优秀文档,欢迎下载)
基坑支护检查验收表
注:本表一式三份,作业班组、监理单位各一份,归档一份。
甘肃省建设安全监督总站编制(不准翻印)
基坑开挖及支护验收表
单位工程名称:验收月:年月
基坑支护安全技术要求验收表
基坑支护变形监测记录表
基坑毗邻建筑物沉降观测记录表
模板工程安全技术要求和验收表统计表
模板工程搭拆技术要求验收表施工单位:工程名称:验收部位:
支模架检查验收记录表
注:对集团公司审批方案的支模架分公司质安和技术部门必须参加验收。
模板拆除申请审批表汇总
模板拆除申请审批表
“三宝四口五临边”安全技术要求验收表
施工用电安全技术要求和验收表
接地电阻测试记录表
电气设备试、检验凭单和调试记录表
塔吊安全技术要求验收表
施工单位:工程名称:编号型号:
平刨安全技术要求和验收表施工单位:工程名称:设备编号:
园盘机安全技术要求和验收表施工单位:工程名称:
钢筋机械安全技术要求和验收表施工单位:工程名称
施工单位:工程名称:
施工单位:工程名称:
桩机安全技术要求和验收表施工单位:工程名称:
挖土机械安全技术要求和验收表施工单位:工程名称:。

第一章编制依据根据本工程设计特点、安全和使用功能要求,特编制本施工方案.1、《建筑基坑支护技术规程》(JGJ 120-99);2、《建筑基坑支护技术工程技术规程》DBJ/T15—20—97);3、《软地基深层搅拌桩加固法技术规程》YBJ225—91);4、《建筑地基基础施工及验收规程》JGJ-20-99);5、《建筑地基基础设计规范》(GB50007—2002);6、《建筑地基基础工程施工质量验收规范》GB50202—2002.7、《混凝土结构设计规范》GB5000—20028、《建筑基坑工程监测技术规范》(GB50497—2009)9、与工程有关的法律、法规;10、《君悦楼工程勘察报告》;11、本工程地下室基坑支护工程施工设计图纸第二章概述2。
1工程概况拟建君悦楼工程场地位于清远市新城区南大街南侧,农商街北侧,永安北路西侧.其东、南西和北面为2~8层混合结构或框架结构民宅,周边民宅多采用天然地基浅基础。
拟建商住楼边角离民宅大多为9~12m,只2#楼西北部(NOPQ段)民居离基坑较近,约3m。
现场地交通较方便,地势较平坦,周边管网少,但周边建筑密集.拟建场地为不规则棱形,近西南-东北方向摆布,规划总用地面积2683。
45㎡,拟建一栋三座11。
5层建筑,建筑基底面积为956.17㎡,总建筑面积为12579.96㎡,地下室面积1467㎡,基坑底面积约1800㎡,周长约210m,设计地坪标高±0。
00m=16。
50m(黄海高程)。
拟建场地原地貌为属北江河南岸冲积一级阶地。
经人工地填平为停车场,地势平坦,现地面标高约15.00m,基坑底标高为11.50(-5.00)m,根据现场情况,基坑还需开挖深度约为3。
50m。
本基坑2#楼西北部(NOPQ段)建筑离基坑较近,安全性等级一级,基坑变形控制等级为一级;其余安全性和变形控制等级均为二级.虽然本基坑挖深约3。
50m,但为了保证施工安全和保护周边设施,对其进行基坑支护。
2009年5月13日,住房和城乡建设部以2009年第87号文发出《关于印发〈危险性较大的分部分项工程安全管理办法〉的通知》,其中第九、十条规定了专家论证会的组成人员,“(一)专家组成员;(二)建设单位项目负责人或技术负责人;(三)监理单位项目总监理工程师及相关人员;(四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(五)勘察、设计单位项目技术负责人及相关人员。
第十条专家组成员应当由5名及以上符合相关专业要求的专家组成。
本项目参建各方的人员不得以专家身份参加专家论证会”,对此,引起了各方广泛的讨论与争议。
本文作者根据日常参与方案论证过程中的经验和体会,讨论了专家论证会的组成人员及其责任划定,对建筑工程专项方案中专家论证制度提出了建议。
近年来,在国家构建和谐社会大政方针的影响下,建筑工程施工安全受到越来越多的关注,政府也在不断加大对施工安全的管理力度,出台了大量的法规、文件,提出了很多具体的要求和措施,对建筑业的安全管理起到了促进作用。
2009年5月,住房和城乡建设部印发了《危险性较大的分部分项工程安全管理办法》(建质[2009]87号,以下简称《管理办法》),这是对住建部以往关于专项方案专家论证要求的汇总整理和具体细化,对专家论证提出了明确、具体、全面、严格的要求。
《管理办法》的出台,提高了参建各方对施工方案的重视程度,对建筑施工安全管理具有重要意义,特别是对预防重大安全事故发生有着积极影响。
《管理办法》对需要编制专项方案和需要专家论证的分部分项工程进行了界定,对专项方案的编制内容和专家论证的程序作出了具体要求,对专家资格和专家库的建立进行了明确,使工程管理各方有了依据和标准。
但是,在施工单位的实际操作中,笔者认为《管理办法》有些方面存在不合理或者不明确之处。
首先,《管理办法》规定“本项目参建各方的人员不得以专家身份参加专家论证会”,也就是说专家必须是从与项目无关的单位中选取,这在实际运作中不尽合理。
云南省×××工程基坑支护工程安全专项施工方案专家论证会会议纪要会议时间:会议地点:参会单位及人员:会议内容:根据危险性较大工程安全专项施工方案编制及专家论证审查办法建质[2004]213号文要求,基坑深度超过5米,或深度虽末超过5m,但地质条件和周围环境及地下管线极其复杂的工程,应当组织专家组进行论证审查。
施工单位组织专家组针对×××工程基坑支护工程专项方案进行论证审查,专家的意见为:施工方案在充分考虑了本项目地质条件、周边环境后,针对基坑支护特点和施工重点难点, 基坑工程施工前全面取土卸载2米,此措施简单有效,提高了基坑支护安全度。
选取以桩锚方案为主的复合支护方案,采用不同的支护剖面,施工方案是可行的。
在基坑施工方案总体可行的前提下,各位专家对基坑支护及桩基工程提出以下宝贵意见与建议:1、基坑支护方案要结合桩基和结构设计来编制,要与工程设计衔接,充分利用工程桩为支护桩服务。
2、长螺旋钻孔灌注桩比较适合滇池边的土质,省政协大楼桩基是一个成功的经验,采用管桩存在问题:3、进一步调查摸清周边建(构)筑物与自然环境,特别是离采莲河与船房河距离,以利于完善施工方案。
4、本基坑支护工程实施过程中确保施工质量是关键,必须严格按图施工,保证一次性成功,否则对整个工程影响极大。
5、在特殊地质条件下实施桩锚支护,达到设计要求锚索抗拔力,必须具备成功的经验,在施工前应当做好锚索成孔及锚固力试验。
支护桩是基坑护成功的关键,对支护桩桩身质量应进行检验。
6、针对基坑内自然放坡或直立开挖剖面,由于正处在泥炭质土层中,虽然高度较小,但仍有滑塌的可能,设计施工单位应重新验算其稳定性,采取加固措施。
基坑内自然放坡或直立开挖剖面要与工程设计的构造一致。
7、支护平面中内阳角处应拉平,否则该位置的锚杆相互打架。
8、基坑内降水要保证降至比基坑最低标高处低0.6米。
9、基坑支护工程施工必须加强周边建(构)筑物的变形观测和信息化施工,建议在船房河边设置一排观测点,调查清楚基础埋深,并设置变形观测点,施工时采取必要措施予以保护。
建设工程基坑支护设计方案论证专家意见要点一、专家论证意见要求参与基坑支护设计方案论证的专家应在方案论证会之前,提前认真阅读报送的基坑设计方案文件,了解基坑工程概况、支护设计方案内容及可能存在的问题,应根据基坑支护设计方案报件标准重点论证方案的安全性、适用性、经济性和完整性,对总体方案的可行性做出可行、基本可行或不可行等明确意见。
1、安全性专家论证应重点评价基坑工程设计方案的安全性。
专家应针对基坑设计依据、设计方法和设计结果,对基坑工程可能存在的安全事故风险源进行分析。
专家应重点论证设计方案对基坑支护结构及周边环境存在的安全风险是否认识清楚、基坑支护结构安全性是否满足规范要求等,对支护方案的安全性进行评价。
2、适用性专家应论证各项支护设计方案是否具有可操作性。
专家应结合基坑工程地质条件、建筑场地环境条件及支护设计规范主要检查设计方案所采用的挡土结构、支撑体系、地下水控制措施等在具体场地条件、施工工期等条件下的适用性和施工可操作性,评价基坑支护设计方案对施工顺序、工艺及抢险应急预案的要求是否合理,提出相应的适用性评价意见和建议。
3、经济性在明确设计方案具有安全性和适用性的基础上,专家应论证该方案的经济合理性。
应针对挡土结构与支撑结构、基坑止水与降水等方案的规模、设置及施工顺序及方法等提出经济合理性评价,提出相应的方案优化意见和建议。
4、完整性专家应注意检查设计方案中方案说明、设计计算书及设计图纸等项目各文件材料的完整性与规范性。
专家尚应主要检查方案说明中工程概况、设计依据、方案描述、施工要求、监测要求以及应急预案要求等项目是否全面,检查设计计算项目、条件及成果是否表述完整,检查工程制图内容是否完整、表达是否清楚无误,是否符合工程制图规范,并对设计方案完整性提出评价意见和建议。
二、方案论证要点1、工程总体概况1.1、工程基本信息应检查工程名称、建设单位是否正确、完整,是否列出工程项目的建筑、结构设计单位,基坑工程施工等单位。
