五轴搅拌桩技术交底
- 格式:doc
- 大小:164.50 KB
- 文档页数:9
搅拌桩工程安全技术交底一、搅拌桩工程概述搅拌桩工程是一种常见的地基处理方法,通过搅拌桩的施工,可以增加地基的承载能力和稳定性。
然而,搅拌桩工程的施工过程中存在一定的安全风险,因此需要进行安全技术交底,提高施工人员的安全意识和技术水平。
二、施工人员安全要求1. 所有参预搅拌桩工程的施工人员必须经过相关的培训,并持有相应的证书。
2. 施工人员必须熟悉搅拌桩工程的施工方案和安全措施,严格按照规定操作。
3. 施工人员必须佩戴符合要求的个人防护装备,包括安全帽、防护眼镜、防护手套等。
4. 施工人员必须严禁饮酒、吸烟或者使用药物,确保施工过程中的安全。
三、施工现场安全措施1. 施工现场必须设置明显的安全警示标志,包括施工区域划定、危(wei)险区域标识等。
2. 施工现场必须保持整洁,杂物必须及时清理,防止发生滑倒、绊倒等意外事故。
3. 施工现场必须设置专人负责安全监督,及时发现和排除安全隐患。
4. 施工现场必须配备灭火器材,确保在发生火灾等紧急情况时能够及时灭火。
四、搅拌桩机械设备安全操作1. 搅拌桩机械设备必须经过检查和维护,确保其正常运行。
2. 在操作搅拌桩机械设备前,必须对设备进行安全检查,包括液压系统、电气系统等。
3. 操作搅拌桩机械设备时,必须按照操作手册和操作规程进行操作,严禁擅自改变操作方式。
4. 搅拌桩机械设备在使用过程中,必须保持稳定,严禁超载操作。
五、搅拌桩工程施工安全注意事项1. 在进行搅拌桩施工前,必须对施工现场进行勘察,了解地质条件,确保施工安全。
2. 在施工过程中,必须注意搅拌桩机械设备的工作状态,及时发现并排除设备故障。
3. 施工现场必须设置安全防护网,防止坍塌事故的发生。
4. 施工现场必须进行定期的安全检查,发现问题及时整改,确保施工过程中的安全。
六、紧急情况处理措施1. 在发生紧急情况时,施工人员必须即将住手施工,并按照应急预案进行处理。
2. 在发生火灾等紧急情况时,必须即将报警,并组织人员进行疏散和灭火。
技术交底内容:一、技术交底范围:宁波市轨道交通3号线一期工程TJ3105标体育馆站基坑B 。
二、设计情况体育馆站中间段长长268.25m ,为地下两层岛式车站。
标准段宽19.7~24.7m ,深17.1m ,主体围护采用800mm 连续墙。
三、施工准备搅拌桩施工场地应事先平整,当遇到地下障碍(大块石、房屋基础等),则开挖换填后再施工;查清地下管线的位置及确定架空电线的位置高度,做好临时截、排水设施,作好供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等施工准备。
1 、测量放线放出桩位平面布置图2、机械设备的报验,要求桩机的功率不小于37KW 。
3、必须使用经过标定的计量设备,并提供相关证书。
4、必须提供砂浆搅拌桩的钻机操作人员的特种操作证书和操作规程。
5、平整场地后测量技术人员测定整平后的地面高程。
6、检查起吊设备的平整度和导向架的垂直度,以确保水泥砂浆土桩的倾直度不超过1%。

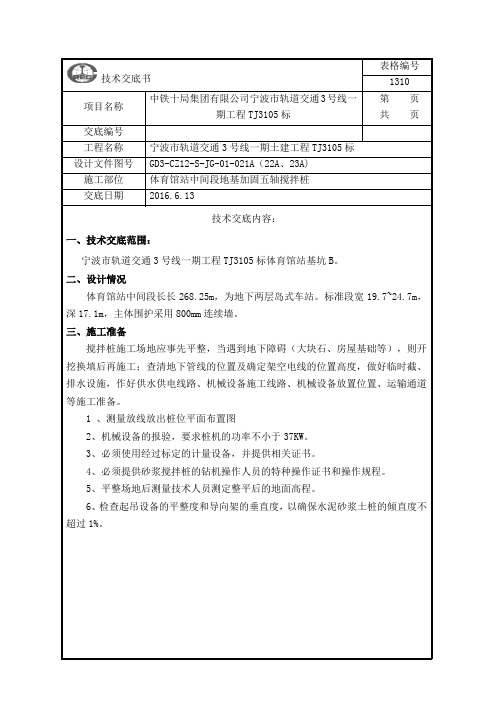

技术交底书 表格编号1310项目名称 中铁十局集团有限公司宁波市轨道交通3号线一期工程TJ3105标 第 页共 页交底编号工程名称宁波市轨道交通3号线一期土建工程TJ3105标 设计文件图号GD3-CZ12-S-JG-01-021A (22A 、23A) 施工部位体育馆站中间段地基加固五轴搅拌桩 交底日期 2016.6.13四、施工工艺4.1工艺流程4.2测量定位放线放线前对各控制点进行复核后,按设计图纸放线,准确定出各搅拌桩的位置。
Ф850mm 五轴搅拌桩两轴距离为600mm ,两幅桩间距为1800mm ,搭接250mm 。
根据这个尺寸在平行桩位轴线方向上作好定位标志。
搅拌桩桩位应采用竹片或板条进行现场定位,点白灰定位,移动钻机要准确对孔,对孔误差不得大于50mm ,并报监理复核。
如需要改动原设计位置的,需取得设计、监理等的同意后,方可执行。
4.3施工顺序及形式五轴水泥搅拌桩地基加固施工顺序为跳槽跳排咬合施工,其施工顺序见下图:清理桩头 定、核桩位移机对位喷浆搅拌下沉制备水泥浆 喷浆搅拌提升原位旋喷30秒重复喷浆搅拌下沉至桩端重复喷浆搅拌提升停浆提升搅拌头至地表 双向控制导向架垂直度制桩结束、移至下一桩位4.4导沟开挖根据基坑加固内边控制线,采用挖掘机开挖宽1.0m深1.0m的导沟,开挖导沟余土应及时处理,以保证搅拌桩正常施工,并达到文明工地要求。
一、工程名称:____________________二、工程部位:____________________三、分项工程名称:五轴搅拌桩四、施工班组:____________________五、交底日期:____________________六、交底内容:1. 人员安全培训(1)施工人员必须经过专业培训,了解五轴搅拌桩的施工工艺和安全操作规程。
(2)所有施工人员必须持证上岗,熟悉所操作设备的性能和操作方法。
2. 施工现场安全(1)施工现场应设置明显的警示标志,确保施工区域安全。
(2)施工区域应保持整洁,防止杂物堆放,确保通道畅通。
(3)施工现场应设置安全通道,非施工人员不得进入。
3. 施工设备安全(1)五轴搅拌桩机进场前,应进行全面检查,确保设备完好、安全。
(2)搅拌桩机操作人员应熟悉设备操作规程,严格遵守操作规程。
(3)设备运行过程中,操作人员应密切观察设备运行状况,发现异常情况立即停止操作,并及时上报。
4. 施工操作安全(1)施工前,应做好施工区域的规划,确保施工安全。
(2)施工过程中,操作人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
(3)施工过程中,操作人员应保持警惕,注意周围环境,防止发生意外伤害。
5. 交通安全(1)施工现场应设置明显的交通标志,确保交通安全。
(2)施工车辆应遵守交通规则,确保行驶安全。
(3)施工过程中,应避免施工车辆与搅拌桩机发生碰撞。
6. 环境保护(1)施工过程中,应采取措施防止环境污染,如设置围挡、洒水降尘等。
(2)施工结束后,应清理施工现场,确保环境整洁。
七、注意事项1. 施工过程中,应密切关注地质情况,根据实际情况调整施工参数。
2. 施工过程中,应加强沟通协调,确保施工顺利进行。
3. 施工结束后,应进行质量检查,确保工程质量符合要求。
八、应急处理1. 发生意外伤害时,应立即停止施工,组织人员进行救治,并上报相关部门。
2. 发生设备故障时,应立即停止操作,由专业人员进行维修,确保设备安全。
搅拌桩工程安全技术交底引言概述:搅拌桩工程是一项涉及土木工程和建筑工程的重要工程,其安全性直接关系到工程质量和工作人员的生命安全。
因此,在进行搅拌桩工程前,必须对安全技术进行充分的交底,确保施工过程中的安全性。
一、施工前的准备工作1.1 确认施工区域:在进行搅拌桩工程前,需要对施工区域进行详细的勘测和确认,确保没有地下管线和其他障碍物。
1.2 确定施工方案:根据实际情况确定搅拌桩的施工方案,包括搅拌桩的数量、深度和直径等参数。
1.3 安排施工人员:对参与搅拌桩工程的施工人员进行培训和安全交底,确保他们具备必要的安全意识和技能。
二、搅拌桩设备的安全操作2.1 设备检查:在使用搅拌桩设备前,需要对设备进行全面的检查,确保设备完好无损。
2.2 操作规范:操作搅拌桩设备时,必须按照操作规范进行,避免操作失误导致事故发生。
2.3 安全防护:在操作搅拌桩设备时,必须佩戴安全帽、安全鞋等防护用具,确保施工人员的安全。
三、搅拌桩施工过程中的安全措施3.1 施工现场管理:对搅拌桩施工现场进行严格管理,确保施工区域的安全性。
3.2 防火防爆措施:在搅拌桩施工过程中,需要采取防火防爆措施,避免因为火灾或爆炸导致事故发生。
3.3 紧急救援预案:制定搅拌桩施工过程中的紧急救援预案,确保一旦发生事故能够及时处理。
四、搅拌桩施工后的安全检查4.1 设备维护:在搅拌桩施工结束后,需要对设备进行维护和保养,确保设备的正常运行。
4.2 施工现场清理:清理搅拌桩施工现场,清除残留物和杂物,避免发生意外。
4.3 安全验收:对搅拌桩施工后的工程进行安全验收,确保工程质量和安全性。
五、安全技术交底的重要性5.1 提高安全意识:通过安全技术交底,可以提高施工人员的安全意识,减少事故发生的可能性。
5.2 保障工程质量:安全技术交底可以确保搅拌桩工程的施工质量和安全性,提高工程的可靠性。
5.3 促进施工效率:合理的安全技术交底可以提高施工效率,减少不必要的延误,保证工程按时完成。
一、交底对象本次安全技术交底对象为五轴搅拌机操作人员、现场管理人员及施工人员。
二、交底内容1. 五轴搅拌机的基本构造及原理五轴搅拌机是一种用于混凝土、砂浆等材料搅拌的机械设备,主要由搅拌筒、传动系统、控制系统等部分组成。
搅拌筒采用旋转式结构,通过五轴的旋转运动实现物料的均匀搅拌。
2. 五轴搅拌机操作前的安全检查(1)检查搅拌筒是否转动灵活,无异常响声;(2)检查传动系统是否牢固,无松动现象;(3)检查控制系统是否正常,无故障;(4)检查搅拌机各部件是否有损坏,如有损坏应及时更换。
3. 五轴搅拌机操作过程中的安全注意事项(1)操作人员必须穿戴好劳动防护用品,如安全帽、工作服、手套等;(2)启动搅拌机前,确保搅拌筒内无异物,防止发生碰撞事故;(3)操作过程中,严禁将头、手等部位伸入搅拌筒内,防止发生伤害;(4)严禁在搅拌机运转过程中进行检修、调整或添加物料;(5)搅拌机运转时,注意观察各部件运转情况,发现异常现象应立即停机检查;(6)严禁超负荷使用搅拌机,防止设备损坏;(7)操作过程中,注意观察周围环境,防止因操作不当造成他人伤害。
4. 五轴搅拌机操作后的安全注意事项(1)作业结束后,关闭搅拌机电源,切断电源总开关;(2)清理搅拌机内残留物料,防止下次作业时发生意外;(3)检查搅拌机各部件是否有损坏,如有损坏应及时更换;(4)对搅拌机进行清洁、保养,确保设备正常运行。
5. 五轴搅拌机事故应急处理(1)如发生火灾,立即切断电源,使用灭火器进行灭火;(2)如发生人员受伤,立即停止搅拌机运转,将伤者移至安全区域,拨打急救电话;(3)如发生设备故障,立即停机,通知维修人员进行维修。
三、交底要求1. 操作人员应熟悉本交底内容,严格遵守操作规程;2. 现场管理人员应加强现场安全管理,确保施工安全;3. 施工人员应服从现场管理人员指挥,共同维护施工安全。
四、交底时间本安全技术交底自发布之日起,所有相关人员必须认真学习,并按照要求执行。
一、交底目的为确保五轴搅拌机施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、交底对象全体参与五轴搅拌机施工的作业人员、管理人员。
三、交底内容1. 施工现场安全规定(1)施工现场应设置明显的安全警示标志,包括:禁止通行、危险区域、紧急出口等。
(2)施工现场应保持整洁,不得乱堆乱放材料、工具等物品。
(3)施工现场应配备必要的消防设施,并定期检查、维护。
2. 五轴搅拌机操作安全(1)操作人员必须经过专业培训,取得操作证,方可上岗操作。
(2)操作前,应对五轴搅拌机进行全面检查,确认设备无故障、安全装置齐全有效。
(3)操作时,应穿戴好个人防护用品,如安全帽、防尘口罩、防滑鞋等。
(4)启动搅拌机前,应先进行空载运转,确认搅拌筒或叶片旋转方向与筒体上箭头所示方向一致。
(5)搅拌过程中,严禁将头或手伸入料斗与机架之间察看或探摸进料情况。
(6)料斗升起时,严禁在其下方工作或穿行。
(7)搅拌过程中,严禁超负荷使用,上料不得超过规定时。
(8)作业中如发生故障,应立即切断电源,将搅拌筒内的物料清除干净,然后进行检修。
3. 作业环境安全(1)施工现场应有良好的排水条件,机械近旁应有水源。
(2)机棚内应有良好的通风、采光及防雨、防冻设施。
(3)当气温降到5℃以下时,管道、水泵、机内均应采取防冻保温措施。
(4)作业后,应及时将机内、水箱内、管道内的存料、积水放尽,并清洁保养机械。
四、安全责任1. 施工单位应负责对施工人员进行安全技术培训,确保其具备安全操作技能。
2. 施工现场管理人员应定期检查施工安全情况,发现问题及时整改。
3. 施工人员应严格遵守安全操作规程,发现安全隐患及时报告。
4. 施工单位应定期对五轴搅拌机进行维护保养,确保设备安全运行。
五、交底要求1. 施工人员应认真学习安全技术交底内容,掌握安全操作技能。
2. 施工现场应严格执行安全技术交底内容,确保施工安全。
3. 施工单位应定期组织安全检查,对违反安全技术交底的行为进行处罚。
上海建工五建集团有限公司技术、质量交底记录工程名称上海虹桥行车公寓综合楼分部基坑围护分项五轴搅拌桩施工技术交底人麻永计智杰出席人2016年7月25日建筑B-12 技术质量交底记录五轴搅拌桩施工技术交底1.工程概况基坑南、西、北三侧为SMW 工法桩,为5Ø850@600搅拌桩+H700X300X13X24型钢,型钢形式为“插一跳一”。
搅拌桩桩底标高-17.700m 、消防水池处-17.90m ,顶有效标高-2.55米,长度15.15m 、15.35m ,型钢长15.95m 。
2.施工工艺2.1 SMW工法桩施工工艺流程2.2 五轴搅拌桩施工工艺流程测量放样开挖沟槽设置导向定位线2.3五轴搅拌桩施工方法(1)五轴搅拌桩施工采用套接一孔法施工。
阴影部分为重复套钻,最后根据设计图要求位置插入型钢。
(2) 成桩搅拌施工采用一次钻进、一次提升的方法,对于桩底深度以上2米范围提升2次(进行注浆复搅)。
五轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,钻机钻进搅拌速度按0.6m/min,提升搅拌速度按1m/min,避免因提升过快,产生真空负压,孔壁坍方。
提升到桩顶标高时,再持续注浆复搅,时间不小于30S。
(3)制备水泥浆液及浆液注入五轴搅拌桩水泥采用罐装水泥,电脑控制的自动拌浆系统拌浆,水泥浆液的水灰比为1.2,水泥掺入比为20%,注浆压力为1.5Mpa~2.5Mpa,以浆液输送能力控制;钻进搅拌时即连续压水泥浆,钻进时注浆量为额定浆量的63%~65%,提升搅拌时注浆量为额定浆量的35%~37%。
2.4 施工质量技术参数1)施工参数:工法桩桩长15.15米则单桩体积为V=15.15x2.43=36.81m3水泥参量=20%单桩水泥用量=36.81m3x1800kg/m3x20%=13251.6kg 水灰比=1.2则水泥浆总重量为(1.2+1)x13251.6=29153.5kg泥浆比重=(1+1.2)/(1.2/1 + 1/3)=1.435则泥浆量=29153.5/1.435=20316升下沉喷浆搅拌时间为15.15/0.6=26min,提升喷浆搅拌时间为15.15/1=15min,压浆泵速率:500升/分钟,喷浆总量:500*(26+15)=20500升,满足要求。
搅拌桩工程安全技术交底引言概述:搅拌桩工程是一种常见的地基处理方法,其安全性对于保障工程质量和施工人员的人身安全至关重要。
本文将详细介绍搅拌桩工程的安全技术交底,包括施工前的准备工作、施工过程中的安全措施、施工人员的安全防护、设备的安全操作以及应急预案的制定。
一、施工前的准备工作1.1 地质勘察:在进行搅拌桩工程前,必须进行地质勘察,了解地下情况,包括土质、地下水位、地下障碍物等,以便制定合理的施工方案。
1.2 设备检查:在施工前,必须对搅拌桩机械设备进行全面检查,确保设备正常运行,如发现异常情况,应及时进行维修或者更换设备。
1.3 施工区域标识:在施工区域周围设置明显的标识牌,警示非相关人员不得进入施工区域,确保施工现场的安全。
二、施工过程中的安全措施2.1 安全防护措施:施工人员必须佩戴符合标准的安全帽、安全鞋、手套等个人防护装备,同时要求施工现场设置安全警示标志,并进行安全教育培训。
2.2 施工现场管理:确保施工现场的整洁有序,杂物和危(wei)险物品要及时清除,保持施工现场的通风良好,并设置安全通道和应急疏散通道。
2.3 施工操作规范:施工人员必须按照规范操作,禁止超负荷作业,确保设备和工作环境的安全,同时要定期对设备进行检修和维护。
三、施工人员的安全防护3.1 培训和考核:施工人员必须经过专业培训,并通过相关考核,具备相关技能和知识,确保能够胜任搅拌桩工程的施工任务。
3.2 安全意识培养:加强施工人员的安全意识培养,定期组织安全教育和培训,提高施工人员对搅拌桩工程安全风险的认识和应对能力。
3.3 紧急救援能力:施工人员必须掌握基本的急救知识和紧急救援技能,能够在发生事故时迅速采取应急措施,保障自身和他人的安全。
四、设备的安全操作4.1 操作规程:搅拌桩机械设备必须按照操作规程进行操作,禁止擅自更改设备参数或者使用不合格的配件。
4.2 定期检查:对搅拌桩机械设备进行定期检查,包括设备的润滑、紧固件的检查和更换等,确保设备的正常运行。
一、交底目的为确保五轴施工过程中的安全,降低安全事故发生的风险,提高施工人员的安全生产意识,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,具备相关操作技能,持证上岗。
(2)施工人员应熟悉本工程五轴施工工艺、安全技术操作规程和应急预案。
(3)施工人员应遵守施工现场各项规章制度,服从现场管理。
2. 施工现场安全措施(1)施工前,对施工现场进行安全检查,确保施工环境符合安全要求。
(2)施工过程中,加强施工现场安全管理,确保施工安全。
(3)施工现场应设置明显的警示标志,警示作业人员注意安全。
3. 五轴施工安全操作规程(1)施工前,对五轴设备进行检查,确保设备运行正常。
(2)操作人员应熟悉五轴设备的操作方法,严格按照操作规程进行操作。
(3)操作过程中,注意观察设备运行情况,发现异常立即停机检查。
(4)操作人员应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩等。
4. 五轴施工常见事故预防及处理(1)预防:1)加强设备维护保养,确保设备安全运行。
2)严格执行操作规程,避免违章操作。
3)加强现场安全管理,消除安全隐患。
(2)处理:1)发生事故时,立即停机,切断电源,确保人员安全。
2)组织人员对事故现场进行勘察,分析事故原因。
3)根据事故原因,采取相应措施,防止类似事故再次发生。
5. 应急预案(1)火灾事故:1)立即切断电源,组织人员使用灭火器进行灭火。
2)组织人员疏散,确保人员安全。
(2)触电事故:1)立即切断电源,确保人员安全。
2)对触电人员采取急救措施,并及时拨打急救电话。
3)组织人员疏散,确保人员安全。
三、交底时间本安全技术交底自发布之日起生效,施工期间应持续执行。
四、交底人(姓名)(职务)(日期)五、接受人(姓名)(职务)(日期)六、备注1. 施工单位应将本安全技术交底作为施工管理的重要内容,严格执行。
2. 施工过程中,如遇特殊情况,应及时调整安全技术措施,并重新进行交底。
一、交底目的为确保搅拌桩机在安装和拆卸过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底对象搅拌桩机操作人员、管理人员及施工人员。
三、交底内容1. 安全意识教育(1)强调搅拌桩机安拆作业中的安全重要性,提高全体作业人员的安全意识。
(2)学习并掌握搅拌桩机安拆过程中的安全操作规程。
2. 安装前安全检查(1)检查搅拌桩机各部件是否完好,特别是旋转部分、升降机构和传动系统。
(2)检查搅拌桩机基础是否牢固,确保在安装过程中不会发生倾斜或位移。
(3)检查搅拌桩机周围环境,确保无障碍物,保证安装过程顺利进行。
3. 安装过程安全操作(1)操作人员应穿戴好安全帽、安全带、防滑鞋等个人防护用品。
(2)安装过程中,应遵循“先上后下、先左后右”的原则,确保搅拌桩机平稳、正确地安装到位。
(3)操作人员应严格按照搅拌桩机的安装步骤进行,不得擅自更改安装顺序。
(4)安装过程中,严禁将身体任何部位伸入搅拌桩机内部,以免发生意外。
4. 拆卸过程安全操作(1)拆卸前,应确保搅拌桩机周围环境安全,无障碍物。
(2)拆卸过程中,应遵循“先下后上、先右后左”的原则,确保搅拌桩机平稳、正确地拆卸。
(3)拆卸过程中,操作人员应使用合适的工具,不得使用蛮力。
(4)拆卸过程中,严禁将身体任何部位伸入搅拌桩机内部,以免发生意外。
5. 事故应急处理(1)如发生意外,应立即停止操作,迅速撤离现场,确保人员安全。
(2)根据事故情况,采取相应的应急措施,如报警、隔离事故现场、紧急救援等。
(3)事故发生后,应立即上报上级领导,并积极配合相关部门进行调查和处理。
四、交底要求1. 全体作业人员应认真学习并掌握本安全技术交底内容,确保在搅拌桩机安拆过程中严格遵守安全操作规程。
2. 管理人员应定期对搅拌桩机安拆作业进行监督检查,确保安全措施落实到位。
3. 作业人员应自觉遵守安全操作规程,提高安全意识,共同营造良好的施工环境。
五、交底时间(根据实际情况填写)六、交底人(填写交底人姓名及职务)七、培训记录(填写培训时间、培训对象、培训内容等)注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
