某火力发电厂炉膛内脚手架搭设安全技术措施规范(新版)
- 格式:docx
- 大小:61.03 KB
- 文档页数:5
阳城2x135MW煤矸石综合利用热电厂脱硫脱硝工程锅炉水冷壁改造安全措施方案编写:审核:批准:日期:______年__月__日河南省大成建设工程有限公司阳城晋煤能源有限公司脱硫脱硝工程项目部二0一五年三月二十六日一、概述本次#2炉停运水冷壁改造,需搭设脚手架进行处理,为保证安全完成本次改造特编写本措施,望严格执行。
二、施工地点#1 #2锅炉炉膛内部三、施工日期:2015年三月21日——2015年三月31日四、施工前的准备1.办理工作票,确认安全措施执行完毕2.架管、管卡、架板运到现场,并检查合格。
3.工作人员所用扳手绑好安全绳。
4.安全带检查绳带有无变质、卡环是否有裂纹,卡簧弹跳性是否良好,确认完好后方可使用。
五、施工的安全注意事项1.参加本次工作人员必须符合《安规》有关规定,凡发现工作人员有饮酒、精神不振,禁止参加本次工作2.严禁与工作无关的人员进入炉膛内部。
3.所有参加人员必须认真学习《安规》及本措施,签名后方可工作。
4.参加本次工作人员应衣着灵便,穿软底鞋,并正确佩戴防护用具(安全帽及安全带等)。
5.炉膛内照明使用36V行灯照明,且行灯变压器必须放置于炉膛外。
6.开始搭设时立管放于平坦牢固之处,使用六根立管时注意等分均匀,做好防止脚手架倒塌措施。
7.搭设第一步架子时,工作人员要扶好立管,防止倒塌。
8.搭设脚手架时应尽少能使横管顶住固定之处(水冷壁)。
9.工作时扳手必须使用保险绳,防止扳手掉落伤人。
10.接立管时上方每层不少于500mm,以利于工作人员工作。
11.上下管子及管卡时要防止掉落伤人,管子要用人工上下传递,管卡要用绳子上下起吊。
12.下部工作人员统一呆在一个方位,上下工作人员应尽量错开。
13.上部工作人员要拿好工具、管子、管卡,谨防掉落伤人。
14.每层架子必须搭设水平,以便铺设架板。
15.架板两端应放于管子上,两端用铁丝固定牢固(固定铁丝不少于2圈)。
16.高空作业人员必须使用安全带,带好安全帽。
电厂锅炉炉膛内脚手架施工方案在电厂锅炉炉膛内进行脚手架施工是一个复杂而关键的工程环节。
正确的脚手架施工方案不仅能提高工作效率,保障施工安全,还能为后续的工程提供良好的基础条件。
本文将就电厂锅炉炉膛内脚手架施工方案进行详细阐述。
1. 施工准备工作1.1 脚手架材料准备在进行脚手架施工前,首先需要准备好必要的脚手架材料,包括脚手架管、脚手板、连接件等。
确保脚手架材料的质量合格,符合相应的标准要求。
1.2 安全防护准备施工现场需要配备必要的安全防护设施,如安全帽、安全带、防滑鞋等。
同时,需要设置施工警示标识,确保施工现场的安全。
1.3 现场勘察在进行脚手架施工前,需进行详细的现场勘察,了解炉膛内的具体形状和尺寸,制定合理的脚手架搭设方案。
2. 脚手架搭设方案2.1 确定搭设位置根据现场勘察结果,确定脚手架的搭设位置,合理布置脚手架材料,确保搭设的稳固性和安全性。
2.2 搭设步骤1.首先根据炉膛内的形状和尺寸确定脚手架的高度和长度,按照设计要求进行搭设。
2.使用脚手板和脚手架管搭设脚手架的主体结构,保证其稳固性和承重能力。
3.在搭设过程中注意连接件的选择和使用,确保连接牢固可靠。
4.定期对已搭设好的脚手架进行检查和维护,确保其安全可靠。
2.3 安全措施在脚手架施工过程中,需严格遵守相关安全规定,确保施工人员的安全。
禁止随意搬动脚手架,严禁超载使用。
同时,施工人员需定期接受安全培训,提高安全意识。
3. 施工质量控制3.1 搭设质量检查在脚手架搭设完成后,需进行质量检查,对搭设的脚手架进行全面检测,确保其符合设计要求和安全标准。
3.2 施工记录在脚手架施工过程中,需及时记录施工的每个环节和问题,以便后续排查和改进。
结语电厂锅炉炉膛内脚手架施工是一项复杂而重要的工程,正确的施工方案对工程的顺利进行至关重要。
通过本文的详细阐述,相信可以为电厂锅炉炉膛内脚手架施工提供一定的参考和指导。
在实际施工中,还需根据具体情况进行灵活调整,确保施工的安全和质量。

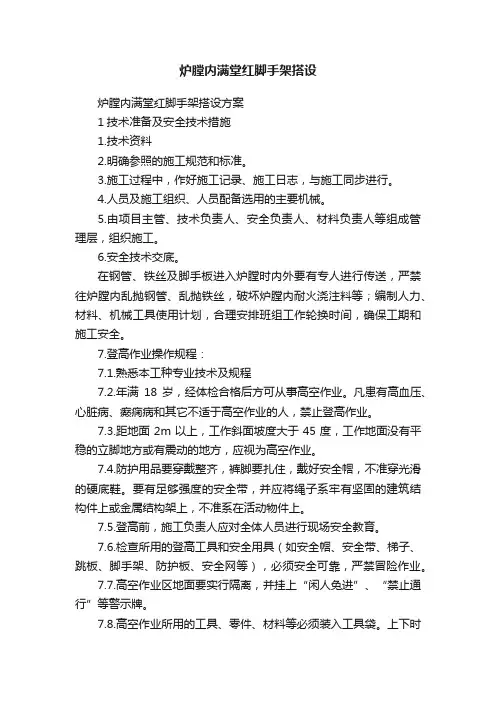

炉膛内满堂红脚手架搭设炉膛内满堂红脚手架搭设方案1技术准备及安全技术措施1.技术资料2.明确参照的施工规范和标准。
3.施工过程中,作好施工记录、施工日志,与施工同步进行。
4.人员及施工组织、人员配备选用的主要机械。
5.由项目主管、技术负责人、安全负责人、材料负责人等组成管理层,组织施工。
6.安全技术交底。
在钢管、铁丝及脚手板进入炉膛时内外要有专人进行传送,严禁往炉膛内乱抛钢管、乱抛铁丝,破坏炉膛内耐火浇注料等;编制人力、材料、机械工具使用计划,合理安排班组工作轮换时间,确保工期和施工安全。
7.登高作业操作规程:7.1.熟悉本工种专业技术及规程7.2.年满18岁,经体检合格后方可从事高空作业。
凡患有高血压、心脏病、癫痫病和其它不适于高空作业的人,禁止登高作业。
7.3.距地面2m以上,工作斜面坡度大于45度,工作地面没有平稳的立脚地方或有震动的地方,应视为高空作业。
7.4.防护用品要穿戴整齐,裤脚要扎住,戴好安全帽,不准穿光滑的硬底鞋。
要有足够强度的安全带,并应将绳子系牢有坚固的建筑结构件上或金属结构架上,不准系在活动物件上。
7.5.登高前,施工负责人应对全体人员进行现场安全教育。
7.6.检查所用的登高工具和安全用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网等),必须安全可靠,严禁冒险作业。
7.7.高空作业区地面要实行隔离,并挂上“闲人免进”、“禁止通行”等警示牌。
7.8.高空作业所用的工具、零件、材料等必须装入工具袋。
上下时手中不得拿物件,并必须从指定的路线上下,不得在高空投掷材料或工具等物;不得将易滚滑的工具、材料堆放在脚手架上。
工作完成后应及时将工具、材料、零部件等一切易坠落物件清理干净,以防落物伤人。
7.9.要时刻注意危险标志和危险地方,夜间作业,必须设置足够的照明设施,否则禁止施工。
7.10.严禁上下交叉作业,若特殊情况必须垂直交叉作业,应经有关领导批准,并在上下两层间设专用的防护棚或其他隔离设施。

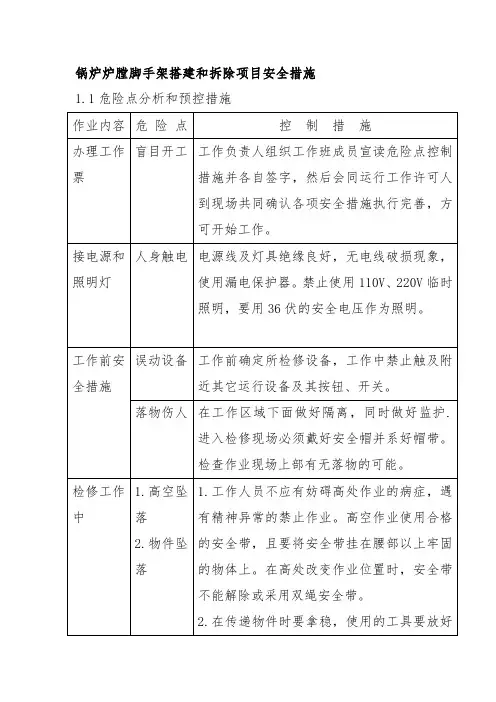

锅炉炉膛脚手架搭建和拆除项目安全措施1.1危险点分析和预控措施1.2安全措施1.2.1、所有参加施工人员,必须遵守厂纪、厂规及一切管理制度,服从安监人员的安全监督。
1.2.2、出入炉膛人员要认真学习受限空间作业风险告知书内容,并进行登记。
1.2.3、作业人员必须经过安全培训,精神状态良好,患有高血压、心脏病等严禁从事脚手架作业人员禁止进入炉膛内作业。
1.2.4、上脚手架作业人员必须持有特种作业许可证,年龄在55岁以下。
1.2.5、每日工作负责人人在现场要进行当日作业危险点分析控制措施和进度及质量交底。
1.2.6、每日进入炉膛作业前负责人要检查作业人员安全防护用品及服装情况。
1.2.7、按照“三讲一落实”流程,开好班前、班后会,在布置施工任务的同时进行安全措施、和危险点预控措施交底。
1.2.8、所有施工人员必须正确佩带安全帽,着装要整齐,符合安规要求。
1.2.9、施工场地周边要设隔离区及隔离措施,并挂设明显标志牌,无关人员严禁入内。
工作场地照明足够。
1.2.10、施工人员必须经过身体检查合格,符合要求方可参加施工。
1.2.11、施工前,要仔细检查所使用的工器具,确认合格后方可使用。
1.2.12、高空作业人员不许穿戴硬底鞋,不得在架板上休息。
传递物品严禁抛扔,扣件和扳手等小件物品放在不会被碰撞而坠落的地方。
1.2.13、进入炉膛前检查上部遮焰角和过热器上无焦块,如有可能坠落的焦块应先打掉。
1.2.14、有限空间作业要先通风,再检测,后作业。
检测合格后方可进入。
保证炉膛内通风良好。
1.2.15、进入炉内作业人员必须正确佩戴安全带,安全带牢靠地和防坠器连接在一起,安全带必须在使用前验收合格。
1.2.16、作业人员使用安全带,防坠器应绑在高于架子高度的牢固的悬挂点上。
1.2.17、定期测量炉膛内部气体防止中毒。
1.3、防坠器的使用方法1.3.1、防坠器应高挂低用。
1.3.2 脚手架搭设人员在脚手架搭设过程中为防止坠落使用防坠器辅助安全。
炉膛内脚手架搭设安全技术方案批准:审核:编制:一、目的锅炉炉膛内部因检修需要,需搭设脚手架进行处理,属于受限空间作业,为保证施工期间人身安全及检修工期特编写本措施,望施工人员遵照执行。
二、施工前的准备1、办理工作票,确认安全措施全部执行到位。
2、参与施工人员需经过安全交底并知道工作中可能存在的危险源点及预控措施。
3、搭设脚手架所使用的架杆、管卡、架板运至现场并检验合格。
4、工作人员所使用的安全带、防坠器需检查合格。
三、人员及工期控制#锅炉停炉36小时后具备开工条件,搭设脚手架总工期48小时,分两班进行,现场进行交接班,每班控制人数30人并设专人在外侧进行监护。
四、技术措施1、在锅炉炉底斜坡面底部用2米钢架搭设及铺设平台,留出传料孔,搭设要求从左侧开始站立杆间距要求1.8米高度1.6米每部逐步往右站立杆搭设,架子搭设到12.6米人孔门时铺设防传料平台(从左至右8米宽)、加装防护棚(高度2米)、搭设爬梯。
2、整体脚手架为满堂红式,在搭设过程中分别利用A--E层看火孔、检查孔进行加固。
3、搭到44米处作业面时铺设平台、加装栏杆、加装斜撑加固。
五、施工时的安全注意事项1、参加本次施工人员必须符合《安规》有关规定,凡发现有人饮酒、精神不振,严禁参与本次作业。
2、进出炉膛内部需进行登记,严禁与工作无关的人员进入炉膛内部。
3、所有参与工作人员必须学习《安规》相应部分及本方案,确认签名后方可开始工作。
4、参加工作人应衣着灵便,并正确佩戴安全防护用品。
5、炉膛内照明使用36V行灯照明,且行灯变压器必须放置在炉膛外。
6、开始搭设时立管放于平坦牢固之处,使用六根立管时注意等分均匀,并做好防止脚手架倒塌措施。
7、搭设第一步架子时,工作人员要扶好立管,防止倒塌。
8、搭设脚手架时应尽少能使横管顶住固定之处(水冷壁)。
9、工作时扳手必须使用保险绳,防止脱落伤人。
10、接立管时上方每层不少于500mm,以利于工作人员工作。
11、上下传输架管及管卡时要防止掉落伤人,架管要用人工上下传递,管卡放在容器内用绳子上下起吊。

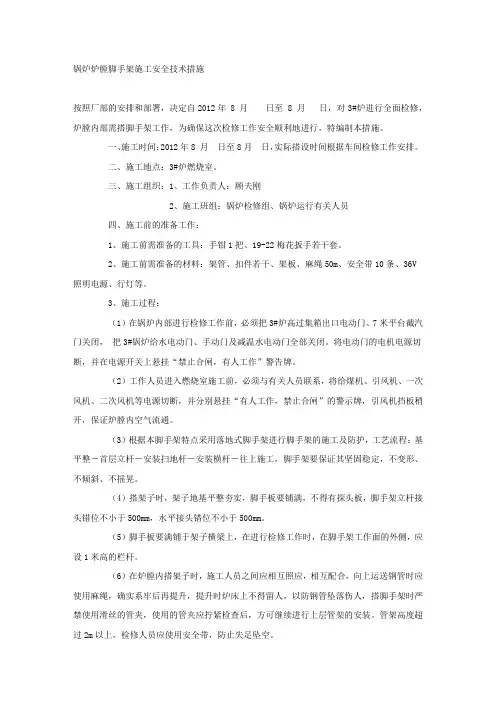

锅炉炉膛脚手架施工安全技术措施按照厂部的安排和部署,决定自2012年 8 月日至 8 月日,对3#炉进行全面检修,炉膛内部需搭脚手架工作,为确保这次检修工作安全顺利地进行,特编制本措施。
一、施工时间:2012年8 月日至8月日,实际搭设时间根据车间检修工作安排。
二、施工地点:3#炉燃烧室。
三、施工组织:1、工作负责人:顾夫刚2、施工班组:锅炉检修组、锅炉运行有关人员四、施工前的准备工作:1、施工前需准备的工具:手钳1把、19-22梅花扳手若干套。
2、施工前需准备的材料:架管、扣件若干、架板、麻绳50m、安全带10条、36V照明电源、行灯等。
3、施工过程:(1)在锅炉内部进行检修工作前,必须把3#炉高过集箱出口电动门、7米平台截汽门关闭,把3#锅炉给水电动门、手动门及减温水电动门全部关闭。
将电动门的电机电源切断,并在电源开关上悬挂“禁止合闸,有人工作”警告牌。
(2)工作人员进入燃烧室施工前,必须与有关人员联系,将给煤机、引风机、一次风机、二次风机等电源切断,并分别悬挂“有人工作,禁止合闸”的警示牌,引风机挡板稍开,保证炉膛内空气流通。
(3)根据本脚手架特点采用落地式脚手架进行脚手架的施工及防护,工艺流程:基平整-首层立杆-安装扫地杆-安装横杆-往上施工,脚手架要保证其坚固稳定,不变形、不倾斜、不摇晃。
(4)搭架子时,架子地基平整夯实,脚手板要铺满,不得有探头板,脚手架立杆接头错位不小于500mm,水平接头错位不小于500mm。
(5)脚手板要满铺于架子横梁上,在进行检修工作时,在脚手架工作面的外侧,应设1米高的栏杆。
(6)在炉膛内搭架子时,施工人员之间应相互照应,相互配合,向上运送钢管时应使用麻绳,确实系牢后再提升,提升时炉床上不得留人,以防钢管坠落伤人,搭脚手架时严禁使用滑丝的管夹,使用的管夹应拧紧检查后,方可继续进行上层管架的安装。
管架高度超过2m以上,检修人员应使用安全带,防止失足坠空。
五、3#炉炉膛脚手架施工过程中应注意的安全事项:(1)工作照明,可由电工装设36V临时性的固定电灯,电灯和电线必须绝缘良好,并安装牢靠,放在碰不着的高处,安装后必须有工作负责人检查,禁止带电移动 36V临时性电灯。

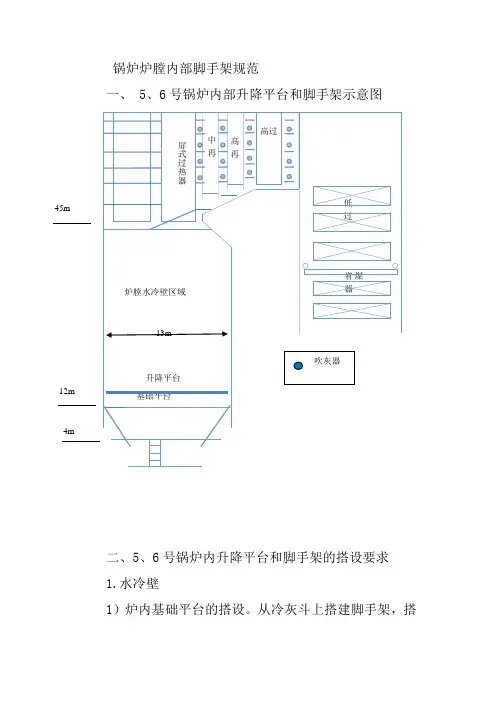

锅炉炉膛内部脚手架规范一、 5、6号锅炉内部升降平台和脚手架示意图二、5、6号锅炉内升降平台和脚手架的搭设要求1.水冷壁1)炉内基础平台的搭设。
从冷灰斗上搭建脚手架,搭建至标高12m位置左右,在此标高搭建一基础平台,要求钢架板满铺,架板与架板连接牢固。
材料:钢架板160块。
2)炉内升降平台的搭设。
基础平台搭设完毕后搭设炉内升降平台,升降平台四周为铝合金板铺设的通道,要求平台用木板满铺,木板与木板连接牢固,木架板表面满铺石棉布,升降平台上放置水桶2个,灭火器2个。
材料:炉内升降平台设备1套,架板50块。
3)冷灰斗部位脚手架的搭设。
冷灰斗部位脚手架全部使用钢管、钢架板,铺设两层架板(宽度即两块块架板宽度即可),第一层位于水冷壁下弯头处(绕四周一圈),第二层位于下弯头3m位置(绕四周一圈),架板外侧搭设栏杆,上下需搭设爬梯,用于对斜坡水冷壁的检查。
材料:钢架板约50块,钢管约220m。
2.再热器1)中温再热器向火侧脚手架:中温再热器向火侧与后屏向火侧之间搭设5层脚手架,第一层位于顶棚过热器下方2m处,注意人在站立时伸手能检查到顶棚过热器,下面四层均分布在每层吹灰器(共4层吹灰器)下约1.5mm处,用于检查吹灰器部位管子。
架子搭设时须在烟道右侧搭设上下的爬梯。
背火侧脚手架:中温再热器背火侧与高温再热器向火侧之间搭设5层脚手架,第一层位于顶棚过热器下方2m处,注意人在站立时伸手能检查到顶棚过热器,下面四层均分布在每层吹灰器(共4层吹灰器)下约1.5mm处,用于检查吹灰器部位管子。
架子搭设时须在烟道右侧铺设上下的爬梯。
材料:钢架板约200块。
2)高温再热器向火侧脚手架:与中温再热器背火侧脚手架为同一脚手架。
背火侧脚手架:高温再热器背火侧与高温过热器向火侧之间搭设5层脚手架,第一层位于顶棚过热器下方2m 处,注意人在站立时伸手能检查到顶棚过热器,下面四层均分布在每层吹灰器(共4层吹灰器)下约1.5mm处,用于检查吹灰器部位管子。
脚手架搭设安全技术措施一、技术保障措施1、架子搭设完毕,用合格密目安全网铺围护于架子的外围及底部。
2、钢管与扣件进场前应经过检查挑选(选择标准应符合规范,所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。
每个螺栓的预紧力在40N·m~65N·m之间。
3、由搭设会同施工单位、监理单位和质检单位对整个脚手架进行验收检查,验收合格后方可投入使用。
4、该脚手架作为建筑物装饰作业时,安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设备。
5、脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。
其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件。
二、质量保障措施1、操作人员作业前必须进行岗位技术培训与安全教育。
2、技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员。
3、脚手架必须严格依据本《施工方案》进行搭设;搭设时,技术人员必须在现场监督搭设情况,保证搭设质量达到设计要求。
4、脚手架搭设完备,依据施工组织设计与单项作业验收表对脚手架进行验收,发现不符合要求处,必须限时或立即整改。
三、安全保障措施1、操作人员必须持有登高作业操作证,方可上岗。
2、架子在搭设(拆卸)过程要做到文明作业,不得从架子上掉落工具、物品;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子。
3、在架子上施工的各工种作业人员,应注意自身安全(尤其是在卸料平台上的工作人员);不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。
4、雨、雪、雾及六级以上大风等天气,严禁进行脚手架搭设、拆除工作。
四、钢管落地脚手架1、钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于30Ω。

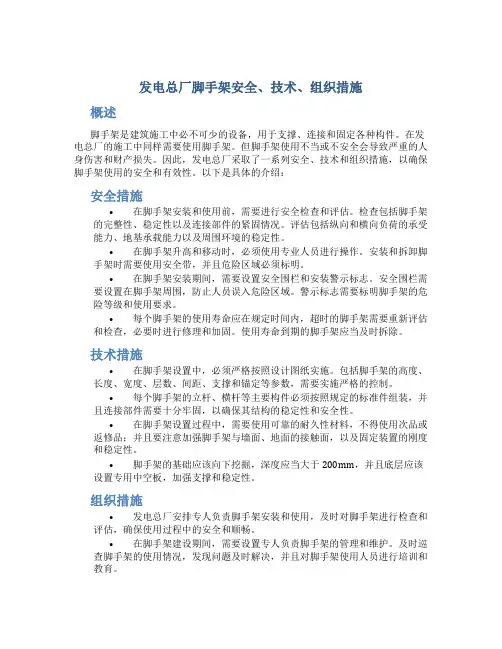

发电总厂脚手架安全、技术、组织措施概述脚手架是建筑施工中必不可少的设备,用于支撑、连接和固定各种构件。
在发电总厂的施工中同样需要使用脚手架。
但脚手架使用不当或不安全会导致严重的人身伤害和财产损失。
因此,发电总厂采取了一系列安全、技术和组织措施,以确保脚手架使用的安全和有效性。
以下是具体的介绍:安全措施•在脚手架安装和使用前,需要进行安全检查和评估。
检查包括脚手架的完整性、稳定性以及连接部件的紧固情况。
评估包括纵向和横向负荷的承受能力、地基承载能力以及周围环境的稳定性。
•在脚手架升高和移动时,必须使用专业人员进行操作。
安装和拆卸脚手架时需要使用安全带,并且危险区域必须标明。
•在脚手架安装期间,需要设置安全围栏和安装警示标志。
安全围栏需要设置在脚手架周围,防止人员误入危险区域。
警示标志需要标明脚手架的危险等级和使用要求。
•每个脚手架的使用寿命应在规定时间内,超时的脚手架需要重新评估和检查,必要时进行修理和加固。
使用寿命到期的脚手架应当及时拆除。
技术措施•在脚手架设置中,必须严格按照设计图纸实施。
包括脚手架的高度、长度、宽度、层数、间距、支撑和锚定等参数,需要实施严格的控制。
•每个脚手架的立杆、横杆等主要构件必须按照规定的标准件组装,并且连接部件需要十分牢固,以确保其结构的稳定性和安全性。
•在脚手架设置过程中,需要使用可靠的耐久性材料,不得使用次品或返修品;并且要注意加强脚手架与墙面、地面的接触面,以及固定装置的刚度和稳定性。
•脚手架的基础应该向下挖掘,深度应当大于200mm,并且底层应该设置专用中空板,加强支撑和稳定性。
组织措施•发电总厂安排专人负责脚手架安装和使用,及时对脚手架进行检查和评估,确保使用过程中的安全和顺畅。
•在脚手架建设期间,需要设置专人负责脚手架的管理和维护。
及时巡查脚手架的使用情况,发现问题及时解决,并且对脚手架使用人员进行培训和教育。
•发电总厂制定了相关的安全规定和操作规程,包括脚手架的规定和标准,审核和验收等措施,确保脚手架的使用符合相关的规定和标准。
烟囱防腐改造施工脚手架施工方案及安全措施批准:审核:编制:年月日脚手架施工方案及安全措施脚手架搭设位置为烟囱内部机会平台上,用于挡烟墙的拆除,施工工序为:积灰平台上部清理干净→积会平台中间打出圆形或方形洞口→做好洞口的防护→在积灰平台上部搭设脚手架→脚手架验收→拆除挡烟墙以下为脚手架的具体搭设方案及安全措施1、脚手架材料的选用:(1)脚手架搭设之前,架设人员应对所用各类材料进行检验,确认合格后方可使用。
(2)如有下列情况禁止使用钢管严重腐蚀、弯曲、压扁和裂缝,扣件和连接有脆裂、变形和滑线等缺陷。
(3)脚手架应选用钢管外径48—51mm,壁厚度不小于 3.5mm;脚踏板宽度为200-300mm、长度不大于3米的钢制脚手板.(4)钢制脚手板不得有严重锈蚀、油污和裂纹;捆绑脚手板用的镀锌铁丝不宜小于12号。
2、脚手架搭设:(1)脚手架搭设应对所需搭设的脚手架规格等提出明确要求,再交付搭设作业班组实施.(2)从事脚手架搭设的作业人员必须取得特种作业操作、且身体状况符合高处作业的要求.(3)搭设脚手架前,应做好准备工作,明确作业要求,确认工作环境、防护用品和工具安全可靠;大型和特殊脚手架,应编制脚手架施工方案,并按照批准的施工方案进行搭设。
(4)搭设脚手架,离电线应有一定的安全距离,当安全距离不足时,必须采取可靠的安全措施。
(5)脚手架搭设过程中,作业人员要严格执行操作规程,附近和下方不得有人作业和通行,作业区域应设置警示牌并设专人监护,非作业人员不得入内。
(6)在搭设脚手架过程中,如脚手板、杆未绑扎好或有已拆开的绑扣,不得中途停止作业,直至完全有效固定后方可下班。
(7)大型、承重的脚手架搭设时执行有关标准。
(8)脚手架搭设必须符合以下要求:①脚手架的搭设间距应符合行业标准的有关规定;②脚手架的基点和依附构件(物体)必须牢固可靠,从地面搭设时,地基应硬化平整、坚实或增设扫地杆弥补地基的不足;③脚手架不能形成倒塔式结构;④脚手架整体应稳定牢固,不得摇摆晃动;⑤从地面或操作基础面至脚手架作业面,必须有上下梯子和通道;⑥脚手架的作业面脚手板应满铺,绑扎应牢固.⑦作业面面积应满足作业要求,作业面四周应设高度不小于1米的围栏;当作业面周围无合适带挂设位置时,还应专设安全带挂设杆;⑧脚手架的走道和平台外侧,应设置180mm高的挡脚板。
锅炉炉膛脚手架搭建和拆除项目技术措施1.1、脚手架的选材与技术规范1.1.1、使用扣件或钢管脚手架,杆件采用直径为48mm、壁厚1.6mm(±0.36)的焊接管或无缝钢管,扣件连接所用管件、扣件必须符合规定。
1.1.2、架子的铺设跨度不能大于1.5m,大横杆间隔不能大于1.8m米。
1.1.3、同炉膛壁接触部位必须用皮套和皮子衬垫,防止损伤炉膛管壁。
1.1.4、脚手架和斜边板要铺满于架子的横杆上,在斜边两边、斜边拐弯处,设180mm高的挡脚板,并加设1.2m米高的防护栏杆。
1.1.5、脚手架的负荷量每平方米不能超过270kg,如负荷量加大,架子应加斜支撑。
1.1.6、脚手板的铺设应严密、牢固;搭搓端压过小横杆15cm,距墙体距离不大于15cm,严禁存有探头板。
1.1.7、护身栏及挡脚板:脚手架每步绑两道高1.2m的栏杆,挡脚板立档(18cm高)严密牢固。
1.1.8、脚手架须用8号镀锌铁丝与结构外固定牢固。
1.1.9、搭设部门应有专人负责保管、检查脚手架所用材料的质量,不符合规定的严禁使用。
严禁使用不合格的材料,避免造成脚手架荷重低于标准而引发事故,脚手架钢管、扣件、架板谁领用,谁检查,谁负责。
1.2、搭设1.2.1、主体架构严禁使用木架杆和竹架板。
1.2.2、架子上作业人员必须具有特种作业证书。
1.2.3、所有和设备接触部位必须增加防护措施,严禁直接承压或放置与设备上。
1.2.4、试验闭锁器可靠,能够紧急闭锁。
检查吊架钢丝绳无断股或锈蚀。
1.2.5、试验卷扬机开关正常,抱闸可靠,在制动后3秒内能够刹车。
制动棘轮灵活,能够在检修平台下落时对滚筒进行制动。
1.2.6、检查和试验限位开关灵活可靠,能够动作。
限位位置正确可靠。
1.2.7、炉内操作开关正常,各部电线没有可能被平台挤伤的部位。
上部开关正常,对讲系统良好,上部监护卷扬机人员熟悉操作要领和紧急制动措施。
1.2.8,炉内必须设立单独的安全绳,一根安全绳只能一人单独使用。
电厂锅炉炉膛内脚手架施工方案炉膛脚手架搭设拆除施工方案1、编制依据中华人民共和国行业标准《建筑施工扣件式钢管脚手架安全技术规范》130-2011.中华人民共和国行业标准《建筑施工高处作业安全技术规范》80-2016.中华人民共和国行业标准《建筑施工安全检查标准》59-2011.中华人民共和国国家标准《钢管脚手架扣件》(GB-2006)。
2、技术力量配备、技术方案及施工组织措施2.1技术力量配备项目经理一名、技术员一名、材料员一名、安全员一名、施工人员30名。
2.2施工准备2.2.1人员准备:由公司选派政治素质好、工作责任心强、有丰富施工管理经验、较强组织管理能力的同志担任该工程的项目主管,并指定具有扎实技术知识、丰富现场施工经验的人员担任项目技术专工,在开工前深入施工现场,了解工程概况及现场具体情况,以做到心中有数。
组织施工班组并对其进行安全技术交底。
整个项目设两个施工班组,参加施工人员都是参加过炉膛脚手架搭设拆除的熟练工人。
2.2.2劳动力安排1)针对炉膛内部脚手架搭设情况,我公司进行了严密的组织工作,组织专业施工人员,以施工班组为主体,现场安排专人进行全过程安全监护,由项目主管统一指挥管理。
2)结合本工程所需人力的具体情况,项目部专门安排10人作为本项目应急后备力量,本着统一安排、合理运用人力的原则,根据工程工期具体要求,来确定人力的投入情况。
2.2.3材料准备:2.2.3.1要加强明火管理,标明“禁止吸烟”,“严禁火种”等醒目字样。
2.2.3.2现场材料堆放处必须备有适应的消防器材,如黄砂、干粉灭火器等。
2.2.3.3材料经检验合格后堆放整齐,特别要做好防火措施。
2.2.3.3不同材质、名称、规格、等级的材料要分开堆放。
2.2.3.4未经检验或检验不合格的材料一律禁止进入现场。
2.2.4技术准备:2.2.4.1准备技术资料。
2.2.4.2明确参照的施工规范和标准。
2.2.4.3施工过程中,作好施工记录、施工日志,与施工同步进行。
技术规范书一、项目简介1、炉膛内搭架主要分为两部分:一部分为炉膛内的升降平台(包括辅助平台,辅助平台按照甲方要求进行搭设);另一部分为水平烟道内的脚手架。
升降平台分为左右两部分,活动区间是斜坡水冷壁以上,折焰角以下炉膛部分,用来检查炉膛四周的水冷壁管、燃烧器和吹灰区域的水冷壁管的检修检查。
2、脚手架搭设主要是在位于水平烟道内的高温过热器、高温再热器、屏式过热器。
水平烟道具体搭架位置如下:1、高过底部,三层吹灰器炉墙周围及各层燃烧器,标高为:58米。
2、高温再热器的中间有三层吹灰器,具体的标高为63.1米、66.4米、69米。
3、屏式过热器底部弯头,三层吹灰器炉墙及各层吹灰部位。
二、工作范围及工期要求(一)工作范围1、锅炉检修期间搭设炉内升降平台及辅助平台,预估面积约990㎡(升降平台包含辅助平台,辅助平台按照甲方要求进行搭设)。
2、锅炉检修期间搭设屏式过热器、高温过热器、高温再热器搭设脚手架,预估面积约3000㎡。
3、锅炉检修期间高温过热器、高温再热器、屏式过热器、各层燃烧器、四周水冷壁去除结焦。
4、炉内升降平台在检修期间有乙方操作,操作平台炉顶控制柜,卷扬机需有乙方监护人员。
(二)承包方式、工期要求1、承包方式:甲方提供炉内升降平台。
平台运输、拆装箱均乙方自理,其余均有乙方包工、包料、包质量、包安全。
2、本次工程以单价进行招标,以上项目根据实际施工面积据实结算。
3、工期:机组停炉检修期间,炉内升降平台及过热器架子搭设工期为7天,炉内升降平台及过热器架子拆除工期为2天。
4、年度合同到期后,经相关部门综合评定合格后可续签年度合同。
三、考核条款(1)安全措施不到位,每次考核500-1000元。
(不正确使用安全帽、安全带、监护人等)。
(2)工作结束炉内杂物未清理干净,每次考核5000-10000元。
(3)搭设炉内架子架杆、卡扣掉路砸伤水冷壁隐瞒不报,每次考核5000-10000元,如需更换水冷壁管子,更换数量、材料、人工费用均有乙方承担。
烟囱防腐改造施工脚手架施工方案与安全措施年月日脚手架施工方案与安全措施脚手架搭设位置为烟囱内部机会平台上,用于挡烟墙的拆除,施工工序为:积灰平台上部清理干净→积会平台中间打出圆形或方形洞口→做好洞口的防护→在积灰平台上部搭设脚手架→脚手架验收→拆除挡烟墙以下为脚手架的具体搭设方案与安全措施1、脚手架材料的选用:〔1〕脚手架搭设之前,架设人员应对所用各类材料进行检验,确认合格后方可使用。
〔2〕如有下列情况禁止使用钢管严重腐蚀、弯曲、压扁和裂缝,扣件和连接有脆裂、变形和滑线等缺陷。
〔3〕脚手架应选用钢管外径48-51mm,壁厚度不小于 3.5mm;脚踏板宽度为200-300mm、长度不大于3米的钢制脚手板。
〔4〕钢制脚手板不得有严重锈蚀、油污和裂纹;捆绑脚手板用的镀锌铁丝不宜小于12号。
2、脚手架搭设:〔1〕脚手架搭设应对所需搭设的脚手架规格等提出明确要求,再交付搭设作业班组实施。
〔2〕从事脚手架搭设的作业人员必须取得特种作业操作、且身体状况符合高处作业的要求。
〔3〕搭设脚手架前,应做好准备工作,明确作业要求,确认工作环境、防护用品和工具安全可靠;大型和特殊脚手架,应编制脚手架施工方案,并按照批准的施工方案进行搭设。
〔4〕搭设脚手架,离电线应有一定的安全距离,当安全距离不足时,必须采取可靠的安全措施。
〔5〕脚手架搭设过程中,作业人员要严格执行操作规程,附近和下方不得有人作业和通行,作业区域应设置警示牌并设专人监护,非作业人员不得入内。
〔6〕在搭设脚手架过程中,如脚手板、杆未绑扎好或有已拆开的绑扣,不得中途停止作业,直至完全有效固定后方可下班。
〔7〕大型、承重的脚手架搭设时执行有关标准。
〔8〕脚手架搭设必须符合以下要求:①脚手架的搭设间距应符合行业标准的有关规定;②脚手架的基点和依附构件〔物体〕必须牢固可靠,从地面搭设时,地基应硬化平整、坚实或增设扫地杆弥补地基的不足;③脚手架不能形成倒塔式结构;④脚手架整体应稳定牢固,不得摇摆晃动;⑤从地面或操作基础面至脚手架作业面,必须有上下梯子和通道;⑥脚手架的作业面脚手板应满铺,绑扎应牢固。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
某火力发电厂炉膛内脚手架搭设安全技术措施规范(新版)
某火力发电厂炉膛内脚手架搭设安全技术措
施规范(新版)
导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一、概述
本次4#炉停运水冷壁泄露,需搭设脚手架进行处理,为保证安全完成本次检修特编写本措施,望严格执行。
二、施工地点
4#炉炉膛内部
三、施工前的准备
1.办理工作票,确认安全措施执行完毕
2.架管、管卡、架板运到现场,并检查合格。
3.工作人员所用扳手绑好安全绳。
4.安全带检查绳带有无变质、卡环是否有裂纹,卡簧弹跳性是否良好,确认完好后方可使用。
四、施工的安全注意事项
1.参加本次工作人员必须符合《安规》有关规定,凡发现工作人
员有饮酒、精神不振,禁止参加本次工作
2.严禁与工作无关的人员进入炉膛内部。
3.所有参加人员必须认真学习《安规》及本措施,签名后方可工作。
4.参加本次工作人员应衣着灵便,穿软底鞋,并正确佩戴个人防护用具。
5.炉膛内照明使用36V行灯照明,且行灯变压器必须放置于炉膛外。
6.开始搭设时立管放于平坦牢固之处,使用六根立管时注意等分均匀,做好防止脚手架倒塌措施。
7.搭设第一步架子时,工作人员要扶好立管,防止倒塌。
8.搭设脚手架时应尽少能使横管顶住固定之处(水冷壁)。
9.工作时扳手必须使用保险绳,防止扳手掉落伤人。
10.接立管时上方每层不少于500mm,以利于工作人员工作。
11.上下管子及管卡时要防止掉落伤人,管子要用人工上下传递,管卡要用绳子上下起吊。
12.下部工作人员统一呆在一个方位,上下工作人员应尽量错开。
13.上部工作人员要那好工具、管子、管卡,谨防掉落伤人。
14.每层架子必须搭设水平,以便铺设架板。
15.架板两端应放于管子上,两端用铁丝固定牢固(固定铁丝不少于2圈)。
16.高空作业人员必须使用安全带,带好安全帽。
17.上下架子时应抓牢以防摔伤。
18.工作人员严禁上下抛物。
19.工作前办理好工作票,严禁无票或工作票未办理完开工。
20.现场工作人员听从统一指挥,上下协调。
21.作业时必须搭设围栏。
22.拆除架子时,架板,构件不准向下抛掷。
23.拆除脚手架时,必须坚持从上而下、从里到外的原则。
当拆某一部分时,应不使另一部分或其他的结构部分发生倾斜倒塌。
24.搭设脚手架时床面人员应站到指定位置,上方用架板隔离。
25.搭设脚手架与拆除架子,全员做到,你不接我不放,统一指挥,次序清晰。
五、施工的组织措施
总负责:马智永
现场负责:黄海卫
安全负责:曹振亚
参加人员签名:
XX设计有限公司
