建设⽤地的审批流程怎么⾛⼟地是很重要的资源,对于需要进⾏使⽤⼟地进⾏建设的时候需要得到相应的审批。
那么⼤家就要清楚关于建设⽤地的审批流程怎么⾛的问题,才能知道具体是如何进⾏办理的。
对于这个问题,店铺⼩编整理了以下内容为您解答,希望对您有所帮助。

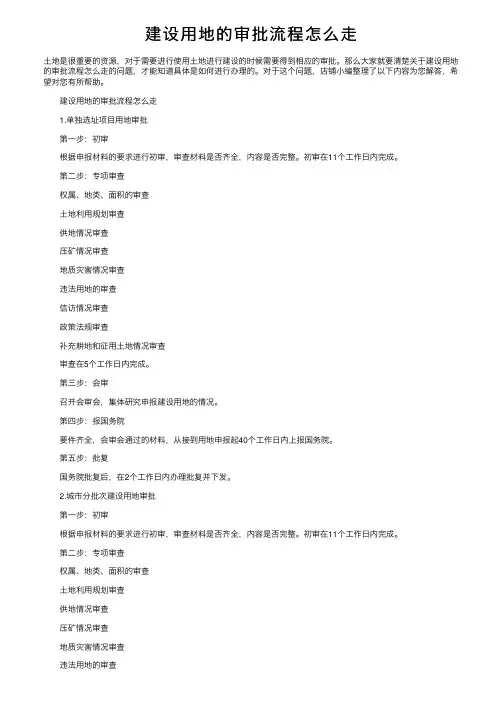

建设⽤地的审批流程怎么⾛1.单独选址项⽬⽤地审批第⼀步:初审根据申报材料的要求进⾏初审,审查材料是否齐全,内容是否完整。
初审在11个⼯作⽇内完成。
第⼆步:专项审查权属、地类、⾯积的审查⼟地利⽤规划审查供地情况审查压矿情况审查地质灾害情况审查违法⽤地的审查信访情况审查政策法规审查补充耕地和征⽤⼟地情况审查审查在5个⼯作⽇内完成。
第三步:会审召开会审会,集体研究申报建设⽤地的情况。
第四步:报国务院要件齐全,会审会通过的材料,从接到⽤地申报起40个⼯作⽇内上报国务院。
第五步:批复国务院批复后,在2个⼯作⽇内办理批复并下发。
2.城市分批次建设⽤地审批第⼀步:初审根据申报材料的要求进⾏初审,审查材料是否齐全,内容是否完整。
初审在11个⼯作⽇内完成。
第⼆步:专项审查权属、地类、⾯积的审查⼟地利⽤规划审查供地情况审查压矿情况审查地质灾害情况审查违法⽤地的审查信访情况审查政策法规审查补充耕地和征⽤⼟地情况审查审查在5个⼯作⽇内完成。
第三步:会审召开会审会,集体研究申报建设⽤地的情况。
第四步:报国务院要件齐全,会审会通过的材料,从接到⽤地申报起40个⼯作⽇内上报国务院。
第五步:通知缴费国务院批复后,根据批准⽤地⾯积及缴费标准交纳相关费⽤。
第六步:批复收到符合要求的缴款回执后,在2个⼯作⽇内办理批复并下发给申报单位。
以上就是相关的内容介绍,本⽂从两个⽅⾯进⾏了详细阐述。
对于不同的建设⽤地在审批的流程上是不⼀样的,这是我们在办理的时候要了解清楚的问题,才能更好的按照流程进⾏相关⼿续办理。
如果您有其他问题,欢迎咨询店铺专业律师。

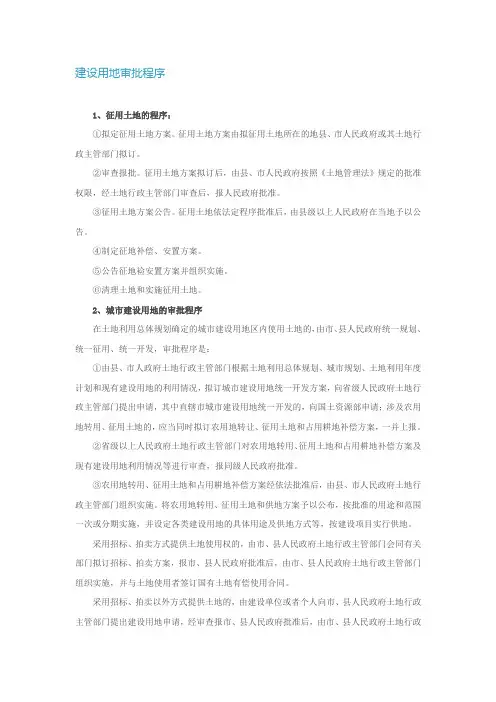

建设用地审批程序1、征用土地的程序:①拟定征用土地方案。
征用土地方案由拟征用土地所在的地县、市人民政府或其土地行政主管部门拟订。
②审查报批。
征用土地方案拟订后,由县、市人民政府按照《土地管理法》规定的批准权限,经土地行政主管部门审查后,报人民政府批准。
③征用土地方案公告。
征用土地依法定程序批准后,由县级以上人民政府在当地予以公告。
④制定征地补偿、安置方案。
⑤公告征地裣安置方案并组织实施。
⑥清理土地和实施征用土地。
2、城市建设用地的审批程序在土地利用总体规划确定的城市建设用地区内使用土地的,由市、县人民政府统一规划、统一征用、统一开发,审批程序是:①由县、市人政府土地行政主管部门根据土地利用总体规划、城市规划、土地利用年度计划和现有建设用地的利用情况,拟订城市建设用地统一开发方案,向省级人民政府土地行政主管部门提出申请,其中直辖市城市建设用地统一开发的,向国土资源部申请;涉及农用地转用、征用土地的,应当同时拟订农用地转让、征用土地和占用耕地补偿方案,一并上报。
②省级以上人民政府土地行政主管部门对农用地转用、征用土地和占用耕地补偿方案及现有建设用地利用情况等进行审查,报同级人民政府批准。
③农用地转用、征用土地和占用耕地补偿方案经依法批准后,由县、市人民政府土地行政主管部门组织实施。
将农用地转用、征用土地和供地方案予以公布,按批准的用途和范围一次或分期实施,并设定各类建设用地的具体用途及供地方式等,按建设项目实行供地。
采用招标、拍卖方式提供土地使用权的,由市、县人民政府土地行政主管部门会同有关部门拟订招标、拍卖方案,报市、县人民政府批准后,由市、县人民政府土地行政主管部门组织实施,并与土地使用者签订国有土地有偿使用合同。
采用招标、拍卖以外方式提供土地的,由建设单位或者个人向市、县人民政府土地行政主管部门提出建设用地申请,经审查报市、县人民政府批准后,由市、县人民政府土地行政主管部门办理国有土地划拨或者有偿使用手续。
建设用地批复办理流程一、前期准备。
咱得先确定好建设用地的位置和范围。
这就好比你要盖房子,得先知道在哪块地上盖一样。
你得去实地查看,看看这块地符不符合你的需求,周围的环境咋样,交通方不方便之类的。
然后呢,你要准备好各种相关的材料。
比如说土地的权属证明,如果这块地是你自己的,那得拿出能证明这地是你的材料来。
要是从别人那租或者买的,相关的合同之类的也得准备好。
还有就是你对这块地的规划用途,你得清楚地写出来,是要建住宅呀,还是商业楼,或者是工厂啥的。
二、向相关部门提出申请。
材料准备好了,就可以向当地的土地管理部门提出建设用地批复的申请啦。
这时候你得态度好点哦,毕竟人家是审核你这个事儿的。
你要把你的申请表格填得工工整整的,可不能马虎。
表格里的信息一定要准确无误,像你的联系方式呀,项目名称呀,还有前面提到的土地位置、用途这些信息都要写清楚。
交了申请表之后呢,就等着部门受理啦。
这个时候你可能会有点小紧张,不过没关系,只要材料齐全,一般都会顺利受理的。
三、部门审核。
四、实地勘察。
这个环节也很重要哦。
土地管理部门的工作人员会到你申请的建设用地去实地勘察。
他们会看看你在申请材料里写的和实际情况是不是相符。
比如说你写这块地是平整的,他们到那一看,要是有个大坑或者有很多大石头,那就不行啦。
所以在申请之前,你自己也要把地的情况摸清楚。
工作人员实地勘察的时候,你要是能在现场,还可以给他们介绍介绍你的想法和规划,这样也能让他们更好地了解你的项目。
五、公示。
六、批复下达。
经过前面一系列的流程,只要一切顺利,土地管理部门就会下达建设用地批复啦。
这个批复可是很重要的文件,有了它,你就可以正式开始在这块地上进行你的建设项目啦。
拿到批复的时候,你肯定会特别高兴,就像经过一场漫长的考试,终于拿到了合格证一样。
不过要记住,在建设过程中也要按照规定来哦,可不能乱来。
建设用地审批建筑用地审批分为国有建设用地审批、集体建设用地审批和农业生产设施用地审批。
办理建设用地审批手续需要参照《建设用地审查报批管理办法》进行,土地行政主管部门依据土地利用总体规划和国家土地供应政策,对建设项目事项进行预审,出具建设项目……建设用地审批手续如何办理?根据《土地管理法》的规定,建设用地需要审批报备才能够使用的。

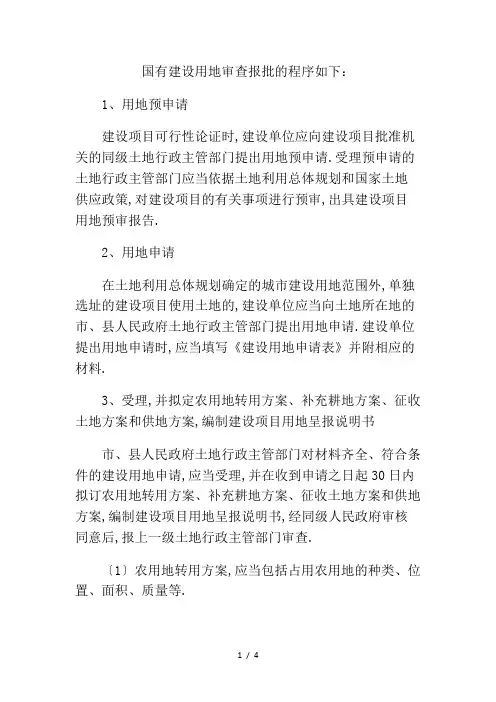

开发商拿地后,设用地审批手续有哪些呢?建设自家宅基地,需要进行建设用地审批吗?一、国有建设用地审批(一)项目用地审批1、审批范围符合国家产业政策和供地政策,符合土地利用总体规划的城市规划区内批次用地和城市规划区外单独选址项目用地。
2、用地单位需提供的审批资料(1)项目可行性研究报告及批复、项目立项(备案、核准)文件各3份;(2)项目初步设计方案批复3份、项目环境评价意见2份;(3)项目环境评价意见2份、地质灾害评估报告和地质矿产压覆意见3份;(4)黔江区城市总体规划批复及图件、黔江区城市控制性详细规划批复及图件各2份、1:2000规划红线图2份、土地利用现状图3份、土地勘测定界报告及图件3份和光盘1份;(5)拟征收土地涉及林地的,需要林地审查意见2份;(6)建设用地选址意见书3份;(7)拟征收土地补偿安置资金前置进账单、征地统筹费、耕地开垦费、新增建设用地有偿使用费、征地管理费划入国土部门专户的进账单复印件2份;(8)委托补充耕地协议2份、补充耕地地块落实在土地利用现状图上的图件3份;(9)特殊用地需要提供的消防、水土保持方案、后期扶持计划、安置方案、文物管理意见等3份;(10)国土资源部、市国土部门单独指定要求提供的资料。
3、审批程序用地业主向区国土部门申请用地预审(由项目立项同级预审);项目通过预审后,用地业主提供相关资料,区国土部门向市国土部门申请用地计划;用地计划下达后,由用地业主提供相关资料,区国土部门报市国土部门审查通过后报市人民政府审批。
4、收费项目及标准耕地开垦费每平方米15元,新增建设用地有偿使用费每平方米16元,征地统筹费每平方米30元(工业用地每平方米7.5元),征地管理费为支付农户补偿总额的2.8%,耕地占用税每平方米20元。
建设用地审批流程建设用地审批是指国家对土地使用规划、土地利用总体规划、城乡规划和土地利用详细规划的实施进行审查、批准和备案的程序。
建设用地审批流程是指在国家法律法规和政策的指导下,依法对建设用地进行审批的一系列程序和环节。
下面将详细介绍建设用地审批流程。
一、规划编制。
建设用地审批的第一步是规划编制。
规划编制是指根据国家土地利用总体规划和城乡规划,对建设用地进行规划设计和编制。
规划编制需要符合国家相关法律法规的要求,确保规划的合理性和科学性。
二、初步审查。
规划编制完成后,需要进行初步审查。
初步审查是指相关部门对规划编制的文件进行初步审查,包括规划的合法性、合理性和可行性等方面的审查。
初步审查的目的是确保规划编制符合法律法规的规定,同时也为后续审批提供依据。
三、公示。
初步审查通过后,规划文件需要进行公示。
公示是指将规划文件向社会公开,接受社会各界的监督和意见建议。
公示的目的是增强规划的透明度和公开性,确保规划的合法性和合理性。
四、审批。
公示结束后,规划文件需要提交审批部门进行审批。
审批是指相关部门对规划文件进行审查和批准。
审批部门会对规划文件进行综合评估,确保规划符合国家相关法律法规的要求,同时也会考虑社会公众的意见和建议。
五、备案。
审批通过后,规划文件需要进行备案。
备案是指将审批通过的规划文件进行归档和备案,作为建设用地审批的依据。
备案的目的是确保规划文件的合法性和有效性,为后续的土地使用提供依据。
六、监督。
建设用地审批流程完成后,并不意味着工作的结束,相关部门还需要对建设用地的使用情况进行监督。
监督是指对建设用地的使用情况进行定期检查和评估,确保建设用地的合理使用和保护。
建设用地审批流程是一项复杂的工作,需要相关部门严格按照法律法规和政策要求进行操作,确保审批工作的合法性和有效性。
只有通过规范的审批流程,才能保障建设用地的合理利用和保护,促进城乡规划的科学发展和可持续发展。
建设用地审批的流程一、建设用地审批的流程建设用地申报分单独选址和城市分批次两种类型进行申报1.单独选址项目用地审批第一步:初审根据申报材料的要求进行初审,审查材料是否齐全,内容是否完整。
初审在11个工作日内完成。
第二步:专项审查权属、地类、面积的审查土地利用规划审查供地情况审查压矿情况审查地质灾害情况审查违法用地的审查信访情况审查政策法规审查补充耕地和征用土地情况审查审查在5个工作日内完成。
第三步:会审召开会审会,集体研究申报建设用地的情况。
第四步:报国务院内上报国务院。
第五步:批复国务院批复后,在2个工作日内办理批复并下发。
2.城市分批次建设用地审批第一步:初审根据申报材料的要求进行初审,审查材料是否齐全,内容是否完整。
初审在11个工作日内完成。
第二步:专项审查权属、地类、面积的审查土地利用规划审查供地情况审查压矿情况审查地质灾害情况审查违法用地的审查信访情况审查政策法规审查补充耕地和征用土地情况审查审查在5个工作日内完成。
第三步:会审召开会审会,集体研究申报建设用地的情况。
第四步:报国务院内上报国务院。
第五步:通知缴费国务院批复后,根据批准用地面积及缴费标准交纳相关费用。
第六步:批复收到符合要求的缴款回执后,在2个工作日内办理批复并下发给申报单位。
二、建设用地审批申报材料目录1.单独选址建设用地项目用地申报材料目录一.文字材料1.省级人民政府建设用地请示文件2.省级土地行政主管部门审查意见3.建设用地申请表4.建设用地项目呈报材料“一书四方案”5.建设项目用地预审意见6.可行性研究报告批复文件或其它立项批准文件7.初步设计批准文件或其它设计立项批准文件8.是否压覆重要矿床证明材料或压覆重要矿床评估报告9.地质灾害易发区的地质灾害危险性评估报告二.图件材料1.建设用地勘测定界技术报告书和勘测定界图2.拟占用土地1:1万分幅土地利用现状图(和补充耕地位置图)3.补充耕地位置图(在1:1万分幅土地利用现状图上标注)4.建设项目总平面布置图或线形工程平面图注:已完成补充耕地的,加附补充耕地验收文件;涉及规划局部调整的,加附土地利用总体规划局部调整方案;占用基本农田的,加附补划基本农田位置图;以有偿使用方式供地的,加附草签的土地使用权出让合同、地价评估有关资料和新增建设用地土地有偿使用费准备情况的说明;土地利用总体规划图未报部备案的,加附土地利用总体规划图。
