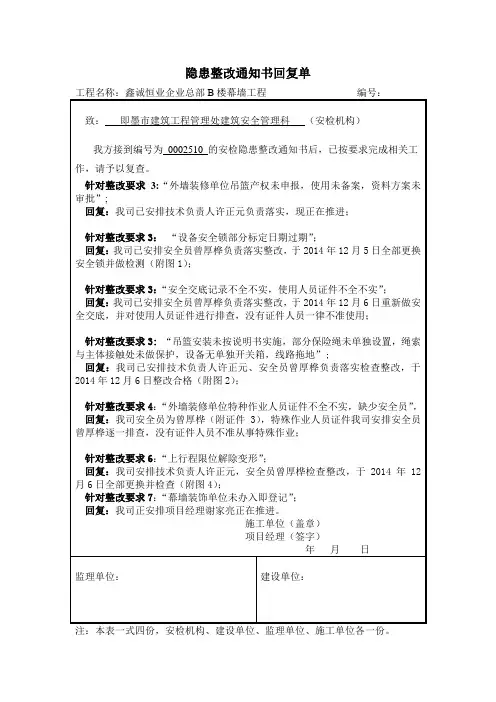

隐患整改通知书回复
- 格式:doc
- 大小:15.00 KB
- 文档页数:1
5:冬季施工中落实专人现场防火,质量控制等措施进行落实。
回复:冬雨季施工方案已经编制完成正在审查盖章中,冬季消防措施已经上墙三区责任人已落实。
2、针对边坡侧孔桩开挖,模板、钢筋工程编制安全措施方案。
回复:高边坡安全措施方案已编制完成正在进行各级审查中。
3、对施工组织设计、各项方案盖章、签字不正确的各部重新审查盖章。
回复:我项目已按规定加盖了江苏省溧阳建设集团有限公司遵义分公司行政章。
4、焊工、电工资格证不符要求的,及时通知进行变更,参加县建设局组织的培训。
隐患整改通知书回复
遵义县建筑工程安全监督站:(部门名称)
2013年12月13日(具体时间),我项目接到你部(站)的《建设工程项目安全隐患限期整改通知书》后,对提出的要求整改事项,现已按规定进行整改,报告情况如下,请核查。
1、左侧边坡未治理,孔桩开挖前应落实卸载,支护等措施、确保孔桩作业人员的安全。
回复:左侧边坡因土石方单位工期紧一直没有进行卸载,我单位也一直没有对35#、56#、57#孔桩进行开挖。2014年元月3日已进行卸载。还未进行支护,清理,我单位继续在对边坡进行观测未开挖。
6:施工现场孔洞覆盖不严密,开挖现场电线拖地严重未架空。
回复:施工现场已进行清理,现开挖的桩孔均浇筑完成。现场临时用电电缆已架空。
项目经理签字
(盖章)
年月日
项目总监签字
(盖章)
年பைடு நூலகம்日
建设单位代表签字
(盖章)
年月日
