窑系统及耐火材料的施工安全方案
- 格式:doc
- 大小:64.50 KB
- 文档页数:22
耐火材料管理制度一、目的为加强耐火材料管理,确保耐火材料施工质量,特制定本规程。
二、范围回转窑、预热器、篦冷机、燃烧器、分解炉五大热工设备检修作业。
三、依据《水泥回转窑耐火材料使用规程(试用)》四、内容1、系统检查(1)停机后要对系统的耐火材料状况进行全面检查,检查时要注意安全,严格按安全操作规程进行。
窑内耐火砖检查时一般5米间隔测一个点,对重点高温部位1米间隔测一个点,并记录报告给分厂领导。
(2)窑内耐火砖的更换以砖厚及运行中胴体温度为依据,由分厂分管领导根据耐火材料状况及下周期运行目标确定具体换砖部位及长度,并报经理部审批:对于5000t/d生产线,烧成带耐火砖厚度低于120mm,过渡带砖厚度低于130mm,国产抗剥落砖厚度低于80mm,即可以考虑更换;对于8000t/d生产线,烧成带过渡带耐火砖厚度低于130mm,国产抗剥落砖厚度低于100mm,即需要更换。
(3)窑内耐火砖的平整度需作重点检查,对于单环砖,砖损面小于1/4可以考虑挖补,如砖损面大于1/4,应对整环砖进行更换。
(4)系统各处的浇注料主要以使用周期为依据进行大面积更换,其它以修补为主。
窑头罩、三次风管等易损部位的浇注料必须重点检查,运行中出现的高温部位应进行浇注料更换。
2、施工准备(1)施工前,首先熟悉施工图纸和技术资料,根据设计要求决定施工方案或操作方法。
(2)施工单位必须在施工前编制施工方案,落实施工人员,核实各种耐火材料的用量、质量和存放情况。
准备施工机具,检查现场照明和安全措施等是否齐备。
并对施工人员进行必要技术交底和安全教育。
(3)班组接受任务后,根据工程的特点,结合班组具体情况进行合理分工,严密劳动组织。
3、耐火砖砌筑的一般规定(1)砌筑时要用木锤或橡皮锤,严禁使用铁锤。
(2)耐火砖衬里用水泥砌筑时,耐火砖灰缝在2mm以内,隔热砖灰缝在3mm以内,不动设备衬里的灰缝中火泥要饱满且上下层内的砖缝应错开。
根据砖缝大小及操作精细程度划分为四类:Ⅰ类:≤0.5mm;Ⅱ类:≤1mm;Ⅲ类:≤2mm;Ⅳ类:≤3mm;(3)调制耐火泥应遵照以下原则●严格按规范要求和使用说明书调制火泥。
回转窑内耐火材料的施工及要求范本回转窑是一种用于生产水泥、石灰等材料的重要设备,其内部需要使用特定的耐火材料进行施工,以保证设备的正常运行和延长使用寿命。
下面是一份回转窑内耐火材料施工及要求的范本,供参考:一、施工要求1. 施工前准备(1)确保施工人员具备相关的专业知识和技能,熟悉耐火材料的特性、施工方法及相关规范要求。
(2)准备好所需的工具、设备和材料,包括耐火材料、施工工具、砂浆、耐火砖、固化剂等。
(3)做好场地清理工作,确保施工区域无杂物,并进行必要的防护措施,防止施工材料受潮或污染。
2. 施工方案(1)根据回转窑的实际情况,制定详细的施工方案,包括所需的耐火材料种类和规格、施工顺序、施工工艺等。
(2)确定施工进度和安全要求,制定合理的施工计划,确保施工质量和进度的同时,保证施工人员的安全。
3. 耐火材料的选择(1)根据回转窑的工作条件和使用环境,选择适合的耐火材料。
耐火材料应具备良好的耐高温、耐腐蚀和热震稳定性能。
(2)耐火材料应符合相关的国家标准和技术规范要求,获取合格证书和检验报告,确保产品的质量和安全可靠。
4. 施工操作(1)根据施工方案,将回转窑内表面清理干净,去除沉积物和松散的耐火材料。
(2)根据耐火材料的使用要求和规范,进行浇注、喷涂、贴砖等施工操作。
操作过程中,要注意保持施工域的清洁,防止施工材料受到污染。
(3)密封处的施工要求特别严格,应确保密封部位的平整、坚固,以防止窑内高温气体泄漏。
5. 验收和质量控制(1)在施工完成后,要进行验收工作,包括检查施工质量、施工界面密封、材料完整性等。
(2)根据耐火材料的特性和施工质量检验标准,制定相应的验收标准和方法,确保施工质量合格。
(3)对施工过程中出现的质量问题,及时采取整改措施,防止影响设备的正常运行和安全。
二、施工要求范本1. 耐火材料的选择(1)种类:根据回转窑的工作条件和使用环境,选择合适的耐火材料品种。
(2)规格:耐火材料的规格应符合国家标准和相关技术要求,并且与回转窑的尺寸和形状相匹配。
回转窑内耐火材料的施工及要求范文一、引言随着我国水泥行业的快速发展,回转窑作为重要的水泥生产设备,其内壁的耐火材料施工尤为重要。
本文主要围绕回转窑内耐火材料的施工及要求展开,以期为相关工作人员提供参考和指导。
二、耐火材料的选择1. 耐火材料的种类回转窑内耐火材料主要包括高铝砖、镁铝砖、碳砖等。
其中,高铝砖具有高温抗压性能好、耐火度高等特点,适用于回转窑的高温区域;镁铝砖具有良好的抗碱性能和热震稳定性,适用于回转窑的中温区域;碳砖具有良好的耐磨性和耐冲击性,适用于回转窑的低温区域。
2. 耐火材料的选择原则(1)选用适合温度和气氛的耐火材料;(2)考虑耐火材料的热震稳定性,以保证其在高温下不发生热胀冷缩破裂;(3)考虑耐火材料的耐磨性和耐冲击性,以保证其在长期使用过程中不易受损;(4)考虑耐火材料的连接方式和施工工艺,以保证整体的稳固性和紧密性。
三、耐火材料的施工1. 施工前的准备工作(1)制定详细的施工方案,包括施工工艺、施工步骤等;(2)对回转窑内壁进行清理,确保表面光洁、无灰尘、无杂质;(3)对回转窑内壁进行打底处理,提高耐火材料的附着力。
2. 耐火材料的施工步骤(1)预埋件的安装:根据设计要求,在回转窑内壁预先安装预埋件(如钢筋、膨胀螺栓等),以便后续施工时的固定和支撑。
(2)耐火材料的拌制:按照耐火材料的配方要求,将耐火材料和粘结剂充分拌和,保证其均匀性和稳定性。
(3)耐火材料的涂抹:使用刮板或泥板等工具,将拌好的耐火材料均匀涂抹在回转窑内壁上,注意保持一定的厚度和一定的粘结力。
(4)耐火材料的压实:使用振动器对涂抹好的耐火材料进行压实,以提高其密实度和稳定性。
(5)耐火材料的硬化:经过一段时间的自然硬化,耐火材料达到一定的强度后,可以进行下一步的施工工作。
3. 施工注意事项(1)施工过程中保持施工现场的干净整洁,及时清理掉落的耐火材料碎片,避免对施工质量造成影响;(2)施工过程中要保持施工团队的密切协作与沟通,协调好施工进度和质量;(3)严格执行耐火材料施工的标准规范,确保施工质量和安全;(4)对施工现场进行适时的检测和记录,及时处理存在的问题和隐患。
回转窑内耐火材料的施工及要求范本一、施工前准备1. 确保施工区域的清洁,清除杂物和灰尘。
2. 确定施工所需的耐火材料种类、规格和数量。
3. 准备好所需的施工工具和设备,包括切割机、电钻、扁铲、刮刀等。
4. 对施工人员进行必要的培训和安全教育,确保施工人员具备相关的安全意识和操作技能。
二、施工要求1. 施工人员必须按照耐火材料的使用说明进行操作,严禁违规使用。
2. 施工期间必须戴好个人防护装备,包括安全帽、防护眼镜、口罩、手套等。
3. 施工人员必须熟悉耐火材料的性能和施工工艺,确保施工质量。
4. 施工过程中必须保持施工区域的通风良好,确保施工人员的安全。
5. 施工完成后,必须对施工区域进行清理,清除施工过程中产生的垃圾和杂物。
三、施工步骤1. 对原有的耐火材料进行检查和清理,确保耐火材料的表面清洁。
2. 使用切割机或电钻等工具将耐火材料按照需要的规格进行切割。
3. 用扁铲或刮刀将耐火材料均匀地涂抹在所需的区域上,确保厚度均匀一致。
4. 确保耐火材料与基础材料的粘结牢固,排除空隙和气泡。
5. 施工完成后,对施工区域进行养护,避免外力和温度的影响。
四、施工质量控制1. 施工过程中必须进行质量检查,确保耐火材料的性能符合要求。
2. 对施工区域进行抽样检测,确保耐火材料的密实度和强度。
3. 对施工过程中的不合格品进行整改,确保施工质量符合要求。
总而言之,回转窑内耐火材料的施工是一个复杂而重要的工作,需要施工人员具备相关的知识和技能。
施工过程中必须严格按照要求进行操作,确保施工质量和施工安全。
通过以上施工要求和步骤的范本,可为回转窑内耐火材料的施工提供一定的参考和指导。
炉窑工程施工方案一、工程概述炉窑是工业生产中常见的一种设备,用于燃料燃烧或材料加工。
炉窑工程涉及建筑、机械、电气等多个领域,是一项复杂的工程。
本施工方案旨在规范炉窑工程的施工过程,确保工程质量和安全。
二、施工前准备1. 确定炉窑类型和规格,包括燃烧方式、工作温度、炉膛尺寸等,依据设计图纸和技术要求进行准备。
2. 成立施工组织,确定项目经理、工程师、监理等职责,建立施工管理体系。
3. 编制施工计划,确定施工周期、任务分工、材料供应计划等,确保施工进度。
4. 准备施工所需的人力、物力、机械设备等资源,包括施工人员的技术培训和安全教育。
5. 进行现场勘察和测量,确定施工场地和设备摆放位置,制定施工图纸和场地布置方案。
6. 编制施工安全预案和环保方案,确保施工过程中的安全和环保措施得到落实。
7. 与相关部门进行沟通,取得必要的审批文件和施工许可,确保施工合法合规。
三、施工过程1. 场地准备:根据施工图纸和布置方案,清理施工场地,确保场地平整、通风良好、杂物清理干净。
2. 基础施工:根据设计要求和土壤条件进行基础开挖、浇筑混凝土、设置锚固件等工作,确保炉窑的稳固和安全。
3. 炉体安装:根据设计图纸进行炉体组装和安装,确保炉体结构牢固、烟道畅通、防渗漏等。
4. 管道布置:根据设计要求进行管道布置和连接,包括燃料供应管道、烟道排气管道等,确保管道畅通和安全。
5. 电气安装:根据设计要求进行电气连接和设备安装,包括控制系统、照明系统、通风系统等,确保设备安全可靠。
6. 耐火材料施工:根据设计要求进行耐火材料的施工和烘烤,确保炉窑的工作温度和耐火性能。
7. 设备调试:完成炉窑设备的调试和联调,确保设备性能和工作稳定。
8. 炉窑保温敷设:根据工艺需要,进行炉体保温层的敷设和外保温工程,确保炉窑工作效率和节能性能。
9. 炉窑试车:进行炉窑试车和性能测试,确保炉窑工作正常和符合设计要求。
四、施工验收1. 施工质量检查:对炉窑各个施工环节进行质量检查和验收,确保施工质量符合设计要求。
回转窑内耐火材料的施工及要求回转窑是现代水泥生产过程中常用的生产设备之一,广泛应用于水泥工业中。
回转窑内耐火材料的施工及要求对于回转窑的正常运行和生产能力具有非常重要的影响。
下面将详细介绍回转窑内耐火材料的施工及要求。
一、回转窑内耐火材料的施工流程回转窑内耐火材料的施工流程通常可以分为以下几个步骤:1. 前期准备:包括材料采购、设备检查及准备、施工方案制定等工作。
2. 施工方案制定:根据回转窑的具体情况,制定耐火材料的施工方案,包括材料的种类、厚度、施工方法等。
3. 材料采购:根据施工方案,对所需的耐火材料进行采购。
4. 设备检查及准备:对回转窑内的设备进行检查,确保设备运转正常,无损坏或漏水等现象。
5. 清洁清扫:对回转窑内的杂物、灰尘等进行清扫,并清理干净。
6. 底衬材料的安装:根据施工方案的要求,安装底衬材料,如铸铁板、耐火砖等。
7. 窑身材料的施工:根据施工方案的要求,进行窑身材料的施工,如耐火砖的砌筑、喷涂等。
8. 防火层材料的施工:根据施工方案的要求,进行防火层材料的施工,如高温预防涂料、绝热毛毡等。
9. 检查验收:施工完毕后,对施工质量进行检查验收,确保施工质量符合要求。
以上是回转窑内耐火材料施工的基本流程,下面将对施工过程中的要求进行详细介绍。
二、回转窑内耐火材料施工的要求1. 材料选择:回转窑内耐火材料的选择应根据回转窑的工作条件、工艺要求、使用寿命等因素进行选择。
常用的耐火材料包括耐火砖、耐火浇注料、高温预防涂料等。
2. 施工质量:耐火材料施工质量对回转窑的正常运行和寿命有着重要的影响。
施工过程应注意保证材料的密实性、整齐性和平整度,并确保各部位的耐火材料无缺陷、无裂缝。
3. 施工环境:回转窑内施工环境复杂,施工过程中应注意环境湿度、温度等因素对施工质量的影响。
尽量选择干燥、温度适宜的时候进行施工。
4. 施工设备:回转窑内耐火材料施工过程中需要使用一些特殊的施工设备,如耐火砖切割机、喷涂机等。
一、工程概况本工程为XX公司新建的炉窑项目,炉窑类型为XX炉,主要用途为XX。
炉窑砌筑工程包括炉膛、炉顶、炉底、炉墙等部位的耐火砖砌筑,以及相关设备的安装和调试。
为确保工程质量、安全、进度,特制定本专项施工方案。
二、施工准备1. 技术准备(1)组织相关人员学习炉窑砌筑相关规范、标准,掌握施工工艺和技术要求。
(2)审查施工图纸,明确炉窑砌筑工程的技术要求和施工方法。
(3)编制炉窑砌筑专项施工方案,明确施工工艺、质量控制、安全措施等内容。
2. 人力资源准备(1)组织施工队伍,确保施工人员具备相关资质和技能。
(2)对施工人员进行技术交底,明确施工工艺、质量标准、安全注意事项等。
3. 材料设备准备(1)选用符合国家标准的耐火材料,确保质量合格。
(2)检查、调试施工设备,确保设备性能良好。
(3)准备施工所需的各种工具、量具、防护用品等。
4. 施工现场准备(1)清理施工现场,确保施工环境整洁、安全。
(2)搭建临时设施,如施工棚、材料堆场等。
(3)确保施工用水、用电等设施满足施工需求。
三、施工工艺1. 砌筑顺序(1)炉膛砌筑:从炉底开始,向上依次砌筑炉墙、炉顶。
(2)炉底砌筑:先砌筑炉底,再砌筑炉墙。
(3)炉墙砌筑:先砌筑炉墙,再砌筑炉顶。
2. 砌筑方法(1)炉底砌筑:采用干砌法,砖缝厚度不大于3mm。
(2)炉墙砌筑:采用湿砌法,砖缝厚度不大于2mm。
(3)炉顶砌筑:采用拱形砌筑,拱脚表面应平整,角度应正确。
3. 质量控制(1)严格检查耐火材料质量,确保符合要求。
(2)控制砌筑过程中的砖缝厚度,确保砌筑质量。
(3)加强施工过程中的质量检验,确保砌筑质量符合要求。
四、安全措施1. 施工人员必须佩戴安全帽、防护眼镜、手套等防护用品。
2. 高空作业时,必须系好安全带,并采取防坠落措施。
3. 严禁酒后作业,严禁违章操作。
4. 施工现场应设置安全警示标志,确保施工安全。
五、进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

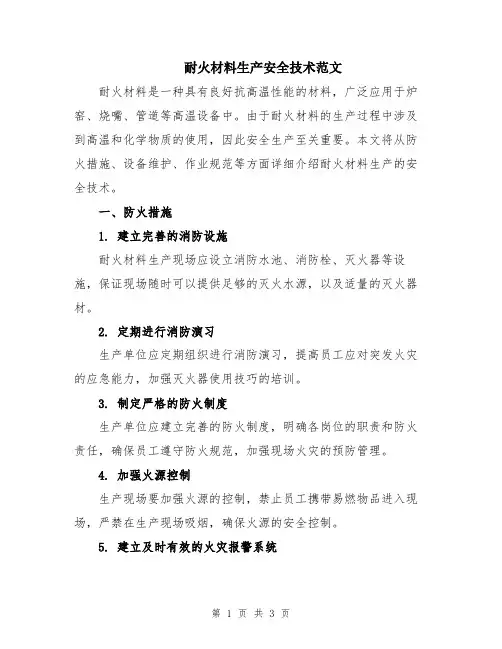

耐火材料生产安全技术范文耐火材料是一种具有良好抗高温性能的材料,广泛应用于炉窑、烧嘴、管道等高温设备中。
由于耐火材料的生产过程中涉及到高温和化学物质的使用,因此安全生产至关重要。
本文将从防火措施、设备维护、作业规范等方面详细介绍耐火材料生产的安全技术。
一、防火措施1. 建立完善的消防设施耐火材料生产现场应设立消防水池、消防栓、灭火器等设施,保证现场随时可以提供足够的灭火水源,以及适量的灭火器材。
2. 定期进行消防演习生产单位应定期组织进行消防演习,提高员工应对突发火灾的应急能力,加强灭火器使用技巧的培训。
3. 制定严格的防火制度生产单位应建立完善的防火制度,明确各岗位的职责和防火责任,确保员工遵守防火规范,加强现场火灾的预防管理。
4. 加强火源控制生产现场要加强火源的控制,禁止员工携带易燃物品进入现场,严禁在生产现场吸烟,确保火源的安全控制。
5. 建立及时有效的火灾报警系统生产单位应建立火灾报警系统,确保一旦发生火灾可以迅速得到报警并采取相应的应急措施。
二、设备维护1. 定期检查设备生产单位应定期检查和维护生产设备,发现异常及时进行修理或更换,确保设备运行的正常和稳定。
2. 加强设备保养生产单位要加强对设备的定期保养,保证设备的使用寿命和正常运行。
3. 确保设备的可靠性生产单位应采用可靠的设备,确保设备在高温工作环境下能够稳定运行,避免因设备故障导致安全事故的发生。
4. 严格执行设备操作规程生产单位应制定设备操作规程,并对操作人员进行培训,确保人员按照规程操作设备,减少事故发生的可能性。
三、作业规范1. 制定详细的作业流程生产单位应制定详细的作业流程,明确每个环节的操作步骤和注意事项,减少人为操作因素引起的事故。
2. 加强工艺控制生产单位要加强对生产工艺的控制,保证生产过程稳定并符合相关的安全规定,防止因工艺问题引起的事故。
3. 强化职工培训生产单位应对员工进行定期的安全生产培训,提高员工的安全意识和操作技能,确保员工能正确使用相关设备和防护措施。
回转窑施工耐材砌筑方案1. 前言大家好,今天咱们来聊聊回转窑的耐材砌筑方案。
听着可能有点枯燥,但其实这背后藏着不少干货哦!想象一下,咱们就像在搭建一个超级耐高温的“堡垒”,这里面可是要用到不少巧妙的小心机。
耐材砌筑这门技术,听着像个高大上的词,其实就是把那些能耐得住高温的材料巧妙地组合在一起,确保回转窑在火热的工作中,依然稳如泰山。
毕竟,谁都不想在关键时刻“掉链子”啊,对吧?2. 材料选择2.1 耐火砖的挑选首先,咱们得聊聊材料。
耐火砖,这可是咱们的“主角”呀!它们可不是随便哪种砖都能替代的。
耐火砖的种类有很多,像刚玉砖、硅砖等等,各有各的优缺点,咱们可不能“眉毛胡子一把抓”!一般来说,刚玉砖耐高温性能更强,而硅砖则在抗酸性方面表现突出。
选择的时候,就得根据具体的工况来选,不能“按图索骥”,这可是个讲究的活儿。
2.2 其他辅助材料除了耐火砖,咱们还需要一些“辅助材料”,就像打麻将时的“配牌”。
比如说,耐火泥浆、保温材料等等。
这些材料虽然不是“主角”,但在砌筑过程中却能起到“锦上添花”的作用。
耐火泥浆就像是“粘合剂”,帮助砖块之间紧紧黏合在一起;而保温材料则能降低热损失,真是个“居家必备”的好东西。
3. 砌筑工艺3.1 砌筑前的准备接下来就是砌筑的步骤啦!别小看这个过程,准备工作可是相当重要的。
首先,要确保基座稳固,像盖房子一样,基础不牢,地动山摇。
其次,施工环境要干燥,不然砖头一湿,活儿可就不好干了。
此外,工具也得准备齐全,像什么抹子、铲子等等,缺一不可,毕竟“工欲善其事,必先利其器”嘛。
3.2 砌筑过程中的注意事项在砌筑过程中,得保持耐火砖的排列整齐,像排队一样,别让它们乱成一锅粥。
砖与砖之间的缝隙,建议控制在610毫米之间,这样不仅美观,而且能有效防止热量的损失。
每一层砌筑完成后,记得要仔细检查,确保没有遗漏,毕竟咱们可不想留下隐患,等着将来再来“收拾烂摊子”!最后,砌筑完毕后,得给它们点时间“休息”,慢慢养好,直到耐火砖完全干燥,才能投入使用。
耐火材料通用施工方案不定性材料施工方案一、耐火材料配置方案二、通用施工规范 1.施工现场环境要求施工场地平整。
a. 施工搅拌场地无泥沙、石灰、熟料矿渣等杂物b.c.正常施工环境温度在5~40℃d.施工用水的PH值在6.5~7.5为佳e.储存和处理水的设备应干净无杂物2.温度控制措施a.温度高于40℃时,应采取遮光处理措施b.温度低于5℃时,可选择采取以下措施:用40℃左右的热水搅拌耐火浇注料(在保证耐火材料初凝正常的情况下调整热水的温度);添加促凝剂控制初凝时间;并利用高功率的电灯或类似的热源在耐火材料初凝阶段维持其温度。
直到耐火材料已经硬化(至少要求24小时),才可允许降低温度。
3.安装前检查a.检查观察孔、测温孔、测压孔等是否布置焊接到位b.对钢构架的总体尺寸进行检查c.托砖板、加强板的安装进行检查d.对回转窑的筒体、护铁、挡砖圈等的安装情况进行复检4.锚固件的安装a.对即将使用的锚固件的种类、材质、布置位置、布置方式、焊接要求、技术要求进行明确b.对配套使用的电焊条的种类进行明确c.单一锚固件应做到满焊d.组合锚固件底座应满焊,V型钉和底座点焊以振捣时不分离为佳锚固件的焊接5.a.锚固钉与器壁应圆周满焊,并与器壁垂直b.Y型锚固钉应在宽度两侧满焊c.焊缝表面不得有咬肉、气孔、夹渣、弧坑、未熔合和漏焊等缺陷,并不得残留熔渣和飞溅物d.锚固件直接焊在器壁上时,应与器壁贴紧,间隙不得大于1 mm6.焊接质量检查至少对1/20的锚固件进行锤击(0.5 ㎏)试验以检查其焊缝。
另外,对第一根和第500根锚固件进行冲击弯曲试验。
若有怀疑性的缺陷,应增加检查数量。
三、硅酸钙板的施工1.粘结剂的配制和使用a.粘结剂为硅钙板的配套产品,同时具有保温和粘结功能。
粘结剂分为粘结粉(袋装)和粘结液(桶装)两部分,配套使用。
使用时将两者混合均匀配成泥状粘结剂。
配合比例为:b.粘结粉:粘结液=1:3(重量比)c.应使用搅泥器按上述的比例搅拌配制泥状粘结剂,其使用和存放时间不宜超过一小时。
回转窑内耐火材料的施工及要求模版一、引言在回转窑内进行耐火材料的施工是非常关键的,它直接影响到回转窑的使用寿命和产品质量。
本文将介绍回转窑内耐火材料施工的一般要求和具体步骤。
二、施工前准备1. 温度检查:在施工前,需要先检查回转窑的温度。
温度应低于200℃,并且要确保回转窑停止运转。
2. 清理回转窑内杂物:清理回转窑内的杂物,如积水、金属碎片等。
3. 检查回转窑炉筒:检查回转窑炉筒是否存在损坏或裂缝,若有需要及时修复。
三、耐火材料选择1. 安全性:选择具有较高安全性的耐火材料,确保在回转窑使用过程中的稳定性和可靠性。
2. 耐温性:耐火材料应具备较高的耐温性能,以承受回转窑内高温环境的作用。
3. 耐磨性:由于回转窑内存在磨损作用,耐火材料应具备较好的耐磨性,以延长使用寿命。
4. 耐化学腐蚀性:耐火材料应具备一定的耐化学腐蚀性能,以抵抗回转窑内化学物质的侵蚀。
5. 施工适应性:选择易施工、易固结的耐火材料,以提高施工效率。
四、施工步骤1. 耐火材料的预备工作:将耐火材料按照工程要求进行预备,确保施工顺利进行。
2. 衬砌施工:在回转窑内进行衬砌施工,将耐火材料按照设计要求依次铺设。
3. 砌筑施工:根据施工图纸,进行砌筑施工,注意加强砌筑部位的固结。
4. 灌浆施工:在衬砌和砌筑完成后,进行灌浆施工,以提高耐火材料的牢固性。
5. 整体监测:在施工完成后,进行整体监测,确保耐火材料施工的质量和稳定性。
五、施工质量要求1. 施工尺寸精确:耐火材料施工的尺寸应与设计要求一致,确保施工质量。
2. 施工密实度:耐火材料应密实,无空鼓和裂纹,以提高耐火性能。
3. 砌筑质量:砌筑应牢固,砖与砖之间应紧密贴合,确保耐火材料的稳定性和使用寿命。
4. 施工精细度:施工应细致入微,确保施工质量,杜绝施工误差。
六、施工安全要求1. 施工人员安全:施工人员应穿戴好个人防护装备,确保施工安全。
2. 施工环境安全:施工现场应保持整洁,杜绝杂物堆放和易燃物品的存在。
耐火材料维修使用管理办法第一章总则第一条为规范耐火材料的维修管理,进一步提高耐火材料施工质量,延长耐火材料使用周期,实现窑长期稳定运行目标,特制定本办法。
第二条本办法适用于安徽海螺水泥股份有限公司回转窑的耐火材料管理。
第二章管理机构和职责第三条生产调度中心是公司耐火材料管理部门。
负责审核耐火材料更换计划,对检修过程进行跟踪、督促,参与评审子公司闲置耐火材料的替代使用方案。
不定期对各子公司耐火材料施工规范及技术管理台账进行检查,督促子公司按要求完成耐火材料异常消耗分析,指导子公司做好耐火材料检修管理。
第四条供应部是公司耐火材料的采购和仓储管理部门。
负责建立健全公司耐火材料消耗管理台帐, 统一规划各品种耐火材料的合理库存和采购入库安排,统一调配公司的耐火材料库存资源,组织耐火材料质量反馈评审,牵头统计梳理子公司闲置耐火材料库存,编制闲置耐火材料调配使用意见。
对子公司的耐火材料库存、保管条件、余料回收和再利用工作进行检查指导。
第五条建安公司是公司耐火材料施工单位。
负责建立公司各条生产线的耐火材料检修台帐,参与子公司的耐火材料检修检查和异常消耗分析。
对耐火材料的施工安全、质量、进度、现场材料管理负责,清理窑、预热器系统废旧耐火材料,协助子公司清理篦冷机系统废旧耐火材料至指定地点。
第六条子公司是耐火材料使用和消耗控制的责任部门。
负责耐火材料的停机检查、维修计划申报、施工过程监控、质量验收、余料回收工作,拟定耐火材料升温、降温曲线图,整理耐火材料技术台帐,对本公司耐火材料的异常消耗进行分析,提出优化建议,对耐火材料的储备定额、保管和消耗负责。
第七条为有效组织好耐火材料检修,延长使用周期,降低消耗成本,各子公司应成立耐火材料管理小组。
主要职责是:1、根据窑前期运行情况,制定耐火材料检修计划,并制定耐火材料更换维修方案和维修费用预算。
2、督促建安公司编制施工方案和检修进度,负责施工过程中交叉作业协调和配合。
3、根据耐火材料施工规范和施工方案,安排工艺技术人员跟班监督检查耐火材料施工质量,组织施工结束后的质量验收。
2023年回转窑内耐火材料的施工及要求引言:回转窑是一种重要的炼化设备,用于石灰、水泥、化学工业等领域的生产。
在回转窑的工作过程中,耐火材料的选择和施工质量关系到设备的正常运行和寿命。
本文将对2023年回转窑内耐火材料的施工及要求进行详细阐述。
一、回转窑内耐火材料的选择回转窑内耐火材料的选择应综合考虑以下几个因素:1. 温度:回转窑内部温度高,需要选择能够承受高温的耐火材料,通常使用高铝砖、镁铝砖等。
2. 物料性质:不同行业对物料的要求不同,需要选择相应的耐火材料。
例如在石灰窑中,需要使用耐酸碱腐蚀的耐火材料。
3. 设备设计:回转窑的尺寸和形状不同,需要根据设备的具体要求选择合适的耐火材料。
二、回转窑内耐火材料的施工要求1. 施工前准备:(1)制定施工方案:根据回转窑的尺寸、形状和耐火材料的选择,制定详细的施工方案,包括施工工艺、施工队伍的组织等。
(2)检查设备状态:在施工前,需要对回转窑的设备状态进行检查,确保设备没有损坏或存在安全隐患。
2. 材料准备:(1)检验耐火材料质量:在施工前,需要对耐火材料进行检验,确保其质量符合相关标准。
(2)根据施工方案准备材料:根据施工方案,准备好所需的耐火材料和施工工具。
3. 施工工艺:(1)清理表面:在施工前,需要对回转窑内部的表面进行清理,清除杂物和灰尘。
(2)涂抹砂浆:在回转窑内表面涂抹一层耐火砂浆,用于与耐火材料粘结。
(3)砌筑耐火材料:根据施工方案,将耐火材料砌筑在回转窑内部,确保砖块之间的紧密度和牢固度。
(4)砌筑耐火砖:根据施工方案,将选定的耐火砖砌筑在回转窑内部,要求砖块之间的接缝要均匀,不得有裸露表面。
(5)固化与养护:在耐火材料施工完毕后,需要进行固化与养护,确保耐火材料达到设计强度。
4. 施工环境要求:(1)温度控制:在施工期间,需要控制回转窑内部的温度,确保耐火材料施工时温度适宜。
(2)通风与排烟:施工过程中,需要保持良好的通风与排烟,确保施工人员的健康与安全。
回转窑耐火材料的选用及施工注意事项结合我们的生产经验,各熟料生产线在耐火砖的选材和施工方面应注意以下几个方面:1.回转窑衬砖材质的选择(1) 卸料冷却带︰长0.6m—1m,建议使用具有高耐磨、耐热震稳定性的浇注料,例如:刚玉质或莫来石质浇注料。
利用耐火度1100℃以上的锚固钉进行固定。
(2) 下侧过渡带:长1—2D,建议使用尖晶石砖(D为窑的直径)。
(3) 烧成带:长4—5D,建议使用国产的直接结合镁铬砖。
如果热负荷过高时可以使用尖晶石砖。
(4) 上侧过渡带︰长2—4D,建议使用尖晶石砖。
(5) 安全带:长2D,用含Al2O3 50—55%的高铝砖,热负荷过高时用含Al2O3 70%的高铝抗剥落砖。
(6) 预热带:从安全带末尾到进料端锥体前约1m处,用含Al2O3 50—55%的高铝砖。
(7) 进料带和进料锥带:进料带用含Al2O3 30—40%的耐碱粘土砖,锥部可用耐磨耐碱性能好的浇注料。
2.与砌筑不同品种砖有关的一般问题回转窑个别区段中应采用什么适当的砖种取决于煅烧方法,在任何情况下都应满足特定窑的特定要求。
但关于特殊部位衬砖材质的选择必须遵守以下规则︰(1)轮带区内不改变衬砖材质︰轮带区是指在轮带两侧各1米的范围之内。
不能轮带区内改变砖种,比如从镁铬砖或尖晶石砖改成高铝砖,通常应该避免这种情况。
这时因为砌在轮带两侧的不同材质的耐火砖具有不同的导热性能和挂窑皮性能,在使用中造成筒体温度不同,从而形成不同的轮带间隙,轮带便不能在整个表面上最佳的运行,加大了砖衬所受的机械应力,就相应地导致这个部位耐火砖的过早损坏。
(2)在烧成带不能采用几种不同品种的镁质砖;小区段的镁铬砖砌在高铝砖和尖晶石砖之间的过渡带内,由于他们的荷重软化温度不同,镁铬砖便暴露在高的机械负荷之下,通常的结果是耐火砖的过早损坏。
3.镶砌砖缝的预留耐火材料的热膨胀系数不同,镁质砖的热膨胀性大,必须在环缝预留砖缝补偿,干法砌筑砖体必须粘贴2mm纸板,湿法则采用胶泥进行调整;在窑的轴向和径向上高铝砖和轻质砖的膨胀只比整个窑体的膨胀性稍大些,所以他们在窑内不需要任何增加接缝。
耐火材料的施工方法一.工程概况:回转窑砌筑:窑头、窑尾、密封罩、耐垫衬里浇注料施工,链箅机、炉顶预制块等工程项目。
二.主要工程量(1)回转窑耐火材料:轻质高强浇注料、高强浇注料、预制砖。
(2)链箅机耐火材料:炉顶预制砖、轻质高强浇注料、锚固砖、硅酸铝纤维毡。
(3)链箅机热风管道耐火材料,耐磨涂抹料、V型锚固钩、围护铁丝网,复合保温材料、隔热隔音材料。
(4)主引风系统耐火材料三.施工准备(1)材料管理a.施工现场设专职材料员,负责耐火材料及辅助材料的管理,画出施工现场平面图,按照材料的种类及施工顺序整齐堆放,在搬运过程中,要轻拿轻放,进入料设立台帐,严格种管理。
b.各种施工材料必须根据材料计划核实材料的到货情况,并根据现行标准对使用材料进行品种、牌号及质量的检验,不符合规定、要求的材料及时处理,不能使用。
c.材料的运输*垂直运输:在回转窑附近搭设龙门架解决回转窑的垂直运输,不同作业面搭设平台连接。
*水平运输:地面利用汽车运输,平台等处利用小推车。
四.主要施工方法(1)放线a.放线前应进行上道工序的交接验收,窑体必须以过试动转合格。
b.将窑体内清扫干净,清除浮灰、杂物,利用经纬仪找出中心线,在窑壳内表面按照图纸设计尺寸要求将预制砖的纵向控制线放出。
c.将窑头、窑尾端头控制线放出。
(2)施工a.将人员分成两大部分,地面人员负责耐火材料供应,负责窑内施工人员的一切物资的供给,窑内人员分为四个上互助小组;2个电焊小组分别负责预制砖焊接和锚固钉的焊接,个砌筑小组负责预制砖的砌筑,一自搬运组负责预制砖及各种辅助材料的运输,待具备浇注耐火材料时,即投入耐火浇注料的施工过程中。
b.首先根据窑内已放好的控制线,砌筑小组将预制砖由低处向高处开始砌筑,砌筑时,将已搅拌好的座泥,泥浆一定要抹平、抹匀,使其灰浆饱满,并保证预制砖上预埋贴在窑体上,以便于焊接。
c.焊接小组随着砌筑的结束,开始焊接,焊接必须保证焊质量,保证预制砖及锚固钉的焊接质量一次合格。
耐火材料施工技术要求1、窑砖的施工1.1、窑砌砖前,必须将窑内清理干净。
1.2、砌砖前必须进行放轴线和放环线以避免扭曲、爬坡等异常情况(环向每隔1.5米画线,轴向每隔两米画线)。
砌筑时无论采取何种砌筑方法,均要严格按基准线进行砌筑,严禁不放线砌砖。
1.3、按照设计的砖型比例进行砌筑,当发现砖不能紧贴筒体时,可适当调整用砖比例,确保耐火砖紧贴筒体。
注意砖型大小头不能砌反!砖在外观上有裂纹、立边角及大头有碎裂或崩落禁止使用,砌筑基本要求:砖衬紧贴壳体,砖与砖靠严,砖缝直,交圈准、锁砖牢、不错位、不下垂脱空。
做到横平竖直,不扭曲。
1.4、砌筑时应选用与砖同材质的火泥,以免不同材质的火泥与砖发生反应,影响正常使用。
1.5、采用湿砌时,砖与砖之间灰缝以1mm为宜,环与环之间应留2mm的灰缝,并且火泥要涂抹均匀,确保灰浆饱满(在轮带前后两米必须用湿砌)。
1.6、采用拱架法砌筑时,拱架一定要顶紧,以免拱架不紧造成掉砖或使砖不能紧贴筒体。
1.7、在封口加钢板时,应该将钢板均匀地夹在砖与砖之间,每块砖缝中加入一块钢板,不应在一块砖缝中加入多块钢板。
1.8、封口的钢板厚度应不大于3mm,规格为190*190mm。
1.9、封口一定要封紧,封口加钢板时,应多观察,避免因外力造成耐火砖内伤。
1.10、锁砖要求:在每环砖砌筑还剩5~6块时开始砌筑锁砖,并尽力采用锁砖,薄型锁砖不能连续使用,必须间隔使用. 相邻环错开1~2块砖位。
每环最后一块锁砖确实不能采用时,再使用机加工砖,砖的厚度大于原砖的2/3.全窑或一段内最后一块锁砖要精细加工,并在最后三块时预加工,使最后一块砖位空间上下口齐宽,砖尺寸上下口齐平。
且最后1~2块锁砖灰缝可以不用火泥。
严禁用浇注料或火泥单独锁砖。
禁止采用现场手工凿成的锁口砖。
1.11、采用拱架法砌筑时,在封口加压过程中,要勤观察,如果发现耐火砖出现裂纹等异常现象时,应及时进行挖补处理。
1.12、砌筑完毕要全面仔细地检查,若发现有裂纹等缺陷的耐火砖应进行挖补处理。
一、工程概况本项目为XX工厂新建的炉窑安装工程,主要包括炉窑本体、炉窑配套设施及辅助设施。
炉窑本体为链条炉,配套设施包括燃烧器、风机、烟道等,辅助设施包括除尘器、冷却器等。
工程总工期为60天。
二、施工准备1. 技术准备(1)组织设计单位、建设单位、施工单位对施工图纸进行会审,熟悉各部位尺寸及耐火材料的材质要求。
(2)编制施工方案,明确施工顺序、质量控制标准、施工方法的重点、难点、施工安全及环境保护措施、施工工期控制、冬雨期施工的技术措施。
2. 资源准备(1)施工人力资源的准备:包括管理及技术人员、专业技术工人、普工。
(2)施工工机具的配置:起重设备、运输设备、搅拌设备、切砖机、磨砖机、砌砖机、振捣设备、称量设备、通信及照明设备、焊接设备、质量检测设备及各类专门工机具。
3. 材料准备(1)耐火材料的验收:运至工地的耐火材料和制品应具有质量证明书和生产厂制定的施工方法说明书、产品合格证、使用有效期,缺一不可。
(2)耐火材料的场内运输:采用叉车整箱分期分批运抵施工现场,随用随运,以免堆积受潮。
(3)仓库内的耐火材料、结合剂等必须分别保管在防潮、防污垢的仓库内,按不同种类、不同使用日期分别存放。
三、施工工艺1. 施工顺序(1)炉窑本体安装:首先进行炉窑本体钢结构的安装,然后进行炉窑本体耐火材料的砌筑。
(2)配套设施安装:包括燃烧器、风机、烟道等设备的安装。
(3)辅助设施安装:包括除尘器、冷却器等设备的安装。
2. 施工方法(1)炉窑本体安装:采用焊接、螺栓连接等方式进行钢结构的安装,并严格按照设计要求进行。
(2)耐火材料砌筑:选用合格砖,根据图纸要求进行砌筑,注意预留膨胀缝,并采用合适灰浆进行填充。
(3)配套设施安装:根据设计要求,进行燃烧器、风机、烟道等设备的安装,确保设备运行稳定。
四、质量控制1. 材料质量:严格按照国家标准和设计要求进行材料验收,确保材料质量合格。
2. 施工质量:严格执行施工规范和操作规程,确保施工质量。
水泥窑用耐火材料施工方案在水泥生产过程中,水泥窑是一个非常关键的设备,而耐火材料的选择和施工对水泥窑的正常运行具有至关重要的影响。
本文将针对水泥窑用耐火材料的施工方案进行详细介绍。
1. 耐火材料的选择水泥窑内部的高温、腐蚀性气体等因素对耐火材料的性能提出了很高的要求,因此在选择耐火材料时应考虑以下几个方面:•耐高温•耐腐蚀•耐磨损•导热性能根据以上几个方面的要求,通常在水泥窑内采用耐火砖、耐火浇注料等材料。
2. 施工准备在进行耐火材料的施工前,需要进行充分的准备工作:•确定施工计划和时间节点•准备所需材料和工具•安排施工人员3. 施工步骤3.1 清理表面在对水泥窑内部进行施工之前,需要将表面的灰尘、杂物等清理干净,以保证施工效果。
3.2 涂抹隔离层在清理表面后,需要涂抹一层隔离层,以防止水泥对耐火材料的腐蚀,同时提高耐火材料的粘结力。
3.3 施工耐火材料根据实际情况和耐火材料的性能特点,选择合适的方法进行施工,通常采用浇注、砌筑等方式。
3.4 养护施工完成后,需要对耐火材料进行养护,使其达到最佳性能。
4. 施工注意事项•严格按照施工方案进行操作,确保施工质量•注意施工过程中的安全问题,做好防护措施•避免施工时受到外界干扰,保持施工环境的稳定性通过以上方案的施工,可以保证耐火材料在水泥窑内的正常运行,延长水泥窑的使用寿命,提高生产效率。
结语水泥窑用耐火材料的施工是一个复杂的过程,需要认真对待每一个环节,只有确保施工质量和安全,才能保证水泥生产的顺利进行。
愿本方案对水泥生产企业在水泥窑用耐火材料的施工有所帮助。
耐火材料施工过程中应注意的问题及预防措施摘要:耐火材料一般以无机非金属为主,其耐火温度高于1580℃。
与其他建筑材料相比,耐火砖的配制过程更加复杂,需要特别关注的问题也更多。
在工程建设中,必须严格控制各工序的施工质量,才能最大限度地发挥耐火材料的防火功能以耐火材料的生产工艺为基础,讨论了应注意的问题和防范措施。
关键词:耐火材料;施工;注意事项;预防措施1预热器系统清理结皮在使用耐火材料时,清除预热炉的表皮是一件很关键的工作。
其实,在燃烧的过程中,不同的化学物质在高温下进行了多次蒸发,并在低温下凝结,最后附着在连接管道、分解炉和预热器上,从而形成了表面。
冷凝器表面的水垢具有很大的危害。
首先,由于预热器表面结霜,会使整个系统的空气流通受到很大的干扰,从而降低了燃烧器的性能。
另外一方面,由于冷凝器表面结皮,会引起塌料,积料等问题。
最糟糕的情况是,加热炉结垢将会阻塞下水管。
因此,在使用耐火砖时,必须对预热装置进行彻底的清除。
首先,对内部结壳进行清除,采用从上往下的方式进行清除,将炉顶的空灰层和结壳清除掉,然后在炉顶打开洞口,然后才能进去,这样才能确保工作人员的安全。
其次,清除C5旋风筒内结壳时,工人要按照具体的条件,搭起一个简单的支架,首先由一名工人把顶部的松散的结壳用铲子清除掉,接着由两至三名工人把结壳清除掉,由两名工人到三名工人清除,清除顺序是从顶部开始,四面结束,锥部结束,下料管结束。
在清除外衣的过程中,一定要把握好外衣的尺寸,外衣太大会造成下料管道的阻塞。
最终,在清理C5下料管内结皮时,应该放置绳梯,工作人员采用自上而下的方法,用电铲清理结皮,而不是单纯地在入孔门处进行清理。
2锚固件施工在选取锚固件时,必须严格依照施工图纸,保证锚固件的长度、直径、选材等符合规范,不得偷工减料,以次充好。
在具体操作时,分叉的两端应各自戴上一个塑料盖,然后再用时,应先将铁皮除去。
在需进行焊缝处理时,应注意清除焊缝表面的灰尘。
陶瓷窑炉耐火材料施工方案1. 引言陶瓷窑炉作为一种常见的工业设备,需要使用耐火材料来保护窑炉内壁,以提供高温下的稳定工作环境。
本文旨在提供一种可行的施工方案,以确保窑炉的安全运行和长久耐用。
2. 耐火材料选择选择适合的耐火材料对于窑炉的施工至关重要。
常见的陶瓷窑炉耐火材料包括:耐火砖、耐火纤维、耐火背衬等。
•耐火砖:具有耐高温的特性,并能抵抗化学侵蚀。
常用于窑炉内壁和底部的砌筑。
•耐火纤维:具有良好的隔热性能和耐腐蚀性能,适合用于窑炉的保温层。
•耐火背衬:能够抵抗金属熔融物和化学侵蚀物,常用于窑炉内部的背衬。
在选择耐火材料时,应考虑窑炉的使用条件和工艺要求,确保材料的性能与要求相适配。
3. 施工步骤步骤1:准备工作在施工之前,应对窑炉进行彻底的清洁,清除杂物和旧的耐火材料。
清洁后,对窑炉进行检查,确保窑炉内壁平整,无明显破损。
步骤2:施工方案设计根据窑炉的结构和要求,设计施工方案,确定耐火材料的使用位置和厚度。
考虑到窑炉内外温度差异,可采用分层施工,从内到外依次铺设耐火材料。
步骤3:耐火材料的施工根据施工方案,按照以下步骤进行施工:1.第一层:在窑炉内壁和底部使用耐火砖进行砌筑。
选择耐高温和化学侵蚀的耐火砖,使用耐火胶将砖块固定在壁面和底部。
2.第二层:在第一层耐火砖上使用耐火纤维进行保温层的施工。
根据窑炉的温度要求选择适当的耐火纤维,并使用特殊的胶水固定纤维布。
3.第三层:在保温层上使用耐火背衬进行耐化学侵蚀保护。
根据窑炉内部介质的特性,选择合适的耐火背衬材料并进行施工。
步骤4:施工质量控制在施工过程中,应严格控制材料的质量和施工工艺,确保施工质量符合要求。
特别是耐火材料的固定和连接处,应采取专用的胶水和固定件,确保固定牢固。
步骤5:验收和维护施工完成后,应进行耐火材料施工的验收。
通过检查耐火材料的厚度、固定情况和表面平整度,判断施工质量是否达标。
在窑炉的使用过程中,应定期检查耐火材料的状态,并做好维护工作。
目录一、回转窑施工标准1.施工内容2.人员与机具配备3.施工方案(1)冷窑(2)开窑门,抽火嘴,搭过桥(3)打窑皮,倒窑皮(4)拆窑口浇注料(5)打砖(6)清砖(7)换窑口铁(8)焊窑口锚固件(9)焊窑口及窑中挡砖圈(10)支窑口模板(11)窑口浇注料浇注(12)砌砖(13)后窑口浇注料浇注(14)窑内清理(15)验收(16)撤过桥,关窑门,上火嘴(17)点火二、预热器施工标准2.1施工内容2.2机具设备2.3施工方案2.3.1各级旋风筒砌筑2.3.2分解炉砌筑2.3.3烟室浇注及下料舌头三、挂片的施工标准(一)耐火砖(二)更换三次风管挡风板四、预热器翻板阀施工标准五、三次风管施工标准六、窑头罩施工标准七、篦冷机施工标准八、密封空间作业安全技术措施一、回转窑施工标准1施工内容回转窑施工主要包括:拆窑皮、清窑皮、打窑砖、清窑砖、砌新砖,换窑口铁,换窑口浇注料,开关窑门、抽装火嘴、搭拆过桥,挡砖圈修复等。
预热器施工主要包括:拆砌分解炉内砖,拆打浇注料,拆换挂片,修复托转板,更换翻板阀等。
篦冷机施工主要包括:两侧小矮墙拆打浇注料或砌块,拆打顶部浇注料,沉降室拆打浇注料等。
三次风管施工主要包括:闸板更换,拆打浇注料,等。
2.人员与机具配备人员瓦工,12人(其中锁砖师傅2人);普工,9人(其中应含木工、焊工各1人);叉车司机,2人;起重工,1人;电工,1人;大车司机,1人;队长,1人,砌砖机手,1人。
机具打砖机1台(检修时用),砌砖机1台,叉车1辆,大车(平板车)1辆,割砖机1台,放线工具1套,照明用电缆灯具,电匣箱2个,行灯变压器1个,铁锤2把,木棰20把,磨光机1个,搅拌机3台,振捣器、振捣棒2套,电锯1台,手电锯、手电钻1套,气动扳手1个(带套头1组),电焊机3台,三项电缆100米,铁铣、撬棍等。
3.施工方案在进行各项施工前检查确认施工人员劳保佩戴情况,如:安全帽、防砸鞋、安全带、手套、防尘口罩等以确保个人的安全保障。
(1)冷窑时间,要求冷窑8小时;风况,主风机能够正常工作。
(2)开门、抽火嘴、搭过桥时间,要求冷窑8小时后开始,并应在8小时内完成;人员,起重工1名,焊工1名,普工4名,叉车司机1名;安全措施,开窑门时,窑门必须用吊链吊住,以防开动过程中倾倒;搭设过桥时,应先检查过桥各部位焊接是否牢固,有无开焊或变形的地方,用火嘴往窑内送过桥时,应先检查吊装用的吊链、钢丝绳是否完好,检查火嘴配重是否过轻,用叉车往窑内送过桥时,应在窑头罩顶部挂一个5吨吊链,将过桥头部吊起迎送;过桥搭设完后,应在要门槛两侧焊挡块与直腿,防止过桥里外串动与翘起。
(3)打窑皮,倒窑皮冬季停窑12小时,夏季停窑16小时,或窑内温度80度以下时,开始进窑工作,12小时完成。
要求主风机能够拉风,窑主传动能正常工作,篦冷机、斜拉链能正常工作。
人员,打砖机手2名,普工2名。
技术要求,对于窑皮下面有可能不换砖的地方,一定要轻打、慢打,不能损害到旧砖;人员一律站在打砖机后面离开一定距离,保证安全;倒窑皮时打砖机撤出,过桥吊起,高度足够高,离窑体最近的地方间距应大于400毫米;人员全部撤到窑外后开始转窑倒窑皮,安排人在窑外监测,发现异常及时停窑。
(4)拆窑口浇注料窑皮倒完后进行,窑应能转动,普通浇注料6小时拆完,瑞法塔浇注料12小时拆完;人员,打砖机手2人,普工2人;安全措施,打砖机停在过桥上作业时,应用吊链将打砖机固定在过桥上,以免发生移动掉下过桥,或将打砖机开到窑内,由里往外打;如果窑口铁不更换,注意不要打坏窑口铁,注意不要打坏挡砖圈和窑筒体。
(5)打砖打完窑口浇注料后开始,根据甲方要求打砖。
窑内有人作业时,窑不能转动,打到闭锁状态,或断电。
打砖机手2名,普工2名。
要求,打砖过程中,不能损伤到窑筒体,人员站在离打砖机安全距离外,窑内应连接两套1000W的碘钨灯以确保足够照明,拉电缆在旧砖上走动小心跌倒。
(6)清砖打6米砖之后,就可以开始清砖作业;窑内有人作业时窑不能转动。
人员,装车每班3人,三班轮换,叉车司机1名,卸料口1名。
开清砖孔时每小时2米,不开清砖孔时每小时1.5米。
安全措施,开工前,过桥两边要安装好防护栏杆,并再次确认过桥是否牢固可靠;搬砖时轻拿慢放,严禁乱扔;叉车司机行驶中注意观察前后左右,安全行驶,时速不得超过5公里/小时;清砖箱严禁堆砖太多太高,最高不能超出清砖箱体;平台卸料人员严禁用手直接打开清砖箱料口,应用撬棍,开清砖箱料口时脚后退,严禁站在帮上作业;窑下卸料处应用安全绳圈好,并用标志示警,下方风机等设备必须用防护架盖好,防止砸坏。
窑头碘钨灯必须架设在2米以上高度人员接触不到的安全位置。
开清砖孔门时应先在窑上架设安全绳,再将窑门转到正上方,开门人戴好安全带并扣在安全绳上后再在窑上走动作业,清砖门打开后一定设置明显警示标志或有专人守护,以免失足坠落,下方用安全绳圈起、示警,禁止人员通过。
(7)换窑口铁可以和清砖同时进行,焊工2人,普工4人;16小时更换一套。
技术措施,工作前应先从篦冷机到窑口处搭设脚手架,工作面铺好脚手板,站在架子上作业必须戴好安全带,摘卸窑口铁时用吊链拉住、拿稳慢放,并及时送到窑外,新安装窑口铁(根据不同的类型按照甲方的要求作业,例如:西班牙浇注料就是在窑口铁未安装前打好断面的浇注料,锚固件必须是厂家配备的专用锚固件,焊条用402不锈钢型)在安装时分布均匀螺丝一定要拧紧并焊住。
(8)焊窑口锚固件焊工2人,普工1人;24小时焊完。
技术措施,作业前把窑筒体表面清理干净,所用焊条应匹配,焊肉饱满,焊接牢固,间距符合要求。
工作现场清理干净,不得有易燃易爆品,检查所用工器具安全装置、保险装置,保证性能良好。
电焊机必须有良好的隔离防护罩、自动断开装置、漏电保护及保护接地接零装置。
焊机一次电源线不宜超过2—3米,焊把线应尽量单根完整,如需接长接头不超过2个,用铜导体接劳并用绝缘胶布扎好;更换焊条时,必须戴绝缘手套,登高作业时必须佩带耐燃防火安全带,高挂低用。
(9)焊窑口及窑中挡砖圈焊工1人,普工2人;12小时焊完。
技术措施,在作业前把原有的挡砖圈拆除,焊道处打磨平整后画线。
按照甲方施工方法及图纸画线,必须保持垂直平行度及窑口到挡砖圈的长度能保持砖的正常配比,严防扭曲。
不同材质的挡砖圈与筒体焊接必须严格控制焊条的类型。
窑口处挡砖圈应当带有坡口容易更好的焊接,满焊。
(10)支窑口模板焊完锚固件后开始,木工2人,普工2个,6小时支完。
工作前检查窑口上方和窑头罩顶部有无易落的浇注料和其他物品,清理干净。
到脚手架上作业时戴好安全带高挂低用。
(11)窑口浇注料浇注需要能转窑,窑抱轧工作正常;木工2人,瓦工2人,普工12人;普通浇注料12小时浇注完成,瑞法塔浇注料18—24小时浇注完成。
技术措施,检查施工机具完好情况,搅拌机2—3台,振捣工具2套,并有备用件;检查浇注料的品种、包装和出厂日期,品种是否正确,包装破损已经受潮或浇注料过了有效期(有效期一般为6个月)严禁使用;浇注料加水量严格按使用说明书控制,在保证施工性能的前提下,加水量宜少不宜多;使用强制式搅拌机,搅拌时间应不少于5分钟(瑞法塔浇注料约15分钟);已经初凝的甚至结块的浇注料不得使用,也不得加水搅拌再用;倒入模框内的浇注料应立即用振捣棒分层振实,每层高度应不大于300毫米,振捣时应尽量避免触及锚固件,不得久振和重振,看到浇注料表面返浆后将振捣棒缓慢抽出;膨胀缝1.2---1.5米留设一道,厚度3—4毫米;冬季施工时,搅拌要用热水,拌合料温度保持在10℃以上,准备好碘钨灯等,将浇注完的地方及时烤上。
往搅拌机内倒料时,必须关闭搅拌机电源,严禁搅拌机运转中往内倒料,加水时站在电源开关远端,以免以免淋到电源开关造成漏电;搅拌过程中,严禁把手伸到搅拌机内,人应站在开关旁,出现意外情况能及时关闭电源;站在脚手架上作业戴好安全带。
在打浇注料的同时也必须做好烘烤措施能保证更好的凝固。
(12)砌砖砌砖机砌筑时,窑不能转动,处于闭锁状态或断电;顶杠砌筑时,窑需转动,窑抱轧工作正常。
瓦工10人,普工9人,起重工1人,叉车司机2人。
砌砖机每12小时砌筑60环以上,顶杠每12小时30环。
使用切砖机砌筑时:窑是静止断电的好保证窑内施工人员的人身安全,把砌砖机架体及旋胎组装起来固定好。
瓦工8人,普工8人,叉车司机1人,锁砖工2人,跟锤工2人,技术要求,要符合《回转窑砌筑质量规范》(见附件一);附件一:回转窑砌筑质量规范一、准备工作1、砌筑前应对窑筒体进行全面检查,打扫干净,需打磨的地方必须打磨平滑,氧化层清除;2、砌筑前做好放线工作,窑纵向基准线沿圆周长每1.5米放一条,每条线都要与窑的轴线平行,环向施工控制线每隔1米(5环砖)放一条,环向线均应相互平行且垂直于窑的轴线;严禁不放线砌砖或放了线不按线砌砖;二、砌砖时的基本要求1、三贴紧原则:砖衬贴紧筒体,砖面要贴紧,环与环要贴紧;严禁大小头倒置;2、砖缝要直,交圈要准,表面平滑,不下垂脱空,总之要确保砖衬与筒体可靠的同心;3、锁砖要牢,尽量在锁砖过程中就把砖所紧,(特别是硅莫砖砌筑时)必须用原砖锁缝,不许用加工砖锁缝,锁砖必须错开,不许连续使用,相邻环锁砖位置也必须错开1--2块,要求浆砌时,锁砖位置的6—8块砖也必须按要求打好泥浆;4、选砖,严重破损、炸裂、受潮、外形尺寸偏差大和掉角(三边尺寸和大于25毫米)的砖不准使用;5、浆砌时,火泥必须使用砖厂家提供的专用火泥,泥浆必须按厂家要求调制,并且稠度合适,砖面打泥时,必须饱满,饱满度大于95%,灰缝小于1毫米,表面泥浆及时刮掉;6、干砌时,调整铁厚度应在1—1.2毫米,平整,不卷边,无毛刺,每个砖缝只许用一个,要尽量少用,严禁在短距离内(1.5米内)左右使用,砌砖时用木锤顶紧不能太松;7、加楔铁时,必须要加紧,锁砖位置不能加楔铁,同一块砖两面不能都有楔铁,一个砖缝内只能加一块楔铁,前后环楔铁错开,尽量分散并全部打进;硅莫砖要求翻窑再加一遍;每环砖楔铁不得超过4块。
8、加工转,加工砖所量尺寸要精确,加工要准确、规矩,避免尺寸过松或过紧。
需要加工砖时必须加工,不许用砖缝找,两环加工砖不能相邻,加工砖不能与旧砖挡砖圈相邻,加工砖宽度尺寸最低不能低于120cm;9、挡砖圈,原则上窑皮稳定存在的位置,距轮带、大齿圈中心线4米以内的位置不许设置挡砖圈;轮带中心线前、后1.5米内不得换砖;10、砌筑完成后,对窑砖衬做一次全面清理和必要的紧固,逐环检查,环环紧固。
安全措施,要符合《回转窑安全施工规范》(见附加二);附件二:回转窑安全施工规范(一)砌砖机砌筑1.工作前,必须穿戴好安全帽、工作鞋等劳动防护用品,窑内作业必须备有36V以下低压照明。
2.砌砖机在运输和组装过程中应轻装,慢卸,砌砖时位置必须摆放水平,并将行走轮固定。
