电梯分部工程监理质量评估报告
- 格式:doc
- 大小:43.50 KB
- 文档页数:8

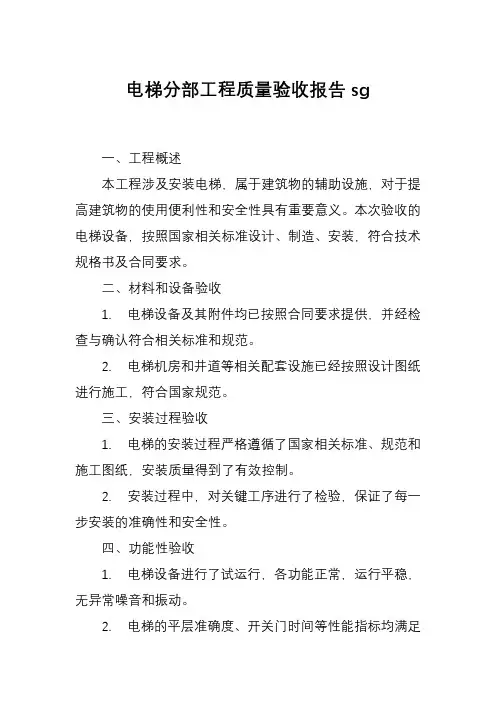

电梯分部工程质量验收报告sg
一、工程概述
本工程涉及安装电梯,属于建筑物的辅助设施,对于提高建筑物的使用便利性和安全性具有重要意义。
本次验收的电梯设备,按照国家相关标准设计、制造、安装,符合技术规格书及合同要求。
二、材料和设备验收
1. 电梯设备及其附件均已按照合同要求提供,并经检查与确认符合相关标准和规范。
2. 电梯机房和井道等相关配套设施已经按照设计图纸进行施工,符合国家规范。
三、安装过程验收
1. 电梯的安装过程严格遵循了国家相关标准、规范和施工图纸,安装质量得到了有效控制。
2. 安装过程中,对关键工序进行了检验,保证了每一步安装的准确性和安全性。
四、功能性验收
1. 电梯设备进行了试运行,各功能正常,运行平稳,无异常噪音和振动。
2. 电梯的平层准确度、开关门时间等性能指标均满足
合同要求。
3. 电梯的安全保护装置进行了测试,符合国家相关标准。
五、结论
综合以上各项验收内容,本工程电梯分部工程质量验收合格。
本次验收的电梯设备在材料、设备、安装和功能性方面均满足设计要求和相关标准,可以投入正常使用。
六、建议和改进
尽管本次电梯分部工程质量验收合格,但仍建议在后续使用中加强维护保养,确保电梯长期稳定运行。
同时,应定期对电梯进行安全检查,确保各项安全性能始终处于良好状态。
报告日期:XXXX年XX月XX日。
工程竣工质量评估报告编制:总监理工程师:单位技术负责人:XXX监理有限公司二零一三年十二月十八日前言XXX监理有限公司受业主的委托对佳兆业中央广场一期1栋、2栋项目工程实施监理工作.我公司于2011年6月1日开始对XXX1栋、2栋工程进行施工阶段的监理.在建设单位、设计单位、监理单位、施工单位的共同努力下,该工程于2013年12月20日达到基本竣工条件。
一、项目名称1、XXX二、项目参建单位建设单位:XX有限公司设计单位:XX程设计顾问有限公司质量监督单位:XX量监督站监理单位:XX设监理有限公司总承包单位XXX局有限公司电梯施工单位:XXX限公司深圳分公司消防施工单位:XX设有限公司园林施工单位:XXX工程建设有限公司地质勘察单位:XXX勘察有限公司装饰工程单位:XXX工程有限公司三、工程概况1、本工程场地东侧为本项目2#和3#地块,南侧为4#、5#地块。
1#地块总用地面积为51366平米,总建筑面积:327650平方米,规划建1栋1#~7#住宅楼及周边商业楼和2栋幼儿园,住宅楼设计楼高为49层、50层(周边商业楼3层),幼儿园设计楼高为3层。
住宅楼楼高约150。
0m,设地下室2层,深度为8。
5m(按±0。
00以下计);幼儿园楼高约12。
0m,无地下室.2、基础形式:主楼采用人工挖孔灌注桩,裙房下采用天然独立基础;3、结构形式:剪力墙结构,其中1、2、3、7栋在4层板面局部设钢骨梁式转换;4、抗震等级:工程设防烈度为6度,工程安全等级为二级。
四、监理组织依据我司承担XXX1栋、2栋监理项目后,根据现场实际需求即组成由总监理工程师负责、总监代表、土建、水暖、电气安装各专业监理人员,构成的现场监理项目部,并于2011年6月1日正式进驻工地,依据监理合同、监理规范、设计文件、现行施工验收规范、规程和标准、施工合同等实施该项目的施工过程同步监理.五、相关手续核查本工程建设单位各项报建手续齐全、合法。
电梯工程竣工评估报告文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)编号:J T-J C-07-023-2006-8临港产业区管理及外国专家服务中心二标段(酒店式公寓、会议中心、酒店)电梯工程质量评估报告工程名称:临港产业区管理及外国专家服务中心建设单位:上海临港经济发展(集团)有限公司施工单位:上海三菱电梯有限公司设计单位:上海三菱电梯有限公司监理单位:上海建通工程建设有限公司总监:临港产业区管理及外国专家服务中心二标段电梯工程质量评估报告一、工程概况本工程的分为酒店、酒店式公寓、会议中心三个单体,建筑面积共计30775m2,酒店及酒店式公寓框架结构地上6层地下一层,酒店5#和6#、公寓8#和9#四台客梯、7#和10#两台货梯,除5#和9# 电梯只服务于地上1~6层外,其余由地下一层至地上六层;会议中心为二层框剪结构,一台客梯14#,5台液压餐梯15~ 19# ;另外在酒店式公寓北面有11~13#共三台液压货梯,有均由一层开往地下室。
共计15台电梯。
各单元电梯配置如下表单元项目酒店、公寓1~6F酒店、公寓B~6F酒店、公寓B~6F公寓B~1F公寓B~1F会议中心B~2F会议中心B~2F会议中心B~2F客梯2台客梯2台货梯2台货梯1台液压货梯2台餐梯3台餐梯2台客梯1台电梯型号2C-AI-21;NO5、82C-AI-21;NO6、91C-2BC;NO7、101C-2BC;NO111C-2BC;NO12、13SD-BS-1;NO15~17SD-BS-2;NO18、191-2C;NO14载重量1050KG/14人1050KG/14人1050KG/14人800KG/11人2000KG/ 26人100KG/200KG/1050KG/14人速度1米/秒1米/秒1米/秒1米/秒0.75米/秒0.4米/秒0.4米/秒1米/秒层站数6站7站7站2站2站5站5站3站设计指定电梯应用三菱电梯有限公司产品,并由上海三菱电梯有限公司进行安装调试。
XX工程主体结构工程质量评估报告专业监理工程师:总监理工程师:xx公司xx监理部年月日一、工程概况 (1)二、主体结构工程质量评估报告主要依据 (2)三、主体分部工程质量评定汇总 (3)四、质量保证资料核查表 (4)五、工程质量情况 (4)六、监理工作情况 (6)七、监理评估结论 (7)一、工程概况xx工程位于德清县乾元镇,建筑面积为10761.83血,建筑高度14.15m (女儿墙高度),局部高度21.85m, 33.85m,建筑层数为一层,属单层钢结构。
垫层为C20,主体柱梁板为C30,砌体的构造柱、圈梁、现浇过梁为C25。
基础采用①400、①500先张法预应力管桩做基础加固,①400有效桩长为17~26米,①500有效桩长为14米,桩间距为1m,复合地基的承载力不小于120KPA。
防潮层以下墙体采用240厚MU20混凝土实心砖,DM10预拌水泥砂浆砌筑。
防潮层以上,标高1.2m以下墙体采用240厚MU10级混凝土多孔砖,M7.5预拌混合砂浆砌筑。
标高1.2m以上的墙体采用单层彩钢板墙。
±0.000相当于黄海标高4米,结构的安全等级二级,地基基础设计等级丙级,主体结构设计使用年限50年,耐火等级二级,建筑抗震设防类别丙类、抗震等级四级。
建设单位:xx公司。
设计单位:xx公司。
监理单位:xx公司。
施工单位:xx公司。
二、主体结构工程质量评估报告主要依据(1)设计图纸及各类联系单(2)《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2015《混凝土结构工程施工质量验收规范》GB50204-2015《地下防水工程质量验收规范》GB50208-2015《砌体工程施工质量验收规范》GB50203-2011《建筑电气工程质量验收规范》GB50303-2015《等电位联结安装》国标02D501-2《民用建筑防雷及接地》省标2004浙D2《建筑给排水及采暖工程施工质量验收规范》GB50242-2002 (3)国家、地方现行有关建筑工程质量管理办法、规定等。
单位工程质量(监理)评估报告(房屋建筑)工程名称:监理单位:报告编制:审核(总监工程师):注册号:批准(单位技术负责人):注册号:贵州百盛监理有限公司制填写说明1.工程质量评估报告应在监理单位对工程予验收合格后,工程质量监督站检查工程验收工作前提交工程质量监督站.2.工程质量评估报告必须由总监理工程师组织编写,经总监理工程师审核,监理单位技术负责人批准,加盖监理单位公章生效.3.评估的工程如没有所列出的项目时,可按以下方式处理:3.1例:建筑物总高度36.4米,层数12层,其中地下/层,地上12层.(采用斜线对角划,请勿留空白)4.实体质量的描述:着重描述施工过程监理如何进行质量控制的情况(含结论)4。
1例:砼工程质量:应按相应的质量验收规范在“配合比的计量、砼的制作、拌和、运输、浇筑、振捣、养护、施工缝的留置”等方面进行过程控制描述。
5.填写分部(子分部)工程质量评估报告时,因工期的需要,有些质量指标尚未出来,如砼、砂浆试块(因龄期未到)不能进行统计判定,这时可以不进行统计判定,但必须写清楚试块试验、留置(含见证取样送检)的情况,提供参考报告.待齐全后,即时补充完善。
6.工程质量评估报告填写内容要求真实,语言简练,字迹清楚.7.工程质量评估报告(分部、单位工程)一式四份,建设、监理、质量监督机构、城建档案馆各备一份。
工程质量评估报告编写要求工程质量评估报告是单位工程、分部工程及某些子分部工程完工后,由监理公司对工程质量客观、真实的评价,是监理资料的主要内容之一,也是质量监督站审查相关责任主体质量行为的重要资料,是监理工程师根据日常巡查、旁站监理掌握的情况,在施工单位自检合格的基础上,结合对工程初验的意见,编写对工程质量予以正确评定的报告。
建筑工程质量评估报告编写的具体要求如下:1、工程质量评估报告的总体要求。
工程质量评估报告应能客观、公正、真实地反映所评估的单位工程、分部、子分部工程的施工质量状况,能对监理过程进行综合描述,并对工程的结构安全、重要使用功能及感观等方面的质量进行评价。
前言xxx建设监理公司受xxxxxx公司的委托,对北京xx工程实施监理工作。
项目监理部于xxxx年x月x日开始对北京xx工程进行施工阶段监理,经建设单位、设计单位、承包单位、监理单位的共同努力下,于xxxx年x月x日北京xx工程的建设工程达到基本竣工条件。
一、工程基本情况(一)工程概况1、项目特征本工程依据北京市勘察设计院提供的《北京xx工程岩土工程地质勘察报告》(编号xx),采用人工复合地基,复合地基的承载力标准值fsp ,k =400k P a ,地下水对混凝土无侵蚀性。
3、建筑特点该楼为住宅楼,地下2层、地上24层,地下2层为五级人防、地下1层为自行车库、首层至24层为住宅、21层开始局部退台,25层为电梯机房、26层为水箱间及机房,±0.000=海拔46.50m,人防面积xxx㎡,地下两层总面积xxx㎡,地上24层建筑面积xxx㎡,含阳台面积(2/1)xxx㎡,总建筑面积xxx㎡。
4、结构特点本工程结构形式为剪力墙结构,抗震烈度8度,消防等级高层一类,剪力墙抗震等级为二级。
(二)承包单位基本情况承包单位:北京xx建筑工程公司劳务分包队:江苏xx建筑工程公司CFG桩地基处理:北京xx基础工程公司防水工程分包单位:xx防水工程公司塑钢门窗:xx塑钢门窗制造有限公司承包单位在现场项目经理部全面负责北京xx工程的施工任务,各管理层人员配备齐全,资格符合要求。
施工人员各专业人员岗位证书齐全,符合要求。
劳务人员数量满足施工工期要求。
施工各类设备规格、型号、数量满足施工要求。
工程原材料、构配件、设备能使用计划落实。
根据对总包单位、分包单位、及主要工程原材料、构配件、设备供应单位的考察确定,总包单位和各分包单位及供应单位有能力完成本工程的施工项目。
(三)主要采取的施工方法1、混凝土现场搅拌,基础底板混凝土采用泵输送混土,墙体及地上主体剪力墙结构混凝土采用塔吊吊斗运输。
2、地下室墙体模板采用600×1500等标准钢模板及100×1500等模板,地上部分墙体采用大模板,顶板采用竹胶板模板。
B9××××调度楼工程工程质量评估汇报建设单位:××××供电局设计单位:××建筑设计研究院承包单位:×××建筑工程公司监理单位 (章):总监理工程师:×××公司技术负责人:×××日期:××年××月××日建设厅监制工程质量评估汇报一、工程建设概况1、建设工程概况:××××公司生产营运调度用房工程,由××供电公司投资,建筑面积约23000平方米,地下一层,主体建筑16F,局部20F,建筑总高度97.7米。
本工程为电力销售、电力调度及供电公司治理人员办公用的综合楼。
本工程由×××地质勘察设计院负责岩土、水文地质勘察工作,××建筑设计研究院负责本工程的设计及设计协调工作。
并由以下单位进行专项设计:外装饰幕墙由沈阳远大铝业工程负责设计;内装饰由苏州金螳螂建筑装饰设计;地下室人防局部由第二建筑设计研究院设计;建筑智能由东大智能化系统及清华同方股份设计。
2、施工情况:1)各专业施工时间跨度。
本工程自2022年10月18日破土开工,桩基及支护施工时间跨度为2个月,土方施工1个月,根底分部2个半月,主体结构6个月,建筑装饰分部10个月,安装工程施工24个月〔包含建筑智能的施工〕。
室外总图工程施工3个月。
2)参加各方的单位名称、负责人及施工内容列表如下:二、验收依据、评估范围及工程分项/分部/单位工程划分验收情况1、验收依据。
1)《建筑工程施工质量验收统一标准》〔GB50300-2022〕、相关建筑工程施工质量验收标准及其他相关工程建设标准标准。
2)合约文件包含施工承包合约、投标商务标/技术标文件等。
工程质量评估报告(范本)工程竣工预验收合格后,由项目总监理工程师向建设单位提交《工程质量评估报告》。
《工程质量评估报告》包括工程概况、施工单位基本情况、主要采取的施工方法、工程地基基础和主体结构的质量状况、施工过程中发生过的质量事故和主要质量问题、原因分析和处理结果,以及对工程质量的综合评估意见。
评估报告应由项目总监理工程师及监理单位技术负责人签认,并加盖公章。
工程质量评估报告编写范例如下:工程质量评估报告封面(略)前言龙源代钦塔拉风电工程建设北京中达联监理公司受龙源兴安盟风力发电有限公司的委托,对代钦塔拉风电工程实施监理工作。
项目监理部于2009年4月15日开始对该工程进行施工阶段监理,经建设单位、设计单位、施工单位、监理单位的共同努力,于2010年5月25日该工程通过竣工预验收,下面对该工程进行工程质量评估。
一、工程概况1.建筑特点地下部分的建筑面积为12058m2。
建筑平面呈矩形,东西向长58.70m,南北向长81.70m。
该工程地下一层层高5.80m和4m,为餐厅、厨房、浴室、变配电室、汽车、自行车停车车库等;地下二层层高5.70m和4.2m,为冷冻机房、热交换站、6级人防和影视资料库等;地上十七层(局部四层、五层、六层等),屋顶两层,建筑总高72.20m,总建筑面积41264m2,室内外高差0.45m,地下水位在30.02m~30.38m之间(埋深15.80~16.30m)。
2.结构特点基础采用满堂红筏板基础:地下室为混凝土板柱体系;地上结构为钢筋混凝土框架---剪力墙结构,四层裙房部分采用局部框架剪结构,报告厅大跨部分采用双向井式梁结构,地上结构的楼、屋盖采用无粘结预应力双向无梁楼盖体系。
该工程地基持力层为砂卵石天然持力层,局部为中砂层,Ⅱ类场地土,无液化现象。
工程抗震设防烈度为8度。
抗震等级:框架柱、密肋楼盖、框架梁二级,抗震墙一级。
二、施工单位基本情况承包单位:内蒙古鑫泰建设集团有限公司内蒙古第三电力建设工程公司吉林省百强电力建设有限公司四川送变电有限公司承包单位项目经理部全面负责本工程的施工任务,各管理屋人员配备齐全,资格符合要求。

电梯分部工程质量验收报告
1. 项目概况,报告应包括电梯工程的基本信息,如项目名称、
地点、工程编号、施工单位、监理单位等基本信息。
2. 验收依据,报告应明确列出电梯工程的验收标准和依据,如
国家标准、行业规范、设计文件等,以便对工程质量进行评估。
3. 验收内容,报告应对电梯工程的各项内容进行详细的验收,
包括电梯机房、井道、轿厢、门套、控制系统、安全装置等各个方
面的工程质量情况。
4. 质量评定,报告应对电梯工程的各项内容进行评定,包括合格、不合格或存在问题但可接受等评定结果,并说明评定依据。
5. 存在问题,报告应对电梯工程中存在的质量问题进行详细描述,包括问题的性质、位置、严重程度等,并提出改进意见和措施。
6. 验收结论,报告应对电梯工程的整体质量进行综合评定,得
出验收结论,明确工程质量是否合格,是否可以投入使用。
7. 相关附件,报告还应包括与电梯工程质量验收相关的各类文件、记录、照片等附件,以便于查证和备案。
总之,电梯分部工程质量验收报告是对电梯工程质量进行全面评估和验收的重要文件,它需要准确、详细地描述工程质量情况,提出合理的评定和改进意见,以确保电梯工程的安全和可靠使用。

电梯分部工程施工自评报告一、工程概况电梯分部工程是整个建筑工程中非常重要的一部分。
电梯的安装和调试直接关系到建筑物的使用功能和安全性,因此在施工过程中需要严格把控施工质量,并确保工程进度和安全。
本报告旨在对电梯分部工程施工过程进行自我评估,发现问题并及时进行改进,以确保工程按计划顺利进行。
二、施工过程回顾1. 方案设计:在施工前,我们根据项目要求和设计图纸制定了详细的施工方案。
方案中包括了工程进度计划、材料采购计划、工人配备计划等,确保施工过程有序进行。
2. 材料采购:在施工前期,我们对所需材料进行了详细的清单审核,做到了逐一核对,确保采购到的材料符合标准,并且数量足够。
3. 施工调度:我们制定了详细的工程进度计划,并根据实际情况及时调整,确保工程按时完工。
同时,我们合理安排工人的轮班工作,保证施工人员有足够的休息时间,避免疲劳施工造成质量问题。
4. 安全防护:我们重视施工现场的安全管理,制定了严格的安全操作规范,全面落实安全防护措施,严禁违规操作行为。
5. 质量监控:我们配备了专业的质量监控人员,对施工过程进行全程跟踪监控,确保每一个施工环节的质量符合相关标准。
6. 现场卫生:我们注重施工现场的卫生环境,保持施工区域的整洁和有序,避免杂物对施工造成不利影响。
7. 完工验收:在工程完工前,我们对每一个细节进行了仔细的检查和验收,确保工程符合设计要求和相关标准。
三、存在的问题及改进措施1. 施工进度不够紧凑:在施工过程中,由于某些原因导致工程进度出现了一定的延误,我们将加强与材料供应商和其他相关方的沟通,优化施工方案,确保工程进度更加紧凑。
2. 安全管理不够严谨:在施工现场,我们发现有些工人对安全规定重视不足,存在违规操作情况。
我们将加强安全培训和督促,严格执行安全规定,杜绝违规行为。
3. 施工质量有待提高:在工程验收中发现了一些质量问题,我们将加强质量监控力度,建立严格的验收标准,确保施工质量达到预期目标。
电梯评估报告示范样本一、评估目的本次电梯评估旨在评估被评估电梯的可靠性、安全性、运行状况和维护情况,为相关单位提供决策参考和改进建议。
二、评估方法本次评估采用了以下方法:1.与相关单位进行访谈,了解他们对该电梯的使用感受和维护情况;2.对电梯进行现场维护检查,包括检查电梯的机械部件、电气系统、传感器、控制系统等;3.检查电梯的运行记录,包括故障记录、维护记录和保养记录;4.进行电梯使用者的满意度调查,了解他们对该电梯的评价。
三、评估结果1.可靠性评估:根据现场检查和运行记录,该电梯的可靠性较高,长期以来未发生重大故障。
主要原因是维护保养得当,及时更换陈旧部件,并定期进行例行检查和维护。
建议继续保持良好的维护习惯,以提高电梯的可靠性和延长使用寿命。
2.安全性评估:该电梯符合相关的安全标准和规范,安全设备齐全、工作正常。
但是,在实际使用中,有个别用户存在不按规定使用电梯的情况,如超载、随意按动按钮等。
各单位应加强对电梯的使用宣传,提醒用户遵守相关规定,以确保电梯的安全运行。
3.运行状况评估:根据使用者的满意度调查和现场检查,该电梯的运行状况良好。
电梯运行平稳,无明显噪音和颤抖。
使用者对其运行效果较为满意,认为其满足了他们的基本需求。
建议继续加强电梯的运行监控和维护,确保其长期稳定运行。
四、改进建议基于上述评估结果,本报告提出以下改进建议:1.继续加强对电梯的定期维护和例行检查,包括对电梯机械部件、电气系统和控制系统的检查和维护;2.建立电梯使用宣传制度,对用户进行培训和教育,提醒他们遵守相关规定,并注意电梯的安全使用;3.加强对电梯的运行监控,定期进行电梯的性能检测和运行记录分析,确保其良好运行;4.管理单位应建立健全的电梯管理制度,明确责任,加强对电梯维护人员的培训和管理,提高维护质量和效率。
五、结论综上所述,该电梯在可靠性、安全性和运行状况方面表现良好,但仍存在一些问题需要改进。
通过加强维护和管理,增强用户的安全意识和正确使用电梯的习惯,可进一步提高该电梯的性能和服务水平。
工程质量监理评估报告世纪长春三期半地下室自行车库工程质量监理评估报告宁波市建通工程建设监理公司二OO二年七月二十八日下面红色字体是赠送的精美网络散文欣赏,不需要的朋友可以下载后编辑删除!!谢谢!!!一一条猎狗将兔子赶出了窝,一直追赶他,追了很久仍没有捉到。
牧羊看到此种情景,讥笑猎狗说…你们两个之间小的反而跑得快得多。
…猎狗回答说:…你不知道我们两个的跑是完全不同的!我仅仅为了一顿饭而跑,他却是为了性命而跑呀!目标二这话被猎人听到了,猎人想:猎狗说的对啊,那我要想得到更多的猎物,得想个好法子.于是,猎人又买来几条猎狗,凡是能够在打猎中捉到兔子的,就可以得到几根骨头,捉不到的就没有饭吃.这一招果然有用,猎狗们纷纷去努力追兔子,因为谁都不愿意看着别人有骨头吃,自已没的吃.就这样过了一段时间,问题又出现了.大兔子非常难捉到,小兔子好捉.但捉到大兔子得到的奖赏和捉到小兔子得到的骨头差不多,猎狗们善于观察发现了这个窍门,专门去捉小兔子.慢慢的,大家都发现了这个窍门.猎人对猎狗说:最近你们捉的兔子越来越小了,为什么?猎狗们说:反正没有什么大的区别,为什么费那么大的劲去捉那些大的呢?动力三猎人经过思考后,决定不将分得骨头的数量与是否捉到兔子挂钩,而是采用每过一段时间,就统计一次猎狗捉到兔子的总重量.按照重量来评价猎狗,决定一段时间内的待遇.于是猎狗们捉到兔子的数量和重量都增加了.猎人很开心.但是过了一段时间,猎人发现,猎狗们捉兔子的数量又少了,而且越有经验的猎狗,捉兔子的数量下降的就越利害.于是猎人又去问猎狗.猎狗说…我们把最好的时间都奉献给了您,主人,但是我们随着时间的推移会老,当我们捉不到兔子的时候,您还会给我们骨头吃吗?…四猎人做了论功行赏的决定.分析与汇总了所有猎狗捉到兔子的数量与重量,规定如果捉到的兔子超过了一定的数量后,即使捉不到兔子,每顿饭也可以得到一定数量的骨头.猎狗们都很高兴,大家都努力去达到猎人规定的数量.一段时间过后,终于有一些猎狗达到了猎人规定的数量.这时,其中有一只猎狗说:我们这么努力,只得到几根骨头,而我们捉的猎物远远超过了这几根骨头.我们为什么不能给自己捉兔子呢?…于是,有些猎狗离开了猎人,自己捉兔子去了骨头与肉兼而有之……五猎人意识到猎狗正在流失,并且那些流失的猎狗像野狗一般和自己的猎狗抢兔子。
监理单位⼯程质量评估报告监理单位⼯程质量评估报告(合格证明书)编号:⼯程质量监理评估报告(单位⼯程)⼯程名称:**项⽬建设单位:**公司勘察单位:**公司设计单位:***公司总承包单位:**公司监理单位:**公司总监理⼯程师:**项⽬单位⼯程质量评估报告⼀、⼯程概况***⼆、评估依据:1.⼯程建设监理合同。
2.⼯程施⼯承包合同。
3.⼯程设计施⼯图(包括设计修改,技术核定单等)。
4.《建筑⼯程施⼯质量验收统⼀标准》GB50300-2013;5.《建筑地基基础⼯程施⼯质量验收规范》GB50202-2002;6.《混凝⼟结构⼯程施⼯质量验收规范》GB50204-2011;7.《砌体⼯程施⼯质量验收规范》GB50203-2011;8.《建筑装饰装修⼯程质量验收规范》GBJ50210-2001;9.《屋⾯⼯程质量验收规范》GB50207-2012;10.《建筑给⽔排⽔及采暖⼯程施⼯质量验收规范》GB50242-2002;11.《建筑电⽓⼯程施⼯质量验收规范》GB GB50303—2011;12.《智能建筑⼯程施⼯质量验收规范》GB50339-2003;13.《通风与空调⼯程施⼯质量验收规范》GB50243-2002;14.《电梯⼯程施⼯质量验收规范》GB50310-2002;15.《建筑节能⼯程施⼯质量验收规范》GB50411-2007;16.国家和上海市其它有关建筑⼯程质量验收的规程、规定等。
三、⼯程总体情况评价:本监理部根据建设⼯程监理合同约定,遵循动态控制原则,坚持预防为主的原则,制定和施⼯相应的监理措施,采⽤旁站、巡视和平⾏检测等⽅式对本⼯程实施监理。
总承包和各分包单位的现场质保体系的运⾏正常,单位资质和⼈员资质符合要求,管理⼈员按规定到岗,特殊⼯种持证上岗。
按规范要求对原材料、构配件、设备进⾏进场验收和见证取样,检测合格。
对所有施⼯组织设计和施⼯⽅案按规范要求进⾏了审核,关键⼯序和隐蔽验收合格,对发现的质量问题,通过监理⼯程师通知单、⼯程会议和⼝头通知等形式督促施⼯单位进⾏了整改,本⼯程未发⽣质量事故。
XX工程竣工验收监理质量评估报告范文-----------工程编制人:审批人:陕西永明项目管理有限公司咸阳磊森分公司2022年6月一、工程建设基本情况1、工程项目概况工程名称:户县县委办公楼建设单位:户县县委办公楼筹建领导小组工程建设地点:户县县委政府大院工程建设规模:建筑面积7248m2(1)建筑部分:该工程为六层框架结构,建筑高度23.27m。
外装饰为外保温、干挂石,内装饰为大面积吊顶,全部涂刷乳胶漆。
空调为南京天加牌水源热泵中央空调系统,3部电梯为西门子电梯。
(2)结构部分:基础部分:该工程采用大开挖,地基处理为1.5米厚3:7灰土,C10混凝土垫层,C35混凝土条形基础,基础砌体采用MU10普通粘土砖。
主体部分:该工程为框架结构,混凝土强度等级:柱梁板为C35,框架填充墙采用非承重空心砖,M5水泥砂浆砌筑。
2、责任主体单位名称:(单位资质情况见附表6)3、项目监理机构概况:(见附表)二、监理过程中的质量控制情况:1、依据监理规划和监理细则实施监理。
2、监理方式:监理过程中主要检测设备和工具为:卷尺、角尺、经纬仪、水准仪、吊线锤、质检锤、电子靠尺等关键工序实施旁站监理,其他工序实施巡视或平行检验方式实施监理,发现问题及时指出,确保工程质量。
工程施工过程中、砼浇筑、外架安拆、土方回填、防水施工等工序进行旁站监督。
对砌体、主体钢筋安装、模板支设、管线敷设、内外粉刷、防水处理等工序进行平行检验。
安全上组织专项安全检查60次。
3、施工过程阶段的监理严把材料进场检验关,对原材料、半成品要求出示生产厂家合格证,按不同规格、品种、批量核查检查,共核查原材料、半成品质量证明文件128份。
严格执行报验制度,要求承建方对各道工序进行报验,监理验收合格后方可进行下道工序,工程施工中,共进行检验批验收336次,均达到合格。
4、竣工验收阶段的监理三、工程质量评估1、评估依据:(3)施工合同。
(4)工程建设监理委托合同。
电梯评估报告XXX东西湖新沟易地新建项目1#、2#楼电梯分部质量评估报告一、前言:XXX委托XXX对其东西湖新沟易地新建项目进行监理工作。
该电梯安装工程于2014年11月开始施工,于2015年12月完工,并经过自检全部合格,申请竣工验收。
我监理单位结合日常监理情况,认为申请合理同意予验收,并于2016年1月29日组织施工单位对本单位工程的竣工验收进行了予验。
通过予验,我监理单位认为已具备竣工验收条件,同意施工单位按“合格”等级报验。
现将本工程竣工验收质量评估意见报告如下:二、工程概况:1、工程名称:XXX东西湖新沟易地新建项目1#、2#楼2、建设地点:东西湖区革新大道以西,南四支沟以南3、建设单位:XXX4、设计单位:XXX5、监理单位:XXX6、分包安装单位:XXX7、设计概况:本工程1#楼建筑面积为9333.71㎡,钢筋砼框架结构地上6层,地下1层,2#楼建筑面积为5783.07㎡,钢筋砼框架结构5层,结构安全等级为二级,抗震设计烈度为六级,使用年限为50年。
主体填充墙砌体为蒸压加气砼砌块。
8、电梯工程概况:1)、电梯型号根据甲方提供的智能电梯资料选型,土建尺寸根据智能电梯对应型号设计。
1#楼设备型号:KONE3000,载重:1000kg,速度:1.0m/s;L1层/站:7/7/7,L2层/站:6/6/6;数量:2台;控制方式:微机。
2#楼设备型号:JLKW,载重:1000kg,速度:1.0m/s;层/站:5/5/5;数量:2台;控制方式:微机。
2)、每层电梯厅门旁的呼梯显示预留孔洞、电梯无机房留洞均以甲方定货后由电梯厂家提供的安装土建施工图为准。
3)、电梯井壁、井底、顶层屋面板底与墙身上的预埋件及预留孔,由电梯厂家负责及时提供资料和配合施工。
4)、电梯井壁采用240加气砼砌筑,楼层梁及层间圈梁详按结施图施工。
三、工程质量评估依据:1、国家现行的《建筑工程施工质量验收统一标准》(GB-2013)2、《电梯工程施工质量验收规范》GB-2012本分部工程的各项分项工程已经经过我们公司的质量检查验收,全部达到了验收要求。
监理质量评估报告电梯模板1. 引言本次监理质量评估报告旨在对电梯工程进行全面的监理质量评估,评估结果将用于评价电梯项目的质量水平,并提供改进建议。
本报告依据国家相关标准和规范,结合监理工程师实地检查、资料分析等工作,对电梯工程的设计、施工等各个环节进行评估。
2. 评估方法和范围本次评估采用以下评估方法:- 实地检查:监理工程师对电梯工程现场进行勘查,检查施工质量和安装情况。
- 资料分析:收集和评估电梯工程的设计文件、施工记录、验收报告等资料。
评估范围主要包括:- 电梯设计方案的合理性和符合性;- 电梯施工过程的质量管控与合规性;- 电梯安装及调试的有效性;- 电梯验收和使用阶段的安全可靠性。
3. 评估结果3.1 设计评估结果根据现场勘查及设计文件资料的分析,电梯的设计方案整体合理、符合相关标准和规范要求。
但在某些细节上存在以下问题:- 电梯轿厢尺寸设置较小,不满足现场实际需求;- 电梯机房设计不符合防火要求;- 电梯门的开闭速度过慢,不符合运营效率要求。
针对以上问题,建议进行相应的设计调整和修改。
3.2 施工评估结果通过对电梯工程施工过程的实地检查和施工记录的分析,发现以下问题:- 施工现场秩序混乱,材料堆放不规范;- 部分构件安装质量不达标,存在松动或者错位现象;- 电梯导轨的垂直度和水平度控制不准确。
为了确保电梯工程的质量,应加强施工管理,提高施工质量。
3.3 安装和调试评估结果通过对电梯安装和调试过程的实地检查和相关资料的分析,评估结果如下:- 电梯安装工艺流程明确,安装质量符合标准要求;- 电梯调试过程合理,操作规范;- 电梯安装调试记录完整,测试结果正常。
3.4 验收和使用评估结果根据对电梯验收报告和使用情况的评估,得出以下结论:- 电梯验收程序规范,验收结果符合要求;- 电梯使用过程中未发现明显故障或安全隐患。
4. 改进建议基于上述评估结果,提出以下改进建议:- 优化电梯轿厢尺寸设计,以满足实际需求;- 调整电梯机房设计,确保符合防火要求;- 提高电梯门的开闭速度,提升运营效率;- 加强施工管理,确保施工质量;- 提高电梯导轨的垂直度和水平度控制;- 建立健全的电梯维护保养制度,确保长期安全可靠地使用。
电梯分部验收报告一、工程概况本次验收的电梯工程位于XX市XX区XX路XX号的XX大厦内,共计安装XX部电梯,服务楼层范围为XX至XX层。
该电梯工程由XX电梯有限公司负责安装,于XXXX年XX月XX日开始施工,历时XX个月,现已完成全部安装工作,并提交验收。
二、验收依据本次验收工作严格遵循国家相关法律法规、技术标准及合同约定进行。
主要依据包括《中华人民共和国特种设备安全法》、《电梯制造与安装安全规范》(GB7588-2003)、《电梯监督检验和定期检验规则—曳引与强制驱动电梯》(TSG T7001-2009)等。
三、验收内容1. 设备检查:对电梯的曳引机、控制柜、门系统、导轨、轿厢等关键部件进行了详细检查,确认其型号、规格、数量等与设计图纸及合同要求一致,且无明显损坏或缺陷。
2. 安装质量检查:对电梯的安装质量进行了全面检查,包括轨道安装、轿厢安装、门系统安装等。
经测量,各项安装尺寸均符合规范要求,安装牢固、无松动现象。
3. 电气系统检查:对电梯的电气系统进行了仔细检查,包括电缆敷设、接线端子、接地保护等。
电气系统布线整齐、规范,接线正确、牢固,接地保护可靠。
4. 安全保护装置检查:对电梯的安全保护装置进行了逐一测试,包括限速器、安全钳、缓冲器、门锁装置等。
各项安全保护装置动作灵敏、可靠,符合安全要求。
5. 运行试验:对电梯进行了空载、半载、满载及超载运行试验。
在试验过程中,电梯运行平稳、无异常声响,各项性能指标均达到设计要求。
6. 功能测试:对电梯的各项功能进行了详细测试,包括召唤功能、楼层显示功能、开关门功能、报警功能等。
各项功能均正常可靠,满足使用要求。
四、验收结论经过严格的检查和测试,我们认为本次验收的电梯工程安装质量优良,各项性能指标均达到设计要求,安全保护装置齐全、可靠。
在运行试验中,电梯表现稳定、无故障发生。
因此,我们一致同意通过本次电梯分部验收。
五、存在问题及建议1. 在检查过程中,发现部分电梯轿厢内照明灯具亮度不足,建议更换为高亮度LED灯具,以提高乘客舒适度。
安置房一标段电梯分部工程质量监理评估报告工程名称安置房一标段电梯安装建设单位:房地产置业有限公司设计单位:电梯股份有限公司承建单位:电梯有限公司监理单位:工程建设管理有限公司报告编制:审核(总监):注册号:批准: 注册号:ﻫ工程建设管理有限公司(章)二一五年月日电梯分部(分段)工程质量监理评估报告一、施工监理质量评估主要依据、《建设工程监理规范》、电梯安装合同、电梯施工图及有关资料、电梯制造与安装安全规范。
、电梯技术方法、电梯试验方法、电梯安装验收规范、电梯工程施工质量验收规范二、工程基本情况ﻫ(一)工程概况(表)表(二)评估内容本次分段评估的范围是主体(三)施工单位基本情况ﻫ承包单位成立本工程项目经理部,项目经理全面负责本工程的施工任务;各管理层人员配备齐全,资格符合要求;施工人员各专业人员岗位证书齐全,符合要求。
劳务人员数量满足施工工期要求。
施工各类设备规格、型号、数量满足施工要求。
工程原材料、构配件、设备能按使用计划落实。
根据对总包单位、分包单位及主要工程原料、构配件、设备供应单位的考察确定,总承包单位和各分包单位有能力完成本工程的施工项目。
ﻫ(四)工程主体结构的质量状况、分项工程施工质量状况。
、导轨安装位置应符合土建布置图要求、两列导轨顶面间的距离偏差(轿厢导轨~ ,对重导轨~ )。
、导轨支架在井道壁上安装应固定可靠。
预埋件应符合土建布置图要求。
)井道内每档支架的定位及水平必须用橡胶透明管用水测量平行度。
相互之间的水平度应用木斗线划线。
每档支架的水平度不得大于(控制在以内),两导轨支架工作面垂直度必须严格控制在技术规范的范围内。
)当电梯井道偏大需加工字钢横梁。
工字钢的规格不得小于工字钢,严禁用槽钢用于加横梁。
工字钢所用固定膨胀螺丝应用Ф以上进行固定。
当井道为砖墙结构时应有预埋件,预埋件钢板厚度应不小于的钢板加在墙面上或用构件预埋。
严禁用膨胀螺丝直接固定在砖墙上进行安装。
)井道整改所用的所有钢材,必须预先进行全面防腐油漆处理后方可进行安装施工。
上述加工字钢及预埋件必须用户认可同意并且由自检人员(监理和业主)进行验收合格后移交使用。
、每列导轨工作面(包括侧面与顶面)与安装基准线每的偏差均不应大于下列数值:轿厢导轨和设有安全钳的对重(平衡重)导轨为;不设安全钳的对重(平衡重)导轨为。
轿厢导轨和设有安全钳的对重(平衡重)导轨工作面接头处不应有连续缝隙,导轨接头处台阶不应大于。
如超过应修平,修平长度应大于。
不设安全钳的对重(平衡重)导轨接头处缝隙不应大于,导轨工作面接头处台阶不应大于。
导轨安装关系到整个电梯运行的舒适感,施工中必须确保轿厢、对重导轨间距、垂直度偏差、接头台阶、修锉长度受控,安装负责人必须要指派技术较好、工作责任心较强的施工人员进行此项施工,按表《电梯安装施工过程记录及内部检查报告》要求做好记录,安装同时必须确保监测导轨的重要检测工具———刀口尺处于规定尺寸要求,检查计量是否合格。
(二层门安装工序控制层门安装必须确保层门地坎、层门、层门立柱(门套)、门球与轿厢地坎间隙的各尺寸必须按表《电梯安装施工过程记录及内部检查报告》中规定项进行施工,并由自检人员进行监测,最终复验按表《电梯安装工程验收报告书》进行,并由自检人员作班组最终签字认可。
、层门地坎至轿厢地坎之间的水平距离偏差为—,且最大距离严禁超过。
、层门强迫关门装置必须动作正常。
、动力操纵的水平滑动门在关门开始的行程之后,阻止关门的力严禁超过。
、层门锁钩必须动作灵活,在证实锁紧的电气安全装置动作之前,锁紧元件的最小啮合长度为。
、门刀与层门地坎、门锁滚轮与轿厢地坎间隙不应小于。
(要求安装人员应将门刀与地坎,门锁滚轮与地坎间隙调整正确。
避免在电梯运行时,出现磨擦,碰撞)。
、层门地坎水平度不得大于,地坎应高出装修地面—。
、层门指示灯盒、召唤盒和消防开关盒应安装正确,其面板与墙面贴实,横竖端正。
、门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎的间隙,乘客电梯不应大于。
(三、机房设备的安装曳引机安装中,必须确保曳引机承重水平梁水平误差和承重梁相互平行度受控,由施工人员作好现场记录并经安装负责人检查,再确保曳引机承重梁达到要求后,随后确保曳引轮垂直度、导向轮垂直度、导向轮与曳引轮平行度、制动轮垂直度、油温进行校正,并由自检人员按表《电梯安装施工过程记录及内部检查报告》要求进行检测记录签字认可,确保工序处于受控。
、紧急操作装置动作必须正常。
可拆卸的装置必须置于驱动主机附近易接近处,紧急求援操作说明必须贴于紧急操作时易见处。
、当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少,且支承长度不应小于。
、制动器动作应灵活,制动间隙调整应符合产品设计要求。
、驱动主机、驱动主机底座与承重梁的安装应符合产品设计要求。
、驱动主机减速箱(如果有)内油量应在油标所限定的范围内。
、机房内钢丝绳与楼板孔洞边间隙应为—,通向井道的孔洞四周应设置高度不小于的台缘。
(四、轿厢的安装安装轿厢时,必须对轿壁进行保护,如有划伤,必须查清责任原因。
确保轿底呈水平状态,由安装人员进行检查记录,最后由自检人员按表《电梯安装工程验收报告书》中有关项目进行自检并签字认可。
、当距轿底面在以下使用玻璃轿壁时,必须在距轿底面—高度安装扶手,且扶手必须独立地固定,不得与玻璃有关。
、当轿厢有反绳轮时,反绳轮应设置防护装置和挡绳装置。
、当轿顶外侧边缘至井道壁水平方向的自由距离大于时,轿厢应装设防护栏及警示性标识。
(五、对重装置的安装、当对重(平衡重)架有反绳轮,反绳轮应设置防护装置和挡绳装置。
、对重(平衡重)块应可靠固定。
(六悬挂装置、随行电缆、补偿装置、绳头组合必须安全可靠,且每个绳头组合必须安装防螺母松动和脱落的装置。
、钢丝绳严禁有死弯。
、当轿厢悬挂在两根钢丝绳或链条上,且其中一根钢丝绳基链条发生异常相对伸长时,为此装设的电气安全开关应动作可靠。
、随行电缆严禁有打结和波浪扭曲现象。
、每根钢丝绳张力与平均值偏差不应大于%。
、随行电缆的安装应符合下列规定:随行电缆端部应固定可靠。
随行电缆在运行中应避免与井道内其他部件干涉。
当轿厢完全压在缓冲器上时,随行电缆不得与底坑地面接触。
、补偿绳、链、缆等补偿装置的端部应固定可靠。
、对补偿绳的张紧轮,验证补偿绳张紧的电气安全开关应动作可靠。
张紧轮应安装防护装置。
(七、电气装置、电气设备接地必须符合下列规定:所有电气设备及导管、线槽的外露可导电部分均必须可靠接地();接地支线应分别直接接至接地干线接线柱上,不得互相连接后再接地。
、导体之间和导体对地之间的绝缘电阻必须大于Ω,且其值不得小于:动力电路和电气安全装置电路:Ω;其他电路(控制、照明、信号等):Ω。
、主电源开关不应切断下列供电电路:轿厢照明和通风;机房和滑轮间照明;机房、轿顶和底坑的电源插座;井道照明;报警装置。
、机房和井道内应按产品要求配线。
软线和无护套电缆应在导管、线槽或能确保起出等效防护作用的装置中使用。
护套电缆和橡套软电缆可明敷于井道或机房内使用,但不得明敷于地面。
、导管、线槽的敷设应整齐牢固。
线槽内导线总面积不应大于线槽净面积%;导管内导线总面积不应大于导管内净面积%;软管固定间距不应大于,端头固定间距不应大于。
、接地支线应采用黄绿相间的绝缘导线。
、控制柜(屏)的安装位置应符合电梯土建布置图中的要求。
(八、安全部件、限速器动作速度整定封记必须完好,且无拆动痕迹。
说明:为防止其他人员调整限速器、改变动作速度,造成安全钳误动作或达到动作速度而不能动作。
、当安全钳可调节时,整定封记应完好,且无拆动痕迹。
说明:为防止其他人员调整安全钳,造成其推失去应有的作用。
、限速器张紧装置与其限位开关相对位置安装应正确。
、安全钳与导轨的间隙应符合产品设计要求。
、轿厢在两端站平层位置时,轿厢、对重的缓冲器撞板与缓冲器顶面间的距离应符合土建布置图要求。
轿厢、对重的缓冲器撞板中心与缓冲器中心的偏差不应大于。
、液压缓冲器柱塞垂度不应大于%,充液量应正确。
表主体结构各分项工程质量评定汇总表、监理对工程质量监控情况在施工过程中监理遵循“验评分离、强化验收、完善手段、过程控制”的指导思想,坚持“事前控制、事中控制、事后控制”的原则,主要采取工序验收检查、巡视、旁站监理、各项报验(原材料等)、同步检测(含抽检)、实测实量、文字指令等种方式严把质量关。
监理各项质量控制资料完整、真实、有效。
(七)施工过程中发生过的质量事故、问题、原因分析及处理结果在施工全过程中没有发生质量事故;作为一般性的质量问题(包括常见质量通病),在施工过程中有发生,但通过自查、自检及时进行整改处理,达到合格后方进行下道工序施工。
三、对工程质量的综合评估意见经监理“事前控制、事中控制及事后控制”,本工程施工全过程认真、规范,在施工过程中没有发生任何大小质量事故,质量始终处于受控之中;电梯分部各分项工程全部合格,分部工程的质量符合电梯制造与安装安全规范要求和电梯工程施工质量验收规范的规定;安全和功能检验(检测)合格,工程观感质量较好,质量保证资料基本齐全,真实、有效。
评估意见:综上所述,根据设计要求及有关规范与标准,安置房一标段台电梯分部工程满足验评标准合格等级,对该电梯分部工程质量评为合格工程。
ﻫ工程建设管理有限公司(章)二一五年月日。
