泗洪1、5、7标施工组织设计
- 格式:doc
- 大小:354.50 KB
- 文档页数:42
施工组织设计一、工程施工总体概述二、工程概况三、工程施工条件四、施工准备及资源配置五、施工平面布置六、施工组织机构建立及人员配备七、施工方案与技术措施八、质量目标及保证措施九、安全目标及保证措施十、文明施工措施十一、环境保护体系及措施第一章编制说明1、编制依据施工图纸:宿迁市西民便河城区段河道整治工程宿城区段施工设计图纸。
规范标准:国家现行规范、检验标准、技术要求及标准施工现场:招标工程现场的地况、地貌及地方资源、条件等。
2、编制目的本施工设计,是规划指导施工全过程的纲领性文件。
按照工程建设的基本规律、施工工艺流程和经营管理规律,制定了科学合理的施工组织方案,合理安排了施工顺序和进度计划,有效地利用施工场地,优化配置和节约使用人力、物力、资金、技术等生产要素,积极协调各方面的工作,保证质量、进度、安全、文明施工以取得良好的经济效益、社会效益和环境效益。
3、编制说明本施工组织设计编制内容是宿迁市西民便河城区段河道整治工程宿城区段工程项目,建设地点为宿城区境内。
根据工程特点,本着对业主资金合理利用,对工程质量高度负责,标书编制原则是:“经济、合理、优质、高效”。
本施工组织设计编制,受到公司高度重视,专门成立工程施工方案小组,采用“对比优化、博采众长”的编制思路,使本施工方案重点突出,有较强的针对性和可操作性。
第二章工程概况1、概述1.工程概况:宿迁市西民便河城区段河道整治工程护砌及建筑物工程分布在宿城区境内。
2. 本次工程共分二个标段,建设内容为:第一标段:河道护岸工程施工(西民便河西楚桥~环城西路(桩号16+200~18+300)河道护岸长2.1km);第二标段:配套建筑物工程施工(河道疏浚1.4公里、涵洞8座、2座倒虹吸、环城西路蓄水坝1座)。
2、水文气象项目区属中纬度暖温带气候区,兼有大陆和海洋性气候特点。
一年四季分明,雨量适中,气候温和,无霜期长,春季温和多风,夏季炎热多雨,秋季凉爽而湿润,冬季干寒而少雨雪。
泗洪县东南片区域供水工程—浑水管线工程安全施工组织设计编制单位:无锡市政建设集团有限公司编制人:审批人:编制日期:2015年10月3日第一章编制依据1、《安全生产法》2、《建设工程安全生产管理条例》3、《建筑施工安全生产标准》第二章工程概况工程名称:泗洪县东南片区域供水工程—浑水管线工程工程地址:泗洪县东南片区域建设单位:泗洪博世科水务有限公司设计单位:中国市政工程设计研究总院有限公司建设规模:供水管道,浑水管线位于泗洪县东南片区,西起点桩号0.000泗洪县大楼周庄净水厂,东终点桩号29+158泗洪县龙集镇水源地,全场约29km。
第三章项目安全生产、文明施工管理目标3.1安全生产、文明施工指导原则3.1.1安全生产以国家、地方的有关生产、法律、法规为准绳,上级有关部门及公司的有关规定标为依据,指导工程安全生产。
3.1.2文明施工以江苏省市政工程的有关要求及措施为标准,学习其它创标化工地的经验及特点,结合工程实际情况进行具体实施。
3.2安全方针:安全第一,预防为主,把不安全因素消灭在萌芽状态。
3.3安全生产、文明施工目标:安全生产杜绝重大事故发生,避免一般事故的发生,做到安全生产无事故,文明施工确保标化工地。
3.4项目部组织管理以公司工程安全科为领导,以项目经理为主要负责人,成立项目部安全管理班子,以安全员、施工员、班组长及兼职安全员为领导核心,开展各项安全生产活动及文明施工。
做到“协调配合、各司其职,”树立“安全第一,预防为主”的思想,严格执行“事前交底、事中控制、事后检测,”在施工中,做到严格要求,一丝不苟抓安全生产。
3.5项目部安全管理目标项目部结合实际情况,提出本工程安全目标:安全生产重大事故为0,一般事故频律<1‰。
施工现场安全防护达标率100%,综合优良率≥85%。
第四章安全生产文明施工保证体系4.1建立安全生产、文明施工保证5.1施工准备5.1.1建立组织保证体系;5.1.2建立制度保证体系;5.1.3建立技术保证体系;5.1.4建立投入保证体系;5.1.5建立安全监控管理体系;5.1.6对职工进行三级安全教育。
江苏银行泗洪支行工程施工方案1. 引言本文档为江苏银行泗洪支行工程施工方案的详细说明,旨在规划和指导整个施工过程,确保施工按照预定的计划和要求进行。
2. 工程概述江苏银行泗洪支行工程位于泗洪市中心地带,总建筑面积约为2000平方米,主要包括地下一层、地上三层的办公室、大厅、VIP厅等功能区域。
3. 施工组织结构为了保证工程的成功进行,施工期间将建立以下组织结构: - 项目经理:负责整个工程的统筹协调,与相关部门进行沟通和协商。
- 施工队伍:包括建筑施工队、装修施工队、电气施工队等,各施工队需配备足够的人员和设备。
- 监理团队:由专业监理人员组成,负责监督工程施工过程中的质量、安全等方面。
4. 施工步骤本工程的施工将按照以下步骤进行: 1. 地基与基础施工:包括地基处理、基坑开挖、桩基施工等。
2. 主体结构施工:包括楼板、墙体、柱子的浇筑和搭建。
3. 电气系统施工:包括走线、安装开关插座等电气设备。
4. 管道系统施工:包括水、电、暖气、通风管道的安装。
5. 室内装修施工:包括地板铺设、墙面装饰、天花板安装等。
6. 外部装饰施工:包括外墙装饰、门窗安装等。
7. 动力设备安装:包括空调、电梯等设备的安装。
8. 收尾工作:包括清理现场、整理材料等。
5. 安全保障措施为保障施工期间的人员安全,我们将采取以下措施: 1. 施工现场设置围挡,限制非施工人员进入。
2. 工友配备安全帽、安全鞋等个人防护装备。
3. 定期进行安全培训和演练,提高施工人员的安全意识。
4.监测设备安装,如监控摄像头、烟雾报警器等。
5. 定期进行施工现场巡视,及时发现和解决安全隐患。
6. 质量控制为保证工程的施工质量,我们将采取以下措施: 1. 严格按照相关标准和规范进行施工。
2. 对施工材料进行验收,确保材料的质量合格。
3. 强化施工现场质量管理,设置临时质检站点,加强抽查和监督。
4. 定期进行工程质量检查,发现问题及时整改。
泗洪县东风大沟疏浚工程施工组织设计投标单位:响水县水利建筑工程处日期: 2011年10月8日目录第一部分总体设想第二部分施工组织设计第一章工程概况第二章施工总体部署第三章施工降排水技术方案第四章各分部分项工程施工技术方案第五章施工进度打算表及保证措施第六章质量治理措施第七章安全、文明、环保、现有设施、管线施工措施第八章附件第一部分总体设想一投标书综合讲明质量承诺:合格。
工期承诺:30日历天。
依照泗洪县东风大沟疏浚工程招标文件中提出的有关技术、施工、质量、工期、安全、文明施工等,我单位诚恳地表示:完全同意招标文件提出的各项要求,并遵照招标文件中的具体要求落实各项方案和配套措施,有决心和信心与业主、监理单位、设计单位一起共同建设好泗洪县东风大沟疏浚工程的施工。
我们通过认真学习和深化招标文件、招标图纸,并数次实地踏勘了施工现场,同时分析了各种可能阻碍施工的因素、特点、难点。
我们有充分的信心,保证以高标准、高质量按期全面完成泗洪县东风大沟疏浚工程工程承包范围内的各项要求和任务。
一旦有幸中标,我单位将全力以赴,做好施工前期预备和施工现场总体规划布置。
发挥我单位的治理优势、技术优势,实施项目治理,通过对劳动力、设备、材料、技术、方法和信息的优化处置,实现成本造价、工期、质量及社会信誉的预期目标效果。
我单位将积极配合业主做好施工质量、工期、安全、文明施工治理工作,确保泗洪县东风大沟疏浚工程优质、快速、全面建成。
我们完全同意招标文件提出的进度、质量和施工技术要求,按图施工,按国家有关质量规定进行。
泗洪县东风大沟疏浚工程实行创优目标治理,保证达到合格的质量验收标准。
在施工期间,我们将与业主、监理单位、设计单位紧密配合,真心诚意同意业主、监理单位、设计单位在施工全过程中的督促指导和关心。
我们将竭诚为泗洪县东风大沟疏浚工程顺利建设而努力,为泗洪县东风大沟疏浚工程,早日建成并投入使用做出我们应有的贡献。
二投标书编写讲明在认真、全面地阅读、学习和深化招标文件、招标图纸的基础上,深刻领会和贯彻设计意图及投标的要求,结合我单位多年来在类似工程施工中的实践经验,本着以高速、优质、文明的施工组织为指导思想,编写泗洪县东风大沟疏浚工程的技术投标书。

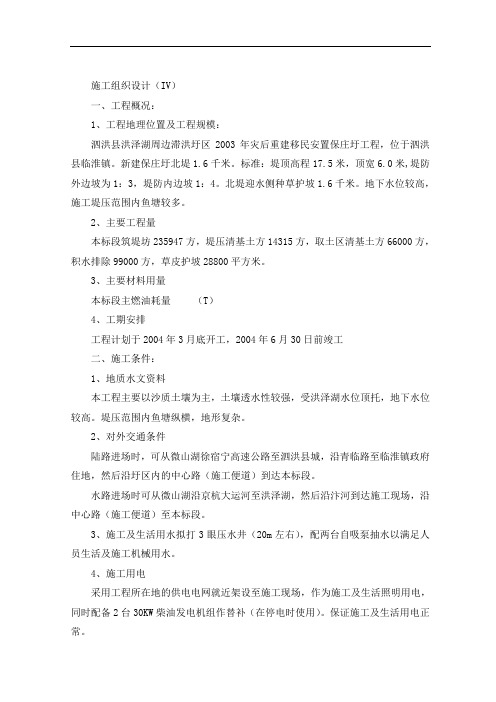

施工组织设计(IV)一、工程概况:1、工程地理位置及工程规模:泗洪县洪泽湖周边滞洪圩区2003年灾后重建移民安置保庄圩工程,位于泗洪县临淮镇。
新建保庄圩北堤1.6千米。
标准:堤顶高程17.5米,顶宽6.0米,堤防外边坡为1:3,堤防内边坡1:4。
北堤迎水侧种草护坡1.6千米。
地下水位较高,施工堤压范围内鱼塘较多。
2、主要工程量本标段筑堤坊235947方,堤压清基土方14315方,取土区清基土方66000方,积水排除99000方,草皮护坡28800平方米。
3、主要材料用量本标段主燃油耗量(T)4、工期安排工程计划于2004年3月底开工,2004年6月30日前竣工二、施工条件:1、地质水文资料本工程主要以沙质土壤为主,土壤透水性较强,受洪泽湖水位顶托,地下水位较高。
堤压范围内鱼塘纵横,地形复杂。
2、对外交通条件陆路进场时,可从微山湖徐宿宁高速公路至泗洪县城,沿青临路至临淮镇政府住地,然后沿圩区内的中心路(施工便道)到达本标段。
水路进场时可从微山湖沿京杭大运河至洪泽湖,然后沿汴河到达施工现场,沿中心路(施工便道)至本标段。
3、施工及生活用水拟打3眼压水井(20m左右),配两台自吸泵抽水以满足人员生活及施工机械用水。
4、施工用电采用工程所在地的供电电网就近架设至施工现场,作为施工及生活照明用电,同时配备2台30KW柴油发电机组作替补(在停电时使用)。
保证施工及生活用电正常。
5、施工通讯配备一部程控电话及两部移动电话,以便在施工期间与各部门之间及时联系,确保工程施工的顺利进行。
三、临时工程1、临时房屋建设和公共设施项目经理办公室30M2,办公室60M2,会议室60M2,试验室30M2,值班室60M2,财务室30M2,微机室30M2,宿舍400M2,食堂120M2,文化娱乐室40M2,医疗室30M2,厕所30M2,各栋房屋做到建筑风格一致,清洁无尘,设专人负责清洁卫生工作。
每栋房屋配挂壁式消防灭火器2只,以上设施按永久工程建筑物的施工要求施工。
土地复垦施工方案施工方案:泗洪县龙集镇XXX等三个村土地整治项目土方工程的施工方案由XXX制定。
该工程地点位于泗洪县龙集镇,工程为杨邵村、靳东村、孙庄村土地整治等,最后保证土地复耕。
工程质量标准符合土地开发整理项目工程验收规程合格标准。
施工进度计划及保证措施:施工总体计划安排应遵循有序部署、程序合理、资源配置充分合理、平衡兼顾等原则。
该工程包括杨邵村、靳东村、孙庄村,施工时协调好工农关系和组织好交通安全。
XXX将组织精干力量,组成项目经理部,全权负责该项目的实施。
项目经理部下设五个部门,每个部室由1-2名有经验的管理人员组成。
下设三个施工队,施工队为施工作业层,主要职能是组织施工生产,确保工期、质量、安全、设备的保养维修。
同时,认真做好开工前的准备工作。
施工现场平面布置:该土地处于平原地带,相对高差较小,以农作物为主。
土质为粘土及亚粘土,无其它不良地质现象。
水资源丰富。
所在地区交通条件便利,水、电供应方便,生产、生活物资丰富,施工条件良好。
施工材料就近选用,供电附近有电力线路,用电接需方便,可满足施工需要。
拟在项目部及施工队用手机进行通讯联系。
质量保证措施:该工程符合土地开发整理项目工程验收规程合格标准,质量保证措施包括严格按照规范要求进行施工,加强质量检测和监督,及时发现并纠正质量问题,确保工程质量达到验收标准。
劳动力安排计划:施工力量的组织包括项目经理部、施工队等。
我公司将组织精干力量,全权负责该项目的实施。
项目经理部下设五个部门,每个部室由1-2名有经验的管理人员组成。
下设三个施工队,施工队为施工作业层,主要职能是组织施工生产,确保工期、质量、安全、设备的保养维修。
同时,认真做好开工前的准备工作,协调好工农关系和组织好交通安全。
在进场前,进行详细的现场察看和图纸会审,编写实施性施工组织设计和复测加密水准点、控制点,以确保施工的质量和准确性。
同时,也要协调好与沿线村民及地方政府的关系,以保证施工的顺利进行。
小型农田水利重点县工程施工五标施工组织设计XXXX小型农田水利重点县建设工程(五标段)合同编号:XXXXXXX施工组织设计XXXXX安装工程总公司XXXXX小型农田水利重点县工程施工五标项目部2012年11月29日目录第一章工程概况 (2)第二章施工总体布置 (8)第三章渠道工程施工程序、方法说明………………………………11第四章渠系建筑物工程施工程序、方法说明 (20)第五章施工总进度计划及工期保证措施 (22)第六章质量控制与管理措施 (26)第七章安全控制与管理措施 (46)第八章施工组织机构 (54)第九章环境保护、文明施工保证措施………………………………59第十章冬、雨季及节假日施工措施…………………………………62附表一:施工总进度横道图……………………………………………64附表二:施工组织机构及主要人员计划表、劳动力计划表…………65附表三:拟投入本标段的主要施工设备表 (66)第一章工程概况一、工程概况XXXXX2012年小型农田水利工程其中一个项目位于XXXXXXXX,工程场内外交通较为方便,对外交通有XX公路,对内交通依托乡级公路与渠道临近的机耕路,施工设备及各类建材可直达工地,个别可修建临时公路。
施工场地可利用渠道及附属建筑物占地范围内及周边空地工程,可利用施工场地较为宽松。
生活及施工管理临时用房,就近租用民房或搭临时工棚。
钢材采用南钢或新钢生产的品牌钢,水泥采用品牌XX水泥,木材和油料等可就地购买,工程所需砂、砾、石从采砂场就近购买,所需块石从采石场购买,平均运距18km,沿支渠附近滩地、荒丘土料储量丰富,其数量和质量均可满足要求,所需土料可就近取得近距1-2km。
施工期供水:施工用水可就近解决,生活用水可取自当地村庄处地下水。
施工期用电:施工点都靠近村庄,施工用电可就近搭临时线路供电。
XXX灌区位于XXXXXXX,涉及XXX1个行政村,XX、XX、XX家等7个自然村,人口XX人。
工程名称泗洪县大楼小区一期工程日期年月日
现报上下表中的技术管理文件,请予以审批。
类别编制人册数页数
施工组织设计
施工方案
内容附后
申报简述:
本次申报的施工组织设计是根据本工程的现场的特点精心编制的,请审核
申报部门(分包单位)申报人:
审核意见:
同意
□有□无附页
总承包单位名称:审核人:审核日期:年月日
审批意见:
审核结论:□同意□修改后报□重新编制
审批部门(单位)审批人:日期:年月日
工程名称泗洪县大楼小区一期工程日期年月日
现报上下表中的技术管理文件,请予以审批。
类别编制人册数页数
施工组织设计
施工方案 1 5
内容附后:
申报简述:
本次申报的施工组织设计是根据本工程的现场位置特点精心编制的,请审核
申报部门:中铁十五局集团第四工程有限公司申报人:
泗洪县大楼小区一期工程项目经理部
审核意见:
同意
□有□无附页
总承包单位名称:中铁十五局集团第四工程有限公司审核人:审核日期:年月日审批意见:
审核结论:□同意□修改后报□重新编制
审批部门(单位)审批人:日期:年月日。
东方花园5楼施工组织设计泗洪县东方花园5#楼施工组织设计第一章工程概况一、工程概况:建设单位为泗洪县城市建设投资经营有限责任公司。
建设地点位于泗洪县泗洲东大街南侧、该建筑具体位置详见总平面图。
本工程层数为:地上6层,地下0层。
建筑面积4700m2(不包括底层及阁楼层面积)二、工程标高:室内外高差0.050米。
卫生间、露台、厨房楼地面比相应的楼地面低30并做1%坡度,坡向地漏(地漏位置见水施图)。
卫生间、厨房与相临房间墙下部做200高素砼墙体,厚度同上部墙体。
基础为C15,其余为C20、C30。
三、编制依据:根据施工图纸施工规范第二章、施工布置一、施工流水段本工程的整个施工过程可分为:基础工程、主体工程、屋面工程、内外装修工程、楼地面工程、油漆涂料工程、安装工程七个施工联系项。
结合工程实际情况,根据施工均衡的原则,考虑各施工组作业的连续性,拟将该工程分为二个流水施工段。
二、主要分部项施工方案1、土方工程为了确保工程质量,加快工程进度,决定工程进度,决定采用机械一挖,放坡系数为1:0.3,外加工作面,回填土用机械回填,多余土方外运到甲方指定的地方堆放。
2、混凝土工程采用现场混凝土搅拌机拌制,塔吊运输,振捣泵或平板振动器振捣密实。
3、墙体工程一层-二层填充墙.三层以上采用“梅花丁”组砌方法,实行定额控制,计件工资制。
4、模板工程由木工板、木模板、混合模板组成,现场配制安装,该楼共配制三层模板,施工时调配使用。
5、钢筋工程现场下料加工,钢筋接头采用双面电弧焊,选择专业钢筋作业班组承包施工。
6、门窗工程实行厂家制作,现场安装。
7、脚手架工程采用钢管扣件式双排脚手架,由专业架子工承包施工,开工前签订安全生产责任状。
三、工期布置本式程基础及主体结构正处夏季,白天较长,劳动时间相对较长,但雨水较多,为了保证工期按时完成,合理安排施工工序,采用先进的施工方法,确保基础和主体结构工程工期不超过计划天数,各分部项工程计划施工天数如下:基础工程20天;主体结构120天;屋面工程20天;装饰工程10天;其它工程10 天;以上时间为各分部工程净占施工天数,具体施工过程中,由于实行流水作业,各工种穿插施工,实际施工天数远远超过净施工天数,充分地利用时间与空间,以确保工程如期完工,交付使用。
第一章工程概况一、编制依据1、泗洪县建设局的泗洪县青阳路〔三里转盘~青阳南桥〕改造工程招标文件及招标答疑纪要、工程量清单。
2、淮安新城设计院设计的泗洪县青阳路〔三里转盘~青阳南桥〕改造工程施工设计图纸。
3、国家、行业现行规定的有关《法规》、《标准》、《规程》及《质量检验评定标准》。
4、本公司在同类型工程施工中积累的丰富经验。
二、编制原则1、严格遵循招标文件、技术标准、检验标准、施工图设计要求,结合施工现场实际,精心组织,严格管理,抓住关键,全面合理地安排施工人员、机械设备及施工进度,搞好工序衔接,到达均衡生产,在保证工程质量、安全生产的前提下,保证工期。
2、积极推广应用“四新”成果,充分应用先进的科学技术和施工设备、做到机械化作业和标准化作业。
3、强化质量管理,加强工序监控,做到事前预防,确保工程到达优良标准。
4、调配组织管理能力强,施工生产经验丰富的中青年技术管理人员组建项目部,建立项目部负责制的管理、质保、安全保证体系,严格管理,优化配置。
5、搞好安全文明施工,为居民提供方便。
三、工程概况泗洪县青阳路〔三里转盘~青阳南桥〕,原有路面为水泥砼路面,横断面型式为三块板,本次改造为一块板。
道路现状情况:慢车道水泥砼路面和K0+000~K0+640段快车道水泥砼路面较好。
K0+640~青阳南大桥北端头快车道水泥砼路面损坏。
青阳北大桥~青阳南大桥段西侧慢车道为沥青路面已损坏。
青阳北大桥水泥砼桥面较好。
青阳南大桥快车道为沥青路面,破损严重。
本次泗洪县青阳南路道路改造工程全长,本工程处于建成区内,主要与长江路、珠江路、太湖路、濉河路、双洪路、洪中路、汴东路平面交叉。
凡已损坏的路面和绿化带均拆除重建沥青砼路面,原路面完好的保留,上面加铺沥青砼路面。
(一)道路工程1、道路设计标准:本道路按城市主干道Ⅲ级标准设计,设计车速v=40km/h。
设计年限15年。
原有道路为水泥混凝土路面,横断面型式为三块板,本次改造为一块板。
四、施工组织设计第一章总体施工组织布置及规划第一节工程概况一、概述本项目位于安徽省北部,是安徽省规划的“四纵四横”高速公路网的重要路段,属安徽省地方高速公路宿州-登封高速公路的一段,路线所在区域属黄淮平原中部,地势平坦,由西北向东南倾斜,地面坡降约为1/8000-1/15000,水系发育,由西北流向东南。
路线起迄桩号为K1+5770.26-K52+501.078,路线全长50.524公里。
二、自然条件1.气候、气象本标段所在区域属季风暖温带半湿润气候区,具有季风明显、气候温和、四季分明、雨量适中等特性。
但处于中纬度带,位于长江与黄河两大流域之间,常出现暴雨、连阴雨、冰雹、霜冻、干热风等灾害气候。
年平均气温14.0℃左右,7月最热,极端最高气温40℃;1月最冷,年最低气温为-23.0℃,无霜期约为201~210天。
年平均降水量872.9毫米,降水量6月~8月最高,区内降水量具有降水量大、降水延续时间长、短时间降水强度大等特征。
本区暴雨和夏季高温炎热气候对公路建设不利。
主汛期一般在6-9月份,洪峰多出现在7-8月份。
2.水文本标段所在区水系较发育,主要河流有浍河、南陀河、北陀河、新汴河等,均属淮河水系北侧支流;公路沿线水资源丰富,地表水与地下水对混凝土基本无腐蚀性,地表水可直接作为工程用水。
3.工程地质路线区地层属第四系松散层,一般性土体主要有粘土、粉质粘土、粉土和中细砂、粉砂等。
粉质粘土,项目沿线均较发育,平均厚1.5-18m,由上至下具有含水量逐渐减少和力学强度增加之趋势。
三、主要技术标准本项目设计采用全封闭、全立交的平原区高速公路标准。
主线设计速度120km/h,整体式路基宽度28.0米,设计荷载:公路-Ⅰ级,设计洪水频率:路基、大、中、小桥及涵洞为1/100。
四、工期、质量要求1.工期要求本项目工期20个月,计划开工日期:2009年11月2日,计划交工日期2011年7月2日。
2.质量要求标段工程竣工验收的质量评定为合格;竣工验收的质量评定为优良。
第二节总体布署一、施工组织机构1.施工组织机构概述为实现工期、质量、安全和成本目标,同时便于科学地施工和管理,我们将按项目法施工的原则组建项目经理部,按项目法进行管理和施工,我单位拟成立“泗洪至许昌高速公路淮北段路基工程项目经理部”,项目经理部设置施工技术科、安全质量科、物资设备科、计划财务科、测试中心、卫生环保科、综合办公室等七大职能部门。
2.施工队伍及任务划分施工队伍及任务划分见表1-2-1。
本着先主体后配套,先重点后一般的顺序进行规划。
在具体布置时严格遵循以施工实际需要为主,方便施工、永临结合、合理调配、节约占地、及时还耕复垦的原则,并结合考虑工程特点和施工方便条件等。
施工场地具体布置详见“附表五施工总平面图”。
1.临时便道利用既有S101省道、S303省道、S203省道、S202省道为运输主干道,经与当地协商同意后由既有乡村公路引入修建贯通的施工便道,到达各工点。
新建贯通便道施工技术标准为:路基宽度4.5m,路面宽3.5m,每200~300m设一处会车道,泥结碎石路面。
施工中经常对临时便道进行维修和养护,确保畅通。
2.预制场及拌合站本合同段共设一个预制场,负责空心板及小型构件的预制。
本合同段共设一座砼拌合站。
预制场和拌和站通设一处,规模为两台75m3/h,负责全标段的的砼供应。
本合同段设一处稳定土拌和站,负责石灰稳定土和水泥稳定土的拌合。
3.临时驻地坚持利用现有征地、少占耕地的原则设置各施工点的生产、生活场地,本合同段各施工队所有生产、生活房屋均采用租赁和搭建相结合。
项目部设在交通方便并尽量在标段中间位置,住房采用租赁民房形式。
4.施工用水、施工用电⑴施工用水由于本合同段水源丰富,因此采用汽车运输或抽水方式供给。
⑵施工用电施工用电驳接地方高压电源,安装变压器,共设固定变压器3台,同时架设临时低压线路引入各施工工点及营区,自备120KW发电机4台,75KW发电机2台,供桥涵工程使用。
5.施工通讯项目经理部所有管理人员、各施工队队长及主管工程师配备手机,项目部及施工队接引程控电话及互联网,特殊工种配对讲机。
为提高工作效率,我单位配置信息化项目管理系统,并与业主、监理和其它有关单位联网。
6.施工临时排水施工临时排水与设计边沟结合,利用既有排水系统确保临时排水畅通,避免积水影响施工。
三、资源配置计划1.劳动力计划施工中共安排9个施工队,总人数见表1-2-1。
在各分项工程的开工前所需各工种劳动力到达施工现场,施工中根据进度安排动态调配,个别工种劳力高峰期普工缺口采取倒班或雇佣季节工解决。
劳动力动态分布详见“附表六:劳动力计划表”。
2.机械设备进场计划根据本工程数量,投入足够的机械设备上场施工,确保上场设备完好率85%以上,出勤率90%以上,备余量10%~20%,并在各分项工程开工前将所需设备运至施工现场,并根据工程实际进度和监理工程师的要求进行动态调配。
3.主要材料供应计划本工程所用工程材料,根据施工进度分期、分批进场,保证施工顺利进行。
考虑料源的供应能力、工程进度、气候条件等因素,结合施工高峰期需要量,保证有充足的储备。
第二章主要工程项目的施工方案、方法与技术措施第一节路基工程一、工程概况本路段地形地貌复杂,力求填挖平衡,挖方段土方尽量利用,路基填方量大,主要在线路两侧集中取土,粉砂土、高液性粘土及过湿土经掺灰后,方可用于填筑路基,取土场应结合当地农田、水利情况,进行改造,取土后均可复耕或还塘。
二、施工方案按施工区段逐段铺开、逐段完工的原则,采取多个作业面平行作业。
由于本标段用来填筑路基的填料,主要来源于路基挖方,所以要合理调配,填挖方施工同时展开。
主要项目施工方案见表2-1-1。
表2-1-1 路基工程主要施工方案简表本标段路基土石方设三个路基施工队。
1.主要人员配备路基施工主要人员配备见附表六。
2.机械设备配置路基队施工主要机械设备配备见表2-1-2。
表2-1-2 路基施工主要机械设备配备表工进度情况,可以考虑抽调部分车辆到新区段施工。
四、施工方法⒈施工准备⑴施工前复核GPS点,进行线路贯通测量、导线、中线及高程的复测,水准点的复测增设,横断面的测量与绘制。
⑵调查本合同段内的地质、水文、障碍物、电缆、光缆位置及埋设情况。
⑶选择有代表性填料进行土工试验。
⑷做好临时排水,保证施工场地排水畅通,不留积水。
施工便道畅通无阻。
⑸进行清表处理,将种植土集中堆放,以备中央隔离带回填。
并按要求进行填前碾压,使密实度达到设计要求。
⑹做好土方调配方案,规划机械设备作业路线。
⒉填方试验段开工后选择有代表性地段,根据不同的地质条件和土工实验结果,铺筑不小于100m的全幅路基试验段,做90、94、96区路基填土压实试验,记录填料的种类、松铺厚度、含水量、设备的类型、最佳组合方式、碾压遍数和碾压速度。
在现场试验时直到该种材料达到规定的压实度,各种质量检查达到标准为止,并报监理工程师审批后全面施工。
⒊填土路堤施工施工中采取横断面全宽、纵向分层填筑方法施工。
按“四区段、八流程”作业,合理安排施工顺序、工序进度和关键工序的作业循环,做到路基施工的正规化、标准化。
⑴基底处理施工前将路基用地范围内的树木、软泥、乱填土等均在施工前砍伐和移植,垃圾、有机物残渣及原地面以下至少10~30cm内的草皮、农作物根系和表土予以清除,树根全部挖除,对耕地进行填前夯(压)实处理,对原地面的坑、洞等采用就地回填、夯实,对软土地基进行处理,场地清理完后全面进行填前碾压,使密实度达到设计要求,路基基底压实不小于90%,填土高度小于路床厚度时,基底的压实度不应小于路床压实度(≥90%)的标准,当基底的松散土层厚度大于30cm时,将松土翻挖后再进行分层回填夯实,当在地面自然横坡陡于1:5、缓于1:2.5的斜坡上填筑路基时路基基底应挖成台阶形式,台阶跨度不得小于2.0米,台阶应有4%反向坡度,当地面自然横坡陡于1:2.5时,应进行路基稳定验算。
⑵分层填筑当原地面高低不平时,先以最低处分层填筑,由边缘向中心填筑为保证帮宽断面压实。
满足设计要求,超填0.3m,最后刷坡整平。
根据填土高度及试验段确定的分层厚度及压实参数,由主管技术人员计算出计划分层数、压实机械碾压遍数,并绘制出分层施工图向队长、领工员、班长、指挥卸土人员、夯实机械司机进行书面技术交底。
现场人员必须认真控制分层厚度,并配合机械随时调整厚度。
采用自卸汽车运输填料时,要控制倒土密度,以便人工平整时控制层厚均匀。
⑶摊铺平整填筑区段完成一层卸土后,用推土机和平地机进行摊铺平整,做到填铺在纵向和横向平顺均匀,以保证压路机压轮表面能基本均匀地接触地面进行碾压,达到碾压效果。
在摊铺平整的同时,要用推土机对路肩进行初步压实,保证压路机进行碾压时,压到路肩不致发生滑坡。
⑷洒水晾晒用细粒土填料填筑路堤时,必须严格控制其含水量不超过压实工艺试验确定的施工允许含水量范围,当含水量低于最佳含水量的-3%时,及时采取洒水措施,提高含水量后碾压,当含水量超过最佳含水量的2%时,在摊铺后晾晒,降低含水量后碾压,填层厚度可适当减薄。
⑸碾压夯实填土压实作业,粗粒土用重型振动压路机和轮胎压路机碾压,细粒土用振动压路机和轮胎压路机进行碾压。
用振动压路机进行碾压时,第一遍静压,然后先慢后快、由弱振动至强振,最快行驶速度控制在4km/h,由两边向中央纵向进退式进行。
纵向轮迹重叠0.4~0.5米,横向接头重叠1-1.5米。
做到压实均匀,没有漏压、死角。
⑹检查签证在检查填料质量,填层厚度、填层纵横向平整均匀符合规定标准的基础上进行密度、地基系数、孔隙率的测定,凡没达标者返工复验。
压实度标准见表2-1-3。
表2-1-3 土质路堤压实度标准路堤按设计标高填筑完成后进行平整、测量、恢复中线进行水平挂线清刷夯拍、便路基整修达到规范要求。
⒋石灰土施工⑴施工方法本标段石灰土主要用在路基本体部分,石灰土施工采用厂拌法、自卸汽车运到现场用推土机和平地机进行摊铺。
改良土填料在拌和站拌和,大吨位自卸汽车运输,推土机摊铺,平地机精平。
⑵施工流程厂拌改良土施工工艺框图见图2-1-1。
图2-1-1 厂拌改良土施工工艺框图路堤填筑在计划安排的区段内沿纵向递推或分段施工,施工区域内按“三阶段、四区段、八流程”的作业程序组织施工。
采用拌合站拌合灰土、自卸汽车运土、推土机粗平、平地机细平、压路机碾压的机械化作业方式。
三阶段为:准备阶段→施工阶段→竣工验收阶段;四区段为:填筑区、摊铺区、碾压区、检验区;八流程为:施工准备(含下承层处理)→分层填筑→翻晒→摊铺整平→机械碾压→检验签证→路面整形→边坡整修。
每个区段或流程内只允许进行该区段或该流程的作业,不允许几种作业交叉进行。
每个区段的长度根据使用机械的能力、汽车数量确定。
