天沟施工技术交底大全
- 格式:docx
- 大小:58.53 KB
- 文档页数:9
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位]3. 施工地点:[施工地点]4. 施工时间:[施工开始时间]至[施工结束时间]二、施工范围及内容1. 施工范围:[施工范围,如:某路段、某建筑物等]2. 施工内容:截水天沟的施工,包括基础开挖、沟槽支护、混凝土浇筑、防水处理等。
三、施工安全技术交底1. 施工人员安全意识教育(1)加强施工人员的安全意识教育,确保施工人员了解并遵守各项安全操作规程。
(2)对新进场人员进行岗前安全教育培训,确保其具备一定的安全知识。
2. 施工现场安全措施(1)施工现场设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场设置安全通道,确保施工人员通行畅通。
(3)施工区域设置围挡,防止非施工人员进入。
3. 施工机械及材料安全(1)机械设备操作人员必须持有相应的操作资格证书。
(2)机械设备在使用前应进行全面检查,确保其安全可靠。
(3)施工材料必须符合国家相关标准,严禁使用不合格材料。
4. 施工人员个人防护(1)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(2)高空作业人员必须佩戴安全绳、安全网等防护设施。
5. 施工现场防火、防爆、防中毒(1)施工现场设置消防器材,确保其完好、有效。
(2)禁止携带易燃易爆物品进入施工现场。
(3)施工现场通风良好,防止有毒有害气体积聚。
6. 施工现场防触电(1)施工现场电气设备必须符合国家相关标准,确保安全可靠。
(2)施工人员必须掌握电气设备的操作规程,防止触电事故发生。
7. 施工现场防坠落(1)高空作业人员必须使用安全带,并确保安全带系挂正确。
(2)施工现场设置安全防护栏,防止人员坠落。
8. 施工现场防坍塌(1)基础开挖、沟槽支护等作业过程中,应加强监测,确保施工安全。
(2)对不稳定边坡进行加固处理,防止坍塌事故发生。
9. 施工现场防噪声、防尘(1)施工现场噪声不得超过国家规定标准。
(2)施工现场应采取防尘措施,降低粉尘污染。
一、交底目的为确保截水沟天沟施工过程中的安全,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底对象所有参与截水沟天沟施工的施工人员、技术人员、管理人员。
三、交底内容1. 工程概况(1)工程名称:XX项目截水沟天沟施工(2)工程地点:XX地区(3)工程规模:XX2. 安全注意事项(1)施工人员必须熟悉本工种的安全操作规程,未经培训不得上岗。
(2)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(3)严禁酒后、疲劳、带病上岗作业。
(4)施工现场严禁吸烟、使用明火。
(5)夜间施工必须保证足够的照明设施。
3. 施工方法及要求(1)施工前应做好现场勘查,了解地质、水文、交通等情况。
(2)根据设计图纸,合理划分施工段,明确各施工段的责任人。
(3)施工过程中,严格按照设计要求进行施工,确保施工质量。
(4)施工过程中,注意排水沟、天沟的稳定性,防止塌方、滑坡等事故发生。
4. 机械设备安全(1)机械设备操作人员必须经过培训,取得操作资格证书。
(2)机械设备运行前,必须检查设备状态,确保设备完好。
(3)机械设备运行过程中,操作人员必须集中精力,遵守操作规程。
(4)机械设备停机后,必须切断电源,防止误操作。
5. 施工现场安全(1)施工现场必须设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场道路必须保持畅通,防止交通事故发生。
(3)施工现场应设置安全防护设施,如防护栏、安全网等。
(4)施工过程中,注意防止高空坠落、物体打击等事故发生。
6. 应急处理(1)发生安全事故时,立即停止施工,启动应急预案。
(2)迅速组织人员救援,确保伤员得到及时救治。
(3)立即上报事故情况,配合相关部门进行调查处理。
四、交底时间交底时间:XX年XX月XX日五、交底人交底人:XX六、接受交底人接受交底人:XX七、备注1. 施工人员必须认真学习本安全技术交底,严格遵守各项安全规定。
2. 施工过程中,如遇特殊情况,应及时向项目负责人汇报,确保施工安全。
天沟施工技术交底一、前期准备在施工之前,必须进行充分的前期准备工作,确保施工可以顺利进行。
前期准备包括如下几个步骤:1.确定施工地点:在进行天沟施工之前,必须先确定施工地点。
需要考虑到地形、土质、排水情况等因素,确保选址合理。
2.制定施工计划:在确定施工地点之后,需要制定详细的施工计划,包括施工工序、时间安排等。
3.准备材料和工具:在施工之前,必须准备好所需的材料和工具,确保施工能够顺利进行。
二、施工流程天沟施工的基本流程如下:1.清理施工区域:在施工之前,需要先清理施工区域,清除杂物和灰尘等,确保施工环境整洁。
2.打样和定位:在施工之前,需要进行地面打样和天沟定位。
确保天沟的位置、长度和宽度都符合设计要求。
3.开挖天沟:在打好样和定好位之后,可以开始开挖天沟了。
开挖时应遵循安全规范,确保挖掘深度和坡度符合设计要求。
4.砌墙:在挖好天沟之后,需要对天沟进行砌墙。
砌墙时应注意水平度和垂直度,确保砌墙质量符合要求。
5.混凝土浇筑:在砌好墙之后,可以进行混凝土浇筑了。
浇筑混凝土时应注意施工工艺和施工环境,确保混凝土质量达到设计要求。
6.完工验收:在混凝土浇筑完成之后,需要进行完工验收。
验收时应检查天沟的长度、宽度、深度、坡度等是否符合设计要求,并对砌墙质量和混凝土质量进行检查。
三、安全注意事项在进行天沟施工时,必须注意安全问题。
以下是一些安全注意事项:1.施工现场必须有专人负责,负责指挥施工人员安排工作,确保施工安全。
2.施工人员必须佩戴安全防护用品,包括安全帽、安全鞋、口罩等。
3.施工现场必须设置防护措施,防止施工人员从高处坠落等意外事件。
4.在挖掘天沟时,必须注意防止坍塌和滑坡等地质灾害事件的发生。
5.在混凝土浇筑时,必须注意防止混凝土泄露和坍塌等意外事件的发生。
四、施工质量控制天沟施工质量的控制,可以通过以下方法来实现:1.严格按照设计要求进行施工,确保天沟的长度、宽度、深度和坡度等符合设计要求。
一、交底目的为确保天沟防水施工过程中的安全,预防事故发生,特进行安全技术交底。
本交底旨在使所有参与施工的人员充分了解和掌握天沟防水施工的安全注意事项,提高安全意识,确保施工安全顺利进行。
二、适用范围本交底适用于所有参与天沟防水施工的作业人员,包括施工人员、管理人员、技术人员等。
三、交底内容1. 人员要求- 所有施工人员必须经过安全技术培训,并取得相应资格证书后方可上岗作业。
- 作业人员应熟悉本交底内容,并在施工过程中严格执行。
2. 材料与工具- 防水材料应按照规定存放,避免受潮、污染和火灾等安全隐患。
- 作业工具应定期检查,确保其完好无损,并符合安全操作要求。
3. 施工准备- 施工前应进行全面的安全检查,确保施工环境安全。
- 防水作业区应设置明显的安全警示标志,并配备必要的消防器材。
4. 施工过程安全措施- 施工人员必须佩戴安全帽、工作服、手套、安全鞋等防护用品。
- 高处作业时,必须使用安全带,并确保其牢固可靠。
- 严禁在雨天、雪天或风力超过五级的情况下进行施工。
- 施工过程中应保持作业区通风良好,避免有毒有害气体积聚。
- 作业人员应严格按照操作规程进行施工,不得违章操作。
5. 用电安全- 施工现场用电必须符合国家相关标准,电线、电缆应定期检查,确保无破损、老化等现象。
- 严禁使用非标准电源插座,严禁私拉乱接电线。
- 高处作业时,严禁使用220V以上电压照明和敞开式灯具。
6. 火灾预防- 施工现场严禁烟火,禁止使用明火作业。
- 防火器材应配备齐全,并确保其处于有效状态。
- 作业人员应掌握灭火器材的使用方法。
7. 紧急事故处理- 作业人员应熟悉紧急事故的处理流程,如发生火灾、触电等事故,应立即报警并采取相应的应急措施。
- 施工单位应制定应急预案,并定期组织演练。
四、交底记录1. 交底人:____________________2. 接受交底人:____________________3. 交底时间:____________________4. 交底地点:____________________五、注意事项1. 本交底自发布之日起生效,所有施工人员必须认真学习并严格遵守。
一、交底目的为确保钢结构天沟施工过程中的安全,防止事故发生,特进行安全技术交底。
二、工程概况1. 工程名称:_________________________2. 工程地点:_________________________3. 施工单位:_________________________4. 施工负责人:_________________________三、安全技术交底内容1. 施工人员安全要求(1)施工人员必须持证上岗,熟悉本工种的安全操作规程及作业技能。
(2)进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品。
(3)高空作业人员必须经过体检,确保身体健康,符合高空作业要求。
(4)严禁酒后作业,禁止穿拖鞋或塑料底鞋进行高空作业。
2. 施工机械与设备安全要求(1)施工机械、设备在使用前必须进行例行检查,确保其完好无损。
(2)操作人员必须熟悉机械设备的性能及安全操作规程。
(3)禁止使用未经检验或存在安全隐患的机械设备。
3. 钢结构天沟施工安全要求(1)钢结构天沟施工前,应先进行施工方案编制,明确施工工艺、安全措施及质量控制要点。
(2)施工过程中,应严格按照施工方案进行操作,确保施工质量。
(3)天沟安装过程中,应确保连接牢固,防止脱落。
(4)施工过程中,应定期检查天沟的焊接质量,发现问题及时处理。
4. 高空作业安全要求(1)登高作业人员必须佩戴合格的安全带,并正确使用。
(2)登高作业时,应使用安全绳,防止坠落。
(3)施工平台应牢固可靠,防止滑动或倾斜。
(4)高空作业区域应设置警戒线,并配备专人监护。
5. 电气安全要求(1)电气焊作业必须持有操作证、用火证,并清理周围易燃易爆物品。
(2)氧气、乙炔两瓶间距应符合规范,焊机双线应到位。
(3)配备合格有效的消防器材,设专人看火。
(4)非专业电工禁止操作焊机。
6. 其他安全要求(1)施工现场应保持整洁,防止杂物坠落。
(2)施工现场禁止吸烟、追逐打闹。

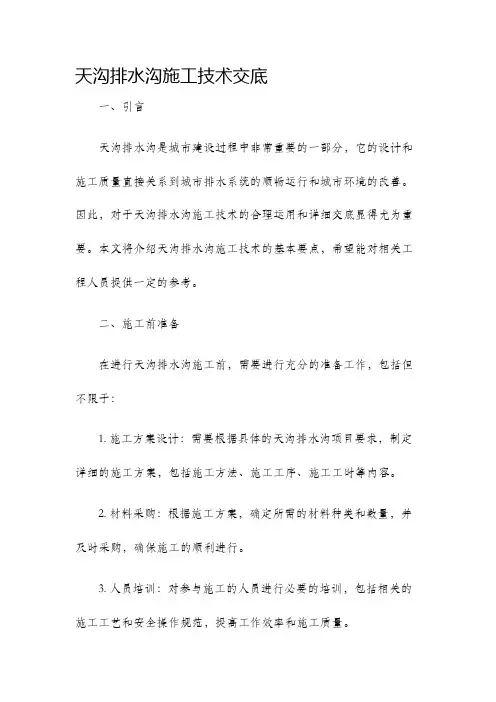

天沟排水沟施工技术交底一、引言天沟排水沟是城市建设过程中非常重要的一部分,它的设计和施工质量直接关系到城市排水系统的顺畅运行和城市环境的改善。
因此,对于天沟排水沟施工技术的合理运用和详细交底显得尤为重要。
本文将介绍天沟排水沟施工技术的基本要点,希望能对相关工程人员提供一定的参考。
二、施工前准备在进行天沟排水沟施工前,需要进行充分的准备工作,包括但不限于:1. 施工方案设计:需要根据具体的天沟排水沟项目要求,制定详细的施工方案,包括施工方法、施工工序、施工工时等内容。
2. 材料采购:根据施工方案,确定所需的材料种类和数量,并及时采购,确保施工的顺利进行。
3. 人员培训:对参与施工的人员进行必要的培训,包括相关的施工工艺和安全操作规范,提高工作效率和施工质量。
三、施工工艺1. 地面准备:在施工前,需要对地面进行充分准备,包括清除杂物、清理积水、平整地表等。
2. 排水沟的铺设:根据设计要求,进行排水沟的铺设,确保排水沟的坡度符合规范要求,保证排水的顺畅。
3. 排水沟的固定:将排水沟进行固定,可以使用适当的固定材料进行固定,确保排水沟的稳定性。
4. 排水沟的连接:排水沟与其他排水设施的连接也是重要的一环,需要确保连接处的密封性和连接的牢固性。
5. 排水沟的验收:在施工过程中和完成后,需要对排水沟进行必要的验收,检查施工质量是否符合要求。
四、安全措施在天沟排水沟的施工过程中,安全问题是需要特别关注的。
以下是一些常用的安全措施:1. 穿戴防护装备:施工人员必须穿戴必要的防护装备,包括安全帽、防护眼镜、防护手套等。
2. 安全培训:施工人员需要接受必要的安全培训,了解施工中的安全风险和应对方法。
3. 遵守操作规范:施工人员需要遵守操作规范,不擅自改变施工方法,保持操作的统一性。
4. 管理风险:对施工现场可能存在的安全风险进行全面的管理和控制,确保施工过程的安全性。
五、施工质量控制1. 工程测量:在施工过程中,需要进行必要的工程测量,确保排水沟的坡度、深度等符合设计要求。
天沟及安全技术交底

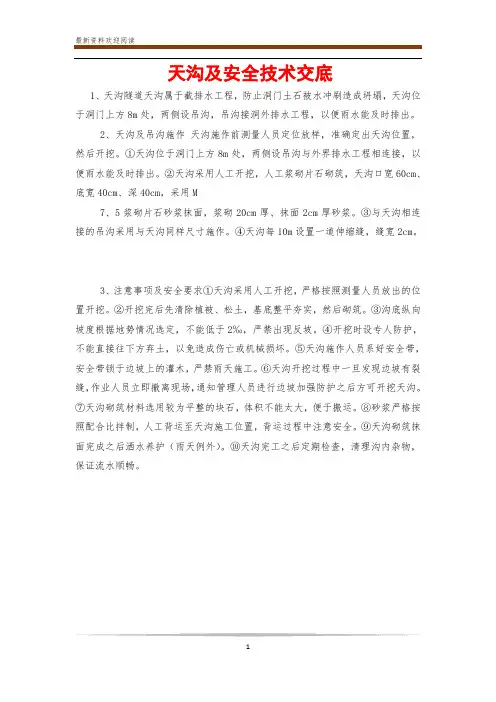

1、天沟隧道天沟属于截排水工程,防止洞门土石被水冲刷造成坍塌,天沟位于洞门上方8m处,两侧设吊沟,吊沟接洞外排水工程,以便雨水能及时排出。
2、天沟及吊沟施作天沟施作前测量人员定位放样,准确定出天沟位置,然后开挖。
①天沟位于洞门上方8m处,两侧设吊沟与外界排水工程相连接,以便雨水能及时排出。
②天沟采用人工开挖,人工浆砌片石砌筑,天沟口宽60cm、底宽40cm、深40cm,采用M
7、5浆砌片石砂浆抹面,浆砌20cm厚、抹面2cm厚砂浆。
③与天沟相连接的吊沟采用与天沟同样尺寸施作。
④天沟每10m设置一道伸缩缝,缝宽2cm。
3、注意事项及安全要求①天沟采用人工开挖,严格按照测量人员放出的位置开挖。
②开挖完后先清除植被、松土,基底整平夯实,然后砌筑。
③沟底纵向坡度根据地势情况选定,不能低于2‰,严禁出现反坡。
④开挖时设专人防护,不能直接往下方弃土,以免造成伤亡或机械损坏。
⑤天沟施作人员系好安全带,安全带锁于边坡上的灌木,严禁雨天施工。
⑥天沟开挖过程中一旦发现边坡有裂缝,作业人员立即撤离现场,通知管理人员进行边坡加强防护之后方可开挖天沟。
⑦天沟砌筑材料选用较为平整的块石,体积不能太大,便于搬运。
⑧砂浆严格按照配合比拌制,人工背运至天沟施工位置,背运过程中注意安全。
⑨天沟砌筑抹面完成之后洒水养护(雨天例外)。
⑩天沟完工之后定期检查,清理沟内杂物,保证流水顺畅。
1。
技术交底表工程名称xx隧道里程线别遵小线交底人日期分项工程出口天沟复核人日期接受人日期技术交底内容:一、结构尺寸天沟设置在边仰坡开挖轮廓线外6m处。
详细尺寸见下图:二、施工工艺流程测量放出天沟轮廓线→天沟开挖、基地清理→挂线→砌石→砂浆勾缝、抹面→质量验收三、施工材料天沟所用材料为M15水泥砂浆砌片石。
水泥砂浆配合比,每立方砂浆用32.5MPa水泥0.33t,中砂1.015m³,水0.29m³。
片石需质地坚硬,不易风化,无裂缝,片石表面不得有水锈,强度不小于MU30,片石表面的污渍必须予以清除。
片石形状不受限制,但其中部厚度不得小于15cm。
用作镶面的片石表面得平整、尺寸较大,边缘厚度不得小于15cm。
四、施工要求1、天沟基础开挖、清理。
天沟开挖须符合截面尺寸,开挖后基底务必清理干净,确保基底无松土、淤泥、杂质。
2、浆砌片石施工天沟浆砌片石采用M15水泥砂浆砌筑,砌筑过程必须严格执行以下要求:a、在片石砌筑前,必须盘角、挂线,保证浆砌片石接缝规范,避免假缝,通缝的出现、砌筑坡度规范。
b、砌体采用挤浆法分层、分段砌筑:按每15米分段,片石砌缝应互相错开,砌缝砂浆应饱满。
严禁通缝、叠砌、贴砌和浮塞。
c、选用较大的石块作为砌筑面石,片石的砌筑应符合下列规定:石料间的砌缝应互相交错,咬搭,砂浆密实,石料不得无砂浆直接砌筑,也不得先干填石料,而后铺灌砂浆;较宽的砌缝可用小石块挤填,挤浆时可用小锤调打石料,将砌缝挤紧,不得以留有孔隙。
d、浆砌片石的砌缝,应符合下列规定:砌块砌缝的宽度不超过4cm,砌体表面与三块相邻石相切的内切圆直径,不大于7cm,两层间的错缝不小于8cm。
3、砂浆勾缝、抹面a、边墙砌缝在勾缝前,应先清除砌体表面虚碴、浮浆等杂质以及砌筑缝间的舌头浆,然后以清水冲洗其表面。
b、天沟边墙顶面和水沟底面采用M15砂浆抹面,抹面厚度不小于2cm。
c、天沟边墙顶面以及水沟底面必须及时浇水,保持表面湿润,常温下养护期不得少于7天;砂浆未达到设计强度前,不得受到碰撞震动,以免妨碍砂浆凝结。
一、交底目的为确保天沟防水施工过程中的安全,预防事故发生,保障施工人员生命财产安全,特进行天沟防水安全技术交底。
二、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工部位:________________________4. 施工时间:________________________5. 施工内容:________________________三、安全技术交底内容1. 人员要求- 作业人员必须经过安全技术培训,取得相关资格证书后方可上岗。
- 作业人员应熟悉天沟防水施工工艺和安全操作规程。
2. 安全防护措施- 作业人员必须按规定佩戴安全帽、防护眼镜、手套、防滑鞋等防护用品。
- 高处作业时,必须使用安全带,并做好高空坠落防护。
- 严禁酒后作业,严禁违章操作。
3. 材料及设备安全- 施工材料应存放于干燥、通风、防火、防潮的库房内。
- 施工现场应配备足够的消防器材,并确保其完好有效。
- 施工设备应定期检查、保养,确保其正常运行。
4. 施工环境安全- 施工现场应保持整洁、有序,严禁堆放杂物。
- 施工现场应设置明显的警示标志,提醒作业人员注意安全。
- 严禁在施工现场吸烟、使用明火。
5. 具体施工要求- 天沟防水施工前,应先对基层进行检查,确保基层平整、干燥、无裂缝。
- 施工过程中,应严格按照施工方案进行操作,不得擅自更改施工工艺。
- 防水材料应均匀涂刷,不得漏刷、过厚或过薄。
- 施工完成后,应进行验收,确保防水效果。
6. 应急处置- 如发生火灾、触电等事故,应立即停止作业,并迅速采取应急措施。
- 事故发生后,应立即上报相关部门,并配合调查处理。
四、交底人及接受人1. 交底人:________________________2. 接受人:________________________3. 日期:________________________五、注意事项1. 施工过程中,作业人员应严格遵守安全操作规程,确保自身安全。
成雅铁路CYZQ-1标段路基工程
天沟及排水沟技术交底
单位:中铁二局成雅铁路CYZQ-1标二分部
编制:_________________________________________
审核:_________________________________________
批准:_________________________________________
2015 年03 月
天沟及排水沟施工技术交底
1.适用范围
适用于DK96+200~DK111+477.8段天沟排水沟。
其中区间天沟如下表所示:
排水沟里程如下表:
2.技术要求
梯形断面(B1型)水沟适用于时速160km/h地段的路堑天沟,采用C25混凝土现浇。
天沟基础和侧壁均为20cm厚;流水面60cm宽; 净高60cm天沟沟壁不高出原地面。
天沟位置根据现场实际情况确定,确保不占用防护栅栏位置,不影响边坡,线条顺直,按设计排水方向排水。
图中尺寸均以cm计。
3.施工准备
1.现场核对排水系统设计图,确定施工管段内的排水系统是否完备与妥善。
2.已经对施工人员进行详细的技术交底。
3.配备小型挖机1台,锹、镐工具,标准钢模板等。
4.相关作业人员已经到位。
4.施工工艺流程
5.施工方法
1、开挖:采用机械配合人工开挖基坑。
开挖应安排在适宜的时间施工,保护路基和防止水土流失。
对于天然湿度接近最佳含水量、构造均匀,不致发生坍塌、移动、松散或不均匀下沉的基土,应采取垂直开挖方法。
要求天沟开挖尺寸与设计尺寸相符。
若发生欠挖的情况,人工开挖,保证尺寸满足设计要求,若出现超挖,则采用粘土对沟底进行平整夯实。
2、支模:计算沟墙内壁尺寸,用5cm厚的木板拼成长1.5m或2.0m,宽等同于沟墙内壁尺寸的面板,刨光,两端及中部加10c论
10cm木杆做背肋。
连接杆用10cmX 10cm木杆制作,其长度分别为沟底、沟顶宽度减去面板及背肋厚度。
在已初凝的沟底混凝土上定出沟墙底定位线,安装水沟内侧两边
模板,在木模板背肋两端安装连接杆件,用扒钉钉牢实。
在墙顶部位设临时支撑托住木模板,墙身混凝土灌注至顶部时拆除。
若矩形沟顶部需要预留盖板槽,则只需待水沟墙混凝土灌注至预留盖板槽高度时,在盖板槽位置上安设加工好的木条继续浇筑完混凝土即可。
3、浇筑混凝土:混凝土应采用机械拌制,其配合比应通过实验确定。
混凝土灌注前,水沟基坑应予清理,不得有浮土,垃圾等杂物。
对干燥的黏性土基面,应用水润湿,对未风化的岩石,应用水清洗,
但其表面不得有积水。
沟底混凝土灌注应按伸缩缝分段连续进行,各分段内混凝土应一次灌完,当允许间歇时间超出要求时,应按灌注中断处理,同时留置施工缝。
混凝土灌注施工时,一般先灌筑沟底混凝土,待其初凝后(常温下24h),再立沟墙模板灌注边墙混凝土,亦可将沟底混凝土与沟墙混凝土一次立模灌注完成。
沟身混凝土应按一定厚度、分层灌注,各分段内的混凝土应一次性灌完。
每隔10m设置伸缩缝一道,宽2cm,用沥青麻筋填塞。
4、混凝土振捣:振捣棒各插入点间距应均匀,插入式振捣棒的
移动间距不宜大于振捣器作用半径的1.5倍。
最大不超过50cm振捣时应“快插慢拔”。
振捣时,振捣棒应自然沉入混凝土,不得用力猛插,宜垂直插入,并插到尚未初凝的下层混凝土中5〜10cm以使上下层相结合。
振捣时,振捣时不得碰撞模板。
每一振点的振捣时间延续时间宜为20〜30s,以混凝土不再沉落,不出现气泡,表面呈现浮浆为度。
5、养护:混凝土浇筑后,采用塑料薄膜养护至少7天以上。
6.质量要求
1、路堑土石方开挖前,必须先施工天沟,天沟选择在晴天施工;
2、天沟靠路基侧边线离堑顶外不小于2m且不可超出征地红线;
3、天沟出水口应牢固,以防被雨水冲塌并且与其它排水设施平顺衔接;
4、天沟靠山侧沟壁不得高出地面,且沟顶与地面必须整平顺接, 以便汇入地表水;
5、天沟排水沟纵向排水坡度不小于2%。
,单面排水坡度长度不宜大于400m必要时应增加横向排水设施引入自然沟渠或涵洞,不得直接排入农田;
6、排水沟接至桥台时,若未向桥台方向排水,则末端封闭;若需向桥台方向排水,则需采用排水沟形式将水引入自然沟渠中。
7.安全环保要求
1、加强对员工的安全教育,增强安全意识,提高防范能力。
2、所有员工上岗前做到按规定进行岗前培训,持证上岗,遵章守纪,严格按照操作规程、规则作业,严禁违章指挥、违章作业。
3、所有作业人员岗前不许饮酒,酒后不准上岗。
4、各种机械、机具的使用必须符合安全规定,每个工作班开工前都要对机械、机具的完好率进行检查,确认可以安全使用后方可开工操作。
5、两侧截水沟基坑开挖时不得任意弃土,不随意砍伐或改变红线外区域的植被与绿化。
6、保护自然水流形态,做到不淤、不堵、不留施工隐患,不阻塞河道。
施工废水、生活污水按有关要求进行处理,不得直接排入农田、河流和渠道。
7 、报废材料或施工中返工的挖除材料立即运出现场并进行掩埋等处理。
对于施工中废弃的零碎配件边角料、水泥袋、包装箱等及时收集清理并搞好现场卫生以保护自然环境与景观不受破坏。
