一建市政实务管道功能性试验知识点1.水池满水试验:注水分3次,每次1/3,注水ν≤2m/d,时间间隔≥24h。
2.给水管水压试验:30min,.:15min,30min,.⎧⎪⎨⎪⎩预试验升至试验压力稳压可注水补压主试验停止注水后稳压降至工作压并保持恒压无漏水合格指标: 允许压力降值,允许渗水量值.试验段<1 km3.排水管严密性试验1.,2;(1):,2;3.10,mmm≤=+⎧⎪=+⎨⎪<>⎩≥≥≥≤≥≤≥设计水头管顶内壁管顶内壁闭水试验试验水头 2.设计水头>管顶内壁设计水头试验水头且检查井井口,=检查井口高.注水时间:非C管24h; D1000mmC管72h;D1000mmC管48h.试验管段按井距分隔,抽取,带井试验,一次试验5个连续井段.当管D700mm时,抽取1/3进行试验.(2)闭气⎧⎪⎪⎪⎪⎪⎨⎪⎪⎪⎪⎪≤≥⎩试验:地下水位管外底150mm, T=15~50度,规定时间后P1500Pa合格.4.供热管强度试验(1) 1.5,5.(2)10min,30min.=T≥⎧⎨⎩试验压力倍设计压力度试验压力下稳压后降至设计压力再稳压无渗漏无压降为合格严密性试验(1) 1.2510.530min0.5(3):0.2,10min,,.h=≥⎧⎪≤⎧⎪⎨⎨≤⎩⎪⎪⎩试验压力倍设计压力且0.6MPa.一级内压力降MPa(2)合格标准二级内压力降MPa钢外护管焊缝试验压MPa稳压在焊缝上涂中性发泡剂无渗漏5.燃气管道强度试验1.5,0.3,(1)1(2):50%,,:/16805hGB T⎧=≥≥⎧⎨⎪⎩⎪⎪⎨⎪⎪⎪⎩试验压倍设计压且钢管MPa化工管0.1MPa 气压试验稳压后用肥皂水对管道接口进行检查.水压试验首先升至试验压初检再升至试验压后稳压1h,观察30min后无压降合格.标准液体石油管道压力试验严密性试验(1):,0.5.5;(2).5..(3).,,24,1,133.mabab h⎧⎪⎪⎪<⎧⎪⎨⎪≥≥⎩⎨⎪≥⎧⎪⎪⎪T⎨⎪⎪≤⎪⎩⎩前提强度试验合格且管道安装完回填至管顶上设计压kPa,试验压=20kPa压力要求设计压kPa,试验压=1.15倍设计压且0.1MPa设计压0.8MPa的试压,升至30%和60%试验压时稳压30min 试验升至试验压后与P稳定后记录稳压每小时记录次修正压力降Pa为合格普通沥青与改性沥青区别。
类别页码前提条件介质试验压力试验长度试验过程合格标准备注现浇:防水防腐前渗水量:预应力:封锚后、喷涂前钢筋砼:2L/(m2*d)砌筑:防水勾缝后砌筑:3L/(m2*d)预试验回填土不小于0.5m(除接口外)水不宜大于1Km 0-试压(稳压30min、有压力降可补压)无漏水主试验回填土不小于0.5m(除接口外)水不宜大于1Km停止补压(稳定15min)-降至工作压力(恒压30min)无漏水闭水回填土前水上游管顶内壁+2m、设计水头+2m、井口高度 1.不超过5个连续井段2.直径大于700mm,抽取1/3渗水观测时间不得小于30min 允许渗水量排水管(雨污水)闭气回填土前气0-2000Pa开始计时达到闭气时间 P≥1500a接口防腐、保温、设备安装前水设压1.5倍0-试压(稳压10min)-设压(稳压30min)无渗漏、无异响、无压力降管道全部安装后气设压1.25倍且不小于0.6MPa 0-试压(稳压10min)-发泡剂一级:1h不大于0.05MPa 二级:30min不大于0.05MPa 无渗漏、无变形钢外护管:试验压力为0.2mpa 气压安装后、回填土不小于0.5m 气设压1.5倍钢管不低于0.4MPa;化工管0.2MPa 0-规定值(稳压1h)-肥皂水无漏气设压≤0.8MPa 水压安装后、回填土不小于0.5m 水设压1.5倍0-0.5试压-试压(稳压1h)-观察30min 无压力降设压>0.8MPa 安装后、回填土不小于0.5m 气设压<5kpa=>试压20kpa 设压≥5kpa =>1.15倍,且不小于0.1mpa 设压>0.8mpa;0-0.3试压(稳压30min)-0.6试压(稳压30min)-试压(稳压24h)记录不小于1次/H 修正压力降不超过133Pa燃气管道功能性试验名称满水试验管道功能性试验P 172供热管道功能性试验P 196供热管强度严密性无盖应测蒸发量燃气管强度严密性严密性无压管水水池P 184满水P 162给水管(自来水)压力管水压。

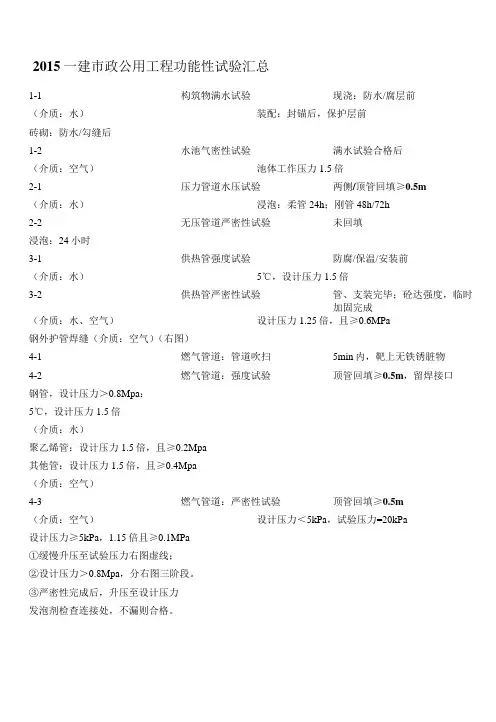

2015一建市政公用工程功能性试验汇总
1-1 构筑物满水试验现浇:防水/腐层前
(介质:水)装配:封锚后,保护层前
砖砌:防水/勾缝后
1-2 水池气密性试验满水试验合格后
(介质:空气)池体工作压力1.5倍
2-1 压力管道水压试验两侧/顶管回填≥0.5m
(介质:水)浸泡:柔管24h;刚管48h/72h
2-2 无压管道严密性试验未回填
浸泡:24小时
3-1 供热管强度试验防腐/保温/安装前
(介质:水)5℃,设计压力1.5倍
3-2 供热管严密性试验管、支装完毕;砼达强度,临时
加固完成
(介质:水、空气)设计压力1.25倍,且≥0.6MPa
钢外护管焊缝(介质:空气)(右图)
4-1 燃气管道:管道吹扫5min内,靶上无铁锈脏物
4-2 燃气管道:强度试验顶管回填≥0.5m,留焊接口
钢管,设计压力>0.8Mpa:
5℃,设计压力1.5倍
(介质:水)
聚乙烯管:设计压力1.5倍,且≥0.2Mpa
其他管:设计压力1.5倍,且≥0.4Mpa
(介质:空气)
4-3 燃气管道:严密性试验顶管回填≥0.5m
(介质:空气)设计压力<5kPa,试验压力=20kPa
设计压力≥5kPa,1.15倍且≥0.1MPa
①缓慢升压至试验压力右图虚线;
②设计压力>0.8Mpa,分右图三阶段。
③严密性完成后,升压至设计压力
发泡剂检查连接处,不漏则合格。

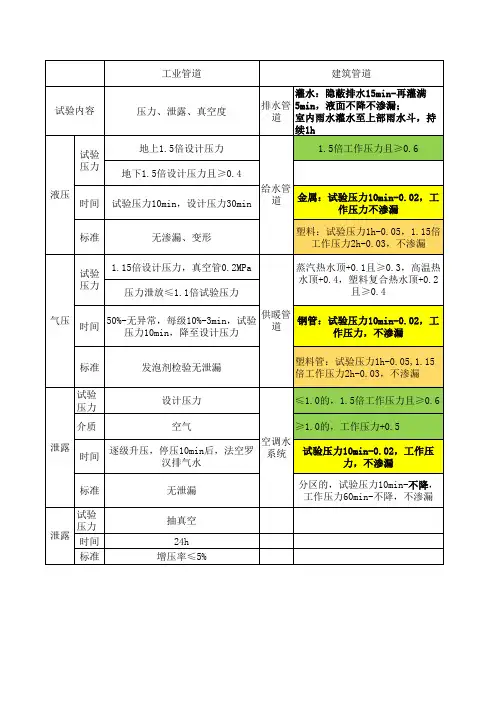

一级建造师市政功能性试验汇总及对比表功能性试验总结给水排水管管道给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。
一、基本舰定(一)水压试验1.压力管道分为预试验和主试验阶段;试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定。
设计无要求时,应根据工程实际情况,选用其中一项值或同时采用两项值作为试验合格的最终判定依据;水压试验合格的管道方可通水投入运行。
2.压力管道水压试验进行实际渗水量测定时,宜采用注水法进行。
3.管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验;不具备分别试验的条件必须组合试验,且设计无具体要求时,应采用不同管材的管段中试验控制最严的标准进行试验。
(二)严密性试验1.污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经严密性试验合格后方可投入运行。
2.管道的严密性试验分为闭水试验和闭气试验,应按设计要求确定;设计无要求时,应根据实际情况选择闭水试验或闭气试验。
3.全断面整体现浇的钢筋混凝土无压管渠处于地下水位以下时,除设计要求外,管渠的混凝土强度等级、抗渗等级检验合格,可采用渗法测渗水量;渗漏水量测方法按《给水排水管道工程施工及验收规》GB 50268附录F的规定检查符合设计要求时,可不必进行闭水试验。
4.不开槽施工的径大于或等于1500mm钢筋混凝土结构管道,设计无要求且地下水位高于管道顶部时,可采用渗法测渗水量;渗漏水量测方法按GB 50268附录F的规定进行,符合下列规定时,则管道抗渗能力满足要求,不必再进行闭水试验。
(三)大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道单口水压试验合格,且设计无要求时:1.压力管道可免去预试验阶段,而直接进行主试验阶段;2.无压管道应认同严密性试验合格,无需进行闭水或闭气试验。
(四)管道的试验长度1.除设计有要求外,压力管道水压试验的管段长度不宜大于1.Okm;对于无法分段试验的管道,应由工程有关方面根据工程具体情况确定。
16、功能性试验一、水池(一)水池的满水试验1、进行满水试验的时间1)现浇钢筋混凝土水池:在防水、防腐层施工之前;2)装配式预应力混凝土水池:在施工预应力且锚固端封锚之后,保护层喷涂之前;3)砖砌水池:砌体勾缝、防水层施工之后;2、试验过程中的时间要求1)注水分3次进行,每次为设计水深的1/3(记住是设计水深,不一定是水池的实际深度),每次注水间隔1天(在此期间测度1天的水位下降值);2)注水时上升速度为2m/d;3)注水至设计水深后1天后开始读数;末读数与初读数间隔时间应大于1天。
3)综上所述,满水试验的总时间为:一次注水(速度在2m/d以下)+间隔1天+二次注水+间隔1天+三次注水+等待1天后,初读数+间隔1天后,末读数。
总时间为总注水时间+间隔4天。
3、蒸发量测定:有盖水池可不测,无盖水池须测定,采用在水池内安置试验水箱来同步测量;4、渗水量:1)按池壁和池底的浸湿面积计算;2)合格标准:钢筋混凝土水池不超过2L/(㎡·d),砌体水池不超过3L/(㎡·d)。
(二)水池的气密性试验1、必须在满水试验合格后,再进行气密性试验;2、试验压力为工作压力的1.5倍;3、24h气压降小于试验压力的20%为合格。
二、给排水管道(1)压力管道水压试验1、分为预试验和主试验阶段;判定依据为允许压力降和允许渗水量;2、试验分段长度小于1000m;3、从下游注水,高处设置排气孔;4、管段浸泡时间:钢管、铸铁管、塑料管24h;混凝土管(管径1000以上72h,1000以下48h);5、试验过程(共有3个过程):1)预试验:升至试验压力,注水补压,稳压30min→观测渗漏2)主试验:停止注水补压,稳压15min,观测压力降→降至工作压力稳压30min,观测不渗漏为合格。
(2)无压管道严密性试验1、必须做严密性试验的管道(3种)1)污水管道;2)雨污合流管道;3)湿陷性黄土、膨胀土、流沙地区的雨水管道;2、分为闭水试验或闭气试验;任选其一做,不必两个试验都做;1)钢管、铸铁管、化学建材管一般做闭水试验;2)混凝土管道:地下水位以下(内渗法测定渗水量)、地下水位以上做闭气试验;3、试验长度:1)带井试验,不超过5个连续井段;2)管径大于700mm时,选取1/3段进行试验(如果小于700mm,则必须全长分段试验),试验不合格,加倍试验;4、闭气试验的3个条件:无压混凝土管+地下水低于管底150mm+非下雨天。

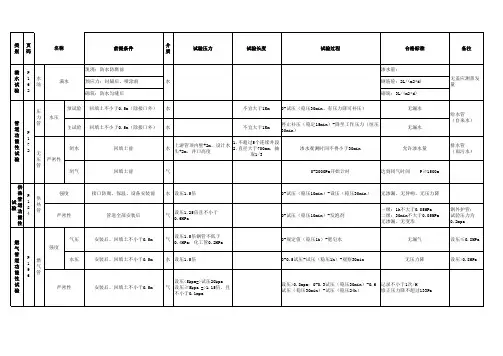

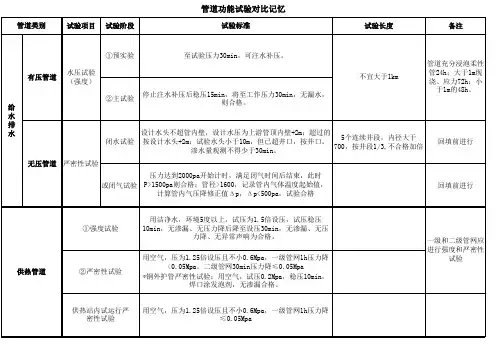

管道工程功能性试验试验过程及合格判断给水排水工程压力管道冲洗消毒和水压试验1、试验分为预试验和主试验阶段,注水法进行,试验长度≤1km2、浸泡时间:球墨铸铁管、钢管、化学建材≥24h,内径小于1m的钢筋砼管≥48h、内径大于1m的钢筋砼管≥72h3、预试验:水压缓慢升值试验压力并稳压30min,有压力降补水,检查接口配件处无漏水、损坏现象为合格。
4、主试验:停止注水补压,稳定15min,压力降不超过允许值,降至工作压力稳压30min,进行外观检查无漏水,为合格。
污水、雨污水无压管道严密性试验1、试验长度:按井距分隔、带井试验,一次不超过5个连续井段,内径大于70cm时,选取1/3进行试验,不合格,剩余的2/3全部检验.可选择闭气或闭水试验(浸泡时间≥24h)。
2、闭气试验:适用条件回填前、地下水位低于管底15cm,温度-15至50℃,下雨时不得进行。
气体压力达到2000Pa时计时,按照设计闭气时间结束后,气体压力降≤500Pa为合格。
内径≥1.6m时,要考虑气体温度,气体压力降的修正值<500Pa为合格。
3、闭水试验:①试验水头:不超过管顶内壁时,试验水头为试验段上游管顶内壁+2m,超过管顶内壁时,试验水头为试验段上游设计水头+2m;若试验水头<10m且超过上游检查井井口时,试验水头为上游检查井井口高度。
②保持试验水头恒定,观测时间≥30min,渗水量不超过允许值为合格。
供热管道强度、严密性、试运行1、一级、二级管网进行强度和严密性试验、热力站内所有系统都进行严密性试验;2、强度试验:介质为洁净水、环境温度>5℃;试验压力为1.5倍设计压力稳压10min,无渗漏无压力降,降至设计压力稳压30min,检查无渗漏无异常声响无压力降为合格。
3、严密性试验:①一级管网和热力站内系统要求试验压力0.6MPa≤P=1.25设计压力,稳压1h、压力降≤0.05MPa且管道、焊缝、管路附件设备无渗漏及支架无明显变形为合格②二级管网要求试验压力0.6MPa≤P=1.25设计压力,稳压30min、压力降≤0.05MPa且管道、焊缝、管路附件设备无渗漏及支架无明显变形为合格3、试运行:连续运行72h,试运行中对管道设备全面检查、重点检查支架的工作状况,停运≥2年的直埋蒸汽管道,运行前进行吹洗和严密性试验;新建或停运≥半年的直埋蒸汽管道,冷态启动必须进行暖管。

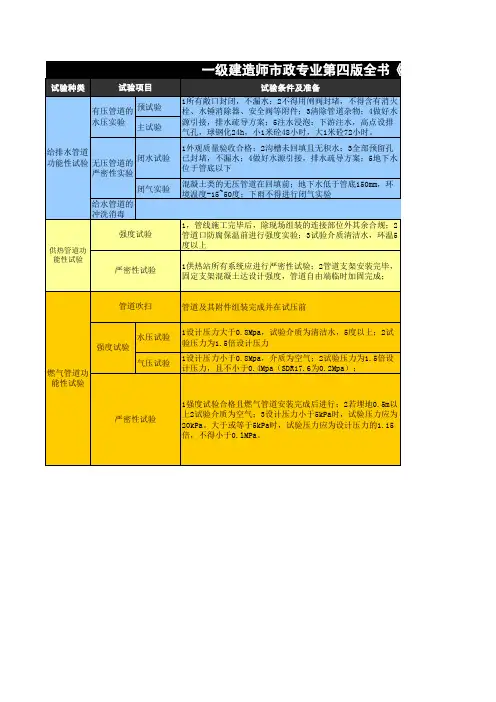

读书破万卷下笔如有神Il 1^ I^M I^H ^Hi I^M I^H一级建造师管道功能性试验专题1、 压力管道 应进行水压试验,水压试验包括 强度试验 和严密性试验,当设计另有要求或对实际 允许压力降持有异议时,可采用 严密性试验作为最终判定依据 。
(注:此处的压力管道是指给水 管道,注意与后面部分的燃气管道区别)2、 无压管道应进行严密性试验,严密性试验包括 闭水试验 和闭气试验,除设计另有要求外,应 采用闭水试验作为判定合格的依据。
3、 管道严密性试验,宜采用注水法进行。
管段中的最高点应设置下游缓慢注入,注入时在试验 管段上游的管顶 及4、向管道注水应从排气阀,将管道内气体排岀。
不同管材5、当管道采用 两种(或多种以上) 管材时,宜按分别进行试验。
水压试验段的管段长度 不宜,大于1.0Km 、管道的试验长度除规范另有要求外6,压力管道 个连续井段。
带井试验无压力管道的闭水试验宜,若条件允许,可一次试验 不超过37、给水管道水压试验合格后,并网运行前应进行,并经检验水质达到标准后,方 冲洗消毒 可允许并网通水投产。
)管道218、闭水试验时,试验段应符合下 列要求:)管道及检查井外观质量已验收合格;未回填土,且沟槽内无积水(这里指无压管道即 排水管道,有压管道如给水、燃气管道等, )管道两端堵板承载力经核算大于)全部预留口(孔)应封堵,不得渗水;3 ;要回填土) 4水压力的合力,除预留进岀管外,应封堵坚固,不得渗水。

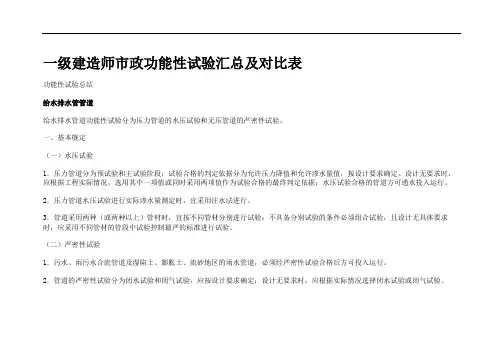

读书破万卷 下笔如有神 __________ ______________________1K415013掌握管道功能性试验的规定本条文简要介绍了给水排水管道功能性试验的有关规定, 给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。
一、基本舰定 (一) 水压试验 1.压力管道分为预试验和主试验阶段; 试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定。
一级建造师市政功能性试验汇总及对比表功能性试验总结给水排水管管道给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。
一、基本舰定(一)水压试验1.压力管道分为预试验和主试验阶段;试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定。
设计无要求时,应根据工程实际情况,选用其中一项值或同时采用两项值作为试验合格的最终判定依据;水压试验合格的管道方可通水投入运行。
2.压力管道水压试验进行实际渗水量测定时,宜采用注水法进行。
3.管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验;不具备分别试验的条件必须组合试验,且设计无具体要求时,应采用不同管材的管段中试验控制最严的标准进行试验。
(二)严密性试验1.污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经严密性试验合格后方可投入运行。
2.管道的严密性试验分为闭水试验和闭气试验,应按设计要求确定;设计无要求时,应根据实际情况选择闭水试验或闭气试验。
3.全断面整体现浇的钢筋混凝土无压管渠处于地下水位以下时,除设计要求外,管渠的混凝土强度等级、抗渗等级检验合格,可采用内渗法测渗水量;渗漏水量测方法按《给水排水管道工程施工及验收规范》GB 50268附录F 的规定检查符合设计要求时,可不必进行闭水试验。
4.不开槽施工的内径大于或等于1500mm钢筋混凝土结构管道,设计无要求且地下水位高于管道顶部时,可采用内渗法测渗水量;渗漏水量测方法按GB 50268附录F 的规定进行,符合下列规定时,则管道抗渗能力满足要求,不必再进行闭水试验。
(三)大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道单口水压试验合格,且设计无要求时:1.压力管道可免去预试验阶段,而直接进行主试验阶段;2.无压管道应认同严密性试验合格,无需进行闭水或闭气试验。
(四)管道的试验长度1.除设计有要求外,压力管道水压试验的管段长度不宜大于1.Okm;对于无法分段试验的管道,应由工程有关方面根据工程具体情况确定。
2.无压力管道的闭水试验,试验管段应按井距分隔,抽样选取,带井试验;若条件允许可一次试验不超过 5 个连续井段。
3.当管道内径大于700mm时,可按管道井段数量抽样选取1/3 进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。
二、管道试验方案与准备工作(一)试验方案试验方案主要内容包括:后背及堵板的设计;进水管路、排气孔及排水孔的设计;加压设备、压力计的选择及安装的设计;排水疏导措施;升压分级的划分及观浏制度的规定;试验管段的稳定措施和安全措施。
(二)压力管道试验准备工作1.试验管段所有敞口应封闭,不得有渗漏水现象;2.试验管段不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件;3.水压试验前应清除管道内的杂物;4.应做好水源引接、排水等疏导方案。
(三)无压管道闭水试验准备工作1.管道及检查井外观质量已验收合格;2.管道未回填土且沟槽内无积水;3.全部预留孔应封堵,不得渗水;4.管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;5.顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下;6.应做好水源引接、排水疏导等方案。
(四)闭气试验适用条件1.混凝土类的无压管道在回填土前进行的严密性试验。
2.地下水位应低于管外底150mm,环境温度为-15~50℃。
3.下雨时不得进行闭气试验。
(五)管道内注水与浸泡1.应从下游缓慢注入,注入时在试验管段上游的管顶及管段中的高点应设置排气阀,将管道内的气体排除。
2.试验管段注满水后,宜在不大于工作压力条件下充分浸泡后再进行水压试验,浸泡时间规定:(1) 球墨铸铁管(有水泥砂浆衬里)、钢管(有水泥砂浆衬里)、化学建材管不少于24 h :(2) 内径大于lOOOmm的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管不少于72 h ;(3) 内径小于lOOOmm的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管不少于48 h 。
三、试验过程与合格判定(一)水压试验1.预试验阶段将管道内水压缓缓地升至规定的试验压力并稳压30min,期间如有压力下降可注水补压,补压不得高于试验压力;检查管道接口、配件等处有无漏水、损坏现象;有漏水、损坏现象时应及时停止试压,查明原因并采取相应措施后重新试压。
2.主试验阶段停止注水补压,稳定15min; 15min 后压力下降不超过所允许压力下降数值时,将试验压力降至工作压力并保持恒压30min,进行外观检查若无漏水现象,则水压试验合格。
(二)闭水试验1.试验水头试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计。
试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;计算出的试验水头小于lOm,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
2.从试验水头达规定水头开始计时,观测管道的渗水量,直至观测结束,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min,渗水量不超过允许值试验合格。
(三)闭气检验1.将进行闭气检验的排水管道两端用管堵密封,然后向管道内填充空气至一定的压力,在规定闭气时间测定管道内气体的压降值。
2.管道内气体压力达到2000Pa时开始计时,满足该管径的标准闭气时间规定时,计时结束,记录此时管内实测气体压力P,如P≥1500Pa则管道闭气试验合格,反之为不合格城市供热管道工程供热管道压力试验分为强度和严密性试验。
试验中所用压力表的精度等级不得低于1.5 级,量程应为试验压力的 1.5 ~2 倍,数量不得少于 2 块,表盘直径不应小于lOOmm,应在检定有效期内。
压力表应安装在试验泵出口和试验系统末端。
一、强度试验管线施工完成后,经检查除现场组装的连接部位(如:焊接连接、法兰连接等)外,其余均符合设计文件和相关标准的规定后,方可以进行强度试验。
强度试验应在试验段内的管道接口防腐、保温施工及设备安装前进行,试验介质为洁净水,环境温度在5℃以上,试验压力为设计压力的1.5 倍,充水时应排净系统内的气体,在试验压力下稳压lOmin,检查无渗漏、无压力降后降至设计压力,在设计压力下稳压30min,检查无渗漏、无异常声响、无压力降为合格。
当管道系统存在较大高差时,’试验压力以最高点压力为准,同时最低点的压力不得超过管道及设备的承受压力。
当试验过程中发现渗漏时,严禁带压处理。
消除缺陷后,应重新进行试验。
试验结束后,应及时拆除试验用临时加固装置,排净管内积水。
排水时应防止形成负压,严禁随地排放。
二、严密性试验严密性试验应在试验范围内的管道全部安装完成后进行,且各种支架已安装调整完毕,固定支架的混凝土已达到设计强度,回填土及填充物已满足设计要求,管道自由端的临时加固装置已安装完成,并安全可靠。
严密性试验压力为设计压力的 1. 25 倍,且不小于0. 6MPa。
一级管网稳压th 内压力降不大于0.05MPa;二级管网稳压30min 内压力降不大于0. 05MPa,且管道、焊缝、管路附件及设备无渗漏,固定支架无明显变形的为合格。
钢外护管焊缝的严密性试验应在工作管压力试验合格后进行。
试验介质为空气,试验压力为0. 2MPa。
试验时,压力应逐级缓慢上升,至试验压力后,稳压lOmin,然后在焊缝上涂刷中性发泡剂并巡回检查所有焊缝,无渗漏为合格。
三、试运行工程已经过有关各方预验收合格且热源已具备供热条件后,对热力系统应按建设单位、设计单位认可的参数进行试运行,试运行的时间应为连续运行72h。
试运行过程中应缓慢提高工作介质的升温速度,应控制在不大于10℃/h 。
在试运行过程中对紧固件的热拧紧,应在0. 3MPa 压力以下进行。
试运行中应对管道及设备进行全面检查,特别要重点检查支架的工作状况。
对于已停运两年或两年以上的直埋蒸汽管道,运行前应按新建管道要求进行吹洗和严密性试验。
新建或停运时间超过半年的直埋蒸汽管道,冷态启动时必须进行暖管。
供热站供热站内所有系统应进行严密性试验。
试验前,管道各种支吊架已安装调整完毕,安全阀、爆破片及仪表组件等已拆除或加盲板隔离,加盲板处有明显的标记并做记录,安全阀全开,填料密实,试验管道与无关系统应采用盲板或采取其他措施隔开,不得影响其他系统的安全。
试验压力为 1. 25 倍设计压力,且不得低于0.6MPa.稳压在th 内,详细检查管道、焊缝、管路附件及设备等无渗漏,压力降不大于0. 05MPa 为合格;开式设备只做满水试验,以无渗露为合格。
燃气管道燃气管道在安装过程中和投入使用前应进行管道功能行试验,统称为压力试验。
燃气管道压力试验根据检验目的分为强度试验和气密性试验。
本条文简要介绍燃气管道功能性试验技术要点。
一、强度试验(一)试验前应具备条件1.试验用的压力计及温度记录仪应在校验有效期内。
2.编制的试验方案已获批准,有可靠的通信系统和安全保障措施,已进行了技术交底。
(1) 压力和介质应符合《城镇燃气输配工程施工及验收规范》CJJ 33 有关规定。
(2) 管道应分段进行压力试验,试验管道分段最大长度宜按《城镇燃气输配工程施工及验收规范》CJJ 33 有关规定执行。
3.管道焊接检验、清扫合格。
4.埋地管道回填土宜回填至管上方0. 5m 以上,井留出焊接口。
5,管道试验用仪表安装完毕,且符合规范要求。
(1) 试验用压力计的量程应为试验压力的11 5~2 倍,其精度不得低于 1.5 级。
(2) 压力计及温度记录仪表均不应少于两块,并应分别安装在试验管道的两端。
(二)气压试验l_ 试验介质为空气,利用空气压缩机向燃气管道内充人压缩空气,借助空气压力来检验管道接口和材质的致密性的试验。
2.一般情况下试验压力为设计输气压力的 1.5 倍,但钢管不得低于0. 3MPa,化工管不得低于0. 1MPa。
当压力达到规定值后,应稳压1h,然后用肥皂水对管道接口进行检查,全部接口均无漏气现象认为合格。
若有漏气处,可放气后进行修理,修理后再次试验,直至合格。
(三)水压试验1.水压试验时,试验管段任何位置的管道环向应力不得大于管材标准屈服强度的90%。
架空管道采用水压试验前,应核算管道及其支撑结构的强度,必要时应临时加固。
试压宜在环境温度5℃以上进行,否则应采取防冻措施。
2.水压试验应符合现行国家标准《液体石油管道压力试验》GB/T 16805 的有关规定。
3.试验压力应逐步缓升,首先升至试验压力的50%,应进行初检,如无泄漏、异常,继续升压至试验压力,然后宜稳压th 后,观察压力计不应少于30min,无压力降为合格。
4.水压试验合格后,应及时将管道中的水放(抽)净,并按《城镇燃气输配工程施工及验收规范》CJJ 33 有关规定进行吹扫。
