施工临时用电专项方案一、方案目的本方案旨在规范施工场地临时用电工作,确保施工期间用电安全可靠,保障工程施工进程。
二、施工场地临时用电规划1.施工场地电源接入点的选择:根据现场具体情况和用电负荷需求,确定场地电源接入点的位置和数量。
2.施工场地电源容量计算:根据施工需求计算电源容量,并确保容量充足,满足施工期间的用电需求。
3.施工场地电线电缆布置:根据用电需求和现场条件,合理布置电线电缆,确保安全可靠,并与工地其他设备、设施的布置协调一致。
4.施工场地用电线路敷设:采用优质耐磨、耐候的电线电缆,注意保护线路,避免人为破坏和损耗。
5.施工场地用电设备选择:根据施工需求选择符合安全标准的用电设备,并确保设备能够满足工程需求。
6.施工场地用电设备安装:按照安装要求正确安装用电设备,并对接线进行检查和试运行。
三、施工临时用电安全管理1.用电设备检查:每天对用电设备进行检查,确保设备正常运行,及时发现和处理设备故障。
2.用电设备维护:定期对用电设备进行维护保养,确保设备安全可靠,延长设备使用寿命。
3.用电设备封存管理:对不符合安全标准的用电设备进行封存,确保不被使用,避免发生事故。
4.用电设备故障处理:对于发现的用电设备故障,及时进行处理,确保故障得到及时修复,避免对施工进程造成影响。
5.用电线路维护:定期对用电线路进行检查,发现线路问题及时处理,确保用电线路安全可靠。
6.用电安全培训和操作规程:对施工人员进行用电安全培训,制定详细的用电操作规程,确保施工人员能够正确、安全地使用用电设备。
四、施工临时用电管理责任人1.项目经理:负责监督施工临时用电工作的实施,保证施工期间用电安全可靠。
3.安全经理:负责对施工临时用电安全管理工作进行监督和检查,确保安全措施得到有效执行。
五、施工临时用电应急预案1.发生火灾事故:立即切断电源,使用灭火器扑灭火源,并及时呼叫消防队救援。
2.发现电线电缆故障:立即切断电源,确保施工人员的人身安全,然后进行线路维修。
土建工程临时用电专项方案一、工程概况本工程为土建工程,主要包括地基处理、主体结构施工、装饰装修等阶段。
工程地点位于XX市XX区,占地面积约XX平方米,建筑总面积约XX平方米。
工程预计施工周期为XX个月。
为保证施工过程中的临时用电安全,特制定本临时用电专项方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确各级用电管理人员职责。
(2)施工现场设立用电管理办公室,负责临时用电的日常管理工作。
(3)定期对施工现场用电情况进行检查,发现问题及时整改。
2. 用电负荷(1)根据工程实际需求,合理计算用电负荷,确保供电稳定。
(2)采用三级配电系统,分别为总配电柜、分配电柜和开关箱。
(3)配电系统采用TN-S接零保护系统,确保用电安全。
3. 用电设备(1)选用符合国家标准的用电设备,设备必须具有产品合格证。
(2)定期对用电设备进行维护、检修,确保设备正常运行。
(3)设备操作人员需经过培训,持证上岗。
三、电工1. 电工人员配置(1)根据工程规模及用电需求,合理配置电工人员。
(2)电工人员需具备相应的职业资格证书,方可上岗。
2. 电工职责(1)负责施工现场临时用电的安装、维护、检修工作。
(2)定期对用电设备进行检查,发现问题及时处理。
(3)负责现场用电安全知识的宣传和培训。
四、安全距离与外电防护1. 安全距离(1)根据国家规定,设置合理的电气安全距离。
(2)在电气设备周围设置安全警示标志,提醒施工人员注意安全。
2. 外电防护(1)对施工现场周边的外电线路进行排查,确保线路安全。
(2)采用绝缘、隔离等措施,防止外电线路对施工现场造成影响。
(3)遇有外电线路故障或危险情况,及时报告相关部门处理。
五、电缆线路1. 电缆线路设计(1)根据用电负荷及用电设备位置,合理设计电缆线路走向。
(2)电缆线路设计应满足施工期间最大用电负荷需求。
(3)电缆线路设计应考虑地形、地貌、排水等因素,确保线路安全稳定。
2. 电缆选用与敷设(1)选用符合国家标准的电缆,电缆类型应根据用电负荷、敷设方式及环境条件确定。
临时施工用电专项方案一、工程概况。
咱们这个工程啊,就像搭一个超级大的积木,不过这个积木可复杂多了。
这是一个[具体工程类型,比如住宅大楼或者商业综合体]工程,地点就在[详细地点]。
工程总面积有[X]平方米,总共要盖[X]层楼呢。
就这么个大工程,临时施工用电要是搞不好,那就像人没了精气神儿,啥都干不成。
二、编制依据。
三、用电负荷计算。
# (一)施工设备清单。
工地上那设备可不少,就像一个大家庭里的各种成员,都各有各的用电需求。
比如说,塔吊那可是个用电大户,功率得有[X]千瓦;还有混凝土搅拌机,功率是[X]千瓦;电焊机,功率也不小,有[X]千瓦。
这还只是一部分,其他像振捣器、电锯啥的,都得算进去。
# (二)负荷计算。
这负荷计算就像是给每个设备算算每天要吃多少“电饭”。
咱们采用需要系数法来计算。
先把所有设备的功率都加起来,然后根据设备的不同类型,乘以相应的需要系数。
比如说,塔吊的需要系数是[X],混凝土搅拌机的是[X],这样算下来,总的计算负荷就是[X]千瓦。
这就知道了咱们这个工地大概一共需要多少电啦。
四、供电电源选择。
电源就像咱们工地的能量源泉。
咱们这个工地啊,决定从附近的变电站引入一路10kV的电源。
为啥选这个呢?因为它容量够大,就像一条大河,能满足咱们工地这么多设备的用电需求。
而且这个变电站离咱们工地也不算远,就像隔壁邻居一样,线路损耗也比较小。
五、配电系统设计。
# (一)配电线路布置。
线路就像电的“高速公路”,得规划好。
咱们从电源接入点开始,沿着工地的围墙或者建筑物的周边,采用架空线路和电缆相结合的方式来布置。
架空线路就像在空中搭的高架桥,主要用在那些不影响施工、比较空旷的地方;电缆就像地下管道,用在一些需要保护、不能架空的地方,比如说过道路或者靠近建筑物的时候。
这样既能保证安全,又能降低成本。
# (二)配电箱和开关箱设置。
配电箱和开关箱就像一个个“电管家”。
咱们在工地的总配电室设置一个总配电箱,就像大管家一样,管理着整个工地的用电。
临时用电专项施工方案(完整版)一、工程概况本工程为XXX项目,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施以及室外工程。
工程占地面积XXX平方米,总建筑面积XXX平方米。
工程性质为XXX,结构类型为XXX。
根据工程需求,需进行临时用电专项施工,为确保施工安全、顺利进行,特制定本临时用电专项施工方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确用电管理人员职责,实行用电管理责任制。
(2)定期对用电设施进行检查、维修,确保用电设施安全可靠。
(3)加强用电计量管理,合理分配电力资源,降低用电成本。
2. 用电负荷(1)根据工程需求,合理计算用电负荷,确保电力供应充足。
(2)合理配置电缆线路、配电柜(盘)、配电箱及开关箱等设施,以满足施工需求。
3. 电力供应(1)采用临时用电接入方式,与当地供电部门协商解决电力接入问题。
(2)确保供电电压稳定,避免因电压波动导致设备损坏。
三、电工1. 电工人员配置(1)根据工程规模和施工需求,合理配置电工人员。
(2)电工人员需具备相关专业资格证书,持证上岗。
2. 电工职责(1)负责临时用电设施的安装、调试、检查和维修工作。
(2)定期对用电设施进行巡查,发现异常情况及时处理。
(3)对施工现场人员进行用电安全培训,提高安全意识。
四、安全距离与外电防护1. 安全距离(1)根据国家相关规定,设置安全距离,确保施工人员及设备安全。
(2)在危险区域设置警示标志,提醒施工人员注意安全。
2. 外电防护(1)对临近的电力线路进行防护,避免因施工导致电力线路受损。
(2)采用绝缘材料进行防护,确保施工安全。
(3)在施工过程中,密切关注外电设施运行情况,发现异常及时处理。
五、电缆线路1. 电缆线路设计(1)根据用电负荷计算结果,合理选择电缆类型、截面和长度。
(2)充分考虑施工现场环境,合理布局电缆线路,避免交叉和弯曲。
(3)确保电缆线路安全、可靠、经济、合理。
2. 电缆敷设(1)电缆敷设前,对敷设路径进行检查,确保无障碍物。
临时用电专项施工方案范文(精选5)一、工程概况本工程为临时用电专项施工,主要包括施工期间的临时用电线路、设备安装及用电安全管理。
工程地点位于XX市XX区,占地面积约XX平方米,工程内容包括主体建筑工程、装饰工程、安装工程等。
施工期间,需保障各施工阶段用电需求,确保施工进度顺利进行。
现将临时用电专项施工方案分为以下几个部分进行详细阐述。
二、用电管理1. 用电申请:施工前,由项目负责人向相关部门申请临时用电,并提供施工用电负荷、用电设备清单等资料。
2. 用电合同:与供电部门签订临时用电合同,明确双方的权利和义务。
3. 用电计量:安装临时用电计量装置,按照合同约定的电价进行计量收费。
4. 用电负荷管理:根据施工进度和用电需求,合理分配用电负荷,确保用电安全。
5. 用电设备管理:对施工现场的用电设备进行统一管理,定期检查、维护,确保设备正常运行。
6. 用电安全培训:对施工现场电工及操作人员进行用电安全培训,提高安全意识。
三、电工1. 人员配置:根据施工规模和用电需求,配置相应的电工人员,负责施工现场的临时用电安装、维护和安全管理。
2. 资质要求:电工人员需具备相应的电工操作证,持证上岗。
3. 岗位职责:负责施工现场临时用电的安装、调试、检查、维修及拆除工作;负责用电设备的安全运行;负责现场用电安全监督及事故处理。
4. 培训与考核:定期对电工人员进行培训,提高业务水平;建立考核制度,确保电工人员严格遵守操作规程。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电线路与地面、建筑物、构筑物及其他设施保持安全距离。
2. 外电防护:对临近的外电线路进行防护,采取隔离、警示等措施,防止发生安全事故。
3. 施工现场设置:在施工现场设置明显的安全警示标志,提醒施工人员注意安全。
4. 定期检查:定期对临时用电线路及外电防护设施进行检查,发现问题及时整改。
五、电缆线路1. 电缆选择:根据施工现场用电负荷及环境条件,选择符合国家标准的电缆,确保电缆的安全性能和电气性能。

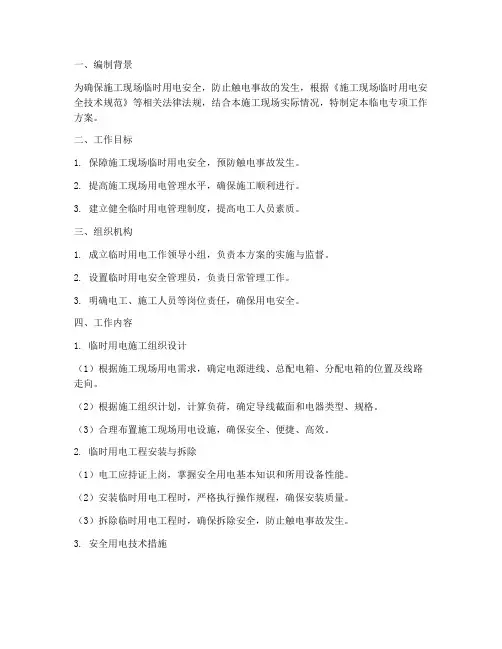

一、编制背景为确保施工现场临时用电安全,防止触电事故的发生,根据《施工现场临时用电安全技术规范》等相关法律法规,结合本施工现场实际情况,特制定本临电专项工作方案。
二、工作目标1. 保障施工现场临时用电安全,预防触电事故发生。
2. 提高施工现场用电管理水平,确保施工顺利进行。
3. 建立健全临时用电管理制度,提高电工人员素质。
三、组织机构1. 成立临时用电工作领导小组,负责本方案的实施与监督。
2. 设置临时用电安全管理员,负责日常管理工作。
3. 明确电工、施工人员等岗位责任,确保用电安全。
四、工作内容1. 临时用电施工组织设计(1)根据施工现场用电需求,确定电源进线、总配电箱、分配电箱的位置及线路走向。
(2)根据施工组织计划,计算负荷,确定导线截面和电器类型、规格。
(3)合理布置施工现场用电设施,确保安全、便捷、高效。
2. 临时用电工程安装与拆除(1)电工应持证上岗,掌握安全用电基本知识和所用设备性能。
(2)安装临时用电工程时,严格执行操作规程,确保安装质量。
(3)拆除临时用电工程时,确保拆除安全,防止触电事故发生。
3. 安全用电技术措施(1)施工现场临时用电:建立安全技术档案,包括技术交底资料、临时用电工程检查验收表、电气设备试、检验凭单和调试记录、接地电阻测定记录表、定期检(复)查表、电工维修工作记录等。
(2)定期对施工现场临时用电设备进行检查、试验,发现问题及时整改。
(3)加强对电工、施工人员的安全教育培训,提高安全意识。
4. 临时用电系统使用、管理与维护(1)制定临时用电系统使用、管理制度,明确使用范围、操作规程等。
(2)定期对临时用电系统进行检查、维护,确保系统正常运行。
(3)对临时用电系统进行定期检修,发现隐患及时整改。
五、工作要求1. 各部门要高度重视临时用电安全工作,切实履行职责。
2. 严格执行本方案,确保施工现场临时用电安全。
3. 定期对临时用电工作进行监督检查,发现问题及时整改。
2024年临时用电活动方案范本一、活动目标1. 为2024年临时用电活动制定科学的组织方案,确保活动的顺利进行。
2. 提高用电安全意识,加强用电设备的检修和维护。
3. 指导和督促各单位合理用电,节约能源,降低用电成本。
二、活动内容1. 建立临时用电安全管理制度。
(1)制定临时用电操作规范,明确各种用电设备的使用注意事项。
(2)组织用电设备的检修,确保设备的正常运行。
(3)建立用电设备巡检制度,定期对各用电设备进行检查。
(4)加强用电设备的维护,及时处理设备故障。
2. 开展用电安全培训活动。
(1)针对各单位人员开展用电安全知识培训,提高用电安全意识。
(2)组织应急演练,提高防灾抗灾能力。
(3)宣传节约用电的重要性,提倡绿色低碳生活方式。
3. 建立用电监测系统。
(1)建立用电数据采集和分析系统,对各单位的用电情况进行实时监测。
(2)设置用电数据报警系统,对用电异常情况进行及时报警和处理。
(3)制定用电数据报表,定期对用电情况进行汇总和分析。
4. 开展用电节约活动。
(1)制定用电管理措施,提倡合理使用电器设备。
(2)组织开展用电节约宣传活动,提高广大市民的用电节约意识。
(3)加强对公共场所用电的管理,合理安排用电时间和用电量。
5. 建立用电安全风险评估机制。
(1)制定用电安全风险评估指标,对各用电设备进行评估。
(2)加强对用电设备的监测和控制,降低用电安全风险。
(3)定期开展用电安全风险评估,及时处理存在的安全隐患。
6. 加强与供电单位的沟通与合作。
(1)与供电单位建立良好的沟通机制,及时沟通和协调用电事宜。
(2)与供电单位建立用电联络员制度,保持及时的信息沟通。
(3)与供电单位进行用电方案的协商,共同探讨并解决存在的问题。
三、组织实施1. 设立临时用电活动领导小组,制定活动计划,并确定各项工作的责任人和时间节点。
2. 各单位要积极响应,全力支持,做好相关工作的组织和落实。
3. 活动期间,要加强督导和检查,确保各项工作的顺利进行。
临时用电专项整治行动方案一、背景近年来,我国工业和城市化进程快速发展,对电力需求也在不断增加。
在一些特殊情况下,为了满足临时用电的需求,一些地区和企业采取了不规范、非法甚至危险的方式来获取电力,给电网安全和公共安全带来了严重的隐患。
因此,为了保障电网安全和公共安全,需要开展临时用电专项整治行动。
二、目标1. 确保临时用电的合规性和安全性;2. 清理整治不规范、非法临时用电行为;3. 规范临时用电的管理和监督,健全相关制度。
三、主要内容1. 制定临时用电专项整治方案在明确整治目标和任务的基础上,制定临时用电专项整治工作方案,明确时间节点、责任部门、工作内容和保障措施,并组织对相关人员进行培训和指导,确保全面贯彻实施。
2. 加强宣传和培训利用各种宣传渠道,加强对临时用电规范管理和安全用电的宣传,提高全社会对临时用电的规范意识和安全意识。
同时,组织相关部门对临时用电相关人员进行培训,提高其技术水平和管理能力。
3. 加强监督检查建立健全临时用电管理监督制度,加大对临时用电行为的监督检查力度。
对不规范、非法临时用电行为进行整治,依法依规对违法者进行处理,确保临时用电的合规性和安全性。
4. 推动标准化建设加强对临时用电管理标准的研究和制定,推动相关标准的实施,规范临时用电行为。
同时,推动建立和完善临时用电管理相关的法律法规和政策制度,提高临时用电的管理水平。
5. 加强技术支持加大对临时用电技术装备的研发和应用推广力度,提高临时用电设施的安全性和稳定性。
同时,加强对临时用电设施的维护和保养,确保其正常运行,减少安全隐患。
6. 加强协作合作加强与相关部门的协作合作,共同推动临时用电的规范管理和整治工作。
积极发挥各方优势,形成合力,共同推动临时用电的规范化和安全化。
四、保障措施1. 建立完善工作机制,明确责任单位和责任人,统一部署、分工协作,确保工作扎实开展;2. 充分调动各方积极性,积极争取相关资源支持,做好各项工作的保障和配套措施;3. 加强宣传,提高临时用电的管理意识和安全意识,形成全社会共同参与的局面;4. 加强监督检查,发现问题及时处理,确保整治效果;5. 加强对相关人员的培训和指导,提高其技能水平和管理能力。
一、方案背景为确保施工现场临时用电安全,预防因临时用电不当导致的火灾、触电等安全事故,根据《建筑工程施工现场供电安全规范》GB50194-93和《通用用电设备配电设计规范》GB50055-93等相关法律法规,结合施工现场实际情况,特制定本临时用电专项治理方案。
二、治理目标1. 提高施工现场临时用电安全管理水平,确保施工现场用电安全。
2. 消除临时用电安全隐患,降低安全事故发生率。
3. 加强临时用电设备、线路的维护保养,延长使用寿命。
三、治理范围1. 施工现场临时用电设备、线路的安装、改造、维修。
2. 临时用电设备、线路的验收、检测、试验。
3. 施工现场临时用电安全管理制度、操作规程的制定、执行。
四、治理措施1. 临时用电设备、线路的安装、改造、维修(1)严格按照《建筑工程施工现场供电安全规范》GB50194-93和《通用用电设备配电设计规范》GB50055-93等相关法律法规进行设计、施工。
(2)选用符合国家标准、行业标准的临时用电设备、线路。
(3)安装、改造、维修临时用电设备、线路时,必须由具备相应资质的电工进行操作。
2. 临时用电设备、线路的验收、检测、试验(1)临时用电设备、线路安装完成后,必须进行验收、检测、试验,确保其符合安全标准。
(2)验收、检测、试验应由具备相应资质的电工或专业检测机构进行。
3. 施工现场临时用电安全管理制度、操作规程的制定、执行(1)制定临时用电安全管理制度,明确施工现场临时用电安全管理责任。
(2)制定临时用电操作规程,规范施工现场临时用电操作行为。
(3)加强对施工现场临时用电安全管理人员的培训,提高其安全意识和管理能力。
(4)定期对施工现场临时用电设备、线路进行检查、维护、保养,确保其安全运行。
五、治理实施1. 加强组织领导,成立临时用电专项治理工作领导小组,负责全面协调、指导、监督治理工作。
2. 制定临时用电专项治理工作方案,明确治理任务、责任、时间节点。
3. 加强宣传培训,提高施工现场临时用电安全管理水平。
临时用电专项方案范例第二章工程概述1、工程名称:镇海新城核心区域d4-1地块建园大厦幕墙工程2、建设地点:位于宁波市镇海新城核心区域3、建设单位:宁波建园房地产开发有限公司4、设计单位:宁波市建筑设计研究院5、工程规模:总建筑面积大约___平方米,包括地下一层,地上十九层6、建筑高度:___米7、结构形式:采用框架剪力墙结构设计8、工程概述:本工程主要涉及玻璃幕墙、石材幕墙、铝板幕墙、铝合金百叶、铝合金格栅、玻璃雨篷、玻璃栏杆、地弹门等幕墙系统的建设。
第三章临时用电安全方案一、安全用电技术策略1、保护接地保护接地是通过将电气设备非导电金属部分与接地极之间建立可靠的电气连接。
在人体接触带电设备外壳的情况下,由于人体电阻远大于接地体电阻,大部分电流将通过接地体流入大地,流经人体的电流相对较小。
通过控制接地电阻(一般不超过4Ω),可以有效减少触电风险。
然而,对于TT供电系统,即使采用保护接地,设备外壳的电压仍可能对人员构成相当程度的危险,因此该保护方式仅适用于TT供电系统的施工现场。
保护接地的接地电阻应不大于4Ω。
2、保护接零在电源中性点直接接地的低压电力系统中,将用电设备的金属外壳与供电系统的零线或专用零线直接电气连接,称为保护接零。
当设备外壳带电时,短路电流将通过零线形成闭合电路,转变为单相短路故障。
由于零线的阻抗极小,短路电流会显著增大,超过正常工作电流的几倍甚至几十倍,这将迅速触发保护装置,切断故障电流,确保人员安全。
无论采用保护接地还是保护接零,都必须确保在同一系统中所有设备采取统一的保护措施,不允许一部分设备接地,另一部分设备接零。
因为混合使用接地和接零可能导致设备间的相互影响,增加触电风险。
临时用电专项方案范例(二)6、在施工场地内,导线的最低点与地面的最小垂直距离应不小于___米,当跨越机动车道时,该距离应提升至___米。
7、架空线路所采用的电杆应为专用的混凝土杆或符合标准的木杆。
如使用木杆,必须确保其无腐朽现象,且木杆的梢径最小应为130毫米。
施工现场临时用电安全专项方案施工现场的临时用电安全问题,说起来可能有点枯燥,但其实每个细节都关系到工人兄弟们的生命安全和大家的平安归家。
你想啊,工地上电线多得跟蜘蛛网似的,动不动就冒出点电闪雷鸣,稍不注意就可能发生意外。
咱们不敢掉以轻心,得把这“临时用电”弄得稳稳当当的,才能确保大家平安、工程进度不耽搁。
别看电线是“看不见”的东西,平常我们没怎么注意,出事了可就麻烦大了。
我们常说,安全第一,这话不光是在嘴上说说。
你得实际做出来,才能让大家的心安稳。
首先说说临时用电的配置吧。
你想,施工现场各种设备、工具都得通电,电气线路就得一根根有条不紊地铺开。
这里的“有条不紊”可不是随便的,必须得科学合理。
电线管道的敷设要符合标准,不能随便乱拉乱接。
你随便一个插头接触不良,或者电线乱拉乱接,不仅效率低,还容易短路、漏电,出事了怎么办?没人愿意成为那个“电力事故”的主角吧?尤其是一些设备,电流大,电压高,不是“能将就”就能搞定的,得经过专业设计,配置得当,确保每一根电线都能承受得住负荷。
再说接地问题。
你想,如果工地上哪个设备的电线突然漏电了,接地不良那可就大事了!像你家里没接好地线,那插座插到一半,打个电话,结果手机没电,卡壳了;但是工地上要是接地不良,电击一来,后果可是直接关系到生命安全的。
是不是觉得有点可怕?所以接地线的布置得按规矩走,别偷工减料,保证接地线有足够的安全性能,这不仅是为了保障电力设备的安全,更是为了保护大家的生命。
然后再来聊聊漏电保护装置,这玩意儿可是关键中的关键。
我们常说,电力不容小觑,想当年有个朋友被电击过,别提多疼了。
幸好当时安装了漏电保护器,电流瞬间就被切断了,才避免了一场大灾难。
所以啊,临时用电的现场,一定得安装好漏电保护器。
安装完之后,每个工人都得按时检查,万一出现漏电的风险,及时断电,避免麻烦扩大。
电力设备使用不当,导致的电气火灾、人员伤亡,都是无法弥补的损失,咱们可不能让这种事发生。
施工临时用电专项方案施工临时用电专项方案是确保施工现场电力供应安全、可靠、经济、环保的重要指导性文件。
以下是一个详细的施工临时用电专项方案的示例,包括编制依据、工程概况、用电布置、安全防护、施工管理等内容。
施工临时用电专项方案一、编制依据●《建筑施工安全检查标准》(JGJ59-2011)●《建筑工程施工现场供用电安全规范》(GB50194-2014)●《施工现场临时用电安全技术规范》(JGJ46-2005)●项目施工设计图纸及施工组织设计二、工程概况●建设单位:某市机关事务管理局●代建单位:某市危旧房改造投资管理有限公司●设计单位:某市城归设计有限责任公司●勘察单位:某市建筑设计研究院有限公司●监理单位:某建协工程咨询有限公司●施工单位:某伟丰建筑安装集团有限公司项目位于某市高浪路与五湖大道路交叉口东北角,包括多栋建筑,总建筑面积为某某平方米。
计划工期为某某年某月某日至某某年某月某日。
三、用电布置1.电源规划●电源引入:使用专线变压器,容量为400KVA,以满足整个工程的现场施工和办公用电需求。
●电缆敷设:从变压器点用电缆引入施工现场总配电箱,电缆规格满足工程用电高峰需求,采用三相五线制(TN-S系统)。
2.配电系统设置●配电系统:采用“三级配电两级保护”系统,即总配电箱、分配电箱、开关箱三级配电,两级漏电保护。
●配电箱与开关箱:●总配电箱设在靠近电源的地方,容量和配置满足施工需求。
●分配电箱设置在用电设备或负荷相对集中的地区,与开关箱的距离不得超过30m。
●开关箱实行“一机一箱一闸一漏”制,即每台用电设备设各自专用的开关箱,并设置漏电保护器。
3.用电负荷计算●根据施工机械、电焊机、室内照明、室外照明等设备容量,计算总需用电容量。
●采用公式P总=1.10(K1·ΣP1/cosψ+K2·P2+K3·P3+K4·P4)进行计算,并预留足够的余量。
4.电缆选择与敷设●根据用电负荷和距离,选择合适的电缆规格,确保电缆载流量满足最大负荷需求。
临时用电专项施工方案范文(精选5篇)临时用电专项施工方案1一、工程概况客天下旅游产业园一期会所,工程建筑呈人字型。
建筑天面标高为27.385米,总层数为4层,局部5层。
建筑面积约10300.65平方米,总造价约447万元,工程基础定于1月10日开工。
总电源由甲方提供引至西桥侧面附近。
线路沿别墅道路架空,离地高度约5米。
布设一组电缆BLV3×50mm2+1×50mm2到一级开关箱前。
设一级开关箱至现场,埋设一组电缆约180m,BLV3×50mm2+1×50mm2约180m,二级开关箱采用电缆埋地。
二、施工现场用电说明本工程“三通一平”已完成,本工程现场临时用电系统,根据JGJ46-临时用电规范而设计。
根据表内临时用电设备负荷统计,安装容量88.9KVA计算容量108.1A。
为保障临时用电系统运行安全可靠,采用现场临时用电进行统一布设。
根据甲方提供电源引入施工区域,进行安装至总配电箱分配电箱开关箱电气设备,按三级设置和一机一闸一漏电保护。
具体铺设安装线路大小截面,详见用电设计计算。
三、负荷计算表:用电设备名称数量(台)型号及名牌技术数据合计功率Pe(KW)井字架卷扬机四、根据以上工程所投入的设备和照明用电表,工地临时用电量的计算如下:1、电源至一级箱导线截面选择I线=KP/(×U线×cos)=0.6×88.9×103/(1.732×380×0.75)=108.1A查表(建筑施工手册第二版)7-63得知,选择BLV3×50mm2+1×50mm2架空敷设,可满足用电要求。
2、一级箱至二级箱导线选择二级箱分两个,分别为动力箱与照明箱(1)动力箱负荷计算I线=K∑P/(×U线×cos)=0.6×(22+6+4.4+2.2+11+21+6)×1000/(1.732×380×0.75)=88.25A查表(建筑施工手册第二版)7-63得知,选择BLV3×50mm2+1×50mm2埋地敷设,可满足用电要求。
一、编制依据为确保施工现场临时用电安全,遵循《施工现场临时用电安全技术规范》(JGJ46-2013)等相关国家、地方标准和行业规范,结合本工程实际情况,特制定本临时用电专项方案。
二、工程概况本工程位于XX地区,总建筑面积XX万平方米,施工工期为XX个月。
施工现场临时用电主要用于施工现场照明、设备供电、施工机具用电等。
三、临时用电原则1. 安全第一:确保施工现场临时用电安全,防止发生触电事故。
2. 经济合理:在满足用电需求的前提下,降低临时用电成本。
3. 方便管理:便于临时用电设施的布置、安装、维护和拆除。
四、临时用电设施及要求1. 临时用电设施包括:配电箱、配电线路、电缆、电缆桥架、接地装置、避雷装置等。
2. 配电箱:选用符合国家标准、具有防雨、防尘、防触电等功能的配电箱。
3. 配电线路:选用符合国家标准、具有足够截面的电缆,并按照规范要求进行敷设。
4. 电缆桥架:选用符合国家标准、具有足够的强度和耐腐蚀性的电缆桥架。
5. 接地装置:接地电阻应满足规范要求,确保电气设备接地可靠。
6. 避雷装置:根据工程实际情况,设置避雷针、避雷带等避雷装置。
五、临时用电施工组织设计1. 施工现场临时用电施工组织设计应包括:现场勘探、电源进线、配电箱、配电线路、电缆桥架、接地装置、避雷装置等。
2. 施工现场临时用电施工组织设计应经过技术负责人审批,并作为临时施工的依据。
六、安全用电技术措施1. 建立健全临时用电安全技术档案,包括:施工组织设计、技术交底资料、临时用电工程检查验收表、接地电阻测定记录、定期检(复)查表、电工维修工作记录等。
2. 电工必须经过专业及安全技术培训,取得操作证后,方可独立操作。
3. 上岗前,电工应穿戴好个人防护用品,确保操作安全。
4. 停用设备应拉闸断电,锁好开关箱,防止误操作。
5. 移动用电设备必须切断电源,确保安全。
七、施工组织与实施1. 临时用电施工由具有资质的施工单位负责。
2. 施工单位应按照临时用电专项方案进行施工,确保施工安全。
临时用电专项施工方案最新临时用电专项施工方案一、前言本方案是针对企业、工厂等需要在施工中使用临时用电的项目,制定的安全保障方案,旨在规范企业、工厂临时用电行为,确保施工期间的安全和正常生产秩序。
二、项目概况项目名称:xxx项目地点:xxx项目规模:xxx临时用电需求:xxx三、施工前的准备1、项目负责人应与当地电力公司进行沟通,了解当地用电规定和相关安全要求。
2、在施工前,需按照临时用电规范安装接地设备,并设立保护措施,确保用电设备与施工部位的安全。
3、使用临时用电前,需组织相关人员进行安全培训,告诉他们应怎么使用临时用电设备以及如何应对突发情况。
4、准备备用的发电机等应急用电设备,以确保在电力中断或电线受损等紧急情况下能够及时供电。
四、施工期间的注意事项1、禁止在雨天使用临时用电设备,禁止在潮湿的环境中使用电器设备。
2、设备操作人员必须经过专门培训并持有相关的专业资质证书,以确保操作时的安全性。
3、临时用电设备必须定期维护并进行检修,以确保设备运行的稳定性。
4、保持用电设备和电线的清洁干燥,定期检查电力线路及相关设施,防止电线接触出现问题,确保电力供应的安全稳定。
5、禁止在用电设备附近储存易燃、易爆物品,如油漆、化学剂等。
6、使用电气手工具时,必须保持手部干燥,禁止在赤脚或潮湿的室内地面上进行操作。
7、禁止将插头插入插头插座或断电器中,或者用湿手或裸露的金属物品连接插头或插座。
8、若遇到下雨或有积水的情况,应先关闭所有临时用电设备以确保人身安全。
五、施工后的处理1、在结束临时用电前,应将所有用电设备及时断电并且拔掉插头,排放残余电等。
2、按规定正确拆除临时用电设备和电缆,恢复现场卫生及环境整洁度,遵守环境规范。
结语临时用电设施供应的企业、工厂所办理的工程项目在进行电气工作时,应保证所有的人员、机具和设备的安全,以免发生危险事故,确保施工期间的安全和正常生产秩序。
(完整版)施工临时用电专项方案一、工程概况本工程为XX建设项目,位于XX地区,主要包括主体建筑工程、辅助设施及室外工程。
工程占地面积XX平方米,总建筑面积XX平方米。
工程结构类型为钢筋混凝土框架结构,建筑高度XX米。
根据工程特点,需制定临时用电专项方案,确保施工期间用电安全、可靠。
二、用电管理1. 用电管理制度:建立健全用电管理制度,明确用电管理责任人,加强用电设备的检查、维修和保养,确保用电安全。
2. 用电负荷:根据工程需求,合理计算用电负荷,确保电力供应稳定。
临时用电设备应根据用电负荷选择合适的电缆、配电柜(盘)、配电箱及开关箱等。
3. 用电设备:所有用电设备应符合国家相关标准,严禁使用老化、损坏或非标准的用电设备。
4. 临时用电申请:施工前,需向相关部门申请临时用电,并提供临时用电负荷、用电设备清单等资料。
5. 用电设备检查:定期对用电设备进行检查,发现问题及时整改,确保用电安全。
三、电工1. 人员要求:电工应具备相应的职业资格证书,熟悉用电设备的操作、维修和保养。
2. 培训与考核:对电工进行用电安全知识培训,提高其安全意识,定期进行考核,确保电工具备足够的业务水平。
3. 作业要求:电工在作业过程中,应严格遵守操作规程,穿戴好个人防护用品,确保自身安全。
4. 事故处理:发生用电事故时,电工应立即采取紧急措施,并及时报告项目负责人,协助处理事故。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保用电设备与人员、建筑物等保持足够的安全距离。
2. 外电防护:针对临近的外电线路,采取可靠的防护措施,如设置防护网、警示标志等。
3. 防护设施:在临时用电设备周围设置防护设施,防止非相关人员靠近,避免触电事故发生。
4. 定期检查:定期检查安全距离及外电防护设施,发现问题及时整改。
五、电缆线路1. 电缆选择:根据用电负荷及敷设环境,选择符合国家标准的电缆。
电缆应具备良好的绝缘性能、耐热性和耐腐蚀性。
高阳县商贸城、高阳中学雨水提升泵站配套管网工程临时用电专项方案编制:审核:批准:一、工程概况本段工程设计起点商贸城各街道,终点为保沧路雨水泵站孝义河,管线实施全长7232米。
主要施工内容如下:1、管道工程雨水主管道D600Ⅱ级钢筋混凝土承插口管960m,D1000Ⅱ级钢筋混凝土企口管1419m,D1400Ⅱ级钢筋混凝土企口管498m,D1600Ⅱ级钢筋混凝土企口管1625m,D1800Ⅱ级钢筋混凝土企口管1449m,D1000Ⅲ级钢筋混凝土企口管114m(高阳中学顶管位置使用),雨水口连接管D600Ⅱ级钢筋混凝土承插口管1167m。
2、道路工程除路面约2700m2,拆除基层7362.4m2,12%灰土垫层4055.66m2,水泥混凝土4055.66m2 等。
二、编制依据本工程临时施工用电组织设计,依据《施工现场临时用电安全技术规范》JGJ46-2005;《建筑电器设计手册》、施工机械负荷分配《主体阶段》一览表、相关施工用电安全技术规范及实施性施工组织设计编制。
三、临时电力系统1、设置目的:满足工程整体和正常施工用电的需要,保证用电的安全、畅通及沿线施工的需要。
2、施工用电由3台变压器总计30KV A,设总配电箱各3只,下设分配箱3只,照明电和动力电分开设置。
根据(JGJ46-2005)《施工现场临时用电安全技术规范》和(JGJ59-99)《建筑施工安全检查标准》及本工程临时用电情况,本工程采用TN-S供电系统,从变压器计量至总配电箱采用3*3+2电缆线埋设,其中PE线在总配电箱处用重复接地,接地电阻不大于4欧姆,保护零线从总配电箱内的零线端引出。
线路采用三相五线制架空敷设。
3、本工程主要机具有25台,功率为168.7KW,主要机具表如下:拟投入的用电设备计划表4、各配电箱用电复核及导线截面选择:4.1、350 搅拌机:查表KX=0.7,cosΦ=0.68,tgΦ=1.08有功功率:Pjs1=5.5KW无功功率:Qjs1=5.5×1.08=5.94Kvar导线截面选择:3×2.5+1×1.5 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L/3902:漏电工作电流30mA 4.2、砂浆机:查表KX=0.7,cosΦ=0.68,tgΦ=1.08有功功率:Pjs3=2.58KW无功功率:Qjs3=2.58×1.08=3.02Kvar视在功率:Sjs3=√Pjs32+ Qjs32=4.12KV.A导线截面选择:3×2.5+1×1.5 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L/3902:漏电工作电流30mA4.3、钢筋弯曲机:查表KX=0.7,cosΦ=0.7,tgΦ=1.02有功功率:Pjs4=3KW无功功率:Qjs4=3×1.02=3.06Kvar视在功率:Sjs4=√Pjs42+ Qjs42=4.29KV.A计算电流:KX=0.7, cosΦ=0.7Ijs4=KX×Sjs4/√3×U×cosΦ=4.29/1.73×0.38×0.7=9.57A 导线截面选择:3×2.5+1×1.5 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L/3902:漏电工作电流30mA4.4、钢筋切断机:查表KX=0.7,cosΦ=0.7,tgΦ=1.02有功功率:Pjs5=5.3KW无功功率:Qjs5=5.3×1.02=5.4Kvar导线截面选择:3×2.5+1×1.5 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L/3902:漏电工作电流30mA4.5、震动棒:查表KX=0.7,cosΦ=0.7,tgΦ=1.02有功功率:Pjs6=1.1KW无功功率:Qjs6=1.1×1.02=1.12Kvar视在功率:Sjs6=√Pjs62+ Qjs62=1.57KV.A计算电流:KX=1, cosΦ=0.7Ijs6=KX×Sjs6/√3×U×cosΦ=1.57/1.73×0.38×0.7=3.41A导线截面选择:3×2.5+1×1.5 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L/3902:漏电工作电流30mA4.6、平板振动器:查表KX=0.7,cosΦ=0.7,tgΦ=1.02有功功率:Pjs7=1.1KW无功功率:Qjs7=1.1×1.02=1.12Kvar导线截面选择:3×2.5+1×1.5 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L/3902:漏电工作电流30mA4.7、电焊机组:查表KX=0.45, tgΦ=1.98先将JC=50%统一换算到JC=100%的额定容量Pe=JC/JC100×P=√0.5×11=7.78KW有功功率:Pjs10=7.78KW无功功率:Qjs10=7.78×1.98=15.4Kvar视在功率:Sjs10=√P js102+ Q js102=17.22KV.A计算电流:KX=1, cosΦ=0.45Ijs10=KX×Sjs10/√3×U×cosΦ=17.22/1.73×0.38×0.7=59.4A 导线截面选择:3×6+1×4 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L 60/3902:漏电工作电流30mA4.8、水泵:查表KX=0.3,cosΦ=1.7,tgΦ=1.02有功功率:Pjs11=7.5KW无功功率:Qjs11=7.5×1.02=7.65Kvar导线截面选择:3×10+2×6 铜芯线箱内开关及保护设备: HR-5 100A隔离开关、接电排选择漏电保护器:DZ15L 100/4901:漏电工作电流30mA4.9、打夯机:查表KX=0.7,cosΦ=0.7 tgΦ=1.02有功功率:Pjs14=3KW无功功率:Qjs14=3×1.02=3.06Kvar视在功率:Sjs14=√P js142+ Q js142=4.29KV.A计算电流:KX=0.7,cosΦ=0.7Ijs14=KX×Sjs13/√3×U×cosΦ=4.29/1.73×0.38×0.7=9.57A 导线截面选择:3×2.5+1×1.5 铜芯线箱内开关及保护设备: HG1 30A隔离开关、接电排选择漏电保护器:DZ15L/3902:漏电工作电流30mA4.10、照明:有功功率:Pjs4=30KW无功功率:Qjs3=30×1.52=45.6Kvar导线截面选择:3×6+1×4 铜芯线箱内开关及保护设备: HG1 30A隔离开关两只、RTIP30A八只,接电排两排选择漏电保护器:AB62-20A九只:漏电工作电流15mA,三角插座八只。
(1)分配电箱(包括:电焊机、钢筋切断机、钢筋弯曲机)用电总负荷及导线截面选择:有功功率:Pjs4=7.77+5.3+3=16.27KW无功功率:Qjs3=16.27×1.98=32.2Kvar视在功率:Sjs3=√P js132+ Q js132=36.1KV.A计算电流:KX=1,cosΦ=0.7Ijs3=KX×Sjs3/√3×U×cosΦ=36.1/1.73×0.38×0.7=78.5A导线截面选择:3×10+2×6 铜芯线箱内开关及保护设备: HR-5 100A一把,HR-5 60A三把,接电排两条。
选择漏电保护器:DZ15L 60/3902三只:漏电工作电流50mA (2)分配电箱(包括:木工圆盘锔、木工平刨)用电总负荷及导线截面选择:有功功率:Pjs3=4+3.75=7.75KW无功功率:Qjs3=7.75×1.02=7.9Kvar视在功率:Sjs3=√P js13+ Q js13=11.1KV.A计算电流:KX=1,cosΦ=0.7Ijs3=KX×Sjs3/√3×U×cosΦ=11.1/1.73×0.38×0.7=24.1A导线截面选择:3×2.5+2×1.5 铜芯线箱内开关及保护设备:HG1 60A一把,HG1 30A三把,接电排两条。
选择漏电保护器:DZ15L 30/3902三只:漏电工作电流50mA(3)分配电箱(包括:350搅拌机、750搅拌机、砂浆机、平板震动器、插入式震动棒)用电总负荷及导线截面选择:有功功率:Pjs3=5.5+7.5+2.58+3.3+1.1=17.4KW无功功率:Qjs3=17.4×1.98=34.45Kvar视在功率:Sjs3=√P js132+ Q js132=38.6KV.A计算电流:KX=1,cosΦ=0.7Ijs3=KX×Sjs3/√3×U×cosΦ=38.6/1.73×0.38×0.7=83.9A导线截面选择:3×10+2×6 铜芯线箱内开关及保护设备:HR-5 100A一把,HR-5 60A三把,接电排两条。
选择漏电保护器:DZ15L 60/3902三只:漏电工作电流50mA(4)分配电箱(包括水泵2台)用电总负荷及导线截面选择:有功功率:Pjs4=60+10+15=85KW无功功率:Qjs3=85×1.98=168.3Kvar视在功率:Sjs3=√P js132+ Q js132=188.55KV.A计算电流:KX=1,cosΦ=0.7Ijs3=KX×Sjs3/√3×U×cosΦ=188.55/1.73×0.38×0.7=286.8A 导线截面选择:3×75+2×35 铜芯线箱内开关及保护设备:HR-5 500A一把,HR-5 60A二把,接电排两条。
选择漏电保护器:DZ30L 500A三只:漏电工作电流250mA(5)分配电箱(包括:搅拌桩机1台、水泵2台)用电总负荷及导线截面选择:有功功率:Pjs4=54+15=69KW无功功率:Qjs4=69×1.98=136.62Kvar视在功率:Sjs3=√P js42+ Q js42=153.06KV.A计算电流:KX=1,cosΦ=0.7Ijs3=KX×Sjs3/√3×U×cosΦ=153.06/1.73×0.38×0.7=332.6A 导线截面选择:3×75+2×35 铜芯线箱内开关及保护设备:HR-5 500A一把,HR-5 60A二把,接电排两条。
