旧小区地下给、排水管网改造的解决方案摘要:旧小区地下给、排水管网改造工程在整个旧小区改造工作中占有主要地位,本文结合内蒙古赤峰市旧小区地下给、排水管网改造施工中存在的问题,提出解决方案。

关键词:旧小区地下水管网改造

按照《内蒙古自治区旧小区改造工程实施方案》的规定,坚持以关注民生、构建和谐社会为宗旨,以改善城区整体面貌、提升城市品位、提高居民居住质量为目标,旧小区地下管网改造的成果直接关系城市居民的身心健康和生活质量,制订切实可行的旧小区地下管网改造计划,改善小区排水环境,提高居民饮水卫生安全,显得尤为重要。

一、旧小区地下管网存在的问题及改造的主要原因

位于市中心地带的许多老旧生活区由于管网配套落后或年久老化失修等原因,环境脏、乱、差,影响了居民生活质量。2011年,《赤峰市政府工作报告》提出了“改老城、扩新城、修环路、保安居”的城市建设发展思路和2011年完成100万平方米老旧小区改造任务的要求,市政府决定对中心城区18个老旧小区和组团进行综合改造。针对中心城区旧小区存在的主要问题,按照“主题突出、效果明显、便民利民”的要求,对综合改造的小区实施八项工程,即楼顶保温防水、门窗更换、外墙保温、管网改造、小区道路及庭院硬化、环境整治、绿化亮化、设施配套工程,着重解决居民生活排水、庭院管网等影响居民生活的突出问题。

1.旧小区排水管网存在的问题及改造原因:(1)兴隆小区一、二组团,位于赤峰市火花路与三中街交口处,建筑面积86940平方米。小区原排水管网规划设计不完善,测量放样偏差、错误,管道在施工过程中平面、立面上产生位置偏移;未按施工图纸、相关规范施工,在平面上产生位置偏移,立面上产生高差导致积水甚至反坡现象;由于工程地质较复杂,在排水管道施工过程中避让构筑物易产生位置偏移、积水和反坡现象;排水管道管径偏小、年久失修,长期使用导致管网严重堵塞,排水不畅,污水外溢,给居民日常生活带来严重影响。(2)化粪池年久失修,未按清掏周期进行清掏;清掏不彻底,致使化粪池有效容积减小,严重影响小区环境卫生。(3)小区雨水管道积水处易淤积大量杂物、淤泥,使得管道排水不畅,汛期、雨季易产生淤塞、小区道路雨水口反水等现象。管道反坡使得管道内汇水无法汇集到相应雨水井,无法保证排水通畅。

2.旧小区给水管网存在的问题及改造原因:(1)新华小区位于赤峰市红星路与长青街交口处,建筑面积84000平方米。早期管网布置不规范,给水、排水管道距离过近,很多给水进户管道穿越污水井,长期被污水浸泡,污水通过给水阀门和管道连接处进入给水管道内,使饮用水中的病原菌和有害微生物超标,导致饮用水被污染,使得居民饮水卫生安全受到严重威胁。(2)给水管道年久失修,给水井内潮湿,导致给水管道和阀门管件等被腐蚀,管道跑、冒、滴、漏严重,供水压力减小,居民供水安全得不到保证,城市管网漏水造

老旧小区改造设计方案

项目认知: 老旧居住小区是指建设年代久远至今仍在居住使用建设称准不高、使用功能不全、配套设施不齐、年久失修存在安全隐患、缺乏物业服务不能满足人们正常或较高生活需求的居住小区。 当前我国城市老旧小区改造多为三种方式。第一种是维护保留,对于历史文化价值较高、具有传统建筑风格的居住区,通常采取维护的方式,对建筑的结构进行加强,对外观进行修缮恢复,维持小区原貌。二是修缮升级,对于城市较多数的普通老旧居住小区,这些小区不具有历史文化价值,多为上世纪单位集资建房,其结构较为稳固,还可以继续居住,只是外观落伍、小区配套设施不齐全,特别是随着居民生活水平的不断提升、私家车的增多,老小区停车紧张,对于这样的小区通常采取修缮升级的方式,对外立面进行出新,对小区配套设施进行加强。三是雨污分流,在老小区中,由于雨污分流工作没有做到位,从而使得小区环境受到影响,此项也属于修缮升级。四是拆迁重建,对于年代更为久远的老旧小区,这些小区结构不很稳固,环境较为脏差,已经不适于居住,但是地理区位又相对较好,相比于改造,重建的价值更大,所以通常采取拆迁重建的方式,合理规划增加建筑面积,原地安置原住户居民。目前,大多数城市小区改造还是以修缮升级为主。 老旧小区改造是一项长期的系统工程,需要系统谋划和稳步推进。因此老旧小区改造工作既要扎实做好前期科学规划,保留城市文脉,明确改造标准和对象范围,又要探索一条能够协调各方利益的改造模式,并通过老旧小区改造服务基层治理。 在前期规划环节,老旧小区改造要保护好城市的历史文化记忆。历史文化记忆是城市的灵魂,能体现一个城市的文化积淀和精神气质。要以城市发展的全局视角推进老旧小区改造,用科学规划描绘城市的“成长坐标”,用匠心建设塑造城市的“骨肉之躯”,用高效管理打通城市的“血脉之源”,为城市发展汇聚强大合力。 设计方案: 为进一步提升居民居住环境质量,改善老旧小区居住环境,完成老旧小区改造整治提升工作,为确保如期全面完成改造整治提升目标,特制定如下实施方案。 一、指导思想 深入贯彻落实科学发展观,着眼于加快推进城市建设,以改善民生为核心,以优化城市人居环境、提高居住品质为目标,坚持政府主导、社会参与、业主自治,着眼长远、标本兼治,属地负责,突出重点、分布实施的原则,着力解决老旧小区建设标准不高、设施设备陈

地下供热、给排水管网改造施工方案

一、编制依据 1、老旧小区地下管网改造工程施工图。 2、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 3、《建筑工程施工质量验收统一标准》(GB50300-2001) 4、《城镇直埋供热管道工程技术规程》(CJJ/T81-98) 5、《现场设备、工业管道焊接工程施工及验收规范》GB50236—98 6、《给水排水管道工程施工及验收规范》(GB50268-97) 7、《城镇供热管网工程施工及验收规范》(CJJ28-2004) 8、根据施工现场实地考察情况、施工单位实力和材料供应情况等 二、工程概况 本工程为 2017 年呼和浩特市住宅小区基础设施完善提升改造工程施工十三标段。工程内容包括呼钢小区舍共 4 栋楼,设计面积 26772 平方米,工南三联化工小区共 13 栋楼,设计面积 48450 平方米。地下供热、给排水管网也是改造项目之一。为确保工期,各单位、各专业队、各工种交叉作业较多,相互干扰大,施工难度大,施工要科学组织、周密计划,严格管理,统筹安排,团结协作,在施工前必须预先做好现场调研及勘察工作,充分考虑各种不利因素,根据实际情况制定确实可行的实施性方案;确保工期、工程质量和施工安全,圆满完成本工程施工任务。 三、施工准备 1、施工管理人员准备: 为确保本工程工期和工程质量,针对工程特点,由具有丰富施工经验和组织指挥能力的人员任职,统一组织、管理、协调。由项目经理负责项目经理部的全面工作,下设各专业工种的技术、质检、安全、物资等部门,全方位控制工程的进度计划、技术质量、安检和日常管理工作。 项目部管理机构图:

(1)项目经理:对本项目负全责,是质量第一负责人。 (2)技术负责人:是本项目技术和质量的直接领导,协助项目经理对工程质量工作进行具体的组织和指导。 (3)工程技术部:协助技术负责人,负责组织施工图纸会审、技术交底、编制保证质量的技术措施,解决施工中的技术问题。 (4)施工员:对所施工的工程质量负直接责任、检查所有材料成品、半成品的质量、按照规程、规范、设计图纸编写技术交底、指导班组施工操作,每个分项完成后,组织班组进行自检、互检、交接检,并及时填写施工技术资料。 (5)质检员:严格监督生产班组按设计图纸、规程、规范进行施工,参加隐检,把检查中发现的问题及时反馈给有关人员、限期整改,并检查整改结果。(6)施工班组:严格按照设计图纸、规程、规定施工,及时进行自检、互检,保证施工质量达到优良标准。 2、技术准备:

【整理版】某小区市政排水管网改造施工方案

某小区改造工程 市 政 排 水 管 网 施 工 方 案 编制人: 审核人: 某局总承包公司某小区项目部 年月日

施工方案审批表 项目名称:某局总承包公司某小区项目部编号: 工程名称某小区10万平米改造工程施工单位某局总承包公司 某小区改造工程 方案名称 是否属于重大施工方案是□否□市政排水管网施工方案 施工单位 意见 经办人:负责人:年月日 项目工程 部意见 经办人:负责人:年月日 地区工程 设计中心 意见 经办人:负责人:年月日 集团工程 管理中心 意见 经办人:负责人:年月日注:一般施工方案由地区工程设计中心负责审批。

第一章. 工程概况 1.市政排水管网工程概况 (1)工程名称:某小区十万平米改造及装修工程 (2)工程地点:长沙望城县含浦镇,学士大道与含浦大道交汇处西南角,交通较为便利。 (3)工程特点:管网敷设较深,平均埋深在3m以上,部分更是达到4m。管线位置多为新回填土,土质疏松,沙砾多,含砂量大。2.管网土方开挖施工的特点和难点 (1)雨、污水管网多为新增加工程,处在原有管网中间,为使排水畅通,管底、井底标高以及坡度必须得到保证。 (2)因管网埋深较深,土质疏松,必须保证作业人员的安全(防塌方)。 3.主要工程量(根据室外排水工程施工图纸水施修2) (1)雨水部分:XY11-XY12 DN500双壁波纹管 40m; XY12-XY13-XY14-XY15-XY21 DN600 承插式钢筋混凝土管 131m; XY21-XY22-XY23-Y19 DN1000 承插式钢筋混凝土管 78m; XY22-XY16-XY17-XY18-XY19-XY20 DN500双壁波纹管 178m; XY12-XY10-XY9-XY8-XY7-XY6-XY5-XY4 DN500双壁波纹管 135m; XY4-XY3-XY2-XY1 DN400双壁波纹管 97m,以上管段间的检查井及道路雨水口与检查井的连接。 (2)污水部分:W8-XW7-XW5-XW4-XW3 DN400双壁波纹管 92m; W27-XW28-XW29-W25-W24-W21 DN300双壁波纹管 104m;以上管段间的检查井及与化粪池的连接;每栋按图示一个化粪池。 第二章.专项施工组织机构 我项目部对该项施工很重视,特成立领导小组,以更好地指挥和调度本次施工,提前做好组织措施和技术措施,使之顺利进行。小组成员如下:

老旧小区改造实施方案设计

XX市老旧小区改造实施方案 为加快推进全市老旧小区环境综合整治,改善老旧小区居民的生活环境和居住条件,提升城市形象和文明程度,制定本实施方案。 一、指导思想 以科学发展观为统领,落实群众路线教育实践活动成果,以建设宜居城市为目标,坚持政府主导、企业和居民共同参与的原则,加快推进老旧小区环境综合整治,建立健全后期管理机制,为广大市民营造优美、整洁、有序的生活环境。 二、组织保障 市政府成立XX市老旧小区环境综合整治领导小组,市政府分管副市长任组长,市房产局局长任副组长,市财政局、住建局、规划局、发改委、公管局、公安局及城区各街道分管负责人为成员。领导小组下设办公室,办公室设在市房产局,由市房产局局长兼任办公室主任,负责老旧小区环境综合治理日常事务。市区街道要相应安排专人负责老旧小区整治工作,与市老旧小区环境综合整治领导小组办公室做好工作衔接。 三、改造目标

总体目标:力争在五年时间,完成市区老旧小区环境综合整治工作,并实现物业管理基本覆盖,逐步建立老旧小区的物业管理长效机制。 具体目标:在完善老旧小区硬件配套设施的基础上,完善物业管理,实现“路平、灯亮、草绿、水畅、卫生、安全”目标。 四、申报条件 市辖区围同时符合下列条件的老旧小区,可以进行申报环境整治工作: (1)未列入近五年旧城改造和棚户区(危旧房)、城中村改造计划; (2)已成立业主委员会; (3)有物业公司进驻服务; (4)物业费收缴率达50%以上; (5)经书面征求业主意见,有超过2/3以上的业主同意。 整治前,由市房产局指导街道成立业委会、引进物业公司等物业管理日常工作,对符合上述条件的小区进行立项整治。 五、工作原则 (1)坚持整治与管理结合原则 在完善硬件配套设施的同时,建立健全物业管理工作机制,实现建管并举,做到物业管理建立一个、综合整治推进一个,避免重复施工影响居民生活。

城市现有排水管网的规划及改造

城市现有排水管网的规划及改造 摘要:在城市生活需求逐渐增大的背景下,做好对现有排水管网的规划及改造是提升市政排水管网系统服务水平的重要途径。作者结合实践工作经验,在文章当中对城市现有排水管网存在的问题进行分析,之后对其规划及改造策略与改造方案进行了探讨。 关键词:市政设施;排水管道;规划及改造 前言 排水管网是保证城市正常生活秩序的重要市政设施,其在城市发展过程中起到了至关重要的作用。随着城市发展的加快,城市人口的增多,城市现有排水管网的问题逐渐暴露出来,过于频发的下水井反水、雨季的排水不畅问题敲响了城市排水管网事业的警钟,边建边修的城市排水管网策略已经无法满足城市居民的生活需求,实现对城市现有排水管网的规划及改造刻不容缓。 1 城市现有排水管网存在的问题 在城市建设飞速发展背景下,排水管网逐渐出现了无法满足城市生活需求的情况,这些问题表现严重影响了城市生活水平,导致其问题出现的原因主要有以下几个方面。 1.1 缺乏统一规划,边建边修普遍 当前的城市排水管网绝大部分都缺乏统一规划,很多管

线的建设都是依附在城市建设发展基础上而开展的,此种边建边修的排水管网建设行为,使得城市排水管网管线布置极为混乱,根本无法称之为“排水体系”。另外,排水管网设计单位在进行管道设计与建设时,完全忽视了城市的潜在发展力,对其服务范围、人口数量以及排水量需求等方面的设计都存在只满足于当下,不预想未来的情况。这使得排水管网在城市发展过程中屡次出现服务能力无法满足城市需求 的问题,边建边修策略因此而生,看上去边建边修策略解决了排水管网的服务能力问题,但实际上更大的问题正在积累。 1.2 设计标准偏低,规划年限较短 设计标准偏低也是影响城市现有排水管网综合服务能 力的重要原因。在城市初步发展阶段,排水管网设计标准普遍较低,相关行业的发展能力也较低,这使得当时的排水管网所使用的管道普遍存在管径偏小,过水能力较差的特点,当然这种管径偏小、过水能力较差是基于当下需求而判断的,在当时其是符合排水管网设计需求的。然而,随着城市发展加快,社会生活对排水管网的服务能力要求越来越高,这使得规划年限较短排水管网出现了管径偏小,过水能力较差的问题,再加上管网深埋度较浅,使得排水管网问题爆发,影响了城市生活的正常秩序。 1.3 分流合流并存,雨污合流普遍

污水管网改造

污水管网改造 由于受城市建设、经济条件和管理方式的制约,我国污水管网改造的建设和管理一般相对滞后,其建设和管理中存在的问题也日益突出,这些问题集中表现在污水管网改造与污水厂不配套、设计过于保守、污水厂进水浓度过低、排污来源不清、雨污不分流不彻底、养护不到位等方面,而如何解决这些问题是也是我们当前必修面对和思考的。 一、科学严谨的排水专业规划对污水管网改造的建设具有重要指导意义 当前城市建设规划先行已成为共识,一般也都有排水专业规划,但是正向一句调侃语“计划没有变化快,变化没有规划快”所表达的,有些规划还是缺乏严谨性和科学性,其一是存在着换个领导换个思路,已完成的规划也要重来,规划没有连续性;其二是规划大而虚,规划深度不够,可操作性不强;其三,同一城市或区域规划不统一,专业规划与总体规划不协调,缺少一盘棋意识;其四,规划不严谨,存在规划中和设计中已经明确污水管道随路建设,但个别部门因为工程投资等问题随意取消污水管道或污水支管的实施,道路或周边建筑建成后给后期污水管道的实施带来较大难度,甚至可能改变区域污水管道布局。对此,应建立统一协调机制,尽可能有一个责任主体负责修订专业规划,扩大规划的范围和深度,突出规划的整体性、系统性和严谨性,深入研究新城区的建设、老成区的改造、城区内化工企业废水排污管理规划、医药行业废水管理规划、城郊乡镇的排污管理规划、区域小型污水处理设施应用等课题,根据水质污染状况、城区污水排放状况和治理情况、城乡经济发展状况的要求,制定出年度实施规划。统筹规划区域污水治理的全局,特别是城郊之间、城区之间、城区与开发区的统筹规划,尽量避免出现空白区域或死角。进一步研究老城区污水截流、工业污水治理的途径,不断提高污水的收集率和处理效率。规划一经通过,应确立其强势的指导地位,由规划、建设部门通过行政手段确保其顺利实施。 二、进一步加强对污水管网改造工作的统一领导,实现统筹兼顾和可持续发展 三、多渠道筹集资金,加快污水管网改造的配套建设 四、重视老城区排水管网建设和管理,合理实施污水的截流改造与分流改造 五、全面调查管网现状,明确产权管理,落实责任与目标,有效发挥现有管网的效能 污水管网改造属于地下设施,管理维护存在一定难度,一般都存在污水管网改造的现状不清的情况,这主要是多头建设和管理造成的,使一些已建设管网处于无人管理的状态,甚至出现一些建设单位也无法说清管线建设位置、是否并网、管径多大、是否存在断头或封堵的情况。这些都给后续的管理带来一定的

老城区城市排水管网现状及改造措施

老城区城市排水管网现状及改造措施 摘要:近年来,我国的城市化进程有了很大进展,在城市中,排水管网系统建 设越来越多。作为城市不可或缺的基础设施,排水管网系统在城市抗洪防涝、公 共卫生安全、水体污染防治中发挥着非常重要的作用,对雨污水进行收集,并进 行统一处理排放。城市化的大力推进使老城区的城市排水管网系统不能满足时代 发展的需要。文章主要介绍了老城区排水管网现状及改造措施。 关键词:老城区;排水管网;现状;改造措施 引言 在对城市的雨水管道进行设计时,通常利用恒定流水力计算公式结合暴雨强 度公式进行计算,由于雨水在雨水管中时非恒定流流行,且暴雨强度公式没有考 虑雨水量随时间变化,故计算结果存在较大误差。另外,老城区建设时相关排水 标准低下,排水管径过小、雨污合流等现象非常常见,老城区经常在暴雨季节出 现内涝,影响人们的正常出行。老城区污水处理厂由于设备陈旧,处理的水质可 能不满足目前的水质排放标准。故亟需对老城区的城市管网系统进行改造。 1老城区城市排水官网现状 1.1排水体制为雨污合流 雨污合流制分为完全雨污合流制及局部雨污合流制两种方式。完全雨污合流 制是指利用同一套管网系统收集的雨污水经污水处理厂统一处理后排至自然水体。完全雨污合流制要求具有较强通水能力的管道,若管道中的水无法排出时会造成 内涝;局部污水合流是指少量雨水及大部分污水会被共用的排水管网收集,未经 收集的雨水通过渗透作用渗入地下或就近排河,未经收集的污水就近排河。 1.2管网系统不完善 很多八九十年代兴建的小区内道路狭窄,房屋密集,地下未设排水支管,污 水通常通过暗沟排收集,卫生条件得不到保障。 1.3排水管管径偏小 随着城市化的大力推进,城市道路及建筑物数量激增,地表大面积硬化,雨 水地表径流系数增加,部分老城区的雨水代表径流系数能达到0.8~0.9。当初设 计时计算的雨污水设计流量远远小于现在的实际流量,设计出的排水管道管径明 显不能满足现代城市发展的需求。如衢州三衢路与五环路交叉口,当初雨水管道 设计时暴雨重现期选择1a,满足当时的雨水排放要求,但近些年,由于城镇化的 发展,雨水地表径流系数增加,该地段因为排水管径偏小经常出现积水事件,给 人们的正常出行、生活及工作带来极大不便。 1.4管道运行状态差 老城区的排水管网建设时,排水设计标准低下,后期管材老化严重,部分管 道甚至已经损坏,雨污水未经处理,直接进入土壤,造成土壤污染;部分管道没 有定期进行清污等操作;部分老城区污水出户端没有设置格栅检测井,造成污水 管道堵塞,影响排水效果;部分老城区的混凝土砖砌井或管道缺少相应的基础, 部分管道甚至发生下沉现象;部分老城区甚至还是明渠排水,极易污染地下水等等。 2老城区城市排水管网改造措施 2.1选择合适的排水体制 雨水可充分利用原有沟渠,对于明渠进行加盖板处理,减少雨水污染。另外,新建的雨水管线应充分考虑地下管线分布,选择合适的管位以及管径,并尽量根

小区市政排水管网改造施工方案

霍林郭勒市2016年污水管网新建改建工程 招标编号RXHB-31 施工组织设计

第一章. 工程概况 1.市政排水管网工程改造工程概况 (1)工程名称:霍市2016年污水管网新建及改建工程 (2)工程地点:霍市就业局、建业小区、怡景花园、沿山路,百合家园。 (3)工程特点:工程施工地点较分散管线位置多为回填砂砾,污水管材多样多为HDPE管和混凝土管,本工程除有新建管道外还包括玻璃管化粪池和污水检查井。 2.主要工程量 HDPE双壁波纹管DN300 1391.2米 HDPE双壁波纹管DN400 495.6米 HDPE双壁波纹管DN500 180米 化粪池 6个 检查井 60个 隔油池 2个 第二章.施工组织机构 我项目部对该项施工很重视,特成立领导小组,以更好地指挥和调度本次施工,提前做好组织措施和技术措施,使之顺利进行。小组成员如下: 施工现场负责人:方承志技术负责人:伍华 安全负责人:杨余宝质量监督人:周建华 以上人员在整个施工过程中必须在场,统一调度,紧密配合,及时、高效的处理、解决施工过程中出现的各种问题,确保施工顺利进行。

第三章.施工方法及技术措施 结合本工程的特点及施工要求,本工程的施工顺序如下: 1. (1)作业人员和施工管理人员,必须熟悉图纸。基础开挖前,做好 对施工员、挖掘机操作司机的技术交底工作,使所有人员均做到心中 有数。安排工作经验丰富的挖掘机司机进行操作,每台挖掘机均配施 工员现场指挥。

(2)测量工具检验合格,且在检验有效期期内。 (3)作好设备试运转:对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转。 2.现场土方开挖 (1)施工测量:施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法,布设测量控制网,并报监理工程师批准。由测量人员根据设计图纸放出管线及井位。注意预留工作位宽度。将施工地段的原地标高复测一次,以确定该施工地段的开挖深度。在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时会知测量人员补测,以保证测量精确度。 (2)管沟开挖:开挖沟槽用反铲挖掘机进行开挖(70%),人工辅助配合(30%)。沟槽挖土方用自卸车外运至指定地点弃。根据反铲挖掘机的特点,采用自上而下的开挖方式。粗挖部分采用1m3反铲挖土运至指定的弃土场,对于房子周围检查井连接至化粪池段的排水管,因埋土深度在2m左右,故采用0.5 m3反铲小挖机挖土。机械开挖至距设计坑底标高20cm左右时,改用人工开挖、检平,尽量避免超挖现象。沟槽底土面层尽量避免不超挖或扰动,若发生超挖或扰动,即将扰动部分清除,并将超挖.和清除位置填回石屑或碎石、砂,并夯实。若基底为淤泥,则需进行换土,保证其地基承载力不小于设计要求。基坑挖至设计标高时,迅速复核中线和水平,无误后即施工垫层、基础,防止基坑底长期暴露,而被地下水或雨水浸泡。管沟宽度根据管道埋深确定,通常无水时沟底宽度一般为管外径加0.5米,并根据土质状况,确定开挖坡度,(本工程因管线位置多为新回填土,土质疏松,沙砾多,含砂量大,取放坡系数1:0.5)绘制沟槽剖视图。

老旧小区改造项目施工设计方案

市铜山区老旧小区 综合整治工程三标段 施工组织设计案 省建筑工程集团有限公司 1日月年201710

专业资料. 施工案审批表

专业资料. 第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 格遵守、地的技术规、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事相结合。 第二章工程概况 1、工程概况简介: 工程名称:市铜山区老旧小区综合整治工程三标段工程地点:市铜山区 设计单位:立诚建筑设计院有限公司 本工程为了居民停车便,休闲娱乐便服务,为小区居民提供

更好的生活环境,对小区进行地面、路面、花园、道板砖、外墙涂料、屋面渗水等部分工程设施进行改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心,立工程质量保证体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。积极推广应用新技术、新设备、新工艺。项目部将成为一支充满活力、具有多专业、全面管理能力的领导班子。见项专业资料. 目管理组织机构图:

安全部门主要负责人:文组长—(负责协调工作)(技术总部署)家彪副组长— 安全员—传明(现场施工总指挥)、项目管理模式:2本公司将按照多年来积累的成功项目管理经验来运行 和管理本专业资料. 项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要容,以科学系统管理和先进技术为手段的项目管理机制。 为规本项目管理工作,项目部格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理格遵守市施工现场标准化 管理的有关规定。

老旧小区管网改造工程施工设计方案

施工组织设计 目录 第一章工程基本概述及编制依据 第二章、施工方案与技术措施 第三章、质量管理体系与措施 第四章、安全保证体系与措施 第五章、环境保护、水土保持管理体系与措施 第六章、工期进度计划与保证措施 第七章、主要施工机械计划与措施 第八章、劳动力安排计划 第九章:原材料进场计划 第十章、施工总布置 第十一章、文明施工管理体系与措施 第十二章、冬、雨季的施工安排 第十三章、其他应说明的事项 第十四章、降低成本、缩短工期的技术措施 第十五章、工程回访及维修 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度横道图 附表五:施工总平面图 附表六:临时用地表

第一章工程基本概述及编制依据 一、工程概况 (一)市 XX区XX工程 (二)工程建设地点为:市辖区 (三)计划工期:2017 年 8月 12 日至 2017 年 9月 112 日, (四)质量要求: 符合国家现行相关工程质量验收统一标准的要求 (五)本标段包含包含道路、路灯、排水工程具体工程容详见工程量清单。 二、编制依据 1、现行建设工程标准、规、验评标准。 2、有关国家现行设计、施工规的标准: 3、根据建设部发布的《工程建设强制性条文》。 4、《道路工程术语标准》GBJ124-1988 5、《给水排水管道工程施工及验收规》GB50268-2008 6、《砌体结构工程施工质量验收规》(GB50203-2011) 7、《混凝土结构设计规》(GB50010-2010) 8、《混凝土结构工程施工质量验收规(2011版)》(GB50204-2002) 9、《混凝土质量控制标准》(GB50164-2011) 10、《混凝土强度检测评定标准》(GB/T50107-2010) 11、《钢筋焊接及验收规程》(JGJ18-2012) 12、《测量规》(GBJ50026-93) 13、《公路路基施工技术规》(JFG F10-2006) 14、《公路水泥混凝土路面施工技术规》(JTG F30-2003) 15、《公路沥青路面施工施工技术规》(JTG F40-2004) 16、《公路路面基层施工技术规》 (JGJ 034-2000) 17、《城镇道路工程施工与质量验收规》(CJJ1-2008)

老旧小区改造项目施工方案设计

徐州市铜山区老旧小区 综合整治工程三标段 施工组织设计方案 江苏省建筑工程集团有限公司 2017年10月1日

施工方案审批表

第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事求是相结合。 第二章工程概况 1、工程概况简介: 工程名称:徐州市铜山区老旧小区综合整治工程三标段 工程地点:徐州市铜山区 设计单位:苏州立诚建筑设计院有限公司 本工程为了居民停车方便,休闲娱乐方便服务,为小区居民提供更好的生活环境,对小区进行地面、路面、花园、道板砖、外墙涂料、屋面渗水等部分工程设施进行改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心,立工程质量保证体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。积极推广应用新技术、新设备、新工艺。项目部将成

为一支充满活力、具有多专业、全面管理能力的领导班子。见项目管理组织机构图: 安全部门主要负责人: 组长—李文(负责协调工作) 副组长—李家彪(技术总部署) 安全员—胡传明(现场施工总指挥) 2、项目管理模式:

本公司将按照多年来积累的成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。 为规范本项目管理工作,项目部严格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理严格遵守西安市施工现场标准化管理的有关规定。 2、实施目标 工期目标: 为使本工程早日竣工,为业主提供服务,项目部应在人员组织、施工工艺、材料供应等方面进行精心布置。 确保合格,争创优质工程 现场管理目标: 为保持施工现场周围清洁的环境,我们将设专人打扫清洁等措施,做到物流有序、施工顺畅文明施工。确保现场管理达到文明施工样板现场。 安全目标: 完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,工伤频率控制在2﹪以下。 服务目标: 服务周到、业主满意、重视建议、信守合同,认真协调与有关单位的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调和现场管理的控制与监督。

排水管网改造专项施工方案

排水管网改造专项施工方案

目录 编制依据 (2) 工程概况及现场踏勘情况 (2) 管理人员机构设置 (3) 管沟开挖及支护方案确定 (7) 沟槽支护 (8) 沟槽回填 (10) 安全生产措施 (11) 文明施工措施 (12) 质量控制措施 (15)

于地表水长期浸泡土质比较松软。同时由于地表散水较多,在沟槽开挖时容易出现坍塌滑坡等事故,存在着一定的安全隐患。在施工当中应当特别注意场内排水和沟槽开挖后的临时支护。根据原始地貌高程本工程由原地貌沟槽开挖深度最大为7米左右,且有部分管道必须是在墙背回填之后才能安装,所以施工进度应当在挡墙达到高程并进行回填后才能进行施工。 在施工场地内有一条原有的雨污合流条石管道,是由于附近居民的生活污水和雨水汇集而成,来水量较大,而且存在渗漏的情况,在施工之前需要事先进行原有雨污合流管道的疏导防漏的的工作。一、管理人员机构配置 (1)、项目部管理人员名单

本工程将委派具有同类工程承包经验和能力的项目经理担任本工程的项目经理,并且由具有同类型工程施工管理经验的高素质的管理人员组成项目经理部,以项目经理为核心,充分发挥企业的整体优势,以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理手段,以高效率地实现工程项目综合目标为目的,以合同管理为依据,对工程项目进行全过程、全方位的计划、组织、管理、协调与控制。出色地实现质量方针、质量目标以及对业主的承诺。如期向业主交付一个精品工程。 具体职责为: 1、项目经理 (1)项目经理是现场全面工作的领导者与组织者。 (2)参与建设单位的合同谈判,并认真履行与建设单位签订的合同。 (3)做好与建设单位、监理公司的协调工作。 (4)领导编制项目质量目标与工期计划, 建立健全各项管理制度。 (5)指导商务经理做好合同管理工作。 (6)参与制造成本的编制,加强项目的成本的管理与控制。 2、技术负责人 (1)编制实施《项目质量计划》,贯彻执行国家技术政策,协助项目经理主抓技术、质量工作。 (2)主持编制项目施工组织设计及重要施工方案、技术措施。 (3)主持图纸内部会审、施工组织设计交底及重点技术措施交底。 (4)领导项目新技术、新材料、新工艺的推广应用工作。 (5)组织安排技术培训工作,保证项目工程按设计规范及施工方案要求施工。(6)领导和落实施工过程质量控制。负责土建、安装技术协调工作。 (7)领导工程材料鉴定,测量复核及工程资料的管理工作。

老旧小区改造设计、现状及管线测量项目政府采购需求方案【模板】

XX县西苑小区老旧小区改造设计、现状 及管线测量项目 政 府 采 购 需 求 方 案 采购单位:XX县住房和城乡建设局 采购代理机构:XX有限公司 编制时间:2020年04月14日

一、采购标的需实现的功能 本项目为XX县西苑小区老旧小区改造设计、现状及管线测量项目,共1个包。供应商须按采购文件要求对所投的全部内容做出报价响应,否则作废标处理。 二、采购标的需执行的标准 落实政府采购政策需满足的要求;政府采购促进中小企业发展;政府采购 支持监狱企业发展;促进残疾人就业政府采购政策。 三、采购项目技术要求及清单 (一项目概况: 基本情况:XX县西苑小区老旧小区改造设计、现状及管线测量,项目主要涉及39栋楼,1324户,建造面积19.49万平方米。对西苑小区进行老旧小区改造设计、现状及管线测量。 1、项目名称:XX县西苑小区老旧小区改造设计、现状及管线测量项目 2、项目地点:西苑小区所在地 3、设计工期:自签订合同之日起15(日历天)内按采购人要求完成设计相关工作内容,递交最终完成审查后的设计成果。 (二验收标准: 采购人应当按照政府采购合同规定的技术、服务、安全标准组织对供应商履约情况进行验收。还须满足国家、省市相关规范及其他相关专业最新规范要求,达到采购人有关要求。 (三其他技术及服务要求: (一)设计要求: 1、本项目设计包含方案设计、施工图设计、施工配合及后续设计跟踪服务等全部工作内容。 2、除上述内容外,设计人完成与本项目相关联的全部设计工作及施工期间因变更等引起的二次设计、设计跟踪服务、工程竣工验收、技术协助及其他类似服务等,并满足本项目招标及施工要求。 3、设计图形文件:按照本工程设计内容和要求,提供能清晰表达各专业设计方案的有关图纸和相关资料,设计应做到清晰、准确、完整,文本、图纸规格应当尽量统一。除非另有规定否则计量单位应采用国家标准计量单位,尺寸

排水管网改造工程施工组织设计

目录 一、编制依据 二、工程概况 三、工程重点、难点及施工施工前准备(一)、工程重点 (二)、工程难点 (三)、施工前准备 四、施工方案 五、施工进度计划及保证措施 (一)、施工进度计划 (二)、进度计划保证措施 六、质量保证体系 (一)、质量目标 (二)、质量保证措施 七、安全保证措施 八、文明施工及环保措施 九、雨季施工措施 十、地下管线及地下、地上设施保护措施 十一、投入本工程的机械设备及人员配备计划(一)、投入本工程的机械设备及试验仪器(二)、人员配备计划 十二、施工组织机构 十三、加强企业管理、降低施工成本 十四、现场总平面布置

一、编制依据 1、同济设计集团股份设计的《湾里区磨盘山南路排水改造项目施工图设计》。 2、施工现场实际情况。 3、我公司综合施工能力 4、有关施工及验收技术规: (1)中华人民国《工程建设标准强制性文件》(城市建设部分)(2)建设部《市政工程质量等级评审规定》及《补充规定》; (3)《关于市政工程施工资料整理的规定》(建设部[2002]221号文件)等 (4)《市政道路工程质量检验评定标准》(CJJ1-90) (5)《市政排水管渠工程质量检验评定标准》(CJJ3-90) (6)《给水排水管道工程施工及验收规》(GB50268-97) (7)省排水工程通用图集 (8)其他有关项目的规和规定 二、工程概况 (一)、概述 本工程项目位于磨盘山南路与规划路三路交叉口附近,全长

146M,该道路下部分需设计排水设施,由于雨季积水,影响附近居民以及单位的正常生活与运作,本次改造设计主要是在现状道路下新建排水管道,向西接入现状D1200排水管,进入中央路排水系统,解决该地区排水问题。 (二)设计技术标准 1、管道基础须落在原状土上,地基承载力特征值≥80kpa,当管基落在杂填土或软弱土层上时,须将其挖除,并用1:1沙石回填,且分层夯实,每层厚200mm,夯实后密实度≥95%。 2、管材:采用钢筋混凝土管; 3、管道接口为O型橡胶圈,材料为氯丁橡胶,须圆度均匀、质地致密,无气孔、气泡,表面平整。 4、管枕为钢筋混凝土结构,强度等级为C25,钢筋:φ表示HRB400钢筋,fyk=400n/mm2; 5、管枕主筋保护层为20mm; 6、检查井、雨水井等排水构筑物采用《05系列省工程建设标准设计图集》;给水排水图集及《国家建筑标准设计图集一排水检查井》(02S515) 7、雨水口:雨水井深度1.0m,采用DN300UPVC连接管,雨水口连接管均以I=0.002坡度坡向检查井。雨水口布置应以道路路牙沿最低处为准。 8、检查井井盖、井座采用铸铁防盗型井盖、井座。

某小区市政排水管网改造施工方案

霍林郭勒市2016年污水管网新建改建工程 招标编号RXHB-31 施工组织设计

第一章.工程概况 1.市政排水管网工程改造工程概况 (1)工程名称:霍市2016年污水管网新建及改建工程 (2)工程地点:霍市就业局、建业小区、怡景花园、沿山路,百合家园。(3)工程特点:工程施工地点较分散管线位置多为回填砂砾,污水管材多样多为HDPE管和混凝土管,本工程除有新建管道外还包括玻璃管化粪池和污水检查井。 2.主要工程量 HDPE双壁波纹管DN300 1391.2米 HDPE双壁波纹管DN400 495.6米 HDPE双壁波纹管DN500 180米 化粪池 6个 检查井60个 隔油池2个 第二章.施工组织机构 我项目部对该项施工很重视,特成立领导小组,以更好地指挥和调度本次施工,提前做好组织措施和技术措施,使之顺利进行。小组成员如下: 施工现场负责人:方承志技术负责人:伍华 安全负责人:杨余宝质量监督人:周建华 以上人员在整个施工过程中必须在场,统一调度,紧密配合,及时、高效的处理、解决施工过程中出现的各种问题,确保施工顺利进行。 第三章.施工方法及技术措施

结合本工程的特点及施工要求,本工程的施工顺序如下: 1. (1)作业人员和施工管理人员,必须熟悉图纸。基础开挖前,做好对 施工员、挖掘机操作司机的技术交底工作,使所有人员均做到心中有 数。安排工作经验丰富的挖掘机司机进行操作,每台挖掘机均配施工 员现场指挥。 (2)测量工具检验合格,且在检验有效期期内。

(3)作好设备试运转:对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转。 2.现场土方开挖 (1)施工测量:施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法,布设测量控制网,并报监理工程师批准。由测量人员根据设计图纸放出管线及井位。注意预留工作位宽度。将施工地段的原地标高复测一次,以确定该施工地段的开挖深度。在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时会知测量人员补测,以保证测量精确度。 (2)管沟开挖:开挖沟槽用反铲挖掘机进行开挖(70%),人工辅助配合(30%)。沟槽挖土方用自卸车外运至指定地点弃。根据反铲挖掘机的特点,采用自上而下的开挖方式。粗挖部分采用1m3反铲挖土运至指定的弃土场,对于房子周围检查井连接至化粪池段的排水管,因埋土深度在2m左右,故采用0.5 m3反铲小挖机挖土。机械开挖至距设计坑底标高20cm左右时,改用人工开挖、检平,尽量避免超挖现象。沟槽底土面层尽量避免不超挖或扰动,若发生超挖或扰动,即将扰动部分清除,并将超挖.和清除位置填回石屑或碎石、砂,并夯实。若基底为淤泥,则需进行换土,保证其地基承载力不小于设计要求。基坑挖至设计标高时,迅速复核中线和水平,无误后即施工垫层、基础,防止基坑底长期暴露,而被地下水或雨水浸泡。管沟宽度根据管道埋深确定,通常无水时沟底宽度一般为管外径加0.5米,并根据土质状况,确定开挖坡度,(本工程因管线位置多为新回填土,土质疏松,沙砾多,含砂量大,取放坡系数1:0.5)绘制沟槽剖视图。 ①、管道及基础必须敷设在良好的原状土地基上,局部超挖部分应回

老旧小区改造施工方案72325

庭院工程 一、植草砖停车位 1、植草砖停车位施工工艺 10cm植草砖—15cm水泥混凝土面层—路沿石—10cm级配碎石基层—基层开挖 2、场地清理,开挖边沟按图纸要求. 基层部分,基层挖方采用挖掘机挖土及对原有少量混凝土路面进行拆除,人工整理基层,原状土用12T压路机进行原状土碾压,对局部弹簧土进行处理,达到设计要求后进行分层填筑,分层碾压成型,在确保工程质量的前提下,按监理程序以最快的施工速度,进行回填、碾压,以防雨水侵蚀,为道路畅通提供施工有利条件。 3、级配碎石的施工 按照设计要求,级配碎石一层铺筑后,撤一层黄砂碾压一次,如此反复碾压数次直至达到设计要求。 4、混凝土质量控制措施 混凝土的质量形成过程分为:原材料及配合比设计→混凝土拌和及运输→混凝土浇注,三个阶段中原材料选定及配合比设计是混凝土本身质量及质量形成的重要阶段,通过采取科学的严格的试验手段和管理措施,使混凝土本身质量较容易得到控制;而混凝土的拌和运输,以及浇注阶段影响混凝土质量的因素较多,为确保本工程结构混凝土质量,采取如下措施保证混凝土的运输及灌注质量。 混凝土浇筑

①分别制定混凝土浇筑实施方案,制定设备、人员、小型机具及运输组织计划,项目副经理组织和实施计划。 ②每次混凝土浇筑前,制定落实混凝土的供应和运输计划,配齐各种运输机具,协调好各种运输设备走行时间和路线,并备用相应功率的内燃发电机。 ③混凝土拌和站运来的混凝土先经试验人员检查核实和配料单是否符合配合比要求后方能运至工作面灌注。 ④按照设计要求放线标注出透水眼位置,将透水眼材料用管做好封堵插放到混凝土内。 ⑤随着混凝土的浇筑,捣固人员应适时对混凝土进行捣固,混凝土振捣以不冒气泡为准,但不得超振引起混凝土翻沙和粗骨料下沉。 5、铺结合层砂浆 铺结合层砂浆前,基层应浇水湿润,刷一道水灰比为0.4-0.5的水泥素浆,随刷随铺,水泥:粗砂=1:3(体积比)的干硬性砂浆(砂浆稠度必须控制在3.5cm以内);根据标筋的标高,用木抹子拍实,短括尺括平,再用长括尺通括一遍。然后检测平整度应不大于4mm;拉线测定标和泛水,符合要求后,用木抹子搓毛面。 7、铺砖将选配好的板块清洗干净后,铺砖时,应抹垫水泥湿浆,或撤1-2mm厚干水泥洒水湿润,将地面砖按控制线铺贴平整密实。 8、铺培植土:在植草砖孔口内铺设筛过的培植土,压实。 9、路缘石 所有路缘石、方砖预制件进场前严格进行质量检查,其强度及几何尺寸满足质量标准者方可使用。路缘石、安砌必须挂线操作,清除下面松散料。高程桩(兼边线桩),间距10m,路口处加密至1m。 二、人行步道、树池铺砌 所有步道方砖预制件及树池边框进场前除出具生产合格证外,严格进行质量检查,对其几何尺寸、强度进行抽样检测,合格者方可使用。

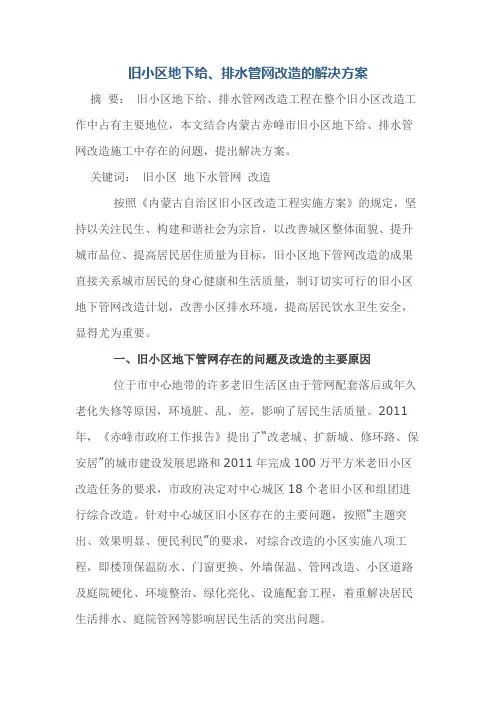

旧小区地下给、排水管网改造的解决方案

旧小区地下给、排水管网改造的解决方案摘要:旧小区地下给、排水管网改造工程在整个旧小区改造工作中占有主要地位,本文结合内蒙古赤峰市旧小区地下给、排水管网改造施工中存在的问题,提出解决方案。 关键词:旧小区地下水管网改造 按照《内蒙古自治区旧小区改造工程实施方案》的规定,坚持以关注民生、构建和谐社会为宗旨,以改善城区整体面貌、提升城市品位、提高居民居住质量为目标,旧小区地下管网改造的成果直接关系城市居民的身心健康和生活质量,制订切实可行的旧小区地下管网改造计划,改善小区排水环境,提高居民饮水卫生安全,显得尤为重要。 一、旧小区地下管网存在的问题及改造的主要原因 位于市中心地带的许多老旧生活区由于管网配套落后或年久老化失修等原因,环境脏、乱、差,影响了居民生活质量。2011年,《赤峰市政府工作报告》提出了“改老城、扩新城、修环路、保安居”的城市建设发展思路和2011年完成100万平方米老旧小区改造任务的要求,市政府决定对中心城区18个老旧小区和组团进行综合改造。针对中心城区旧小区存在的主要问题,按照“主题突出、效果明显、便民利民”的要求,对综合改造的小区实施八项工程,即楼顶保温防水、门窗更换、外墙保温、管网改造、小区道路及庭院硬化、环境整治、绿化亮化、设施配套工程,着重解决居民生活排水、庭院管网等影响居民生活的突出问题。

1.旧小区排水管网存在的问题及改造原因:(1)兴隆小区一、二组团,位于赤峰市火花路与三中街交口处,建筑面积86940平方米。小区原排水管网规划设计不完善,测量放样偏差、错误,管道在施工过程中平面、立面上产生位置偏移;未按施工图纸、相关规范施工,在平面上产生位置偏移,立面上产生高差导致积水甚至反坡现象;由于工程地质较复杂,在排水管道施工过程中避让构筑物易产生位置偏移、积水和反坡现象;排水管道管径偏小、年久失修,长期使用导致管网严重堵塞,排水不畅,污水外溢,给居民日常生活带来严重影响。(2)化粪池年久失修,未按清掏周期进行清掏;清掏不彻底,致使化粪池有效容积减小,严重影响小区环境卫生。(3)小区雨水管道积水处易淤积大量杂物、淤泥,使得管道排水不畅,汛期、雨季易产生淤塞、小区道路雨水口反水等现象。管道反坡使得管道内汇水无法汇集到相应雨水井,无法保证排水通畅。 2.旧小区给水管网存在的问题及改造原因:(1)新华小区位于赤峰市红星路与长青街交口处,建筑面积84000平方米。早期管网布置不规范,给水、排水管道距离过近,很多给水进户管道穿越污水井,长期被污水浸泡,污水通过给水阀门和管道连接处进入给水管道内,使饮用水中的病原菌和有害微生物超标,导致饮用水被污染,使得居民饮水卫生安全受到严重威胁。(2)给水管道年久失修,给水井内潮湿,导致给水管道和阀门管件等被腐蚀,管道跑、冒、滴、漏严重,供水压力减小,居民供水安全得不到保证,城市管网漏水造

绿色施工专项方案老旧小区改造样本

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 中国日报社家属区甲15号楼综合整治工程 绿色施工施工方案 中城投集团第五工程局有限公司 中国日报社项目部 8月1日

一、编制依据 1.《中华人民共和国环境保护法》 2.《中华人民共和国环境影响评价法》 3.《中华人民共和国大气污染防治法》 4.《中华人民共和国水污染防治法》 5.《中华人民共和国环境噪声污染防治法》 6.《中华人民共和国固体废物污染防治法》 7.《建设项目环境保护管理条例》 8.《绿色施工管理规程》DB11/513- ; 9.《绿色施工导则》建质[ ]223号 10.《建筑施工场界噪声限值》( GB12523-90) ; 11.《建筑施工场界噪声测量方法》( GB12524-90) ; 12.《污水综合排放标准》( GB8978-1996) 。

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。

二、工程慨况

四、绿色施工措施 序号名称措施 一环 境 保 护 ① 扬 尘 控 制 1) 成品砂浆、保温材料等进场后, 临时用密目网或防水布进行覆 盖, 控制一次进场量, 分批进入, 减少占地面积。用完后清扫干净, 防 止扬尘。 2) 在现场设置封闭式垃圾站。施工垃圾采用袋装存放, 对垃圾按 无毒无害可回收、无毒无害不可回收、有毒有害可回收、有毒有害 不可回收分类分拣、存放, 并选择有垃圾消纳资质的承包商外运至规 定的垃圾处理场。 3) 常温干燥气候施工期间, 每天派专人撒水, 淋湿路面, 减少扬 尘。 4) 保证垃圾运输车、大型货物运输车辆运行状况完好, 表面清 洁。散装货车箱带有可开启式翻盖, 装料至盖底为止, 限制超载。 ② 噪 音 控 制 本工程无钢筋加工机械、木材切割、混凝土输送等噪音较大的施工, 噪音分贝控制在70分贝以下, 减少噪音扰民。 一环 境 保 护 ③ 光 污 染 控 制 1)电弧焊焊接, 用废旧模板钉防护挡板; 2)安全通道内照明采用LED灯带。 3) 必要时在工作面设置挡光彩条布或者密目网遮挡强光。 ④ 污 水 控 制 1) 雨水: 由于场地全硬化, 这样减轻了沉积物的数量。 2) 对于化学品等有毒材料、油料的储存地, 设置隔水层。 ⑤ 土 壤 保 护 1)在有可能漏油机械的下方铺设托盘集油, 最后集中处理。 2)建筑垃圾禁止散落与绿化等混杂。

相关主题
