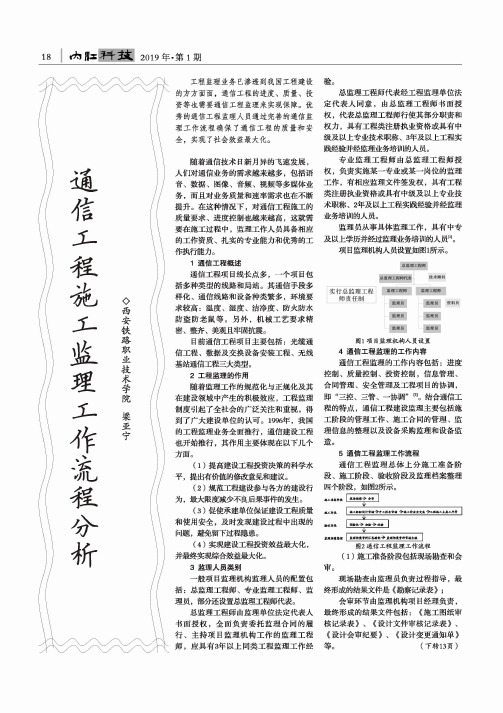

通信工程监理工作流程与方法(doc 14页)
- 格式:doc
- 大小:51.50 KB
- 文档页数:13
通信工程施工与监理一、通信工程施工流程1.前期准备通信工程施工前期的准备工作非常重要,需要进行项目的规划和设计,确定工程的范围和内容,编制施工方案并组织施工人员进行培训。
同时,还需要准备相关的施工材料和设备,确保施工顺利进行。
2.现场布置在施工现场布置阶段,需要确定施工区域,划定施工范围,设置施工标志,确保施工区域的安全和秩序。
同时,还需要建立施工现场管理制度,明确施工人员的责任和权限,建立施工档案和考勤制度。
3.土建施工通信工程施工过程中的土建施工是非常重要的一环,包括基础施工、建筑物施工、道路施工等。
在土建施工过程中,需要根据设计图纸进行施工,确保土建结构的质量和可靠性,同时还需要保证施工进度的准确和及时。
4.设备安装通信工程中设备的安装是关键的一步,需要根据设备的使用要求和施工图纸进行安装。
在设备安装的过程中,需要进行现场检查和调试,确保设备能正常运行和使用。
5.调试验收通信工程施工完成后,需要进行设备的调试和验收工作,包括设备性能的测试、系统的联调和功能的调试等。
通过调试验收,能够确保设备和系统能满足设计要求,并能够正常运行。
二、通信工程监理要点1.监理资质通信工程监理需要具备相关资质,监理单位应当是具有相关资质和能力的专业公司,监理人员也需要具备相关的技术和经验。
监理单位应当对施工过程进行全程监督,确保工程质量和安全。
2.监理范围通信工程监理的范围包括了整个施工过程,监理人员应当对施工项目进行全程监管,包括施工准备、土建施工、设备安装、调试验收等各个环节。
监理人员还要对施工现场和施工人员进行检查和监督。
3.监理要点通信工程监理要重点关注以下几个方面:(1)工程质量:监理单位要对施工过程进行全面检查和评估,确保工程符合设计要求并具有良好的质量。
(2)施工进度:监理单位要对施工进度进行跟踪和控制,确保工程能够按时完成。
(3)安全管理:监理单位要对施工现场进行安全管理,确保施工过程中的安全事故得到有效预防和控制。
通信监理工程方案一、项目概况为了保障通信设施建设和运营的质量,实现通信设施的安全、可靠、稳定运行,提高通信网络的建设和运维水平,加强对通信工程施工和运维管理全过程的监督和质量控制,特制定本监理工程方案。
本方案适用于各类通信工程项目的监理工作,包括但不限于通信基站建设、室内覆盖工程、光缆敷设、移动通信网优化等类别。
二、监理组织1. 监理组织机构(1)监理层次本监理工程按照国家相关规定和标准,设置总监理工程师、副总监理工程师、现场监理工程师等不同层次的监理人员,配套监理助理、监理工程技术人员等。
(2)监理职责总监理工程师负责全面组织、协调和管理监理工程,保证监理工作的质量和进度;副总监理工程师负责协助总监理工程师完成监理工作,承担部分重要工作任务;现场监理工程师和监理助理负责现场巡查、监督和记录工作,执行监理任务。
2. 监理工作内容(1)施工监理包括但不限于施工现场情况的监督、验收、记录和报告、查验施工资料和技术文件、解决施工中出现的工程质量技术问题等。
(2)设计监理针对施工图纸和设计方案,进行设计文件的审查、验收和记录,并就设计方案中可能出现的问题进行技术交涉。
(3)材料监理对通信工程所需材料或设备的质量、特性、用途进行检验、测试和记录,并对不合格材料进行处理。
(4)质量监理对通信工程施工过程中的工作质量进行监督、检测、验收和记录,及时发现并处理工程质量问题。
(5)安全监理对通信工程施工现场的安全情况进行监督、检查和记录,预防和化解安全生产事故。
(6)进度监理对通信工程施工进度进行监督、检查和记录,及时发现和解决进度延误问题。
(7)成本监理对通信工程的造价进行监控、核算和记录,确保成本控制在预算范围内。
3. 监理工作流程(1)项目启动收到监理项目委托书后,监理组织启动项目准备工作,包括但不限于组建监理团队、确定监理方案、准备监理手续等。
(2)施工前期根据监理任务书和监理规范,监理团队对施工前的准备工作进行审核和确认,包括但不限于施工图纸、设计方案、材料设备等。

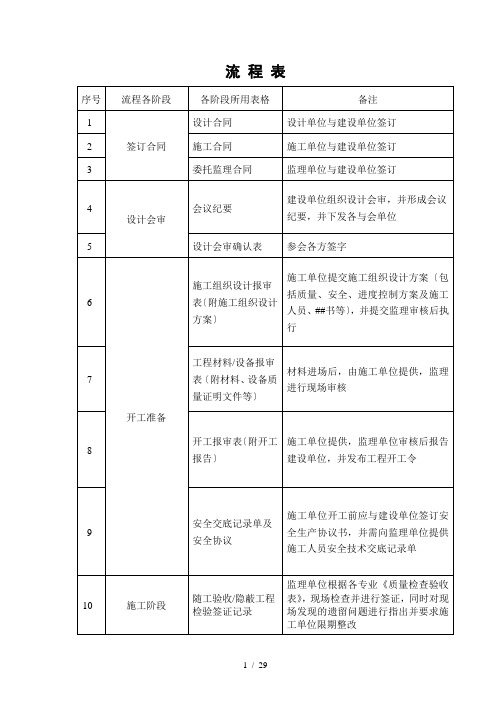

流程表开工报告施工组织设计〔方案〕报审表工程材料/构配件/设备报审表工程开工报审表工程名称:编号:停(复)工报告工程变更单重大工程质量事故报告报出日期:年月日说明:本表在事故发生后24小时内报建设单位一份,监理单位一份,留底一份。
完工报告工程量统计表建设项目名称:单项工程名称:监理:日期:已安装材料/设备明细表单项工程名称:监理:日期:工程余料移交表单项工程名称:移交人:接受人:监理:日期:初验证书初验交接书建设项目名称:单项工程名称:建设段落:至工程简要内容:日期:日期:电缆线路工程竣工测试记录建设段落:从至建设单位:施工单位:监理单位:年月日目录电缆长度Km 建设段长施工时间施工单位主管施工负责人编制人审核人总监理工程师_______至_______电缆配盘图说明:1. 按图例符号在接头位置标明接头类型。
2. 按图例符号在上图横线上表明电缆程式〔敷设方式〕。
3. 上图横线以上标明地面长度,横线以下表明实际敷设长度以及出厂盘号。
绘制人审核日期电缆对地绝缘电阻测试记录表天气:温度:电缆的环路电阻和工作电容测试记录表天气:温度:至电缆线对近端串音衰减测试记录表天气:温度:工程竣工报验单工程质量评估监理报告验收交接书建设项目名称:单项工程名称:建设段落:至验收证书卷内备考表验收小组成员建设项目名称:单项工程名称:建设段落:至。

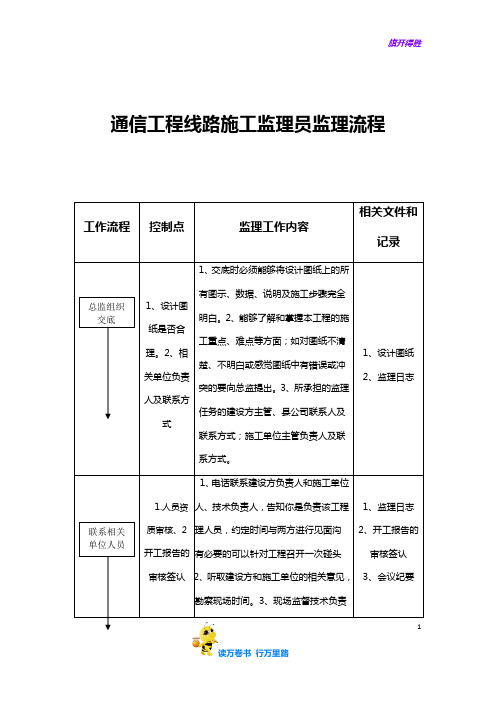

通信工程线路施工监理员监理流程工作流程控制点监理工作内容相关文件和记录1、设计图纸是否合理。
2、相关单位负责人及联系方式1、交底时必须能够将设计图纸上的所有图示、数据、说明及施工步骤完全明白。
2、能够了解和掌握本工程的施工重点、难点等方面;如对图纸不清楚、不明白或感觉图纸中有错误或冲突的要向总监提出。
3、所承担的监理任务的建设方主管、县公司联系人及联系方式;施工单位主管负责人及联系方式。
1、设计图纸2、监理日志1.人员资质审核、2 开工报告的审核签认1、电话联系建设方负责人和施工单位负责人、技术负责人,告知你是负责该工程的监理人员,约定时间与两方进行见面沟通,有必要的可以针对工程召开一次碰头会。
2、听取建设方和施工单位的相关意见,约定勘察现场时间。
3、现场监督技术负责1、监理日志2、开工报告的审核签认3、会议纪要总监组织交底联系相关单位人员1人向一线施工人员下发安全交底,施工负责人签字确认。
4、施工人员资格证、上岗证审的审查;1、现场基本情况路由复测(穿越电力线、铁路、公路、山谷、河流水库等难点)1、检查施工单位实地路由复测情况。
2、要将现场情况以图片的方式留存。
3、根据设计图纸确定合理方案4、对于不合理、不安全的路由协商后填报工程变更单、建设单位批准后实施1、监理日记2.工程变更单1、施工设备检查2、材料进场核查3、见证取样送检1、施工单位报验,材料进场,应通知建设监理会同施工单位负责人共同进行检验(严格按照图纸要求检验相关材料)。
进场设备、仪器、仪表的审验,重点审验是否和报验的资料一致;严格检验进场光、电缆材料、附件等,重点检查材料的型号、规格、数量、出厂合格证等质量证明文件。
2、填写报验单。
如有不合格材料,下发监理通知进行更换,更换完成再次检验。
3、留存检验或抽取试件的图片。
1.设备进场报验表 2.出厂检验合格证3.工程材料进场报验表4.材料退场登记表5.材料见证送样证6.试验报告7.材料退场登记表勘察现场(路由复测)材料进场。

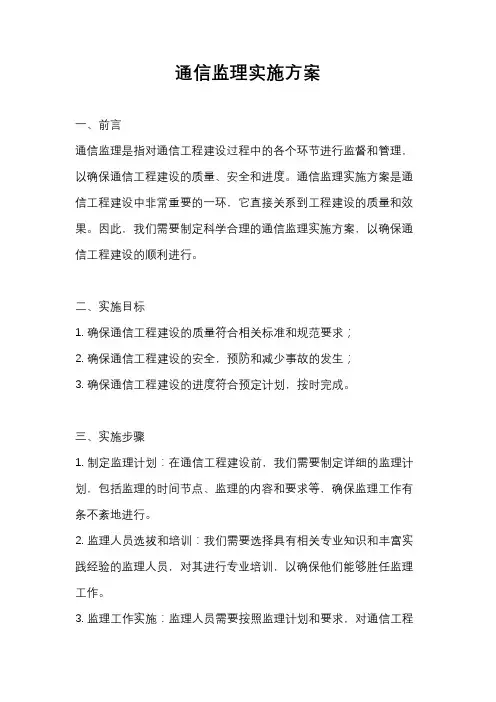

通信监理实施方案一、前言通信监理是指对通信工程建设过程中的各个环节进行监督和管理,以确保通信工程建设的质量、安全和进度。
通信监理实施方案是通信工程建设中非常重要的一环,它直接关系到工程建设的质量和效果。
因此,我们需要制定科学合理的通信监理实施方案,以确保通信工程建设的顺利进行。
二、实施目标1. 确保通信工程建设的质量符合相关标准和规范要求;2. 确保通信工程建设的安全,预防和减少事故的发生;3. 确保通信工程建设的进度符合预定计划,按时完成。
三、实施步骤1. 制定监理计划:在通信工程建设前,我们需要制定详细的监理计划,包括监理的时间节点、监理的内容和要求等,确保监理工作有条不紊地进行。
2. 监理人员选拔和培训:我们需要选择具有相关专业知识和丰富实践经验的监理人员,对其进行专业培训,以确保他们能够胜任监理工作。
3. 监理工作实施:监理人员需要按照监理计划和要求,对通信工程建设的各个环节进行全程监督和管理,及时发现和解决问题。
4. 监理报告编写:监理人员需要定期编写监理报告,对通信工程建设的情况进行详细记录和分析,为决策提供依据。
5. 监理总结和评估:通信工程建设结束后,我们需要对监理工作进行总结和评估,发现问题和不足之处,为今后的通信工程建设提供经验和借鉴。
四、实施要求1. 严格按照相关标准和规范进行监理,确保通信工程建设的质量;2. 加强安全管理,做好事故预防工作,确保通信工程建设的安全;3. 严格执行监理计划,按时完成监理任务,确保通信工程建设的进度;4. 做好监理记录和报告,及时反馈通信工程建设的情况,为决策提供依据;5. 不断总结和改进监理工作,提高监理工作的水平和效果。
五、总结通信监理实施方案是通信工程建设中非常重要的一环,它直接关系到工程建设的质量和效果。
我们需要制定科学合理的通信监理实施方案,严格按照要求执行,确保通信工程建设的顺利进行。
同时,我们也需要不断总结和改进监理工作,提高监理工作的水平和效果,为通信工程建设的顺利进行提供保障。
通信工程监理工作流程与方法一.工程概况 ....................................... - 1 -二.监理依据..................................... - 1 -三.专业工程特点.................................. - 2 -四.监理工作重点................................. - 3 -1.光纤数字传输系统.............................. - 3 -2.程控数字交换系统.............................. - 3 -3.紧急电话与有线广播系统........................ - 4 -4.数据图像传输系统.............................. - 4 -5.室外光缆...................................... - 6 -6.机房通信电源.................................. - 6 -五.监理工作流程.................................. - 6 -六.监理工作控制要点、目标及监控手段............... - 8 -1.监理工作控制的重点............................ - 8 -2.监理工作的目标................................ - 8 -3.监理工作的监控手段............................ - 9 -七.监理工作方法和措施............................ - 9 -1.施工准备工作检查............................. - 10 -2.施工过程的质量提出........................... - 10 -3.工程施工质量验收............................. - 10 -4.工程质量缺陷的处理........................... - 11 -一.工程概况本工程系统采用省中心—大同片区中心—沿线管理站三级管理体制。
通信设备安装工程监理流程及要点一、前期准备阶段:1.了解工程需求:与工程相关方进行沟通,明确工程的具体需求和要求。
2.验证设计方案:仔细审查和分析设计方案,确保其符合工程需求。
3.编制监理计划:根据实际情况,制定合理的监理计划,包括工程的具体阶段、进度和质量要求等。
4.招标和签订合同:按照规定程序进行招标并选择合适的施工单位,签订监理合同。
二、施工准备阶段:2.材料选型和采购:对施工所需的材料进行评估和选型,并与施工单位一起组织进行采购,严格控制材料的质量和数量。
3.建立施工现场:监理人员与施工单位一同建立施工现场,包括搭建施工棚、设置安全防护设施,并确保施工现场的安全和秩序。
三、施工过程监控:1.施工进度控制:监理人员对施工进度进行跟踪监控,确保施工按照计划进行,及时调整施工进度,避免施工延误。
2.施工质量控制:监理人员对施工质量进行全过程监控,包括对施工过程进行抽查、验收并评估其质量。
3.协调施工单位:与施工单位保持良好的沟通和协调,解决施工过程中的技术和工程问题,并处理各方的纠纷和争议。
4.监督安全控制:监理人员对施工现场的安全进行监督和控制,确保施工过程的安全,及时处理和报告发生的安全事故和隐患。
四、竣工验收阶段:1.施工过程记录:监理人员对施工过程进行详细记录,包括施工进度、质量验收情况、施工变更和问题处理等。
2.施工成果验收:对施工完成的项目进行验收,包括对设备的功能性测试、质量检查和技术要求的检测等。
3.提交竣工资料:监理人员要求施工单位按照要求提交竣工报告、竣工图纸和相关技术资料等,进行保存备案。
以上是通信设备安装工程监理的主要流程和要点。
在实际工程中,监理人员还需具备良好的沟通协调能力、专业技术知识和较高的责任心,确保工程的顺利进行和质量可控,从而保证通信设备的正常运行。

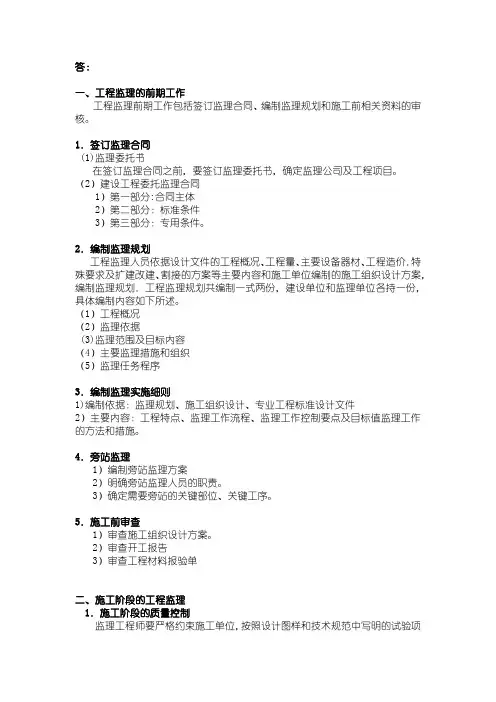

答:一、工程监理的前期工作工程监理前期工作包括签订监理合同、编制监理规划和施工前相关资料的审核。
1.签订监理合同(1)监理委托书在签订监理合同之前,要签订监理委托书,确定监理公司及工程项目。
(2)建设工程委托监理合同1)第一部分:合同主体2)第二部分:标准条件3)第三部分:专用条件。
2.编制监理规划工程监理人员依据设计文件的工程概况、工程量、主要设备器材、工程造价.特殊要求及扩建改建、割接的方案等主要内容和施工单位编制的施工组织设计方案,编制监理规划.工程监理规划共编制一式两份,建设单位和监理单位各持一份,具体编制内容如下所述。
(1)工程概况(2)监理依据(3)监理范围及目标内容(4)主要监理措施和组织(5)监理任务程序3.编制监理实施细则1)编制依据:监理规划、施工组织设计、专业工程标准设计文件2)主要内容:工程特点、监理工作流程、监理工作控制要点及目标值监理工作的方法和措施。
4.旁站监理1)编制旁站监理方案2)明确旁站监理人员的职责。
3)确定需要旁站的关键部位、关键工序。
5.施工前审查1)审查施工组织设计方案。
2)审查开工报告3)审查工程材料报验单二、施工阶段的工程监理1.施工阶段的质量控制监理工程师要严格约束施工单位,按照设计图样和技术规范中写明的试验项目、材料性能,施工要求和允许精度等有关规定进行施工,以消除工程隐患,防止事故发生,严格工程的质量关。
施工阶段的质量控制分为事前控制、事中控制和事后控制。
事前控制是工作中最重要的一环,体现“防患于未然”的管理思路,也能体现监理机构的监理水平,因为要有丰富的工程监理经验才能做到有预见性的控制。
(1)质量控制的事前控制1)参加设计交底,2)审查承包单位项目管理机构的质量管理、技术管理和质保体系。
3)审查分包单位资格。
4)审查承包单位的承包情况。
5)检查现场施工条件6)查验进场材料、构配件和设备。
(2)质量控制的事中控制1)实行工序检验制度2)实行隐蔽工序检查验收制度。
一、工程概况本工程为XX通信工程项目,主要包括电信管线、过路管线和人孔井的施工。
电信管线采用141141660PVC管,过路管线采用6114砼包封PVC管,人孔井包括中直通、中三通、小三通和中斜通。
工程地点位于K0000~K0600右辅线的非机动车道下方、绿色大道K0185~K0559.10左侧人行道下方、匝道LSb、LSd非机动车道下方和K0960~K1460左辅线的非机动车道下方。
工程总长度约为2134m,过路管线总长度约为609m,人孔井共计36个。
计划工期为101天。
二、监理目标1. 确保工程质量达到国家相关标准和规范要求;2. 严格控制工程进度,确保工程按期完成;3. 严格控制工程成本,提高经济效益;4. 严格安全生产,确保施工安全。
三、监理内容1. 施工准备阶段:对施工图纸、施工方案、施工组织设计等进行审查,确保其符合国家相关标准和规范要求。
2. 施工过程监理:对施工过程进行全程跟踪,包括施工工艺、施工质量、施工进度、安全生产等方面。
3. 材料设备监理:对进场材料、设备进行验收,确保其符合设计要求和质量标准。
4. 施工变更监理:对施工过程中的变更进行审查,确保变更符合设计要求和质量标准。
5. 工程验收监理:对工程验收过程进行监督,确保验收合格。
四、监理措施1. 施工准备阶段:(1)审查施工图纸、施工方案、施工组织设计等,确保其符合国家相关标准和规范要求。
(2)对施工人员进行技术交底,确保施工人员了解工程要求和施工方法。
2. 施工过程监理:(1)监督施工工艺,确保施工过程符合设计要求和质量标准。
(2)对施工质量进行抽检,发现问题及时通知施工单位整改。
(3)监督施工进度,确保工程按期完成。
(4)对安全生产进行检查,确保施工安全。
3. 材料设备监理:(1)对进场材料、设备进行验收,确保其符合设计要求和质量标准。
(2)对不合格材料、设备进行退场处理。
4. 施工变更监理:(1)对施工过程中的变更进行审查,确保变更符合设计要求和质量标准。
一.工程概况 ................................. - 1 -二.监理依据 ................................ - 1 -三.专业工程特点............................. - 2 -四.监理工作重点............................. - 3 -1.光纤数字传输系统......................... - 3 -2.程控数字交换系统......................... - 3 -3.紧急电话与有线广播系统................... - 4 -4.数据图像传输系统......................... - 4 -5.室外光缆................................. - 6 -6.机房通信电源............................. - 6 -五.监理工作流程............................. - 6 -六.监理工作控制要点、目标及监控手段.......... - 8 -1.监理工作控制的重点....................... - 8 -2.监理工作的目标........................... - 8 -3.监理工作的监控手段....................... - 9 -七.监理工作方法和措施....................... - 9 -1.施工准备工作检查........................ - 10 -2.施工过程的质量提出...................... - 10 -3.工程施工质量验收........................ - 10 -4.工程质量缺陷的处理...................... - 11 -一.工程概况本工程系统采用省中心—大同片区中心—沿线管理站三级管理体制。
全线设7个无人站,1个有人站,7个无人站—晋冀主线通信站、广灵通信站、广灵服务区通信站、梁庄通信站、东福窑隧道管理站通信站、浑源服务区通信站、浑源北通信站。
路段内各无人通信站与路段管理中心有人通信站交叉连接,最终组成一个完整的2芯通道自愈环网。
本通信系统施工图设计分为光纤数字传输系统、程控数字交换系统、数据图像传输系统、光纤线路工程、通信电源五大部分。
二.监理依据工程监理的依据如下:1.工程建设文件。
包括:批准的可行性研究报告、建设项目选址意见书、建设用地规划许可证、建设工程规划许可证、批准的施工图设计文件、施工许可证等。
2.有关的法律、法规、规章和标准规范。
(1)中国邮电部部颁标准 YD/T 5138-2005 《本地通信线路工程验收规范》(2)中国邮电部部颁标准 YD5025-2005 《长途通信光缆塑料管道工程验收规范》(3)中国国家标准GB5032-2000 《综合布线系统工程验收规范》(4)中国国家标准GB50300 —2001《建筑工程施工质量验收统一标准》(5)中国国家标准GB50339 — 2003《智能建筑工程质量验收规范》(6)中国国家标准GB50303 — 2002《建筑电气工程施工及验收规范》(7)中国交通部部颁标准JTG G10 – 2006《公路工程施工监理规范》(8)中国交通部部颁标准JTG F80/2 — 2004《公路工程质量检验评定标准》3.建设工程委托监理合同和有关的建设工程合同。
有关的建设工程合同包括:咨询合同、勘察合同、设计合同、施工合同以及设备采购合同等。
三.专业工程特点(1)工期紧、施工组织难度大。
本标段工程工期紧,战线长。
建设队伍分布全线,管理跨度大。
在施工中服从建设单位的领导,主动与线路、房建、电力及牵引供电等各专业做好配合协调工作,是确保本工程按期、优质完成的重要条件。
(2)通信工程施工内容广,涉及光纤数字传输系统、程控数字交换系统、紧急电话与有线广播系统、数据图像传输系统等各方面。
要求施工人员的技术条件高,责任心强。
(3)工程点多线长,施工内容多、工作量大,造成施工组织管理复杂。
同时受前期工作的制约,施工难度大;再加上外界干扰和破坏,工程的进展和成果都要受影响。
(4)重施工,对已完工程的保护及恢复至关重要。
在工程实施过程中,除对本专业已完工程和已安装设备采取有效保护措施外,切实作好对其他专业已完工程的保护及破坏的恢复工作,达到其原有标准,是施工现场管理的重点之一。
四.监理工作重点本工程采用干线SDH光同步数字传输设备与基层综合业务接入系统相结合的两级传输结构。
1.光纤数字传输系统(1)干线传输系统在大同片区、沙圪坨通信站分别设置分插复用器ADM。
传输速率等级为STM-4(622Mbps)。
(2)路段内基层通信系统采用综合业务接入网的方式,在沙圪坨通信站配置接入设备(OLT),在7个无人通信站配置接入设备(ONU),各通信站构成具有自愈功能的接入环网。
用户接入设备的传输速率等级为STM-4(622Mbps)。
(3)沙圪坨通信站干线ADM与OLT采用622Mbps光口直连。
(4)为备用光纤提供光纤插接口以便在光缆损坏或今后可能的其他目的使用。
(5)传输采用基于SDH的MSTP技术。
(6)对大同片区中心网管终端进行扩容,对本项目及大同片区的干线传输设备进行维护管理;同时在沙圪坨通信站设置一套干线传输网管和综合业务接入网网管终端,对本路段传输设备、接入设备等进行维护管理。
2.程控数字交换系统(1)本项目在大同片区中心设置一台程控数字交换机负责本路段的电话业务和中继业务。
(2)在各收费站、服务区、养护工区、隧道管理站各设置一部指令电话分机,由大同片区中心设置的指令电话主机管理;指令电话分机选用DTMF话机。
指令电话系统采用数字程控交换机的“热线”和“会议电话”功能经软件设置实现。
(3)收费亭内及各通信站内热线对讲机及从收费亭至收费站机房的信号电缆,由收费系统负责。
3.紧急电话与有线广播系统根据交通部交公路发[2005]495号《关于进一步完善公路紧急报警设施设置的意见》以及关于修订《公路工程技术标准》(JTG B01-2003)设置紧急报警设施规定的精神,本项目普通路段两侧将不再设置紧急电话设施,推荐在长大、特长隧道的特殊路段设置紧急电话系统,以保证相关信息能够及时传输。
普通路段紧急救援可通过全省开通的高速公路热线服务系统,电话号码为“96565”。
通过道路安全系统设置提示标志,提醒车辆驾驶人员在紧急情况下拨打该电话进行救援。
4.数据图像传输系统(1)收费数据传输本项目收费系统数据分三级进行传输,第一级收费车道至收费站数据传输由收费系统负责。
第二级收费站至收费片区中心的收费数据传输,由通信系统负责为每个收费站提供一个10/100M 接口,分配1*4M带宽。
第三级由收费站至省中心的收费数据传输,由通信系统负责为每个收费站提供一个10/100M接口,分配1*4M 带宽。
(2)监控数据传输监控数据传输通路分为两级,第一级为监控外场设备至通信站的数据传输通路;第二级为通信站或隧道管理站传至大同片区监控中心的监控数据传输通路。
在一般路段上,第一级从监控外场设备至通信站所需的数据传输由通信系统为其提供传输介质。
在隧道段,隧道内监控设备至隧道管理站所需的数据传输由监控系统负责,通信系统为监控系统提供信号传输光缆。
第二级由通信系统为通信站、隧道管理站至大同片区中心提供10/100M数字通道,为每路数据分配1*4M带宽。
黄龙隧道、东福窑隧道的电力监控数据传至就近监控系统PLC,和监控系统数据一起上传隧道管理站。
通信系统负责提供信号传输光缆。
(3)图像传输本项目采取数字压缩视频传输系统方案,所有外场监控图像及收费广场、收费亭图像均在摄像机端实现数字化,按照H.264视频压缩算法完成编码压缩后,利用光纤环网或链状方式接入通信站,通过通信系统接入网通道,以IP方式实现图像传输、管理以及综合应用。
(4)其他数据传输通路通信系统在每个通信站为办公自动化及会议电视各预留一个10/100M接口。
5.室外光缆本工程为支持光纤数字通信系统和闭路电视传输系统提供并敷设高质量的硅单模光缆。
单模光缆设置在位于高速公路中央分隔带的通信管道和人孔系统内。
大、中桥上光缆敷设在通信管箱内。
在一般路段敷设2根光缆,其中1根为长途干线光缆;另外1根用于监控外场设备数据信号至就近通信站的传输;在隧道段,通信系统为光纤紧急电话有线广播信号、图像传输分别敷设光缆。
本工程采用程式为GYTA型光缆。
光缆的性能指标满足YD/T901-1997层绞式通信用室外光缆的技术要求。
单模光纤技术规范符合 ITU-T G.652建议。
6.机房通信电源本系统中所有光通信站的传输设备等均需专用电源。
采用智能高频开关整流电源及相应蓄电池,具有查询功能、告警及保持功能、控制功能,电源设备能达到全自动化,能实现“三遥”,适合无人值守的要求。
五.监理工作流程施工阶段建设监理工作的主要内容为工程质量控制、工程进度控制、工程投资控制、施工安全控制、合同管理、信息管理及组织协调主要工作内容如下:1. 熟悉施工图纸,并参与图纸会审和设计交底。
2.审查施工单位提报的施工组织设计、施工方案,提出审核意见,并监督其实施。
3.审核并确认总承包单位选择的分包单位。
4.监督承包单位严格按照施工图纸及有关文件,并遵照国家及公路主管部门发布的政策、法令、法规、规范、规程、标准及管理程序施工,控制工程质量及进度。
5.审查主要建筑材料、构配件、主要设备的订货,审核其质量、性能是否满足设计要求及有关规范、现行政策、法令的规定。
6. 审核及会签工程变更文件,参与对工程质量问题的处理。
7. 协调建设单位与承包单位的争议,检查工程进度情况,协调各方之间的关系,处理需要解决的问题。
8. 监督施工现场安全防护、消防、文明施工及环保卫生情况,并提出改进意见。
9. 组织工程阶段性验收及竣工预验收,提出工程质量评估报告。
10. 参加工程竣工验收。
11. 保修阶段进行定期回访;对建设单位反映的工程质量缺陷进行检查和记录,并对质量缺陷原因及责任进行调查和确定责任归属,对承包单位在保修书规定的内容和范围内质量缺陷修复的质量进行检查监督验收。
六.监理工作控制要点、目标及监控手段1.监理工作控制的重点(1)施工准备阶段的监理工作a.协助建设单位组织设计技术交底;b.审查施工组织设计;c.审查施工单位质量保证体系;d.核查施工单位机械、人员、设备及材料进场情况;e.审查开工准备情况及开工条件。
(2)施工过程的质量控制a.进场材料、配件、设备的质量控制;b.对施工过程的巡视检查和检测;c.隐蔽工程的质量检查验收;d.工序(工艺)质量的检查验收;e.核查施工单位按规范要求进行的见证取样试验或平行检测结果。
