桥隧工程砼搅拌站冬季施工质量保证措施(2011)
- 格式:doc
- 大小:24.50 KB
- 文档页数:7
冬季施工质量保证措施一、冬期施工主要工程内容根据项目施工任务,紧密结合实际,冬季计划施工的项目:桥涵基础工程、路基挖石方、填石方、路基挖土方(弃方)、隧道(掘进、初支、仰拱、二衬等)工程。
三、冬季施工准备1、技术准备(1)各标段编制冬季施工方案报监理审批,审批合格后对作业组及现场管理人员进行冬季施工质量安全技术交底及教育,掌握冬季施工技术要点。
相关资料报阳蟒公司备案。
(2)做好砼的防冻措施、砼原材料的预热温度以及砼出料温度控制、现场砼入模温度的控制,以保证冬季砼的施工质量。
(3)根据冬季施工项目要求,各单位制定相应的冬季施工保温防护措施,并做好物资储备和机械设备的保养工作,监理单位严格核查并认真记录冬季施工投入情况。
(4)做好气象信息的收集预报工作,专人随时掌握天气变化趋势和动态,对可能发送的恶劣天气及时通过微信、QQ群等渠道发布预警信息,做到早预防、早准备、最大程度减少对施工的影响,对极端天气不具备施工条件的,坚决不允许施工。
(5)现场值班室及仓库必须达到过冬条件,对外露门窗加挂保温门帘及窗帘。
室内采用电暖器取暖,并设置必须的通风口,保证室内空气良好;准备好各种救援器械设备。
(6)在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、坡度陡的便道和作业场所采取防滑措施。
现场准备除冰盐。
(7)建立健全冬季施工制度和施工项目台账,组织好施工准备工作,随时检查落实,查出问题及时解决,并进行复查。
2、物资、设备准备根据冬季施工工程项目,对冬季施工所需要的物资进行充分准备,但以节约资源、有效合理利用、节约施工成本为原则。
主要机械设备必须进行提前保养,发电机要搭设保温棚,提前做好发电机调试、维护,保证发电机能随时使用。
施工机械要加强保养频率,及时换冬季机油,水箱内要及时加入防冻液;对易损部件勤检查,发现问题及时维修、更换;对一些外露易损部件要进行适当包裹,防止冻裂设备。
四、冬季施工质量保障措施(一)路基工程1、土质路堤填筑不得进行冬季施工;路基挖方的冬季施工不得一次开挖成型,至少预留50cm厚度覆盖层,做好临时排水工作,待明春再进行路床挖除、修整;2、石质路堤填筑应在冻结前应完成表层积雪和冰块清理,挖好台阶,并应采取保温措施防止冻结;填筑时应按横断面全宽平填,每层松铺厚度应比正常施工减少20%〜30%,且松铺厚度不得超过300mm, 当天填筑应当天完成碾压;当填筑标高距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层,待冬季过后整理复压,再分层填至设计标高;冬季过后必须对填方路堤进行补充压实,压实度应达到施工技术规范的要求。
搅拌站冬季施工措施混凝土生产严格按冬季施工规程组织施工,确保混凝土出机温度不小于+10℃,入模温度不小于+5℃,并控制好以下主要工序:1、施工用水:搅拌站生产用水采用蓄水池内蒸气加热,加热温度在60℃以上,水池用保温材料砌筑、覆盖,避免热量散失。
施工中注意及时补水,以确保搅拌用水量满足施工需要。
2、粗细骨料:砂子、碎石储料仓三面封闭,进出料侧挂帆布帘遮挡保温,并在储料仓内部布设电暖器进行加热升温,另外用棉被进行覆盖保温,加热温度在5℃以上;混凝土搅拌完毕后,立即按规定数量补充砂石等地材,以保证砂石料有足够的温度回升时间。
3、水泥:水泥存放于水泥罐中,将水泥罐外围包裹一层保温材料,保证水泥温度在0℃以上。
4、外加剂:将存有水剂的容器放入热水中进行加热,加热后外加剂的温度在30℃〜40℃之间。
5、拌合楼投料前,先用热水冲洗搅拌机,拌合楼温度要保持在+10℃以上。
投料顺序为:先投放砂、石和用水量的3/4搅拌,再加水泥、外加剂搅拌,最后加剩余的水搅拌。
搅拌时间较常温拌合时间略长,一般可延长50%,并严格控制硅的坍落度。
6、主机房保温:主机房每层放电暖器对主机、过渡舱、计量称进行保温。
另门窗挂棉门帘封闭严实,确保主机房温度0℃以上,保证拌料系统正常运转。
7、主机接料口三面用彩板进行密封,进出车道加工棉窗帘,内生火炉2个,保证混凝土从主机放料到输送车时减小热量损失,确保混凝土质量。
8、搅拌上水管道及外加剂管道购买岩棉管进行保温。
外加剂房子内放电暖器一台进行保温,门窗加棉门帘进行密封,温度保证5℃度以上。
9、机械及输送车冬施保温措施:更换冬季燃油及润滑油,冷却系统用防冻液,制动系统加入酒精,加工棉保温套等措施确保车辆冬季正常运转。
10、严把原材料质量关,不合格材料禁止进场。
11、从锅炉至搅拌机的供热管路采取保温措施防止热量损失过大。
12、定时进行碎出机温度、拌合水温度及骨料温度的检测监控,并作好记录以便及时调整。
冬季施工安全质量保证措施一、安全保证措施1、施工负责人应对工程的高处作业安全技术负责并建立相应的责任制。
施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。
2、施工中对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危及人身安全时,必须停止作业。
3、雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施。
凡水、冰、霜、雪均应及时清除。
4、防滑安全措施4.1冬季施工时应及时清理道路、跳板、平台等处的冰、雪、霜、冻,保持现场内和周边责任区道路的安全畅通。
并采取有效的防滑措施,尤其是做好高空作业防滑措施。
4.2及时清除脚手架、跳板、钢架和走道上的霜雪,必要时可用草袋等防滑物铺垫。
4.3为施工人员配备防滑鞋等防滑用品。
5、防寒、防冻措施5.1入冬前,对消防器具进行全面检查,重点检查消防设施的保温防冻措施的落实情况,不合要求的及时处理。
5.2对于有温度要求的设备,在入冬前根据不同的要求分类存放于保温的库房内,库房内加装采暖装置,并设专人监测温度。
5.3施工机械及汽车的水箱应予以保温。
停用后,无防冻液的水箱应将水放尽。
如果油箱或容器内的油料发生冻结,应采用热水或蒸汽化冻,严禁用火烘烤。
二、质量保证措施1、原材料质量控制原材料应按技术质量要求由专人采购与管理,采购人员和施工人员之间对各种原材料应有交接记录。
原材料进场后,应对原材料的品种、规格、数量以及质量证明书等进行验收核查,并按有关标准的规定取样和复验。
经检验合格的原材料方可进场。
对于检验不合格的原材料,应按有关规定清除出场。
原材料进场后,应及时建立“原材料管理台账”,内容包括材料名称、品种、规格、数量、生产单位、供货单位、“质量证明书”编号、“复试检验报告”编号、检验结果以及进货日期等。
“原材料管理台账”应填写正确、真实、齐全。
2、砂浆搅拌质量控制进入冬季施工后,砂料场搭设保温防护棚;石料采用不透水彩条布进行覆盖;外加剂搭设防护棚加蒸汽加温;水采用锅炉进行加热。
混凝土冬季施工的质量保证措施
1、砼测温工作要经过专门培训,素质高、责任心强的人员组成测温小组,做到及时、准确、全面测温,发现问题应当及时进行汇报、快速进行处理。
2、混凝土强度达到设计要求后应冷却到15℃时方可拆模,拆模后若混凝土表面温度与环境温度相差大于10℃时,要对混凝土表面进行覆盖使其缓慢冷却。
采取暖棚法进行棚内测温时,应选择具备代表性的点测温,在距地面50cm高度处必须设点,并防止出入口处混凝土受冻。
3、水泥出厂不应超过三个月,拌制掺入防冻剂的混凝土,要严格掌握准防冻剂的掺量,并认真做好各项指标记录。
4、拌制混凝土时,骨料中不得带有冰、雪及冻块,拌制混凝土的最短时间不得小于3分钟,且在混凝土浇注前清除模板和钢筋上的冰雪和污垢,同时注意脱模剂不得深厚和堆积。
5、分层浇注大体积混凝土时,对已浇注层的混凝土温度在未被上一层覆盖前不得低于5℃。
采用加热法养护时,温度不得低于10℃。
6、在蒸气加热养护混凝土时,蒸气出口与混凝土表面距离不得小于30cm.
7、浇注混凝土过程要按作业标准振捣,严禁用振捣棒驱赶砼。
配料严格按照设计配合比,严格控制坍落度,确保塌落度在13cm~15cm
之间,根据塌落度变化调整用水量,直至塌落度满足施工要求为止,拌制好的混凝土应在20分钟内浇注完成。
8、混凝土组成材料按照相关规定温度保持一致,需调节材料温度时,主要以调节水温的办法实现。
9、混凝土养生后经检测确认达到可裸受冻强度后方可拆模
10、每次浇筑混凝土均做同步养生试块两组,并进行同步养生,当混凝土强度达到规范要求后,方可全裸。

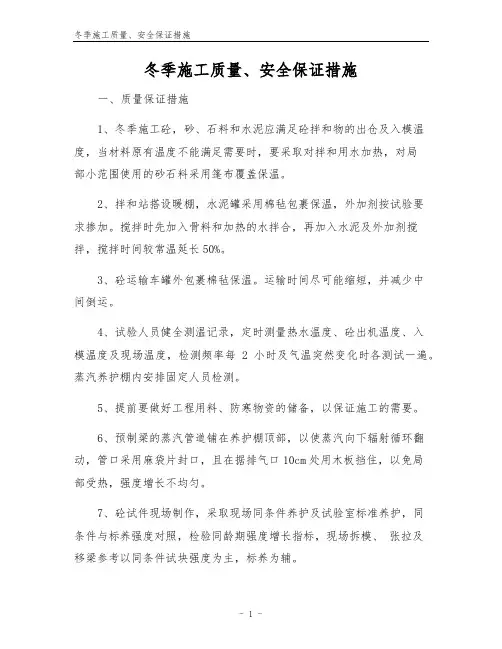

冬季施工质量、安全保证措施一、质量保证措施1、冬季施工砼,砂、石料和水泥应满足砼拌和物的出仓及入模温度,当材料原有温度不能满足需要时,要采取对拌和用水加热,对局部小范围使用的砂石料采用篷布覆盖保温。
2、拌和站搭设暖棚,水泥罐采用棉毡包裹保温,外加剂按试验要求掺加。
搅拌时先加入骨料和加热的水拌合,再加入水泥及外加剂搅拌,搅拌时间较常温延长50%。
3、砼运输车罐外包裹棉毡保温。
运输时间尽可能缩短,并减少中间倒运。
4、试验人员健全测温记录,定时测量热水温度、砼出机温度、入模温度及现场温度,检测频率每2小时及气温突然变化时各测试一遍。
蒸汽养护棚内安排固定人员检测。
5、提前要做好工程用料、防寒物资的储备,以保证施工的需要。
6、预制梁的蒸汽管道铺在养护棚顶部,以使蒸汽向下辐射循环翻动,管口采用麻袋片封口,且在据排气口10cm处用木板挡住,以免局部受热,强度增长不均匀。
7、砼试件现场制作,采取现场同条件养护及试验室标准养护,同条件与标养强度对照,检验同龄期强度增长指标,现场拆模、张拉及移梁参考以同条件试块强度为主,标养为辅。
8、张拉作业实行双控,技术人员仔细量取钢绞线实际伸长值,并与理论值对比,检查是否超过±6%,若有超差,及时采取措施予以处理。
9、张拉时应两端同步,升压或降压应缓慢、均匀。
测量伸长值时应同时进行。
10、预制件砼浇注完成后及时采用防渗土工布覆盖密实,并进行蒸汽养护。
11、预制箱梁模板上安设附着式震动器,浇注腹板砼时打开附着式震动器,保证箱梁腹板砼振捣密实,无蜂窝麻面、水波纹想象。
二、安全保证措施1、冬季施工之前制定人员、机械防寒计划,购买施工防护材料及必须的劳保用品,做好保温防冻工作。
2、作业场地、现场道路和脚手架等处的雨、雪、冰、霜应当及时清除;脚手架及人员上下爬梯须铺设木板并设防滑条,人员上下爬梯栏杆采用安全网与钢管绑扎封闭。
3、冬季本地气候干燥,树木柴草较多,属于森林保护区,不得在野外生火取暖和乱扔烟头,作好防火工作。
混凝土冬季施工质量保证措施一、质量保证措施1、混凝土冬季施工受冻临界强度应满足下列要求:采用普通硅酸盐水泥配制时,应为设计强度标准值的30%。
此工程由于具有抗渗要求,临界强度应为设计标准值的50%。
2、冬期施工所有的外加剂,其技术指标必须符合相应的质量标准及设计要求,应有产品合格证。
3、混凝土试块制作时亦要防冻,在温度较低时,应在试块制备之后以及拆模养护过程中要放入筏板养护层内,保证与工程同条件养护。
标准养护试块在制作后,拆模前禁止受冻。
4、在浇筑筏板大体积混凝土前1d,在基坑周边每隔6m设一个汽油筒做成的火炉,以提升基坑内的温度。
火炉外侧沿基坑四周用彩条布设2米高围挡,以减少基坑内因风的影响造成热量的散失,以保证筏板周围环境的温度不低于5℃。
5、模板和保温层,应在混凝土冷却到5℃后方可拆除。
当混凝土与外界温差大于20℃时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。
6、冬期施工运输混凝土拌合物,应使热量损失尽量减少,则必须选择最短的混凝土运输路线,并减少混凝土的装卸次数。
7、在混凝土浇筑前,应清除模板和钢筋上的冰雪和污垢,装运拌合物的容器应有保温措施。
8、浇筑大体积基础混凝土时,施工前要对地基进行保温以防止冻胀。
9、因为完全冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载和动力荷载的作用。
10、主塔楼大体积混凝土分层浇筑时,已浇筑层的混凝土温度在未被上一层混凝土覆盖前不应低于2℃,采用加热养护前,温度亦不应低于2℃。
主塔楼混凝土分层浇筑过程中,如夜间温度降至0度或者遇大风天气时,需在基础完成部位的表面覆盖塑料薄膜加防寒毡,如遇降雪,需用彩条布覆盖已完成部位和未浇筑的部位,再次浇筑该部位时再掀开彩条布,并注意不得将彩条布上的积雪抖落到基坑中,在混凝土第一次初凝后,积雪融化前将就积雪清除。
主塔楼核心筒墙最厚的位置有1000mm和900mm,此处竖向构件属重要受力构件,冬季施工期间应重点考虑养护,养护方法为在模板外侧外挂两层麻袋或一层棉被,墙根和转角部位需重点覆盖。
一、冬季施工质量保证措施1、管理措施1)对职工应进行冬季施工的教育。
2)每天要专人收听天气预报,掌握气象信息,合理安排地下MEP预埋施工、混凝土工程施工、回填土施工、钢结构施工及主题施工等。
3)冬季施工,做好充分的备料工作,确保工作持续进行。
如保温塑料膜,玻璃丝棉保温被、草帘被等。
4)对影响施工的运输道路,冬季施工前进行必要的改善、整修和加固。
对于料场应设在地势较高处,并采取防冻措施。
5)在冬季施工,对施工人员配备必要性防冻劳保用品。
6)加强管理,及时掌握天气预报情况,便于采取措施,做好冬季施工安排。
2、组织措施项目部成立冬季施工领导小组,负责组织冬季工程施工的生产、技术、质量、安全管理和冬施物资的供应,负责冬施工作的协调组织,并明确责任,确保冬季施工中,各项工作及时有效进行,避免由于冬季施工组织不力给生产进度、工程质量、安全施工造成影响。
1)成立以项目经理为第一责任人的施工现场的冬季施工领导小组,将方案编制、措施落实、人员教育、料具供应等具体职责落实到主控及相关部门,并明确责任人。
2)项目部在冬施前组织技术、工程、安全、临电、临水、材料、机械、行政、消防保卫等相关人员进行冬季施工技术交底。
3)项目部冬季施工领导小组的相关人员对施工队相关人员进行冬季施工的培训教育,并留存教育记录。
3、冬季施工质量检查要点及其他保证措施3.1 冬季施工质量检查冬季施工时,除按照常规施工进行质量检查外,还应该检查混凝土浇筑、养护期间的环境温度,并进行以下检查:1)混凝土用水加热温度;2)混凝土的加热养护方法和时间等,检查结果应分别记入混凝土工程施工记录和温度检查记录;3)混凝土养护期间,室内外环境温度,每昼夜定时定点4次;4)混凝土冬季施工时,除留标准养护试件外,应制取相同数量与结构同条件养护的试块。
3.2 冬季施工机械管理措施1)吊物时看不清信号不准起吊,5级风以上不能进行高空作业和吊车吊装作业。
冬期施工期间对各种机具进行保温,随时消除冰雪,防止锈蚀。
砼搅拌站冬季施工质量保证措施在冬季,由于气温较低,环境变化较大,砼搅拌站的施工质量很容易受到影响。
因此,为了保证冬季砼搅拌站施工质量,需要采取一些措施来保障施工的安全和效率,本文将介绍一些常见的砼搅拌站冬季施工质量保证措施。
保证水泥掺合比水泥掺合比是砼搅拌站施工中非常重要的一个环节,掺合比的合理与否会直接影响到保证混凝土强度和耐久性的质量。
因此,冬季施工中要保证水泥的质量和水泥粉末在水中的稳定性,以确保水泥掺合比的准确性。
保证清洁度在砼搅拌站夜间停工时,应将混凝土搅拌机内残留的混凝土清理干净,并定时对砼搅拌机、水槽和导料槽、输送泵等设备进行清洗,防止管路堵塞和设备故障。
同时,对于输送泵的密封圈更应该定期清洗和更换,以免泥浆和水泥残留影响后续混凝土的质量。
润滑维护混凝土搅拌机的润滑维护对机器正常运转和保持精度有着至关重要的作用。
冬季施工中由于气温较低,混凝土搅拌机润滑油容易凝固,使用前需要预热润滑油,保证油润滑性良好。
同时,冬季天气湿度较大,对于设备表面的铁件应定期用防锈油进行打蜡、涂抹,以防止生锈、破损,从而影响设备的使用寿命。
操作规范冬季施工中,人员操作规范尤为重要。
工作人员工作前要对操作设备进行检查,发现设备的问题时及时进行维修。
同时要求操作人员穿着防寒保暖的衣物、鞋子,避免发生身体受寒、滑倒等安全事故。
在操作前必须了解并掌握相关的暂态和永久性安全措施,并对设备日常维修保养创有严格的规范。
调配配合比由于冬季气温低,混凝土的凝固和硬化速度较慢,因此在搅拌好的混凝土中添加一定量的防冻剂,可以有效地加快混凝土的凝固和硬化速度,从而保证混凝土的强度和耐久性。
掺入防冻剂可根据气温的变化逐渐控制其掺量,从而减少混凝土的凝结时间和提高强度。
感谢您阅读本文,砼搅拌站在冬季施工中要保证施工安全和提高质量,需要综合考虑多种因素,采取一系列的施工质量保证措施。
只有我们充分做好各项准备和保障工作,才能让砼搅拌站的施工质量能够得到更好的保障。
冬季施工混凝土工程质量的保证措施冬季施工对混凝土工程质量的保证非常重要,因为低温对混凝土的凝固和强度发展都会产生一定的影响。
为了保证冬季施工混凝土工程的质量,可以采取以下一些措施:1.混凝土配合比设计:在混凝土的配合比设计上,应该适当调整原料的配合比。
在冬季施工中,可以适当降低水灰比,增加胶凝材料用量,以提高混凝土的凝固能力和抗冻性能。
2.使用适宜的混凝土材料:在冬季施工中,应选择合适的水泥品种和掺合料。
一般来说,应选择早强水泥和高效减水剂,以加快混凝土的凝固和增加混凝土的流动性。
3.控制施工阶段温度:在混凝土的施工阶段,需要控制混凝土的温度。
一般来说,在浇筑混凝土前,可以采取预热模板的方法,提前将模板加热,以减少混凝土温度下降的速度。
在浇筑混凝土后,可以采取保温措施,如盖保温棚或喷洒保温剂等,以保持混凝土的温度。
4.保持养护条件:在混凝土浇筑后,需要采取适当的养护措施,以提高混凝土的强度和耐久性。
在冬季施工中,可以采取覆盖防水层或保温材料等方式,保持混凝土的温度和湿度,防止混凝土的干裂和水分损失。
5.现场管理和施工控制:在冬季施工中,需要加强现场管理和施工控制。
施工人员应严格按照施工工艺要求进行作业,确保混凝土的浇筑、养护和施工过程的质量控制。
同时,要做好防护措施,保障施工人员的安全。
6.加强监测和检验:在冬季施工中,应加强对混凝土的监测和检验工作。
可以通过对混凝土温度、强度和含水率等参数的监控,及时发现问题,采取措施进行调整和修正,确保混凝土工程质量。
综上所述,冬季施工混凝土工程质量的保证需要从委托方、设计方、施工方等多个方面进行综合考虑和管理。
只有采取合理的配合比设计、使用适宜的混凝土材料、控制施工阶段温度、保持养护条件、加强现场管理和施工控制、加强监测和检验等综合措施,才能保证冬季施工混凝土工程的质量和施工安全。
混凝土工程冬季施工质量保证措施混凝土工程在冬季施工中,由于环境温度较低,很容易受到低温的影响,从而对混凝土的质量产生不利影响。
为了保证冬季施工的混凝土工程质量,需要采取一系列的保温措施。
下面我将从材料选择、施工工艺和环境控制等几个方面详细介绍冬季施工混凝土工程的质量保证措施。
首先,在材料选择方面,需要注意选择适应低温环境的混凝土原材料。
一般来说,可以采用低温防冻剂和掺有加热剂的混凝土材料,这样可以有效地提高混凝土的耐寒性和凝结速度,保证施工的顺利进行。
其次,在施工工艺方面,可以采取以下几个措施来保证混凝土的质量。
首先是在水泥混合物中添加适当的缓凝剂,以延长混凝土凝结时间,提高混凝土的强度。
其次,在施工现场对混凝土进行预热处理,可以采用加热设备对混凝土浇筑区域进行加热,提高混凝土的凝结速度。
同时,可以采用隔热措施对已浇筑的混凝土进行覆盖,以保持温度,促进混凝土的早期强度发展。
最后,在施工过程中,要严格控制混凝土的施工时间,避免在低温环境下施工,以保证混凝土的均匀和完整。
此外,为了保证混凝土工程在冬季施工中的质量,还需要进行必要的环境控制。
首先是保持施工现场的温度,可以采用加热设备来控制施工现场的温度,以保持混凝土的凝结速度。
同时,在施工现场要进行覆盖保暖,可以使用保温材料对混凝土浇筑现场进行覆盖,以防止混凝土的温度过快下降。
另外,在施工过程中要保持湿度,可以使用覆盖设备进行湿润保护,以防止混凝土过于干燥,影响其强度发展。
总结起来,冬季施工混凝土工程的质量保证措施主要包括材料选择、施工工艺和环境控制。
通过选择适应低温环境的混凝土原材料,采取合适的施工工艺和严格的环境控制,可以有效地保证冬季施工混凝土工程的质量。
这样可以确保混凝土的早期强度发展,减少出现冷缝和裂缝的风险,提高混凝土结构的使用寿命。
搅拌站冬季施工的措施随着冬季的到来,搅拌站的施工也受到了很大的影响。
如何在冬季保证搅拌站的正常运作和施工质量呢?本文将介绍一些搅拌站冬季施工的措施。
保证混凝土质量在冬季施工中,保证混凝土的质量是最为关键的。
因为低温会影响混凝土的凝固和强度。
以下是一些措施来保证混凝土的质量:1. 升高混凝土温度在冬季施工时,采用加热的水来搅拌混凝土,可以提高混凝土的温度。
加热温度一般在25℃-30℃之间,可以提高混凝土的早期强度。
在加热的同时,要保持搅拌的速度,不要让混凝土温度过高或者过低。
2. 使用加热管道有些实验室使用加热管道,在储罐或者输送带上进行加热,也能够起到提高混凝土温度的效果。
加热的方式可以是外部加热或者内部加热。
加热管道要在混凝土泵和搅拌罐之间安装。
3. 控制混凝土水泥比冬季的湿度很大,搅拌站在加水时要控制好水泥比。
水泥比过高或过低都会影响混凝土的强度以及其他性质。
根据具体的情况,要调整好水泥比,确保混凝土的质量。
胶结材料的保温措施除了混凝土之外,搅拌站中的胶结材料也需要进行保温,以防止低温过程中的固化。
以下是一些保温措施:1. 进行预热在冬季施工之前,将砂浆搅拌罐进行预热,也可以在搅拌过程中添加一些加热的材料。
这些措施可以使得搅拌的砂浆温度达到20℃以上。
2. 密闭保温在搅拌过程中,可以采用密闭的方法对搅拌罐进行保温。
可以使用保温材料将搅拌罐进行包裹,也可以在搅拌罐中添加一些保温材料。
保温时间一般在24小时以上。
3. 浸泡将新鲜混凝土或者砂浆浸泡在水中,可以使得混凝土和砂浆的温度快速上升,并且可以保证水分不会被蒸发。
需要注意的是,要控制好浸泡的时间,否则会影响材料的质量。
加热输送带、料斗等设备在低温环境下,输送带、料斗等设备会出现结冰的情况,影响生产效率和质量。
以下是一些措施:1. 加热输送带对于输送带上有积雪的情况,可以设置加热设备将输送带加热,以防结冰。
同时,驱动输送带的电机也需要进行加热,以避免结冰。
冬季施工质量保证措施1、混凝土外加剂必须合格证、备案证、检测报告齐全且合格,并试配合格后方可使用。
2、设专人测温,详细做好测温记录,整理归档。
测温人员同时负责检查覆盖保温情况,发现异常及时通知有关人员采取有效措施。
3、施工过程中,必须严格执行自检、互检、交接检和专检制度,凡是没有严格执行方案的工程,坚决不允许进行下道工序。
4、夜间施工时,值班人员不得擅自离岗,严格执行值班制度。
5、结构施工时应提前将模板及钢筋半成品上的积雪清除干净,严禁将未清理材料吊运至工作面。
在结构层模板施工完成后如遇降雪,则需在降雪停止后立即派人进行清扫,清扫完毕后方可进行钢筋工程的施工。
6、竖向模板封闭后遇到降雪应提前将模板上口用彩条布进行封盖,避免降雪落入模板内。
如发现模板内有积雪,则必须将竖向模板拆除清理完成后再次封闭,严禁在未清理的情况下进行混凝土工程的施工。
7、在结构层钢筋工程绑扎过程中如遇到降雪则根据现场实际情况,对已完工作面用彩条布进行覆盖。
如未能覆盖或有雨雪落入已绑扎完工作面内则需用人工进行清理,对局部积雪较多并已冻结部位需采取加热措施(碘钨灯加热、电热毯加热等)使其待彻底清理完成后方可进入下道工序的施工。
8、项目技术部需提前与混凝土搅拌站联系,要求商砼站在混凝土工程前必须根据气温情况及项目部编制的冬施方案中的蓄热养护方法适量添加防冻剂。
9、混凝土泵送前需用润滑泵管的水及砂浆出机温度不得低于40℃,且泵送后必须用料斗转运至场外,严禁将水及砂浆直接输送至工作面模板上。
10、混凝土工程施工时必须做到及时收光、及时覆盖。
尤其在结构边缘部位需增加一层保温层,避免因覆盖养护不及时造成混凝土质量缺陷,并在混凝土达到临界强度前做好测温记录,随时根据测温情况进行保温措调整施。
11、项目部需随时利用网络预控一周内的气温变化情况,并通知各主体队伍共同做好施工前的准备工作。
混凝土工程冬季施工质量保证措施(1)冬季施工的混凝土宜选用普通硅酸盐水泥,水泥标号不宜低于42.5,每立方米混凝土中的水泥用量不少于300kg,水灰比不大于0.6,并加入早强剂、防冻剂,做好防冻混凝土配合比。
(2)为减少冻害,将配合比中的用水量降至最低限度。
具体措施:控制坍落度,加入减水剂,优先选用高效减水剂。
(3)模板和保温层,在混凝土冷却到5℃后方可拆除。
当混凝土与外界温差大于20℃时,拆模后的混凝土表面,临时覆盖,使其缓慢冷却。
(4)未冷却的混凝土有较高的脆性,要求结构在冷却前不得遭受冲击荷载或动力荷载的作用。
(5)拌制混凝土用的骨料必须清洁,不得含有冰雪和冻块,以及易冻裂的物质。
在掺有含钾、钠离子的外加剂时,不得使用活性骨料。
(6)拌制掺外加剂的混凝土时,如外加剂为粉剂,按要求掺量直接撒在集料上面和集料同时投入。
如外加剂为液体,使用时先配制成规定浓度溶液,然后根据使用要求,用规定浓度溶液配制成施工溶液。
各溶液要分别置于有明显标志的容器中,不得混淆。
每班使用的外加剂溶液一次配成。
(7)当施工期处于0℃左右时,在混凝土中添加早强剂,掺量应符合使用要求及规范规定,注意在添加前应做好试验,以核实有关技术措施;对于有限期拆模要求的混凝土,适当提高混凝土设计等级。
(8)搅拌掺有外加剂的混凝土时,搅拌时间适当延长,正常取常温搅拌时间的1.5倍。
(9)混凝土浇筑前,必须清除模板和钢筋上特别是新老混凝土(如梁、柱交接处)交接处的冰雪及垃圾。
(10)分层浇筑的混凝土时,已浇筑层在未被上一层的混凝土覆盖前不得低于2℃。
(11)重点工程或上部结构要连续施工的工程,混凝土应采取有效措施,以保证强度。
在模板外部保温时,除基础可随浇筑随保温外,其它结构必须在设置保温材料后方可浇筑混凝土。
钢模表面可先挂草帘、麻袋等保温材料并扎牢,然后再浇筑混凝土。
冬季混凝土施工保证措施一、冬季混凝土搅拌施工保证措施1、混凝土的拌合以尽可能减少热量损失为原则,避免水泥发生“骤凝”,砂、石料的上料做到随上随用,中间不积压。
其投料顺序为砂石料→水→外加剂和水泥。
2、选用水泥强度等级42.5级以上的硅酸盐水泥,其技术质量符合国家和铁路现行规范的有关规定。
3、细骨料采用级配良好的硬质、洁净的中砂,不含有冰块、雪团,贮备场地选择地势较高,不积水的地方。
4、粗骨料采用级配良好,硬质、洁净、强度较高、抗冻融的粗骨料,并存放在地势较高,不积水的地方。
5、外加剂采用具有防冻效果的多功能复合外加剂,外加剂必须经试验室检验并试配验证质量合格、性能稳定的产品。
6、混凝土原材料应加热优先加热水,混凝土拌合用水加热采用通入蒸气管道加热的方法。
水的加热温度不宜高于80℃,当骨料不加热时,水可加热至80℃以上;当加热水不能满足要求时对骨料进行加热,根据每天用量集中在室内通过暖气加热。
7、搅拌混凝土前,进行热工计算,并经试拌确定原材料所需的最高温度,保证混凝土出机温度不低于15℃。
8、加强混凝土配合比和坍落度控制。
投料前,先用热水或蒸气冲洗搅拌机,投料顺序为先放骨料,再加水,拌合后,最后加水泥和掺外加剂,搅拌时间较常温时延长50%,直至混凝土拌合均匀为止。
9、混凝土搅拌施工严格控制如下几点:(1)拌合楼温度要保持在+10℃以上。
(2)为保证混凝土强度顺利增长,冬施时应将拌合水和砂石加热。
原材料加热时应注意下列事项:首先对水加热,如水加热至规定最高温度,还不能使混凝土达到规定温度时,再考虑砂石集料加热,但在任何情况下严禁将水泥加热;为了防止水泥出现假凝现象,控制搅拌机内砂石和水的混合温度不超过35℃。
(3)混凝土拌合时间应较常温拌合时间略长,一般可延长50%左右。
开始拌合前先用热水对拌合机内冲洗预热。
(4)为避免热水直接与水泥接触,投料顺序为先投放砂、石和用水量的3/4搅拌,再加水泥搅拌,最后加减水剂溶液和剩余的水搅拌。
砼搅拌站冬季施工质量安全保证措施引言砼搅拌站在冬季施工过程中面临着一系列的质量和安全挑战。
在低温环境下,混凝土的凝结时间延长,易出现冻结和脱水等问题。
为了确保砼搅拌站在冬季施工过程中能够保证质量和安全,采取一系列的措施是非常必要的。
本文将介绍砼搅拌站在冬季施工中的质量安全保证措施。
1. 温控设备的使用在冬季施工中,温度是一个关键因素。
为了保证混凝土的质量,砼搅拌站应该配备温控设备,监测和控制混凝土的温度。
温控设备可以根据施工需要提供适宜的温度,确保混凝土在冻结和脱水的情况下依然能够获得较好的强度和耐久性。
2. 随时监测天气情况在冬季施工中,天气变化对砼搅拌站的施工质量和安全影响非常大。
因此,砼搅拌站应该随时监测天气情况,并做好相应的准备措施。
如果遇到恶劣的天气,如大风、冰雪等,建议暂停施工,确保施工人员的安全和混凝土的质量。
3. 采用特殊材料在冬季施工中,为了确保混凝土的质量和施工安全,可以考虑采用特殊材料。
例如,使用抗冻剂可以降低混凝土的凝固点,防止冻结现象的发生。
同时,也可以加入特殊的添加剂,如防冻剂,提高混凝土的抗冻能力和流动性。
4. 加强人员培训和防寒措施冬季施工条件恶劣,施工人员需要特别注意保暖和防寒。
砼搅拌站应该加强对施工人员的培训,提高他们对于寒冷环境下施工的认识和应对能力。
同时,砼搅拌站也应该提供必要的防寒装备,如保暖衣物、手套、帽子等,确保施工人员的工作环境舒适和安全。
5. 正确施工工序在冬季施工中,砼搅拌站应该严格遵守正确的施工工序。
例如,在浇筑混凝土之前,应该对浇筑场地及周围环境进行清理,确保没有冰雪和其他障碍物。
同时,在混凝土浇筑完毕后,要及时进行养护和保温,防止混凝土在凝结过程中受到冻结或脱水的影响。
6. 加强质量监督和检测为了确保冬季施工的质量和安全,砼搅拌站应该加强质量监督和检测工作。
监督人员应该定期到施工现场进行检查,确保施工过程中符合相关质量标准和要求。
同样,砼搅拌站也应该进行混凝土的抗冻性能检测,确保混凝土的质量能够满足设计要求。
冬季混凝土施工质量保证措施一、原材料控制1、严把混凝土的原材料质量关,各种原材料经市质量检验相关部门检验合格后,才能使用。
2、水泥符合水泥标准要求。
3、砂子符合标准要求。
4、碎石选用粒径为5~25mm,并连续级配碎石,符合标准要求。
5、对于混凝土外加剂,试验室针对不同厂家的外加剂进行复配对比试验,最终确定早强防冻剂。
二、预拌混凝土系统1、搅拌楼搅拌系统封闭保温。
2、骨料采用蓄热加热法,并用大棚封闭,确保砂石不受冻,砂石温度控制在零度以上。
3、热水预拌混凝土时,水温控制在60℃~80℃之内。
4、混凝土出机温度控制在15℃左右,确保混凝土入模温度在+5℃以上。
5、预拌混凝土前用热水冲洗搅拌机,搅拌时间比常温搅拌时间增加1.5倍,确保混凝土均匀度。
三、混凝土运输和浇筑1、搅拌运输车,穿上防寒被进行保温。
2、泵送时缩短泵送时间,以减少混凝土的热量损失,确保+5℃入模温度。
3、混凝土运输到现场,尽量停放时间短,一般情况不超过60~90分钟。
4、浇筑前清除模板和配筋的冰雪和杂物。
四、混凝土的质量控制1、工程技术人员分工明确,责任到位,对生产过程每一道工序严格把关,监督、指导生产,按规程操作,确保冬季生产混凝土的质量。
2、严格控制混凝土的水灰比,混凝土的塌落度控制在180mm之内。
3、工程技术人员对进厂的原材料随时抽样检测合格后方可使用。
4、工程技术人员测量混凝土的出机温度及浇筑前的入模温度,每班次最少检查四次并做好记录。
5、混凝土出厂的检验,每一批号的混凝土至少检查一次,留置多组同条件混凝土试件,进行不同龄期的检验。
6、工程技术人员,对每一个批次的混凝土进行跟踪服务,反馈混凝土的质量,发现问题及时解决。
冬季施工质量要求保证措施
1、冬期混凝土施工除应遵循普通混凝土施工的质量要求外,还应按照冬期施工的特点严格执行冬期施工的相关技术要求;
2、技术部门(或试验室)在收到工区浇注混凝土的通知后,应对混凝土的入模温度和浇注时间进行预估,在确认能保证相关温度符合有关规定时,向主管领导汇报,并以书面的形式知工区浇注混凝土;
3、在养护期内,混凝土凿毛时,应注意对砼的保温。
凿毛强度除符合有关普通时期的强度要求外,还应满足混凝土的抗冻要求。
具体的时间根据试验室同条件的试件强度进行。
4、凿毛施工要求快速完成,不宜超过一天;混凝土冬期施工时,除留标准养护试件外,另制取相同数量与结构同条件养护的试件、相同数量与结构同条件养护的7d强度试件。
5、试件的制作由试验人员完成,但工区有关人员应协助其完成,拆模、同条件养生由工区负责。
6、试压由工区或试验人员送试验室试验。
试验室根据同条的试件强度,以书面的形式签发拆模令或其它需要同条件强度数据的通知;
7、混凝土在养护期外,如果是出现急冷天气(气温突然降至-4℃以下)28天以内仍然要保温。
砼搅拌站冬季施工质量安全保证措施
⒈冬期施工界限:
凡室外日平均气温连续五天稳定低于5℃时,即进入冬期施工。
在冬期施工期限以外,当日最低气温低于-3℃时,也应按冬期施工规定执行(每天6、14、21时所测室外温度的平均值)。
⒉冬期施工转入常温施工的界限是:当室外日平均气温连续5天高于5℃时解除冬期施工。
一、冬季施工生产准备:
⒈搅拌机、配料机前后台应做棚保温;搅拌楼应设置热水罐;清洗设备的污水应做好排水,防止四处飞贱,造成结冰,影响场地、道路使用安全。
⒉搅拌混凝土前,应先经过热工计算,并经试拌确定水和骨料需要预热的最高温度。
以保证混凝土的入模温度满足5~30℃的规定(CFG基桩砼入模温度:大于5℃;钻孔桩砼入模温度大于10℃)。
⒊优先采用加热水的预热方法调整拌和物温度。
搅拌用水,利用加热管或蒸汽加热。
蒸汽及输水管外包发泡聚氨酯材料保温。
一般水的加热温度≤80 ℃。
当骨料不加热时,水可加热至80℃以上。
⒋蒸汽加热采用锅炉加热的方法。
加热水使用的水箱应予保温,其容积应能使水达到规定的使用温度要求。
⒌当只加热水不能满足要求时,应对搅拌机内(骨料缓冲仓)通入蒸汽,加热骨料及机体。
以保证混凝土的出机温度≥15 ℃。
⒍当加热水不能满足要求时,也可先将骨料均匀地进行加热,其加热温度不应高于60℃。
⒎掺入防冻剂的砼原材料应根据不同的气候,按下列方法进行加热:
⑴气温在-5℃~-8℃时,用加热水拌和砼;水温高于65℃时,应先将水和骨料拌合,再加入水泥。
⑵气温低于-10℃时,骨料可搭建暖棚或采取加热措施,水温不高于60℃。
⒏严格控制复合型防冻剂的添加量,防止混凝土冻融事故的发生。
⒐混凝土冬季施工用高效防冻剂,由钠盐(硫酸钠)早强剂、有机高分子材料及引气减水剂组成。
各组分的含量范围(重量百分比)分别为30~68,28~69,0.5~2.0。
与现有防冻剂相比,它在混凝土中的掺量小,水溶性好,盐含量低,混凝土早期强度高。
⒑当混凝土掺用防冻剂(外加剂)时,其试配强度较设计强度提高一个等级。
在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。
⒒水泥、外加剂及矿物掺和料可在使用前运入暖棚进行自然预热,但不得直接加热。
⒓针对客运专线混凝土冬季施工要求,应选用耐高温80℃的水泵及碟阀,以满足搅拌站的供水要求。
⒔水泵、储水箱、外加剂泵、外加剂箱等加盖保温房,以免热量损失或冻裂泵体。
⒕储气罐、各气动支路、三联件等易冻部位都应用蒸汽进行预热,保证开关动作灵活可靠,保证混凝土的正常生产。
⒖混凝土搅拌运输车罐体外加保温罩,减少砼运输途中热量损失。
⒗施工现场要尽可能缩短混凝土施工时间,单车砼最好在15分钟内浇灌完毕。
⒘搅拌和发电设备提前更换防冻液,根据不同阶段气温更换相应的低温机油和低温燃油,以保证能够在负温条件下正常工作。
⒙质检员每班最少4次测量水和骨料的入机温度和混凝土的出机温度,确保出机温度不低于15 ℃(砼出机时的最高允许温度为40℃,低温早强砼的拌合温度不高于30℃)。
入模温度保持在5~30℃范围内,并认真作好相关纪录。
二、冬季施工方法:
㈠混凝土搅拌站:
⒈搅拌前用热水冲洗搅拌机。
⒉将加热的水、骨料(砂、石料)、添加剂与水泥、粉煤灰按如下顺序投入搅拌机进行搅拌:细骨料、水泥和矿
物掺和料、粗骨料、外加剂,以保证先期投入的骨料(砂、石料)和水搅拌均匀的混合物在与水泥接触时温度≤60 ℃。
以免水泥与热水直接接触,确保水泥不发生假凝现象。
⒊搅拌时间适当延长50%左右,保证混凝土搅拌均匀。
⒋尽量减小水灰比(不小于0.4 ,不大于0.6)。
⒌混凝土运输车,每车混凝土打完后,要求驾驶员及时冲洗进料口及出料槽的残余混凝土,以免污染运输路面和冻结。
㈡施工现场:
⒈施工现场在生产前向砼搅拌站提交《混凝土开盘通知单》,详细准确地提供如下信息:混凝土施工部位、强度等级、配合比、计划用量、混凝土施工方法及有无特殊要求等。
⒉保持与搅拌站的通讯畅通,由施工现场值班调度统一指挥。
⒊现场设置挡风、封闭设施,以提高混凝土的保温效果。
⒋浇筑前,应清除钢筋(模板)上的冰霜和污垢,但不得用水冲洗。
⒌泵送施工时加强运输车辆管理,减少运输时间,保证生产运输的连续性,减少混凝土在输送泵管道内的停留时间,防止温降过大堵管。
⒍混凝土泵管、料槽需选用珍珠岩保温瓦、草绳等材料保温。
⒎初期泵送的热水温度不低于40 ℃,以防泵管内结冰;泵车润管用水不得放入模板内。
⒏初期泵送润管用过的砂浆不得直接泵入模板内,可先放到其他容器中。
⒐确保混凝土入模温度不低于5 ℃。
⒑严禁私自往罐车内加水。
如果送到时混凝土的坍落度过小,不符合设计要求,可在试验室值班员的指导下,适量添加随车携带的高效减水剂,搅拌均匀后仍可继续使用。
如果送到时混凝土的坍落度过大导致不能使用,可做退货处理。
三、机械设备冬季防寒、防冻、防火、防滑工作措施:
⒈加强机械设备管理工作。
⒉在进入冬季前对所有机械设备做全面的维修和保养,作好油水管理工作,结合机械设备的换季保养,及时更换相应牌号的润滑油;对使用防冻液的机械设备确保防冻液符合当地防冻要求;未使用防冻液的机械设备要采取相应的防冻措施(采取停机后排放冷却水或进入暖棚车间内)
⒊各种车辆使用的燃油,要根据环境气温选择相应的型号,冷车起步时,要先低速运行一段路程后再逐步提高车速。
⒋冬季车辆启动发动机前,严禁用明火对既有燃油系统进行预热,以防止发生火灾。
⒌冰雪天行车,汽车要设置防滑链;司机在出车前检查确认车辆的制动装置是否达到良好状态,不满足要求时不得出车,遇有六级以上大风、大雪大雾不良气候时停止运行。
⒍严格执行定机定人制度,机械保管人员要坚守岗位,看管好设备,并作好相应的记录。
严格执行《砼运输纪录卡》制度。
四、站区安全管理措施:
冬季施工易出安全事故,要做好安全用电、防冻、防盗、防火、防爆等技术措施。
具体如下:
⒈认真执行安全操作规程、安全防护标准化和站容管理的有关规定,组织有关人员学习安全的有关文件和冬季施工安全管理规定。
定期对站内作业区和生活区的用电线路、电气设备进行全面检查和维修,发现隐患及时排除。
⒉登高检修设备作业时系好安全带,班前站长要进行安全交底,五级以上大风,停止高空检修作业,夜间施工要有足够的照明。
⒊风雪后,应先将道路、操作平台等积雪清除干净并对供电线路进行检查,防止断线造成触电事故。
⒋对站内所有人员,结合冬施特点进行防火、安全培训教育。
确保冬施期间安全施工,根据实际情况逐步落实。
⒌现场电源开关、控制箱的设施应加锁,并制定专人负责,防止触电、漏电事故发生。
⒍指定专人负责清理场地、道路等,人员上下通道要采取防滑措施。
现场排水管道、管沟及井等均提前疏通,定期清理。
⒎加热锅炉安排专人看护,看护人员严禁睡觉,防止发生异常现象造成事故。
⒏消防器材每日进行巡视检查,对不符合消防要求的要及时更换。
⒐注意检查消火栓的保温,临时消防管的保温,发现受冻要及时解决,以备后患。
⒑对现场存在的易燃材料,要及时清理保护,远离火源。
⒒料仓隔墙及顶棚要定期检查,确保牢固;雪后及时清理棚顶积雪,减少负重,防止被压塌。
