老小区和城中村雨污分流改造工程施工进度计划表
- 格式:xls
- 大小:53.50 KB
- 文档页数:1

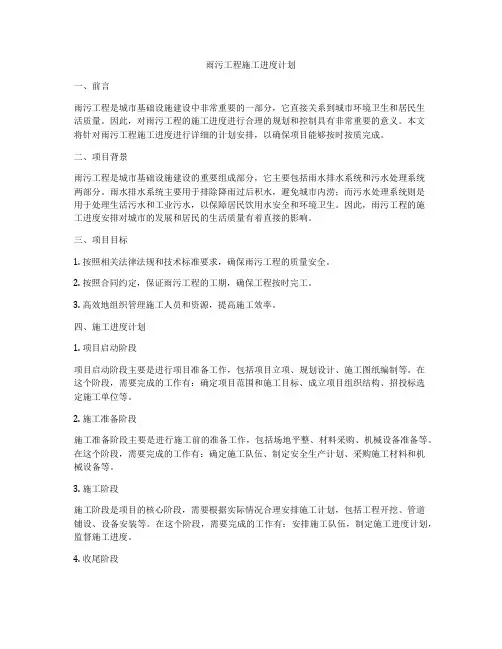

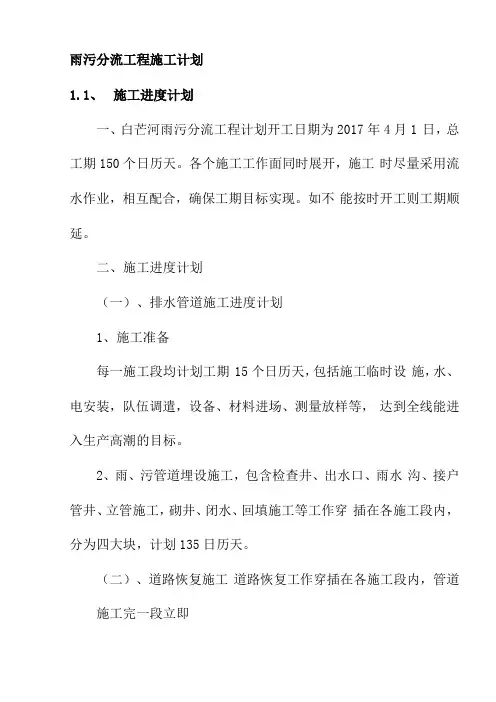

雨污分流工程施工计划1.1、施工进度计划一、白芒河雨污分流工程计划开工日期为2017年4月1 日,总工期150个日历天。
各个施工工作面同时展开,施工时尽量采用流水作业,相互配合,确保工期目标实现。
如不能按时开工则工期顺延。
二、施工进度计划(一)、排水管道施工进度计划1、施工准备每一施工段均计划工期15个日历天,包括施工临时设施,水、电安装,队伍调遣,设备、材料进场、测量放样等,达到全线能进入生产高潮的目标。
2、雨、污管道埋设施工,包含检查井、出水口、雨水沟、接户管井、立管施工,砌井、闭水、回填施工等工作穿插在各施工段内,分为四大块,计划135日历天。
(二)、道路恢复施工道路恢复工作穿插在各施工段内,管道施工完一段立即恢复一段,以不影响总工期为原则,确保施工工期在合同工期以内。
1.2、劳动力计划一、本工程劳动力按各工程项目的需要布置,同时考虑均衡调配,使最高峰劳动力与最低峰劳动力不至于相差太悬殊。
在施工过程中按计划进行人员调配工作,确保工期目标实现。
二、劳动力需用计划表1.3、材料计划一、材料进场的检验坚持材料进场检验制度,确保原材料、半成品、成品使用前符合技术规范的质量要求。
(一)、严格控制原材料、半成品的质量。
施工中所用的钢材、水泥、预制管等除须具有相应的质量证明书外,还须按规范要求进行抽检试验,合格后方可使用,对经试验达不到设计要求的原材料作退货处理。
(二)、原材料、半成品的堆放应符合现场要求,分类分规格堆放,以防误用。
(三)、项目部对不合格半成品、成品或不合格的原材料进行统计分析,对一些容易出现质量通病的工序,分析该工序所用材料、工艺、生产设备、操作规程、操作人员的技艺或其他因素,对质量的不同影响,区别对待并提出和采取预防措施。
二、主要材料的质量控制(一)、水泥石屑稳定层1、水泥石屑稳定层在预制场拌制,用自卸车运至施工现场使用。
2、水泥宜选用32.5Mpa的矿渣水泥或火山灰水泥,不使用高强度水泥。

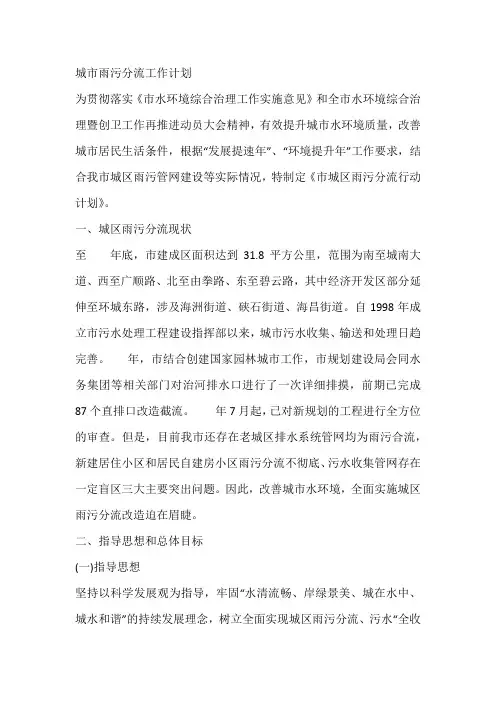

城市雨污分流工作计划为贯彻落实《市水环境综合治理工作实施意见》和全市水环境综合治理暨创卫工作再推进动员大会精神,有效提升城市水环境质量,改善城市居民生活条件,根据“发展提速年”、“环境提升年”工作要求,结合我市城区雨污管网建设等实际情况,特制定《市城区雨污分流行动计划》。
一、城区雨污分流现状至年底,市建成区面积达到31.8平方公里,范围为南至城南大道、西至广顺路、北至由拳路、东至碧云路,其中经济开发区部分延伸至环城东路,涉及海洲街道、硖石街道、海昌街道。
自1998年成立市污水处理工程建设指挥部以来,城市污水收集、输送和处理日趋完善。
年,市结合创建国家园林城市工作,市规划建设局会同水务集团等相关部门对治河排水口进行了一次详细排摸,前期已完成87个直排口改造截流。
年7月起,已对新规划的工程进行全方位的审查。
但是,目前我市还存在老城区排水系统管网均为雨污合流,新建居住小区和居民自建房小区雨污分流不彻底、污水收集管网存在一定盲区三大主要突出问题。
因此,改善城市水环境,全面实施城区雨污分流改造迫在眉睫。
二、指导思想和总体目标(一)指导思想坚持以科学发展观为指导,牢固“水清流畅、岸绿景美、城在水中、城水和谐”的持续发展理念,树立全面实现城区雨污分流、污水“全收集、全处理”的工作目标,控新治旧,科学组织,精心实施,全力推进中心城区雨污分流排水管网建设和分流改造进程,不断改善城市生态环境,为生态市建设打下坚实基础。
(二)总体目标年实施城市增建污水管网6747米以及10个住宅小区(涉及房屋296幢)户外雨污分流改造。
到年,城市道路污水管网改造、住宅小区户外雨污分流改造、阳台水排污改造、街道新村点户外雨污分流改造、机关事业单位雨污分流改造、住宿餐饮雨污分流以及工业企业雨污分流六大改造全覆盖,市区建成区(除拆迁改造区域外)生活污水收集率从85%提高到100%。
三、主要任务坚持“统筹兼顾、突出重点,分级实施、注重实效”的原则,全面推进雨污分流行动计划任务。
上海市水务局关于印发《上海市系统化全域推进海绵城市建设水务实施方案》的通知文章属性•【制定机关】上海市水务局•【公布日期】2024.08.13•【字号】沪水务〔2024〕350号•【施行日期】2024.08.13•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利其他规定正文上海市水务局关于印发《上海市系统化全域推进海绵城市建设水务实施方案》的通知沪水务〔2024〕350号临港新片区管委会、各区水务局(海洋局),局属相关单位、局机关相关处室,城投集团、城投水务集团:《上海市系统化全域推进海绵城市建设水务实施方案》已经2024年7月30日局长办公会审议通过,现予以印发。
特此通知。
上海市水务局2024年8月13日上海市系统化全域推进海绵城市建设水务实施方案为提升城市安全韧性,根据《本市关于系统化全域推进海绵城市建设的实施意见》,制定本实施方案。
一、总体要求以习近平生态文明思想为指导,全面贯彻市委市政府关于系统化全域推进海绵城市建设的工作要求,以增大调蓄空间、提高蓄滞能力为目标,蓝绿灰管多措并举,落实水务各项工作,加强水务设施建设以及水务设施、海绵设施融合,助力加快建成具有世界影响力的社会主义现代化国际大都市。
在海绵城市建设中,推进水务设施与海绵设施融合,统筹城市水资源利用和防灾减灾,统筹城市防洪和内涝治理,以缓解城市内涝为重点,兼顾削减雨水径流污染,提高雨水资源化利用水平,实现水安全韧性增强、水环境质量提升、水生态系统健康、水资源利用高效的目标。
到2025年底,完成水务“十四五”各项任务,助推本市建成区40%以上的面积达到海绵城市建设要求的目标。
到2030年底,完成水务“十五五”各项任务,助推本市建成区80%以上的面积达到海绵城市建设要求的目标。
二、重点任务(一)完善海绵城市规划技术体系1.强化规划管控(1)结合编制各层级国土空间规划,统筹布局雨水调蓄空间,在详细规划中明确各类地块雨水调蓄能力。
当前,一些地区水环境质量差、水生态受损重、环境隐患多等问题十分突出,影响和损害群众健康,不利于经济社会持续健康发展。
老旧小区、城中村年代较长,不符合目前城镇发展规划要求,其排水系统绝大部分为雨污合流系统,城中村存在散排、乱排,未设置化粪池直接排至污水管道,一些小型加工厂污水不经处理直接排放,合流管网直接排至市政污水管网或附近的排水渠,导致下雨天市政管网水量过大发生溢流现象、过量雨水稀释污水,造成污水处理厂进水水质,影响污水处理厂的运行,同时直排河流引起环境污染,所以,老旧小区、城中村的雨污分流改造就显得较为重要。
老旧小区、城中村年代较久,地下管线复杂,且大部分缺少相关资料,雨污分流设计前应对地下管线进行探测。
应委托专业的测绘单位进行,探测的范围不仅是室外的排水管网,还应包含给水、燃气、供热、电力、通信等所有管线及障碍物。
成果应包括各专业管线的位置、管径、标高、流向、材质等,且各管线检查井的位置也应在地形图中标示出来,针对不同种类的管线应进行探查方法试验,找到合适的探查方法,确保准确性。
管线探测完成后,设计人员应对管线探测成果进行整理分析,并应进行实地勘察。
勘察内容主要包括两个部分:其一,各单体的污水管、雨水管、阳台排水管、空调冷凝水排水管的现状,是否存在破损或合流等情况;其二,室外埋地排水管的现状情况,复核小区现状排水体制是否和管线探测图纸相一致。
现场勘察室外排水检查井、排水构筑物、排水管线的材质,排水管道是否存在破损、堵塞等现象。
大部分老旧小区为多层住宅,原阳台未考虑洗衣机的设置,排水和屋面雨水共用一根排水管道,最终排至室外雨水管网,造成自然水体污染。
针对此种情况,采取方案:现状合流排水立管作为阳台污水立管继续使用,在底层排至室外污水管网,新建雨水立管,在底层排至室外雨水管网需要注意以下几点:一是,阳台处现状排水立管顶部雨水斗悬吊管需截断,并在现状排水立管上设置通气帽,通气帽的设置高度需高出顶层窗顶0.6m 以上;二是,新建雨水立管的位置需根据现场实际情况确定,不应对住户阳台、窗户等产生不利影响;三是,现状排水管道作为污水立管使用,接住宅各层阳台排水,在底层应间接排至室外污水管网。
雨污工程施工进度计划一、前言雨污工程是城市基础设施建设中非常重要的一部分,它直接关系到城市环境卫生和居民生活质量。
因此,对雨污工程的施工进度进行合理的规划和控制具有非常重要的意义。
本文将针对雨污工程施工进度进行详细的计划安排,以确保项目能够按时按质完成。
二、项目背景雨污工程是城市基础设施建设的重要组成部分,它主要包括雨水排水系统和污水处理系统两部分。
雨水排水系统主要用于排除降雨过后积水,避免城市内涝;而污水处理系统则是用于处理生活污水和工业污水,以保障居民饮用水安全和环境卫生。
因此,雨污工程的施工进度安排对城市的发展和居民的生活质量有着直接的影响。
三、项目目标1. 按照相关法律法规和技术标准要求,确保雨污工程的质量安全。
2. 按照合同约定,保证雨污工程的工期,确保工程按时完工。
3. 高效地组织管理施工人员和资源,提高施工效率。
四、施工进度计划1. 项目启动阶段项目启动阶段主要是进行项目准备工作,包括项目立项、规划设计、施工图纸编制等。
在这个阶段,需要完成的工作有:确定项目范围和施工目标、成立项目组织结构、招投标选定施工单位等。
2. 施工准备阶段施工准备阶段主要是进行施工前的准备工作,包括场地平整、材料采购、机械设备准备等。
在这个阶段,需要完成的工作有:确定施工队伍、制定安全生产计划、采购施工材料和机械设备等。
3. 施工阶段施工阶段是项目的核心阶段,需要根据实际情况合理安排施工计划,包括工程开挖、管道铺设、设备安装等。
在这个阶段,需要完成的工作有:安排施工队伍,制定施工进度计划,监督施工进度。
4. 收尾阶段收尾阶段是项目的收尾工作,包括工程验收、材料清理、设备检测等。
在这个阶段,需要完成的工作有:组织相关人员进行工程验收,完成设备检测,清理施工现场,编制竣工资料。
五、施工进度计划的编制1. 确定项目施工时间根据项目的具体情况,确定项目的施工时间,包括开始施工时间和预计完工时间。
2. 制定施工进度计划表根据项目的工程量和施工要求,制定施工进度计划表,明确每个阶段的工作内容和时间安排。

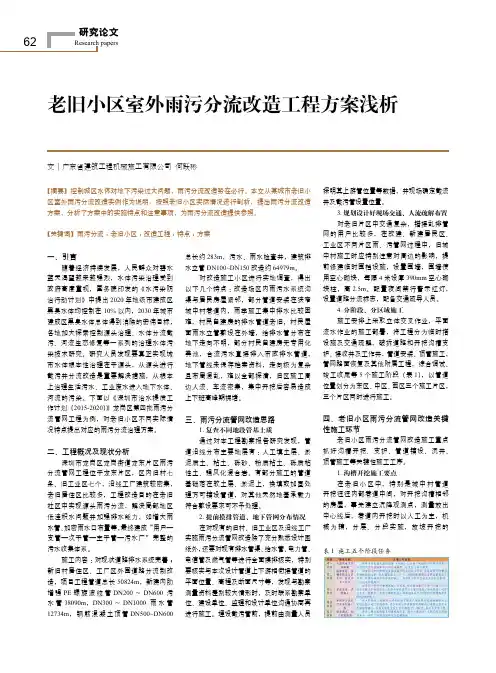

老旧小区雨污分流工程改造难点及解决方案探讨李韶兵发布时间:2022-08-09T09:28:33.840Z 来源:《建筑模拟》2022年第7期作者:李韶兵[导读] 近年来,生态环境保护数据监测表明,水质水体逐渐降低,出现水体富营养化情况。
对此,已采取污泥清理、生态环境处理、排水等举措,但老社区部分生活污水连续注入,暴雨时污染会更加严峻。
居住区的水质很难会得到改善,产生累积、发臭现象,情况严重下危及园林景观和城市文化。
因此,旧居住区雨污水排水的重新建造变得尤为重要。
基于此,本文结合老旧小区的雨污分流改造难点问题提出相应的解决方案,以供同仁参考。
韶关市卓研建设工程有限公司摘要:近年来,生态环境保护数据监测表明,水质水体逐渐降低,出现水体富营养化情况。
对此,已采取污泥清理、生态环境处理、排水等举措,但老社区部分生活污水连续注入,暴雨时污染会更加严峻。
居住区的水质很难会得到改善,产生累积、发臭现象,情况严重下危及园林景观和城市文化。
因此,旧居住区雨污水排水的重新建造变得尤为重要。
基于此,本文结合老旧小区的雨污分流改造难点问题提出相应的解决方案,以供同仁参考。
关键词:老旧小区;雨污分流改造;难点问题;解决方案一、前言近年来,随着社会经济的发展,人们生活水平不断提升,对居住环境以及建设需求提出了较高的要求,再加上城市人口逐渐增加,一些老旧小区陈旧的设施已经不能够满足时代发展需求,特别是近几年来,在各地区经常出现大规模降水,导致当地出现积水成灾的问题,已经严重影响了人们的正常出行和生活。
由于老旧小区建成时间较早,内部管网存在部分老化和结构不合理等现象,小区的居民将部分生活污水和废水排进雨水管道,造成了堵塞和水环境污染。
因此,应该在老旧小区进行雨污分流改造的问题上更加重视。
下面就对老旧小区的雨污分流改造难点问题提出相应的解决方案,以供同仁参考。
二、老旧小区雨污管网改造的难点分析老旧小区由于建设时间较长,建筑混乱分散密集、道路狭窄、人口比较集中。
62Research papers研究论文一、引言随着经济持续发展,人民群众对碧水蓝天渴望越来越强烈,水体污染治理受到政府高度重视,国务院印发的《水污染防治行动计划》中提出2020年地级市建成区黑臭水体均控制在 10%以内,2030年城市建成区黑臭水体总体得到消除的宏伟目标,各地加大探索控制源头治理、水体分流截污、河流生态修复等一系列的治理水体污染技术研究。
研究人员发现要真正实现城市水体根本性治理在于源头,从源头进行截污并分流改造是重要解决措施,从根本上治理生活污水、工业废水进入地下水体、河流的污染。
下面以《深圳市治水提质工作计划(2015-2020)》龙岗区第四批雨污分流管网工程为例,对老旧小区不同实际情况特点提出对应的雨污分流治理方案。

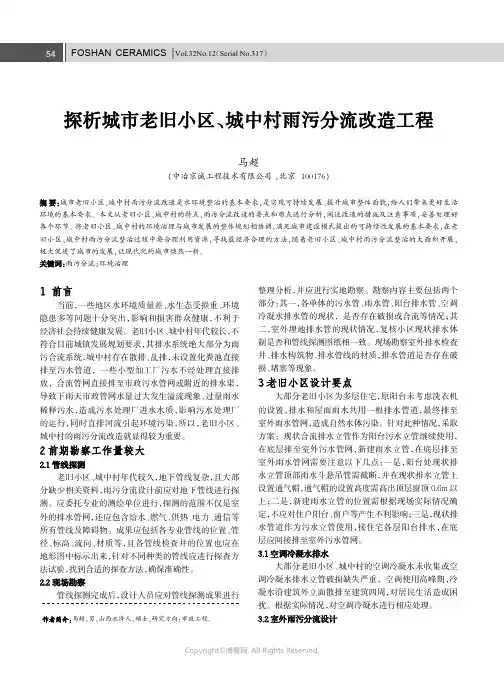

二、工程概况及现状分析深圳市龙岗区龙岗街道龙东片区雨污分流管网工程位于龙东片区,区内旧村七条、旧工业区七个,沿线工厂建筑较密集,老旧居住区比较多,工程改造目的在老旧社区中实现源头雨污分流,解决局部地区低洼积水问题并加强排水能力,如增大雨水管、加密雨水口布置等,最终建成“用户—支管—次干管—主干管—污水厂”完整的污水收集体系。
施工内容:对现状道路排水系统完善;新旧村居住区、工厂区外围道路分流制改造,项目工程管道总长 50824m ,新建内肋增强PE 螺旋波纹管 DN200~DN600 污水管38090m ,DN300~DN1000 雨水管12734m ,钢筋混凝土顶管DN500~DN600总长约283m ,污水、雨水检查井,建筑排水立管DN100~DN150改造约64979m 。
对改造施工小区进行实地调查,得出以下几个特点:改造场区内雨污水系统沟渠与居民房屋紧邻,部分管道安装在狭窄城中村巷道内,雨季施工集中排水比较困难,村民自建房的排水管道老旧,村民屋面雨水立管敷设在外墙,给排水管分布在地下走向不明,部分村民自建房无专用化粪池,合流污水直接排入市政排水管道,地下管线未保存档案资料,走向极为复杂且布局混乱,难以全部探清,旧区施工周边人流、车流密集,集中开挖后容易造成上下班高峰期拥堵。

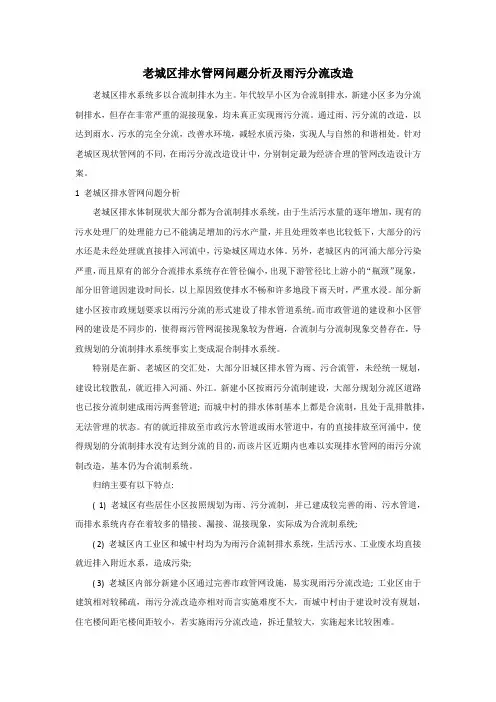

老城区排水管网问题分析及雨污分流改造老城区排水系统多以合流制排水为主。
年代较早小区为合流制排水,新建小区多为分流制排水,但存在非常严重的混接现象,均未真正实现雨污分流。
通过雨、污分流的改造,以达到雨水、污水的完全分流,改善水环境,减轻水质污染,实现人与自然的和谐相处。
针对老城区现状管网的不同,在雨污分流改造设计中,分别制定最为经济合理的管网改造设计方案。
1 老城区排水管网问题分析老城区排水体制现状大部分都为合流制排水系统,由于生活污水量的逐年增加,现有的污水处理厂的处理能力已不能满足增加的污水产量,并且处理效率也比较低下,大部分的污水还是未经处理就直接排入河流中,污染城区周边水体。
另外,老城区内的河涌大部分污染严重,而且原有的部分合流排水系统存在管径偏小,出现下游管径比上游小的“瓶颈”现象,部分旧管道因建设时间长,以上原因致使排水不畅和许多地段下雨天时,严重水浸。
部分新建小区按市政规划要求以雨污分流的形式建设了排水管道系统。
而市政管道的建设和小区管网的建设是不同步的,使得雨污管网混接现象较为普遍,合流制与分流制现象交替存在,导致规划的分流制排水系统事实上变成混合制排水系统。
特别是在新、老城区的交汇处,大部分旧城区排水管为雨、污合流管,未经统一规划,建设比较散乱,就近排入河涌、外江。
新建小区按雨污分流制建设,大部分规划分流区道路也已按分流制建成雨污两套管道; 而城中村的排水体制基本上都是合流制,且处于乱排散排,无法管理的状态。
有的就近排放至市政污水管道或雨水管道中,有的直接排放至河涌中,使得规划的分流制排水没有达到分流的目的,而该片区近期内也难以实现排水管网的雨污分流制改造,基本仍为合流制系统。
归纳主要有以下特点:( 1) 老城区有些居住小区按照规划为雨、污分流制,并已建成较完善的雨、污水管道,而排水系统内存在着较多的错接、漏接、混接现象,实际成为合流制系统;( 2) 老城区内工业区和城中村均为为雨污合流制排水系统,生活污水、工业废水均直接就近排入附近水系,造成污染;( 3) 老城区内部分新建小区通过完善市政管网设施,易实现雨污分流改造; 工业区由于建筑相对较稀疏,雨污分流改造亦相对而言实施难度不大,而城中村由于建设时没有规划,住宅楼间距宅楼间距较小,若实施雨污分流改造,拆迁量较大,实施起来比较困难。
室外雨污水工程施工计划一、施工前准备阶段:1.确定施工范围:根据设计图纸和工程要求,确定室外雨污水工程的施工范围。
2.组建施工团队:组建专业施工团队,确定各个岗位的责任和分工。
3.采购材料设备:根据工程需要,采购所需的材料设备,并做好验收记录。
4.确定施工方案:根据设计要求和实际情况,确定施工方案和施工方法。
5.制定施工计划:根据工程进度和要求,制定合理的施工计划,包括施工时间、任务分工等。
6.安全施工措施:对施工现场进行安全评估,确定施工过程中的安全措施。
7.沟通协调:与相关部门和单位进行沟通协调,确保施工工作的顺利进行。
二、施工实施阶段:1.现场布置:对施工现场进行布置,包括搭建施工用的临时设施,确定施工机械设备的摆放位置等。
2.施工方案实施:按照制定的施工方案,开始进行实际的施工工作,包括挖掘、浇筑、安装等。
3.施工质量控制:对施工过程中的质量进行控制和监督,确保工程质量达到设计要求。
4.施工安全管理:严格执行安全规定,做好安全标识和预防措施,确保施工过程中的安全。
5.进度控制:根据施工计划,做好进度控制和跟踪,及时调整施工进度,确保工程按时完成。
6.协调沟通:与相关部门和单位进行及时沟通和协调,解决施工中的问题和困难。
7.文明施工:做好现场的环境保护和文明施工,减少对周边环境的影响。
三、施工验收阶段:1.工程验收准备:按照工程验收要求,做好工程验收前的准备工作。
2.工程验收组织:组织验收单位、施工单位等相关人员,进行工程验收。
3.验收结果处理:根据验收结果,及时处理发现的问题和缺陷,确保工程质量。
4.工程竣工:完成工程验收后,进行工程竣工和交接工作。
5.工程档案归档:整理工程资料和档案,做好后续管理和维护工作。
以上就是室外雨污水工程施工计划的详细内容,希望能对相关人员在施工过程中提供一定的参考和指导。
在施工过程中,需要严格按照计划进行操作,确保工程能够顺利完成,达到设计要求。
感谢各位的配合和支持。

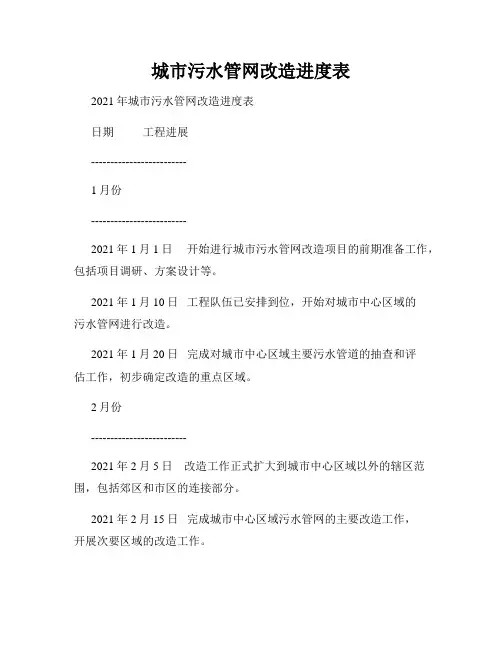

城市污水管网改造进度表2021年城市污水管网改造进度表日期工程进展-------------------------1月份-------------------------2021年1月1日开始进行城市污水管网改造项目的前期准备工作,包括项目调研、方案设计等。
2021年1月10日工程队伍已安排到位,开始对城市中心区域的污水管网进行改造。
2021年1月20日完成对城市中心区域主要污水管道的抽查和评估工作,初步确定改造的重点区域。
2月份-------------------------2021年2月5日改造工作正式扩大到城市中心区域以外的辖区范围,包括郊区和市区的连接部分。
2021年2月15日完成城市中心区域污水管网的主要改造工作,开展次要区域的改造工作。
2021年2月28日城市污水管网改造工作进展顺利,按照计划完成了本月的改造任务。
3月份-------------------------2021年3月8日在城市郊区区域发现了一处临时问题,需要对污水管道进行紧急修复。
2021年3月15日修复工作已完成,改造工作重新启动,按照原计划继续进行。
2021年3月25日已完成城市主要区域99%的污水管网改造任务,开始进行尾声阶段的整体验收。
4月份-------------------------2021年4月5日进行了对整体改造工程的终期检查和评估,对需要进行修补和完善的地方进行整改。
2021年4月15日工程验收合格,改造工作正式结束,并开始进行后期的管网保养和维护工作。
5月份-------------------------2021年5月1日月初对整个改造项目进行了终期回顾和总结,记录了改造过程中的经验和教训。
2021年5月10日汇总了改造项目的数据和成果,准备编制改造项目的总结报告。
2021年5月25日编制完成改造项目的总结报告,并提交给相关部门进行审查。
6月份-------------------------2021年6月1日开始向公众发布城市污水管网改造工程的成果和效益,宣传改造项目的意义和价值。
上海市嘉定区人民政府办公室关于转发《嘉定区系统化全域推进海绵城市建设的实施方案》的通知文章属性•【制定机关】上海市嘉定区人民政府办公室•【公布日期】2024.10.10•【字号】嘉府办发〔2024〕23号•【施行日期】2024.10.10•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文上海市嘉定区人民政府办公室关于转发《嘉定区系统化全域推进海绵城市建设的实施方案》的通知各镇人民政府,区政府相关委、办、局、街道办事处,嘉定工业区、菊园新区管委会:区建设管理委拟定的《嘉定区系统化全域推进海绵城市建设的实施方案》已经区政府同意,现转发给你们,请认真按照执行。
上海市嘉定区人民政府办公室2024年10月10日嘉定区系统化全域推进海绵城市建设的实施方案为贯彻落实《国务院办公厅关于推进海绵城市建设的指导意见》等文件精神,根据《上海市海绵城市专项规划(2016-2035)》《上海市海绵城市规划建设管理办法》(沪住建规范联〔2023〕11号)《上海市住房和城乡建设管理委员会关于开展2024年本市海绵城市建设工作的函》(沪建综规〔2024〕61号)《本市系统化全域推进海绵城市建设的实施意见》(沪府办发〔2024〕3号)《嘉定区海绵城市建设规划(2018-2035)》等部署要求,系统化全域推进海绵城市建设,提升城市安全韧性,改善城市生态环境,制定嘉定区海绵城市建设实施方案。
一、工作目标围绕生态文明建设发展理念,以“水生态恢复、水环境改善、水安全保障、水资源涵养”为重点,系统化全域推进嘉定区海绵城市建设。
根据上海市海绵城市建设要求,嘉定区到2025年底,50平方公里以上建设用地面积达到海绵城市建设目标要求;到2030年底,80平方公里以上建设用地面积达到海绵城市建设目标要求。
“十四五”达标计划:自2020年嘉定区开展海绵城市建设达标评估以来,嘉定新城中心城区、嘉北公园一期、城北大居西及城北大居东共计25.2平方公里已完成海绵城市达标评估。
城中村雨污分流实施方案城中村是城市中的特殊存在,其发展不规范、基础设施滞后、环境污染严重等问题一直困扰着城市管理者和居民。
其中,雨污混接是城中村环境污染的一个重要方面,如何有效解决城中村雨污混接问题,成为当前亟待解决的环境治理难题。
为了有效解决城中村雨污混接问题,我们制定了城中村雨污分流实施方案,旨在通过改善雨水排放系统,减少污水污染,改善城中村环境质量,提升居民生活品质。
首先,我们将对城中村现有的雨水排放系统进行全面调查和评估,了解其排水管网、雨水口和雨水处理设施的现状和运行情况,找出存在的问题和隐患。
同时,我们还将对城中村的污水处理设施进行评估,确保其正常运行和处理效果。
其次,根据调查评估结果,我们将制定雨水排放系统改造方案,包括改善雨水管网、增设雨水口和雨水处理设施等措施,以实现雨水和污水的分流排放。
在改造过程中,我们将充分考虑城中村的地理特点和环境条件,确保改造方案的科学性和可行性。
同时,我们还将加强对城中村居民的环境保护意识和环境法律法规的宣传教育工作,引导居民养成良好的环境卫生习惯,减少人为污染,共同维护好环境卫生。
最后,我们将建立城中村雨污分流实施方案的监测和评估机制,定期对改造后的雨水排放系统进行检查和评估,确保其正常运行和处理效果。
同时,我们还将加强与相关部门的合作,共同监督城中村雨污分流工作,确保实施方案的顺利推进和效果达到预期目标。
通过城中村雨污分流实施方案的实施,我们相信可以有效解决城中村雨污混接问题,改善城中村的环境质量,提升居民生活品质,为城市环境治理作出积极贡献。
总之,城中村雨污分流实施方案的实施,是一个系统工程,需要全社会的共同努力和支持。
我们将坚持科学规划、精准施策,不断完善城中村雨污分流工作,为城市环境治理贡献力量。
住宅小区雨污分流改造方案研究0 引言随着城市化进程的迅速发展以及对于环境的不重视,城市河道的水体质量不断下降。
污染在水体,根源在岸上,雨污混接现象是导致河道水体污染的一个重要原因。
随着国家对于环保和河道污染治理的重视,近年来政府对住宅小区雨污分流改造的力度不断加强。
本文以上海市某地区小区雨污分流改造工程为例,探讨在雨污分流改造中采用的技术措施。
1 项目概况本文中的雨污分流改造工程共涉及18个住宅小区,其中1998年以前建设的老小区4个,总建筑面积28.58万m2,为6层多层住宅楼;1998年以后建设的新小区14个,总建筑面积72.62万m2,其中既有6层多层住宅楼,也有建筑高度大于27 m的高层住宅楼。
住宅小区内部和市政道路管网排水体制均为雨污分流制。
项目前期由专业单位对拟分流改造的小区开展了雨污混接排查以及CCTV (Closed Circuit Television)检测。
根据该项目小区现状雨污水管网存在的混接问题,按照《上海市住宅小区雨污混接改造技术导则》的要求,提出科学合理的雨污分流改造技术措施。
2 住宅小区存在的雨污混接问题住宅小区内的雨污混接问题可以分为地面雨污水管网混接、建筑内部及立管混接两大类。
2.1 地面雨污水管网存在的问题(1)该次拟改造的老小区中,普遍存在地面雨污水管网混接的情况,主要原因是小区在几年前进行过一次排水管网改造,在原来雨污水管道的基础上,又增排了一根地面废水收集管,该废水管不仅收集了厨房废水,还收集了雨水口连管,最终接入到小区雨水管网造成混接。
(2)住宅小区的垃圾房周围设有定点冲洗排水口,排水口接入到小区雨水管网。
由于垃圾房冲洗水水质较脏,直接接入雨水管造成污染物随冲洗水进入雨水管排入河道造成污染。
(3)住宅小区沿道路一侧存在餐饮店等各类商铺,这些商铺所产生的污废水大多未经过隔油池等预处理设施而直接接入到小区污水管网,造成管道堵塞、污水冒溢现象时有发生。
(4)老小区埋地排水管大多采用混凝土管,管道服务年限已超过20 a,部分管道已出现严重的破裂、渗漏等结构性缺陷;新小区埋地排水管大多采用塑料管材如PVC管、HDPE管等,由于施工时采购的塑料排水成品管道质量问题、管道回填土压实度不满足要求等原因,部分管道也出现了严重变形。
主城区住宅小区雨污分流改造工作实施方案为加快城市黑臭水体治理,提升城市生态环境,完善城市功能,深入推进全国文明城市创建工作,根据《安徽省人民政府关于印发水污染防治工作方案的通知》(皖政〔2015〕131号),等文件精神,结合主城区住宅小区实际情况,现就加快推进安庆市主城区住宅小区雨污分流改造工作制定如下实施方案。
一、指导思想以党的十九大精神为指导,以创建全国文明城市为目标,结合住宅小区综合治理、生态环境综合治理等工作,积极推进住宅小区雨污分流改造工作,进一步提升和推进主城区住宅小区总体水平,逐步改善小区环境质量,努力打造一个环境优美、水系清澈的生态宜居环境。
二、基本原则1.突出重点,分步实施。
以城市主干道两侧住宅小区为改造重点,结合老旧小区综合提升,坚持问题导向、抓住症结、滚动推进、分步实施,切实解决住宅小区雨污混接问题。
2.条块结合,以块为主。
由区级部署总体工作,各街镇为责任主体,区各相关部门加强指导和协调,按照职责分工,条块结合、各司其职、协同推进。
3.改管并重,确保实效。
形成改造和管养工作有效衔接、责任明确的长效管护治理机制,由所在街道负责落实改造后的专业管养工作,确保雨污分流改造取得实效。
三、目标任务从2021年起,计划用3年时间,基本完成主城区578个雨污混接住宅小区的改造任务,2021年计划完成100个小区(城中村)及30%独立排水户雨污分流,2021计划完成总任务数的60%,2021计划全面完成。
通过改造和加强管理,有效解决住宅小区雨污混接对城市周边河道造成的水体污染。
四、职责分工(一)区发改委:负责将项目列入年度政府投资计划;负责雨污分流工程项目的立项审批和项目可研报告及初步设计的评审及批复。
(二)区城投集团(区重点局):作为项目实施单位,负责编制改造工作计划,负责办理项目立项手续、编报初步设计及概算、图纸审核、施工图及预算编审等全过程手续办理工作,负责督促施工企业做好项目安全文明施工、质量管理、进度推进和工程审批等各项业务工作。
芜湖市人民政府办公室关于印发芜湖市分流制排水系统雨污混接排查和整治实施方案的通知文章属性•【制定机关】芜湖市人民政府办公室•【公布日期】2018.11.26•【字号】芜政办秘〔2018〕266号•【施行日期】2018.11.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水污染防治正文芜湖市人民政府办公室关于印发芜湖市分流制排水系统雨污混接排查和整治实施方案的通知各区政府,省江北产业集中区、经济技术开发区、长江大桥开发区管委会,市住建委、市城管局:《芜湖市分流制排水系统雨污混接排查和整治实施方案》已经市政府同意,现印发给你们,请认真组织实施。
2018年11月26日芜湖市分流制排水系统雨污混接排查和整治实施方案为贯彻落实《中共安徽省委安徽省人民政府关于全面加强生态环境保护坚决打好污染防治攻坚战的实施意见》(皖发〔2018〕23号)精神,认真落实省委第一巡视组巡视问题整改任务,执行《省住建厅关于开展分流制排水系统雨污混接排查和整治工作的通知》(建城函〔2018〕2377号)要求,以分流制区域雨污混接排查和整治为突破口,提高污水收集率、处理率,切实改善水系生态环境,结合我市实际,制定本实施方案。
一、提高政治站位,形成工作合力我市分流制区域存在一定的雨污混接现状,影响到水环境的综合治理。
推动建成区雨污混接排查整治工作,是有效保障城市排水防涝的基本举措,是打造水清岸绿产业优美丽长江(芜湖)经济带的重要保障措施。
全市上下要坚持绿色发展理念,牢固树立“四个意识”,增强推动分流制区域雨污混接排查整治的政治自觉、思想自觉和行动自觉,凝聚起推动分流制区域雨污混接排查整治的强大合力。
二、加强组织领导,压实工作责任雨污混接排查整治是一项全局性、战略性的系统工程,标准高、要求严,需要全市各级各部门各单位以强烈的责任感和大局观,齐心协力,共同推进雨污混接排查整治的各项工作。
具体责任分工如下:各区政府(开发区管委会)负责所辖范围内的道路、住宅小区、公共单位的雨污混接排查整治工作;市住建委负责污水管网建设及污水处理厂扩能改造工作,对雨污混接排查整治工程进行质量监督;市城管局负责整治任务的下达及整治任务完成情况的监督检查工作,同时负责市管道路的雨污混接排查整治工作。
小区雨污分流改造设计方法一、改造目标和范围1、明确改造目标和范围除了小区雨污分流改造外,是否有海绵改造,是否有绿改停车场,是否有道路改造,是否有自来水改造,是否有其它管线入地需求。
2、对存在内涝积水的建筑与小区,雨污混接改造应结合内涝积水问题整治同步进行,改造方案应结合实际情况确定。
二、改造内容1、合流制改分流制;2、雨污混接;3、管道修复;(1)结构性缺陷(2)功能性缺陷4、立管改造;5、经营性排水户;6、小区海绵改造。
三、判断合流管网小区是否可以雨污分流1、对于位于现状分流制地区和现状合流制但规划为分流制地区的建筑与小区,按照“宜改则改、能改则改、若改尽改”的原则,改造排水管网雨污混接,实现雨污分流;对于位于规划合流制地区的建筑与小区,经论证后可暂不实施雨污分流改造,但应按照依据“共同缔造”和最大程度技术可行性等原则,因地制宜地改造混接点并进一步完善排水系统。
对于近期有动迁计划等情况的建筑与小区,可设置末端截流作为临时措施。
2、缺少排水规划情况下,小区为合流管网小区,又位于市政合流片区,首先应根据规划或论证市政合流片区是否有条件改为分流片区。
如果市政合流片区路网宽度小于7~11m,一般是不具备雨污分流条件的,该区域保留为合流制,小区不进行雨污分流改造,考虑整个片区截流改造。
3、小区宜实施雨污分流:该类排水建筑与小区为合流排水系统,有条件新建一套排水系统。
路面宽度不小于2m,地下空间足够,周边建筑安全情况允许施工。
4、小区难实施雨污分流:该类排水建筑与小区为合流排水系统,无条件新建一套排水系统,一般为老旧屋村,工程实施条件差,路面宽度小于2m,地下管线复杂,周边建筑安全稳定性较差。
四、调研与排查内容雨污混接改造工程调研与排查工作包括:前期资料收集、现场调研和补充资料收集等。
(一)前期资料收集1、项目基本信息和历史改造信息;2、项目所在区域的相关规划,排水规划,区域总体规划,海绵规划,水环境治理规划,排涝规划,水系规划;3、气象资料:多年平均降雨量、降雨雨型、年均降雨场次等;4、水文资料:地下水类型、地下水位、水质、地下水补给、排泄条件、年径流总量、初期雨水径流水质(降雨 10-15mm 范围内时从小区雨水管网中取样调查)等;下游河道河底高程,河道断面,河水位。
