常德市江南临江棚改A02地块主体结构施工方案

一、工程概况

1、建筑概况:本工程位于常德市武陵镇德安路与临沅路交叉处的东北角,西临;临沅路,北临善德路。

建筑面积:地下室建筑面积57000㎡,地上九栋建筑面积113000㎡,共计约170000㎡。

建筑层数及高度:地下三层,1#楼~5#楼为33层,建筑高度102.350m,6#楼~9#楼为28层,建筑高度95.450m,

2、结构概况

1、本工程设计为甲类建筑,结构设计使用年限为50年,建筑结构的安全等级为二级。

2、结构形式为框架剪力墙结构,抗震设防烈度为七度;结构的抗震等级为二级,主体抗震等级二级,地下室抗震等级为二级。

3、本建筑物防火设计的建筑分类为二类,上部建筑耐火等级为二级,地下为一级。

4、本工程现浇各部件混凝土强度等级、厚度及抗渗等级设计如下:

5、现浇各部件钢筋分布情况为:本工程现浇各部件钢筋分布较为常见,为热轧的Ⅰ级和Ⅲ级钢,具体分布从基础柱墩、地下室底板、框支框架柱、墙到上部结构钢筋种类均采用Ⅲ级钢。

二、主体结构施工顺序:

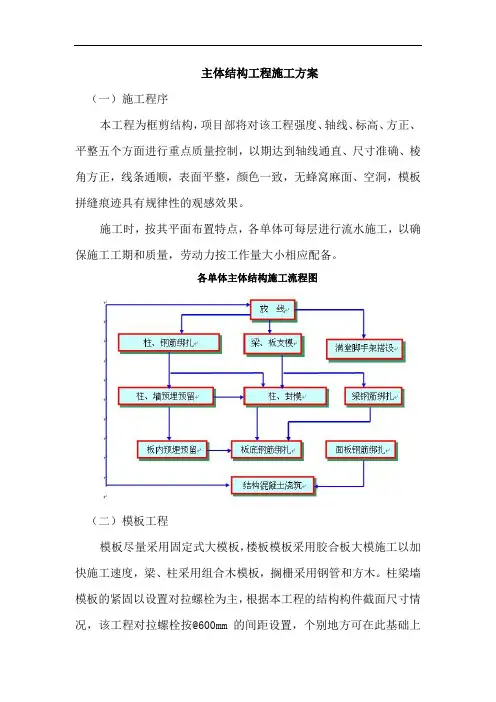

本工程地上部分采取柱、梁、板一次浇筑成型,其施工程序如下:

→→

→→→

三、主要施工方法拟定:

1、本工程使用的是爬架体系,设安装平台---摆放底座、安装导轨,组装水平桁架各部件---将横梁用螺栓连接于导轨上,将主框架立杆扣于横梁上---将斜杆扣于立杆和横梁上---安装附墙导向装置后,将架体卸荷到导向座上---随结构接高架体、搭设脚手架、铺设中间层或临时脚手板---与建筑结构做临时架体拉接、张挂外排密目安全网---装完第三个横梁后,安装提升座和上一层附墙导向座---接高主框架立杆、将架体搭设至设计高度、铺设顶层脚手板、挡脚板---铺设底层安全网及脚手板、制作翻板---上部架体与结构进行有效拉接(拉接间距不大于6m)---张挂外排密目安全网至架顶---将防坠吊杆插入底座防坠装置内,安装提升钢丝绳---摆放电控柜、分布电缆线、安装电动电动葫芦、接线、调试电器系统---预紧电动葫芦、检查验收、拆除架体与结构上部拉接、同步提升一层---安装全部完毕,进入提升循环。

3、铝合金模板体系:混凝土剪力墙体、结构方柱、顶板梁板模板均采用铝合金模板,稳定性好、承载力高。

4、钢筋连接:梁和柱主筋直径大于等于16mm的均采用机械连接(直螺纹套筒),

钢筋接头位置严格满足设计图纸及有关施工质量验收规范的要求。

四、钢筋工程施工:

(一)、材料要求及钢筋管理:

1)、本工程中用到的钢筋有:HPB300钢筋(fy=270N/m㎡);HRB400级(fy=

360N/m㎡)钢筋进场必须有准用证、出厂合格证和试验报告单,每根钢筋上均有标志。

2)、钢筋进场后必须进行分批验收,检查内容包括标志、外观检查。并按照现行国家有关标准的规定取样做力学性能试验,合格后方可使用。如用到进口钢筋,还必须按要求做化学分析检验。所有钢筋必须经检验合格后方可使用。

3)、钢筋验收时,由同一截面尺寸和同一炉号组成一个验收批,且每批不超过60t,从每批中任选两根钢筋。每根取两个试样进行抗拉试验(包括屈服点、抗拉强度和伸长率)和冷弯试验,如有一项不合格,则从同一批号中取双倍数最的试样作试验,如仍有一个不合格,则该批钢筋不合格,应及时退场。

4)、钢筋在加工过程中发现脆断、焊接性能不良或机械性能显著不正常等现象时应进行化学成分分析或其他专项试验,不合格的退场处理。钢筋在运输和储存时,不得损坏标志,并应按批分别堆放整齐,避免锈蚀或油污。

5)、钢筋原料一般以12m为宜,钢筋表面应洁净无缺陷,尺寸规格、强度等级应符合设计要求。钢筋进场后堆放整齐,下垫枕木,避免与泥、水直接接触;并注意保护免遭雨淋或其他污染物的侵蚀。做材料标识包括钢筋的规格、产地、送检、合格、不合格等。已绑扎钢筋在混凝土浇注前应除锈,除污渍。

6)、钢筋的领料制度:在领料的过程中质检员必须严格检查钢筋原材、钢筋加工的质量,不合格的钢筋原材和加工成品都必须弃用。

一次领料:钢筋原材在进场后,经过质检员、材料员、加工房和工长检查质量、数量后签字,并经送检合格后,再发放到加工房。二次领料:钢筋原材被加工成半成品后,经过质检、总包工长、加工房和施工分包队检查质量、数量后签字,再发放到分包队中。补料制度:在加工房不得私自加工材料。现场需要补料时,要有工长的签字,再由提料人员签字确认补料,再进行加工。

7)、钢筋堆放:进场的钢筋必须分批、分级别、分规格堆放在工字钢上,且标志

明确,标明钢筋级别、直径、产地、检验单标号、合格或不合格等。半成品钢筋同原材堆区分开,且标识明确,以免钢筋混用。钢筋的发放严格执行二次领料制度,以加强钢筋原材、半成品管理。

8)、钢筋的提料:提料技术员根据施工图中钢筋尺寸并结合砼保护层、钢筋弯曲、搭接、锚固等设计和规范要求对钢筋进行配料,填写加工料表,加工料表应按工程部位层层编制,钢筋级别、直径、下料长度、弯曲成型尺寸、接头位置、形状简图和根数分别列项,每种钢筋要编号,钢筋编号要与施工图纸相对应。配料单根据结构部位编制完后,提出加工申请,技术负责人审批后方可加工。

(二)、钢筋加工:

1)、加工场地准备:对钢筋加工场地进行硬化,并用混凝土做为钢筋垫枕用,间距为1.5米,防止钢筋受到地面油污、泥污等污染。每种规格钢筋必须做好标识牌,上有钢筋直径、级别、产地、检验单标号以及合格和不合格标注栏,以便钢筋进场后有明确的标识。

2)、施工机具准备:在土方回填机械进场的同时,钢筋加工机械进场。根据现场平面布置特点,在施工现场南西面布置一个钢筋加工场地,具体位置详见施工平面布置图。因钢筋加工量大,种类多,本工程施工设二台钢筋切断机、二台钢筋弯曲机、一台对焊机,并合理地布置机具位置,以方便操作,提高功效。

3)、钢筋加工形状、尺寸必须符合设计要求,钢筋表面应洁净,无损伤,油花和铁锈等应在使用前清除干净。带颗粒状或片状老锈的钢筋不得使用。

4)、钢筋应平直,无局部曲折。采用冷拉方法调直钢筋时,Ⅰ级筋的冷拉率不宜大于4%。Ⅰ级钢筋末端需作180°弯钩,其圆弧弯曲直径D不应小于钢筋直径d 的2.5倍,平直部分长度不宜小于钢筋直径d的3倍。Ⅲ级钢筋末端须作90°或135°弯折时,Ⅲ级钢筋的弯曲直径不宜小于钢筋直径d的4倍,平直长度按设计要求确定。

5)、弯起钢筋中间部位弯折处的弯曲直径D,不应小于钢筋直径d的5倍。柱、梁箍的末端应作成135°弯钩,平直部分长度不小于10d。

6)、钢筋加工允许偏差应符合下表规定:
