冰蓄冷系统的设计与施工
- 格式:docx
- 大小:23.73 KB
- 文档页数:14
建筑节能——冰蓄冷系统的设计与施工建筑节能——冰蓄冷系统的设计与施工建筑节能是当前社会面临的重要问题之一。
传统空调系统用电量大,耗能高,不仅对环境造成污染,也给用户带来了较大的经济负担。
随着科技的不断进步和创新,建筑行业逐渐采用高效的冰蓄冷系统,用冷媒液蓄冷,从而在炎热的夏季节约节能。
下面从冰蓄冷系统的设计和施工两个方面进行阐述。
一、冰蓄冷系统的设计1. 系统配置冰蓄冷系统的基本构造包括冷媒系统、储冰系统、换热器系统。
冷媒系统作为系统的核心部分,是指冷却剂在冷热介质之间循环运行,通过制冷剂蒸发和冷凝而实现制冷目的。
而储冰系统则是为了在夜间低谷时段进行储存,冰锥、冰塞等可以储存冷能的设备为储冰系统的核心部分。
同时,换热器系统是为了通过冷冻水与室内需要冷却的空气、水进行换热,为整个冷却系统提供热交换。
2. 系统管线的设计对于冰蓄冷系统管线布置的设计,不仅需要满足整个系统的高效稳定运行,还要考虑系统的安全性和可靠性。
故而,在设计过程中需要考虑管道的直径、材质、安全装置的配置,同时对于高耗能部分要进行特别设计,以提高系统的可靠性和安全性。
二、冰蓄冷系统的施工1. 施工前期准备在施工前期,需要根据设计方案,购买施工材料和设备。
在材料和设备的购买时要格外注意其质量,购买替代品和保修期较短的材料和设备肯定是不可取的。
和其他施工项目一样,冰蓄冷系统的施工前期准备也同样重要。
2. 施工细节在施工过程中要注意以下几个点:(1)在进行储冰坑施工时,要严密注意立体交叉面的协调大大提升建筑蓄冰块的密度。
(2)在冷水机组的制作、交插时必须使用电焊进行连接,绝不能使用螺栓连杆。
(3)在冰蓄冷系统的管道施工和焊接时,电焊的零部件和电缆都要检查一遍,避免出现各种各样的问题。
在焊接时也需注意防火,以免引起安全事故。
(4)在验收过程中,要检查每一个节点,以保证系统的可靠性和安全性。
综上所述,冰蓄冷系统的设计和施工需要详细的专业知识和工程技巧。

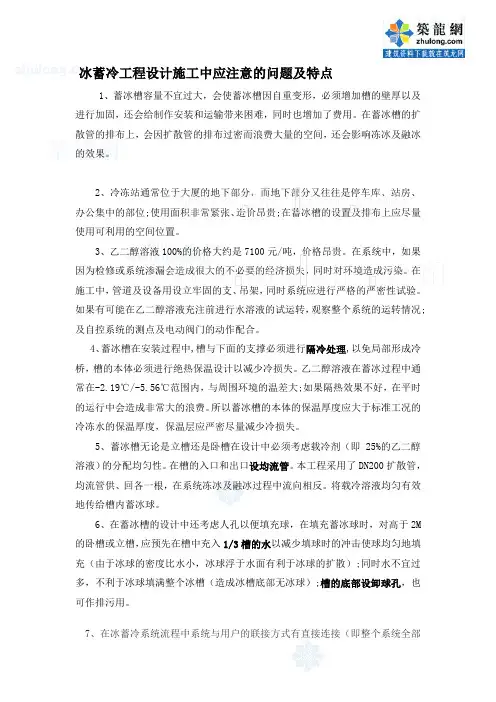

冰蓄冷工程设计施工中应注意的问题及特点1、蓄冰槽容量不宜过大,会使蓄冰槽因自重变形,必须增加槽的壁厚以及进行加固,还会给制作安装和运输带来困难,同时也增加了费用。
在蓄冰槽的扩散管的排布上,会因扩散管的排布过密而浪费大量的空间,还会影响冻冰及融冰的效果。
2、冷冻站通常位于大厦的地下部分,而地下部分又往往是停车库、站房、办公集中的部位;使用面积非常紧张、造价昂贵;在蓄冰槽的设置及排布上应尽量使用可利用的空间位置。
3、乙二醇溶液100%的价格大约是7100元/吨,价格昂贵。
在系统中,如果因为检修或系统渗漏会造成很大的不必要的经济损失,同时对环境造成污染。
在施工中,管道及设备用设立牢固的支、吊架,同时系统应进行严格的严密性试验。
如果有可能在乙二醇溶液充注前进行水溶液的试运转,观察整个系统的运转情况;及自控系统的测点及电动阀门的动作配合。
4、蓄冰槽在安装过程中,槽与下面的支撑必须进行隔冷处理,以免局部形成冷桥,槽的本体必须进行绝热保温设计以减少冷损失。
乙二醇溶液在蓄冰过程中通常在-2.19℃/-5.56℃范围内,与周围环境的温差大;如果隔热效果不好,在平时的运行中会造成非常大的浪费。
所以蓄冰槽的本体的保温厚度应大于标准工况的冷冻水的保温厚度,保温层应严密尽量减少冷损失。
5、蓄冰槽无论是立槽还是卧槽在设计中必须考虑载冷剂(即25%的乙二醇溶液)的分配均匀性。
在槽的入口和出口设均流管。
本工程采用了DN200扩散管,均流管供、回各一根,在系统冻冰及融冰过程中流向相反。
将载冷溶液均匀有效地传给槽内蓄冰球。
6、在蓄冰槽的设计中还考虑人孔以便填充球,在填充蓄冰球时,对高于2M 的卧槽或立槽,应预先在槽中充入1/3槽的水以减少填球时的冲击使球均匀地填充(由于冰球的密度比水小,冰球浮于水面有利于冰球的扩散);同时水不宜过多,不利于冰球填满整个冰槽(造成冰槽底部无冰球);槽的底部设卸球孔,也可作排污用。
7、在冰蓄冷系统流程中系统与用户的联接方式有直接连接(即整个系统全部充满乙二醇溶液)和间接连接(即乙二醇溶液系统仅限于一定范围内,通过板式换热器与二次水进行热交换)。

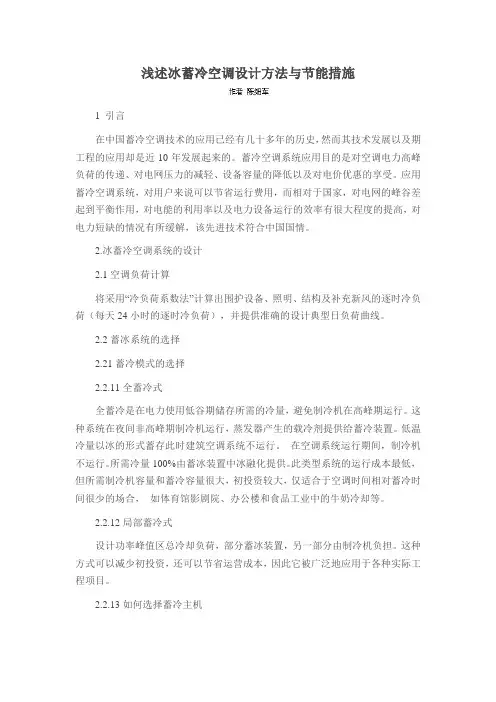

浅述冰蓄冷空调设计方法与节能措施1 引言在中国蓄冷空调技术的应用已经有几十多年的历史,然而其技术发展以及期工程的应用却是近10年发展起来的。
蓄冷空调系统应用目的是对空调电力高峰负荷的传递、对电网压力的减轻、设备容量的降低以及对电价优惠的享受。
应用蓄冷空调系统,对用户来说可以节省运行费用,而相对于国家,对电网的峰谷差起到平衡作用,对电能的利用率以及电力设备运行的效率有很大程度的提高,对电力短缺的情况有所缓解,该先进技术符合中国国情。
2.冰蓄冷空调系统的设计2.1空调负荷计算将采用“冷负荷系数法”计算出围护设备、照明、结构及补充新风的逐时冷负荷(每天24小时的逐时冷负荷),并提供准确的设计典型日负荷曲线。
2.2蓄冰系统的选择2.21蓄冷模式的选择2.2.11全蓄冷式全蓄冷是在电力使用低谷期储存所需的冷量,避免制冷机在高峰期运行。
这种系统在夜间非高峰期制冷机运行,蒸发器产生的载冷剂提供给蓄冷装置。
低温冷量以冰的形式蓄存此时建筑空调系统不运行。
在空调系统运行期间,制冷机不运行。
所需冷量100%由蓄冰装置中冰融化提供。
此类型系统的运行成本最低,但所需制冷机容量和蓄冷容量很大,初投资较大,仅适合于空调时间相对蓄冷时间很少的场合,如体育馆影剧院、办公楼和食品工业中的牛奶冷却等。
2.2.12局部蓄冷式设计功率峰值区总冷却负荷,部分蓄冰装置,另一部分由制冷机负担。
这种方式可以减少初投资,还可以节省运营成本,因此它被广泛地应用于各种实际工程项目。
2.2.13如何选择蓄冷主机使用所选择的蓄冷模式确定的蓄冷主机的容量。
全蓄冷式在用电高峰期的总冷负荷的都是有蓄冷主机提供,需要蓄冷主机的功率大。
而局部蓄冷式是一个容量小,同时也要充分考虑和分析蓄冷比例。
较大的蓄冷主机,具有运行成本高等特点,而较小的蓄冷比,那么蓄冷的优势不明显。
所以,采用合适的蓄冷比。
最终会达到节能的最佳投资效果的。
一般来说,最佳的在30%~70%在冰蓄冷空调系统设计的时候。
冰蓄冷系统蓄冰池、蓄冰槽防水保温设计与施工在中央空调中的应用方案1、设计原则保证蓄冰池、蓄冰槽不漏水、耐冷、耐腐蚀,同时做到保温保冷,防冷桥、防散热(冷)。
2、结构:对于大型冰蓄冷中央空调来说,蓄冰池(槽)一般为混凝土构造,蓄冰池(槽)有4个墙面、一个底面以及一个顶盖组成。
2.1墙面防水保温构成:(1)新鹰工采用进口防水材料设置玻璃纤维网格布进行涂层防水【做法一般为:按照要求进行分层涂布等】。
(2)防水层:采用进口专用防水图层;如果采用防水卷材宜采用自粘防水卷材,切不可采用热熔性卷材。
(3)保温层:我们采用节能保温产品中第三代产品,此产品节能保温效果目前国际领先,导热系数为0.004;是聚苯挤塑板办的1/10,是聚氨酯保温的1/6;就是说:10mm厚度可达到聚氨酯60mm厚度的保温效果,并且保温材料自身就具备防水功能,解决的传统的保温材料吸水的问题,采用现场粘贴方式以减少施工难度。
(4)50mm以上钢筋混凝土垫层:地面一般要承受大部分冰水的重量以及制冷设备的重量,所以加钢筋混凝土保护层以保护保温层和防水层。
3、施工:3.1要严格依据设计施工。
由于蓄冰槽结构复杂,分层较多,要选择好界面剂提高各层的粘黏度,防止脱层.3.2针对混凝土、水泥砂浆与环氧玻璃网衬层因温度变化引起的收缩率不同,蓄冰池玻璃网防腐防水必须要在普通玻璃网防腐防水基础上增加现场调配的“特防”特种耐低温环氧胶泥。
该环氧胶泥的高低温变收缩率介于混凝土砂浆和环氧玻璃钢衬层之间,通过该胶泥层的逐步过渡,能彻底解决蓄冰池防腐衬层因低温收缩引起的与基层脱层问题。
3.3防腐防水保温工程施工应专业施工单位施工,具备防腐保温及防水工程双施工资质和安全生产许可证,因蓄冰池(槽)属于密闭通风不畅空间,防腐防水保温施工时安全隐患非常严重,必须制定严格的安全生产保证措施。
冰蓄冷系统施工方案:1. 蓄冷槽体的制作1.1 确认蓄冷槽体放置位置,混凝土基础已施工完毕,满足设备承重要求,表面平整,符合施工要求;1.2 在混凝土基础上铺设塑料布防潮、隔气层;1.3 沿设计槽钢位置在隔气层上面铺设木方,将槽钢放置在木方上面,焊接底面槽钢框架,焊接过程中注意防火,防止槽钢温度过高,引燃木方或者将塑料隔气层烫坏;1.4 在底层槽钢框架的空隙内填充橡塑保温材料压实,然后将底层钢板与保温材料接触面刷环氧树脂漆,然后就位,使底层钢板与保温材料紧密接触,分块焊接底层钢板,焊接完毕后在钢板迎水面刷环氧树脂漆,防止钢板以后遇水腐蚀;1.5 在底层槽钢钢板焊接制作完毕后,开始焊接竖直方向槽钢与三个方向的中间的两道槽钢腰梁以及蓄冷槽顶面槽钢;1.6 分别焊接三个方向侧面钢板,在焊接过程中注意钢板以及槽钢因为受热而变形,在局部地区需做反方向的拉伸处理,保证焊接的竖直和水平;1.7 在三面槽钢以及侧板焊接,经检查符合设计要求后,开始刷环氧树脂漆完毕后,蓄冰设备就位,具体就位方法参见后蓄冰盘管的安装与就位;1.8 在确认蓄冷设备位置符合设计要求后,将第四面的横向两道腰梁焊接上去,焊接完后在制作侧板,同时制作蓄冷槽体的注水管,溢流管,排污管,观察孔,液位管;1.9 以上工序完毕后,在确定无焊接瑕疵后,开始往蓄冷槽注水,注水到溢流管位置,静置24小时,确认无渗漏后放水;1.10 在蓄冷槽的中间两道腰梁以及底面梁、顶面梁外安装木方,以用来固定外板;1.11 确认蓄冷槽无渗漏后开始保温工作,采用现场聚氨酯发泡的方法保温,保证保温厚度至少为100mm,注意保温过程中会产生有毒物质,开启现场通风设施,以防中毒;1.12 蓄冷槽顶板采用100mm厚聚氨酯净化彩钢板,注意彩板上方开孔位置与蓄冷槽出水,进水位置保持一致,彩板两头的长度以盖过保温层以及木方为宜;1.13 在以上工序全部完成后,蓄冷槽体在保温层及木方外面敷设0.5mm厚镀锌钢板装饰面。

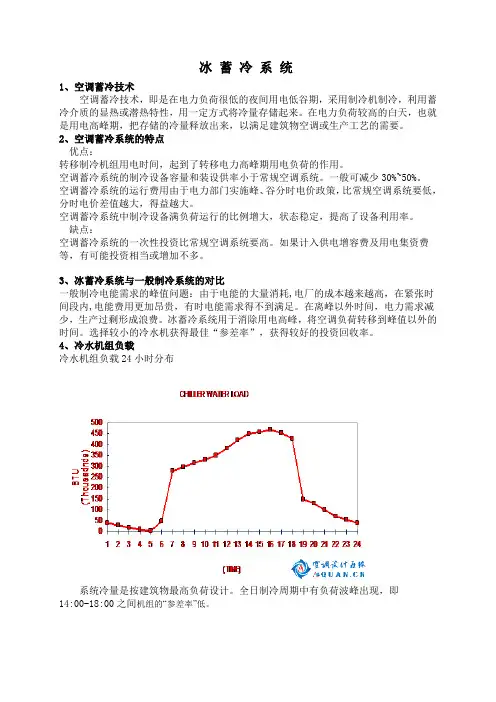

冰蓄冷系统1、空调蓄冷技术空调蓄冷技术,即是在电力负荷很低的夜间用电低谷期,采用制冷机制冷,利用蓄冷介质的显热或潜热特性,用一定方式将冷量存储起来。
在电力负荷较高的白天,也就是用电高峰期,把存储的冷量释放出来,以满足建筑物空调或生产工艺的需要。
2、空调蓄冷系统的特点优点:转移制冷机组用电时间,起到了转移电力高峰期用电负荷的作用。
空调蓄冷系统的制冷设备容量和装设供率小于常规空调系统。
一般可减少30%~50%。
空调蓄冷系统的运行费用由于电力部门实施峰、谷分时电价政策,比常规空调系统要低,分时电价差值越大,得益越大。
空调蓄冷系统中制冷设备满负荷运行的比例增大,状态稳定,提高了设备利用率。
缺点:空调蓄冷系统的一次性投资比常规空调系统要高。
如果计入供电增容费及用电集资费等,有可能投资相当或增加不多。
3、冰蓄冷系统与一般制冷系统的对比一般制冷电能需求的峰值问题:由于电能的大量消耗,电厂的成本越来越高,在紧张时间段内,电能费用更加昂贵,有时电能需求得不到满足。
在离峰以外时间,电力需求减少,生产过剩形成浪费。
冰蓄冷系统用于消除用电高峰,将空调负荷转移到峰值以外的时间。
选择较小的冷水机获得最佳“参差率”,获得较好的投资回收率。
4、冷水机组负载冷水机组负载24小时分布系统冷量是按建筑物最高负荷设计。
全日制冷周期中有负荷波峰出现,即14:00-18:00之间机组的“参差率”低。
5、电能需求曲线6、电能需求曲线分析从电能需求曲线中可以看到一天中冷凉需求的高峰持续的时间并不是很长,那么为了满足最大需求冷量就要求制冷机组的制冷量达到最大需求冷量。
这样就需要大制冷量的机组,而如果采用冰蓄冷系统就不需要采用那么大冷量的机组,这既节省了在制冷机组上的投资,也可使机组全天均匀平稳的运行。
这一点可从以下的原理是一种看出来。
7、原理冷水机组在夜间离峰时段制冰储存,储存的冷量供次日空调负荷的应用。
图中晚上18点到早上8点的深蓝色区域为制冰储存的冷量,早上8点到晚上18点的深蓝色区域为用储存的冰制冷的冷量。
冰蓄冷系统的设计与施工方案9.在系统设计中还应考虑到:乙二醇溶液受球内介质相变时的影响而体积膨胀,在系统中他的相变膨胀量是2%~9%。
为此系统应设置膨胀水箱,而且还设置了溶液补给箱作为膨胀水箱外的溢流箱。
在系统亏液或浓度降低时进行补液。
设置溶液补给箱有以下作用: ①既可方便地给系统补充乙二醇溶液,又便于检查乙二醇溶液浓度。
②当蓄冰球相变时,体积膨胀使膨胀箱中的溶液容纳不下而溢流至补给箱③在系统检修或维护中的补液及乙二醇液体的回收再利用,有利于减少运营成本,以环保要求。
10.蓄冷系统的水处理:乙二醇水溶液系统管路为防止腐蚀,需加防腐剂使钢管内形成保护膜,防腐剂须符合环保要求。
11.阀门的选择上应注意的问题①电动调节阀、开关阀门的密闭性能应严格要求;在整个系统冻冰及融冰的过程中,乙二醇侧在一定阶段内会运行在-2.19℃/-5.56℃温度范围内,在板换的另一侧的冷冻水通常在7℃/12℃运行;如果板换的乙二醇侧关闭不严有泄漏,会造成板换冷冻水一侧结冰,冻裂设备。
本工程采用KEYSTONE和SIEMENS 的电动蝶阀。
②电动阀门的两侧应设置检修阀、旁通阀;以便系统检修,和人工手动运行。
③电动阀门必须有方便的手动调节装置。
12.设备投资及运行比较:(见表) 比较结果: ①冰蓄冷系统冷冻站房初投资1531万元,常规空调工况冷冻站房初投资1300万元; ②采用冰蓄冷空调系统可以节约运行费用136万元/年; ③以空调设备运行年限20年计,蓄冰系统共可节约2720万元;经济效益非常可观; ④系统的工作压力和温度较低,安全可靠。
机组采用智能控制,实行远程监控,无须专人值守,便于管理; ⑤采用蓄冰系统削峰填谷,可避免变压器夜间空载运行,减少不必要的损失; ⑥随着国家电力政策对削峰填谷的进一步倾斜,鼓励用户使用蓄冷空调技术,电力部门将采取一系列的优惠政策,用户将获得更大的投资收益; ⑦蓄冰系统作为相对独立的冷源,增加了集中空调系统的可靠性。
冰蓄冷工程方案百度文库一、方案背景随着社会和经济的不断发展,能源需求不断增加,对能源的需求和使用也越来越高。
而使用传统的制冷方式对环境和能源的消耗较大,而冰蓄冷技术就是为了解决这一问题而应运而生的。
冰蓄冷工程是一种新型的制冷技术,它利用低峰时段的电力或太阳能等廉价能源,将其转化为冰的形式储存起来,在高峰时段使用冰的融化热量来制冷,实现了能源的有效利用。
冰蓄冷技术不仅能够提高能源利用率,还能降低电力系统的峰值负荷,使电网负载均衡,是一种有着广泛应用前景的新型制冷技术。
二、工程概况冰蓄冷工程主要包括冰蓄冷系统建设、运行管理和后期维护等方面,下面将对冰蓄冷工程方案进行详细介绍。
1. 冷负荷测算:在进行冰蓄冷工程建设之前,需要对使用冷量的系统进行冷负荷测算,确定设计的冰蓄冷系统的冷负荷和负载特性,以此确定制冷机组和蓄冷设备的容量和配置。
2. 制冷机组的选择:根据冷负荷测算结果,冰蓄冷工程中需要选择适合的制冷机组,包括蒸发冷冻机组、蓄冷设备和冰储藏器等,以满足系统的制冷需求。
3. 蓄冷装置的设计:蓄冷装置的设计需要考虑其结构和容量,确保其能够在低峰时段储存足够的冰量,以便在高峰时段使用。
4. 系统管道和控制系统的设计:在冰蓄冷工程中还需要设计系统的管道布局和控制系统,以实现冰蓄冷系统的稳定运行和高效利用。
5. 运行管理和监测系统的建设:冰蓄冷系统的运行管理和监测系统是冰蓄冷工程中非常重要的一环,能够对系统进行实时监测和管理,确保系统的稳定运行和高效利用。
6. 后期维护和管理:冰蓄冷系统建设完成后,还需要进行后期维护和管理工作,包括定期检查和维护设备、系统清洗和保养等,以确保系统的长期稳定运行。
三、工程技术要点1. 设备选型:冰蓄冷系统中的设备选型是决定系统性能的重要环节。
制冷机组、蒸发冷冻机组、蓄冷设备和冰储藏器等设备的选型需要考虑系统的冷量和负载特性,确保设备的性能和容量能够满足系统的需求。
2. 管道设计:冰蓄冷系统的管道布局和设计需要考虑系统的工作环境和布置位置,确保管道的布局合理、管道连接牢固,并保证管道系统的密封性和安全性。
冰蓄冷工程设计方案工程概况1.1工程使用概况1.2工程制冷技术、性能要求a、空调额定条件:b、工作温度、湿度范围:1.3、工程限定条件设计方案负荷计算3.1计算依据:a招标文件中的工程概况b有关规范及经验估算法c询标答疑纪要中原设计院所提供的设计日内的逐时负荷表。
d招标单位原有宿舍的空调运行模式。
3.2负荷计算:a原有宿舍楼招标文件要求峰值制冷为85*104kal/h,原则上为一独立系统,平时由制冷机直供,双休日采用融冰优先或全融冰供冷。
b办公楼:标书要求“平时空调运行在150万大卡左右”,原设计院提供的设计日的逐时负荷表的峰值制冷量为153万大卡/小时,上述几种负荷计算结果显然不同,所以在本次投标方案设计中除主要依据原设计院所提供的逐时尖峰负荷外,还应考虑到整个系统(宿舍、办公楼)空调系统运行的安全性、稳定性、负荷应变能力、设备检修及故障出现后的应急措施。
在蓄冰量的定位方面,充分考虑了宿舍全融冰运行的可能性及办公楼融冰优先运行的合理性。
注:此表将作为本次投标方案的冷负荷计算基础。
蓄冰系统性能4 .1系统的设计原则4.1.1 经济性蓄冰系统方案设计须依据影响初期投资及运行成本的诸种因素综合考虑而确定,冰蓄冷装置的投资比标准的冷水机组通常是比较高,然而冰蓄冷系统的装置费和运行费的综合值与常规冷水机组系统相比,通常是具有相当吸引力,因为前者的主机系统容量要小33%左右,因此可节约更多的运行成本,因而在方案设计时,须详尽研究系统的电力增容投资、峰谷电价结构及设备初投资等资料,以期达一最佳的经济效益,在降低初期投资的同时节约更多的运行成本,转移更多的高峰期用电量。
4.1.2 高效节能性进行蓄冰系统设计时,须依据设计负荷的需求确定系统选型,尽可能地减少各种设备的装机容量,改善主机的工作条件,提高主机效率,充分利用蓄冰装置优势,尽量减少系统能耗。
冰蓄冷系统使用的压缩机的压缩压头值变化很大,在55%--110%范围内。
制冰机蓄冷设计施工方案一、简介制冰机是一种能够制造冰块的设备,它的作用是通过制冷技术将水冷却至冰点以下,使其凝固成冰块。
而蓄冷则是指提前制造冰块并储存起来,用于后续冷却过程,以减少制冰机的运行时间和能源消耗。
本文将介绍制冰机蓄冷设计的施工方案。
二、制冰机蓄冷设计要点1.蓄冷容器的选材和设计2.冷却介质的选择3.温度控制和监测装置的安装三、蓄冷容器的选材和设计蓄冷容器的选材应具有良好的隔热性能和耐腐蚀性能,以减少冰块的融化速度和延长冷却效果。
常用的蓄冷容器材料包括不锈钢、铝合金和聚乙烯等。
在设计上,应考虑容器的密封性能和加热性能,以防止冷却介质的损耗和外界热量的影响。
四、冷却介质的选择冷却介质的选择是制冰机蓄冷设计的关键。
常用的冷却介质包括冷冻液和冷冻盐水。
冷冻液常用的是乙二醇和水的混合物,可以降低冰点并增加蓄冷效果;冷冻盐水则是将普通盐和水混合,通过降低盐水的冰点来实现蓄冷作用。
在选择冷却介质时,应根据实际情况和需求进行合理选择。
五、温度控制和监测装置的安装为了保证制冰机蓄冷过程的效果,需要安装温度控制和监测装置。
温度控制装置用于调节冷却介质的温度,确保在适宜的范围内进行制冰和蓄冷,避免过冷或过热。
温度监测装置用于实时监测蓄冷容器的温度变化,以便及时调节和优化制冰机蓄冷效果。
六、施工流程1.准备工作:确认制冰机和蓄冷容器的安装位置,并确保有足够的空间进行施工。
2.安装制冰机:根据制冰机的说明书和图纸进行安装,包括连接水源管道、电源线和排水管道等。
3.安装蓄冷容器:根据蓄冷容器的设计图纸进行安装,确保容器的稳固和密封。
4.配置冷却介质:根据所选择的冷却介质类型和比例进行配置,并将其注入蓄冷容器中。
5.安装温度控制和监测装置:根据要求和设计,安装温度控制和监测装置,并进行调试和校准。
6.调试和验收:对整个制冰机蓄冷系统进行调试和验收,确保其正常运行和性能达到预期要求。
七、安全注意事项1.在安装和施工过程中,严格遵守相关安全规定和操作规程,确保人员和设备的安全。
阐述冰蓄冷空调系统的设计与施工摘要:建筑行业作为我国当前社会发展中最为重要的载体之一,其发展方向与发展模式对于整个社会的城乡建设发展都比较关键。
目前国内电力供应状况是高峰不足与低谷过剩的矛盾,若通过空调冰蓄冷等调整用电时间至非高峰时间段,可以有效平衡此矛盾,即所谓“削峰填谷”。
空调冰蓄冷技术,是通过利用在电力负荷低的夜间用电低谷期采用电动制冷机制冷,由此使蓄冷介质结成冰,利用蓄冷介质的潜热显热将冷量储存起来;在用电高峰期,蓄冷介质会融冰,释放出储存的冷量,由此可以满足我们的实际需要。
通过对某大型城市需求侧调控案例,分析冰蓄冷空调系统的设计与施工环节。
关键词:冰蓄冷;空调系统;设计;施工前言随着国内社会经济发展,我国城乡建设发展势头迅猛,成绩一日千里,但能源短缺的问题也随之凸现,在发展的过程中,建设节约型经济社会已经迫在眉睫。
建筑行业作为我国当前社会发展中最为重要的载体之一,其发展方向与发展模式对于整个社会的城乡建设发展都比较关键。
1 工程概况笔者参与的某大型剧院工程位于该超大型城市北侧,该工程集办公、歌舞演出剧场为一体,用地总面积30235平方米,总建筑面积54934平方米。
本冰蓄冷系统主要是为整个建筑物提供空调冷冻水,由地下一层的蓄冰空调系统的冷冻机房和100平方米的蓄冰槽,通过晚间的用电低峰储存冷冻量,用以在白天用电高峰期时释放后缓解空调的制冷负荷,藉此来合理规划用电,降低用电整体负荷,最终降低制冷用电成本,达到节能减排降耗增效的目的。
2 设计系统设备参数3 系统设备设计这项工程系统设计将乙二醇制冷主机置于整个循环回路蓄冰装置上游,采取串联单循环回路方式。
其中2台板式热交换器用来隔离冰蓄冷系统中的乙二醇回路和通往空调负荷的水,以保证乙二醇不因为流经各空调负荷回路而导致损耗或泄漏,每台热交换器换热量为用1850KW。
设置 4 个电动调节阀在乙二醇回路中:设置两个调节阀调节进入蓄冰装置的乙二醇流量,在实际操作中根据冷负荷变化,控制乙二醇侧温度恒定且始终满足冷负荷要求;另外,工程采用二级泵系统的空调冷冻水回路,运行费用得以大大降低。
建筑节能――冰蓄冷系统的设计与施工【摘要】本文主要对建筑节能中冰蓄冷系统的设计与施工进行了探讨。
首先介绍了冰蓄冷系统在建筑节能中的应用,其设计原理和施工步骤。
然后对冰蓄冷系统的效益进行了分析,并与其他节能技术进行了比较。
结论部分强调了冰蓄冷系统在建筑节能中的重要性,并展望了它的发展前景。
总结了建筑节能中冰蓄冷系统设计与施工的关键点。
通过本文的研究,可以更好地认识冰蓄冷系统在建筑节能中的作用,为推动建筑节能行业的发展提供理论依据和实践指导。
【关键词】建筑节能、冰蓄冷系统、设计原理、施工步骤、效益分析、比较、重要性、发展前景、总结1. 引言1.1 引言冰蓄冷系统利用低峰时段制冷,将大量冷量贮存到蓄冷设备中,然后在高峰时段释放冷量,实现建筑冷热负荷的平衡。
通过这种方式,不仅可以降低建筑的用电成本,还可以减少对环境的污染。
本文将对冰蓄冷系统在建筑节能中的应用进行介绍,分析其设计原理和施工步骤,评估其效益,并与其他节能技术进行比较。
总结冰蓄冷系统在建筑节能中的重要性,展望其发展前景,并对建筑节能――冰蓄冷系统的设计与施工进行总结。
希望通过本文的介绍,读者能更深入地了解冰蓄冷系统在建筑节能中的作用及意义。
2. 正文2.1 冰蓄冷系统在建筑节能中的应用冰蓄冷系统是一种有效的节能技术,在建筑节能领域有着广泛的应用。
通过利用夜间电力低谷时段制冷,然后将冷量储存在蓄冷水箱中,在白天高峰时段使用这些储存的冷量来降低建筑物空调系统的负荷,从而达到节能减排的效果。
冰蓄冷系统在商业建筑中的应用非常广泛。
在商场、办公楼等大型建筑中,冰蓄冷系统可以有效降低空调系统的负荷,节约能源消耗,减少运行成本。
这不仅有利于提高建筑的能源利用效率,还能降低运营成本,提升建筑的竞争力。
冰蓄冷系统也在居住建筑中得到了广泛应用。
通过将冰蓄冷系统与太阳能光伏系统相结合,可以进一步提升建筑的能源利用效率,实现节能减排的目标。
在夏季高温季节,冰蓄冷系统可以有效降低住户的生活成本,提高居住舒适度。
冰蓄冷系统的设计与施工一、工程概述XXXX位于XX东侧,建设单位是XXX房地产开发有限公司。
该建筑物功能类型为办公,酒店,银行办公的综合大厦,总建筑面积11.6万平方米。
是全国最大的冰蓄冷工程项目。
该项目由XXXX安装工程有限公司第一项目部进行施工安装。
本系统主要是为该建筑提供空调冷冻水,冷冻站在地下3层;机房建筑面积1200m2(蓄冰槽520m2)。
冷冻站采用蓄冰空调系统,充分利用夜间廉价的低谷电力储存冷量,补充在电力高峰期的空调冷负荷需要,节约系统运行成本。
二、设备配置(一)冷源1.双工况螺杆式冷水机组3台(YSFAFAS55CNES)约克(合资)2.基载离心式冷水机组2台(YKFBEBH55CPE)约克(合资)(二)冷却塔:大连斯频得冷却塔共计5台,CTA-600UFWS两台,CTA-450UFWS三台。
(三)板式换热器:丹麦APV 板式换热器共计3台,选用APV板式换热器J185-MGS16/16。
(四)蓄冰槽(现场加工)蓄冰槽共有六台,最大蓄冰量31787.2KW(9040RT)。
(见表1)(五)乙二醇循环水泵:德国KSB乙二醇循环水泵共计4台,其中1台备用,并配4台变频器。
(六)冷却水循环泵:德国KSB冷却水循环泵选用卧式离心泵4台,其中1台备用。
三、运行策略:(一)负荷说明根据建筑使用情况及初步设计估算结果,整幢大楼的尖峰冷负荷为11428KW(3250RT)。
由于气温变化,空调系统在整个运行期间日负荷大小会有变化,根据负荷分布情况,出100%负荷情况逐时空调负荷:(见表2)蓄冰的模式可采用全部(全量)蓄冰模式或部分(分量)蓄冰模式。
本工程采用部分蓄冰模式。
根据采暖通风专业提供的建筑物设计日100%负荷如下:最大小时冷负荷:11428KW(3250RT)设计日冷负荷:151705KWH(43144RTH)最大小时基载冷负荷:2286KW(650RT)扣除基载冷负荷后的最大小时冷负荷:9142.33KW(2600RT)扣除设计日基载冷负荷后冷负荷:96852.4KWH(27544RTH)(二)系统流程简述本设计蓄冰设备选用冰球式蓄冰设备,系统选用串联单循环回路方式,在循环回路中,乙二醇制冷主机置于蓄冰装置上游。
建筑节能――冰蓄冷系统的设计与施工【摘要】本文介绍了建筑节能领域中一种重要的技术――冰蓄冷系统的设计与施工。
在分析了研究背景和研究意义。
在详细讲解了冰蓄冷系统的原理、设计要点、施工流程、运行效果以及应用领域。
在探讨了建筑节能的重要性,以及冰蓄冷系统在建筑节能中的作用,并展望了未来的发展方向。
通过本文的阐述,读者不仅能够了解冰蓄冷系统在节能领域的重要性和应用价值,还能为相关专业提供一定的参考与指导。
通过冰蓄冷系统的设计与施工,建筑可以有效减少能源消耗,提高能源利用效率,实现节能减排的目标,具有重要的实践意义和推广价值。
【关键词】建筑节能, 冰蓄冷系统, 设计, 施工, 原理, 运行效果, 应用领域, 重要性, 作用, 未来发展展望, 研究背景, 研究意义.1. 引言1.1 研究背景研究冰蓄冷系统的背景主要有以下几个方面:一是随着社会经济的不断发展,建筑能耗逐渐增加,建筑节能问题亟待解决。
二是传统建筑空调系统存在能耗高、耗电多等问题,需要寻找新技术来提高能效。
三是全球气候变暖导致夏季气温不断升高,建筑空调负荷增加,需要采取有效措施来应对高温天气。
研究冰蓄冷系统的设计与施工对于解决建筑节能难题具有重要意义。
通过深入探讨冰蓄冷系统的原理、设计要点、施工流程、运行效果和应用领域,可以为建筑节能提供有效的技术支持和解决方案。
冰蓄冷系统将成为未来建筑节能领域的重要发展方向和研究重点。
1.2 研究意义冰蓄冷系统在建筑节能中具有较高的效益和节能潜力。
通过利用夜间低谷电能,将电力转化为冷量储存在蓄冷罐内,并在白天高峰时段释放冷量,从而降低了建筑空调系统的电力消耗,实现了对能源的高效利用。
这对于减少能源浪费、降低建筑运行成本、改善城市环境质量都具有重要意义。
冰蓄冷系统的采用还可以有效缓解电力供需矛盾,提高电力系统的负荷调峰能力,促进清洁能源的开发和利用。
通过建立完善的冰蓄冷系统设计与施工标准,推动技术创新和产业升级,不仅可以提高建筑能效水平,还可以促进产业结构调整和经济可持续发展。
某项目冰蓄冷空调系统设计摘要以实际设计案例介绍了冰蓄冷空调系统的设计方法,运行策略的选择,分析了该技术在实际应用中应注意的问题,并与常规电制冷方式进行了经济性比较。
关键词冰蓄冷;负荷分析;运行策略;经济分析;注意问题一、工程概述该项目位于石家庄,总体布局分为A、B、C三个功能不同的区域。
项目占地55012M2,其中A、B区为44628M2,C区为10384M2。
项目建筑面积约40万M2。
二、空调蓄冷系统简介空调蓄冷技术,即是在电力负荷很低的夜间用电低谷期,采用电动制冷机制冷,利用蓄冷介质的显热或潜热特性,用将冷量储存起来,在电力负荷较高的白天,将储存的冷量释放出来,以满足建筑物空调的需要。
在蓄冷应用技术中,多采用水蓄冷、冰蓄冷的方式。
空调蓄冷系统使用的前提条件:1、合适的电费结构及其它优惠政策。
电力峰、谷差价越大,对蓄冷系统越有利。
其它优惠政策主要体现在少收或免收电力增容费以及移峰电力补贴等。
2、空调冷负荷在用电峰、谷时段有一定的不均衡性。
在电力谷时冷负荷越小或无负荷,制冷机组才有利于在低电价是制冷蓄冷。
三、夏季空调负荷分析本项目设置一个中央机房,为A、B区的商业、办公提供冷源。
经过计算,该项目的设计计算总负荷为:157888.2Kw.h。
该项目冷负荷较大,若采用一次电制冷,冷冻机数量多,用电负荷大,且水循环系统也较为庞大,运行费用很高;由于该项目的性质,夜间几乎没有冷负荷。
因此,在本项目中采用部分负荷冰蓄冷技术,利用夜间电力资源充沛,且价格较低的优势,进行畜冰;在白天峰值时,利用冰的蓄冷量进一步降低冷冻水水温,(可以将一般冷水机组的7℃出水温度降低为5℃左右)这样既可以降低冷水机组的运行费用,又可以减少冷冻水循环系统的一次投资和运行费用,同时系统末端可以节约20%的投资,系统风道、水管尺寸均可以相应减小20%左右,可提高建筑物的有效利用空间。
根据电力系统的统计资料表明:市电供应的高峰值与大部分建筑空调冷量峰值的出现时间是基本一致的,而在夜间负荷较低。
冰蓄冷系统深化设计及施工工法冰蓄冷系统深化设计及施工工法一、前言冰蓄冷系统是一种利用低峰电时段制冷机组制冷,将制冷量储存在冰蓄冷设备中,并在高峰电时段释放储存的冷量,从而实现节能的系统。
本文将深化设计及施工工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点冰蓄冷系统具有以下几个特点:1)能够利用低峰电时段进行制冷,实现电能的合理利用;2)可在高峰电时段释放储存的冷量,满足空调系统对制冷量的需求;3)具有较高的制冷效率,能够降低能耗;4)对环境友好,无害物质排放,符合可持续发展的要求。
三、适应范围冰蓄冷系统适用于各种建筑类型,如商业综合体、办公楼、医院、酒店等。
同时,针对不同建筑特点,可以进行个性化的设计和工法选择。
四、工艺原理冰蓄冷系统的设计基于工艺原理与实际工程之间的联系,采取了多种技术措施,包括电控系统、冷水系统、蓄冷系统和供水系统等。
通过对设计原理的分析和解释,读者能够了解该工法的理论依据和实际应用。
五、施工工艺冰蓄冷系统施工过程包括工地准备、设备安装、管道连接、冷媒注入和系统调试等阶段。
详细描述施工过程中的每个细节,让读者全面了解施工过程,确保施工质量及效果。
六、劳动组织确定施工过程中所需的人员数量、职责分工和工作计划,确保施工进度和质量的控制。
七、机具设备对冰蓄冷系统所需的机具设备进行详细介绍,包括冷水机组、冷冻水泵、冷冻水塔等设备。
介绍机具设备的特点、性能和使用方法,使读者了解设备的选择和操作要点。
八、质量控制介绍施工质量控制的方法和措施,包括对设备安装、管道连接、冷媒注入等过程进行质量检验和测试,确保施工质量达到设计要求。
九、安全措施介绍施工中需要注意的安全事项,包括对施工人员的安全培训、施工现场的安全防护、危险因素的识别和安全措施的采取等,确保施工过程中的安全。
十、经济技术分析对冰蓄冷系统的施工周期、施工成本和使用寿命进行分析,评估和比较系统的经济效益和技术可行性,为工程决策提供参考依据。
建筑节能——冰蓄冷系统的设计与施工(一)简介:北京国际金融中心位于月坛北桥东侧,建设单位是首创集团融金房地产开发有限公司。
该建筑物功能类型为办公,酒店,银行办公的综合大厦,总建筑面积11.6万平方米。
是全国最大的冰蓄冷工程项目。
该项目由北京建工总机电设备安装工程有限公司第一项目部进行施工安装。
本系统主要是为该建筑提供空调冷冻水,冷冻站在地下3层;机房建筑面积1200m2(蓄冰槽520m2)。
冷冻站采用蓄冰空调系统,充分利用夜间廉价的低谷电力储存冷量,补充在电力高峰期的空调冷负荷需要,节约系统运行成本。
关键字:建筑节能冰蓄冷一、工程概述北京国际金融中心位于月坛北桥东侧,建设单位是首创集团融金房地产开发有限公司。
该建筑物功能类型为办公,酒店,银行办公的综合大厦,总建筑面积11.6万平方米。
是全国最大的冰蓄冷工程项目。
该项目由北京建工总机电设备安装工程有限公司第一项目部进行施工安装。
本系统主要是为该建筑提供空调冷冻水,冷冻站在地下3层;机房建筑面积1200m2(蓄冰槽520m2)。
冷冻站采用蓄冰空调系统,充分利用夜间廉价的低谷电力储存冷量,补充在电力高峰期的空调冷负荷需要,节约系统运行成本。
二、设备配置(一)冷源1.双工况螺杆式冷水机组3台(YSFAFAS55CNES)约克(合资)2.基载离心式冷水机组2台(YKFBEBH55CPE)约克(合资)(二)冷却塔:大连斯频得冷却塔共计5台,CTA-600UFWS两台,CTA-450UFWS三台。
(三)板式换热器:丹麦APV板式换热器共计3台,选用APV板式换热器J185-MGS16/16。
(四)蓄冰槽(现场加工)蓄冰槽共有六台,最大蓄冰量31787.2KW(9040RT)。
(见表1)(五)乙二醇循环水泵:德国KSB乙二醇循环水泵共计4台,其中1台备用,并配4台变频器。
(六)冷却水循环泵:德国KSB冷却水循环泵选用卧式离心泵4台,其中1台备用。
三、运行策略:(一)负荷说明根据建筑使用情况及初步设计估算结果,整幢大楼的尖峰冷负荷为11428KW(3250RT)。
冰蓄冷系统施工方案:1.蓄冷槽体的制作1.1确认蓄冷槽体放置位置,混凝土基础已施工完毕,满足设备承重规定,表面平整,符合施工规定;1.2在混凝土基础上铺设塑料布防潮、隔气层;1.3沿设计槽钢位置在隔气层上面铺设木方,将槽钢放置在木方上面,焊接底面槽钢框架,焊接过程中注意防火,避免槽钢温度过高,引燃木方或者将塑料隔气层烫坏;1.4在底层槽钢框架的空隙内填充橡塑保温材料压实,然后将底层钢板与保温材料接触面刷环氧树脂漆,然后就位,使底层钢板与保温材料紧密接触,分块焊接底层钢板,焊接完毕后在钢板迎水面刷环氧树脂漆,避免钢板后来遇水腐蚀;1.5在底层槽钢钢板焊接制作完毕后,开始焊接竖直方向槽钢与三个方向的中间的两道槽钢腰梁以及蓄冷槽顶面槽钢;1.6分别焊接三个方向侧面钢板,在焊接过程中注意钢板以及槽钢由于受热而变形,在局部地区需做反方向的拉伸解决,确保焊接的竖直和水平;1.7在三面槽钢以及侧板焊接,经检查符合设计规定后,开始刷环氧树脂漆完毕后,蓄冰设备就位,具体就位办法参见后蓄冰盘管的安装与就位;1.8在确认蓄冷设备位置符合设计规定后,将第四周的横向两道腰梁焊接上去,焊接完后在制作侧板,同时制作蓄冷槽体的注水管,溢流管,排污管,观察孔,液位管;1.9以上工序完毕后,在拟定无焊接瑕疵后,开始往蓄冷槽注水,注水到溢流管位置,静置 24 小时,确认无渗漏后放水;1.10在蓄冷槽的中间两道腰梁以及底面梁、顶面梁外安装木方,以用来固定外板;1.11确认蓄冷槽无渗漏后开始保温工作,采用现场聚氨酯发泡的办法保温,确保保温厚度最少为 100mm,注意保温过程中会产生有毒物质,启动现场通风设施,以防中毒;1.12蓄冷槽顶板采用 100mm 厚聚氨酯净化彩钢板,注意彩板上方开孔位置与蓄冷槽出水,进水位置保持一致,彩板两头的长度以盖过保温层以及木方为宜;1.13在以上工序全部完毕后,蓄冷槽体在保温层及木方外面敷设 0.5mm 厚镀锌钢板装饰面。
冰蓄冷施工方案1. 引言随着气候变暖和能源消耗问题的日益突出,节能减排已成为当今社会发展的重要目标之一。
冰蓄冷技术作为一种先进的节能技术,被广泛应用于建筑领域。
本文将介绍冰蓄冷技术在施工过程中的方案,以及必要的设备和措施。
2. 冰蓄冷技术概述冰蓄冷技术是一种利用低峰期的电力将水或其他溶液冷却至较低温度并储存起来,然后在高峰期使用储存的冷能来实现空调制冷的技术。
冰蓄冷系统主要由冷源、蓄冷装置、供冷装置和控制系统组成。
3. 施工方案3.1 冷源的选择冷源是冰蓄冷系统中的关键部分,其提供制冷能力。
常见的冷源包括空气冷却、水冷却和地源热泵。
具体冷源的选择应根据项目的实际情况来决定。
3.2 蓄冷装置的安装蓄冷装置是冰蓄冷系统中用于储存制冷能力的设备。
常见的蓄冷装置包括冷水蓄冷罐、冰蓄冷罐以及冷石等。
蓄冷装置需要合理布置和安装,确保其稳定运行并满足设计要求。
3.3 供冷装置的设计与安装供冷装置是冰蓄冷系统中用于供应制冷能力的设备。
常见的供冷装置包括冷水机组、冷风机盘管等。
在设计和安装供冷装置时,需要考虑到系统的负荷要求、管道布置和各个设备之间的连接等。
3.4 控制系统的建设冰蓄冷系统的控制系统是保证系统正常运行的关键环节。
控制系统应能自动监测和调节系统的运行状态,实现最佳的节能效果。
同时,还需要确保控制系统与其他建筑系统的数据共享和互联互通,实现智能化控制。
3.5 安全措施施工过程中要注意安全措施的实施。
在冰蓄冷系统施工中涉及到的工作,如设备的搬运、安装和调试等,应严格按照相关的安全规程和操作规范进行。
同时,需要对系统设备进行定期的巡检和维护,以确保系统的安全运行。
4. 总结冰蓄冷施工方案涉及到多个环节和设备的选择与安装,需全面考虑项目需求和实际情况。
在施工过程中,要严格遵守相关的安全规程和操作规范,确保系统设备的安全运行。
冰蓄冷技术的广泛应用有助于实现节能减排的目标,为可持续发展做出贡献。
冰蓄冷系统的设计与施工一、工程概述XXXX位于XX东侧,建设单位是XXX房地产开发有限公司。
该建筑物功能类型为办公,酒店,银行办公的综合大厦,总建筑面积11.6万平方米。
是全国最大的冰蓄冷工程项目。
该项目由XXXX安装工程有限公司第一项目部进行施工安装。
本系统主要是为该建筑提供空调冷冻水,冷冻站在地下3层;机房建筑面积1200m2蓄冰槽520m2)。
冷冻站采用蓄冰空调系统,充分利用夜间廉价的低谷电力储存冷量,补充在电力高峰期的空调冷负荷需要,节约系统运行成本。
二、设备配置(一)冷源1. 双工况螺杆式冷水机组3台(YSFAFAS55CNE约克(合资) 2.基载离心式冷水机组2台(YKFBEBH55CPE勺克(合资)(二)冷却塔:大连斯频得冷却塔共计5台,CTA-600UFW两台,CTA-450UFW三台。
(三)板式换热器:丹麦APV 板式换热器共计3台,选用APV板式换热器J185-MGS16/16(四)蓄冰槽(现场加工)蓄冰槽共有六台,最大蓄冰量31787.2KW(9040RT。
(见表1)(五)乙二醇循环水泵:德国KSB乙二醇循环水泵共计4台,其中1台备用,并配4台变频器。
(六)冷却水循环泵:德国KSB冷却水循环泵选用卧式离心泵4台,其中1台备用三、运行策略:(一)负荷说明根据建筑使用情况及初步设计估算结果,整幢大楼的尖峰冷负荷为11428KW(3250RT。
由于气温变化,空调系统在整个运行期间日负荷大小会有变化,根据负荷分布情况,出100獗荷情况逐时空调负荷:(见表2)蓄冰的模式可采用全部(全量)蓄冰模式或部分(分量)蓄冰模式。
本工程采用部分蓄冰模式。
根据采暖通风专业提供的建筑物设计日100%负荷如下:最大小时冷负荷:11428KW( 3250RT设计日冷负荷:151705KWH( 43144RTH最大小时基载冷负荷:2286KW( 650RT扣除基载冷负荷后的最大小时冷负荷:9142.33KW (2600RT扣除设计日基载冷负荷后冷负荷:96852.4KWH (27544RTH(二)系统流程简述本设计蓄冰设备选用冰球式蓄冰设备,系统选用串联单循环回路方式,在循环回路中,乙二醇制冷主机置于蓄冰装置上游。
系统中设有板式热交换器3台,每台换热量为用3961KW( 1126RT,用以把冰蓄冷系统的乙二醇回路与通往空调负荷的水回路隔离开,保证乙二醇仅在蓄冰循环中流动,而不流经各空调负荷回路,可减少乙二醇用量并避免乙二醇在空调负荷回路中的泄漏。
乙二醇回路中设有4个电动调节阀CV1,CV2,CV8CV9根据冷负荷变化,通过电动调节阀CV1,CV2调节进入蓄冰装置的乙二醇流量,保证进入板式热交换器的乙二醇侧温度恒定并满足冷负荷需求。
电动调节阀CV8.CV9调节进入板式热交换器的乙二醇流量,保证进入板式热交换器的水侧温度恒定并满足冷负荷需求。
同时,空调冷冻水回路采用的是二级泵系统,节省运行费用本工程最大蓄冰容量31787.2KW(9040RT ,分6个冰槽,槽内净高2.35 米。
为了尽量减少冰槽的占地面积,我们将蓄冰槽作成非标准型的,尽量利用建筑空间,顶板上方预留设备入口兼检查孔,供设备及检修人员出入。
冰槽结构为外保温。
自蓄冰槽向外的结构组成分为:防水涂刷层,橡塑保冷层。
为满足电力部门削峰填谷的需求,电力高峰段,双工况冷水机组,基载冷水机组满负荷运行,不足冷量由融冰输出供给。
系统设计中同时考虑备用,当任意一台机组发生故障时,开启备用基载冷水机组满足空调供冷的需求。
当任意一台双工况冷水机组发生故障时,开启备用基载冷水机组,满足第二天空调供冷的需求,当任意一个分区的蓄冰槽发生故障时,开启备用基载冷水机组,满足空调供冷的需求。
在过渡季节空调供冷时,停开冷水机组,仅输出融冰供冷便可满足空调需求。
此时,电动调节阀CV1,电动阀CV3关闭,开启电动阀CV2,CV4乙二醇溶液冰不流经双工况冷水机组,避免了泵功率的浪费。
在蓄冷槽单独供冷时,乙二醇溶液泵采用变频技术,大量降低水泵能耗。
(三)蓄冰运行策略根据全日冷负荷曲线及北京地区的分时电价情况,本设计采用的是负荷均衡的部分蓄冰策略,这样既可以用在夜间储存的冷量最大限度的满足在电力高峰期空调冷负荷需要,节约系统运行成本,也尽可能少的占用该建筑的有效面积。
四、运行情况比较:由于北京地区电网采用了峰谷电价政策,高峰电价与低谷电价已达到4.3 :1。
因此,采用冰蓄冷系统,可以大大降低空调系统运行费用。
现阶段,峰谷分时电价如下表:乙二醇系统的控制根据电力负荷的峰谷时段(电价的高低)和空调负荷的要求,整个蓄冰制冷系统能自动切换系统的运行工况:(1)双工况主机制冰模式(2)双工况主机+融冰供冷模式(满负荷情况)(3)融冰单供冷模式(部分负荷情况)。
控制系统根据工况要求,自动开关电动阀,组成某工况所需的流体通道。
通过阀门调节控制融冰速度;在融冰单供冷工况通过乙二醇泵变频及台数调节控制融冰速度及供水温度。
1. 双工况主机制冰模式:23 : 00〜7 : 00在此时段内为电力低谷期,电价低廉。
双工况主机设定为制冰工况并满负荷运行,所制得的冷量全部以冰形式存储起来,以供冷负荷高峰期使用。
开启双工况主机和乙二醇泵,在双工况主机、乙二醇泵和储冰槽之间形成一个制冰循环。
在电力低谷期,充分利用低谷廉价电力,三台双工况主机全力制冰,制冷机组首先使回路显热降温,直降到蓄冷球相变温度,达到相变温度后,随着吸收机组产生的冷量,蓄冷球开始发生相变(结冰),在结冰期间冰球不断吸取机组所产的冷量,至制冷机组产生的冷冻流体温度也略降至相变结束时对应的最终温度速度很快,而这种快速的降温表明了蓄冷阶段的结束。
因为制冰时主机的效率受到室外空气参数系统设定的,达到设计蓄冰量所需要的时间可能超过或短于电力低谷时段,如果超过电力低谷时段,系统会在早晨电力平峰期甚至电力高峰期制冰,系统的运行费用增加;如果短于电力低谷期,则会造成系统在达到设计蓄冰量以后无效或低效运行(主机出口温度很低),系统的运行费用也会增加。
所以应该在电力低谷期,充分用足制冷机组制冰量和冰球的蓄冰能力,才能最大发挥蓄冰的功效(即最的效果)。
判断制冰结束的条件是:①控制系统的时间程序指使为非储冰时间。
②当制冰主机出口温度低于-7C(可调)时或储冰装置的进出温差降到1.5 C (可调)。
2. 双工况主机+融冰供冷模式(满负荷情况):8 : 00〜23 : 00当用户冷负荷大于制冷机组所产生的冷量时,需要蓄冷槽与制冷机组同时供冷,即联供运行。
在此时段双工况主机满负荷运行,不足冷量由融冰满足,融冰供冷量根据负荷变化由电动调节阀CV1 CV2来调节。
开启双工况主机,乙二醇泵和冷冻水泵。
在双工况主机、乙二醇泵和板换形成一个供冷循环。
乙二醇泵把主机的冷量输送到板换,冷冻水和乙二醇溶液在板换进行热交换后,有冷冻水泵输送到分水器或空调末端。
除了由于检修原因人为干预外,应采用基载主机优先。
微机控制系统根据动态负荷预测的数据,控制蓄冷槽释冷量的大小,使蓄冷槽的蓄冷量当天基本用尽,又不能出现最后几小时蓄冷系统供不应求,使冰蓄冷系统运行到最经济的效果。
3. 双工况主机单位供冷模式(部分负荷情况):11 : 00〜18:00在此时段内为电力平价期,电价适中。
双工况主机设定为制冷工况并满负荷运行,满足空调冷负荷需要。
开启双工况主机、乙二醇泵和冷冻水泵,从板换出来的9C的乙二醇溶液先经过主机降温(7C),主机的设定出口温度为5C, 然后进入储冰槽,储冰槽阀门处于调节状态,经过储冰槽冷却的乙二醇溶液在阀门的调节下达到设定的供水温度4°C,供给板换。
同时通过调节CV8阀门控制板换二次侧的供水温度。
4. 融冰单供冷模式(部分负荷情况):8 : 00〜11 : 00;18 : 00〜23 : 00 在此时段内电力高价期。
融冰供冷满负荷运行,不足冷量由双工况主机满足,满足空调冷负荷需要。
这样可避开电力高峰期,将系统的最高用电量降至最低,节约运行成本。
融冰供冷量根据负荷变化由变频泵来调节。
开启乙二醇泵和冷冻水泵,乙二醇泵变频使板换二次侧的供水温度稳定在设计温度(如7C)。
此时,主机退出运行,主机的旁通CV12打开,乙二醇溶液不在流经主机,直接进入冰槽,通过变频有效节省能耗。
某些季节冷负荷低时往往只靠释冷便能满足冷负荷,要求微机控制系统根据动态蓄冷负荷预测,自动地控制系统的运行方式,使冰蓄冷系统运行在最佳状态,以达到削峰填谷节约能源的目的。
5. 备份模式:7 : 50〜8 : 00在此时段内由于没有其它负荷,此间系统中除基载主机及相应设备正常工作,提供该建筑的基本冷负荷外,所有设备均停止运行,整个系统处于备份状态。
此外,业主还可以根据该建筑的实际情况组成其他模式。
五、冰蓄冷系统自动控制功能1.冷冻水系统连锁控制冷冻水系统中,和板换相连的一次冷冻水泵和板换是多对多的关系,也同样存在象乙二醇系统中的联锁要求,负荷降低所需开启的一次冷冻水泵台数减少,对应的板换开启台数也需要减少,即一次冷冻水泵和板换冷冻水出口的电动阀门形成联锁,同样这种联锁控制不能影响一次冷冻水泵和板换互为备用的关系。
2.冷却水系统的控制根据主机(基载主机和双工况主机)的开启状态开启相应的冷却水泵,冷却水泵、主机、冷却塔和电动阀门形成联锁。
同时,通过电动阀门调节,冷却水泵、主机和冷却塔能互为备用,即当其中二种设备同时发生故障时,可以自动开起非对应的设备,通过阀门自动切换所需的工作回路。
根据冷却水的回水温度(冷凝器的进水温度)调节冷却塔风机、台数控制及冷却水旁通控制,以保证冷却水的回水温度不低于主机所要求的最低冷却水供水温度,同时尽可能使冷却水回水温度降低,以提高主机的制冷效率。
3. 整个系统的控制与监视(不包括冷冻水二次水泵)(1)系统的启停顺序控制系统的启停顺序除考虑设备的保护外,还应充分利用主机停机后管道系统中的冷量。
主机,如果主机需要开启,则力求使主机处于满负荷运行状态,同时当天冰必须能全部用完;同时以末端空调冷负荷。
开启顺序:阀门调节到相应的工况状态一冷却水泵一冷却塔一冷却水泵—(基载主机)一乙二醇泵一双工况主机。
停机顺序:双工况主机(基载主机)一冷却塔一冷却水泵一乙二醇泵一冷冻水泵。
以上括号内的设备表示如果该设备需要开启,可在此阶段开启。
系统的启停顺序以及时间间隔在自控程序中编制完成,自控系统的实际操作中可以做到根据工况预测开机。
(2)系统运行模式的控制储冰制冷系统的运行模式通常有三种:主机优先,融冰优先,优化控制。
其中,融冰由现在负荷预测技术成熟后不再采用。
系统运行模式的控制必须结合优化控制软件,根据优化软件的判断结果调整系统的运行状态。
主机优先:在设计日工况下(冷负荷大),采用主机优先的模式,冷负荷高峰时段内主机的容量不能满足冷负荷需求,通过融冰来补充能量。
