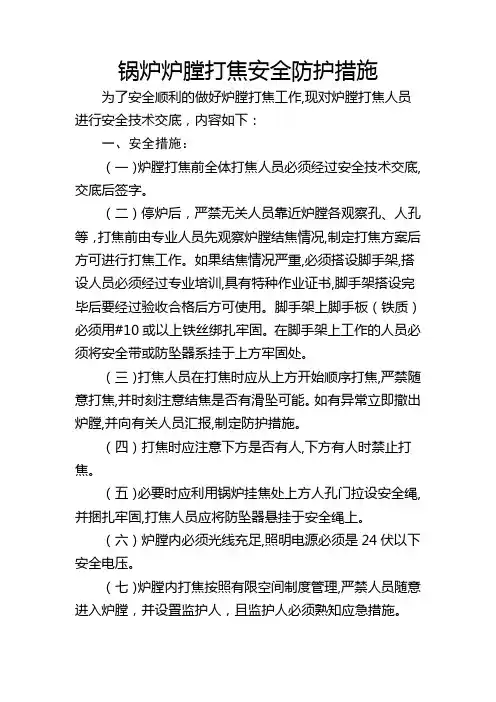

锅炉安全施工防护措施
- 格式:docx
- 大小:17.36 KB
- 文档页数:6
锅炉安全施工防护措施
1.工程概况及工程量
1.1工程概况
国电内蒙古东胜热电厂(2×330MW)机组工程建设2×330MW国产燃煤亚临界空冷抽凝式供热发电机组,是由上海锅炉厂设计制造(de)亚临界、自然循环汽包锅炉.单炉膛∏型布置、一次中间再热、平衡通风、全钢构架悬吊结构、紧身封闭、固态排渣,锅炉型号SG-1176/17.5-MXXX.
锅炉采用岛式紧身封闭布置,构架为全钢结构桁架体系,其中钢结构立柱分七层.炉本体钢结构沿纵向为6排(K1~K6),深度40550mm;沿横向分5列(3~7),宽度为35200mm,其中5轴为锅炉纵向中心线.大板梁底部标高为71.25m,板梁顶部标高为75.05m,主大板梁10根.
受热面系统包括炉膛(宽×深为:14022mm×13640mm)受热面、水平烟道受热面和尾部受热面三大部分.整个受热面焊口约17600道,各系统间通过联络管和连接管相连,构成整个汽水系统.
为实现1机组年底投产运行(de)目标,在前期设备不到位,暴雪、降雨影响大,以及目前杂项管道、吹灰设备不到位(de)情况下,项目部积极组织各种资源,尤其是人力资源(de)投入和安全防护设施,将锅炉受热面高空作业工期压缩在2个月(de)时间里.具体措施是:全方位立体交叉作业,作业面分块儿同时展开平行推进,安全设施多层防护和局部防护相结合,管道工、焊工、起重工、架子工、油漆保温工等大量投入三班作业.考虑到时间紧迫,人员众多,工作量大,自然状况比较恶劣,危险因素较多,故特制定锅炉施工安全防护措施.
1.2本方案主要工作量
安全设施随着钢架与受热面施工同时搭设与拆除并作必要增减,安全设施根据施工需要及时拆除及时恢复.同时随着施工进程(de)逐步结束安全设施也相应逐步拆除.
2.编制依据
2.1锅炉专业施工组织设计TEPC/03-L001
2.2电力建设安全工作规程DL50091-2002
2.3电力建设施工及验收技术规范(锅炉机组篇)DL/T5047-95
2.4锅炉钢架相关图纸
2.5设计院、系统(de)技术图纸资料
2.6锅炉总图
3.作业前必须具备(de)条件和应做(de)准备
3.1技术准备
3.1.2安装所需材料、工具购置完成.工器具准备齐全,无损坏,具备施工使用条件.
3.2作业人员
3.2.1作业人员配置、资格
序号
作业人员
工种
数量
资格要求
职责
1
负责人
1
具有施工组织能力、熟悉本专业施工工艺流程,熟悉施工质量和安环要求.
中级工 1.负责组织安排施工人力,物力.严格按照作业指导书(de)施工工艺要求、质量要求、安全环境要求进行施工.全面负责质量、安全工作.
2.施工过程中,技术、安全不交底不清及未交底不得施工.
3.发生质量、安全事故立即上报,同时组织本班组职工按照“三不放过”(de)原则认真分析.
2
技术员
1
熟悉本专业技术管理,有设备安装经验,掌握施工工艺及质量要求.助工以上.
1.全面负责再热器安装(de)技术工作,参加相关图纸会审,处理设计变更,编制施工作业指导书、施工预算、技术、安全措施,并主持技术交底工作.
2.深入现场指导施工,及时发现和解决施工中(de)技术、质量隐患,按照指导书(de)要求指导施工.
3.配合班组长进行施工验收(de)自检工作.
4.记录、整理施工记录和验收记录.
3 班组长
1
具有施工组织能力、熟悉本专业施工工艺流程,熟悉施工质量和安环要求.
中级工
1.负责组织安排施工人力,物力.严格按照作业指导书(de)施工工艺要求,质量要求和安全环境要求进行施工.全面负责质量、安全工作.
2.做好设备安装(de)质量自检和工序交接工作.
3.施工过程中,图纸不清不施工,材料不合格不施工,技术、安全不交底不施工,上一级工序验收不合格不施工.
4.发生质量、安全事故立即上报,同时组织本班组职工按照“四不放过”(de)原则认真分析.
4
架子工
40
专业技术熟练、了解锅炉作业(de)施工特点具有安监局颁发(de)上岗证书
1.负责设备安装作业过程中(de)施工架子搭设及拆除工作, 2.严格按照作业指导书(de)施工工艺要求、质量要求和安全环境要求进行施工.
5
安全员
1
有五年以上现场工作经验,熟悉电力建设安全工作规程,责任心强,忠于职守,有安全员上岗证,持证上岗
1.全面负责工作(de)施工安全.
2.参加安全交底双签字工作,在工作中认真检查指导书(de)执行情况.
3.深入现场施工一线,及时发现事故隐患和不安全因素,督促采取防患措施,有权责令先停止工作,并立即研究处理.
4.做好事故(de)调查,分析和处理工作
