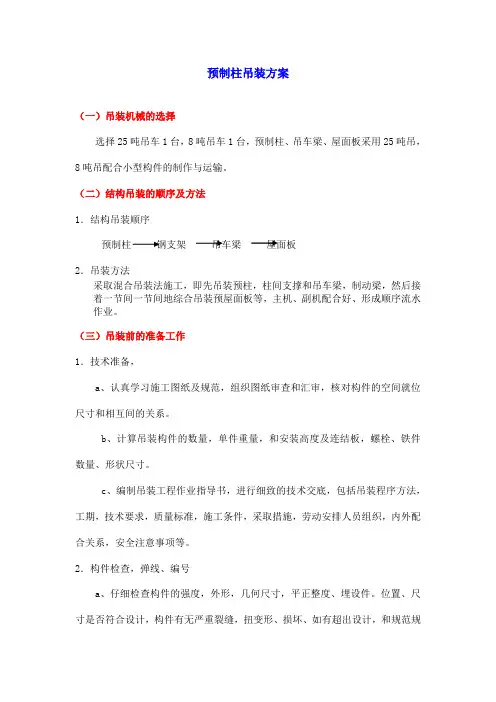

预制柱吊装施工设计方案
- 格式:doc
- 大小:1.40 MB
- 文档页数:27
预制柱吊装方案(一)吊装机械的选择选择25吨吊车1台,8吨吊车1台,预制柱、吊车梁、屋面板采用25吨吊,8吨吊配合小型构件的制作与运输。
(二)结构吊装的顺序及方法1.结构吊装顺序预制柱钢支架吊车梁屋面板2.吊装方法采取混合吊装法施工,即先吊装预柱,柱间支撑和吊车梁,制动梁,然后接着一节间一节间地综合吊装预屋面板等,主机、副机配合好、形成顺序流水作业。
(三)吊装前的准备工作1.技术准备,a、认真学习施工图纸及规范,组织图纸审查和汇审,核对构件的空间就位尺寸和相互间的关系。
b、计算吊装构件的数量,单件重量,和安装高度及连结板,螺栓、铁件数量、形状尺寸。
c、编制吊装工程作业指导书,进行细致的技术交底,包括吊装程序方法,工期,技术要求,质量标准,施工条件,采取措施,劳动安排人员组织,内外配合关系,安全注意事项等。
2.构件检查,弹线、编号a、仔细检查构件的强度,外形,几何尺寸,平正整度、埋设件。
位置、尺寸是否符合设计,构件有无严重裂缝,扭变形、损坏、如有超出设计,和规范规定的偏差时,应在吊装前处理。
b、在基础弹出纵横轴线,柱子上弹出三面中心线杯口上整面线,牛腿面弹出纵横中心线,柱顶面纵横中心线,吊车梁。
屋架等到构件应在端头与顶面及支承处,弹出中心线及标高线。
c、检查厂房柱基础的轴线和跨度是否符合设计要求找好柱基标高。
d、按图纸对构件进行编号,特别是不易识别上、下、左、右的构件,应在构件上用记号标明,以免吊装搞错。
3.吊装接头准备a、准备和分类清理各类钢支撑件及安装接头用连接板,螺栓和安装垫板及连接铁件。
b、在基础杯底根据柱子的实际长度,从牛腿至柱脚尺寸误差,调整杯底标高,用1:2水泥砂浆找平,标高的允许偏差为士5mm,以保证吊车架标高右同一水平面上。
c、柱子安装前,应将杯口及柱脚四周进行凿毛。
4.检查构件稳定性a、对屋架及天窗架刚度差的构件,右横向用3道杉木杆进行加固,以防止屋架在吊装时产生平面外弯曲而使构件变形或损坏。
一、工程概况本项目采用装配式建筑,预制柱作为建筑结构的重要组成部分,其安装质量直接影响到整个建筑的安全和使用功能。
为确保预制柱安装质量,特制定本施工方案。
二、预制柱安装流程1. 施工准备(1)材料准备:根据设计图纸和工程量,准备预制柱、连接钢筋、灌浆料、吊装设备等。
(2)人员准备:组织专业施工队伍,进行技术交底,确保施工人员掌握预制柱安装工艺和质量要求。
2. 施工步骤(1)现场测量:根据设计图纸,测量柱位、标高,确保柱子安装位置准确。
(2)预制柱进场验收:对进场预制柱进行验收,确保其质量符合要求。
(3)预制柱吊装① 吊装前,检查吊装设备是否完好,确保安全。
② 按照吊装顺序,将预制柱吊至指定位置。
③ 就位后,调整预制柱垂直度,使其符合设计要求。
(4)连接钢筋① 按照设计图纸,将连接钢筋与预制柱连接。
② 连接钢筋应牢固可靠,不得出现松动现象。
(5)灌浆施工① 灌浆前,清理预制柱连接部位,确保干净、平整。
② 按照灌浆料配比,将灌浆料搅拌均匀。
③ 将灌浆料灌入预制柱连接部位,确保灌浆饱满。
(6)养护① 灌浆后,对预制柱进行养护,确保灌浆料强度达到设计要求。
② 养护期间,保持现场通风良好,避免高温、高湿环境。
三、质量控制措施1. 严格控制预制柱进场质量,确保符合设计要求。
2. 严格按照施工步骤进行预制柱安装,确保安装质量。
3. 加强现场巡查,及时发现并处理施工过程中的质量问题。
4. 对预制柱连接部位进行检测,确保连接牢固可靠。
5. 对灌浆施工过程进行监控,确保灌浆饱满、密实。
四、安全措施1. 施工前,对施工人员进行安全教育培训,提高安全意识。
2. 施工过程中,严格遵守操作规程,确保施工安全。
3. 配备必要的安全防护设施,如安全帽、安全带等。
4. 定期对施工现场进行安全检查,及时发现并消除安全隐患。
通过以上措施,确保预制柱安装质量,为装配式建筑提供安全、稳定的结构基础。

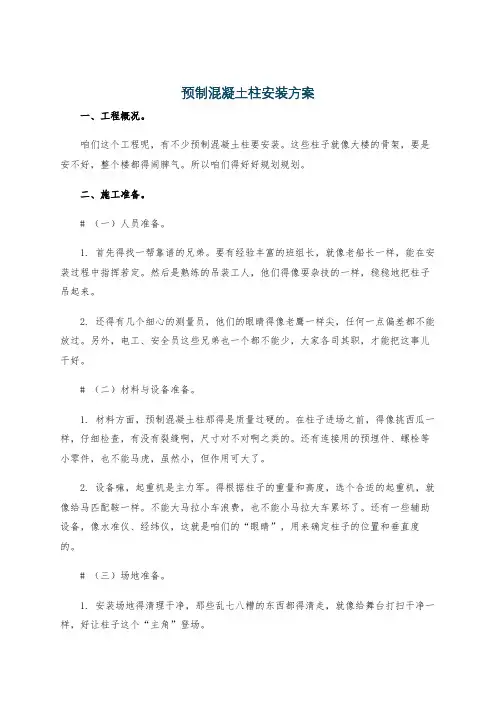

预制混凝土柱安装方案一、工程概况。
咱们这个工程呢,有不少预制混凝土柱要安装。
这些柱子就像大楼的骨架,要是安不好,整个楼都得闹脾气。
所以咱们得好好规划规划。
二、施工准备。
# (一)人员准备。
1. 首先得找一帮靠谱的兄弟。
要有经验丰富的班组长,就像老船长一样,能在安装过程中指挥若定。
然后是熟练的吊装工人,他们得像耍杂技的一样,稳稳地把柱子吊起来。
2. 还得有几个细心的测量员,他们的眼睛得像老鹰一样尖,任何一点偏差都不能放过。
另外,电工、安全员这些兄弟也一个都不能少,大家各司其职,才能把这事儿干好。
# (二)材料与设备准备。
1. 材料方面,预制混凝土柱那得是质量过硬的。
在柱子进场之前,得像挑西瓜一样,仔细检查,有没有裂缝啊,尺寸对不对啊之类的。
还有连接用的预埋件、螺栓等小零件,也不能马虎,虽然小,但作用可大了。
2. 设备嘛,起重机是主力军。
得根据柱子的重量和高度,选个合适的起重机,就像给马匹配鞍一样。
不能大马拉小车浪费,也不能小马拉大车累坏了。
还有一些辅助设备,像水准仪、经纬仪,这就是咱们的“眼睛”,用来确定柱子的位置和垂直度的。
# (三)场地准备。
1. 安装场地得清理干净,那些乱七八糟的东西都得清走,就像给舞台打扫干净一样,好让柱子这个“主角”登场。
2. 要根据施工图纸,把柱子的安装位置在地面上标记清楚,这就好比给柱子画个“座位”,让它知道自己该站哪儿。
三、安装工艺流程。
# (一)柱子起吊。
1. 在起吊之前,得给柱子穿上“防护服”,也就是在柱子的棱角处垫上软木或者橡胶垫,防止它在起吊过程中磕了碰了。
2. 然后把起重机的吊钩挂在柱子上的吊点上,这吊点可是经过精心设计的,就像人的穴位一样,找准了才能稳稳当当。
起吊的时候,要慢一点,就像小心翼翼地捧起一件宝贝,先把柱子吊离地面一点点,看看有没有异常情况,要是一切正常,再慢慢升高。
# (二)柱子就位。
1. 起重机把柱子吊到安装位置的上方后,就得像把拼图放到正确的位置一样,慢慢地下放。
重齿风电偏航器喷烘包装厂房工程柱预制及吊装方案编制人:审核人:审批人:重庆市阜泰建设(集团)有限公司二○一二年2月一、柱预制1、柱预制预制构件平面布置:本工程预制构件在基础土方回填完成,场地进行平整之后进行。
(1)预制柱因本工程采用吊车进行吊装,故预制柱布置在本跨内,为减少平面所占面积,预制柱采取四层预制,布置时尚应注意牛腿的朝向。
(2)预制柱模板预制柱下侧基础必须平整、坚实,下部采取在土方夯实平整后,砌筑砖砌体,抹30厚水泥砂浆一层,4m刮杠抹平压光。
柱子侧模采用光面竹夹板配100×100mm木方,木方间距不大于300mm。
模板及上下层混凝土柱之间均刷水性脱模剂。
柱子模板加固采用钢管加斜支撑。
(3)预制柱混凝土采用混凝土,钢筋保护层厚度为25mm,采用插入式振捣棒进行振捣,振捣棒移动间距不大于350 mm,在绑扎上层柱钢筋时,下层柱混凝土强度必须达到1.2Mpa以上。
混凝土柱养护采取洒水养护,洒水间隔以保持混凝土面湿润为准,养护时间不得少于7天。
2、混凝土柱及柱间支撑吊装(1)吊装顺序本工程柱子吊装采取双排吊装,该吊装顺序可为屋面梁和复合板尽早提供到作面。
本工程柱子吊装采用旋转法起吊,柱的布置按斜向三点共弧布置,其步骤如下:首先将塔吊大臂旋转至预制柱牛腿正上方,将柱子翻身起吊后,慢慢起钩的同时旋转大臂,将柱子吊入柱基内。
(2)预制柱吊点计算翻身起吊时采用预埋在柱内的吊环,每根柱预埋两个吊环,吊环分别位于柱牛腿下和距柱脚0.318L处。
吊装时,起吊点布置在牛腿下部。
(3)预制柱校正吊装前在柱子表面弹出安装中心线,作为吊装、对位、校正的依据,还要标出其重心和绑扎点位置。
为了便于观察及避免视差,柱顶与牛腿上还应标出屋架及吊车梁的安装中心线。
柱的校正包括平面位置测量校正、垂直度校正和标高校正。
平面位置的校正:将经纬仪架设在轴线控制桩上,向每个杯形基础投测轴线,在杯口上形成相互垂直的十字线,在吊装时按柱身上所弹中心线和杯形基础上所弹轴线位置关系进行校正。
一、工程概况本工程采用装配式建筑,预制空心柱是其中重要组成部分。
预制空心柱具有良好的抗震性能、耐久性和施工便捷性,适用于多层、高层建筑。
本次施工方案针对预制空心柱的安装过程进行详细规划。
二、施工准备1. 材料准备:预制空心柱、钢筋、混凝土、灌浆料、连接件、模板等。
2. 工具准备:塔吊、卷扬机、水准仪、经纬仪、激光扫平仪、钢尺、焊接设备、切割设备等。
3. 人员准备:项目经理、技术负责人、施工员、质检员、安全员等。
三、施工工艺流程1. 施工前准备:根据设计图纸,确定预制空心柱的位置、尺寸和数量。
检查预制空心柱的质量,确保符合设计要求。
2. 预制空心柱进场验收:检查预制空心柱的外观、尺寸、质量等,确保符合要求。
3. 预制空心柱吊装:(1)测量定位:根据轴线,确定预制空心柱的安装位置,并做好标记。
(2)预制空心柱吊装:使用塔吊将预制空心柱吊起,缓慢移动至安装位置。
(3)就位:将预制空心柱缓慢放置在安装位置,确保位置准确。
4. 预制空心柱校正:(1)垂直度调整:使用经纬仪检查预制空心柱的垂直度,必要时进行调整。
(2)水平度调整:使用水准仪检查预制空心柱的水平度,必要时进行调整。
5. 预制空心柱灌浆:(1)灌浆材料:选用灌浆料,按照设计要求进行配制。
(2)灌浆:将灌浆料灌入预制空心柱与现浇层之间的缝隙,确保灌浆密实。
6. 预制空心柱固定:(1)连接件安装:在预制空心柱与现浇层连接处安装连接件。
(2)焊接:使用焊接设备将连接件与现浇层进行焊接,确保连接牢固。
7. 预制空心柱验收:检查预制空心柱的安装质量,确保符合设计要求。
四、施工质量控制1. 预制空心柱质量:确保预制空心柱的尺寸、外观、质量符合设计要求。
2. 吊装质量:确保预制空心柱吊装过程中平稳、准确,防止碰撞。
3. 灌浆质量:确保灌浆密实,无空隙,灌浆料强度达到设计要求。
4. 连接质量:确保预制空心柱与现浇层连接牢固,无松动现象。
五、安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品。

施工案报审表抬包清理车间预制柱吊装工程专项施工案批准:审核:编制:二十三冶集团第一工程有限公司新疆项目部2013年6月19日目录第一章工程概况 (1)一.工程概况 (1)第二章编制原则依据 (1)一.编制原则 (1)二.编制依据 (1)第三章主要施工案 (2)一.吊装前施工准备 (2)二.吊装 (5)第四章劳动力、机械设备 (7)一.劳动力计划 (7)二.施工机械设备安排计划 (7)三.施工进度计划 (7)第五章质量保证措施 (7)第六章安全保证措施 (8)一.一般规定 (8)二.安全保证体系 (10)三、.吊装安全应急预案 (10)第一章工程概况一.工程概况本案主要为新疆农六师铝业有限公司抬包清理车间预制柱吊装专项施工案。
抬包清理车间主厂房为混凝土排架结构,A~B轴间跨距为18m,共3跨,1~16线间跨距为90m,共15跨;预制钢筋混凝土柱,钢屋架,预制T型截面混凝土吊车梁;预制柱YZ-1(1a,1b,1H)截面尺寸500*1000mm,总长12.6m,共32根;预制柱YZ-2截面尺寸500*800mm,总长13.865m,共4根。
第二章编制原则依据一.编制原则1.格遵守、行业和地的相关技术标准、规、和共存施工质量评定与验收标准。
2.坚持技术先进性、科学合理性、经济适用性与实事相结合。
二.编制依据1.抬包清理车间施工图。
2.现行的规、标准和的法律法规。
第三章主要施工案一、吊装前施工准备1.技术准备1.1认真学习图纸、规了解设计意图质量标准;1.2编制吊装施工技术和吊装安全技术交底,并交底到每个施工人员;对吊装人员进行岗前培训和安全教育。
2.现场准备2.1道路准备:修筑吊车进出场道路和吊装作业用临时道路,道路宽度不小于6m,基层必须压实表面应基本平整。
2.2构件的检查与清理为保证工程质量,对所有构件要进行全面检查,检查的容有以下各项:2.2.1构件的安装强度:构件在安装时,砼强度应达到设计对安装所规定的100%强度时可安装。
XXXX工程预制柱吊装方案编制:审核:审批:XXXXX有限公司 2010年3月4日1.工程概况1.1工程概况1.2工程特点该工程预制柱长度长,重量大(框架柱单根重量为7.35吨,钢筋混凝土自重按2.5吨/立方米计算),要求安装精度高,且施工场地狭小,各工序交叉较多,故施工难度较大。
吊装作业前,充分做好准备工作,并制定相关应急预案。
吊装作业期间,停止施工范围内的其他作业,以保证相互不干扰,确保安全。
吊装完成后,做好成型预制柱的轴线、标高观测直到二次灌浆达到设计强度。
2.施工方案2.1开工应具备的条件和施工前应做的准备2.1.1施工前根据编写的施工方案对施工人员进行认真的安全技术交底,并做好记录。
组织班组长认真熟悉图纸,领会设计意图,以利施工。
2.1.2编写施工方案并组织学习,组织施工人员学习有关的施工规范及标准。
2.1.3备齐检验合格的测量工器具。
2.1.5搞好施工场地的清理及整平工作。
2.1.6根据测量控制网,测设厂房轴线位置及基准高程点,并经监理或业主复检合格。
2.1.7在施工以前应对所有的施工机械进行全面的检修,确保机械状况良好。
2.1.8施工前清理好吊车行走道路,确保无障碍。
2.1.10使用细石混凝土找平杯口底标高。
(根据预制柱实际长度微调标高)2.1.11基础杯口内凿毛并清理干净。
2.1.12清理预制柱表面砂浆等杂物,清理出埋件表面。
2.1.14土方回填平整夯实。
2.2人员组织、分工及有关人员的资格要求2.3所需的机械、工器具及要求2.4施工进度计划及要求吊装前各项准备工作-吊装及灌浆作业-3.施工工序、方法及要求3.1主要工序的施工顺序3.2主要施工方法和方案3.2.1翻身:翻身使用25吨汽车吊。
翻身采用两点捆绑起吊,吊挂提前焊接吊耳,使柱一端起吊微微抬起,垫放方木后放下,绑扎钢丝绳,一处吊点设置在牛腿以下500mm的位置,另一处位置设置在柱中部方形截面的位置。
两点绑扎后起吊,翻身放于提前平整好并铺设方木的拖车。
一、项目背景随着我国建筑行业的发展,装配式建筑逐渐成为主流趋势。
柱梁预制安装作为装配式建筑的重要组成部分,具有施工速度快、质量稳定、环保节能等特点。
本方案针对柱梁预制安装施工进行详细规划,以确保施工质量和进度。
二、施工准备1. 材料准备(1)预制柱、梁:按设计要求采购,确保质量合格。
(2)钢筋:选用符合国家标准的钢筋,进行调直、除锈、下料等处理。
(3)模板:选用刚度好、稳定性强的钢模板,并确保表面平整、接缝严密。
(4)灌浆料:选用高强、早强、抗渗性能好的灌浆料。
2. 施工机械准备(1)塔吊:用于吊装预制柱、梁。
(2)振捣器:用于混凝土振捣。
(3)切割机:用于切割钢筋。
(4)水准仪、经纬仪等测量工具。
3. 人员准备(1)项目经理:负责项目整体协调和管理。
(2)施工员:负责现场施工管理和监督。
(3)技术员:负责技术指导和质量控制。
(4)操作人员:负责预制柱、梁的吊装、灌浆等操作。
三、施工工艺1. 预制柱、梁吊装(1)根据设计要求,在预制构件上标明吊点位置。
(2)利用塔吊将预制柱、梁吊装至指定位置。
(3)调整预制柱、梁的位置,确保垂直度和水平度。
2. 预制柱、梁灌浆(1)在预制柱、梁的预留孔洞中插入灌浆管。
(2)将灌浆料倒入孔洞,确保灌浆料充满孔洞。
(3)利用振捣器对灌浆料进行振捣,排除气泡。
(4)待灌浆料达到设计强度后,拆除灌浆管。
3. 预制柱、梁连接(1)在预制柱、梁的连接部位涂抹防水涂料。
(2)将预制柱、梁对接,确保对接面平整、垂直。
(3)在连接部位焊接钢筋,确保焊接质量。
4. 模板拆除(1)待混凝土达到一定强度后,拆除模板。
(2)清理模板表面,确保模板清洁。
四、质量控制1. 材料质量:严格控制材料质量,确保符合设计要求。
2. 施工质量:严格按照施工工艺进行施工,确保施工质量。
3. 混凝土强度:定期进行混凝土强度检测,确保混凝土强度满足设计要求。
4. 预制柱、梁垂直度和水平度:利用经纬仪、水准仪等测量工具进行检测,确保预制柱、梁垂直度和水平度满足设计要求。

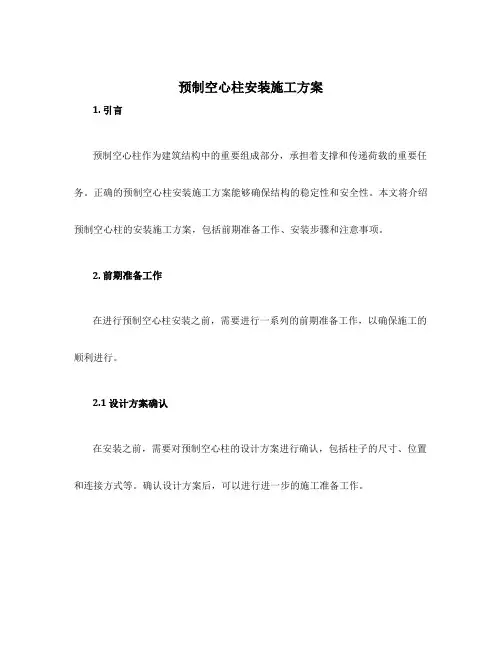

预制空心柱安装施工方案1. 引言预制空心柱作为建筑结构中的重要组成部分,承担着支撑和传递荷载的重要任务。
正确的预制空心柱安装施工方案能够确保结构的稳定性和安全性。
本文将介绍预制空心柱的安装施工方案,包括前期准备工作、安装步骤和注意事项。
2. 前期准备工作在进行预制空心柱安装之前,需要进行一系列的前期准备工作,以确保施工的顺利进行。
2.1 设计方案确认在安装之前,需要对预制空心柱的设计方案进行确认,包括柱子的尺寸、位置和连接方式等。
确认设计方案后,可以进行进一步的施工准备工作。
2.2 工程材料准备在安装预制空心柱之前,需要准备好所需的工程材料,包括预制空心柱、柱基、连接件等。
确保所有材料的数量和质量符合设计要求,并进行检查。
2.3 现场准备工作在进行预制空心柱安装之前,需要做好现场的准备工作。
包括清理施工区域、搭建施工临时设施、布置施工标志等。
确保施工现场的清洁整齐,为安装工作创造良好的条件。
3. 安装步骤在完成前期准备工作后,可以按照以下步骤进行预制空心柱的安装。
3.1 柱基测线布置首先,在地面上根据设计要求进行测线,确定预制空心柱的位置和方向。
使用测量仪器进行精确测量,以确保柱子按照设计位置准确安装。
3.2 安装柱基根据设计图纸和测线结果,在准确的位置上进行柱基的施工。
根据柱基设计要求进行混凝土的浇筑和加固工作,确保柱基的稳定和牢固。
3.3 安装预制空心柱在柱基完工后,可以进行预制空心柱的安装。
根据设计要求,使用合适的吊装设备将预制空心柱吊装至柱基上,并进行校正。
在安装过程中,需要注意保持柱子的垂直度和水平度,确保安装质量。
3.4 连接预制空心柱在完成柱子的安装后,需要进行柱子之间的连接工作。
根据设计要求,使用合适的连接件将预制空心柱进行连接。
确保连接牢固,满足结构设计的要求。
3.5 柱子固定和加固在将预制空心柱连接完成后,需要进行柱子的固定和加固工作。
使用合适的固定件和加固材料,将预制空心柱固定在柱基上,并进行加固,以确保柱子的稳定性和强度。
预制柱的施工方案概述预制柱是一种常用的建筑结构构件,它以预先制作好的柱体形式运输到工地,然后再进行安装。
预制柱施工的好处是节省了现场施工时间、提高了工程质量,并且减少了对环境的影响。
本文将介绍预制柱的施工步骤、注意事项以及施工中常见问题的解决方案。
施工步骤1. 准备工作在开始施工之前,需要完成一些准备工作,包括:•确定施工地点和预制柱的数量、规格•制定施工计划和施工方案•准备所需的设备和工具2. 运输和卸货将预制柱从生产厂家运输到施工现场。
在卸货时,应采取适当的安全措施,保证预制柱的安全运输和卸货过程。
3. 安装预制柱按照施工方案的要求,进行预制柱的安装。
具体步骤包括:3.1 确定安装位置根据施工图纸和设计要求,确定预制柱的安装位置。
3.2 修整基础确认基础是否符合要求,如有不平整或损坏的地方,需要进行修整。
3.3 安装柱底座将柱底座与基础固定,并确保其垂直度和水平度。
3.4 安装预制柱使用起重设备将预制柱吊装到柱底座上,并进行调整,使其垂直度符合要求。
3.5 固定预制柱使用螺栓或其他固定方法,将预制柱固定在柱底座上。
4. 接缝和防水处理根据设计要求,对预制柱的接缝进行处理,以确保其连接稳固且防水。
5. 质量验收完成预制柱的安装后,进行质量验收,确保其符合相关标准和要求。
注意事项在预制柱的施工过程中,需要注意以下事项:1.安全第一:施工期间,严格遵守相关安全规定,使用合适的安全装备和工具。
2.施工方案:制定施工方案时,要充分考虑场地条件、设备要求、人员配备等因素。
3.施工现场管理:保持施工现场的整洁和有序,防止杂物和碎片对施工过程的影响。
4.与相关工序的衔接:与其它工序之间的衔接要合理安排,确保施工进度和质量。
5.质量控制:严格按照设计要求和标准进行施工,确保预制柱的质量。
常见问题及解决方案问题1:预制柱施工中出现严重偏差,无法安装在设计位置。
解决方案:首先排除基础问题,确认基础平整度和承载力满足要求,如果基础没有问题,可以采用调整方法,如使用起重机械进行调整。
第1篇本工程为某小区住宅楼,建筑高度为28层,总建筑面积约3.6万平方米。
本次施工方案针对小型预制柱的吊装施工。
二、施工依据1. 国家及地方相关法律法规、标准规范;2. 设计图纸及施工图;3. 施工合同及施工组织设计;4. 施工现场实际情况。
三、施工工艺流程1. 施工准备;2. 预制柱运输;3. 预制柱堆放;4. 预制柱吊装;5. 预制柱校正;6. 预制柱连接;7. 施工质量验收。
四、施工准备1. 技术准备:熟悉设计图纸,了解预制柱的结构形式、尺寸、重量及吊装要求,掌握吊装工艺流程和操作要点。
2. 材料准备:预制柱、吊装设备、连接件、安全防护用品等。
3. 人员准备:组织施工队伍,明确各岗位人员职责,进行技术交底和安全教育。
4. 设备准备:检查吊装设备、吊索具、安全防护用品等,确保其完好、安全。
5. 施工现场准备:平整场地,设置吊装作业区,搭建安全防护设施。
五、预制柱运输1. 预制柱运输前,应进行质量检查,确保预制柱无损坏、变形等问题。
2. 预制柱采用平板车运输,运输过程中保持平稳,防止预制柱倾斜、碰撞。
3. 运输车辆进入施工现场后,应按照预定路线行驶,避免对其他施工部位造成影响。
六、预制柱堆放1. 预制柱堆放场地应平整、坚实,确保预制柱稳定。
2. 预制柱堆放时,应按照设计要求堆放,确保预制柱间距符合要求。
3. 堆放过程中,注意保护预制柱,防止碰撞、损坏。
七、预制柱吊装1. 吊装前,对吊装设备、吊索具进行检查,确保其完好、安全。
2. 根据预制柱的重量、尺寸及吊装要求,选择合适的吊装设备。
3. 吊装过程中,保持吊装设备平稳运行,防止预制柱倾斜、碰撞。
4. 吊装到位后,检查预制柱位置是否符合设计要求。
八、预制柱校正1. 预制柱吊装到位后,进行校正,确保预制柱垂直、水平。
2. 校正过程中,调整预制柱位置,使其符合设计要求。
3. 校正完成后,检查预制柱连接部位是否牢固。
九、预制柱连接1. 根据设计要求,选择合适的连接方式。
预制柱吊装施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (5)2.2 机具设备准备 (6)2.3 劳动力组织 (7)三、预制柱制作与运输 (8)3.1 预制柱制作流程 (9)3.2 预制柱运输方案 (10)四、预制柱吊装工艺 (11)4.1 吊装前的准备工作 (12)4.2 吊装工艺流程 (13)4.3 吊装安全措施 (14)五、预制柱安装质量控制 (15)5.1 安装允许偏差 (17)5.2 安装质量检验方法 (17)六、预制柱吊装应急预案 (18)6.1 应急预案编制依据 (19)6.2 应急预案实施流程 (20)七、施工进度计划与资源配置 (21)7.1 施工进度计划 (22)7.2 资源配置计划 (23)八、现场文明施工与环境保护 (24)8.1 现场文明施工管理 (26)8.2 现场环境保护措施 (27)一、前言随着城市建设的不断发展,高层建筑、大型商业综合体等建筑工程日益增多,预制构件在建筑施工中的应用越来越广泛。
预制柱作为建筑结构的重要组成部分,其吊装施工质量直接关系到建筑物的安全性和使用寿命。
为了确保预制柱吊装施工的质量和安全,本方案对预制柱吊装施工进行了详细的规划和组织,旨在为施工单位提供一个科学、合理的施工方案,以提高预制柱吊装施工的效率和质量。
本方案首先对预制柱吊装施工的基本要求进行了阐述,包括施工单位应具备的资质、技术水平和人员配备等方面。
本方案详细描述了预制柱吊装施工的准备工作,包括预制柱的验收、吊装设备的选择和安装、吊装作业前的场地布置等方面的内容。
在此基础上,本方案对预制柱吊装施工的具体步骤进行了详细的说明,包括起重设备的安装、预制柱的吊装、固定和校正等方面的操作要点。
本方案对预制柱吊装施工过程中可能出现的问题及应对措施进行了分析和总结,以便施工单位在实际施工过程中能够及时发现并解决这些问题,确保预制柱吊装施工的顺利进行。
预制柱吊装方案1. 引言预制柱是建筑施工中常用的构件之一,主要用于支撑楼层和传递楼层荷载。
在施工过程中,预制柱的吊装是一个关键环节,直接影响到整个建筑的安全性和质量。
本文将介绍一种常用的预制柱吊装方案,以便工程施工人员能够正确、安全地进行吊装操作。
2. 吊装前的准备工作在进行预制柱吊装之前,需要进行一系列的准备工作,以确保吊装操作的顺利进行。
主要包括以下几个方面:•设计方案:根据建筑设计图纸和相关规范,确定预制柱的类型、尺寸、数量等参数,并绘制相应的吊装方案。
•材料准备:根据设计方案确定所需材料,并保证材料的质量和数量符合要求。
同时,需要准备好吊装所需的吊具、绳索等工具和设备。
•场地准备:对预制柱的吊装场地进行清理和整平,确保没有障碍物并具备足够的承重能力。
•安全措施:制定并执行合理的安全措施,包括设置安全警示标志、规定吊装区域的限制区域等,以确保吊装过程中的安全。
3. 吊装方案3.1 吊装方案设计在吊装方案设计过程中,需要考虑以下几个因素:•吊装方式:根据预制柱的尺寸、重量和施工条件等因素,选择适当的吊装方式,常见的吊装方式包括单点吊装、多点吊装和配重吊装等。
•吊装工艺:确定吊装的具体工艺流程,包括预制柱的起吊、调整、下降和安放等步骤。
在设计过程中,需考虑吊装过程中可能遇到的问题,并制定相应的解决方案。
•吊装设备:选择合适的吊具、绳索和吊车等吊装设备,确保其负载能力和操作性能符合吊装要求。
3.2 吊装操作步骤根据吊装方案设计,进行以下吊装操作步骤:1.确定起吊点:根据预制柱的设计要求,确定起吊点的位置。
通常,起吊点位于预制柱的上部,并在柱身上加装吊环或吊钩等吊装部件。
2.安装吊具:根据吊装方案,使用合适的吊具将其连接到吊车或其他吊装设备上。
注意吊具的安装要牢固可靠,以保证吊装过程中不发生脱落和滑动等安全问题。
3.调整预制柱位置:通过吊装设备的操作,将预制柱悬空并调整至预定位置。
在调整过程中,需根据实际情况进行微调,以确保柱身的垂直度和水平度符合要求。
装配柱及吊车梁预制安装施工方案一、方案概述本方案主要针对装配柱及吊车梁的预制和安装施工进行详细说明,确保施工过程安全顺利、质量可控。
二、预制工作1.设计制作预制模板:根据设计要求,制作装配柱及吊车梁的预制模板,确保尺寸准确、平整度和垂直度符合要求。
2.钢筋加工预制:根据结构设计要求,钢筋加工预制成型,确保符合强度和结构要求。
3.预制混凝土的配制:按照设计要求,进行配制预制混凝土,确保材料的强度和均匀性。
4.预制柱的浇筑:将预制模板放置到预制场地,并进行钢筋安装,然后浇筑预制混凝土,确保浇筑质量。
5.预制吊车梁的制作:按照设计要求和预制图纸进行组装和焊接,确保吊车梁的强度和稳定性。
三、安装施工1.预装柱基:根据设计要求,在施工现场进行基坑开挖,并根据预制柱的尺寸和位置进行浇筑柱基,确保柱基的平整度和垂直度。
2.安装吊车梁:根据设计要求,使用吊车将预制的吊车梁吊装到柱顶位置,然后通过螺栓和焊接等方式与装配柱连接,并在连接处进行强度检测,确保吊车梁的稳定性和安全性。
3.柱体的安装:将预制柱通过吊车等设备吊装到柱基位置,并进行垂直度和水平度的测量调整,确保柱体与吊车梁的连接稳定可靠。
4.引导安排设备:根据设计要求,安装必要的引导设备,确保装配柱和吊车梁的引导顺利,减少误差和漏装现象。
5.其他配套工作:在装配柱与吊车梁的安装完成后,进行其他配套工作,如安装吊具、调整操作系统等。
四、质量控制1.材料检验:对预制混凝土、钢筋等材料进行质量检验,确保材料达到设计要求。
2.施工现场管理:加强施工现场管理,确保施工人员操作规范、安全文明施工,减少质量事故。
3.安装质量检查:对预制柱及吊车梁的安装工作进行质量检查,包括尺寸测量、垂直度和水平度检查等,确保安装符合要求。
4.强度测试:对吊车梁与装配柱的连接部位进行强度测试,确保连接牢固可靠,满足安全要求。
5.施工记录:在施工过程中做好详细的记录,包括质量检查结果、施工人员、工期等,便于后期追溯和质量分析。
一、工程概况本工程为单层构造设备库,建筑抗震设防类别为丙类,合理使用年限为50年。
库房总长102m,宽42m。
屋顶标高为15.50m。
二、吊装前旳准备工作在构件吊装前,必须切实做好各项准备工作。
准备工作旳内容包括:场地平整、基础准备、构件准备和机具准备等。
1.场地平整将现场场地起重机开行道路平整且压实,构件堆放场地平整坚实,起重机回转范围内无障碍物。
2.基础准备本工程钢筋混凝土柱基础为钢筋混凝土杯形基础,在吊装前要在基础杯口面上弹出建筑物旳纵、横定位线和柱旳吊装准线,作为柱对位、校正旳根据。
如吊装时发生有不便于下道工序旳较大误差,应进行纠正。
基础杯底标高,在吊装前应根据柱子制作旳实际长度(从牛腿面或柱顶至柱脚尺寸),进行一次调整。
调整措施是测出杯底原有标高(小柱测中间一点,大柱测四个角点),再量出柱旳实际长度,结合柱脚底面制旳误差状况,计算出标底标高调整值,并在杯口内标出,用细石混凝土(调整值不小于50mm)将杯底垫平至标志处。
3.构件准备对施工现场预制旳砼柱、屋面板、等构件进行检查与清理、弹线与编号、运送与堆放、拼装与加固等。
4.机具准备机具准备包括起重机旳选择和用品准备。
根据本构造吊装工程施工特点,选用QYR50全液压起重机。
三、起重机选择及工作参数(一)重要内容1、起重机旳选择起重机旳选择重要是根据厂房跨度、构件重量、吊装高度、现场条件及既有设备等确定。
先确定起重机旳类型,然后深入选择起重机旳型号及起重臂长度。
所选起重机旳三个工作参数:起重量、起重高度、起重半径(起重幅度)均应满足构造吊装旳规定。
当起重机可以不受限制旳开到构件吊装位置附近去吊装构件时,在计算了起重量Q及起重高度H之后,便可查阅起重机工作性能表或曲线来选择起重机型号及起重臂长度,并可查旳与一定起重量Q,起重高度H对应旳起重半径R,以此作为确定起重机开行路线及停机位置时旳参照。
当起重机不能直接开到构件吊装位置附近去吊装构件时,这时便要根据起重量Q起重高度H及起重半径R三个参数,查阅起重机工作性能表或曲线来选择起重机旳型号及起重臂长度。
预制柱吊装安全施工方案1. 引言预制构件施工是建筑工程中重要的一环,其中预制柱的吊装过程尤为关键。
正确的吊装方式能够保证预制柱的安全性和施工的顺利进行。
本文将介绍预制柱吊装的安全施工方案,旨在提供全面而可行的操作指导,确保施工人员的安全以及工程的质量。
2. 准备工作在进行预制柱吊装之前,需要做好以下准备工作:•负责吊装作业的人员必须经过专业培训,了解吊装设备和操作规程;•吊装设备需要经过检查,确保其正常运转,如吊装机、吊钩、索具等;•材料准备充足,保证预制柱的吊装过程不会出现缺失或延误;•吊装现场进行平整和清理,确保吊装作业的顺利进行。
3. 吊装方案设计吊装方案的设计应基于具体的工程条件和预制柱的特点。
考虑到安全性和施工的便利性,我们推荐使用以下吊装方案:1.确定吊装点:吊装点的选择应基于预制柱的结构特点和重心位置,点的位置应合理确定,保证预制柱能从吊装绳索的重心位置进行平衡吊装。
2.确定吊装绳索:选择合适的吊索材料和规格,吊装绳索应具备足够的强度和稳定性,以承受预制柱的重量。
3.确定吊装机械设备:根据预制柱的形状和重量,选择合适的吊装机械设备,如吊车或塔吊,确保设备的负载能力和工作稳定性。
4.制定吊装流程:根据具体情况,确定预制柱的吊装顺序和方法,包括起吊、定位、固定等步骤,确保吊装过程中的安全和稳定。
4. 吊装作业流程根据以上吊装方案设计,我们可以制定如下的吊装作业流程:1.检查吊装设备:施工人员需按照操作规程,检查吊装设备的运行状况及各部件的完好性。
2.设置起吊点:根据吊装方案中确定的吊装点位置,施工人员在预制柱上设置吊钩,确保吊装点与预制柱的结构连接紧密。
3.安装吊具:根据吊装方案中选择的吊索材料和规格,施工人员固定吊索并连接到吊钩上,确保吊杆紧固可靠。
4.吊装预制柱:由吊装设备负责预制柱的起吊过程,施工人员协同指挥,确保预制柱在空中时保持平衡。
5.定位和固定:将预制柱安置到合适的位置后,施工人员立即进行定位和固定,确保预制柱稳定并与周围结构连接牢固。
预制混凝土柱吊装专项方案编制:审核:审批:二〇二四年五月一、工程概况现场大开挖回填已完毕,现场场地较开阔、平整,场地相对标高约为-0.5m(杯底标高为-2.05m)。
二、工艺流程准备工作—吊装机械就位—预制柱翻身—绑扎—吊升—对位和临时固定—校正—最后固定。
三、施工人员组织为确保施工质量和进度,现场设立工程技术组,由8名工程技术人员组成,其中2 名工程负责人主管全面工作,下设吊装班组,班组的技术管理工作由技术人员和班长共同负责,施工过程中派专人值班,现场全面监督和检查,执行先交底后施工的原则。
四、吊装前准备工作1、测量准备(1)对基础中心线及其间距,基础顶面和杯底标高进行复核,复核设计要求后,才进行吊装工作。
(2)把每根柱子按轴线位置进行编号,并标注在柱子吊环位置便于识别。
检查柱子的尺寸:如柱长、断面尺寸、柱底到牛腿面的尺寸、牛腿面到柱顶的尺寸等,无误后,才对其进行弹线。
(3)在柱身的三面,用墨线弹出距柱边200mm处控制线,每个面在中心线上画出上中下三点水平标记。
并测量出各标记间距离。
(4)杯口底部采用辉绿岩板砌筑找平,检查牛腿面到柱底的长度,看其是否符合设计要求,根据实际情况进行适当修整,使柱子吊装后,牛腿面的标高基本符合设计要求。
2、吊装前准备工作(1)检查轴线及跨距是否正确。
(2)预制柱的平面布置。
现场预制柱为两榀、三榀、四榀叠放的,平面布置应按照以下原则:①满足吊装顺序的要求。
②简化机械操作,即构件堆放的位置,使起吊安装时,起重机的跑车、回转和起落吊杆等动作尽量减少。
③保证起重机的行驶路线畅通和安全回转。
预制柱制作完毕,在柱身上弹出中线,由于现场为叠层制作,因此可以先弹出柱两侧面的中线及最上面一支柱正面中线,其反面及下面其余柱正反两面的中线可在柱由平卧翻转90°后现场立即弹出。
(3)基础弹线,在基础杯口的顶面、内壁及底面弹出车间设计轴线,并在杯口内壁弹出杯底找平用的标高线。
(4)根据柱子牛腿至柱脚的设计长度和上述所弹出的标高线用辉绿岩板砌筑杯底找平,使柱安装后牛腿标高基本一致。
混凝⼟预制柱吊装⽅案[1]⼀、编制依据和编制⽬的本⼯程图纸和实际情况,本⽅案旨在指导重庆越盛机械轧辊⼚房钢筋混凝⼟预制板吊装。
⼆、⼯程概况本⼯程位于重庆市涪陵区李渡⼯业园区,由⼀期炼钢电渣车间⼚房和锻造车间⼚房组成,排架结构。
所有预制板⼦均为钢筋混凝⼟预制板,炼钢车间约146根预制板⼦,最⾼预制板⾼度为31.2⽶,最⼤预制板重量约为吨(预制板⼦体积为28.42574m3,每⽴⽅取重量为吨计算)。
设计上预制板⼦⽀撑采⽤剪⼑撑,剪⼑撑位于2-3轴、10-11轴、17-18轴。
三、施⼯部署根据现场的实际场地条件,预制板间距远⼩于预制板⾼度,预制场地不⾜,所以采⽤叠层法进⾏预制混凝⼟预制板施⼯,叠层为⼆层。
本⼯程按⼚房长向安排吊车⾛机路线,根据吊装机械操作要求,预留施⼯道路≥11m,具体平⾯布置详附图。
四、施⼯⼯艺(⼀)、施⼯准备1、确定吊装⽅法:本⼯程最⼤预制板⾼度为31.2⽶,预制板⾃重最⼤为吨,所以采⽤⼀台260吨履带吊,⼀台150吨吊车吊装施⼯。
2、承台四⾓预埋缆风绳地锚。
3、⼈员准备:吊装⼈员具备专业资质,并且吊装指挥。
4、施⼯机具、材料:260吨履带吊车1部、150吨汽车吊⼀部、缆风绳、千⽄顶、撬棍、钢板调节⽚、C40混凝⼟垫块、⽊楔、轨道⽊、钢管、切割不同厚度钢板成40*40⼩垫块等。
}5、场地准备:场地检查包括⽐如起重机开⾏道路是否平整坚实,构件堆放场地是否平整坚实,起重机回转范围内⽆障碍物,电源是否接通等等。
6、基础准备:杯形基础已浇筑完成,在吊装前要在基础杯⼝⾯上弹出建筑物的纵、横定位线和预制板的吊装准线,作为预制板对位、校正的依据。
如吊装时发⽣有不便于下道⼯序的较⼤误差,应进⾏纠正。
基础杯底标⾼,在吊装前应根据预制板⼦制作的实际长度(从⽜腿⾯或预制板顶⾄预制板脚尺⼨),进⾏⼀次调整。
调整⽅法是测出杯底原有标⾼(⼩预制板测中间⼀点,⼤预制板测四个⾓点),再量出预制板的实际长度,结合预制板脚底⾯制的误差情况,计算出标底标⾼调整值,并在杯⼝内标出,然后⽤不同厚度钢板组成的垫块焊到杯底钢板(调整值⼤于20mm)将杯底垫平⾄标志处。
. .中原黄金冶炼厂有限责任公司二期铜电解车间土建工程预制柱施工案编制:审核:批准:编制日期:2017年6月23日目录一、编制依据 (2)二、工程概况 (2)三、施工组织 (4)四、施工准备 (5)五、主要施工法 (7)六、预制柱吊装 (12)七、成品保护措施 (23)八、安全消防措施 (24)一、编制依据1、中国恩菲工程技术有限公司提供的施工蓝图2、《混凝土结构工程施工质量验收规》GB50204-20113、《混凝土质量控制标准》GB50164-20114、《商品混凝土质量管理规程》DBJ01-6-905、《混凝土泵送施工技术规程》JGJ/T10-20116、《混凝土强度检验评定标准》GB/T 50107-20107、《混凝土外加剂应用技术规》GB50119-20038、《钢筋混凝土结构预埋件》04G3629、《建筑模板技术规程》 JGJ74-200310、《钢筋焊接及验收规程》JGJ18-200311、我公司多年施工经验二、工程概况1、工程概况本工程为中原黄金冶炼厂有限公司整体搬迁升级改造工程电解厂房,位于省市产业聚集区中原黄金冶炼厂有限责任公司生产厂区,二期铜电解厂房在一期电解厂房的东侧扩建,二期厂房长120.2m,建筑面积约16000㎡,一、二期建成后为一个厂房。
电解厂房双主跨各宽33m,配电解槽576个;附跨宽21m(局部宽27m),配有两段脱铜电积槽54个。
机组区域配置在整个电解厂房的中部,二期新增1台阴极剥片机组和2台电解专用吊车。
电解废液除送一期净液车间处理。
采用钢筋混凝土框架、排架结构,柱下独立基础为杯口基础,厂房主跨柱均为预制柱,共有预制柱66根,预制柱数量、长度及重量(按2.5t/m3计算)统计表如下:2工程重点、难点1、工期紧,任务重,要求在115天完工,留给预制柱制作安装时间更少;2、预制柱质量要求高,安装过程中除按图纸施工外,还应及时与老厂房进行复测。
三、施工组织根据我公司项目管理制度和GB/T50326-2001《建设工程项目管理规》要求。
结合本工程特点,选派具有丰富经验、技术精干、能力强、素质高的人员对工序进行主控。
四、施工准备1、技术准备1)、组织相关的人员审阅图纸,发现问题及时与设计协商解决。
2)、编制具体指导施工的技术交底。
2、现场准备1)、○D、○E轴线跨处于整个工程的中间,如果从南北两侧进行跨外吊装作业半径太大,均会导致吊装效率低下、安全风险较高、施工成本高昂。
据我项目部对场地的认真分析和对工期的仔细编排,计划采用跨预制,○G轴线预制柱在厂房北侧道路上由西向东进行预制,具体预制场地布置图见图1。
2)、首先将预制构件加工场地压实、平整,再在上面砌筑一层砖胎模、保证场地的整体承载力,最后抹一层水泥砂将找平。
找平后对砖胎模平整度进行检查,其最大偏差不超过5mm。
3)、加工场地四设排水沟,将雨水及时排出保证场地没有积水。
4)、夜间施工时,应有足够的照明设施,现场采用两个探照灯分别设置在基坑南、北两侧。
图1 预制柱场地布置图3、材料准备1)、模板全部采用18mm多层板,转次数不超过3次。
柱高为11.2柱配1套模板,柱高为16.2m配15套模板,柱高为19.55配8套模板,山墙柱配4套模板;2)、钢筋:一级钢HPB300及三级钢HRB400;3)、混凝土采用C30商品砼。
4、人员准备5、机具准备五、主要施工法工艺流程:底模施工→底模上弹出模板边线、预埋件位置→底板模板及预埋件安装→钢筋绑扎→钢筋验收→侧壁铁件安装→侧壁钢筋保护层垫块安装→合侧模→模板加固→顶面铁件安装→隐蔽验收→混凝土浇注1、钢筋工程1)、钢筋原材料检验:钢筋进场应按不同的规格种类分别抽样复检和见证取样,每批量抽样所代表的数量不超过60吨,见证数量为总检验数的30%以上,钢筋经复检合格后可进行加工,在未确认该批钢筋原料合格的情况下,不得提前进行加工。
2)、钢筋保护层:底部采用垫块,侧壁采用塑料垫块,钢筋保护层厚度30mm。
3)、钢筋主筋采用闪光接触对焊连接或机械连接。
纵向受力钢筋不允采用绑扎连接。
且同一断面接头不多于25%,两接头应错开35d。
闪光接触对焊接头必须先做班前焊试件送试验室进行钢筋连接试验,试验合格后在进行柱主筋焊接。
施工过程中,要格控制柱主筋焊接接头质量。
4)、钢筋放样:绘制钢筋配料单前,应认真学习图纸,了解设计意图,掌握图纸容,熟悉规程规,抗震构造节点等技术文件,钢筋配料单应准确,表达钢筋的部位、形状、尺寸、数量,钢筋放样应与钢筋表中的钢筋编号相对应,做到清晰明确,图文一致,在构造允围应合理配置原料,减少钢筋损耗,节约材料。
5)、钢筋安装:钢筋安装前必须将底模表面清扫干净(旧模板应刷脱模剂后再绑扎钢筋),将柱预埋件按照图纸要求放置并固定。
钢筋按图纸所标位置先上后下进行安装。
6)、上层钢筋安装完毕后,牛退钢筋应和主柱钢筋穿插绑扎。
7)、钢筋完毕后及时报验验收,确保钢筋绑扎正确无误,核对底板、预埋件及预埋螺栓数量、位置、型号正确可合柱侧模。
8)、钢筋安装时,应考虑预制柱吊装时的吊点位置,在吊点位置埋设φ75钢管。
9)、钢筋加工安装质量标准2、模板工程1)、对柱底模要求:首先对预制柱加工区域地面用打夯机将表面压实。
用刮板对柱底模地面进行刮平,误差控制在20mm以。
2)、预制柱加工区域压实、找平后,用砖砌筑一层砖胎模,再抹一层砂浆,由测量人员投放标高、挂线,人工用刮板将砂浆找平,复测平面每2米一点,最大差值不大于5mm。
3)、为保证底面光滑,在底模上铺一层18 mm多层板,多层板底下铺50×100木@200。
底模接缝用腻子刮平。
侧向模板紧夹底模。
4)、侧模与侧模、侧模与底模板缝之间采用海绵胶条封缝,确保模板接缝密不漏浆。
5)、预埋件四边必须切直并磨平。
预埋件必须紧贴外模,并与主筋焊接固定防止移位。
6)、模板加固采用φ12对拉螺栓和槽钢[12加固。
模板楞用100×50木做水平楞,间距200mm。
外楞每边采用槽钢2[12做立楞,立楞间距400mm,槽钢用对拉螺栓拉接。
对拉螺栓与槽钢的连接采用100×100×10钢板,外用双螺母拧紧。
厂房柱牛腿支模采用18mm 厚多层板钉做定型模板,用木做楞和支撑。
7)、加固前要求模板的位置及垂直度必须准确。
在模板加固完毕后,应对柱模的位置和垂直度再次进行校核。
模板安装必须拉通线确保模板平直。
8)、模板加固完后,用水将模板的沙土等杂物冲洗干净。
3、混凝土工程1)、混凝土施工条件:钢筋验收完毕、预埋铁件验收完、模板验收完、模板清理完后可进行。
2)、混凝土运输采用混凝土罐车,混凝土自卸后,采用人工入模。
3)、混凝土施工时必须认真振捣,由于钢筋较密混凝土振动棒采用30型小型振动棒。
混凝土施工从柱根开始逐渐向柱头施工。
混凝土施工时振动棒注意不要碰撞预埋铁件,防止其移位。
4)、格按制混凝土坍落度,使其控制在140~160mm之间,每罐混凝土均要作坍落度检测。
5)、混凝土振捣完后表面用刮杠刮平,木抹子搓平、铁抹子压光,必须保证混凝土表面平整密实,不得有气麻面。
6)、混凝土压光后必须及时进行养护,混凝土浇注约12h后表面喷淡水,覆盖一层塑料薄膜,保持砼表面湿润。
7)、预制柱混凝土为C30,因本工程要求工期非常知短,预制柱制到吊装只有20天,因此考虑提高混凝土标号为C40,并做好养护工作,使混凝土强度尽快达到设计要求。
8)、柱子翻身、吊运、安装必须待强度达到80%后可进行。
9)、柱子翻身、吊运时必须用橡胶垫保护柱子边角,不得损坏。
10)、质量要求预制柱必须全数检查,检查工具:50米钢尺、直尺、2米靠尺、塞尺、细线。
预制柱的尺寸允偏差及检验法六、预制柱吊装吊装前,要求杯口基础强度达到设计强度100%,并对杯口基础进行拉毛处理,同时该轴线吊车梁及屋面桁架已全部制作完成,保证在预制柱吊装就位后及时安装吊车梁及屋架,使预制柱,吊车梁,屋架形成一个整体,增加稳定性。
同时按要求对吊车站位位置进行处理,保证吊车区域地基承载力。
1、预制柱翻身与转运混凝土强度达到设计强度80%时应将混凝土进行翻身(图纸要求在强度达到设计强度的80%时即可吊装,吊装前对混凝土实际强度进行测量,达到要求后可进行翻身与吊装),翻转90°,清理柱表面杂物,保证吊装时,预制柱宽面向与地面垂直。
因吊装点与预制点较近,在进行翻身的同时,将预制转运至吊装所需处,再进行吊装,预制柱翻身与转运考虑采用40吨汽车吊。
2、预制柱翻身与转运时吊点的位置设置预制柱翻身与转运时考虑采用两点起吊,吊点设置在两端柱长1/3处,如下图所示:图2 预制柱翻身与转运示意图预制柱转运后放于枕木上,枕木间距为1m,便于预制柱吊装。
3、预制柱吊装(1)、预制柱吊装均采用一点起吊,在预制柱牛腿处埋设D100(径>90mm)钢管,吊装时,将D90钢棒插入预留,在钢棒两端开设1cm深槽,将钢板卡入钢棒两端槽,钢板厚度为20mm,预制柱吊装就位、吊车松钩后,钢板与钢棒脱离便。
钢棒及钢板制作图如下:图3 钢棒及两端钢板制作图并采用扁担进行吊装,减少钢丝绳的水平分力。
扁担制作图及吊装示意图如下所示:图4 扁担制作图图5 吊装示意图具体吊装法如下:1)、柱子吊起距地500mm时稍停稳定,按照信号员的指挥,将柱子吊运到相应的杯口位置就位。
2)、就位时,以正确的向缓慢降落到杯口基础底的正上2厘米左右,停住,仔细核对柱子的编号和基础对应情况,确保一一对应。
3)、由两人拉动溜绳配合控制,使柱子基本就位,加上铁楔子,但不挤紧,再运用撬棍撬动柱子,使其正确就位。
在相互垂直的两个向上架设经纬仪,使柱身立面轴线与杯口基础上的厂房轴线对准,上下垂直,校正轴线时先找好两个面上的轴线,然后再对准第三个面上的轴线,最后使柱子三个面上的轴线或中线对准定位轴线。
4)、已经就位好的柱子,吊车卸力(暂时不脱钩),认真用经纬仪校准轴线位置及垂直度,确认不超出偏差,检查铁楔子,确保都已充分受力,立即进行杯口的灌浆作业灌浆顶标高到铁楔子底部,并解除柱子上的钢丝绳进行下一根柱子的吊装。
若出现偏差,则微调钢楔子位置,直至达到设计和规要求。
图6 柱的垂直度校正3、吊装顺序电解车间○D、○E轴线预制柱在○D、○E轴跨吊装,由西向东进行,○G轴线预制柱在厂房北侧道路上由西向东进行跨外吊装。
因D、E及F、G轴之间还有较多条形基础,在吊装时不能进行土回填,为保证杯口基础的稳定性,考虑在杯口基础区域进行局部回填并夯实。
在吊装过程工,测量全称配合进行校正,校正后每根柱子在3个向设置浪风绳采取防倒塌防护。
每日完成预制柱的安装并复测合格后,进行一次灌浆,灌浆考虑采用无收缩灌浆料,灌浆第二天后开始进行吊车梁及屋架安装,使预制柱、吊车梁、屋架形成一个整体,增加稳定性,吊车顺序如图8。
